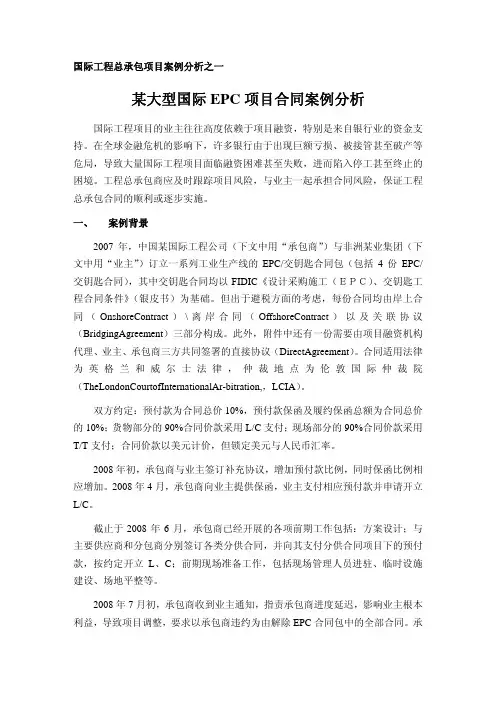

国际工程总承包项目案例分析之一某大型国际EPC项目合同案例分析国际工程项目的业主往往高度依赖于项目融资,特别是来自银行业的资金支持。
在全球金融危机的影响下,许多银行由于出现巨额亏损、被接管甚至破产等危局,导致大量国际工程项目面临融资困难甚至失败,进而陷入停工甚至终止的困境。
工程总承包商应及时跟踪项目风险,与业主一起承担合同风险,保证工程总承包合同的顺利或逐步实施。
一、 案例背景2007年,中国某国际工程公司(下文中用“承包商”)与非洲某业集团(下文中用“业主”)订立一系列工业生产线的EPC/交钥匙合同包(包括4份EPC/交钥匙合同),其中交钥匙合同均以FIDIC《设计采购施工(EPC)、交钥匙工程合同条件》(银皮书)为基础。
但出于避税方面的考虑,每份合同均由岸上合同(OnshoreContract)\离岸合同(OffshoreContract)以及关联协议(BridgingAgreement)三部分构成。
此外,附件中还有一份需要由项目融资机构代理、业主、承包商三方共同签署的直接协议(DirectAgreement)。
合同适用法律为英格兰和威尔士法律,仲裁地点为伦敦国际仲裁院(TheLondonCourtofInternationalAr-bitration,,LCIA)。
双方约定:预付款为合同总价10%,预付款保函及履约保函总额为合同总价的10%;货物部分的90%合同价款采用L/C支付;现场部分的90%合同价款采用T/T支付;合同价款以美元计价,但锁定美元与人民币汇率。
2008年初,承包商与业主签订补充协议,增加预付款比例,同时保函比例相应增加。
2008年4月,承包商向业主提供保函,业主支付相应预付款并申请开立L/C。
截止于2008年6月,承包商已经开展的各项前期工作包括:方案设计;与主要供应商和分包商分别签订各类分供合同,并向其支付分供合同项目下的预付款,按约定开立L、C;前期现场准备工作,包括现场管理人员进驻、临时设施建设、场地平整等。
项目融资案例分析报告
昆明理工大学项目融资案例分析班级:工程管理121班学号:201211106223姓名:李健2014/12/20【案例一】马普托港项目融资案例1.项目背景莫桑比克共和国政府(GOM)希望通过对外开放和私有化促进本国经济的发展,因而提出了包括N4 Platinum收费公路,Ressano-Garcia铁路以及马普托港三个项目在内的马普托走廊项目。
马普托港项目的前景主要取决于港口的货物处理量。
在内战爆发前,马普托港年货物处理量为1500万吨,相比之下,同一时代南非德班港的年货物处理量也仅为2200万吨。
1997年,在英国上市的港口运营商Mersey码头港口公司,瑞典建筑业巨头Skanska投资部门,南非的货运和物流公司Grindrod,葡萄牙集装箱码头运营商Liscont Operadores de Conrtentores S.A和莫桑比克Gestores S.A.R.L公司组成的联合体被选中为最优投标者,组建了一家名叫马普托港发展公司(MPDC)的本地公司来运作该项目。
2000年9月,MPDC和国家铁路港口运营商(CFM)签订特许经营协议。
根据协议,MPDC在15年的特许期里享有管理港口的服务,并对港口特许经营区进行融资、管理、运营、维护、建造和优化的权利。
在适当的条件下,特许期可以再延长10年。
尽管拥有以上有利因素,但是项目融资知道2003年4才最终完成。
2.项目融资结构2.1资金来源马普托港发展公司(MPDC):3500万美元国际银团(荷兰发展金融公司、南非商业银行、南非发展银行):2700万美元荷兰发展金融公司:500万美元、荷兰发展金融公司:800万美元2.2投资结构2.2.1项目发起人:莫桑比克政府2.2.2项目经营者:马普托港发展公司(MPDC)2.2.3项目的贷款银行和机构:国际银团(南非商业银行、南非发展银行)、荷兰发展金融公司、一系列出口信贷机构图表 1 投资结构图2.3融资结构通过多次的谈判、磋商以及建设、融资后,在英国上市的港口运营商Mersey码头港口公司,瑞典建筑业巨头Skanska投资部门,南非的货运和物流公司Grindrod,葡萄牙集装箱码头运营商Liscont Operadores de Conrtentores S.A和莫桑比克Gestores S.A.R.L公司组成的联合体被选中为最优投标者,组建了一家名叫马普托港发展公司(MPDC)的本地公司来运作该项目。
中国建筑的海外工程承包案例分析

中国建筑的海外工程承包案例分析近年来,中国建筑业已经在国际舞台上取得了显著的成绩,越来越多的中国建筑公司涉足海外工程承包市场。
这些海外工程项目的成功不仅展示了中国建筑行业的实力和技术水平,还为中国企业在国际上树立了良好的形象。
本文将通过分析几个中国建筑的海外工程承包案例,来探讨中国建筑业在国外市场上的发展情况。
首先,我们来看一个典型的案例:中国建筑集团在巴基斯坦的参与国家美术学院工程项目。
这个项目是巴基斯坦历史上最大的公共建筑之一,也是中巴经济走廊的一部分。
中国建筑集团成功地承包了这个项目,主要是因为他们拥有丰富的经验和高水平的技术团队。
他们通过项目管理、施工技术以及高效的进度控制,完美地完成了工程项目。
这次成功的经验为中国建筑业带来了更多的机会和信誉。
我们再来看一个例子:中国建筑集团在非洲几内亚的参与国家体育场项目。
这个项目是几内亚为了举办2023年非洲国家杯足球赛而进行的基础设施建设。
中国建筑集团在这个项目中扮演了主要角色,他们通过与当地政府的合作,利用自己的技术优势和资源优势,顺利完成了体育场的建设。
这个案例再次展示了中国建筑业的实力和能力,在非洲市场上树立了良好的声誉。
除了参与大型公共建筑项目,还有一些中国建筑公司专注于住宅和商业建筑领域。
例如,中国建筑工程总承包集团在新加坡参与了苏坦斯线项目,这是新加坡地铁系统的一部分。
他们通过与当地建筑公司的合作,实现了项目的顺利完成,并且为中国企业在新加坡建筑市场上赢得了声誉。
此外,中国建筑业还在一些发展中国家积极参与基础设施建设,帮助这些国家提高基础设施水平和促进经济发展。
比如,中国水电机械设备有限公司参与了埃塞俄比亚的吉贝III水电站项目,这个项目是埃塞俄比亚历史上最大的水电项目,也是非洲地区最大的水电站之一。
中国水电机械设备有限公司通过提供技术支持和设备,成功地帮助埃塞俄比亚建设了这个重要的水电站,不仅提供了清洁能源,还为当地经济发展做出了巨大贡献。
上海迪士尼乐园项目建设管理及成本控制的思考
店和零售 、餐饮和娱乐中心 。虽然项 目建设过程 中 ,建设方 进度款 支付 已远远超过 了承包合同约定 但 到 目前为止 ,由
于各参建 的总包单位提交的项 目决算与建设 方的预算 差距很
大 ,决算数额仍然未知 。不过 ,根据项 目建设过程中的收支 情 况来 看 ,最终 的决算结果应该远超合 同价。当然 有人 认 为很多因素需要酌情考虑 ,譬如 投标价偏低 ,建设工期延 长 ,迪士尼工艺 要求高等 。即便如此 ,这样 的建造成本也 出 乎很多人的意料 ,这其中包括很 多参与迪士尼项 目管理的外 方人员。是什么情况造成 项 目建设成本如此之高呢 7笔者将 根据 自身迪士尼项 目建设 的工作经历逐步进行分析。
中游客人数最快 突破 5 0 0万 的乐园。在上海迪 士尼获得诸多 赞誉和靓丽的数据之后 .其 实还 有很 多问题值得去思考 ,譬 如 :不断拖延的建设工期、高昂的成本投入 、屡遭吐槽 的票
价及餐饮价格等 。尤其是建设成 本超标 .值得每一位参与项
目建 设 的工 程 管 理 人 员 深 思 。 万 达 集 团 董 事长 王健 林 曾说 过 上海 迪 士尼 的建设 成 本 为 万达 城 同 类项 目的 8 -9倍 ,虽 然 听
上海迪士尼度假 区占地 约 3 . 9 k m2 ,包括上海迪士尼乐园
( 0 . 9 1 k m ) 、两座 主题 酒店 、大型零售 、餐饮和娱 乐中心
主题 乐园的建设主要 由迪士尼公司控制。另外 ,虽然中方有
3 0 % 的建设管理权限 ,但可能是 由于对迪士尼的敬畏 .毕竟
迪士尼乐园享有很高 的国际声誉 大家对上海迪斯尼的期望
施工工程管理案例分析(3篇)

第1篇一、项目背景某市重点建设项目,总建筑面积约20万平方米,总投资约10亿元。
该项目位于市中心,周边环境复杂,施工难度较大。
项目工期紧,质量要求高,安全风险大。
为了确保工程顺利进行,建设单位委托某知名施工单位负责施工,并要求施工单位采用科学的管理方法,提高施工效率,确保工程质量。
二、施工工程管理目标1. 确保工程质量:按照国家及行业相关标准,确保工程实体质量达到优良等级。
2. 确保工程进度:按照合同约定,确保工程按期完工。
3. 确保安全生产:建立健全安全生产责任制,确保施工过程中无重大安全事故发生。
4. 降低施工成本:合理利用资源,优化施工方案,降低施工成本。
三、施工工程管理措施1. 组织管理(1)建立健全施工组织机构,明确各级管理人员职责。
(2)制定详细的管理制度,规范施工行为。
(3)加强人员培训,提高员工素质。
2. 质量管理(1)严格按照施工图纸和设计要求进行施工。
(2)采用先进的施工工艺和技术,提高施工质量。
(3)加强材料管理,确保材料质量。
(4)实施过程控制,及时发现并解决质量问题。
3. 进度管理(1)编制合理的施工进度计划,确保工程按期完工。
(2)加强施工过程中的进度监控,确保进度计划执行。
(3)针对关键线路和关键工序,采取有效措施,确保进度目标实现。
4. 安全生产管理(1)建立健全安全生产责任制,明确各级人员安全生产责任。
(2)加强施工现场安全管理,确保施工安全。
(3)定期开展安全生产检查,及时发现并消除安全隐患。
(4)加强员工安全教育,提高员工安全意识。
5. 成本管理(1)制定合理的施工成本预算,严格控制成本。
(2)优化施工方案,提高施工效率,降低施工成本。
(3)加强材料采购和施工过程中的成本控制。
四、案例分析在项目实施过程中,施工单位充分发挥了科学管理的作用,取得了显著成效。
1. 工程质量优良:通过严格的质量管理,工程实体质量达到优良等级,获得了建设单位和相关部门的高度评价。
2. 工程进度按期完成:通过合理的进度管理和有效的措施,工程按期完工,为项目的顺利交付奠定了基础。
欧洲迪士尼的案例分析
1.2有哪些因素影响这些需求?人们是如何 满足这类需求的?
(一)商品的需求会增加,而对有些商品的需求会减少。 经济学把需求数量的变动与消费者收入同方向变化的消费 者的收入。一般来说,在其它条件不变的的情况下,消费 者的收入越高,对商品的需求越多。但随着人们收入水平 的不断提高,消费需求结构会发生变化,即随着收入的提 高,对有些物品称为正常品,把需求数量的变动与消费者 收入反方向变化的物品称为劣等品。 (二)消费者的偏好。当消费者对某种商品的偏好程度增 强时,对该商品的需求数量就会增加。相反,当偏好程度 减弱时,需求数量就会减少。人们的偏好一般与所处的社 会环境及当时当地的社会风俗习惯等因素有关。
(3)其他的一些经营不当与预计错误也给迪士尼公司带来 了伤害,其中最主要的是文化因素。一项不准在乐园内饮 酒的规定使得欧洲人很为不满,因为他们把在午餐与晚餐 时喝酒视为一种习惯(这项规定不久就被废除了)。迪士 尼公司原以为星期一游客会少一些,而星期五则会多一些, 并为此相应地安排了员工,但情况却恰好相反。迪士尼公 司还发现游客人数有高峰期与低谷期,高峰期每天的游客 人数要比低谷期的人数多出10倍。因此,在淡季时公司 就需要解雇一定数量的员工,而这又违反了法国严格的劳 动法律。
4.1在欧洲迪斯尼开业的第一年里,哪 些因素导致乐园经营业绩不佳?
(1)欧洲迪士尼乐园的开业还正好赶上了欧洲 严重的经济衰退。也正因如此,欧洲游客远比美 国游客要节省得多。很多人都自己带饭,不住迪 士尼宾馆。例如,一名来自法国南部名叫柯琳 (Corine)的游客就是典型的“不花钱”的代表, 在她与丈夫以及3个孩子在欧洲迪士尼乐园游玩 了3天之后,她说:“那就是个无底洞。每当我 们游览一个地方时,总有孩子闹着要买东西。” 投资者的思考逻辑与推论或许是对的,但他们的 预期根本就无法实现。
欧洲迪斯尼的成功与失败-邓宁折中理论分析
对迪斯尼的核心产品、价格、促销和广 告战略提出建议。
核心产品: 保证乐园的秩序,避免使得游客产生不愉快。保 证服务质量,使顾客宾至如归。在欧洲迪斯尼, 游行只在晚上举行,而且很短。而且,看到的迪 斯尼人物很少,让观众觉得很遗憾。这点应该改 进。比如增加游行的时间,还有迪斯尼人物也可 以适当增多。公司根据对相关信息的分析来把握 游客需求的动态变化,从而针对性地创新产品、 更新设施设备
还要穿得体的内衣,只允许穿透明的紧身丝袜。 公司同时规定员工每天上班时必须干净卫生。一 本培训录像带间接提出了要求雇员每天洗澡。而 法国劳工联盟抗议外表形象规定干涉“个人自 由”。
对于解决欧洲迪斯尼问题的建议
• 增设停车场,降低停车费,增设交通运输 设施、增加餐馆数量、降低食品价格,提 供酒类坎料等等。但这只是一种“治标不 治本”的办法,欧洲迪斯尼根本上对欧洲 人缺乏吸引力,为改变这一局面:
选址的失误
• 欧洲迪斯尼乐园距巴黎只有不到70英里, 而巴黎却是世界上最著名的旅游胜地之一, 这样一来迪斯尼乐园就成了人们巴黎游的 其中一站而已。只有很少的游客需要或者 愿意在迪斯尼公园停留过夜。与美国相比, 法国的公共交通更为便利,因此游客很自 然地选择在公园进行一日游,省去一笔昂 贵的酒店住宿费用。
• 注重公共关系建设 欧洲迪斯尼乐园应该注重公共关系的建设, 取得法国政府的支持,这有利于欧洲迪斯 尼的未来发展;此外,还应该注重于与媒 体打好关系,可以为欧洲迪斯尼塑造良好 的形象提供帮助。同时,还要有意识地参 与各种公共活动,树立良好公众形象,逐 步改变欧洲人对美国文化先入为主的排斥 态度。
其他策略
迪斯尼在整个欧洲计划中犯了哪些 哪些错误呢?
一.好赶上了欧洲严重的经济衰退。
也正因如此,欧洲游客远比美国游客要节省得多。 很多人都自己带饭,不住迪士尼宾馆。例如,一 名来自法国南部名叫柯琳(Corine)的游客就是 典型的“不花钱”的代表,在她与丈夫以及3个孩 子在欧洲迪士尼乐园游玩了3天之后,她说:“那 就是个无底洞。每当我们游览一个地方时,总有 孩子闹着要买东西。”投资者的思考逻辑与推论 或许是对的,但他们的预期根本就无法实现
工程项目管理分析案例(3篇)
第1篇一、背景介绍随着我国经济的快速发展,城市化进程不断加快,城市交通需求日益增长。
为缓解城市交通压力,提高城市交通效率,某城市决定建设一条地铁线路,以优化城市交通结构。
本案例以某城市地铁一号线建设项目为研究对象,对其项目管理进行分析。
二、项目概况某城市地铁一号线全长约30公里,共设24座车站,总投资约120亿元。
该项目于2015年3月正式开工,预计2020年12月竣工通车。
项目主要分为三个阶段:前期准备阶段、建设阶段和运营筹备阶段。
三、项目管理目标1. 工期目标:确保项目按计划进度完成,实现2020年12月通车目标。
2. 质量目标:确保工程质量达到国家标准,实现“零缺陷”目标。
3. 成本目标:合理控制项目成本,确保项目投资控制在预算范围内。
4. 安全目标:确保施工安全和运营安全,实现“零事故”目标。
四、项目管理方法与措施1. 组织管理(1)成立项目管理部,负责项目的整体规划、组织协调和监督执行。
(2)设立项目经理、项目副经理等职位,明确各部门职责,确保项目高效运作。
(3)建立项目管理制度,规范项目运作流程,提高项目管理水平。
2. 进度管理(1)编制项目进度计划,明确各阶段任务和时间节点。
(2)采用网络计划技术(PERT)进行进度控制,确保项目按计划推进。
(3)定期召开项目进度会议,及时调整计划,确保项目进度不受影响。
3. 质量管理(1)建立健全质量管理体系,确保工程质量符合国家标准。
(2)对关键工序和关键环节进行严格控制,确保工程质量。
(3)开展质量检查和验收,及时发现和解决问题,确保工程质量。
4. 成本管理(1)编制项目成本预算,合理控制项目成本。
(2)采用成本控制方法,如挣值管理(EVM),对项目成本进行动态监控。
(3)加强合同管理,确保合同条款的执行,降低项目成本。
5. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全责任。
(2)加强施工现场安全管理,确保施工安全。
(3)开展安全教育培训,提高员工安全意识。
旅游企业人力资本管理-案例分析
姓名:学号:专业:旅游管理试选取某一旅游企业,分析企业人力资本管理特特点、模式,是否存在问题,及未来发展策略?企业:迪斯尼主题公园案例介绍:所谓主题公园,就是园中的一切,从环境布置到娱乐设施都集中表现一个或几个特定的主题。
从1955年沃尔特.迪斯尼在美国洛杉矶创建世界第一个生产快乐的主题公园——迪斯尼乐园,到1971年在美国佛罗里达州奥兰多创建迪斯尼乐园、1983年的日本东京迪斯尼乐园、1992年的法国巴黎迪斯尼乐园和2005年的香港迪斯尼乐园,迪斯尼名震全球,成为世界旅游业主题公园中的一张王牌。
关于迪斯尼的人力资本管理,从网上搜集到以下信息:1)“我们不是希望将员工放在迪斯尼中,而是希望将迪斯尼放在员工心中,我们要以‘心’服人!”——迪斯尼公司总裁及CE0迈克·伊斯纳2)在企业招聘时,迪斯尼公司总裁迈克•伊斯纳坚持这一原则“保持公司良好的企业文化是我所要做的最重要的事。
”3)迪斯尼要求每一个新员工都要接受由迪斯尼大学教授团的新员工企业文化训练课,以便让他们认识迪斯尼的历史传统、成就、经营宗旨与方法、管理理念和风格等。
除了这些精神、文化的培训外,迪斯尼专为新员工制定了一个为期3天的个性培训:☆第一天上午学扫地,下午学照相。
☆第二天上午学包尿布,下午学辨识方向。
☆第三天上午学怎样与小孩讲话,下午学怎样送货。
4)对于已经有一定经验的迪斯尼员工来说,他们需要接受的培训更多,从内容到形式都非常丰富。
比如在“生涯提升周”时,员工可以选择上“未来生涯”课,这堂课会告诉员工,迪斯尼乐园中有些什么新的机会,以及该如何去准备它。
还有一种课程叫“应征课程”,它培训员工如何做一份好的履历表,如何透过履历表推荐自己,以及如何与主试者面试。
5)早在20年前,迪斯尼公司就开始实行公司范围内的员工协调会议,每月举行一次,公司管理人员和员工一起开诚布公地讨论彼此关心的问题案例分析:1、迪斯尼主题公园人力资本管理的特点与模式:①注重企业文化传承的招聘过程。
国际工程施工失败案例(3篇)
第1篇一、项目背景20世纪90年代,墨西哥政府为了解决国家基础设施建设的资金短缺问题,决定采用公私合营(PPP)模式,将部分高速公路项目交给私营企业进行建设和运营。
这一举措旨在通过引入私营企业的资金和先进技术,提高基础设施建设效率,减轻政府财政负担。
二、项目概况墨西哥高速公路特许经营权项目共有五十多项,项目总长度超过1000公里。
项目合作方为墨西哥政府与私营企业组成的联合体,主要建设内容包括道路、桥梁、隧道等。
三、项目失败原因1. 招标和运作框架设计失当在项目招标过程中,墨西哥政府以经营期限最短(上限为15年)作为挑选PPP合作方的主要标准。
这一做法导致私营企业为了获得项目,不得不降低投资回报率,从而降低了项目的盈利能力。
2. 政治因素影响在项目实施过程中,墨西哥政府多次更换执政党,导致项目政策环境不稳定。
新政府上台后,对PPP模式持怀疑态度,甚至提出重新谈判原有合同,重新分配风险和收益。
这导致项目参与各方利益受损,影响了项目的推进。
3. 合同执行不力在项目实施过程中,部分私营企业因资金链断裂等原因退出项目。
此外,由于合同执行不力,部分路段存在质量问题,如路面裂缝、桥梁沉降等,严重影响了项目的运营效果。
4. 施工条件变化墨西哥地区地质条件复杂,部分地区属于地震多发区。
在项目施工过程中,部分路段出现地质条件变化,导致施工难度加大,工期延误,工程成本增加。
四、项目失败后果墨西哥高速公路特许经营权项目最终以失败告终,导致以下后果:1. 国家基础设施建设滞后,民众出行不便。
2. 项目投资方损失惨重,投资回报率低下。
3. 墨西哥政府公信力受损,PPP模式在墨西哥的应用受到质疑。
五、经验教训1. 在国际工程施工过程中,招标和运作框架设计至关重要,应充分考虑项目实际情况和风险。
2. 政府应保持政策稳定性,为PPP项目提供良好的政策环境。
3. 加强合同执行力度,确保项目质量。
4. 充分考虑施工条件变化,做好风险评估和应对措施。
