高墩专项施工方案样本模板
高墩模板工程专项施工方案

新建蒙河铁路第Ⅰ标段高墩模板工程专项安全施工方案编制:复核:审核:批准:中铁一局三公司蒙河铁路项目经理部2009年11月高墩模板工程专项安全施工方案1.编制依据1.1.《中铁一局建筑工程危险性较大分部分项工程安全专项施工方案管理办法》中铁一施【2009】347号。
1.2.《蒙河铁路Ⅰ标建筑工程危险性较大分部分项工程安全专项施工方案管理办法》蒙河指【2009】85号。
1.3.《铁路工程施工安全技术规程》。
1.4.《铁路工程施工作业要点示范卡片》。
1.5.相关设计图纸及验收标准。
1.6.《客货共线铁路桥涵工程施工技术指南》TZ203-2008。
1.7.《铁路桥涵工程施工质量验收标准》TB10415-2003。
1.8.转发住房和城乡建设部《建设工程高大模板支撑系统施工安全监督管理导则》通知《中铁一局集团有限公司文件(中铁一安[2009]460号)》。
1.9.《中华人民共和国安全生产法》(中华人民共和国主席令70号)。
1.10.《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)。
2.编制目的为加强本项目部所辖工程安全生产管理,保障工程建设中人身和财产安全,维护工程建设的正常秩序,不出现盲目蛮干的现象,实现“四无”、“一控制”、“一达标”。
3.工程概况我经理部管段共有桥梁五座,位于云南省红河彝族哈尼族自治州蒙自县雨过铺镇、文澜镇、新安所镇,桥梁全长5151.648米,占管段总长的19.3%。
主要采用24米和32米T型梁,蒙新高速立交特大桥跨高速公路处采用40m+60m+40m连续梁。
蒙自特大桥DK2+888,全长2250.76米,仁厚大桥DK6+995,全长469.36米,蒙新高速立交特大桥DK24+525,全长2054.38米,新安所中桥DK25+363,全长76.508米,大坝大桥DK27+200,全长191.42米,大坝中桥DK27+630,全长109.22米。
我管段桥梁墩柱均为矩形变截面实心墩,由于桥墩柱较多,且高度分布不均,我们将桥墩高度大于20m的按照高墩的施工方法,桥墩高度小于20m的按照常规的施工方法即可。
高墩柱安全专项施工方案正式样本

文件编号:TP-AR-L3830In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________高墩柱安全专项施工方案正式样本高墩柱安全专项施工方案正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、工程概况:本项目起于将军石隧道甘肃端进口以外约30m处(即甘肃省大岸庙至姚渡高速公路推荐线终点)经木鱼镇、骑马场乡、观音店乡、唐家河、宝轮镇、止点罗家沟(绵广高速公路K242)。
路线全长55.696公里。
我标段桥梁数量多达7座,桥墩采用钢筋混凝土柱式结构,标段以清江河特大桥桥墩施工难度最大,桥墩高度最高,最高的墩柱约为42米。
地形复杂,桥墩较高,盖梁跨度大是桥墩施工的特点。
二、安全管理目标:贯彻执行“安全第一、预防为主”原则,确保无重大安全责任事故的发生。
杜绝特别重大事故、杜绝重大事故、杜绝较大事故和一般事故,不发生安全死亡事故,伤人事故降到最低限度,使合同段成为名副其实的安全工程。
三、安全管理:(一)、安全生产责任制1、项目部及其外协施工队都必须建立相应的安全管理机构,健全安全生产管理网络和安全生产保障体系,分层签订安全生产责任书,明确职责和责任,本合同段项目经理为安全第一责任人,各工区负责人为本施工段安全第一责任人,各工区专职安员为安全生产主要责任人.2、项目部要建立健全安全生产责任制度和安全生产教育培训制度及安全生产技术交底制度,制定安全生产规章制度和操作规程,保证项目安全生产条件所需资金的投入,对所承担工程进行定期和专项安全检查,并做好安全检查记录。
高墩模板工程专项施工方案

新建蒙河铁路第Ⅰ标段高墩模板工程专项安全施工方案编制:复核:审核:批准:中铁一局三公司蒙河铁路项目经理部2009年11月高墩模板工程专项安全施工方案1.编制依据1.1.《中铁一局建筑工程危险性较大分部分项工程安全专项施工方案管理办法》中铁一施【2009】347号。
1.2.《蒙河铁路Ⅰ标建筑工程危险性较大分部分项工程安全专项施工方案管理办法》蒙河指【2009】85号。
1.3.《铁路工程施工安全技术规程》。
1.4.《铁路工程施工作业要点示范卡片》。
1.5.相关设计图纸及验收标准。
1.6.《客货共线铁路桥涵工程施工技术指南》TZ203-2008。
1.7.《铁路桥涵工程施工质量验收标准》TB10415-2003。
1.8.转发住房和城乡建设部《建设工程高大模板支撑系统施工安全监督管理导则》通知《中铁一局集团有限公司文件(中铁一安[2009]460号)》。
1.9.《中华人民共和国安全生产法》(中华人民共和国主席令70号)。
1.10.《建设工程安全生产管理条例》(中华人民共和国国务院令第393号)。
2.编制目的为加强本项目部所辖工程安全生产管理,保障工程建设中人身和财产安全,维护工程建设的正常秩序,不出现盲目蛮干的现象,实现“四无”、“一控制”、“一达标”。
3.工程概况我经理部管段共有桥梁五座,位于云南省红河彝族哈尼族自治州蒙自县雨过铺镇、文澜镇、新安所镇,桥梁全长5151.648米,占管段总长的19.3%。
主要采用24米和32米T型梁,蒙新高速立交特大桥跨高速公路处采用40m+60m+40m连续梁。
蒙自特大桥DK2+888,全长2250.76米,仁厚大桥DK6+995,全长469.36米,蒙新高速立交特大桥DK24+525,全长2054.38米,新安所中桥DK25+363,全长76.508米,大坝大桥DK27+200,全长191.42米,大坝中桥DK27+630,全长109.22米。
我管段桥梁墩柱均为矩形变截面实心墩,由于桥墩柱较多,且高度分布不均,我们将桥墩高度大于20m的按照高墩的施工方法,桥墩高度小于20m的按照常规的施工方法即可。
高墩专项施工方案

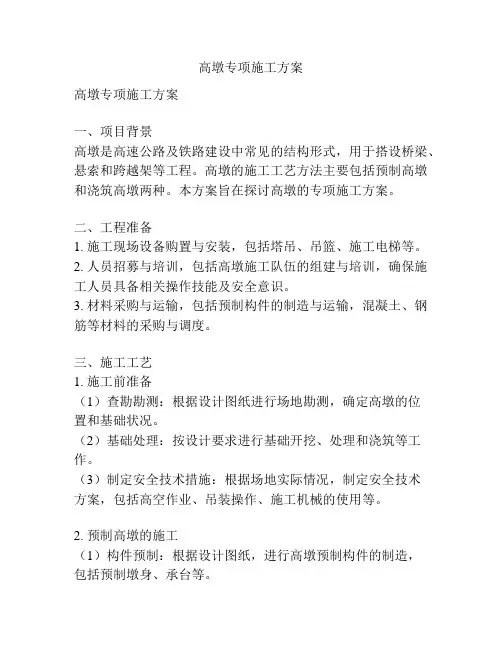

高墩专项施工方案高墩专项施工方案一、项目背景高墩是高速公路及铁路建设中常见的结构形式,用于搭设桥梁、悬索和跨越架等工程。
高墩的施工工艺方法主要包括预制高墩和浇筑高墩两种。
本方案旨在探讨高墩的专项施工方案。
二、工程准备1. 施工现场设备购置与安装,包括塔吊、吊篮、施工电梯等。
2. 人员招募与培训,包括高墩施工队伍的组建与培训,确保施工人员具备相关操作技能及安全意识。
3. 材料采购与运输,包括预制构件的制造与运输,混凝土、钢筋等材料的采购与调度。
三、施工工艺1. 施工前准备(1)查勘勘测:根据设计图纸进行场地勘测,确定高墩的位置和基础状况。
(2)基础处理:按设计要求进行基础开挖、处理和浇筑等工作。
(3)制定安全技术措施:根据场地实际情况,制定安全技术方案,包括高空作业、吊装操作、施工机械的使用等。
2. 预制高墩的施工(1)构件预制:根据设计图纸,进行高墩预制构件的制造,包括预制墩身、承台等。
(2)施工准备:将预制构件运输至施工现场,并进行组装、校正和检查。
(3)吊装安装:使用塔吊进行高墩构件的吊装和安装。
(4)固定和连接:将吊装好的构件与基础部分进行固定和连接,确保高墩结构的牢固性。
3. 浇筑高墩的施工(1)制定浇筑方案:根据设计要求,制定混凝土浇筑方案,包括混凝土材料的配比、浇筑工艺等。
(2)施工准备:搭建浇筑工程设施,如模板和支架等。
(3)混凝土浇筑:按照浇筑方案进行混凝土的搅拌、运输和浇筑。
(4)养护:进行混凝土养护,确保其强度达到设计要求。
四、安全措施1. 建立完善的施工现场管理制度,确保施工过程中的安全生产。
2. 做好高墩吊装和高空作业的安全防护工作,包括施工人员的安全带、网安全、工具箱等。
3. 加强施工现场的消防安全管理,配置灭火器材,确保火灾事故的防范和处理能力。
4. 吊装设备和机械设备使用前必须进行检查和维护,确保设备的安全可靠性。
5. 定期进行施工人员的安全教育和培训,提高施工人员的安全意识和技能。
桥梁工程高墩施工专项方案

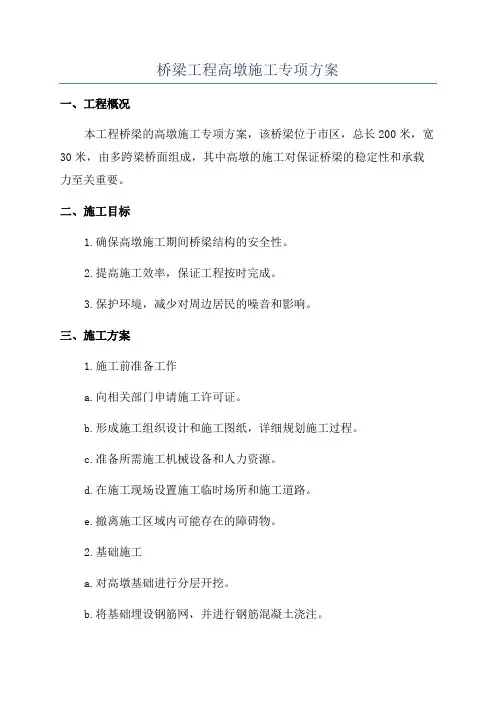

桥梁工程高墩施工专项方案一、工程概况本工程桥梁的高墩施工专项方案,该桥梁位于市区,总长200米,宽30米,由多跨梁桥面组成,其中高墩的施工对保证桥梁的稳定性和承载力至关重要。
二、施工目标1.确保高墩施工期间桥梁结构的安全性。
2.提高施工效率,保证工程按时完成。
3.保护环境,减少对周边居民的噪音和影响。
三、施工方案1.施工前准备工作a.向相关部门申请施工许可证。
b.形成施工组织设计和施工图纸,详细规划施工过程。
c.准备所需施工机械设备和人力资源。
d.在施工现场设置施工临时场所和施工道路。
e.撤离施工区域内可能存在的障碍物。
2.基础施工a.对高墩基础进行分层开挖。
b.将基础埋设钢筋网,并进行钢筋混凝土浇注。
c.检查基础施工质量,满足设计要求。
3.高墩主体施工a.架设高墩模板,确保模板的稳定和准确。
b.在桥墩上逐步浇筑高强度混凝土,确保施工质量。
c.运用施工机械进行模板拆除和清洗。
d.进行高墩养护,确保混凝土的充分硬化。
四、施工安全1.建立施工安全管理体系,制定必要的安全措施和标准。
2.加强施工人员的安全教育培训,提高施工作业人员的安全意识。
3.为施工人员提供必要的防护装备和安全用品。
4.定期检查施工现场和施工设备的安全状况,及时进行维修和保养。
5.加强与周边市政道路的协调,确保施工对交通的影响降到最低。
五、环境保护1.施工现场临时场所应布置合理,保持干净整洁。
2.减少施工机械和车辆对空气和土壤的污染,采取相应的排放控制措施。
3.减少施工产生的噪音和振动,采取有效的隔音和隔振措施。
4.定期清理施工现场,及时处理施工废弃物。
六、质量控制1.严格按照设计要求和施工规范进行施工。
2.加强对施工过程中的质量检查,确保合格率达到100%。
3.进行施工质量记录和档案整理,方便后期维修和管理。
七、工期安排1.按照施工计划的要求,合理安排施工工期。
2.根据天气和其他不可控因素进行灵活调整,避免工期延误。
八、总结本施工方案针对桥梁高墩的施工特点和要求进行了详细的规划和安排,准确把握施工的关键环节,强调施工安全和质量控制,同时注重环境保护和工期安排。
高墩专项施工方案

高墩施工专项方案目录一、编制依据 (3)二、工程概况 (4)1、工程简介 (4)2、主要工程数量 (4)三、机械设备投入计划 (8)四、施工方案 (9)2、高墩滑模施工方案 (11)1)高墩翻模法施工工艺 (14)4、钢筋加工及安装 (20)5、混凝土供应 (23)6、墩身混凝土浇筑及养生 (24)五、质量保证措施 (29)1、质量控制要点 (29)2、质量保证体系 (29)3、质量标准 (29)4、保证措施 (29)六、安全保证措施 (30)1、安全方针 (30)2、安全目标 (30)3、制度保证 (31)4、机械安全保证措施 (31)5、高空作业安全保证措施 (31)七、环境保护及文明施工 (32)1、环境保护措施 (32)2、文明施工措施 (33)八、职业健康安全技术措施 (33)附件2 质量保证体系 (36)附图1 《安全保证体系框图》附图2 《质量保证体系框图》一、编制依据1、XX至XX高速公路XXX至XXX工程设计文件;2、XX至XX高速公路XXX至XXX段一期土建工程第XX合同段《实施性施工组织设计》;3、国家及XXX省有关的法规、政策;4、《公路桥涵施工技术规范》(JTJ 041-2000);5、《公路工程质量检验评定标准》(JTJ F80/1-2004);6、《公路工程施工安全技术规程》(JTJ 076-95);7、《路桥施工计算手册》。
二、工程概况1、工程简介XX至XX高速公路XXXX至XX段第XX合同段,起点位于XXXXXX起点桩号K243+000,终点桩号K256+200,XXXXX。
线路在本标段内呈南北走向,设计行车速度100km/小时,路基设计宽度26米,双向四车道,主线平曲线最小半径900米,最大纵坡3.5%。
行车道和硬路肩的横坡为2%,土路肩横坡为3%。
本合同段共有桥梁9座,属于高墩桥梁6座:K254+346XXX大桥墩柱最高20m,K249+269XXXX大桥墩柱最高24.84m,K255+040.1XXX大桥墩柱最高37.55m,K255+330.25XXX大桥墩柱最高18.4m,K255+822XXX1#大桥墩柱最高38.48m,K256+090XXX2#中桥墩柱最高20.27m。
高墩专项施工方案
附件:【黄延高速公路扩能工程黄延高速LJ-12合同段】桥梁高墩专项施工方案编制:赵志东审核:孙洪坤审批:崔向军福建省第二公路工程有限公司黄延高速公路扩能工程LJ-12合同段项目经理部二〇一四年三月二十七日高墩专项施工方案一、编制依据1、国家高速公路包头至茂名线(G65)陕西境黄陵至延安公路扩能工程公路桥梁工程施工LJ-12合同段施工招标文件、招标设计资料、施工图设计、技术规范及其它资料等。
2、国家和交通部现行的有关设计、施工、验收规范、规则、规定和标准。
3、国家现行法律法规和规章制度。
4、对本标段工程现场踏勘和调查获取的资料。
5、我单位现场调查、施工能力及类似工程施工工法、科技成果;国内外相关工程的施工工艺及科研成果。
6、为完成本标段工程,我单位所投入的管理人员、专业技术人员、机械设备等资源。
二、工程概况本标段标起讫桩号K81+600~K87+138.065全长5.538065 公里;桥梁共计8座,其中特大桥1座,大桥2座,中桥1座,小桥1座,天桥1座,匝道桥2座,我标段高墩均为圆柱墩,其中最高圆柱墩高达39.90m。
三、施工方案1、钢筋制作1)钢筋骨架采用钢筋加工棚制作成型(见下表),分节制作,并保证钢筋骨架长度、根数、焊接均能满足施工设计和技术规范要求。
2)钢筋采用搭接焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致,双面焊缝长度不应小于5d,单面焊缝长度不应小于10d;采用帮条焊时,帮条应采用与主筋同级的钢筋,其总截面面积不应小于被焊钢筋的截面积。
帮条长度,如用双面焊缝不应小于5d,如用单面焊缝不应小于10d。
钢筋安装实测项目2、立柱模板采用钢模板,模板使用前用磨光机除去面板上的铁锈,并涂刷清漆,以保证立柱的外观质量。
双系梁立柱沿高度方向分三次浇注成型。
每桥墩两根立柱同时浇注,用汽车吊机吊住砼斗进行砼浇注。
3、立柱施工前,施工时先整理好场地,凿除桩头,用钢管架搭好施工脚手架,再焊接绑扎钢筋骨架。
高墩专项施工方案
新建大准至朔黄铁路联络线 重点控制性工程 大沙沟特大桥
高桥墩施工专项方案
中铁十三局集团有限公司神华准池铁路工程指挥部 二〇一二年三月 准池铁路联络线大沙沟特大桥(DK112+241.300-DK114+075.380) 高墩专项施工方案
中铁十三局集团有限公司 1 目录 一、编制依据及范围 .................................................................................................................................... 1 1、编制依据 ........................................................................................................................................... 1 2、编制范围 ........................................................................................................................................... 1 二、工程概况 ................................................................................................................................................ 1 1、工程概述 ........................................................................................................................................... 1 2、主要技术标准 ................................................................................................................................... 2 3、墩身概况及工程量 ........................................................................................................................... 2 三、总体施工安排 ........................................................................................................................................ 4 1、组织机构 ........................................................................................................................................... 4 2、总体方案 ........................................................................................................................................... 5 3、施工队伍任务安排及人员配备 ....................................................................................................... 6 4、机械配备 ........................................................................................................................................... 8 5、材料准备 ........................................................................................................................................... 8 6、拌和站准备 ....................................................................................................................................... 9 三、高墩施工方法 ........................................................................................................................................ 9 1、施工程序和工艺流程 ....................................................................................................................... 9 2、施工准备 ......................................................................................................................................... 10 3、配合比设计 ..................................................................................................................................... 10 4、翻模模板设计及构造 ......................................................................................................................11 5、墩身实体段及倒角施工 ................................................................................................................. 15 6、空心段墩身施工 ............................................................................................................................. 17 7、钢筋加工安装 ................................................................................................................................. 18 8、墩身实体段冷却管及测温点布置 ................................................................................................. 19 9、混凝土浇筑及养护 ......................................................................................................................... 22 10、墩身施工测量控制 ....................................................................................................................... 26 ㈠、墩身测量放样的主要方法 ................................................................................................... 26 ㈡、钢筋放样............................................................................................................................... 26 ㈢、墩身空间位置的控制及模板放样 ....................................................................................... 27 ㈣、墩身施工测量的主要技术要求 ........................................................................................... 27 11、塔吊及电梯设置 ........................................................................................................................... 28 四、冬雨季施工措施 .................................................................................................................................. 29 五、冬、雨季质量保证措施 ...................................................................................................................... 31 六、质量目标、及保证措施 ...................................................................................................................... 32 七、安全目标、安全保障体系及保证措施 ............................................................................................... 33 附:墩柱模板计算书 .................................................................................................................................. 39
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
②根据设计, 计算箍筋用料长度、 主筋分段长度, 将所需钢筋调直后用切割机成批切好备用。③由于切断待焊的主筋、 箍筋、 加劲箍筋的规格尺寸不尽相同, 应注意分别摆放, 防止用错。
技术交底应明确加强箍筋、 主筋的钢筋长度、 型号、 数量等基本要求, 明确保存措施,现场材料管理应单独成章。下料长度有施工队自行确定,施工交底只提强制要求。
④在钢筋圈制做台上制做加强筋和箍筋并按要求焊接。
制作方式没有明确必要, 只提成品质量要求; 应明确箍筋焊接要求, 焊缝长度和焊接方式( 单面或双面) 。
⑤将加劲箍筋按2m的间距摆放在同一水平面上对准中心线, 然后将配好定长的主筋平直摆放在焊接支撑架上。
施工工艺不完善, 或者不正确,把全部的加强箍筋放在同一轴线再焊接主筋不合适; 工艺有好多, 技术交底明确多种或一种, 或者只提成品要求。
钢筋的材质问题以监理和施工单位检测报告为准, 具体检测项目以检验报告检测要求为准。
3、 钢筋笼制做程序
①设备进场检查, 制做钢筋笼的主要设备和工具有电焊机、 钢筋切割机、 钢筋圈制做台、 主钢筋半圆焊接支撑架等。
钢筋加工设备满足施工要求, 以上设备不全, 如无调直机、 未对禁用设备提出要求, 未对设备数量提出要求。
应明确编制依据,明确适用参考图及使用规范并下发相关图纸作为附件
2、 钢筋进场检验
《铁路砼工程施工质量验收补充标准》铁建设【 】160号5.2章主控项目5.2.1~5.2.3有明确要求,与规范要求不符, 应明确检测频率
第一条进场尺寸无法满足设计要求
第二条5.4.3明确要求( 一般项目) 钢筋应平直、 无损伤、 表面无裂纹、 油污、 颗粒状或片状老锈
钢筋笼不能直接放到地面上, 应该加垫木防潮、 防水, 上面覆盖等
⑨对制做好的钢筋笼应按设计图纸尺寸和焊接质量标准进行检查, 不合要求者, 应予返工, 否则不得使用。
应明确检验流程, 首先工班自检、 技术员排查、 监理工程师抽检, 同时明确检查时间及检查地点, ( 加工好就检查还是使用的时候再检查, 在运输到现场的时候检查还是在钢筋场检查。
主钢筋间距
±0.5d
尺量
不少于5处
4
加强筋间距
±20
尺量
不少于5处
5
螺旋筋间距
绑扎±20绑扎与焊接要求不一样
尺量
不少于5处
6
钢筋骨架的垂
度
±1%没有依据
吊线尺量检查
表格内容不完善
②保护层允许偏差:
主筋混凝土保护层厚度不与《补充标准》要求不符, 其中加劲箍筋内缘至设计桩径混凝
编制
复核
签收
技术交底书
主送单位
长昆施桥参20明确要求:主筋的接头应采用闪光对焊或冷挤压套管连接。钢筋笼主筋不允许使用搭接焊。
施工图设计要求在交底中不全面, 不明确
交底应明确对操作人的培训及持证要求, 应明确焊接环境及运输要求(《铁路混凝土工程施工技术指南》TZ210-)
参照 施工技术指南6.3.4应明确闪光对焊技术要求
箍筋的焊接长度应明确箍筋加工和安装的具体工艺,明确技术要求,接头焊接只允许上下迭搭, 不允许径向搭接。长昆施桥参20-17说明第8条: 桩身主筋与加劲箍筋务必焊牢,主筋与箍筋连接处宜点焊, 若主筋较多时, 可交错点焊和绑扎。
焊缝表面平整, 不得有较大的凹陷、 焊瘤。
接头处不得有裂缝。
咬边深度、 气孔、 夹渣的数量和大小以及接头偏差不得超过表规范规定的数值。《铁路混凝土工程施工技术指南》TZ210- 对焊缝质量要求与上述要求不符。6.3.7
箍筋N5采用直径8mm之HPB235螺旋钢筋, 布置于桩顶以下范围,间距15cm。N4为加劲箍筋, 自钢筋笼在承台座板底面处设起, 自上而下每隔2m及钢筋笼底部设置, 其零数可在最下两段内调整, 但其间距不大于2.5m。
桩侧绑扎混凝土垫块定位钢筋笼及设定保护层厚度。垫块绑扎在桩身四周, 顺桩方向每2米设置一个。应明确垫块制作工艺及技术要求: 直径、 强度, 明确具体绑扎位置及布置方式。
应明确钢筋弯起点要求及弯钩加工要求。
成品钢筋笼及钢筋原材的存放应明确要求。
5、 钢筋笼的吊放
①钢筋笼分段吊装时, 钢筋笼的顶端应设置明确几个及吊点加工及安装要求个起吊点。钢筋笼整体吊装时, 应采取措施对起吊点予以加强加强方式应明确( 加大钢筋或加强焊缝), 以保证钢筋笼在起吊时不致变形。
⑥将箍筋按设计要求套入主筋( 也可将主筋套入箍筋内) 并保持与主筋垂直, 进行点焊。箍筋怎么套入主筋? 箍筋怎么与主筋垂直?能够绑扎?
⑦焊接或绑扎钢筋笼保护层钢筋环或混凝土垫块。
明确用砼垫块, 并明确垫块尺寸及安装方法。穿孔筋直径、 长度、 固定方式、 固定距离及数量。
⑧将制做好的钢筋笼稳固放置在平整的地面上, 防止变形。
高墩专项施工方案样本
技术交底书
主送单位
编号பைடு நூலகம்
QL-003
工程部位
高峰特大桥桩基钢筋笼制做与吊装
日期
/12/08
桩基钢筋笼制做与吊放技术交底
1、 适应范围
中铁十四局集团有限公司沪昆客专贵州段工程指挥部第一项目部管理区域范围过大、 里程有误: 起点DK731+605.925,以单位工程下发-DK761+重点里程错误986段桩基钢筋笼制做与吊放。
4、 制作要求
①钢筋笼尺寸允许偏差:《铁路砼工程施工质量验收补充标准》铁建设【 】160号表5.5.5钢筋安装及钢筋保护层厚度允许偏差和检验方法, 规范要求与此表格要求不一致。此表要求没有依据
序号
检验项目
允许偏差( mm)
检验方法
检验频次
1
钢筋骨架在承台以下长度
±100
尺量
2
钢筋骨架直径
±20
尺量
3
编号
QL-003
工程部位
桩基钢筋笼制做与吊放
日期
/12/08
土表面保护层厚度采用80 mm, 主筋净保护层为80CM。保护层厚度不一样, 误差要求也不一样
③焊接要求5.4章钢筋连接有明确要求
焊接使用任何焊接方式都有同一截面焊接头比例要求,分段制做的钢筋笼,焊接接头在受湾构件的受拉区不得大于50%,搭接焊时, 在同一截面内的钢筋接头不得超过主筋总数的50%,两焊( 连) 接接头在钢筋直径的35倍范围且不小于500mm以内主筋的焊接长度, 双面焊为5d, 单面焊为10d。还应明确焊缝宽度及焊缝高度。
