河北12新定额与08定额不同
河北12新定额与08定额不同
相对于原来的08定额, 12定额的计算规则和定额内容有了较
大的改变,其中部分改变如下:
1、08定额中楼梯的模板和混凝土量均是按水平投影面积计算,12定
额中,模板量按接触面积计算,混凝土量按体积计算。
2、12定额中的脚手架定额设置的更为详细,由原来的综合变为独立
的,按外墙外侧脚手架、外墙内侧脚手架、内墙脚手架、独立柱脚手
架、满堂装饰脚手架等多方面设置,要考虑的内容更多。
3、零星构件的模板由08计算规则的水平投影面积、砼体积变为按实
际接触面考虑,这样需要考虑的更为细致。
4、新出台的政策文件已经不允许使用现场搅拌砂浆,规定必须使用
预拌砂浆,12定额做了相对调整。可以在广联达中通过设置使定额
中的砂浆在预拌和现场搅拌之间转换。预拌砂浆相对来说节能、环保,
操作更宜符合规范要求,更容易保证工程质量,但造价相对高些。
5、12定额中不再有商品混凝土一词,取而代之的是预拌混凝土。规
定泵送高度77m。
6、混凝土泵送增加费的改变。由于08定额中泵送增加费定额只有一
条,但实际工程中由于檐高不同、地上、地下不同、泵车不同等原因
使该项费用计算很笼统。12定额对这些均进行了考虑,定额也有原
来的一条增加到了10条。
7、垂直运输费的改变。
(1)由于目前大多数项目均是使用泵送混凝土,故12定额编制的混
凝土定额考虑全部使用泵送,然后按实际情况进行增加。
(2)垂直运输费在12定额中分别考虑了地上、地下两种因素,设置
的更为详细;另外,垂直运输费是按建筑面积计算的,但设备层、夹
层不计算建筑面积,12定额对此部分的垂运费也给出了详细的计算
公式(公式很复杂,但广联达已经内置好)。
(3)08定额中的垂直运输费按高度分段记取,12定额简化了计算,
仅按檐高记取。
(4)12定额中要求措施项目必须记取垂直运输费用(可以在定额中
设置,打上勾即可)。
8、冬雨季施工费记取的改变。实际工程工期可能较短,并不会既有
冬季施工又有雨季施工,而且就算是雨季施工,也可能不是在雨季这
8个月中都在施工,所以这项费用记取一直争议较大。12定额对此也
做出的详细的划分和解释。
9、安全文明施工费的记取。
(1)12定额中此项费用的记取基数改为了税前造价,类似于规费。
而且要考虑工程是否临街、临几条街、是在市区还是在县城,12定
额对此做出了详细的规定。
(2)安全文明施工费中的基本费、增加费的费率不再固定,而是要
施工企业到当地造价站申请,按得分的不同取不同的费率(基本费是
70分,增加费是30分,满分100分)。
10、成品保护费不再按面积计算,改为按费率记取。
11、另外,2013清单也将要在明年1月1日起实施,08清单相应废
止。预测2013清单也将设置的更加细致,责任划分的更加明确,可
执行性也更加强化。
总之,无论是2012定额还是将要实施的2013清单,都是划分的
更加详细,计算规则要求的更加规范,使用时要注意不同之处。由于
软件中每个定额都有工作内容和计算规则,建议套定额时先看看这
些,可以尽快熟悉掌握新定额和新清单的使用。
河北08定额解释说明表(自己总结,很全的)
外往返运输、一次按拆及路基铺垫和轨道铺拆等的费用。
3、同一建筑多种结构按不同结构分别计算。
分别计算后的建筑物檐高均应以建筑物总檐高为准。
4、本章中现浇框架系指柱、梁全部为现浇的混凝土框架结构,如部分现浇时按框架项目乘以系数0.96。
如楼板也为现浇混凝土时,按现浇框架项目乘以系数1.04。
5、预制钢筋混凝土柱、钢屋架的单层厂房按预制排架项目计算。
6、单层钢结构工程按预制排架项目计算。
7、多层钢结构工程套用其他结构乘以系数0.5。
9、檐高3.6m以内的单层建筑物不计算垂直运输费。
垂直运输工程:一、建筑物垂直运输。
1、檐高是指设计室外地坪至檐口滴水线的高度,突出主体建筑物屋顶的电梯间、水箱
数及场外运输台次按施工组织设计确定。
时,乘以系数1.15计算。
2、固定式基础如需打桩时,其打桩费用按设计尺寸。
3、固定式基础(带配重)按座计算,如实际用量与项目规定不同时,可以调整。
4、本章不包括轨道和枕木之间增加其他型钢或钢板的轨道、自升塔式起重机行走轨道、不带配重的自升塔式起重机固定式基础、施工电梯和混凝土搅拌站的基础等,发生时按实际发生的费用计算。
二、特、大型机械每按拆一次费用。
1、按拆费中包括机械安装完毕后的试运转费用。
2、自升塔按拆费是以塔高70m确定的,如塔高超过70m时,每增加10m按拆费增加20%。
三、特、大型机械场外运输费用。
1、特、大型机械场外运输费用已包括机械的回程费用。
2、特、大型机械场外运输费用为
、方法计算。
《08装饰装修工程消耗量河北省消耗量定额》 说明和计算规则
《08装饰装修工程消耗量河北省消耗量定额》说明和计算规则总说明一、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》(以下简称本定额),是依据《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)及《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002),结合我省实际编制的。
二、本定额适用于河北省行政区域内新建、扩建和改建的建筑装饰装修工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是依据国家有关现行标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,并参考了有代表性的工程设计、施工资料和其他资料。
五、本定额是按照正常施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织以及合理工期进行编制的。
六、本定额分为实体项目、措施项目及附录共三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
七、本定额可竞争措施项目包括:脚手架工程、垂直运输及超高增加费及其他可竞争措施项目,其中其他可竞争措施项目由成品保护、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、场地清理费、二次搬运费、临时停电停水费组成;不可竞争措施项目包括安全防护、文明施工费。
八、本定额适用于工料单价法,也可用于综合单价法。
九、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
《08建筑工程基础定额河北省消耗量定额》说明和计算规则

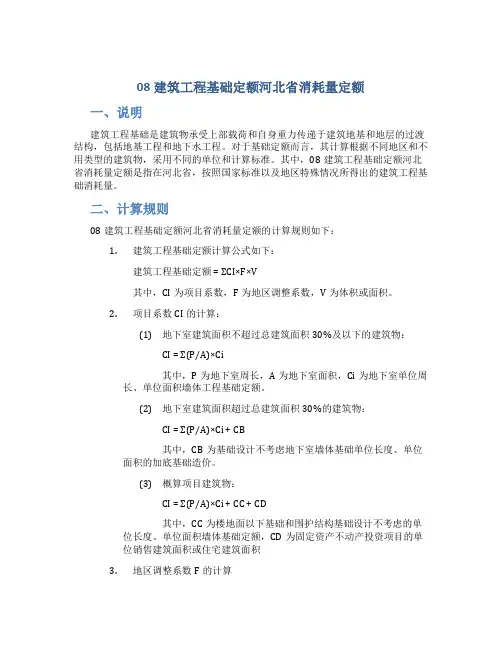

08建筑工程基础定额河北省消耗量定额一、说明建筑工程基础是建筑物承受上部载荷和自身重力传递于建筑地基和地层的过渡结构,包括地基工程和地下水工程。
对于基础定额而言,其计算根据不同地区和不用类型的建筑物,采用不同的单位和计算标准。
其中,08建筑工程基础定额河北省消耗量定额是指在河北省,按照国家标准以及地区特殊情况所得出的建筑工程基础消耗量。
二、计算规则08建筑工程基础定额河北省消耗量定额的计算规则如下:1.建筑工程基础定额计算公式如下:建筑工程基础定额= ΣCI×F×V其中,CI为项目系数,F为地区调整系数,V为体积或面积。
2.项目系数CI的计算:(1)地下室建筑面积不超过总建筑面积30%及以下的建筑物:CI = Σ(P/A)×Ci其中,P为地下室周长,A为地下室面积,Ci为地下室单位周长、单位面积墙体工程基础定额。
(2)地下室建筑面积超过总建筑面积30%的建筑物:CI = Σ(P/A)×Ci + CB其中,CB为基础设计不考虑地下室墙体基础单位长度、单位面积的加底基础造价。
(3)概算项目建筑物:CI = Σ(P/A)×Ci + CC + CD其中,CC为楼地面以下基础和围护结构基础设计不考虑的单位长度、单位面积墙体基础定额,CD为固定资产不动产投资项目的单位销售建筑面积或住宅建筑面积3.地区调整系数F的计算F = FB×FC其中,FB为基价指数调整系数,FC为地区调整系数,计算公式如下:FB = 基础项目前年基价指数/当年基价指数FC = 当年该地区的劳动力价格指数/劳动力价格指数参照值4.体积或面积V的计算根据具体工程设计确定。
三、总结08建筑工程基础定额河北省消耗量定额是河北省地区建筑工程基础消耗量的参考标准,可以为工程师确定项目建设的费用提供指导,同时也可以对监管工作提供依据。
在计算过程中,需要考虑项目系数、地区调整系数、体积或面积的因素。
《河北省安装工程12定额》定额解释
《河北省安装工程12定额》定额解释(河北省安装工程12定额)定额解释发布日期:2015-8-19第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道定义不明确,电井是否属于垂直通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30~20m(即超过部分套用垂直通道),此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程量计算规则中,电缆敷设驰度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设驰度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=(100桥架+20暗敷+2×3.5预留)×(1+2.5%波形系数)6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以‘100m/束’为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
7.第二册第八章说明中第十四条,因预分支电缆的电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装。
请问:预分支电缆的电缆头和配电箱连接的接线工作如何计取?答:电缆头安装已在预分支电缆安装中综合考虑。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式均执行同一项目。
河北08定额的说明、计算规则、建筑面积土方换算
08建筑工程基础定额河北省消耗量定额总说明一、《全国统一建筑工程基础定额河北省消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》(土建工程)(GJD-101-95)的基础上,结合我省实际,按照合理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本定额适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本定额中的消耗量(不含可竞争措施项目消耗量)是编制施工图预算、最高限价、标底的依据。
本定额是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额分为实体项目、措施项目及附录三部分,其中措施项目分为可竞争措施项目和不可竞争措施项目。
实体项目及不可竞争措施项目消耗量不得调整;可竞争措施项目消耗量在投标报价时投标人可以合理调整。
五、本定额可竞争措施项目包括:脚手架工程、模板工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费及其他可竞争措施项目,其中其他可竞争措施项目由支挡土板、打拔钢板桩、降水工程、冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验配合费、工程定位复测场地清理费、成品保护费、二次搬运费、临时停电停水费、土建工程施工与生产同时进行增加费、在有害身体健康环境中施工降效增加费组成;不可竞争措施项目包括安全防护、文明施工费。
六、本定额适用于工料单价法,也可用于综合单价法。
七、建筑工程应用工料单价法计价方式时,在不同的计价阶段使用本定额应符合以下规定:1.在编制最高限价或标底时人工、材料、机械台班单价根据市场行情或造价信息调整,可竞争措施项目按照常规、科学、合理的施工方法计算。
2.在报价时投标人可将人工、材料、机械台班单价根据市场行情或造价信息进行调整;可竞争措施项目按照施工方案计算,消耗量可以合理调整。
12河北安装定额说明和计算规则
第八册水暖定额说明与计算规则(-)《全国统一安装工程预算定额河北消耗量定额》总说明总说明一、《全国统一安装工程预算定额河北省消耗量定额》(以下简称定额)是在《全国统一安装工程预算定额》(GYG-201~213-2000、GYG-213-2003)基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册,包括:第一册机械设备安装工程(HEBGYD-C01-2012)第二册电气设备安装工程(HEBGYD-C02-2012)第三册热力设备安装工程(HEBGYD-C03-2012)第四册炉窑砌筑工程(HEBGYD-C04-2012)第五册静止设备与及工艺金属结构制作安装工程(HEBGYD-C05-2012)第六册工业管道工程(HEBGYD-C06-2012)第七册消防设备安装工程(HEBGYD-C07-2012)第八册给排水、采暖、燃气工程(HEBGYD-C08-2012)第九册通风空调工程(HEBGYD-C09-2008)第十册自动化控制仪表安装工程(HEBGYD-C10-2008)第十一册刷油、防腐蚀、绝热工程(HEBGYD-C11-2008)第十二册建筑智能化系统设备安装工程(HEBGYD-C12-2008)二、本定额适用于河北省行政区域范围内的新建、扩建的安装工程。
三、本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础和依据;是编制概算定额、概算指标和投资估算指标的主要材料。
四、本定额是按照合理的施工组织设计、目前我省大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织编制的,反映了社会平均消耗水平,并考虑了下列正常的施工条件:1、设备、材料、成品、半成品、构建完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
河北省工程建设造价管理总站08定额解释
河北省工程建设造价管理总站关于印发2008年河北省建筑、装饰装修、安装、市政工程消耗量定额解释的通知冀建价[2010]8号各设区市造价管理站、华北石油造价管理站:2008年《全国统一建筑工程基础定额河北省消耗量定额》、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》、《全国统一安装工程预算定额河北省消耗量定额》、《全国统一市政工程预算定额河北省消耗量定额》自2008年7月1日颁布执行以来,为合理确定和有效控制建设工程造价发挥了重要作用。
为加强上述定额管理,解决使用过程中发现的常见问题,省站组织编写了上述定额有关问题的解释,现印发给你们,请积极宣传贯彻,并继续收集定额执行中发现的问题,以便进一步完善。
附件:1.2008年《全国统一建筑工程基础定额河北省消耗量定额》解释2.2008年《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》解释3.2008年《全国统一安装工程预算定额河北省消耗量定额》解释4.2008年《全国统一市政工程预算定额河北省消耗量定额》解释5.人工、材料价格等其他问题解释河北省工程建设造价管理总站二〇一〇年五月十二日附件1:2008年《全国统一建筑工程基础定额河北省消耗量定额》解释A.1 土、石方工程一、人工挖沟槽、地坑存在冻土时,例如:总挖土深度2.0m,其中冻土深度1.0m,冻土以下部分是否按非冻土计算,放坡深度如何考虑?答:冻土与非冻土分别计算工程量,按总挖土深度考虑放坡。
二、挖掘机开挖沟槽、地坑时如何套用定额?答:机械挖土方不区分沟槽、地坑等,全部执行机械挖土方项目。
三、本章说明第一条第1款中“人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m时,按6m以内每加深1m乘以系数1.25”,基数是全部土方量还是超过6m的土方量?答:按超过6m部分土方量计算。
四、本章说明第一条第13款对土方、沟槽、地坑;平基、沟槽、基坑的划分标准中坑底宽度、槽底宽度是按施工图纸上标明的尺寸还是加上工作面后的尺寸为准?答:坑底宽度、槽底宽度按加上工作面后的尺寸计算。
2012年《全国统一安装工程预算定额河北省消耗量定额》解释
2012年《全国统一安装工程预算定额河北省消耗量定额》解释第二册电气设备安装工程1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二册第九章2-752?答:按2-751或2-752.2.桥架安装是否包含支架安装?答:不包括支架安装。
3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道的定义不明确,电井是否属于处置通道?答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m〔6层〕,即可套用“电缆沿垂直通道敷设”项目。
4.章节说明中“电缆沿垂直通道敷设高度超过20m(6层),可套用垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30-20m〔即超过部分套用垂直通道〕,此项是否可以明确一下?答:指竖向敷设部分,即30m。
5.电缆工程计算规则中,电缆敷设弛度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷设20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设弛度、波形弯度、交叉的预留长度是多少?答:本例中,电缆工程量=〔〕*〔1+2.5%波形系数〕。
6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆〔亦称母子电缆〕敷设,不区分电力电缆芯数,按主电力电缆〔母电缆〕截面以”100m/束“为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理?答:定额是综合考虑的,分支电缆安装已包括在定额中。
8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额?答:预分支电力电缆不区分敷设方式执行同一项目。
9.第二册“2-543”“2-544”顶管工程是否包括工作井的挖埋,与市政定额--排水工程-顶管工程有什么区别?管径不同时能否互套?答:第二册中的顶管不包括工作的挖坑,主要适用于电缆保护管短距离顶管或过小区道路顶管。
10.在实际结算过程中对暗装配电性在主体结构施工时放一个木箱存在分歧,审计单位认为木套箱在土建主题模板施工中已经包含,施工放认为木套箱有自己自作并在主体施工时配合安装,此项是否可以明确一下。
2012河北定额脚手架计算土建
河北2012定额脚手架如何计算(上篇)河北12定额发布已经有一段时间,其中一个变化较大的部分就是脚手架,08定额中采用的综合脚手架,工程量是工程的建筑面积。
在12定额中,为适应市场的发展,将传统的脚手架、组合式钢模板、支撑系统及操作平台摊销编制方法改为了租赁方法编制。
使造价更贴近市场。
同时脚手架由综合编制改为了按各单项进行编制。
为了让大家能够更方便进行脚手架工程的计算,下面我们为大家介绍一个工程都需要计算哪些脚手架的工程量。
一、结构脚手架1、外墙脚手架定额规定:单排、双排外墙脚手架的工程量按外墙外围长度(含外墙保温)乘以外墙高度以"m2"计算。
突出墙外在24cm 以内的墙垛、附墙烟囱等,其脚手架已包括在外墙脚手架内,不再另计;突出墙外超过24cm时按图示尺寸展开计算,并入外墙脚手架工程量内。
型钢悬挑脚手架、附着式升降脚手架按其搭设范围墙体外围面积计算。
外墙脚手架需要区分地上、地下分别套用不同高度的脚手架项目列项计算。
下面我们列出几个典型案例工程的外墙脚手架定额套用方法。
(以下数据摘自河北2012定额宣贯材料)在图形算量GCL2013软件中计算外脚手架的工程量,需要在墙构件中,正确指定墙体的位置,即“内外墙标志”务必选择正确,之后选择工程量表达式时选择WQWJSJMJDS<外墙外脚手架面积>就可以计算外墙脚手架面积了。
不套定额也是可以查看的。
在分类查看工程量时,可以看到外墙外脚手架面积的总量。
如下图最后一列就是外墙外脚手架的面积。
2、内墙砌筑脚手架内墙砌体砌筑脚手架,内墙按砌体净长乘以高度以"m2"计算,高度从室内地面或楼面算至板下或梁(不包括圈梁)下。
高度(同一面墙高度变化时,按平均高度)在3.6m以内时,按3.6m以内里脚手架计算,高度超过3.6m时,按相应高度的单排外脚手架项目乘以系数0.60计算。
这里需要多说一句,内墙只需要计算砌筑脚手架。
河北2012安装定额说明讲解
总说明一、《全国统一安装工程预算定额河北省消耗量定额》(以下简称本定额)是在《全国统一安装工程预算定额》(GYD-201~211-2000、GYD-213-2003)基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册,包括:第一册机械设备安装工程(HEBGYD-C01-2012);第二册电气设备安装工程(HEBGYD-C02-2012);第三册热力设备安装工程(HEBGYD-C03-2012);第四册炉窑砌筑工程(HEBGYD-C04-2012);第五册静置设备与工艺金属结构制作安装工程(HEBGYD-C05-2012);第六册工业管道工程(HEBGYD-C06-2012);第七册消防设备安装工程(HEBGYD-C07-2012);第八册给排水、采暖、燃气工程(HEBGYD-C08-2012);第九册通风空调工程(HEBGYD-C09-2012);第十册自动化控制仪表安装工程(HEBGYD-C10-2012);第十一册刷油、防腐蚀、绝热工程(HEBGYD-C11-2012);第十二册建筑智能化系统设备安装工程(HEBGYD-C12-2012)。
二、本定额适用于河北行政区域范围内的新建、扩建的安装工程。
三、本定额中消耗量(除可竞争措施项目消耗量外)是编制施工图预算、最高限价、标底的依据;是工程量清单计价、投标报价、进行工程拨款、竣工结算、衡量投标报价合理性、编制企业定额和工程造价管理的基础或依据,是编制概算定额、概算指标和投资估算指标的主要资料。
四、本定额是按照合理的施工组织设计、目前我省大多数施工企业采用的施工办法、机械化装备程度、合理的工期、施工工艺和劳动组织、正常的施工条件制定的,它反映了社会平均消耗水平,并考虑了下列正常的施工条件:1.设备、材料、成品、半成品构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
