台山核电站施工准备区强夯(试夯)施工方案

目 录

一、 工程概况及技术要求 .................................................................................... 2

(一)、 工程概况 ............................................................................................................................. 2

(二)、施工准备区配套设施 ........................................................................................................... 2

(三)、强夯主要设计参数为: ....................................................................................................... 2

(四)、 夯点间距 ........................................................................................................................... 3

二、强夯施工工艺 ................................................................................................ 3

三、强夯试验 ...................................................................................................... 3

1、试夯步骤 ....................................................................................................................................... 4

2、强夯试夯需采集的试验数据 ....................................................................................................... 5

3、试夯数据处理 ............................................................................................................................... 5

四、施工方法 ...................................................................................................... 5

(一)、施工准备 ............................................................................................................................... 5

五、强夯施工 ...................................................................................................... 6

1、施工准备 ....................................................................................................................................... 6

2、施工作业方法 ............................................................................................................................... 6

(3)满夯........................................................................................................................................... 7

(4)强夯工序质量检验及施工监测 ............................................................................................... 8

六、施工质量保证措施 .......................................................................................... 8

七、施工安全管理措施 .......................................................................................... 8

八、施工准备区道路强夯分区平面图 ........................................................................ 9

九、施工准备区道路试夯区域夯点布置平面图 ............................................................ 9

十、施工准备区道路试夯进度计划 ........................................................................... 9

台山核电施工准备区强夯(试夯)

施工方案

一、 工程概况及技术要求

(一)、 工程概况

本工程为台山核电施工准备区路网、管网工程,主要包括西北-东南走向道路4条总长约3194m,西南-东北走向道路5条总长约3073.5m。此9条路为12m路宽(含3m硬路肩,路肩做法同路面)。道路施工包含以下内容:

1、路的地基强夯处理,包括铺夯填材料、夯填材料运输、点夯、满夯、强夯后回填补土碾压至设计高程,试验性强夯施工、强夯检测。

本次强夯工作范围的总面积约为115942㎡,其中A区面积约为55053㎡; B区面积约为32006㎡; C区面积约为28883㎡。根据设计要求强夯后地基承载力特征值fak≥150kPa,变形模量E0≥10MPa;经强夯土层沉降后,从普夯面到设计标高处的高度应分层回填、碾压,压实系数λc≥0.95,土层承载力特征值fak≥150kPa,变形模量E0≥10MPa。

2、路基及路面,包括路基开挖碾压,16cm填隙碎石底垫层,16cm6%水泥石屑基层,22cmC30混凝土路面。

(二)、施工准备区配套设施

1、现浇混凝土电缆沟;

2、道路雨水排水沟(双侧);

3、HDPE双壁波纹管(污水管);

4、PE100(聚乙烯)给水、消防管;

5、道路照明系统;

6、消防系统。

(三)、强夯主要设计参数为:

1) 强夯施工遍数

A区:一遍点夯,一遍满夯。

B区:三遍点夯,一遍满夯。

C区:一遍点夯、一遍满夯。、 (四)、 夯点间距

A区:第一遍点夯夯点间距为4×4m;第二遍满夯夯锤搭接0.3D(D为锤径)。

B区:第一遍点夯夯点间距为8×4m隔行跳夯;第二遍点夯夯点间距为8×4m,穿插在第一遍点夯夯点间距中间;第三遍点夯夯点间距为4×4m,且布置于一、二遍夯点的正中(即为一、二遍方格的插夯);第四遍满夯夯锤搭接0.3D(D为锤径)。

C区:第一遍点夯夯点间距为4×4m;第二遍满夯夯锤搭接0.3D(D为锤径)

二、强夯施工工艺

(1)按设计要求绘制强夯夯点布置图,并编制夯点顺序号。A、C区强夯夯点采用正方形布置,一遍强夯、一遍满夯,每遍夯点间距4m*4m,第二遍满夯夯锤搭接0.3D(D为锤径),两遍夯间隔时间一般不少于7天(石料为主填土层不受此限制),以满足孔隙水消散达85%以上,当施工单位有经验时,可以缩短间隔时间;第一遍点夯夯点间距为8×4m隔行跳夯;第二遍点夯夯点间距为8×4m,穿插在第一遍点夯夯点间距中间;第三遍点夯夯点间距为4×4m,且布置于一、二遍夯点的正中(即为一、二遍方格的插夯);

(2)点夯夯锤直径>2.0m,夯锤质量15~20t,单点夯击次数不少于8次,A区夯击能量1000-1500KN·m;B区夯击能量2500KN·m;C区夯击能量2000KN·m,最后两击平均夯沉量不大于50 mm ~70mm;

(3)点夯之后均安排满夯,A区满夯夯击能量为800 KN·m,B区满夯夯击能量为1000 KN·m,C区满夯夯击能量为1000 KN·m,满夯时要求夯印搭接,满夯夯锤搭接0.3D(D为锤径)。,击数不少于2击;

(4)强夯完毕应对表层土采用激振力为200~400KN的振动压路机振动碾压处理,碾压6~8遍,直至无轮迹,达到压实度要求为止,碾压时应随时检查是否有“弹簧”现象,以便及时进行必要的处理;

(5)施工过程中应有专人负责夯点放线、落距、锤重、各夯点夯击次数及夯沉量等项的检测、检查与记录工作;

(6)强夯施工前应进行试夯,以验证强夯的夯点击数、夯击下沉量、夯点间距以及夯遍间歇时间等参数;

(7)地基处理碾压后高程需达到7.2m(85年国家高程基准)。

三、强夯试验 1、试夯步骤

(见强夯试夯施工工艺流程图)

强夯试夯施工工艺流程图

按设计要求的间距布置夯点,对夯点编号,设立标志,标明夯击顺序 试夯区场地平整及场地标高测量

夯机就位,夯锤对准夯击中心

测量并记录夯锤顶标高

起吊夯锤至预定高度 开始下一轮夯击

测量夯锤顶标高,计算单击夯沉量,累计击数

单击夯沉量

<100cm

累计夯沉量<100cm的击数

试第二击

是否全部夯完

整理试夯资料,进行试夯结果分析,确定收锤标准 重新测放夯位

夯坑喂料 脱钩落锤、夯击

累计阵数 (B区)采用间隔跳打,从路中心轴线向两侧夯击下一夯点平整场地,测量标高 Y Y Y N Y

结束该点夯击

满夯

地基加固测试 Y

完成一阵夯击

N

N

合集下载

完整版强夯法地基处理施工方案

完整版强夯法地基处理施工方案

完整版强夯法地基处理施工方案

一、施工前准备工作:

1.制定详细的施工方案,包括施工时间、施工范围、施工方法等。

2.根据工程要求,准备好所需的设备、材料和人力资源。

3.确定施工区域,并进行现场勘测,了解地质情况和土质特征。

4.清理施工区域,确保施工区域平整、无杂物。

5.打开施工标志,进行临时交通组织,确保施工区域的安全。

二、施工具体步骤:

1.确定施工的第一台桩位和参考桩位,进行水平检测。

2.将第一台强夯机械移到第一台桩位上,进行定位和固定。

3.按照预定方案控制强夯机的行走轨迹和夯击频率,进行第一拍夯实。

4.检测夯击后的沉降量,根据需要进行必要的调整。

5.根据设计要求,再次进行夯击,直至满足要求。

6.完成第一台桩位的夯实后,移动强夯机械到下一个桩位上,重复以上步骤。

7.依次完成全部桩位的夯实工作。

三、施工注意事项:

1.强夯机械的选用应符合工程要求,能够满足夯击频率和夯击力的要求。 2.在夯击过程中,应根据实际情况进行夯击的调整,以确保夯击效果。

3.特殊部位的处理,如斜坡、薄弱地层等,应采取相应的加强措施。

4.施工过程中要注意安全,检查设备的运行状况,确保施工人员的安全。

5.施工结束后,应进行质量检测,确保施工质量符合要求。

四、施工后的处理:

1.施工结束后,清理施工区域,恢复原状。

2.进行竣工验收,对施工质量进行检查和评估。

3.对施工过程中的问题和不足进行总结和分析,提出改进意见。

4.编制相关施工报告和档案,做好记录工作。

以上是强夯法地基处理的施工方案,通过合理的施工准备、施工步骤和注意事项,能够确保施工质量和施工安全。同时,在施工结束后的处理工作中,能够对施工进行评估和改进,提高施工质量。

强夯地基工程施工方案(3篇)

强夯地基工程施工方案(3篇)

第1篇

一、工程概况

本工程位于某市某区,占地面积约为10,000平方米。地基土层主要为粉质黏土、砂土和碎石土,地基承载力较低,不满足上部结构的要求。为了提高地基承载力,确保工程安全,特制定本强夯地基工程施工方案。

二、施工目的

通过强夯地基施工,提高地基土的密实度,增强地基承载力,减少地基沉降,确保工程结构的安全性和稳定性。

三、施工依据

1. 国家相关工程建设标准规范;

2. 地基处理设计文件;

3. 施工图纸及施工组织设计;

4. 施工现场实际情况。

四、施工工艺

1. 施工设备

(1)强夯设备:选用冲击能量为1000kN·m的强夯设备;

(2)振动设备:选用振动能量为300kN·m的振动设备;

(3)施工机械:挖掘机、装载机、平板振动器、钻机等。

2. 施工流程

(1)施工准备:场地平整、排水、施工道路等;

(2)测量放线:根据设计图纸,进行场地测量放线;

(3)钻机就位:根据放线结果,将钻机就位;

(4)钻孔:按照设计要求,进行钻孔作业;

(5)夯击:根据设计要求,进行强夯或振动夯击; (6)检测:对施工效果进行检测,确保达到设计要求;

(7)验收:对施工质量进行验收。

3. 施工要点

(1)场地平整:场地平整要求平整度达到设计要求,排水设施完善;

(2)测量放线:放线准确,确保施工精度;

(3)钻孔:钻孔深度、直径、倾斜度等应符合设计要求;

(4)夯击:夯击顺序、夯击次数、夯击时间等应符合设计要求;

(5)检测:检测方法、检测时间、检测部位等应符合设计要求。

五、施工质量控制

1. 施工材料:选用符合国家标准的施工材料,确保施工质量;

2. 施工设备:设备性能良好,操作人员熟练;

3. 施工工艺:严格按照施工工艺进行施工,确保施工质量;

4. 施工检测:对施工过程进行检测,确保施工质量达到设计要求;

5. 施工验收:对施工质量进行验收,确保工程安全、稳定。

六、施工安全措施

1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品;

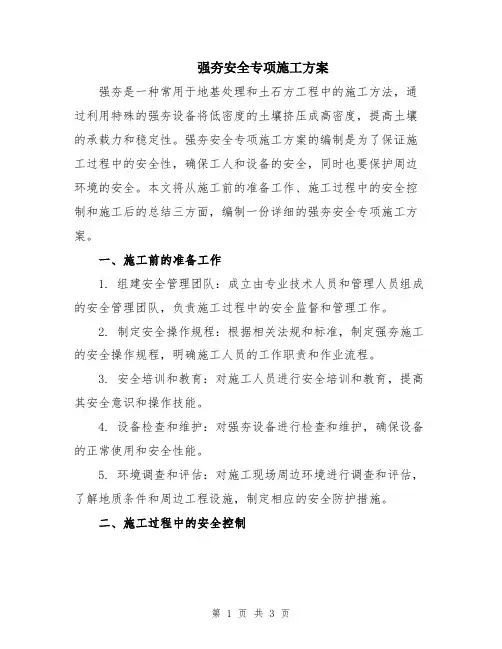

强夯安全专项施工方案

强夯安全专项施工方案

第 1 页 共 3 页 强夯安全专项施工方案

强夯是一种常用于地基处理和土石方工程中的施工方法,通过利用特殊的强夯设备将低密度的土壤挤压成高密度,提高土壤的承载力和稳定性。强夯安全专项施工方案的编制是为了保证施工过程中的安全性,确保工人和设备的安全,同时也要保护周边环境的安全。本文将从施工前的准备工作、施工过程中的安全控制和施工后的总结三方面,编制一份详细的强夯安全专项施工方案。

一、施工前的准备工作

1. 组建安全管理团队:成立由专业技术人员和管理人员组成的安全管理团队,负责施工过程中的安全监督和管理工作。

2. 制定安全操作规程:根据相关法规和标准,制定强夯施工的安全操作规程,明确施工人员的工作职责和作业流程。

3. 安全培训和教育:对施工人员进行安全培训和教育,提高其安全意识和操作技能。

4. 设备检查和维护:对强夯设备进行检查和维护,确保设备的正常使用和安全性能。

5. 环境调查和评估:对施工现场周边环境进行调查和评估,了解地质条件和周边工程设施,制定相应的安全防护措施。

二、施工过程中的安全控制 第 2 页 共 3 页 1. 施工现场管理:设置施工现场标志和警示标志,围挡施工区域,明确施工区域的入口和出口,维持施工现场的整洁和有序。

2. 安全防护设施:根据施工现场环境的特点,设置必要的安全防护设施,如护栏、防护网等,确保施工现场的安全。

3. 施工操作规范:指导施工人员按照操作规程进行施工,遵循工艺流程和作业要求,确保施工的安全性和质量。

4. 施工人员防护:施工人员必须佩戴符合要求的个人防护装备,如安全帽、安全鞋等,减少施工中可能发生的危险和事故。

5. 设备操作安全:操作强夯设备的施工人员必须经过专门培训,具备相关证书,并严格按照操作规程进行操作,确保设备的安全性和稳定性。

三、施工后的总结

1. 安全检查和评估:在施工完成后,对施工现场进行安全检查和评估,发现问题及时处理,避免安全隐患的滋生和扩大。

强夯地基处理施工方案

强夯地基处理施工方案

强夯地基处理施工方案

目录

1. 内容概括................................................3

1.1 工程概况.............................................3

1.2 设计依据和标准.......................................4

1.3 施工目标与要求.......................................5

2. 施工准备................................................6

2.1 施工现场准备.........................................7

2.2 施工机械设备准备.....................................8

2.3 施工人员准备与培训...................................9

2.4 材料准备............................................11

3. 施工工艺...............................................12

3.1 施工方法............................................13

3.2 强夯施工技术参数....................................14

3.3 强夯施工流程........................................16 3.4 地基加固效果评价....................................18

4. 施工顺序与步骤.........................................19

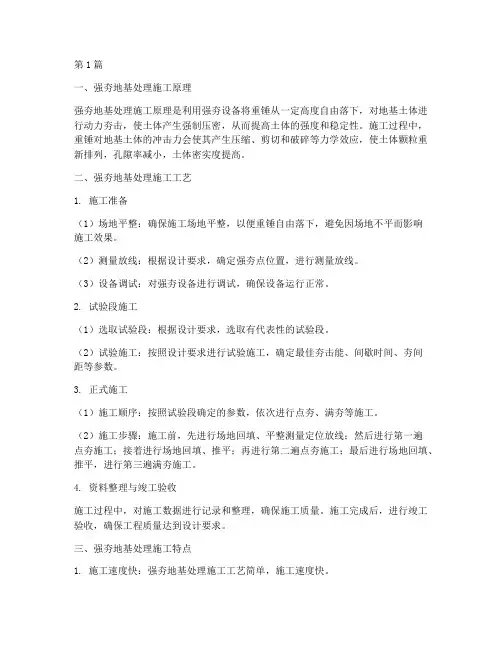

强夯地基处理施工工程(3篇)

强夯地基处理施工工程(3篇)

第1篇

一、强夯地基处理施工原理

强夯地基处理施工原理是利用强夯设备将重锤从一定高度自由落下,对地基土体进行动力夯击,使土体产生强制压密,从而提高土体的强度和稳定性。施工过程中,重锤对地基土体的冲击力会使其产生压缩、剪切和破碎等力学效应,使土体颗粒重新排列,孔隙率减小,土体密实度提高。

二、强夯地基处理施工工艺

1. 施工准备

(1)场地平整:确保施工场地平整,以便重锤自由落下,避免因场地不平而影响施工效果。

(2)测量放线:根据设计要求,确定强夯点位置,进行测量放线。

(3)设备调试:对强夯设备进行调试,确保设备运行正常。

2. 试验段施工

(1)选取试验段:根据设计要求,选取有代表性的试验段。

(2)试验施工:按照设计要求进行试验施工,确定最佳夯击能、间歇时间、夯间距等参数。

3. 正式施工

(1)施工顺序:按照试验段确定的参数,依次进行点夯、满夯等施工。

(2)施工步骤:施工前,先进行场地回填、平整测量定位放线;然后进行第一遍点夯施工;接着进行场地回填、推平;再进行第二遍点夯施工;最后进行场地回填、推平,进行第三遍满夯施工。

4. 资料整理与竣工验收

施工过程中,对施工数据进行记录和整理,确保施工质量。施工完成后,进行竣工验收,确保工程质量达到设计要求。

三、强夯地基处理施工特点

1. 施工速度快:强夯地基处理施工工艺简单,施工速度快。 2. 成本低:相比其他地基处理方法,强夯地基处理施工成本低。

3. 效果显著:强夯地基处理施工能有效提高地基承载力,提高土体密实度,增强地基稳定性。

4. 适用范围广:强夯地基处理施工适用于多种地基类型,如碎石土、低饱和度粉土、黏性土、杂填土和软土等。

总之,强夯地基处理施工工程是一种经济、高效、环保的地基加固方法,在建筑工程中具有广泛的应用前景。

第2篇

一、工程概况

强夯地基处理施工工程适用于处理碎石土、低饱和度的粉土与黏性土、杂填土和软土等地基。其主要目的是消除地基湿陷性、提升土体密实度和强度,增强地基承载力和稳定性。

强夯专项施工方案

强夯专项施工方案

强夯专项施工方案

一、项目背景和目的

工程项目需要对土地进行强夯处理,以确保土地的稳定性和承载能力。本施工方案的目的是明确强夯工作的流程和方法,确保工作的安全和有效性。

二、工作准备

1.确定强夯区域:根据工程设计和土壤勘测报告确定需要强夯的地区。

2.准备设备:根据强夯工作的具体要求,准备好强夯机、强夯锤头和相关配件。

3.人员组织:按照施工队伍的规模和要求,确定强夯施工人员和相关工作人员。

4.安全措施:制定相应的安全措施和紧急预案,确保施工过程中的安全。

三、施工流程

1.布置工地:清理工地并搭建临时办公室、仓库和工人休息室。

2.地面处理:需清理地表杂物、裸露土层等,并进行必要的平整工作。

3.土壤湿润处理:根据土壤湿润度的要求,进行浇水处理。

4.按设计要求进行布点:根据设计要求,在地表上布点,标出强夯点位。 5.进行强夯施工:根据强夯方案,将强夯机放置在强夯点位上,进行强夯操作。

6.检测与记录:在强夯施工过程中,进行必要的检测和记录。

四、施工方法

1.强夯机的选择:根据工程的要求和实际情况,选择适用的强夯机。

2.强夯锤头的选择:根据土地的性质和需要达到的强夯效果,选择合适的强夯锤头。

3.强夯操作:将强夯锤头安装在强夯机上,根据设计要求进行强夯操作。包括强夯锤头的落下高度、施工层次、次数等。

4.强夯过程中的监控:在强夯施工过程中,需要监控强夯锤头的落下高度、锤击次数以及土壤的变形情况。

五、安全措施

1.周边安全:在施工现场的周围设置警戒线,并设置合理的指示牌,防止无关人员进入工地。

2.工作人员安全:施工人员需佩戴好安全帽、工作服、安全鞋等个人防护装备。

3.设备安全:确保强夯机和相关设备的正常运行,定期检查和维护设备,确保工作安全。

4.紧急预案:制定紧急预案,包括施工过程中遇到意外事故的应急处理措施。

六、质量控制 1.检测和监控:在强夯施工过程中,进行必要的检测和监控,包括土壤的密实度、承载能力等。

强夯地基处理施工方案 2

强夯地基处理施工方案

第1篇

强夯地基处理施工方案

一、项目背景

本项目为某地区房地产开发项目,占地面积约XX平方米,包含住宅、商业及配套设施。在项目施工前,经地质勘察部门调查,发现项目地基土质松软,承载力不足,需进行地基处理以提高地基承载力和稳定性。

二、施工目标

1. 提高地基土的承载力,满足建筑物对地基承载力的要求。

2. 降低地基土的压缩性,减小地基沉降。

3. 改善地基土的均匀性,降低不均匀沉降。

4. 消除地基土中的软弱层,提高整体稳定性。

三、施工方案

1. 施工工艺:强夯法

强夯法是一种利用重锤自由落体产生的冲击能,对地基土进行加固的施工方法。通过夯击能量传递,使地基土颗粒重新排列,提高土的密实度,从而提高地基承载力和稳定性。

2. 施工参数

(1)夯击能量:根据地质勘察报告,结合建筑物荷载要求,确定夯击能量为XX kN·m。

(2)夯击次数:根据试夯结果,确定每遍夯击次数为XX次。

(3)夯击遍数:根据地质条件和建筑物荷载要求,确定夯击遍数为XX遍。

(4)夯击点布置:采用等边三角形布置,夯击点间距为XX米。

3. 施工步骤

(1)施工准备:平整场地,清除地表杂物,测量放线,确定夯击点位置。

(2)试夯:选取代表性夯击点进行试夯,确定夯击参数。

(3)正式夯击:按照确定的夯击参数进行夯击施工。

(4)施工监测:施工过程中,对夯击点进行高程监测,确保夯击质量。

(5)验收:施工完成后,对地基进行验收,确保满足设计要求。

4. 施工质量控制

(1)严格按照施工方案和操作规程进行施工。

(2)确保夯击点位置准确,夯击能量符合要求。

(3)加强施工监测,及时调整夯击参数。

(4)对软弱层进行重点加固,确保加固效果。

四、施工安全及环保措施

1. 施工安全

(1)建立健全安全生产责任制,明确各级人员的安全职责。

(2)加强施工现场安全防护,设置警示标志,确保施工安全。

(3)定期对施工人员进行安全培训,提高安全意识。

强夯地基施工程序(3篇)

第1篇

一、施工准备

1. 工程勘察:对工程现场进行地质勘察,了解地基土的物理力学性质、地下水位、土层分布等情况,为施工提供依据。

2. 施工方案编制:根据勘察结果,编制强夯地基施工方案,包括施工工艺、施工参数、施工顺序、施工进度等。

3. 施工设备准备:准备强夯设备,如重锤、起重机、夯击设备等,确保设备性能良好。

4. 施工人员培训:对施工人员进行专业培训,确保施工人员掌握施工工艺、操作规程和安全注意事项。

二、施工测量

1. 施工测量放样:根据设计图纸,确定强夯点位置,并利用全站仪放出夯坑位置,标出各夯点位置(行距、列距)。

2. 施工控制点设置:在施工区域内设置控制点,用于指导施工和确保施工精度。

三、试验段施工

1. 试验段选取:在施工区域内选取有代表性的试验段,进行单点试验,确定最佳夯击能、间歇时间、夯间距等参数。

2. 试验段施工:在试验段进行强夯施工,观测每一次夯击后土体的变形量、孔隙水压力增长及消散过程,分析试验数据。

四、正式施工

1. 施工顺序:按照施工方案确定的施工顺序进行施工,一般分为预夯、点夯、满夯三个阶段。

2. 预夯:在施工区域内进行预夯,预夯的目的是使地基土体产生初步压密,为后续施工创造条件。

3. 点夯:在预夯的基础上,进行点夯施工。点夯的目的是使地基土体产生进一步的压密,提高地基承载力。 4. 满夯:在点夯的基础上,进行满夯施工。满夯的目的是使地基土体完全压密,确保地基的稳定性。

五、施工质量控制

1. 施工过程中,严格控制施工参数,确保施工质量。

2. 定期进行施工监测,包括土体变形、孔隙水压力、施工进度等,及时发现和处理问题。

3. 施工结束后,进行地基承载力检测,确保地基满足设计要求。

六、施工结束

1. 施工结束后,进行施工资料整理,包括施工记录、监测数据、施工照片等。

2. 进行竣工验收,确保工程质量合格。

通过以上步骤,强夯地基施工程序能够有效地提高地基的承载力和稳定性,为工程建设提供可靠的基础保障。

强夯地基工程施工方案

强夯地基工程施工方案

一、项目背景和目标

强夯地基施工是一项常用于土地改良工程中的技术,通过挤压土层,改善地基的承载力和抗沉降性能。本工程旨在改善地基土承载力,提高地基的稳定性和安全性。本方案将介绍强夯地基施工的主要步骤和方法,确保施工过程顺利进行。

二、施工前的准备工作

1.工程调研:详细了解工程地质情况、土层分布、地下水位等,制定施工方案。

2.测量布点:根据设计要求,在地面上进行布点,确定强夯点的位置和密度。

3.材料准备:准备所需的强夯设备、材料和工具等。

三、施工步骤

1.标志定位:按照设计要求,在地面上标志出强夯点的位置。

2.场地准备:清理强夯点附近的杂物和障碍物,确保施工安全和顺利进行。

3.试夯:根据设计要求,在部分地点进行试夯,了解地基的承载力和夯击效果。

4.夯击:根据试夯结果,在所有强夯点依次进行夯击,夯击过程中要注意保证夯击的力度和频率。 5.夯击深度控制:根据设计要求,控制夯击的深度和层数,确保地基得到均匀且适当的改良。

6.检验:在夯击完毕后,通过地质勘测和荷载试验等方式进行检验,确认地基的改良效果。

四、施工方法和技术

1.单点夯击法:适用于场地较大或夯击点较分散的情况,通过移动强夯设备,逐点进行夯击。

2.网格夯击法:适用于场地较小或夯击点较密集的情况,按照网格状的布点方式进行夯击。

3.夯击能量的控制:通过调整强夯设备的冲击力度和频率,控制夯击的能量,以达到改良地基的目的。

4.夯击深度的控制:通过夯击点的堆土方法,控制夯击深度和层数,确保地基得到均匀且适当的改良。

5.质量检验:在夯击完毕后,通过地质勘测和荷载试验等方式,检验地基的承载力和稳定性。

五、施工安全和质量控制

1.施工现场安全:在施工现场设置警示标志,保持施工现场的整洁,确保施工人员的安全。

2.设备保养和检修:定期检查和维护强夯设备,确保设备的正常运行和安全使用。 3.材料质量控制:了解强夯设备和材料的使用要求,确保设备和材料的质量达到规定要求。

强夯施工专项方案

强夯施工专项方案

一、引言

随着城市基础设施建设和土地开发的不断推进,地基改造成为一项重要的任务。强夯施工作为一种常用的地基改造方法,具有施工速度快、效果显著等优点,已经得到了广泛应用。本文将对强夯施工进行专项方案的制定,以确保施工的顺利进行。

二、施工前准备

1.项目选择:根据需要改造的地基情况,选择合适的强夯施工方案。根据工程地质勘察报告,判断地基的承载力和含水层情况,选择适宜的夯击能量和频次。

2.设计方案:根据地基的特点,确定强夯区域、夯击能量和频次,制定施工设计方案。同时,评估施工对周围环境和建筑物的影响,设计相应的防护措施。

3.施工设备:选择合适的强夯机械设备,确保设备的技术性能和可靠性。同时,进行设备的调试和检测,确保施工过程中设备正常运行。

4.施工材料:采购合适的夯击钉和夯击砂等施工材料,并进行质量检验,确保施工材料的合格性。

5.施工人员:组织专业的施工团队,其中包括施工经验丰富的工程师和技术人员。严格要求施工人员的培训和管理,确保施工质量。

三、施工过程

1.场地准备:进行场地的平整和清理,清除障碍物和杂物。同时,根据施工地基情况,做好场地的排水和防护处理。 2.施工标记:根据设计方案,在施工地基上进行标记,确定夯击位置和夯击次数等施工参数,保证施工的准确性。

3.强夯施工:按照施工设计方案进行强夯施工,控制施工地基的夯击能量、频次和夯击次数等参数。在施工过程中进行实时监测,记录施工数据。

4.施工记录:对施工过程中的夯击能量、频次和夯击次数等参数进行记录,以便后续施工的评估和调整。对施工过程中出现的问题及时进行处理和解决。

5.施工质量控制:强夯施工完成后,进行质量控制检查,并进行质量评估。如需重新夯击的地区,重新制定夯击方案和施工设计。

四、施工后处理

1.施工污水处理:对施工过程中产生的污水进行处理,确保环境保护要求。采用合适的污水处理设备和方法,达到排放标准。

2.施工垃圾处理:对施工过程中产生的垃圾进行分类处理,确保环境的清洁和整洁度。推广使用可回收垃圾和资源化利用,减少对环境的影响。
