(整理)湿接头、湿接缝施工技术方案

(整理)湿接头、湿接缝施工技术方案

湿接头、湿接缝施工技术方案总体施工技术方案固城大桥共有现浇湿接头52道,湿接缝192道。

采用多梁单独预制,简支安装,现浇连续接头的先简支后连续的结构体系。

其体系转换的施工流程为:1、先预制主梁,张拉正弯距区预应力钢束,压注水泥浆并及时清理箱梁底板通气孔;2、设置临时支座(我部采用砂筒作为临时支座)并安装好永久支座,逐孔安装主梁,置于临时支座上成为简支状态,及时连接桥面板钢筋及端横梁钢筋;3、连接连续接头段钢筋,绑扎横梁钢筋,设置接头板束波纹管并穿束。

在日温最低时(各现浇湿接头的气温应基本相同,温差控制在5℃以内),浇筑连续接头、中横梁及其两侧与顶板负弯距束同长度范围内的桥面板,达到设计强度的95%后,张拉顶板负弯距预应力钢束,并压注水泥浆。

4、接头施工完成后,浇筑剩余部分桥面板湿接缝混凝土(剩余部分桥面板湿接缝应由跨中向支点浇筑),浇筑完成后拆除一联内临时支座,完成体系转换。

箱梁现浇接头施工顺序图5×25米一联6×25米一联第一步第二步第三步第二步第一步主要施工方法根据全桥体系转换的要求,湿接头、湿接缝施工流程如下:准备工作→绑扎钢筋→连接波纹管并穿钢束→搭设模板→浇筑连续接头、中横梁及其两侧与顶板负弯距束同长度范围内的湿接缝→养护→张拉负弯距钢束并压浆→浇筑剩余部分湿接缝混凝土→拆除一联内临时支座,完成体系转换任一道湿接头、湿接缝开始浇筑混凝土之前都必须报现场监理批准并得到监理工程师书面通知后,方可进行下道工序施工。

1、准备工作⑴凿毛在箱梁拆模以后,立即组织人员对梁头及翼板外缘进行凿毛,凿除处理层混凝土表面的水泥砂浆和松弱层,并用水冲洗干净。

⑵测量高程为保证箱梁顶面高程符合设计要求,湿接头施工之前,测量人员必须复核梁顶面高程,如安装误差较大,对桥面铺装层厚度有影响时应书面通知湿接头施工负责人及箱梁安装负责人,暂停该湿接头施工,调整梁顶面高程,直至合格后方可继续施工。

⑶铺设底模板湿接头采用在支座垫石部分铺以砂垫层、在其余部分使用竹胶板作为底模的方式。

现浇梁施工方案

现浇梁施工方案

现浇梁施工方案现浇梁是指在现场将混凝土浇注至模板中,然后经过固化和养护形成的梁结构。

现浇梁施工相比于预制梁有许多优点,如适应性强、施工速度快、质量可控等。

下面是一份现浇梁施工方案,详细说明了施工过程和注意事项。

一、施工准备1. 安排专业的技术人员进行施工规划和设计。

2. 购买合适的模板和脚手架,并进行检查和组装。

3. 采购混凝土和相应的施工设备。

4. 检查施工场地,保证基坑整洁干净并符合要求。

5. 确定施工时间和进度,提前准备相关人员和机械设备。

二、模板搭设1. 根据设计要求搭设合适的模板,确保模板牢固、平整,并设置好模板支架。

2. 检查模板的尺寸和位置,确保符合设计要求。

3. 根据梁的布置,设置好梁之间的隔板和支撑。

三、钢筋制作和安装1. 根据设计要求制作好钢筋,包括直筋和弯钩等。

2. 将钢筋按照设计图纸要求按时送至现场。

3. 在模板上按照设计要求固定好钢筋,并进行检查和验收。

四、混凝土浇注1. 选用合适的混凝土和砂浆,并按照设计比例调配。

2. 按照施工顺序进行混凝土浇注,避免浇筑过程中出现浮筋、脱模等质量问题。

3. 在混凝土浇注过程中要避免穿插施工,确保连续浇注。

五、养护和脱模1. 混凝土浇筑完成后,进行养护,并按照设计要求设置养护期限。

2. 在养护期间,进行适时的喷水养护,避免混凝土早期干裂。

3. 养护期满后,按照设计要求进行脱模,并及时清理模板和周围的杂物。

六、质量检验和验收1. 在混凝土浇筑完成后进行质量检验,包括外观质量、尺寸偏差和钢筋质量等。

2. 如果发现质量问题,及时进行整改和修复。

3. 施工完成后,进行最终验收,并将施工记录和相关资料归档。

七、安全措施1. 提前做好危险源辨识和风险评估,加强现场安全管理。

2. 配备必要的安全设备和防护用品,并进行培训和演练。

3. 定期进行安全检查和巡视,发现问题及时处理。

以上是关于现浇梁施工方案的一个简单介绍,不同的工程项目可能会有所不同,具体的施工方案需要根据实际情况进行调整和优化。

现浇梁桥施工方案

现浇梁桥施工方案

现浇梁桥施工方案梁桥是一种常见的桥梁结构,可以用于跨越河流、道路等场所。

现浇梁桥施工方案是指在施工现场,将混凝土现场浇筑成梁桥的施工方案。

下面是一个1200字以上的现浇梁桥施工方案的范文,供参考。

一、项目背景本项目是一座跨越宽度为50米的河流的梁桥,桥面高度为6米,用途为供车辆通行。

本施工方案旨在提供一个顺畅的桥梁施工过程,保证桥梁结构的安全和质量。

二、施工准备1.研究设计图纸,了解桥梁的结构和尺寸参数;2.编制施工组织设计和方案,明确施工流程和步骤;3.采购和调配必要的施工工具和设备,如混凝土搅拌机、脚手架等;4.组织人员培训和安全教育,提高施工工人的技术水平和安全意识。

三、施工步骤1.清理施工现场,清除杂物和障碍物,确保施工区域的整洁;2.安装脚手架和支撑结构,搭建施工平台,方便施工作业;3.进行基坑开挖和基础施工,按照设计要求进行混凝土浇筑和固化;4.进行支撑结构和临时支撑杆的安装和调整,确保桥梁结构的稳定;5.进行梁柱、墩台的施工,包括模板安装、钢筋绑扎和混凝土浇筑;6.进行桥面的施工,包括铺设预制板和混凝土浇筑;7.进行梁体的浇筑,包括模板安装、钢筋绑扎和混凝土浇筑;8.进行桥面的修整和养护,保证桥面的平整和坚固;9.进行桥梁的验收和保养,对桥梁进行检查和维护,确保桥梁的安全和持久性。

四、安全措施1.施工现场设置相应的安全标志和警示牌,提醒施工人员和过往车辆注意安全;2.施工人员配备个人防护装备,如安全帽、安全鞋等;3.施工人员进行安全教育和技术培训,提高施工人员的安全意识和技术能力;4.施工现场设置安全警戒线和安全防护网,保护施工人员和过往车辆的安全;5.定期对施工设备和工具进行检查和维修,确保设备运行和工具使用的安全可靠;6.对施工现场进行安全检查和巡视,及时发现和解决安全隐患,确保施工现场的安全。

五、质量控制1.严格按照设计图纸和技术要求进行施工,确保施工质量满足规范和标准;2.采用高品质的材料进行施工,确保材料的质量符合标准和要求;3.严格控制施工过程中的施工工艺和施工操作,确保施工的准确和规范;4.进行施工现场的质量检查和质量记录,及时发现并解决质量问题;5.组织第三方机构进行桥梁的质量检测和验收,确保桥梁的质量可靠。

T梁湿接缝及横隔梁施工方案

T梁湿接缝及横隔梁施工方案

T梁湿接缝及横隔梁施工方案目录1.编制依据 (1)2.工程概况 (1)3.施工计划安排及准备工作 (2)4.施工准备 (2)5.主要施工方法及技术措施 (3)6.质量检验评定标准 (6)7.质量保证措施 (8)8.安全施工措施 (10)9.环境保护与文明施工措施 (12)10.雨季施工措施详见“雨季施工方案” (13)1.编制依据1)XX高速公路(XX段)工程施工图设计2)《公路桥涵施工技术规范》(JTG/T F50-2011)3)《公路工程质量检验评定标准》(JTG F80/1-2004)4)《公路水运工程施工安全标准化指南》5)《混凝土结构工程施工规范》(GB50666-2011)2.工程概况2.1工程概述XX高速公路(XX段)工程第三标段(K6+400~K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+850位于中郭路以北,全长2.45km。

本标段主要构筑物为跨六环路互通式立交1座,其中包括XX主线桥、A~H线匝道桥,东赵村桥、K8+146.5通道桥、北野场灌渠跨河桥。

北野场灌渠桥为预应力混凝土简支T梁,共1跨。

梁长11.6m,梁高1m,顶板宽1.2m (1.4m)。

两片T梁之间现浇宽度0.4m湿接缝(换梁段湿接缝宽度为0.52m);梁端及跨内设置现浇端横梁、中横梁,均采用C50混凝土现浇。

2.2主要工程数量2.3参建单位建设单位:XX市首都公路发展集团有限公司设计单位:XX市市政工程设计研究总院有限公司监理单位:XX市首发高速公路建设管理有限责任公司施工单位:XX市政建设集团有限责任公司3.施工计划安排及准备工作3.1施工计划安排XX年6月25日-XX年7月5日3.2施工安排1)根据项目部阶段目标要求及本标段现场实际情况,在架设完毕后的梁顶进行湿接缝和横隔梁的施工,合理调配人员、材料、机械,及早动员。

2)根据工期安排,湿接缝和横隔梁施工采用流水作业,施工队伍选用常年与我单位合作施工的专业作业队,现场配置吊车、电焊机等并配置足够的施工人员。

(整理)湿接头、湿接缝施工技术方案

(整理)湿接头、湿接缝施工技术方案

湿接头、湿接缝施工技术方案总体施工技术方案固城大桥共有现浇湿接头52道,湿接缝192道。

采用多梁单独预制,简支安装,现浇连续接头的先简支后连续的结构体系。

其体系转换的施工流程为:1、先预制主梁,张拉正弯距区预应力钢束,压注水泥浆并及时清理箱梁底板通气孔;2、设置临时支座(我部采用砂筒作为临时支座)并安装好永久支座,逐孔安装主梁,置于临时支座上成为简支状态,及时连接桥面板钢筋及端横梁钢筋;3、连接连续接头段钢筋,绑扎横梁钢筋,设置接头板束波纹管并穿束。

在日温最低时(各现浇湿接头的气温应基本相同,温差控制在5℃以内),浇筑连续接头、中横梁及其两侧与顶板负弯距束同长度范围内的桥面板,达到设计强度的95%后,张拉顶板负弯距预应力钢束,并压注水泥浆。

4、接头施工完成后,浇筑剩余部分桥面板湿接缝混凝土(剩余部分桥面板湿接缝应由跨中向支点浇筑),浇筑完成后拆除一联内临时支座,完成体系转换。

箱梁现浇接头施工顺序图5×25米一联6×25米一联第一步第二步第三步第二步第一步主要施工方法根据全桥体系转换的要求,湿接头、湿接缝施工流程如下:准备工作→绑扎钢筋→连接波纹管并穿钢束→搭设模板→浇筑连续接头、中横梁及其两侧与顶板负弯距束同长度范围内的湿接缝→养护→张拉负弯距钢束并压浆→浇筑剩余部分湿接缝混凝土→拆除一联内临时支座,完成体系转换任一道湿接头、湿接缝开始浇筑混凝土之前都必须报现场监理批准并得到监理工程师书面通知后,方可进行下道工序施工。

1、准备工作⑴凿毛在箱梁拆模以后,立即组织人员对梁头及翼板外缘进行凿毛,凿除处理层混凝土表面的水泥砂浆和松弱层,并用水冲洗干净。

⑵测量高程为保证箱梁顶面高程符合设计要求,湿接头施工之前,测量人员必须复核梁顶面高程,如安装误差较大,对桥面铺装层厚度有影响时应书面通知湿接头施工负责人及箱梁安装负责人,暂停该湿接头施工,调整梁顶面高程,直至合格后方可继续施工。

⑶铺设底模板湿接头采用在支座垫石部分铺以砂垫层、在其余部分使用竹胶板作为底模的方式。

e7、桥梁湿接缝及横向张拉施工方案

e7、桥梁湿接缝及横向张拉施工方案

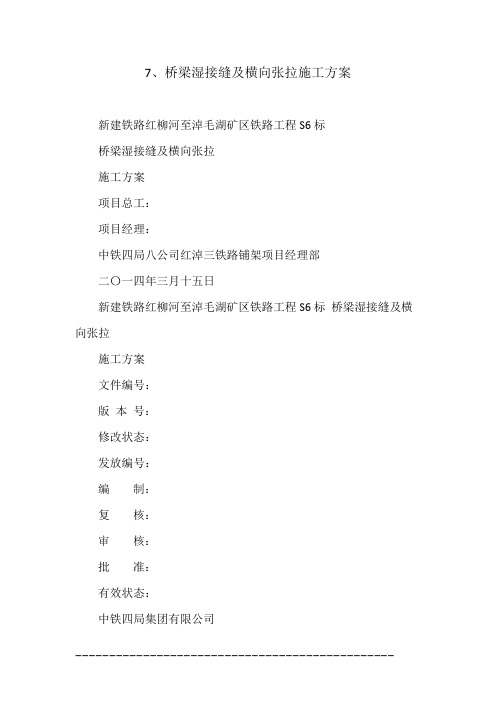

7、桥梁湿接缝及横向张拉施工方案新建铁路红柳河至淖毛湖矿区铁路工程S6标桥梁湿接缝及横向张拉施工方案项目总工:项目经理:中铁四局八公司红淖三铁路铺架项目经理部二〇一四年三月十五日新建铁路红柳河至淖毛湖矿区铁路工程S6标桥梁湿接缝及横向张拉施工方案文件编号:版本号:修改状态:发放编号:编制:复核:审核:批准:有效状态:中铁四局集团有限公司红淖三铁路S6标项目经理部二〇一四年三月十五日2会议记录中铁四局集团新疆红淖三S6标项目经理部(章)2014年3月12日新疆红淖三S6标工程桥梁湿接缝及横向张拉施工方案研讨会议记录2014年3月12日,由项目总工吴五红组织,在项目经理部会议室召开了新疆红淖三桥梁湿接缝及横向张拉施工方案研讨会。

会议由项目总工吴五红主持,项目经理蔡忠、副经理程祥林、工程部部长汪方海、工经部长程勇、物资机械部和综合办公室相关人员参加了会议。

与会人员经过研究讨论,形成会议记录如下:1、工程部加强与业主技术部门沟通,及时收集相关信息,确保方案实施。

2、物资部及施工队做好各项准备工作,把工作向前赶,确保4月份开始张拉工作。

参加人员:见会议签到单施工方案项目经理部研讨会议签到单项目名称:新疆红淖三铺架工程S6标1会议记录中铁四局集团新疆红淖三S6标项目经理部(章)2014年3月16日新疆红淖三S6标工程桥梁湿接缝及横向张拉施工方案自评会议记录2014年3月16日,由项目总工吴五红组织,在项目经理部会议室召开了新疆红淖三桥梁湿接缝及横向张拉施工方案自评会。

会议由项目总工吴五红主持,项目经理蔡忠、副经理程祥林、工程部部长汪方海、工经部长程勇、物资机械部和综合办公室相关人员参加了会议。

与会人员经过研究讨论,形成会议记录如下:1、同意工程部编制的桥梁湿接缝及横向张拉施工方案,由工程部整理存档并报公司备份。

2、待公司技术中心审核后,由工程部报监理和工作站审批。

参加人员:见会议签到单2施工方案项目经理部自评会议签到单项目名称:新疆红淖三铺架工程S6标3目录1编制依据 (1)2工程概况 (1)3技术要求 (1)3.1横向预应力筋 (1)3.2 横向张拉孔道 (1)3.3湿接缝混凝土 (1)3.4管道压浆 (1)3.5封锚 (1)3.6防水层及保护层 (2)3.7 桥梁伸缩缝 (2)4主要工序施工方法 (2)5施工方案重难点分析 (2)6 施工工艺流程 (2)7 施工准 (4)7.1场地硬化及材料 (4)7.2机械设备 (4)7.3劳动力配置计划 (5)8主要施工方案 (5)8.1张拉孔道检查、清孔 (5)8.2金属波纹管制作与安装 (5)8.3预应钢绞线制作与安装 (5)8.4钢筋加工及绑扎 (6)8.5模板安装 (6)8.6横隔板混凝土施工 (6)8.7 桥面湿接缝施工 (7)8.8预应力钢绞线张拉 (7)8.9预应力钢绞线张拉 (8)8.10 封锚 (8)8.11伸缩缝安装 (8)9 质量标准.......................................................... 9 410文明施工 (9)11 张拉注意事项 (9)12 相关安全措施 (10)51编制依据(1)《新建红柳河至淖毛湖铁路工程S6标实施性施工组织设计(铺架工程)》。

预制梁板湿接缝及横隔板施工方案

目录1、概述 (2)1.1、编制依据 (2)1.2、工程概况 (2)2、施工前准备 (3)2.1凿毛 (3)2.2 测量高程 (3)2.3人员、机械设备、原材料进场情况 (6)3、施工工艺 (6)3.1、施工流程 (6)3.2、横隔梁施工 (6)3.3、湿接缝施工 (6)3.4、浇筑混泥土 (7)4、安全保证措施 (7)4.1、安全管理制度 (7)4.2、安全组织机构 (8)4.3、下构施工安全保证措施 (9)5、环保及文明施工保证措施 (9)5.1、噪声控制 (9)5.2、水污染控制 (10)5.3、大气污染控制 (10)乐广高速T11标预制梁板湿接缝与横隔板施工方案1、概述1.1、编制依据●乐昌至广州高速公路坪石至樟市段第T11合同段设计图。

●《公路桥涵施工技术规范》(JTJ041—2000)。

●《公路工程施工安全技术规程》(JTJ076-95)。

●《公路工程技术标准》(JTGB01-2003)。

●有关的法律、法规及地方规定。

●《公路工程质量检验评定标准》(JTGF80/1-2004)。

●招投标文件、合同。

●其他规范、规程、评定标准及验收。

●现场实际情况。

1.2、工程概况乐广高速龙归至樟市段(T11合同段)起于武江区龙归镇元岗墩村,接坪石至龙归段的T10合同段终点,沿S253右侧于苏拱下穿武广客运专线,绕白土开发区,跨北江,于马坝镇官陂塘村以西约200m处与T12标段起点对接。

沿线经过韶关市武江区龙归镇马渡村、冲下村、龙归村,韶关市曲江区苏拱村、白土镇政府牧场、油坪村、下乡村,马坝镇小坑村。

本项目经过主要河流有北江等,主要交叉公路为S253、X316线,主要控制点为白土、武广高铁、马坝。

本标段全长14.048km(以右线计),桥梁全长4167.4m/9座,占路线长度的29.66%,其中特大桥2276.8m/l座,大桥1584.2m/3座,中桥270.4m/4座,小桥36m/l座,涵洞27道;路基土石方数量248.738万立方米;征用土地数量1820.78亩;互通式立体交叉2处,通道9道,天桥1处。

预制梁板湿接缝及横隔板施工方案

预制梁板湿接缝及横隔板施工方案一、前言1.1 背景介绍预制梁板和横隔板在建筑工程中起着重要作用,其施工质量直接影响建筑结构的承载能力和使用安全性。

湿接缝是预制混凝土构件之间的连接部位,在施工中需要特别注意相关细节和工艺要求,以确保连接的牢固和密封性。

1.2 目的本文将针对预制梁板湿接缝及横隔板的施工进行详细阐述,包括施工步骤、材料准备、注意事项等内容,旨在指导施工人员在实际工程中确保施工质量。

二、施工方案2.1 施工准备工作1.前期准备材料与机械设备,包括预制梁板、横隔板、水泥、砂浆等;2.清理施工现场,确保施工区域整洁,并对施工安全进行必要的预防措施;3.对材料进行质量检查,确保预制构件无破损,水泥、砂浆等材料符合相关标准;2.2 施工步骤1.预制梁板湿接缝施工 1.1 将预制梁板放置在设计位置,根据施工图纸确定位置和高度; 1.2 在接缝部位涂刷预埋接缝胶水,确保胶水均匀涂抹;1.3 将另一块预制梁板按设计位置放置在接缝处,用力推压以确保胶水充分粘接; 1.4 使用外模固定两块预制梁板,调整好位置,等待预埋接缝胶水干燥;1.5 清理接缝处多余的胶水,保持接缝整洁。

2.横隔板施工 2.1 根据设计要求将横隔板放置在预制梁板上,确保位置正确; 2.2 涂抹横隔板与预制梁板接触面的胶水,并将横隔板沿接缝线放置于预制梁板上; 2.3 用橡胶锤轻轻敲打横隔板,使其与预制梁板紧密贴合; 2.4 使用固定夹将横隔板固定在预制梁板上,待胶水干固后拆除固定夹。

2.3 注意事项1.施工现场应保持通风良好,确保施工环境干燥;2.施工人员应穿着安全防护装备,并严格按照施工流程操作;3.施工过程中需关注天气状况,避免在雨雪天气施工;4.施工结束后应做好现场清理工作,确保施工质量和安全。

三、总结通过本文详细介绍的预制梁板湿接缝和横隔板施工方案,可以有效指导施工人员在实际工程中进行施工操作,保证预制构件之间连接的牢固性和密封性,确保建筑结构的安全可靠。

搭板施工方案

大兴区清源路(京开高速-亦庄)工程二标农场沟桥桥头搭板施工方案北京市建华公路工程有限公司2010年04月目 录一、工程概况二、施工部署2.1工期安排2.2质量目标2.3施工组织机构三、施工准备3.1技术准备3.2机械准备3.3人员准备3.4材料准备四、施工方法4.1基础处理4.2施工测量4.3钢筋绑扎4.4模板施工4.5混凝土浇筑4.6养护五、质量保证措施5.1质量标准5.2质量保证措施5.3施工过程质量控制六、工期保证措施七、安全措施7.1安全生产保证体系7.2施工安全管理7.3施工安全措施八、文明施工及环保措施8.1文明施工措施8.2环境保护措施一、工程概况农场沟位于大兴区清源路(京开高速-亦庄)工程,桩号中心k6+243.58跨越农场沟,桥梁与河道法线方向斜交角度为22.8°,桥梁全长37米,全宽42米。

桥台背后行车道范围内设桥头搭板,桥头搭板0号台长8米,宽42.083米,3号台长5米,宽43.57米,厚30cm。

桥头搭板采用C25现浇混凝土,搭板下回填100cm厚二灰稳定碎石,50cm天然砂砾,密实度≥95%。

农场沟桥两侧共4块搭板,m3用C25砼193.6m3,钢筋33.12吨;天然砂砾202.5m3、二灰稳定碎石583.6 m3,1cm厚橡胶垫89.5㎡。

二、施工部署2.1工期安排钢筋绑扎 2010.04.23~2010.04.30模板施工 2010.05.01~2010.05.02混凝土浇筑 2010.05.03~2010.05.042.2质量目标分项工程质量合格率100%。

2.3施工组织机构为保证本分项工程顺利进行,我标段成立了边沟施工领导组。

施工负责人:冯宝军 对本段施工现场全面负责技术负责人:储 为 负责本段工程施工中技术问题生产负责人:李东江 负责本段现场施工协调安排质量负责人:隋强 负责本段施工现场质量检测、检验安全负责人:李奎 负责施工现场安全生产三、施工准备3.1技术准备施工前对设计文件和图纸进行仔细核实,并进行技术交底明确质量目标。

T梁湿接缝及横隔梁施工方案

T梁湿接缝及横隔梁施工方案目录1.编制依据 (1)2.工程概况 (1)3.施工计划安排及准备工作 (2)4.施工准备 (2)5.主要施工方法及技术措施 (3)6.质量检验评定标准 (6)7.质量保证措施 (8)8.安全施工措施 (10)9.环境保护与文明施工措施 (12)10.雨季施工措施详见“雨季施工方案” (13)1.编制依据1)XX高速公路(XX段)工程施工图设计2)《公路桥涵施工技术规范》(JTG/T F50-2011)3)《公路工程质量检验评定标准》(JTG F80/1-2004)4)《公路水运工程施工安全标准化指南》5)《混凝土结构工程施工规范》(GB50666-2011)2.工程概况2.1工程概述XX高速公路(XX段)工程第三标段(K6+400~K8+850),设计起点K6+400,位于主线收费站以南,新凤河以北,与二标终点相接;设计终点K8+850位于中郭路以北,全长2.45km。

本标段主要构筑物为跨六环路互通式立交1座,其中包括XX主线桥、A~H线匝道桥,东赵村桥、K8+146.5通道桥、北野场灌渠跨河桥。

北野场灌渠桥为预应力混凝土简支T梁,共1跨。

梁长11.6m,梁高1m,顶板宽1.2m (1.4m)。

两片T梁之间现浇宽度0.4m湿接缝(换梁段湿接缝宽度为0.52m);梁端及跨内设置现浇端横梁、中横梁,均采用C50混凝土现浇。

2.2主要工程数量2.3参建单位建设单位:XX市首都公路发展集团有限公司设计单位:XX市市政工程设计研究总院有限公司监理单位:XX市首发高速公路建设管理有限责任公司施工单位:XX市政建设集团有限责任公司3.施工计划安排及准备工作3.1施工计划安排XX年6月25日-XX年7月5日3.2施工安排1)根据项目部阶段目标要求及本标段现场实际情况,在架设完毕后的梁顶进行湿接缝和横隔梁的施工,合理调配人员、材料、机械,及早动员。

2)根据工期安排,湿接缝和横隔梁施工采用流水作业,施工队伍选用常年与我单位合作施工的专业作业队,现场配置吊车、电焊机等并配置足够的施工人员。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大兴区清源路(京开高速-亦庄)工程三标

凉凤灌渠桥现浇横梁 及湿接缝施工方案 北京市大兴市政建设工程公司 月06年 2010. 目 录

一 工程概况 ....................................................................................................... 1 二 施工部署 ......................................................................................................... 1 2.1 工期安排................................................................................................................. 1 2.2 质量目标................................................................................................................. 1 2.3 施工组织机构......................................................................................................... 1

三 施工准备 ......................................................................................................... 2 3.1 技术准备................................................................................................................. 2 3.2人员准备................................................................................................................... 2 3.3 材料准备................................................................................................................. 2 3.4机械准备................................................................................................................... 2

四 施工方法 ......................................................................................................... 3 4.1钢筋绑扎与安装....................................................................................................... 3 4.2模板制作与安装....................................................................................................... 3 4.3混凝土浇筑............................................................................................................... 3 4.4 养护......................................................................................................................... 4

五 分项工程质量保证措施 .................................................................................... 4 5.1质量标准................................................................................................................... 4 5.2质量保证措施........................................................................................................... 5 5.3施工过程质量控制................................................................................................... 5 六 工期保证措施 .................................................................................................. 6

七 安全保证措施 .................................................................................................. 6 7.1安全生产保证体系................................................................................................... 6 7.2施工安全管理........................................................................................................... 7 7.3安全管理措施........................................................................................................... 7

八 文明施工环境保护 ........................................................................................... 9 8.1 文明施工措施......................................................................................................... 9 8.2 环境保护措施......................................................................................................... 9

一 工程概况 凉凤灌渠桥位于大兴区清源路(京开高速-亦庄)工程,桩号中心K7+961.9,跨越凉凤灌渠,桥梁与河道斜交角度为8°,桥梁全长37米,全宽39.5米,上部结构为3×10米钢筋砼简支T梁,T梁使用C35砼预制,预制梁段长9.96米,梁高0.8米,每跨有22片T梁,全桥预制梁T梁66片,其中边梁12片,中梁54片,中主梁翼板宽度1.78米,边主梁翼板宽度1.81米,主梁分预制、现浇两部分,预制宽度1.2米。吊装就位后,梁与梁之间采用湿接头现浇施工整体连接,T梁现浇部分包括T梁之间湿接缝、横梁及边梁外挑翼缘板。 二 施工部署 根据现场实际情况T梁现浇部分计划从1跨至第3跨依次进行施工。 2.1 工期安排 第一跨钢筋:2010年06月1日~2010年06月07日 第二跨钢筋:2010年06月08日~2010年06月14日 第三跨钢筋:2010年06月15日~2010年06月21日 第一跨模板及砼: 2010年06月15日~2010年06月16日 第二跨模板及砼: 2010年06月18日~2010年06月19日 日23月06年2010日~22月06年 2010第三跨模板及砼: 2.2 质量目标 质量目标:分项工程质量合格率100%。 2.3 施工组织机构 为保证本工程顺利进行,成立施工领导小组,具体人员名单如下:

职姓责备 谢佳项目经总体协调施工情制定总体施工方案,解决施工中的问王颖项目总 现场负责杨盛负责协调凉风灌渠桥桥面板施 童强 负责凉风灌渠桥技术工作 技术员李洪强 安全员负责凉风灌渠桥施工过程中安全工作柳玉玺 负责凉风灌渠桥质量控制 质量负责人王坤负责凉风灌渠桥施工放线、复核工作 测量负责人

施工准备三 3.1 技术准备测量人员对安装完成后的T梁进行平面位置及高程进行复核,合格后方可进行下道工序施工。 桥面板开工前,由项目总工程师组织工程技术人员对操作工人进行技
