路肩培土施工方案1. 引言路肩是指道路边缘的部分,用于承担车辆超车、停靠等功能。

为了增加路肩的使用寿命和承载能力,路肩培土施工成为一种常用的处理方法。

本文档将介绍路肩培土施工方案,包括施工原理、施工步骤、施工材料等。

2. 施工原理路肩培土施工的基本原理是增加路肩的厚度和支撑力,提高路肩的抗压能力和稳定性。

通过施工将土质材料加高填筑于路肩,形成一定厚度的路肩培土层,增加路肩的承载能力,提高抗冲刷和抗滑坡的能力。

3. 施工步骤3.1 准备工作在进行路肩培土施工前,需要进行一系列的准备工作:•确定施工范围和区域。

•清除施工区域内的杂物和障碍物,确保施工的顺利进行。

•对施工区域进行测量和标注,确定培土层的厚度和坡度。

3.2 挖掘路肩首先,需要将施工区域内的原有土壤挖掘掉,以便为后续的填筑培土层做准备。

在挖掘路肩时,需要保持路肩的平整和坡度。

3.3 培土层填筑在挖掘好的路肩底部,开始填筑培土层。

培土层可以选择合适的土质材料,如砂土、黏土等,根据实际情况进行选择。

填筑培土层时,需要注意土层的均匀性和稳定性,使用铲车或挖掘机进行填筑,并进行适当的压实。

3.4 压实处理填筑完成后,需要进行培土层的压实处理。

压实可以采用压路机、振动锤等设备进行,目的是提高土层的密实度和稳定性,确保路肩的承载能力。

3.5 后处理工作施工完成后,需要进行一些后处理工作:•清理施工区域内的杂物和残留物。

•对施工区域进行检查和评估,确保施工质量符合要求。

•对填筑的培土层进行养护和维护,保持路肩的稳定性和使用寿命。

4. 施工材料在路肩培土施工中,常用的材料有:•砂土:用于填筑培土层,具有良好的稳定性和承载能力。

•黏土:用于填筑培土层,具有较好的保水性和抗冲刷能力。

•压路机:用于培土层的压实处理,提高土层的密实度和稳定性。

•挖掘机或铲车:用于挖掘原有土壤和填筑培土层。

5. 施工注意事项在进行路肩培土施工时,需要注意以下几点:•施工前需进行充分的勘察和设计,确保施工方案的可行性。

培土路肩施工

培土路肩施工

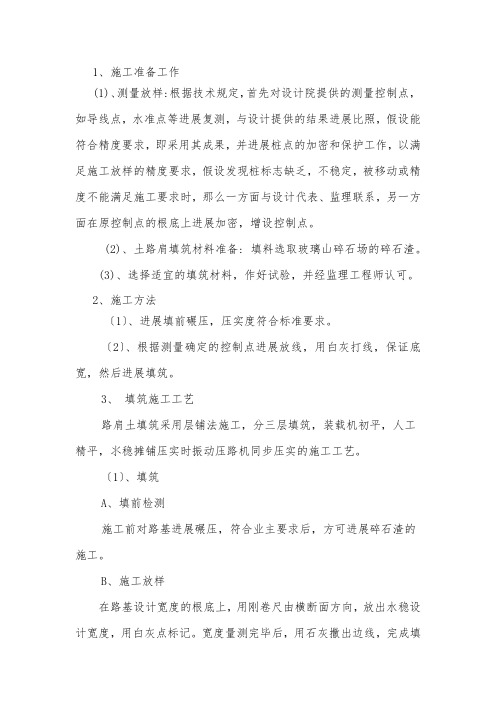

1、施工准备工作(1)、测量放样:根据技术规定,首先对设计院提供的测量控制点,如导线点,水准点等进展复测,与设计提供的结果进展比照,假设能符合精度要求,即采用其成果,并进展桩点的加密和保护工作,以满足施工放样的精度要求,假设发现桩标志缺乏,不稳定,被移动或精度不能满足施工要求时,那么一方面与设计代表、监理联系,另一方面在原控制点的根底上进展加密,增设控制点。

(2)、土路肩填筑材料准备: 填料选取玻璃山碎石场的碎石渣。

(3)、选择适宜的填筑材料,作好试验,并经监理工程师认可。

2、施工方法〔1〕、进展填前碾压,压实度符合标准要求。

〔2〕、根据测量确定的控制点进展放线,用白灰打线,保证底宽,然后进展填筑。

3、填筑施工工艺路肩土填筑采用层铺法施工,分三层填筑,装载机初平,人工精平,氺稳摊铺压实时振动压路机同步压实的施工工艺。

〔1〕、填筑A、填前检测施工前对路基进展碾压,符合业主要求后,方可进展碎石渣的施工。

B、施工放样在路基设计宽度的根底上,用刚卷尺由横断面方向,放出水稳设计宽度,用白灰点标记。

宽度量测完毕后,用石灰撒出边线,完成填筑段场地范围的标定工作。

C、上料根据运输车的装料数量及确定的填料厚度,按方格网法布料。

每辆车碎石渣倒在一个指定的控制网格内,在运输过程中,严格控制每一车自卸汽车填料的运输量。

D、摊铺在路基上面整平,然后填筑,填筑厚度和水稳高度同步,由于相对高差法多用于摊铺完成以后,因此在实际施工过程中,为便于控制填料的摊铺厚度,在纵向每100米,设置一个土墩,高度和水稳同步层保持一致,顶部以白灰抹平,土墩顶部面积以施工人员易于参照,做成直径15cm的圆堆。

E、整平首先用装载机将填料推平,人工精平,由人工配合机械根据标高指示桩〔黑白相间〕拉线准确整平。

要求外表平整,无大面积坑洼现象。

土路肩外表设置2%的横坡,以保证排水良好。

F、碾压碾压原那么:先慢后快,由弱振至强振。

碾压时先静压后振压,并要交织碾压、从向进退式进展。

培土路肩方案

培土路肩方案

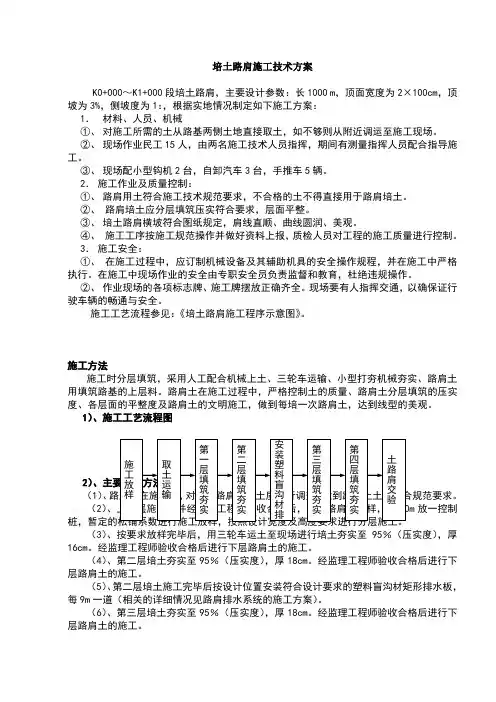

培土路肩施工技术方案KO+OOO 〜K1+OOO 段培土路肩,主要设计参数:长 1OOO m 顶面宽度为2X 100cm 顶 坡为3%侧坡度为1:,根据实地情况制定如下施工方案:1. 材料、人员、机械① 、对施工所需的土从路基两侧土地直接取土,如不够则从附近调运至施工现场。

② 、现场作业民工15人,由两名施工技术人员指挥,期间有测量指挥人员配合指导施 工。

③ 、现场配小型钩机2台,自卸汽车3台,手推车5辆。

2. 施工作业及质量控制:① 、路肩用土符合施工技术规范要求,不合格的土不得直接用于路肩培土。

② 、路肩培土应分层填筑压实符合要求,层面平整。

③ 、培土路肩横坡符合图纸规定,肩线直顺、曲线圆润、美观。

④ 、施工工序按施工规范操作并做好资料上报, 质检人员对工程的施工质量进行控制。

3. 施工安全:① 、在施工过程中,应订制机械设备及其辅助机具的安全操作规程,并在施工中严格 执行。

在施工中现场作业的安全由专职安全员负责监督和教育,杜绝违规操作。

② 、作业现场的各项标志牌、施工牌摆放正确齐全。

现场要有人指挥交通,以确保证行 驶车辆的畅通与安全。

施工工艺流程参见:《培土路肩施工程序示意图》。

施工方法施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、路肩土 用填筑路基的上层料。

路肩土在施工过程中,严格控制土的质量、路肩土分层填筑的压实 度、各层面的平整度及路肩土的文明施工,做到每培一次路肩土,达到线型的美观。

1)、施工工艺流程图(3) 、按要求放样完毕后,用三轮车运土至现场进行培土夯实至 16cm 。

经监理工程师验收合格后进行下层路肩土的施工。

(4) 、第二层培土夯实至95%(压实度),厚18cm 经监理工程师验收合格后进行下 层路肩土的施工。

(5) 、第二层培土施工完毕后按设计位置安装符合设计要求的塑料盲沟材矩形排水板, 每9m —道(相关的详细情况见路肩排水系统的施工方案)。

(6) 、第三层培土夯实至95%(压实度、,厚18cm 。

培土路肩方案

培土路肩方案

培土路肩施工技术方案K0+000~K1+000段培土路肩,主要设计参数:长1000 m ,顶面宽度为2×100cm ,顶坡为3%,侧坡度为1:,根据实地情况制定如下施工方案:1. 材料、人员、机械①、 对施工所需的土从路基两侧土地直接取土,如不够则从附近调运至施工现场。

②、 现场作业民工15人,由两名施工技术人员指挥,期间有测量指挥人员配合指导施工。

③、 现场配小型钩机2台,自卸汽车3台,手推车5辆。

2. 施工作业及质量控制:①、 路肩用土符合施工技术规范要求,不合格的土不得直接用于路肩培土。

②、 路肩培土应分层填筑压实符合要求,层面平整。

③、 培土路肩横坡符合图纸规定,肩线直顺、曲线圆润、美观。

④、 施工工序按施工规范操作并做好资料上报,质检人员对工程的施工质量进行控制。

3. 施工安全:①、 在施工过程中,应订制机械设备及其辅助机具的安全操作规程,并在施工中严格执行。

在施工中现场作业的安全由专职安全员负责监督和教育,杜绝违规操作。

②、 作业现场的各项标志牌、施工牌摆放正确齐全。

现场要有人指挥交通,以确保证行驶车辆的畅通与安全。

施工工艺流程参见:《培土路肩施工程序示意图》。

施工方法施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、路肩土用填筑路基的上层料。

路肩土在施工过程中,严格控制土的质量、路肩土分层填筑的压实度、各层面的平整度及路肩土的文明施工,做到每培一次路肩土,达到线型的美观。

1)、施工工艺流程图2)、主要施工方法 (1)、路肩土在施工前,对用于路肩土的土质进行调查,做到路肩土土质符合规范要求。

(2)、上基层施工完并经监理工程师验收合格后,进行路肩土放样,每20m 放一控制桩,暂定的松铺系数进行施工放样,按照设计宽度及高度要求进行分层施工。

(3)、按要求放样完毕后,用三轮车运土至现场进行培土夯实至95%(压实度),厚16cm 。

经监理工程师验收合格后进行下层路肩土的施工。

培土路肩施工方法、工艺

培土路肩施工方法、工艺

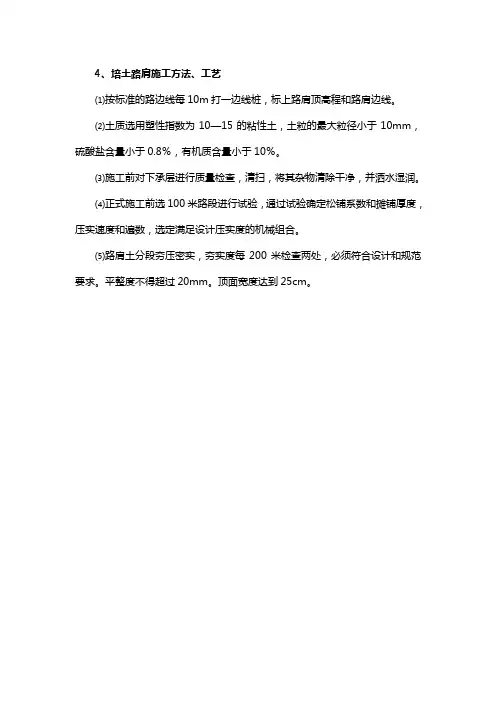

4、培土路肩施工方法、工艺
⑴按标准的路边线每10m打一边线桩,标上路肩顶高程和路肩边线。

⑵土质选用塑性指数为10—15的粘性土,土粒的最大粒径小于10mm,硫酸盐含量小于0.8%,有机质含量小于10%。

⑶施工前对下承层进行质量检查,清扫,将其杂物清除干净,并洒水湿润。

⑷正式施工前选100米路段进行试验,通过试验确定松铺系数和摊铺厚度,压实速度和遍数,选定满足设计压实度的机械组合。

⑸路肩土分段夯压密实,夯实度每200米检查两处,必须符合设计和规范要求。

平整度不得超过20mm。

顶面宽度达到25cm。

培土路肩工程施工技术方案

培土路肩工程施工技术方案
3、
投入本工程的主要施工设备均经检验合格,设备性能良好,能够满足施工需要。
表2
序号
设备名称
型号规格
数量
备注
1
打夯机
2台
2
挖机
60型
1台
3
运输车
1辆
4
小型自卸车
3辆
5
GPS移动设备
中海达
1套
6
水准仪
DSZ-3
1套
注:机械设备将根据施工进展实际情况及工期要求陆续进场。
4、技术准备
(1)认真学习施工图纸、技术规范及相关文件,确保施工、质检和验收的顺利进行。
11、
外观鉴定:路肩表面应平整密实,不积水。肩线应顺直,曲线圆滑,无其他堆积物。
路肩实测项目
项次
检查项目
规定值或允许偏差
检查方法和频率
1
压实度(%)
不小于设计值,设计
未规定时不小于90%
按附录B检查,每200m测1点
2
平整度(mm)
≤20
3m直尺:每200m测2处×5尺
3
横坡(%)
±1.0
水准仪:每200m测2个断面
(2)所有参加施工的技术人员、质检人员及试验人员进行施工及安全技术交底。
(3)现场试验、检测仪器:对所有投入工程的试验、检测设备进行校验、标定,可以正常投入使用。
5、材料准备
碎石:碎石产地为昌乐李官庄,经项目部工地试验室与驻地办试验室共同检验各项技术指标符合质量标准要求。
土:采用种植土。
土工布:防渗土工布采用PE复合土工膜,PE膜厚>0.2mm,一布一膜,土工布重>150g/m2;反滤土工布重150g/m2;等效孔径O95≤0.21mm,渗透系数≥0.1cm/s,梯度比GR≤3。

培路肩工程施工方案

培路肩工程施工方案一、施工概况1.1 施工单位:某某施工公司1.2 项目地点:某某市XX区XX路1.3 项目名称:某某路肩工程施工1.4 项目概况:本项目为某某市政府委托的城市基础设施改造项目,旨在提高道路交通的通行效率和安全性,预计总工程量约为5000平方米。

二、工程概况2.1 技术要求:本工程采用水泥混凝土路肩,路肩坡度为1:4,路肩宽度为2米,路肩高度为0.3米。

2.2 施工内容:主要包括路基开挖、路肩模板安装、混凝土浇筑、振实、养护等工序。

2.3 施工工期:本项目计划施工周期为30天。

三、施工组织3.1 施工人员:本工程需要安排工地经理1名、技术负责人1名、施工队长2名、技术员2名、班组长4名、普工若干名。

3.2 施工设备:本工程需要使用挖掘机、搅拌车、运输车、压路机等设备。

3.3 施工材料:本工程主要使用水泥、砂子、碎石等材料。

四、施工方案4.1 施工前期准备:(1)确认施工图纸;(2)组织施工人员培训;(3)采购施工材料和设备;(4)制定施工安全计划。

4.2 施工流程:(1)路基开挖:根据设计要求,采用挖掘机对路基进行开挖,保证路基平整;(2)路肩模板安装:根据设计图纸,设置路肩模板,确保路肩尺寸准确;(3)混凝土浇筑:按照配合比进行混凝土浇筑,使用搅拌车将混凝土运到现场,确保混凝土均匀;(4)振实:采用振动器对混凝土进行振实,确保路肩牢固;(5)养护:对浇筑完成的路肩进行养护,避免混凝土出现龟裂等情况。

4.3 施工质量控制:(1)定期检查施工质量,确保路肩尺寸和坡度符合设计要求;(2)严格按照配合比进行混凝土浇筑,避免出现浇筑不均匀的情况;(3)对混凝土进行养护,避免混凝土过早干裂。

五、安全措施5.1 施工期间需设置围挡,并在夜间设置路灯,确保施工现场安全。

5.2 施工人员需佩戴工作服和安全帽,遵守施工现场管理规定。

5.3 施工设备定期保养,保证设备正常运转。

5.4 施工现场需设置消防器材和急救设备,确保施工过程中发生意外时及时处置。

培土路肩施工技术方案课件.doc

培土路肩施工技术方案K0+000~K1+000 段培土路肩,主要设计参数:长1000 m,顶面宽度为2×100cm,顶坡为3%,侧坡度为1:1.5,根据实地情况制定如下施工方案:1.材料、人员、机械①、对施工所需的土从路基两侧土地直接取土,如不够则从附近调运至施工现场。

②、现场作业民工15 人,由两名施工技术人员指挥,期间有测量指挥人员配合指导施工。

③、现场配小型钩机 2 台,自卸汽车 3 台,手推车 5 辆。

2.施工作业及质量控制:①、路肩用土符合施工技术规范要求,不合格的土不得直接用于路肩培土。

②、路肩培土应分层填筑压实符合要求,层面平整。

③、培土路肩横坡符合图纸规定,肩线直顺、曲线圆润、美观。

④、施工工序按施工规范操作并做好资料上报,质检人员对工程的施工质量进行控制。

3.施工安全:①、在施工过程中,应订制机械设备及其辅助机具的安全操作规程,并在施工中严格执行。

在施工中现场作业的安全由专职安全员负责监督和教育,杜绝违规操作。

②、作业现场的各项标志牌、施工牌摆放正确齐全。

现场要有人指挥交通,以确保证行驶车辆的畅通与安全。

施工工艺流程参见:《培土路肩施工程序示意图》。

施工方法施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、路肩土用填筑路基的上层料。

路肩土在施工过程中,严格控制土的质量、路肩土分层填筑的压实度、各层面的平整度及路肩土的文明施工,做到每培一次路肩土,达到线型的美观。

1)、施工工艺流程图施工放样取土运输第一层填筑夯实第二层填筑夯实安装塑料盲沟材排第三层填筑夯实第四层填筑夯实土路肩交验2)、主要施工方法(1)、路肩土在施工前,对用于路肩土的土质进行调查,做到路肩土土质符合规范要求。

(2)、上基层施工完并经监理工程师验收合格后,进行路肩土放样,每20m放一控制桩,暂定1.8的松铺系数进行施工放样,按照设计宽度及高度要求进行分层施工。

(3)、按要求放样完毕后,用三轮车运土至现场进行培土夯实至95%(压实度),厚16cm。

培土路肩施工方案

路肩
试验监理工程师意见:
经检查,以上材料能/不能用于本工程施工,可以/不可以进场使用
试验监理工程师:年月日
。。。。。。。。。。。。。。。。。。。。。。。。。。。。。工程
进场设备(仪器)报验单
承包单位:起止桩号:K0+000~K56+500
监理单位:合同段号:一合同段编号:
分项工程名称
土路肩
施工里程桩号
K0+000~K55+750
致高级驻地监理工程师先生:
根据合同要求,下列设备已经进场且试运行正常,请予查验并准予在工程中使用。
承包人: 日期: 年 月 日
序号
设备名称
规格型号
单位
数量
进场日期
技术状况
拟用何处
1
装载机
ZL50

1
良好
材料装载
2
打夯机

2
良好
边缘及死角夯实
3
自卸汽车
KM340

5
良好
材料运输
.。。。。。。。。。。。。。。。。。。。。工程
分项工程开工申请批复单
承包单位:起止桩号:K0+000~K56+500(
监理单位:合同段号:一合同段 编号:
致高级驻地监理工程师先生:
根据合同要求,我们已经作好已完成本分项工程开工前的准备工作,请予批准该项工程正式开工。
附件:1、分项工程施工组织设计报审表;2进场材料、设备报验单;3、试验资料;4、其他。
监理单位:合同段号:一合同段编号:
分项工程名称
土路肩
施工里程桩号
K0+000~K55+750
致高级驻地监理工程师陈兴华先生:

培土路肩施工技术方案配土路肩施工流程

培土路肩施工技术方案配土路肩施工流程
培土路肩施工技术方案:
1. 方案设计:根据路肩的设计要求和现场情况,确定培土路肩的施工技术方案。

包括
培土路肩的宽度、坡度、坚实度和稳定性等要求。

2. 准备工作:清理施工区域,确保路肩周围没有杂物和障碍物。

3. 开挖路面:使用挖掘机或手工开挖机械,将路肩上部表层土壤挖掘至指定深度,通
常为30-50厘米。

4. 回填砂土:在挖掘出的路肩地基上回填砂土,均匀填充并压实,确保路肩的稳定性。

5. 打击机械压实:使用振动压路机进行压实作业,确保培土路肩的坚实度。

6. 界面处理:确保路肩与路基之间无缝连接,使用波纹管等材料加强路肩的稳定性。

7. 路肩表面处理:对路肩表面进行光滑处理,施加石灰石或沥青层,以增强路肩的耐
久性和美观性。

8. 路肩标线划定:对路肩进行标线划定,确保车辆和行人能够清晰区分路肩和行车道。

培土路肩施工流程:
1. 清理施工区域,确保路肩周围没有杂物和障碍物。

2. 开挖路面,将路肩上部表层土壤挖掘至指定深度,通常为30-50厘米。

3. 回填砂土,均匀填充并压实,确保路肩的稳定性。

4. 使用振动压路机进行压实作业,确保培土路肩的坚实度。

5. 界面处理,使用波纹管等材料加强路肩的稳定性。

6. 对路肩表面进行光滑处理,施加石灰石或沥青层,以增强路肩的耐久性和美观性。

7. 对路肩进行标线划定,确保车辆和行人能够清晰区分路肩和行车道。

以上是一个简化的培土路肩施工流程,具体施工流程可能会根据实际情况略有不同。

建议在施工前请专业团队进行详细设计和施工计划。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1
七、路肩工程
一、施工准备
1)原材料
2)施工配比
3)人员配备
4)机械配备
施工方法
施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯
机械夯实、路肩土用填筑路基的上层料。路肩土在施工过程中,严格控
制土的质量、路肩土分层填筑的压实度、各层面的平整度及路肩土的文
明施工,做到每培一次路肩土,达到线型的美观。
1)、施工工艺流程图

2)、主要施工方法
(1)、路肩土在施工前,对用于路肩土的土质进行调查,做到路肩土
土质符合规范要求。
(2)、上基层施工完并经监理工程师验收合格后,进行路肩土放样,
每20m放一控制桩,暂定1.8的松铺系数进行施工放样,按照设计宽度
及高度要求进行分层施工。

施工放样 取


第一层填筑夯实 第二层填筑夯实 安装塑料盲沟材排水板 第三层填筑夯实 第










2

(3)、按要求放样完毕后,用三轮车运土至现场进行培土夯实至95%
(压实度),厚16cm。经监理工程师验收合格后进行下层路肩土的施工。
(4)、第二层培土夯实至95%(压实度),厚18cm。经监理工程师
验收合格后进行下层路肩土的施工。
(5)、第二层培土施工完毕后按设计位置安装符合设计要求的塑料
盲沟材矩形排水板,每9m一道(相关的详细情况见路肩排水系统的施工
方案)。
(6)、第三层培土夯实至95%(压实度),厚18cm。经监理工程师
验收合格后进行下层路肩土的施工。
(7)、第四层培土夯实至95%(压实度),厚18cm。
3)施工注意事项
(1)、保证培土路肩的横坡为4.0%,确保肩线直顺、曲线圆滑。
(2)、培土路肩的压实标准为95%以上。
4)、外观鉴定
路肩无阻水现象;路肩边缘直顺,无其他堆积物。
5)交通管制
培土路肩施工过程中,设置标志和障碍物并派专人封闭交通。
