钢筋砼箱涵施工方案

南环K0+081钢筋混凝土箱涵施工方案

一、工程概况

南环K0+081钢筋混凝土箱涵为1-4.0*3.0(孔数—孔径),与路线交角为90°,涵长31.48m,涵顶最高填土高度2.69m。涵底要求地基承载力不小于180KPa,挖基土方1269.4 m3,基础为C20砼63m3,箱体为C30砼144.2m3,进出口形式为M7.5浆砌片石八字墙,洞口铺砌为M7.5浆砌片石。

二、编制说明

1、我公司在监理工程师的监督、检查和指导下,严格按照招标文件、设计图纸和技术规范的要求,精心组织、精心施工,把繁峙县南循环工程建成优质工程。

2、我们的质量目标是确保中标工程一次性交验达到合格工程。施工中,我们将建立健全质量保证体系,精心施工,科学管理,确保质量目标的实现。

3、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是“经济、合理、优质、高效”。

4、本施工组织设计的编制,由项目部总工程师组织技术负责人、质检、试验、安全等有关人员,共同研究、商讨、编制。根据本工程特点,力求施工组织设计重点突出,实施性强。

5、本施工组织设计是根据施工现场为基础,结合各种施工技术规范。为实现畅通工程、提高城市综合运输能力”作贡献。本着“质量第一、安全第一、确保工期,精心组织,精心施工”的宗旨而编制。

三、施工总进度计划及安排

K0+081钢筋混凝土箱涵施工进度计划

1、基坑开挖:计划2013年9月15日开始施工至9月17日结束;

2、碎砾垫层:计划2013年9月17日开始施工至9月18日结束;

3、基础施工:计划2013年9月19日开始施工至9月20日结束;

4、箱体施工:计划2013年9月22日开始施工至10月15日结束;

5、洞口工程:计划2013年10月10日开始施工至10月20日结束;

6、台背回填:计划2013年11月22日开始施工至11月30日结束;

四、施工组织机构设置

为了确保施工质量,规范施工,保证工程按计划进行,项目部成立桥涵施工队负责施工。

项目经理

项目总工

部 质

部 试

室 计划合约部 设备材料部

桥涵施工队 五、施工方案

(一)施工准备

1)施工前,项目总工、试验工程师、质检工程师、施工员先熟悉施工图纸,熟悉规范,了解现场工程地质条件,认真做好生产前的各项准备工作。由项目总工对现场施工人员进行技术交底,开工前由施工员提出用料计划。

2)料场及材料的准备:进行材料取样检测工作,选定能满足生产需求的料场,并根据组织设计制定材料采购供应计划。工地试验室将对用于涵洞施工所需的各种原材料进场试验检测,并将所测得的各项指标,报请监理工程师审批,不合格的材料不予进场。

3)检查生产现场水、电、临时便道畅通情况及各种机械设备的运转情况,保证生产所需水、电供应、道路畅通和机械设备的正常运转,检查、维修好各种机械设备,保证场地的水通、电通、路通。

4)施工现场的建设:施工现场各种必要的机械设备都要安装好,同时备好各种备用设备和材料,防止因意外事故发生而造成质量问题。

(二).测量放样

箱涵各部位放样均采用全站仪进行坐标定位。用全站仪测定箱涵各部位坐标,并将交角与标高与实际地形进行核对,如发现交角及标高与实际地出入较大,应及时通知监理工程师及设计代表,以便及时核对后再施工。

(三).基础施工 (1)基坑开挖与基坑处理

采用人工配合机械开挖,其开挖边坡坡比控制在1:0.5,并设立明显的施工和安全标志牌,以便业主、监理工程师掌握施工全过程的施工情况。并切实做好以下几点:

1)基坑开挖前,开挖临时排水沟,设置便道,保护好原有水系和原有交通。

2)基坑开挖,为便于施工,各边应放大0.5米进行开挖,并根据不同的地质情况,采用不同的处理方法。

3)基坑开挖至距基底标高10cm时停挖,然后采用人工突击开挖至基底标高。基坑开挖完成后,会同监理工程师测定标高和基底承载力,当基底承载力满足要求,可组织人员进行最后清基。如果承载力不满足设计要求,则采取处理方案,该方案必须经监理工程师或业主及设计代表同意时方能实施。

4)若基底有渗水则在基坑两侧开挖排水沟,根据渗水大小在涵洞出水口端开挖集水坑,并按排专人将水提出基坑外,若渗水较多则采用潜水泵抽水。

(2)铺设碎砾垫层

碎砾垫层施工前,首先用全站仪测定出碎砾垫层两侧的外边线,碎砾垫层施工时两侧比设计宽度各宽5 cm。且应严格控制碎砾垫层顶面高程。并严格控制碎砾垫层的质量,不合格的材料绝不允许进场使用。分层填筑并夯实,压实度满足规范和设计要求。

(3)基础模板安装 碎砾垫层经监理工程师检验合格后,即在上面进行测量放样,准确定出涵洞基础边线,并按3m设置一道沉降缝,缝内采用沥青麻絮填充,相邻沉降缝分段施工。

1)模板采用1×1m定型钢模板,按设计图纸对模板进行拼装,在模板外设立支撑固定。模板安装前,用全站仪放出基础角点,再将各角点相连构成基础边线。

2)模板安装完毕后,应对其平面位置、顶部标高和纵横向稳定性进行检测(见下表),并对砼顶面进行标记,报监理工程师签认后方能浇注砼。

(4)砼进场的质量控制

1)施工前对拌和楼进行全面的检查、调试好。混凝土浇筑前已通过工地试验室设计,监理中心试验平行,原材料(水泥、石子、砂、外加剂等)都合格。监理批复后才能使用。混凝土进场后,目测混凝土表观质量,如是否离析、凝结,并对混凝土的坍落度进行抽查。

2)混凝土的运输能力应适应混凝土凝结速度和浇筑速度的需要,使浇筑工作不间断,并使混凝土运到浇筑地点时仍保持均匀性和规定的坍落度。

3)用搅拌运输车运输已拌和的混凝土时,途中应以2~4r/min的慢速进行搅动,混凝土的装载量约为搅拌筒几何容量的2/3。

4)混凝土运至浇筑地点后发生离析、严重泌水或坍落度不符合要求时,应进行第二次搅拌。二次搅拌时不得任意加水,确有必要时,可同时加水和水泥以保持其原水灰比不变。如二次搅拌时仍不符合要求,则不得使用。

(5)基础混凝土浇筑

模板安装经监理工程师验收合格开始浇注混凝土。砼集中在砼拌和楼拌和,用砼搅拌运输车直接运送至施工现场。在砼浇筑前应将模内的杂物、积水清理干净。在砼浇筑前应将模内的杂物、积水和钢筋上的污垢清理干净。在浇注时,要严格控制砼的自由倾落高度,分层浇注厚度不大于30cm,采用插入式振动器逐层浇注振捣密实,砼密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。砼振捣要均匀、密实,避免漏振,防止产生气泡眼、蜂窝和麻面。砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间。在浇筑过程中按规范由监理旁站取样,并控制坍落度。砼浇筑完毕后应及时覆盖养生。

在砼强度达到2.5Mpa后,即可进行模板拆除,在拆除时,不得硬撬硬拉,避免损坏结构棱角。并及时进行基坑回填处理和对顶面继续进行覆盖养生,养生时间不得少于7天。

(四)箱体施工

(1)模板安装

基础施工完经监理工程师检验合格后,用全站仪准确放样定出台墙角点,再将各角点相连构成台身边线,并对台身墙与基础接触面进行凿毛处理和清洗干净。沉降缝与基础垂直对齐,缝内采用沥青麻絮填充,相邻沉降缝分段施工。 1) 箱涵模板分两次支设,第一次支设底板与侧板,第二次支设侧板与顶板。模板采用1×1m定型钢模板,拼装时要严格按施工图进行。为确保台墙的几何尺寸,在模板两侧设立对拉杆加固,对拉杆采用φ14圆钢制成,并加套PVC管,以确保对拉杆可以多次利用。模板支架必须稳定、可靠,务必与脚手架分离。对拉杆布设间距按横向0.5m、纵向0.5m控制,两端采用双钢管加蝴蝶扣固定于模板外侧。同时在模板外侧设置钢管支撑,以确保模板自身的稳定性。

2)每次模板安装完成后需通过监理工程师验收合格后,方可进入下一工序施工。

3)模板安装完毕后,应对其平面位置、顶部标高、节点联系及纵横向稳定性进行检测,并对砼顶面进行标记,报监理工程师签认后方能浇注砼。

(2)钢筋加工及安装

1)所有进场钢筋均符合国家标准,并附有钢筋品质试验报告和出厂合格证,钢筋按不同规格、不同品种分批存放,钢筋存放时须设置标示标牌,标明材料来源。钢筋进场时试验人员会同试验监理共同对钢筋按规范要求和频率抽取钢筋样品,进行力学试验,同时进行见证试验,钢筋试验结果合格后,进行加工安装。

2)钢筋进入加工场后进行除锈、调直,然后按设计下料长度切断,加工成型。

3)加工成型的钢筋分类堆放整齐,搬运时轻拿轻放,避免扭曲成型。并运到施工现场进行安装。 4)钢筋分两次进行安装。第一次绑扎底板与侧墙,待第一次浇筑的砼强度达到70%以后再绑扎侧板与顶板钢筋。钢筋的绑扎严格按照施工技术规范操作,钢筋焊缝采用单面焊,搭接长度不小于10d。钢筋绑扎时注意钢筋位置的间距和保护层厚度。钢筋安装完成后,应对钢筋位置、间距等进行检查,报现场监理检测合格后,方可进行下步工序。

(3)混凝土浇筑

1)模板安装经监理工程师验收合格开始浇注混凝土。在砼浇筑前应将模内的杂物、积水清理干净。混凝土强度必须符合图纸要求C35。在砼浇筑前应将模内的杂物、积水和钢筋上的污垢清理干净。在浇注时,要严格控制砼的自由倾落高度,高度大于2m时,应设置溜槽或串筒,并采取分层浇注,分层浇注厚度不大于30cm,采用插入式振动器逐层浇注振捣密实,砼密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。砼振捣要均匀、密实,避免漏振,防止产生气泡眼、蜂窝和麻面。砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间。在浇筑过程中按规范由监理旁站取样,并控制坍落度。砼浇筑完毕后应及时覆盖养生。

2)在砼强度达到设计强度85%后,方可进行模板拆除,在拆除时,不得硬撬硬拉,避免损坏结构棱角。在砼强度达到设计强度100%后方可进行基坑回填处理和对顶面继续进行覆盖养生,养生时间不得少于7天。并按规范进行检测,见下表

(五)端墙施工

1)模板安装 基坑经监理工程师检验合格后,则进行测量放样,准确定出端墙基础边线。

模板采用1×1m定型钢模板,拼装时要严格按施工图进行。在模板两侧设置对拉杆以确保结构的几何尺寸,并在外侧设立钢管支撑,以保证模板整体的稳定性。模板安装完毕后,应对其平面位置、顶部标高和纵横向稳定性进行检查,并对砼顶面进行标记,报监理工程师签认后方能浇注砼。

2)混凝土浇筑

模板安装完成并经监理工程师签验合格后开始浇注混凝土。砼在集中拌和场集中拌和,用砼搅拌运输车直接运送至现场。混凝土强度必须符合图纸要求C30。在砼浇筑前应将模内的杂物、积水和钢筋上的污垢清理干净。在浇注时,要严格控制砼的自由倾落高度,高度大于2m时,应设置溜槽或串筒,并采取分层浇注,分层浇注厚度不大于30cm,采用插入式振动器逐层浇注振捣密实,砼密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。砼振捣要均匀、密实,避免漏振,防止产生气泡眼、蜂窝和麻面。砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间。在浇筑过程中按规范由监理旁站取样,并控制坍落度。砼浇筑完毕后应及时覆盖养生。

在砼强度达到2.5Mpa后,即可进行模板拆除,在拆除时,不得硬撬硬拉,避免损坏结构棱角。并及时进行基坑回填处理和对顶面继续进行覆盖养生,养生时间不得少于7天。并按规范进行

合集下载

箱涵施工方案

箱涵施工方案

钢筋混凝土箱涵施工方案

一、 箱涵施工

1、工程概况及特点

该箱涵是主线跨当地县道为保证县道交通而设计的一个下部通道,与主线道路中心线相交。全长28.06m,宽度9.80m,高度6.10m箱涵断面尺寸8.50m*4.80m,流水坡度0.3%,开挖量850.0立方。

2、主要工程量

本工程主要为土石方开挖、基地处理、50cm厚碎石垫层铺筑、底板钢筋砼浇注、墙体及顶板钢筋砼浇注等工作内容

施工工艺流程图

施工准备

侧墙钢筋安装 底板立模 底板混凝土浇筑 底板钢筋安装 碎石垫层铺筑与碾压 基底检验 基坑开挖与修整 测量放样

拆模、拆卸支架 养护 混凝土浇筑 满堂支架搭设并预压

顶板底模安装 侧墙立模

钢筋安装 不合格

混凝土输送车运输 混凝土集中拌制

混凝土入模 分项开工申请

合格

墙背回填 3、施工准备

该箱涵施工区域为当地县道,车流量、人流量较大。在施工前,要做好改路工作,改路的等级要与原路相同,以保证车辆与人员的正常通行。要做好安全工作,在施工区域设立安全网、安全标识,保证过往的车辆与人员的安全。

4、测量放样

在基础开挖之前,按照图纸所示坐标及尺寸,放出箱涵中心线及基础开挖边线,并敷设临时水准点,作为箱涵施工过程高程控制依据,箱涵中心线应引至两端木桩上,以便随时进行中心线检查。测量放线成果须经监理工程师复核无误后方可进行下一步施工

5、基础土方开挖及支护

本箱涵基础土方采用反铲挖掘机进行开挖,从一面沿涵洞纵向向另一面后退开挖,自卸汽车装运走。反铲在开挖过程中,采用水准仪随时进行观测控制,为不扰动基底土,反铲在开挖时,应预留20cm厚的土进行人工清理。基槽开挖按1:1进行放坡开挖,每边各预留50cm宽工作面。

6、地基承载力检测

基槽挖至设计标高后,及时通知监理工程师验槽,检测合格后会同监理工程师对基底标高、尺寸、轴线位置进行检查,对于承载力不符合要求应与设计及监理单位协商,根据实际情况采用重锤夯实、换填片石、填筑碎石、排水、降水等方法予以处理。符合设计要求后方可进行碎石垫层及后续工序的施工。

钢筋混凝土箱涵施工组织方案

钢筋混凝土箱涵施工组织方案

钢筋混凝土箱涵施工组织方案

一、项目背景

随着城市化进程不断加速,城市交通建设也越来越受到重视。在城市道路建设中,钢筋混凝土箱涵作为一种重要的交通设施,广泛应用于道路下穿、排水及通道设置等方面。为了确保钢筋混凝土箱涵的施工质量、工期和安全,编制本施工组织方案。

二、施工目标

1. 确保施工安全,保护施工人员和周边环境的安全;

2. 保证施工质量,按照设计要求完成施工任务;

3. 控制工期,提高施工效率,确保项目按时完成。

三、施工准备

1. 组建专业施工团队:由具备相关资质和经验的工程师、技术人员和熟悉施工操作的工人组成;

2. 采购施工所需材料:包括钢筋、混凝土、模板等,确保材料质量合格; 3. 搭建临时工地设施:包括工棚、办公室、仓库等,提供施工所需的基本条件。

四、施工方案

1. 日常施工流程

(1) 准备工作:清理施工现场,安装施工围栏和安全警示牌;

(2) 搭建施工模板:根据设计图纸搭建施工模板,确保模板的准确性和稳定性;

(3) 钢筋制作和安装:按照设计要求制作钢筋构件,安装在模板上的预留孔中;

(4) 浇筑混凝土:在钢筋架上倒入混凝土,通过振捣和打砂等工艺措施,使混凝土充分密实;

(5) 模板拆除:混凝土达到设计强度后,拆除模板;

(6) 施工验收:对施工质量和安全进行检查,并进行必要的调整和修复。

2. 特殊情况处理

钢筋砼箱涵施工方案43160

钢筋砼箱涵施工方案43160

楼板开裂处理方法

.1

K128+325钢筋砼箱涵

施工方案

一、施工概况及施工工艺

K128+325钢筋砼箱涵为1—400cm ×300cm 型排水兼人行涵洞,该洞中心桩号K128+325,与路线夹角90。,涵长为32.25m(左15.5米、右16.75米),进、出口均为一字墙,涵顶填土最大高度为2.88米。

本通道计划于9月15日开工,11 月15日完工,工期62天。

1、 进场测量

测量放样,恢复中线,并根据中线测地面线。

复核原设计图纸,根据新测地面线确定原进出口设计高程是否能满足实际需要,然后结合涵洞通用图作出施工图,报监理工程师审批。

2、 施工放样及挖基

由进场复测,以及加密的导线点放出涵洞的轴线,中桩和进出口两侧端点,并于中点、端点设置十字桩,在十字桩中打一小铁钉,然后用水泥砂浆固桩,以便施工过程中随时控制通道中轴线。报监理工程师复测后,用石灰撒出基坑开挖线;由进场复测并加密的水准点沿通道轴线、基坑处两端头,中桩以及左右各1/4钉木桩,并将高程引至各木桩,以便检测开挖深度。通道的挖基工作采用人工配合挖掘机进行,先用挖掘机沿开坑线挖至基底设计标高以上20 ~30cm,然后用人工将剩余部分清理至基底设计标高,并整平。

3、 箱涵砼施工:箱涵施工前,根据承载力检测资料,若有软基处理,则在清除软基后,铺设级配碎石。

清除基础表面泥土、砂浆等,并进行凿毛,根据其轴线中桩,端头桩等按设计用全站仪放出墙身线,并在基础上弹出墨线,沿墨线架立钢模,模板沿轴线方向每隔1.0米设一道拉杆,竖向每隔1.0米设一道拉杆,以防止模板下部变形,各拉杆通过蝴蝶扣与模板背侧钢管连接,拉杆均用双螺帽固定,以防止拉杆滑丝移位。模板内侧用墙身同宽的木方水平支撑模板,其间距不大于80cm×80cm,以确保模板钢度、垂直度和稳定性要求。按模板高度分上、中、下在模板两侧设置木制斜撑。两侧墙身平行模板之间设置水楼板开裂处理方法

钢筋混凝土箱涵施工方案

钢筋混凝土箱涵施工方案

钢筋混凝土箱涵施工方案

钢筋混凝土箱涵施工方案

1. 引言

1.1 工程概述

本工程旨在建设一座钢筋混凝土箱涵,用于解决道路交通中的涵洞问题。该施工方案旨在确保施工过程安全、高效,并保证最终工程质量达到设计要求。

1.2 工程位置

本工程位于XX省XX市XX区XX街道,涉及的道路为XX路,从XX起至XX止。

2. 施工准备工作

2.1 前期准备工作

在正式开始施工前,需要进行以下准备工作:

2.1.1 制定施工计划

根据工程要求,制定施工计划,明确施工过程中的工序、工期等关键节点。

2.1.2 确定施工人员及设备根据施工计划确定所需的施工人员和设备,并进行人员培训和设备调试。

2.1.3 进行现场勘察

对施工现场进行勘察,了解地质、地形等情况,并根据勘察结果进行施工方案的细化。

2.1.4 准备材料和设备

根据施工计划,准备所需的钢筋、混凝土、模板等施工材料,以及起重机械、挖掘机等施工设备。

2.2 安全防护措施

在施工过程中,需要采取以下安全防护措施:

2.2.1 设置警示标识

在施工现场周边设置警示标识,提醒行人和车辆注意施工区域,防止意外事故的发生。

2.2.2 安装施工围挡

在施工现场周边安装施工围挡,限制人员和车辆进入施工区域,确保施工安全。

2.2.3 安排专人负责安全管理在施工现场安排专人负责安全管理,监督施工人员履行安全操作规程,提醒并纠正不安全行为。

3. 施工工序及方法

3.1 地面开挖

3.1.1 清理施工现场

在施工现场清理杂物,确保施工区域清洁,并将影响施工的地面破损部份进行修复。

3.1.2 挖掘土方

根据设计要求,使用挖掘机进行地面开挖。注意挖掘过程中的土方堆放和斜坡稳定。

3.2 箱涵基础施工

3.2.1 基础处理

清理挖掘好的基坑,检查基坑底部是否平整,如有不平整的情况进行修整。

3.2.2 基础混凝土浇筑

根据设计要求,进行基础混凝土浇筑,注意控制浇筑质量和混凝土的均匀性。

3.3 箱涵墙体施工3.3.1 墙模板搭设

根据设计要求,搭设箱涵墙体的模板,并进行合理的支撑和固定,确保墙体施工质量。

箱涵施工技术方案

箱涵施工技术方案

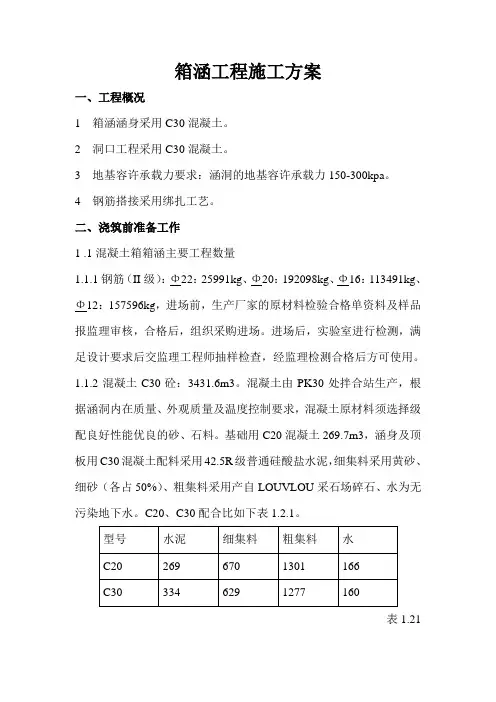

箱涵工程施工方案

一、工程概况

1 箱涵涵身采用C30混凝土。

2 洞口工程采用C30混凝土。

3 地基容许承载力要求:涵洞的地基容许承载力150-300kpa。

4 钢筋搭接采用绑扎工艺。

二、浇筑前准备工作

1 .1混凝土箱箱涵主要工程数量

1.1.1钢筋(II级):Φ22:25991kg、Φ20:192098kg、Φ16:113491kg、Φ12:157596kg,进场前,生产厂家的原材料检验合格单资料及样品报监理审核,合格后,组织采购进场。进场后,实验室进行检测,满足设计要求后交监理工程师抽样检查,经监理检测合格后方可使用。

1.1.2混凝土C30砼:3431.6m3。混凝土由PK30处拌合站生产,根据涵洞内在质量、外观质量及温度控制要求,混凝土原材料须选择级配良好性能优良的砂、石料。基础用C20混凝土269.7m3,涵身及顶板用C30混凝土配料采用42.5R级普通硅酸盐水泥,细集料采用黄砂、细砂(各占50%)、粗集料采用产自LOUVLOU采石场碎石、水为无污染地下水。C20、C30配合比如下表1.2.1。

型号 水泥 细集料 粗集料 水

C20 269 670 1301 166

C30 334 629 1277 160

表1.21

2 1.1.3砼的拌和采用强制式500型拌和机集中拌和,砼浇筑采用砼搅拌运输车,用聚料盆加溜槽配合以吊车浇筑。砼浇筑全幅由一端向另一端浇筑,先涵身后顶板。砼坍落度初拌后控制在15cm左右,现场浇筑时控制在10cm左右,以保持良好的和易性。

1.2劳动力安排表(见附表)

1.3主要机械设备表(见主要施工设备表)。箱涵施工所用机械设备已全部到位,维修、保养完毕,运转状况良好,且数量充足。

1.4施工用电

利用baifa发电机供电

1.5施工便道

利用现有的施工便道。

1.6测试仪器

建立了标准试验室,能检测箱涵施工过程中的全部项目。测量仪器,水准仪NAL232、全站仪TopconGTS332。

钢筋混凝土箱涵专项施工方案

钢筋混凝土箱涵专项施工方案

钢筋混凝土箱涵专项施工方案

文档1:钢筋混凝土箱涵专项施工方案

1. 方案背景和目的:

1.1 背景:

在城市建设和公路交通建设中,钢筋混凝土箱涵作为一种重要的工程结构,广泛应用于河流、道路和铁路的通道工程中。为了确保钢筋混凝土箱涵的安全施工和质量控制,本方案将对施工过程和控制措施进行详细说明。

1.2 目的:

本方案的目的是提供钢筋混凝土箱涵施工的详细指导,确保施工过程中的安全和质量,同时满足工期和成本的要求。

2. 施工前准备:

2.1 材料准备:

钢筋、水泥、砂、石料等材料的准备和储存要求。

2.2 设备准备:

需要使用的设备(挖掘机、混凝土搅拌机、水泥罐车等)的准备和检修情况。3. 施工流程:

3.1 基坑开挖:

根据设计图纸和线路要求,开挖合适的基坑,并进行排水和加固。

3.2 钢筋绑扎:

根据设计要求,将预制的钢筋进行按图纸图号进行绑扎。

3.3 模板安装:

按照设计图纸要求,将模板进行准确的安装和固定。

3.4 混凝土浇筑:

根据设计要求和专业技术要求,进行混凝土的配制和浇筑。

3.5 养护和防水处理:

对已浇筑的混凝土进行养护和防水处理,确保施工后的箱涵具有良好的性能。

4. 安全措施:

4.1 施工人员安全:

需要采取的安全措施,包括佩戴安全帽、安全鞋等个人防护用品,并严禁施工人员违章作业。 4.2 设备安全:

检修和保养施工所使用的设备,确保设备的工作正常并符合使用要求。

5. 施工质量控制:

5.1 钢筋质量检验:

对进场的钢筋进行抽样检测,确保钢筋的质量符合设计要求。

5.2 混凝土强度检测:

对浇筑的混凝土进行强度检测,确保混凝土的强度达到设计要求。

6. 竣工验收:

进行施工的竣工验收,包括结构安全验收、质量验收等内容。

附件:设计图纸、施工进度表、施工记录表。

法律名词及注释:

1. 构筑物:指人工建造的工程结构,如房屋、桥梁、隧道等。

2. 施工工艺:指在工程施工过程中采取的工艺方法和操作步骤。

混凝土箱涵施工方案

混凝土箱涵施工方案

箱涵混凝土等级为C30,抗渗级别S8,方涵每隔30m设置一道变形缝,缝宽3cm,选用CB300X6—30橡胶止水带,热压机硫化胶合法连接,方涵覆土5m。

一、垫层铺设

基坑开挖完成并经监理工程师验收合格后浇筑10cm厚混凝土垫层,沿方涵纵向两侧用10*10方木做模板,铝合金杠尺杠平,木抹子收面。依据支模要求,在垫层上设置预埋钢筋套。

二、钢筋加工及安装

1、进场的各种型号的钢材,在施工前,根据施工要求和工程师的要求进行取样试验,检验钢材的质量。钢筋焊接采用电弧焊,加工好的焊件进行抽样检查,合格后方能使用。钢筋在加工厂加工成型,平板车运输到施工现场,吊车调入基坑内进行安装。

2、根据施工图纸钢筋分三步进行绑扎,首先绑扎底板钢筋,并预埋侧墙钢筋;待底板混凝土完成后绑扎侧墙钢筋;顶板底模完成后进行顶板钢筋的绑扎。

3、在混凝土垫层上将各主筋的具体位置分别在各个部位进行弹线,保证钢筋位置和间距的准确。分布筋根据设计的间距利用挂通线的方法进行绑扎。钢筋绑扎要牢固,弯钩平面垂直于混凝土平面,绑扎铁丝要按倒,朝向钢筋骨架内侧,不得深入混凝土保护层内。

4、为保证钢筋各层距离,根据设计要求,底板、顶板利用铁凳架立上层筋,铁凳的高度为两层筋的间距。墙体两侧筋加联系筋固定,联系筋的长度为两侧筋的距离。

5、由于方涵较高,预埋的侧墙钢筋和绑扎好的侧墙钢筋为防止发生移位,用铁管固定在临时脚手架上,待支模前拆除。

6、已绑扎成型的钢筋工程,在混凝土浇筑以前,禁止蹬踏并保证钢筋表面的洁净。

7、绑扎好的钢筋,根据设计的保护层厚度,在支模板前进行垫块的绑扎,垫块绑扎成梅花型布置,绑扎牢固。

三、模板制作安装

1、模板采用钢木结合,内侧模板采用大块复合胶合板,外侧模板采用大块铁模板拼装,模板根据设计图纸的尺寸在工厂组装成型,其制作过程的偏差,必须在规范规定的范围内;模板的设计、制作要保证模板结构有足够的强度、刚度和稳定性,保证混凝土浇筑时的侧向压力和振动力,确保混凝土结构外形尺寸的准确。为防止混凝土在浇筑过程中漏浆,模板的接缝用密封条进行处理。模板利用平板汽车运输到各个施工段,汽车起动机装卸并吊送到基坑安装现场。

钢筋混凝土箱涵施工方案 2

钢筋混凝土箱涵施工方案

1. 引言

钢筋混凝土箱涵是道路、铁路和水利工程中常用的交通隧道结构。本文档旨在提供一份详细的施工方案,以保证钢筋混凝土箱涵的安全和有效完成。

2. 工程概述

本工程涉及的钢筋混凝土箱涵是用于道路改建项目中的涵洞结构。设计要求为承载道路交通,经济实用,具备良好的水密性和抗渗性。钢筋混凝土箱涵的总长为100米,宽度为10米,高度为8米。

3. 施工流程

3.1 前期准备

• 确定施工现场,清理现场杂物,并搭建临时施工设施

• 修整施工场地,确保平整,并设置施工标杆 • 确定施工人员和施工班组,进行认真的安全教育和培训

3.2 地基处理

• 根据设计要求,进行地基处理,清除泥浆和松散土层

• 将地基夯实,确保地基承载力满足要求

• 进行灌注桩或钢筋混凝土桩的施工,增加地基的稳定性和承载力

3.3 基础施工

• 根据设计要求,施工箱涵的基础

• 进行沉箱灌注,确保基础的稳定性和强度

• 进行基础的固结处理,避免基础沉降

3.4 壁板施工

• 分段施工壁板,并使用一致的浇筑模板

• 在浇筑前,清理模板并涂抹脱模剂,以确保浇筑后易于脱模 • 在壁板模板安装后,进行钢筋的安装和绑扎

• 混凝土的浇筑应根据设计要求,确保混凝土的均匀浇筑,并通过振捣来排除空气和水分

3.5 顶板施工

• 壁板浇筑完成后,进行顶板的施工

• 顶板的施工与壁板类似,包括模板安装、钢筋安装和混凝土的浇筑

• 在浇筑完成后,进行养护,以确保混凝土的强度和耐久性

3.6 后期处理

• 混凝土浇筑完成后,进行顶部和侧面的抹灰,以增加箱涵的美观性和保护层

• 检查施工质量,确保符合设计要求

• 清理施工现场,并进行必要的维护和保养 4. 安全措施

• 在施工过程中,全面执行安全生产措施,确保施工现场的安全

• 对施工人员进行严格的安全教育和培训,提高安全意识

• 使用合格的施工设备和工具,并定期检查和维护

• 严格遵守施工现场管理规定,确保施工现场整洁有序

钢筋混凝土箱涵施工方案 3

钢筋混凝土箱涵施工方案

一、工程概述

本工程为_____钢筋混凝土箱涵施工项目,位于_____,主要用于_____。箱涵的设计尺寸为_____,长度为_____,进出口形式为_____。施工场地的地形地貌为_____,地质条件为_____。

二、施工准备

1、 技术准备

熟悉施工图纸和相关技术规范,进行技术交底。

测量放线,确定箱涵的中心线和各控制点的位置。

2、 材料准备

钢筋:选用符合设计要求的钢筋,具备质量证明书,并进行抽样检验。

混凝土:采用商品混凝土,提前与供应商沟通,确保混凝土的配合比和质量。

模板:选用强度高、平整度好的模板材料。

3、 机械设备准备

挖掘机、装载机、吊车、电焊机等。 配备足够数量的振捣器、抹光机等混凝土施工设备。

4、 现场准备

清理施工场地,修筑施工便道。

搭建临时设施,包括仓库、办公室、工人宿舍等。

三、施工工艺流程

1、 基础开挖

采用机械开挖为主,人工辅助修整。

开挖过程中注意控制基底标高,避免超挖。

在基底设置排水设施,防止积水浸泡基底。

2、 基础处理

对基底进行夯实处理,确保基底承载力符合设计要求。

如基底地质条件不符合要求,采取换填等处理措施。

3、 钢筋加工与安装

根据设计图纸,在加工场地进行钢筋的下料和加工。

钢筋安装时,保证钢筋的间距、位置和数量符合设计要求,采用焊接或绑扎连接。

4、 模板安装

模板表面平整、光滑,拼缝严密,防止漏浆。 采用对拉螺栓和支撑体系固定模板,确保模板的稳定性和垂直度。

5、 混凝土浇筑

混凝土浇筑前,检查模板、钢筋的安装质量。

采用分层浇筑的方法,每层厚度控制在_____,振捣密实,避免出现蜂窝麻面。

6、 混凝土养护

混凝土浇筑完成后,及时进行覆盖保湿养护,养护时间不少于_____天。

7、 模板拆除

当混凝土强度达到设计强度的_____后,拆除模板,拆除时注意保护混凝土表面。

钢筋混凝土框架箱涵施工方案

钢筋混凝土框架箱涵施工方案

一、工程概述

本次钢筋混凝土框架箱涵施工位于_____地段,主要用于_____。该箱涵设计尺寸为_____,涵身长度为_____,进出口形式为_____。施工场地的地形、地貌及地质条件为_____,周边环境对施工的影响主要有_____。

二、施工准备

1、 技术准备

(1)熟悉施工图纸,进行图纸会审,编制施工方案并报监理审批。

(2)对施工人员进行技术交底,明确施工质量标准和技术要求。

2、 材料准备

(1)钢筋:选用符合设计要求的钢筋,进场时必须有质量证明书,并按规定进行抽样检验,合格后方可使用。

(2)混凝土:采用商品混凝土,提前与搅拌站联系,确定混凝土的配合比、坍落度等技术指标。

(3)模板:选用钢模板或木模板,保证模板的强度、刚度和稳定性,表面平整光滑。

3、 现场准备 (1)平整施工场地,修筑施工便道,确保施工车辆和机械设备通行顺畅。

(2)设置临时排水设施,排除施工场地内的积水。

(3)测量放线,确定箱涵的中心线、边线和高程控制点。

三、施工工艺流程

1、 基础施工

(1)开挖基础:采用机械开挖为主,人工配合为辅的方式,开挖至设计基底高程。开挖过程中要注意控制边坡坡度,防止坍塌。

(2)基底处理:对基底进行平整、夯实,并按设计要求进行地基处理,如换填、加固等。

(3)基础钢筋绑扎:在基底上铺设钢筋网,钢筋的间距、规格和型号符合设计要求,采用扎丝绑扎牢固。

(4)基础模板安装:安装基础模板,模板要支撑牢固,拼接严密,防止漏浆。

(5)基础混凝土浇筑:浇筑基础混凝土,采用分层浇筑、振捣密实的方法,浇筑完成后及时进行养护。

2、 涵身施工

(1)涵身钢筋绑扎:在基础上绑扎涵身钢筋,钢筋的连接方式采用焊接或机械连接,接头位置符合规范要求。 (2)涵身模板安装:安装涵身模板,模板要采用对拉螺栓进行加固,保证模板的垂直度和平整度。

(3)涵身混凝土浇筑:浇筑涵身混凝土,浇筑顺序从一端向另一端推进,分层浇筑、振捣密实,注意预留沉降缝。
