概预算说明书
一、编制说明
1、工程概况
该说明为某小区22号楼3单元采暖预算,建筑面积971.28平方米,其中供暖面积892.08平方米。设计热负荷83.7KW,热负荷指标93.85W/㎡。本工程为包工包料三类工程。
其他说明:
1)所有管道均为镀锌钢管,丝接;未标注支管管径均为DN25。
2)卫生间选用TDF2型散热器,其他房间选用GD2-1.0/6型散热器,每个散热器设手动放气阀。
3)立管及室外管道均用50mm岩棉保温管保温,外缠铝箔保护层一道。
4)立管支架采用L50×50×5角钢,一层设一个,外刷防腐漆两道,银粉漆两道。
2、预算编制依据
(1)、施工图纸、说明书及有关的标准图、通用图。
(2)、《建筑设备工程概预算》
《安装工程概预算手册》
《全国统一安装工程预算定额》
相应的费用定额及取费标准,调价文件:《全国统一安装工程预算定额省单位估价表》、《省安装工程费用定额》
(3)、主要材料单价依据:信息价(省市场管理部门2012年材料市场价格文件,第9期)
(4)、主要经济技术指标:62.3元每平米
二、费用分析表
1、定额计价法
(1)、综合间接费取费标准
项目 工程类别 计算基础 综合间接费(%)
包工包料 三类工程 人工费 53
(2)、劳动保险费取费标准
包工包料的各类工程劳动保险费率均取9%。 (3)、利润取费标准
项目 工程类别 计算基础 利润率(%)
包工包料 三类工程 人工费 14
(4)、其他费用:
这部分费用中的各项费用由承发包双方根据施工组织设计等。通过合同形式或签证加以确认,作为工程结算的依据。
包干费:是指包定额说明有关材料和设备场二次搬运,建筑垃圾的清理外运,非甲方所为四小时以的临时停水停电费用,现场安全文明施工措施费。
设计变更发生的费用不包含在包干费之,应另行按实调整。
包干费计费标准:按定额人工费的20%计算。(应该取)
(5)、税金:
是指国家税法规定的应计入工程造价的营业税、城市建设维护税和教育费附加。税金取3.4%。
(6)、工程造价计算程序
序号 费用名称 计算式 备注
1 定额基价 按全国统一安装工程预算定额省单位估价表
2
其中 人工费 定额人工费
3 机械费 定额机械费
4 辅材费 (1)-(2)-(3)
5 主材费 定额用量´各市材料价格
6 综合间接费 (2)´费率 按费用定额
7 劳动保险费 (2)´费率 按费用定额
8 利润 (2)´利润率 按费用定额
9 其他费用 按合同或签证为准
10 不含税工程造价 [(1)+(5)+(6)+
(7)+(8)+(9)]
11 税金 (10)´税率
12 工程造价 (10)+(11)
2、单位工程费用表 单位工程费用表
工程名称:22号楼3单元 第 1页 共 1页
序号 费用名称 取费说明 费 率(%) 费用金额
一 定额基价 直接费 11747.44
二 人工费 人工费 5996.42
三 机械费 机械费 161.79
四 辅材费 材料费 5589.23
五 主材费 主材费 41018.36
六 综合间接费 人工费 53 3178.1
七 劳动保险费 人工费 9 539.68
八 利润 人工费 14 839.5
九 其他费用 人工费 20 1199.28
十 税金 定额基价+主材费+综合间接费+劳动保险费+利润+其他费用 3.4 1989.76
十一 工程造价 定额基价+主材费+综合间接费+劳动保险费+利润+其他费用+税金 60512.12
三、预算书
22号楼3单元采暖工程预算书如下:
四、工程量计算书 1、钢管长度
1) DN50 镀锌钢管丝扣连接
供水干管:
长度=入口长度-立管离墙的距离+供水立管相应长度=1.5-0.3+(1.8+2.8)=5.8m
回水干管(包括同程管):
长度=出口与墙皮距离-立管离墙的距离+同程立管长度+同程立管与回水立管水平距离+回水立管相应长度+伸出放气长度=1.5-0.3+(15+1.8)+0.1+(15-11.2)+0.6=22.5m
总长度(一层两户,管道布置相同)=2×(5.8+22.5)=56.6m
2) DN40 镀锌钢管丝扣连接
供水干管:
长度=供水立管相应长度=5.6-2.8=2.8m
回水干管:
长度=供水立管相应长度=11.2-8.4=2.8m
总长度=2×(2.8+2.8)=11.2m
3) DN32 镀锌钢管丝扣连接
供水干管:
长度=供水立管相应长度=11.2-5.6=5.6m
回水干管:
长度=供水立管相应长度=8.4-2.8=5.6m
总长度=2×(5.6+5.6)=22.4m
4) DN25 镀锌钢管丝扣连接
供水立管:
供水立管相应长度+伸出放气长度=15.0-11.2+0.6=4.4m
回水立管:
回水立管相应长度=2.8-0=2.8m
总立管长度=2×(4.4+2.8)=14.4m
支管(一层与六层每一户):
长度=立管距外墙距离+外墙厚+外墙表面至墙外表面的距离(已包含供水立支管与三通的距离)+墙厚+散热器供水管离墙距离+水平支管长度+(每个散热器水平支管长度×2+每个散热器水平供水管距地距离+每个散热器水平回水管距地距离)×散热器个数
=0.3+0.3+(3-0.3+0.55×2)+0.3+0.08+[(6-0.63-0.3)+(9.3-0.08×2-0.3)+(7.2-0.08×2-0.3)+(7.2-0.08×2-0.3)+(1.2+0.6-0.08-0.3)+(0.08+0.15)+(5.1+0.15+0.3)]+(0.5×2+0.75+0.25)×6=51.37m
一、六层总支管长度=51.37×4=205.48m
支管(二到五层每一层)
长度=立管距外墙距离+外墙厚+外墙表面至墙外表面的距离(已包含供水立支管与三通的距离)+墙厚+散热器供水管离墙距离+水平支管长度(在室一周的长度)+(每个散热器水平支管长度×2+每个散热器水平供水管距地距离+每个散热器水平回水管距地距离)×散热器个数,即:
每层长度={0.3+0.3+(3-0.3+0.55×2)+0.3+0.08+[(6-0.63-0.3)+(9.3-0.08×2-0.3)+(7.2-0.08×2-0.3)+(7.2-0.08×2-0.3)+(1.2+0.6-0.08-0.3)+(0.08+0.15)+(5.1+0.15+0.3)]+(0.5×2+0.75+0.25)×5}+ {0.3+0.3+(3-0.3+0.55×2)+0.3+0.08+[(6-0.63-0.3)+(9.3-0.08×2-0.3)+(7.2-0.08×2-0.3)+(7.2-0.08×2-0.3)+(1.2+0.6-0.08-0.3)+(0.08+0.15)+(5.1+0.15+0.3)]+(0.5×2+0.75+0.25)×6}=100.74m
二到五层总支管长度=100.74×4=402.96m
总支管长度=205.48+402.96=608.44m
总长度=总立管长度+总支管长度=14.4+608.44=622.84m
2、散热器组对安装
TFD辐射对流型散热器
散热器片数 组数
8 8×1=8
14 4×1=4
GD2-1.0/6钢管对流片散热器
散热器片数 组数 散热器片数 组数
11 4×1=4 21 6×1=6
16 8×1=8 23 4×1=4
17 16×1=16 26 4×1=4
19 4×1=4 29 2×1=2
20 4×1=4 30 4×1=4
散热器TFD: 120 片
散热器GD2-1.0/6: 1100 片
3、阀门、仪表安装
法兰截止阀J41T-16: 2×2=4 个 DN50
丝扣截止阀J11T-16: 1×2=2 个 DN50
丝扣截止阀J11T-16: 1×2=2 个 DN25
自动放气阀:E121 2×2=4 个 DN15
手动放气阀: 68 个 DN10
散热器三通阀:TIW10A 68 个 DN25
封锁阀:TIW10C 2×12=24 个 DN25
压力表Y100(0~1.0MPa): 2×2=4 个
温度计WNG-11(0~150℃):2×2=4 个
注:压力表温度计均在立管上安装,温度计安装长度根据标准图集选取安装长度L=60mm
4、管道及设备的除锈、刷油、防腐蚀、绝热保温工程量计算
(1)防腐蚀工程
立管管道支架个数=2×6=12个
单个管道支架重量=3.424×3.77=12.9kg
总重量=12×12.9=155kg
支架刷防锈漆两遍:155kg
支架刷银粉漆两遍:155kg
(2)绝热工程量
注:采暖主立管及室外管道均用50mm厚岩棉保温,外缠铝箔保护层一道。
1)设备筒体或管道绝热、防潮和保护层工程量
所有立管均做保温处理,室管道不做保温处理,绝热工程工程量计算如下:
设备筒体或管道绝热、防潮和保护层计算公式:
V= π×(D+1.033δ)×1.033δ×L m³
S=π×(D+2.1 δ+0.0082 )×L ㎡
其中, D为设备和管道直径(m),1.033、2.1为调整系数;
δ为绝热层厚度(m);
L为设备筒体高或管道长度(m)。
① DN50 镀锌钢管
长度=56.6m
V=3.14*(0.05+1.003*0.05)*1.003*0.05*56.6=0.892 (m³)
S=3.14*(0.05+2.1*0.05+0.0082)*56.6=29.01 (m²)
② DN40 镀锌钢管
长度=11.2m
V=3.14*(0.04+1.003*0.05)*1.003*0.05*11.2=0.159 (m³)
S=3.14*(0.04+2.1*0.05+0.0082)*11.2=5.388 (m²)
③DN32 镀锌钢管
长度=22.4m
V=3.14*(0.032+1.003*0.05)*1.003*0.05*22.4=0.29 (m³)
S=3.14*(0.032+2.1*0.05+0.0082)*22.4=10.21 (m²)
④ DN25 镀锌钢管
长度=14.4m
V=3.14*(0.025+1.003*0.05)*1.003*0.05*14.4=0.17 (m³)
S=3.14*(0.025+2.1*0.05+0.0082)*14.4=6.25 (m²)
总体积V=0.892+0.159+0.29+0.17=1.511 m3
总面积S=29.01+5.388+10.21+6.25=50.858㎡
5、套管
穿墙套管采用普通镀锌钢管,规格比穿越管大1~2号,安装时先将预制好的套管穿上,管道安装完成后,将套管浇铸在预留的楼板上的管道安装孔,套管下部与楼板平齐,普通房间套管上部高出地面20mm,穿越隔墙的套管两端与墙平齐,管套与管道之间应用填料填实。
(word完整版)决算说明书
(word完整版)决算说明书
预算说明书(定额补助)
(请按《国家自然科学基金项目资金预算表编制说明》中的要求,对各项支出的主要用途和测算理由及合作研究外拨资金、单价≥10万元的设备费等内容进行详细说明,可根据需要另加附页.)
一、 直接费用: 58万
1。 设备费:预算共9万
包括以下3方面: 1)设备购置(4万): 主要用于电泳槽等小型仪器,摇床、培养箱及配件购买;2)设备试制费(4万):目标产物大规模提取制备、校内大规模发酵;3)设备改造和租赁费(1万):细胞培养间需改装。
2. 材料费: 预算共21万,包括以下材料:
主要用于购买质粒、试剂盒、分子生物学试剂、表达载体及宿主、各种底物、电泳材料、层析介质等。质粒约5000元每个(从ATCC购买),买4个需2万元;购买各种分子生物学试剂如Taq酶、溶壁酶、连接酶、核酸提取试剂盒、产物纯化试剂盒等约需10万元;真核表达载体系统PUC19等约500元每个包装(0。02mg),约需40个左右,需2万;各种底物、电泳材料、层析介质等需6万,实验动物及低值易耗实验材料费2万。共计20万.
3。 测试化验加工费: 预算共10万
主要用于基因序列测定、生物信息学测试和DNA合成等所需测试分析费用; 1个反应测序大约50元,预计要1000个反应,需50000元;酶蛋白鉴定质谱一个1000元,大概有30个蛋白 要鉴定,需30000元;DNA合成,普通引物约1。5元每个碱基,修饰化碱基20元每个碱基,预计花费20000元; 合计10万元.
4。 燃料动力费: 预算共5万
主要用于仪器(冰箱、培养箱、摇床、PCR仪、离心机、分子生物学仪器)使用需消耗的电费和清洗器皿、反应溶液和发酵培养基配制、蛋白透析等所需各种水费;现在南京大学水电配给为9度电一吨水,约0.9元一度电,每年预计1。25万元,4年共计5万元.
5。 差旅/会议/国际合作与交流费: 预算共5万
建设工程预算书
建 设 工 程 预 算 书
工程名称: 秦皇岛幸福家园施工图预算
建筑面积: 2386.37平方米
工程造价:2284349.87元
单方造价: 957.25元/平方米
建设单位: 秦皇岛市顺驰房地产开发有限公司
施工单位: 秦皇岛市第三建筑有限公司
造价员: (签字盖章)
编制日期: 2010-6-1
编制说明
一.工程概况及预算总价表
1. 工程名称:秦皇岛幸福家园
2. 建设地点:秦皇岛市海港区
3. 建设面积:2386.37平方米
4. 工程开竣工日期:2010年6月1日至2011年6月1日
5. 工程总造价 :2284349.87元
6. 单方造价:957.25元
二.编制依据:
河北省建筑工程消耗量定额(2008)、河北省装饰工程消耗量定额(2008)、河北省安装工程消耗量定额(2008)
三.其他
1、本工程造价价格调整参照《秦皇岛工程造价》2010年6月
2、桩基础采用预制方桩.,打桩按柴油打桩机打预制方桩计算,预算价格根据2008年河北省建筑工程消耗量定额 、 2008年河北省装饰工程消耗量定额
3、门窗按成品门和木门考虑,木门分制作和安装
4、措施费项目参照秦皇岛幸福家园施工组织设计
工程汇总表
1、土建工程 1900385.87元
2、给排水工程 83088.05元
3、采暖工程 237219.86元
4、电器照明工程 63656.35元
合计 2284349.87元
单位工程造价汇总表
工程名称:秦皇岛幸福家园(土建)
第1页,共1页
单位工程名称 工程造价(元) 其 中:
人工费(元) 材料费(元) 机械费(元) 主材设备(元)
一般建筑工程.三类工程.包工包料 1513239.39 263162.31 961503.23 23191.76
概要说明书的格式
概要说明书的格式
一、引言
概要说明书是一种简明扼要的文档,用于提供关键信息的概述。它通常以提纲或摘要的形式呈现,旨在引起读者的兴趣并概述重要内容。本文将介绍概要说明书的一般格式和准备步骤。
二、目的和范围
概要说明书的目的是向读者提供关于某个产品、项目或服务的核心信息。它包含足够的细节以满足读者对该项内容的需求,同时避免过度冗长。概要说明书适用于多种领域,如科技、医药、营销等。
三、标题和副标题
概要说明书的标题应简洁明了,准确概括内容。副标题可用于描述具体的主题或关键问题。标题和副标题通常采用粗体或加粗字体以增加视觉效果和吸引读者的注意。
四、目录
概要说明书应包含目录,以便读者可以快速定位所需信息。目录应按照文档的结构和内容进行组织,例如按章节、主题或关键点进行分类。
五、产品概述 在概要说明书中,对于产品来说,必须概述其主要特点和功能。这包括产品的用途、优势、规格、性能等关键信息,使读者能够快速了解该产品的核心功能和优势。
六、项目概述
对于项目或服务来说,概要说明书应提供项目的背景和目标,以及项目实施的关键步骤和计划。此外,还需介绍项目的预期成果和利益,以便吸引潜在合作伙伴或投资者的兴趣。
七、关键问题
概要说明书应回答读者最关心的问题,解决他们的疑虑。例如,对于产品来说,应澄清价格、保修、售后服务等方面的问题;对于项目来说,应阐明时间计划、预算、风险管理等关键问题。
八、格式和排版
概要说明书的格式应整洁美观,以保证良好的阅读体验。可以使用合适的标题、段落和关键词突出等方式,使文档结构清晰易读。同时,建议使用简洁明了的语言,避免冗长和复杂的句子。
九、参考资料与附录
在概要说明书的末尾,可以列出参考资料或引用的来源。这些资料可以帮助读者深入研究和了解更多有关内容。如果有需要,还可以包含附录,如图表、表格、示意图等,以进一步支持文档的核心信息。
十、审阅和修改 在准备概要说明书之后,应进行审阅和修改,以确保内容的准确性和流畅性。同时,注意对文档进行格式和排版的审查,以增加其专业性和可读性。

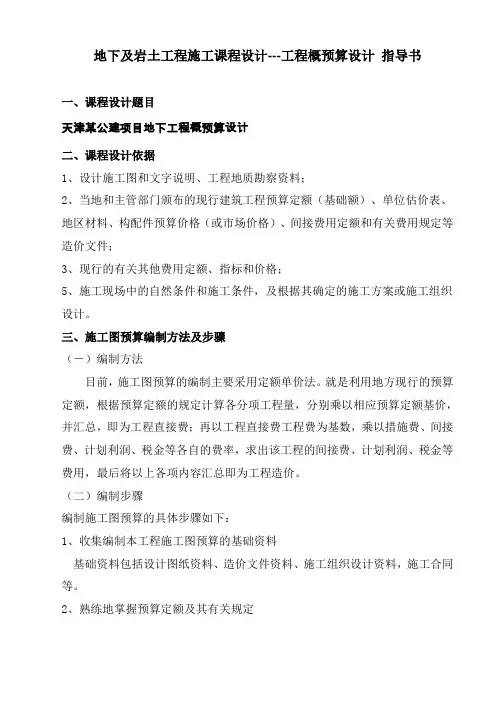

地下及岩土工程概预算课程设计指导书
地下及岩土工程施工课程设计---工程概预算设计 指导书
一、课程设计题目
天津某公建项目地下工程概预算设计
二、课程设计依据
1、设计施工图和文字说明、工程地质勘察资料;
2、当地和主管部门颁布的现行建筑工程预算定额(基础额)、单位估价表、地区材料、构配件预算价格(或市场价格)、间接费用定额和有关费用规定等造价文件;
3、现行的有关其他费用定额、指标和价格;
5、施工现场中的自然条件和施工条件,及根据其确定的施工方案或施工组织设计。
三、施工图预算编制方法及步骤
(-)编制方法
目前,施工图预算的编制主要采用定额单价法。就是利用地方现行的预算定额,根据预算定额的规定计算各分项工程量,分别乘以相应预算定额基价,并汇总,即为工程直接费;再以工程直接费工程费为基数,乘以措施费、间接费、计划利润、税金等各自的费率,求出该工程的间接费、计划利润、税金等费用,最后将以上各项内容汇总即为工程造价。
(二)编制步骤
编制施工图预算的具体步骤如下:
1、收集编制本工程施工图预算的基础资料
基础资料包括设计图纸资料、造价文件资料、施工组织设计资料,施工合同等。
2、熟练地掌握预算定额及其有关规定 正确地掌握所用预算定额及其有关规定,熟悉预算定额的全部内容和项目划分,定额子目的工程内容、施工方法、材料规格、计量单位、工程量计算方法,项目之间的相互关系,以及调整换算定额的规定条件和方法,以便正确地应用定额。
3、了解和掌握施工组织设计的有关内容
工程预算编制工作,要密切和生产技术部门配合协作,及时深入施工基层和施工现场,要了解现场地貌、土质、水位、施工现场用地、自然地坪标高、施工方法、施工进度、技术措施、施工机械、挖土方式,施工现场的总平面布置以及与预算定额有关而直接影响施工经济效益的各项因素。
4、熟悉设计图纸和施工说明书
设计图纸和施工说明不仅是建筑施工的依据,而且也是编制工程预算的重要基础资料。设计图纸和施工说明书上所表示或说明的工程构造、材料作法及其规格质量、设计尺寸等设计要求,为编制工程预算,结合预算定额确定分项工程项目,选择套用定额子目等提供了重要数据。
高速公路概预算
1 ××公路工程施工图预算编制示例
1. 基本资料
公路为二级公路改建,标段为K0+000~K5+225段,路基宽24米,工程所在地:山东××市。
2. 编制依据
(1) 交通运输部《公路工程基本建设项目概算预算编制办法》(JTG B06—2007)
(2) 交通运输部《公路工程预算定额》(JTG/T B06-02-2007)
(3) 交通运输部《公路工程机械台班费用定额》(JTG/T B06-03—2007)
(4) 山东省(鲁交规划 [2008] 131号):《山东省公路工程概算预算编制补充规定》
3. 项目属性
项目属性表
单位工程名称:青岛二级公路改建 编制范围:K0+000~K5+225
所属建设项目:青岛市二级建设项目 建设单位:青岛xxx交通投资集团
工程地点:青岛 公路等级:二级公路
路线或桥梁长度/km:5.225 路基或桥梁宽度m:24
利润率:7% 税金:3。41%
项目费率取定表
工程所在地 山东 费率标准 山东二级公路费率标准(2008)
2 冬季施工 东一区 雨季施工 二区3个月
夜间施工 不计 高原施工 不计
风沙施工 不计 沿海施工 计(注:平度、莱西不计)
行车干扰 不计 安全施工 计
临时施工 计 施工辅助 计
工地转移/km 50 养老保险/% 20
失业保险/% 2 医疗保险% 7
住房公积金/% 12 工伤保险/% 1
基本费用 计 综合里程/km 4
职工探亲 不计 职工取暖 不计
财务费用 计
工程项目表
项 目 节 细目 工程或费用名称 单位 数量
第一部分建筑安装工程费 公路公里
一 临时工程 公路公里 5。225
10 临时工程 km 5.225
10 临时工程 km 5.225
40 临时电力路线 m 104.5
二 路基工程 km 5.17275
水利工程概预算
水利工程概预算
一、引言
水利工程概预算是指对水利工程项目进行初步造价估算的过程。它对工程项目的建设规模、要求、技术标准等进行综合考虑,对不同部分的工程量进行量化评估,并据此进行造价计算,以提供工程投资的初步预测。
本文将介绍水利工程概预算的基本原则、常用的预算方法、所需的数据以及预算结果的应用等内容。
二、基本原则
在进行水利工程概预算时,需要遵循以下基本原则:
1. 准确性:概预算应尽量准确反映工程项目的实际造价,以确保项目的可行性评估和资金筹措。
2. 综合性:概预算应对项目的技术、经济、环境等各个方面进行综合考虑,以获得全面的预算结果。
3. 系统性:概预算应建立合理的评价指标体系,包括工程量、工程造价、工程利润等多个方面,以便进行综合分析。
三、常用的预算方法
根据水利工程项目的特点和实际情况,常用的预算方法包括以下几种:
1. 定额法:根据水利工程施工的实际情况和经验统计数据,结合工程技术要求,按照单位工程的定额标准进行造价计算。
2. 比例法:通过对已建成类似水利工程项目的造价资料进行分析,按照类似工程的规模、要求等比例推算出预算结果。
3. 专家估算法:依托专家的经验和对工程项目的熟悉程度,结合工程所在地区的特点,通过专家评估得出预算结果。
以上方法可以单独使用,也可以结合使用,具体选择方法应根据项目的具体情况来决定。
四、所需数据
进行水利工程概预算需要收集和整理以下相关数据:
1. 工程规模和要求:包括设计图纸、技术说明书、施工标准、数据要求等。 2. 工程量:包括土方工程量、混凝土工程量、钢筋工程量、设备台班工程量等。
3. 材料价格:包括水泥、砂石、钢筋等主要材料的市场价格。
4. 人工工资:包括各类工人的工资标准及数量。
5. 设备租赁费用:包括需要租赁的大型设备的费用。
6. 公用设施费用:包括临时设施费用、水电费用、材料仓储费用等。
五、预算结果的应用
水利工程概预算的结果可以在工程项目的不同阶段进行应用:
年度预算使用情况说明
1.预算年度主要指标情况说明怎么写
(一)预算年度营业收入及成本发生情况,以及增减变动金额和原因,其中:主营业务收入及成本应分业务板块逐项说明增减变动情况及原因;其他业务收入及成本应按项目逐项列copy示说明增减变动情况及原因。
(二)预算年度期间费用发生情况,具体包括:分项说明销售费百用、管理费用和财务费用预计发生金额,以及年度增减变动情况。其中,占销售费用、管理费用和财务费用比重较大,以及其增减变动对期间费用产生较大影响的明细费用项目需单独说明。
(三)预算年度企业职工薪酬情况,具体包括:
1、职工薪酬规度模以及与上年度增减变动情况及知原因分析;
2、职工薪酬占营业收入比重以及变动情况;
3、职工薪酬占成本费用比重以及变动情道况;
4、职工、全职职工人员的变化情况及原因。
(四)预算年度预计可实现的利润、净利润和净资产收益率,以及与上年的增减变动情况及原因。
(五)预算年度企业资产和负债规模、结构,以及上年变动情况及原因。
(六)其他需要说明的财务指标。
2.预算报表情况说明书一般有什么内容
一、上年度财务预算工作情况总结 (一)对上年度预算工作情况进行总结,回顾上年度预算工作中存在的问题,结合各部门对上年度预算的反馈意见,总结工作经验及本年拟采取的相关整改措施及办法。
(二)对上年度预算调整情况进行说明,其中至少应包括主要财务及生产经营指标调整情况、预算调整的原因等。 (三)对上年度预算完成情况进行简要总结,并对重要财务指标的实际完成数与调整后的预算数差异原因进行说明,其中至少应包括主营业务收入、主营业务成本、期间费用、利润总额等。
二、本年度预算工作组织情况 预算工作组织情况主要包括企业预算管理机构设置、管理机构主要成员构成、内部组织分工、年度预算工作具体组织过程,以及预算审核情况等。 三、本年度预算编制基础 预算编制基础主要包括: (一)企业编制年度财务预算的基本编制依据、所采用的基本假设及其论证依据。
概预算说明书【范本模板】
一、编制说明
1、工程概况
该说明为某小区22号楼3单元采暖预算,建筑面积971.28平方米,其中供暖面积892.08平方米。设计热负荷83.7KW,热负荷指标93.85W/㎡。本工程为包工包料三类工程。
其他说明:
1)所有管道均为镀锌钢管,丝接;未标注支管管径均为DN25。
2)卫生间选用TDF2型散热器,其他房间选用GD2—1.0/6型散热器,每个散热器设手动放气阀.
3)立管及室外管道均用50mm岩棉保温管保温,外缠铝箔保护层一道。
4)立管支架采用L50×50×5角钢,一层设一个,外刷防腐漆两道,银粉漆两道.
2、预算编制依据
(1)、施工图纸、说明书及有关的标准图、通用图。
(2)、《建筑设备工程概预算》
《安装工程概预算手册》
《全国统一安装工程预算定额》
相应的费用定额及取费标准,调价文件:《全国统一安装工程预算定额江苏省单位估价表》、《江苏省安装工程费用定额》
(3)、主要材料单价依据:信息价(江苏省市场管理部门2012年材料市场价格文件,第9期)
(4)、主要经济技术指标:62.3元每平米
二、费用分析表
1、定额计价法
(1)、综合间接费取费标准
项目 工程类别 计算基础 综合间接费(%)
包工包料 三类工程 人工费 53
(2)、劳动保险费取费标准
包工包料的各类工程劳动保险费率均取9%。 (3)、利润取费标准
项目 工程类别 计算基础 利润率(%)
包工包料 三类工程 人工费 14
(4)、其他费用:
这部分费用中的各项费用由承发包双方根据施工组织设计等。通过合同形式或签证加以确认,作为工程结算的依据.
包干费:是指包定额说明有关材料和设备场内二次搬运,建筑垃圾的清理外运,非甲方所为四小时以内的临时停水停电费用,现场安全文明施工措施费。
设计变更发生的费用不包含在包干费之内,应另行按实调整。
包干费计费标准:按定额人工费的20%计算。(应该取)
铁路工程概预算软件使用说明书
第一章 系统的安装与启动
一、概预算编制基本流程
新建建设项目→概预算配置→运杂费分析→概预算编制→综合概预算→汇总计算→报表输出。
第二章 建设项目管理
项目管理(建设项目管理)相当于软件的档案管理,可以新建一个建设项目,也可以对以前的建设项目进行修改、删除、导出、导入和复制等操作。
单击菜单项【项目管理】,进入“项目管理”选项,见图2-1。
一、新建建设项目
单击【新建建设项目】选项,系统弹出“新建项目”窗口,输入“建设项目名称”,如图2-2,建设项目名称为:京九铁路。
图2-2 新建建设项目
建设项目名称的后缀为“.yd”,【确定】后系统自动进入“概预算配置”窗口,见图2-3。
1、“编制范围”、“工程地点”、“工程总量”、“单位”、“编制人”、“复核人”、“编制日期”、“复核日期”根据实际输入。
2、“工程造价”、“工程指标”由系统自动产生。
3、编制办法:113号文,108号文(工程量清单计价)
机械文号:129号
材料文号:129号
使用定额:47定额(新电算号),因为新一轮定额的第一本定额为铁建设[2004]47号“路基工程”,所以新定额命名为47定额。
因为有的在建工程还要用到95定额,所以:
47定额:定额编号前加“X”, 例:QY-105,输为XQY-105;路基、隧道定额不加“X”,例:LY-5,输为LY-5。
95定额:定额编号不“X”,例:QY-105,输入QY-105;路基、隧道定额前面加“Y”,例:LY-5,输入YL-5,SY-5输为YSY-5。
图2-3 概预算配置
4、 “调差文件”及“材料区”:除了主要材料的“其它材料”,其编制期与基期价的价差,按部颁材料价差系数调整,该文件中,包括Ⅰ区至Ⅵ区的汽油、柴油指导价。
单击“材料区” 后的【…】按钮,可复制、查看、修改。
5、固定配置:“选取固定配置时导入总项目信息”,“章节表以总项目信息为准”为特殊用户设置,一般用户不要选择。
概预算【范本模板】
1.定额按编制程序和用途分为施工定额、 预算定额 、 概算定额 。
2.工程建设中使用的材料有 一次性使用材料和 周转性使用材料
两种类型。
3.多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高 h1〉2.1m 的部位应计算全面积;净高在 1。2m≦h2≦2.1m 的部位应计算1/2面积;当设计不利用或室内净高 h3≦1.2m 不应计算面积。
4.整体楼梯包括休息平台、斜梁及楼梯的连接梁,按 水平投影面积
计算,不扣除宽度 小于500㎜ 的楼梯井,伸入墙内部分不另增加。
当整体楼梯与现浇楼层无梯梁连接时,按楼层的最后一个踏步外边缘加 30cm为界.
5.普通窗按 洞口面积 以平方米计算.
6。墙裙以高度在 1500㎜ 以内为准,超过时按墙面计算,高度低于
300㎜以内时,按踢脚板计算。
7.分部分项工程量清单应包括 项目编码 、 项目名称 、 工程数量 和 计量单位 .
8.应计入建筑安装工程造价的税金包括 营业税 、 城市建设维护费 及 教育附加费 等。
9。确定材料净用量定额和材料损耗定额的计算数据是通过
现场技术测定 、 实验法 、 统计法 和 计算法 等方法获得的。
10.算定额的应用有 直接套用 、 换算套用 、 补充定额 种方法。 11.产量定额是指在一定的技术装备和劳动组织条件下规定劳动者在
内,应完成 合格产品的数量 标准.
12.一次性使用材料的总消耗量,由以下两部分组成: 净用量 、
损耗量 。
13.材料预算价格一般由材料原价、材料运杂费、 运输损耗费 、 采购及保管费 、 检验试验费 组成.
14.现浇钢筋混凝土楼梯,以图示露面尺寸的 水平投影面积 计算,不扣除 小于5000㎜ 楼梯井所占面积。
15.整体面层指水泥砂浆面层、混凝土面层、水磨石面层。其工程量按 主墙间净空面积 以平方米计算.
