临时工程建设管理制度

十、临时工程建设管理制度 第一章 总 则 第一条 为规范项目临时工程建设管理,有效控制临时工程建设标准、建设规模和建设费用,根据国家、部委相关办法和技术标准,结合建设单位下发的“九景衢安【2014】59号《大临设施管理制度》”,特制定本办法。 第二条 为统一九景衢铁路大型临时工程设计标准,规范大临设施管理,根据《铁路大型临时工程和过渡工程设计暂行规定》(铁建设〔2008〕189号)、《铁路工地混凝土拌和站标准化管理实施意见》(工管函办〔2013〕283号)及路局相关管理文件要求,制定本制度。 第三条 铁路大型临时设施的设计应体现节约用地、节省投资、环保节能、永临结合、合理实用的原则,应重视防灾减灾、文物保护等工作。 第四条 铁路大型临时设施设计应满足建设项目总工期要求,并与施工组织设计统筹考虑。 第五条 铁路大型临时设施场地应优先选择在建设项目的用地界内。有条件时,宜选择在需要转变功能或闲置的既有铁路用地范围内。需临时用地时,宜与地方待开发建设的项目结合。 第六条 铁路大型临时设施应避开易积水和严重不良地质的地点,并远离生态环境敏感区;选址宜设在场坪工程量小的地势开阔地区,应有连通地方道路的运输通道,需与既有铁路接轨时,尚应设置运料的铁路岔线。 第七条 在铁路大型临时设施设计前应组织现场调查,并按照实施性施工组织设计编制大临工程设计方案,确定设备配套、场地布局及环水保措施,确保大临设施安全,保证大临设施能力满足工程需要,大临设施设计方案报监理单位审批后实施;大临设施建设标准、数量改变时,应报项目部工程管理部批准。 第八条 铁路大型临时设施方案应包括场地平面规划布置图,详细的排水系统图,主要结构设计图及计算资料等。 第九条 铁路大型临时设施实施前,要对现场作业人员进行技术交底。 第十条 铁路大型临时设施建成后,应组织自验,自验合格后报请监理单位初验,初验合格后报请项目部工程管理部正式验收,验收合格方可正式投入使用;混凝土拌和站由项目部安全质量部组织验收。 第二章 组织机构及工作职责 第一条 工程管理部是临时工程管理的主管部门,其主要职责是: 1.贯彻执行国家、行业及地方临时工程建设相关办法、技术标准和上级有关规定。 2.制定和修改完善临时工程建设管理办法,规范业务流程。 3.参与项目大型临建方案编制,及时审核项目上报的临建方案。 4.对项目临时工程建设情况进行监督检查。 第二条 计划成本部负责对临时工程施工图预算进行审核,并负责监督检查项目是否按已批复费用进行临时工程建设。

第三条 项目经理是项目临时工程建设管理第一责任人,负责组织项目相关人员对临时工程方案、设计图纸、工程数量及施工图预算进行编制,按规定的程序报批后组织实施。 第三章 临时工程的建设与处置 第一条 临时工程是为完成正式工程而修建的施工辅助工程,主要内容包括: 1.大型临时工程:公路、铁路或水路运输便道(航道)、便线、便桥,制(存)梁场,混凝土(填料)集中拌合站,混凝土成品预制厂,材料厂,拼装场,临时通信、电力、给水干线(管)路,集中发电站、变电站(包括升压站和降压站)等。 2.小型临时设施:施工管理、生产及生活房屋,文化福利及公用房屋,施工管理信息化系统,炸药库、施工辅助用房屋(材料库、加工棚、临时发电站、空压机房、停机棚等);工地范围内的各种零星支线便道,临时水、电、通信支管(线)路,临时构筑物(水井、水塔等),及大型临时工程内容以外的其他临时设施。 第二条 临时工程费用包括修建临时工程的费用和修建临时工程而发生的租用土地及房屋、青苗补偿、拆迁补偿、临建拆除、复垦及与占用土地有关的其他费用。 第三条 临时工程建设: 1.临时工程建设标准和等级遵循满足施工要求的基础上“从简”原则,建设规模由实施性施工组织设计决定,编制实施性施工组织设计时,充分考虑施组对临时工程的需求和对临时工程费用的影响 2. 项目进行临时工程规划设计时要满足本办法附件1《临时工程建设标准》要求,不得超标准设计。 3.在满足工期要求的前提下,统筹考虑地形地貌、工程特点、工程量大小、供料与运输条件、南北冬(雨)季差异、实施性施组安排及建设单位要求等因素,提出多种临时工程方案,技术经济比选出合适的建设位置、建设标准和建设规模。 4.项目经理、总工、工程、计划、征拆、设备物资等部门都要参与施组现场调查,实施性施工组织设计和临时工程方案讨论,共同对施组和方案的合理性负责。 5.临时工程建设用地要优先利用红线范围内永久占地,减少征地、拆迁数量和节约临时用地;充分考虑永临结合,减少复垦数量。 第四条 临时工程处置:工程建设时和结束后,要全面考虑临时驻地活动板房,各类厂房、站房、加工厂(棚)等周转使用,无法周转使用的,要考虑处置方案,预计剩余价值,冲减工程成本。 第五条 临时用地结束后,要按照租地协议及时复耕、绿化,主动申请地方有关部门验收,及时办理退租手续。

第四章 临时工程的管理 第一条 各分部在项目部总体方案的基础上,负责本管段内临时工程的设计图纸和预算编制,经分部工程部、计划成本部、总工程师审批通过后报局项目部。 项目部负责临时工程的方案制定、预算编制,经项目部工程部、计划成本部、总工程师及总会计师初审合格后报集团项目部审批通过后实施。 除由建设单位、主体工程设计、工期等原因导致临时工程方案变更,需重新设计、报批外,项目临建方案一经批准实施,不得随意改变或增加费用。如遇特殊情况需要变更,必须按规定程序重新审批。 第二条 项目要严格按照批复方案组织临时工程施工,严格按照批复预算控制费用支出,杜绝采用在临建中标单价基础上简单抽点的方式粗放管理,与批复内容形成两张皮。 第三条 临时工程视同正式工程管理。 1.按项目部规定择优选用劳务(施工)队伍,先签合同后上场。 2.临时工程有技术交底并按交底要求施工,严格施工过程质量控制和隐蔽工程验收,施工前和过程中形成影视资料、施工记录和台账,存档备查。 3.临时工程计量支付和完工结算实行联签制度。项目部要根据临建工程特点,完工一个结算一个,项目总工牵头、工程、安质、计划、设备物资及施工方等参与,及时完善各项手续,不留隐患。 第五章 附 则 第十五条 本办法由项目部工程部和计划成本部负责解释。 第十六条 本办法自发布之日起执行。

附件 1.临时工程建设标准 附件1 临时工程建设标准 一、临时驻地建设 1.经济对比分析租用与自建临时房屋方案,择优选取。根据项目特点,本着均衡施工原则,统筹考虑整个施工期内需要使用临时房屋的人数和进退场批次,减少临时房屋租赁或修建数量、提高利用率。 2.在施工图招标的标段或能够明确具有永久性房屋和建筑物时,可以提前修建一部分永久性房屋、建筑物及配套设施,达到“永临结合”目的。 3.工点分散的工地应尽可能的租用居民房屋,远离居民区的工点可采用活动板房或帐篷,以便多次使用。 4.充分调查当地建材市场,采用当地品质好、经济适用的临建原材料,降低材料价格和运杂费。 5.驻地不应修建在地质不良和存在滑坡、坍塌以及行洪危险的区域,驻地范围内需做好防排水设施。 6.项目(队部)办公生活设施,按人均使用面积12m2控制,包括办公生活用房、会议室、接待室、餐厅、浴室、卫生间;办公人数按项目部有关规定,结合管段内工程特点、任务量大小核定。 7.劳务队伍住房建设,原则上由项目部按人均3m2的标准统一布置建设,根据劳务单价内容界定费用承担方。 8.驻地生活区与生厂区要有明确的分界。驻地设施的室内外地面硬化、装饰、供水供电、防火防水、防盗、标识标牌、绿化布置等,项目部要统一规划、细化标准,满足业主和现场文明施工要求,体现企业文化特色。室外场地可采用铺砖、植草砖、碎石等硬化方式、尽量减少混凝土硬化面积。 9.自建临时活动板房必须采用防火材料。 10.驻地需配置数量适当的灭火器材,定期检查其使用可靠性,并做到及时更换。 二、施工便道(桥)建设 1.施工便道的规模由实施性施工组织设计确定。便道技术标准参照国家四级公路标准执行,但在线路铺轨的首端、各制梁场、铺轨基地等检查频繁处,适当提高便道标准。 主干线采用双车道或单车道加会让点,引入线采用单车道;平原地段设计为主干线路面宽度5.5m(双车道可为6.5m),引入线路面宽度3.5m,设计行车速度40km/h,最大纵坡6%;山区地段设计为主干线路面宽度4.5m(双车道可为6.5m),引入线路面宽度3.5m,最大纵坡9%。路面做为一字或人字坡。底基层为片石(或灰土、山皮土、碎石等),面层为泥结石、砂(碎)石(毛碴)、混凝土(特殊地段)等结构,在软土或水田地带,基底抛填片石、山皮土或灰土换填处理。为方便错车,引入线每200~300m设一处会车道。特殊结构如特大桥旁,会车点应加密,以适应起重设备、混凝土输送车辆等占道作业。 2.仔细踏勘现场,充分利用有利地形,尽量避免便道主干线与既有铁路、公路平面交叉,尽量缩短施工便道长度、减小建设难度、减少工程数量、降低工程费用,快速建成投入使用。 3.主干道要尽可能地靠近管段内各主要工点,引入线以直达用料点为原则,避免材料再次倒运;主干线不宜占用路基,以减少施工与运输相互干扰。隧道施工便道可先硬化一部分以满足前期施工即可,之后利用隧道开挖弃碴硬化剩余便道。 4.施工便道应充分考虑便道本身的排水和当地水利设施的畅通,要合理布置小桥涵,保证沟渠畅通,防洪、防淹。 5.利用原有乡间道路改扩建机会,减少征地及拆迁;结合地方需要,尽可能将施工运输便道与地方交通运输道路“合二为一”,实现“路地共建、标准提高、永临结合”。在选择此类共建合作方式时要防止地方政府的“钓鱼工程”。 6.使用乡间道路要尽量一次性约定费用,减少后期过多赔偿。 三、混凝土(填料)集中拌合站建设 1.集中拌合站的位置、规模和个数应根据线路长度、预制场位置、施工和运输条件、供应强度、拌合物拌合时间、单机生产能力、工期和业主要求等因素经技术经济比选确定,合理紧凑布置。 2.拌合站应设置在地势较平坦、具有良好施工水源的地带,拌合站用地面积和生产能力应根据最大单月施工任务量、高峰强度、堆放需求能力等确定,硬化堆放场地并分类存放原材料。 3.拌合站主要由原材料存放区、拌合区及辅助工区等组成。混凝土拌合站分布要满足混凝土运输时间要求,供应半径不宜大于15km,靠近线路的预制场与线下工程的混凝土拌合站可考虑合并设置。 4.散装水泥、粉煤灰、矿粉罐,外加剂仓等配置应满足生产需要,各种原材料的储备量应满足5~7天连续生产需求。 5.有冬期施工要求的混凝土拌合站(含隧道口喷射砼拌合站),蓄水池(罐)必须采用地埋式(冻结线以下),冬期采用锅炉充气(水)加温。

合集下载

建筑工地临时工实名制管理制度

建筑工地临时工实名制管理制度

建筑工地临时工实名制管理制度一、背景随着建筑工程的不断发展,建筑工地上的临时工人数量也在逐渐增加。

然而,由于缺乏有效的管理制度,存在一些安全和合规方面的问题。

为了提升建筑工地的管理水平,确保工地人员的安全和合法权益,制定本实名制管理制度。

二、目的本制度的目的是建立健全建筑工地上临时工人的实名制管理,以加强对临时工人的管理和监督,并促进工人的安全和合规意识。

三、适用范围本制度适用于所有建筑工地上的临时工人,包括但不限于建筑工人、清洁工、保安等。

四、实名制管理要求1. 所有建筑工地必须建立临时工人实名制档案,包括个人身份证明、劳动合同、健康证明等相关资料。

2. 每位临时工人必须佩戴有效临时工人证,证件中包含个人信息、工种、有效期等。

3. 每位临时工人进入工地时,必须进行身份核验和登记,确认身份无误后方可进入工地。

4. 工地管理人员应定期进行实名制检查,确保实名制管理的有效性和准确性。

5. 临时工人必须参加相关安全和法律法规培训,提高安全和合规意识。

五、安全和奖惩措施1. 工地管理人员应落实安全责任,定期进行安全检查和隐患排查,确保工地安全稳定。

2. 对于临时工人,发现违反实名制管理制度的,应及时予以纠正和教育,并记录违规情况。

3. 对于故意绕过实名制管理的临时工人,一经查实,应严肃处理,包括但不限于给予警告、罚款、解雇等。

六、宣传与培训1. 工地管理人员应定期组织实名制管理相关培训,提升工人的实名制意识。

2. 向临时工人宣传实名制管理制度的重要性和必要性,提高他们对该制度的认识和理解。

七、监督与评估1. 相关部门应加强对建筑工地实名制管理的监督和评估,确保制度的有效执行。

2. 定期进行检查与评估,发现问题及时纠正并采取相应的措施加以改进。

八、附则本制度自发布之日起生效,所有建筑工地应在规定的时间内按要求执行。

如有违反,将面临相应的处罚。

以上为《建筑工地临时工实名制管理制度》的内容,管理人员和临时工人应共同遵守并履行。

工地临时堆场管理制度范本

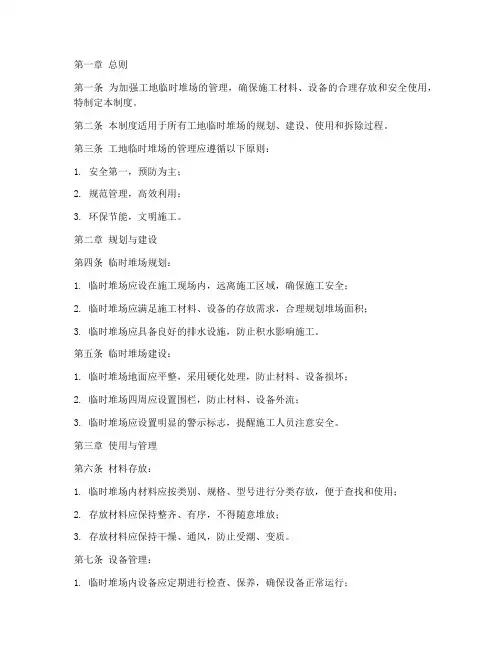

工地临时堆场管理制度范本

第一章总则第一条为加强工地临时堆场的管理,确保施工材料、设备的合理存放和安全使用,特制定本制度。

第二条本制度适用于所有工地临时堆场的规划、建设、使用和拆除过程。

第三条工地临时堆场的管理应遵循以下原则:1. 安全第一,预防为主;2. 规范管理,高效利用;3. 环保节能,文明施工。

第二章规划与建设第四条临时堆场规划:1. 临时堆场应设在施工现场内,远离施工区域,确保施工安全;2. 临时堆场应满足施工材料、设备的存放需求,合理规划堆场面积;3. 临时堆场应具备良好的排水设施,防止积水影响施工。

第五条临时堆场建设:1. 临时堆场地面应平整,采用硬化处理,防止材料、设备损坏;2. 临时堆场四周应设置围栏,防止材料、设备外流;3. 临时堆场应设置明显的警示标志,提醒施工人员注意安全。

第三章使用与管理第六条材料存放:1. 临时堆场内材料应按类别、规格、型号进行分类存放,便于查找和使用;2. 存放材料应保持整齐、有序,不得随意堆放;3. 存放材料应保持干燥、通风,防止受潮、变质。

第七条设备管理:1. 临时堆场内设备应定期进行检查、保养,确保设备正常运行;2. 设备存放时应保持整洁,不得堆放杂物;3. 设备使用后应归位,不得随意摆放。

第八条安全管理:1. 临时堆场内施工人员应佩戴安全帽、系好安全带,确保施工安全;2. 临时堆场内严禁吸烟、使用明火;3. 临时堆场内不得堆放易燃、易爆物品,确保施工安全。

第四章清理与拆除第九条临时堆场清理:1. 施工结束后,应对临时堆场进行清理,将材料、设备按类别、规格、型号进行分类;2. 清理过程中,应妥善处理废弃物,不得随意丢弃;3. 清理完毕后,应对临时堆场进行验收,确保无遗留问题。

第十条临时堆场拆除:1. 拆除临时堆场前,应确保场地内无残留物品;2. 拆除过程中,应遵循安全操作规程,防止安全事故发生;3. 拆除完毕后,应对场地进行平整,恢复原状。

第五章附则第十一条本制度由施工单位负责解释。

临建工程管理制度范文

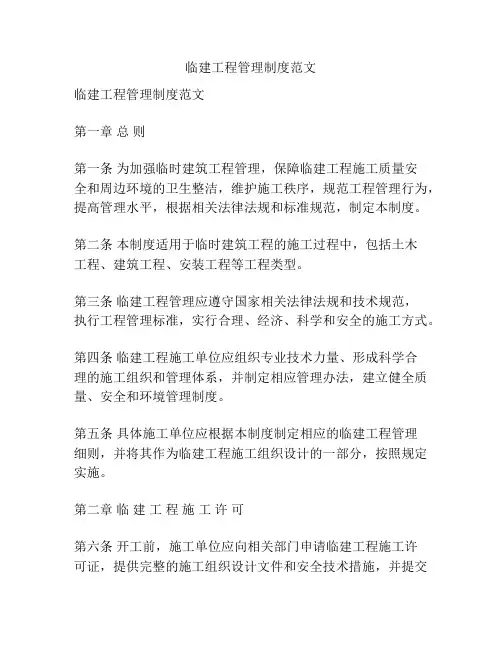

临建工程管理制度范文

临建工程管理制度范文临建工程管理制度范文第一章总则第一条为加强临时建筑工程管理,保障临建工程施工质量安全和周边环境的卫生整洁,维护施工秩序,规范工程管理行为,提高管理水平,根据相关法律法规和标准规范,制定本制度。

第二条本制度适用于临时建筑工程的施工过程中,包括土木工程、建筑工程、安装工程等工程类型。

第三条临建工程管理应遵守国家相关法律法规和技术规范,执行工程管理标准,实行合理、经济、科学和安全的施工方式。

第四条临建工程施工单位应组织专业技术力量、形成科学合理的施工组织和管理体系,并制定相应管理办法,建立健全质量、安全和环境管理制度。

第五条具体施工单位应根据本制度制定相应的临建工程管理细则,并将其作为临建工程施工组织设计的一部分,按照规定实施。

第二章临建工程施工许可第六条开工前,施工单位应向相关部门申请临建工程施工许可证,提供完整的施工组织设计文件和安全技术措施,并提交相关单位的审查意见。

第七条申请临建工程施工许可证的材料应包括:施工许可申请书、施工组织设计文件、安全技术措施文件和相关审查意见等。

第八条相关部门应在收到申请后,在规定时间内对申请进行审核,并根据情况予以批准或不予批准。

第九条临建工程施工许可证的有效期限为一年,逾期需重新申请。

第十条临建工程施工许可证应当按照规定的要求加盖验收章或验收章。

第三章临建工程施工组织设计第十一条临建工程施工组织设计应根据国家相关技术规范编制,并在施工许可前提交相关部门进行审核。

第十二条临建工程施工组织设计文件应包括施工总平面图、工程全貌图、主要部位结构图、完工状况图等。

第十三条临建工程施工组织设计文件中应明确施工技术要求、施工工艺流程、施工工期、施工单位和监理单位的责任和义务等。

第十四条临建工程施工组织设计文件应根据实际情况进行完善和修改,并保持与实际施工过程的一致性。

第十五条临建工程施工组织设计文件应经施工单位和监理单位的相关人员签字并加盖单位章后生效。

第四章临建工程施工管理第十六条施工单位应按照施工组织设计要求,合理安排施工人员、设备和材料,保证施工进度和质量。

临时用房和临时设施安全管理制度

临时用房和临时设施安全管理制度

临时用房和临时设施安全管理制度第一条为加强对本项目施工现场临时用房、临时设施的建设和使用安全管理,保障作业人员的身体健康和生命安全,根据《建设工程安全管理生产条例》(国务院令第393号)等法律法规的规定,参照《江苏省公路水运工程“平安工地”建设考核评价标准》、《公路工程建设现场安全管理标准化指南》的相关要求,规范施工现场临时用房、临时设施的建设和使用,结合本项目部的实际情况,制定本制度。

第二条适用范围本制度适用于XX项目经理部(以下简称“项目部”)临时用房和临时设施的建设、验收、维护及日常管理。

第三条临时用房是指在施工现场建造的,为建设工程施工服务的种非永久性建筑物,本标段涉及到的临时用房包括项目驻地、试验室、拌和站(简称三场)临时用房和施工现场临时用房。

临时设施是指在施工现场建造的,为建设工程施工服务的各种非永久性设施,本标段涉及到的临时设施包括便道、拌和站、钢结构大棚。

第四条临时用房和临时设施除满足《公路工程建设现场安全管理标准化指南》规定外,具体要求如下:第五条施工准备:1、项目驻地、试验室、三场临时用房和临时设施,在建造前由总工组织工程部、安环部、试验室等部门编制建设方案,项目驻地、三场委托有相关资质的单位进行设计,出具施工图纸,方案经总监办审核和指挥部审批后组织实施。

2、项目驻地、试验室、三场临时用房为装配式活动板房和集装箱,层数不超过两层,采用金属夹芯板材,其芯材燃烧性能等级应为A级。

3、钢结构大棚单独进行结构设计,出具施工图纸,满足整体稳定性、防台风、防雨雪等要求。

4、现场临时值班房、施工棚用整体集装箱式活动房。

5、各施工队宿舍可利用企、事业单位或居民现有房室改造,租用前经项目生产、安全副经理、安环部长确认后方可租用改造。

第六条施工过程安全管理:1、生产副经理根据方案组织有相关资质的单位按方案施工,并负责施工过程中的安全、质量、进度,安环部负责建设过程中的人员登记、教育和安全检查。

建设工程临时用电管理制度

建设工程临时用电管理制度

建设工程临时用电管理制度一、总则为了保障建设工程安全、高效进行,规范临时用电管理行为,提高电力使用效益,制定本制度。

二、适用范围本制度适用于所有建设工程项目中涉及的临时用电行为,包括临时用电设备的购置、安装、使用和拆卸等。

三、责任分工1.建设单位负责统筹协调项目临时用电工作,指定专人负责临时用电管理。

2.承包单位负责按照相关规定购置、安装、使用和拆卸临时用电设备。

3.监理单位负责对临时用电设备进行监督检查,确保其符合安全要求。

四、临时用电设备的选择1.临时用电设备应符合国家标准和行业规范要求,必须具备防水、防雷、防火等安全特性。

2.临时用电设备应选用可靠的品牌产品,经过严格测试和检查合格后方可使用。

五、临时用电设备的购置和安装1.购置环节应由承包单位按照项目需要和使用要求制定采购计划,并报建设单位审批。

2.购置的临时用电设备必须经过验收合格后,方可进行安装和使用。

3.安装环节应由承包单位按照施工计划进行组织,确保设备的牢固、稳定安装,并保证相应的接地措施。

六、临时用电设备的使用1.临时用电设备的使用必须按照相关规定操作,严禁超负荷使用和乱拉乱接电缆。

2.临时用电设备必须定期进行维护保养,及时更换老化设备并做好记录。

3.临时用电设备的使用过程中,必须进行定期的安全检查和测试,确保设备的正常运行。

4.暂时不使用的临时用电设备必须断电,避免电气设备长时间处于待机状态,防止发生火灾等事故。

七、临时用电设备的拆卸1.临时用电设备的拆卸必须按照安全操作规程进行,严禁乱拆乱拉电缆。

2.拆卸后的临时用电设备必须妥善保管,分类归档,以备下次使用或报废处理。

八、违规处理对于违反本制度规定的行为1.轻微违规者,给予警告,并进行教育告诫。

2.严重违规者,扣除相应的安全质量保证金,并责成其及时整改。

3.造成重大事故或严重后果的,依法追究法律责任。

九、附则1.本制度由建设单位负责解释和修订。

2.本制度于制定后开始实施,相关人员必须遵守制度内容。

建设工程项目现场施工管理制度

建设工程项目现场施工管理制度

建设工程项目现场施工管理制度为提升本项目以及各参与单位(建设单位、监理单位、各施工单位)的整体形象,保证项目运行的高效性、严密性和条理性,确保本项目能保质期的顺利完成,特制定本制度,望各参与单位严格执行。

工地安全文明施工管理制度1、施工单位应严格遵守国家及地方政府颁发的安全施工、文明施工等规范、条例,遵守建设单位的现场管理规定。

建设单位将不定期邀请有关部门按国家及地方规范、标准、规定等要求进行检查,达不到安全文明施工标准的,建设单位、监理单位即可勒令其停工整改。

2、施工现场必须按要求设置标示、标牌,内容及形式必须符合相关规定要求。

3、施工现场应有恰当的标语和安全警戒标志。

标语标牌由施工单位拟定,交甲方现场代表审定批准后付诸实施,切勿乱写乱画以及随意张贴悬挂。

4、施工现场实行封闭式管理,各施工单位制定相应的门岗管理制度并严格执行,非施工人员不得擅自进入施工现场。

5、本工程施工场地,以该项目总平面红线范围内及临时租用地作为施工场地,施工单位在施工前及施工期间,必须在甲方规定的区域内布置临设。

6、施工单位在施工现场周边设立围护设施,属临街和居民居住区在建工程的,应当设置封闭式围护设施作业,工地周边、出入口无垃圾、污水,保持工地周边整洁。

7、施工现场应确保进出道路通畅、平整、坚实,有回旋余地,施工现场应有可靠的排水措施,施工污水沉淀排入指定的地方,排水系统处于正常的使用状态。

8、施工单位应当按照施工总平面布置图合理布置各项临时设施,堆放大宗材料、成品、半成品和施工机具设备,减少二次倒运与搬迁,不得侵占场内道路及安全防护等设施。

建筑物内外的零散碎料和垃圾渣土应及时清理。

楼梯踏步、休息平台、阳台处等悬挑结构上不得堆放料具和杂物。

在施工作业面,工人操作应做到“活完料净脚下清”。

9、施工单位应重视和加强施工现场的卫生防病工作;职工食堂应符合《中华人民共和国食品卫生法》规定的标准,并办理《卫生许可证》;食堂工作人员必须先体检、培训合格后方可上岗。

施工设施、设备及临时建(构)筑物的安全管理制度

施工设施、设备及临时建(构)筑物的安全管理制度在建筑施工过程中,为确保施工人员的人身安全和工程顺利进行,建立一套完善的施工设施、设备及临时建(构)筑物的安全管理制度至关重要。

本文将详细介绍相关安全管理制度的内容。

一、施工设施安全管理1.施工设施采购:施工设施应选择具有生产许可证、产品质量合格证的产品,严禁使用不符合国家标准的设施。

2.设施验收:施工设施在进场前应进行验收,验收合格后方可投入使用。

3.设施检查:定期对施工设施进行检查,发现问题及时整改,确保设施安全可靠。

4.设施维护:定期对施工设施进行维护保养,保证设施的正常运行。

5.设施拆除:施工设施拆除应遵循相关规范,确保拆除过程中的安全。

二、设备安全管理1.设备选购:设备应选择具有生产许可证、产品质量合格证的产品,确保设备安全性能。

2.设备安装:设备安装应遵循相关规范,确保安装质量。

3.设备验收:设备安装完成后,应进行验收,验收合格后方可投入使用。

4.设备操作:设备操作人员应具备相应的操作资质,严格按照操作规程进行操作。

5.设备维护:定期对设备进行维护保养,保证设备的正常运行。

6.设备报废:设备达到报废条件时,应及时报废,严禁继续使用。

三、临时建(构)筑物安全管理1.设计审批:临时建(构)筑物设计应报请相关部门审批,确保设计符合安全要求。

2.施工许可:临时建(构)筑物施工前,应办理施工许可证。

3.施工过程管理:临时建(构)筑物施工过程中,应严格按照施工方案进行,确保施工安全。

4.使用管理:临时建(构)筑物使用期间,应定期检查,发现问题及时整改。

5.拆除管理:临时建(构)筑物拆除应遵循相关规范,确保拆除过程中的安全。

四、安全培训与应急预案1.安全培训:定期对施工人员进行安全培训,提高其安全意识。

2.应急预案:制定应急预案,提高应对突发事件的能力。

五、责任追究1.施工单位应建立健全安全生产责任制,明确各级管理人员和施工人员的安全职责。

2.对违反安全生产规定的行为,应严肃处理,追究相关责任。

国家电网公司电力建设工程分包、劳务分包及临时用工管理规定

国家电网公司电力建设工程分包、劳务分包及临时用工管理规定第一章总则第一条为进一步依法规范国家电网公司(以下简称公司)系统电力工程建设工程分包、劳务分包及临时用工的管理,加强工程建设基础工作和薄弱环节的管理,有效防范安全和质量事故,依据国家有关法律、法规,制定本规定.第二条工程分包:指电力工程建设过程中施工企业之间进行的专业工程施工承、发包行为.一方称为施工承包商(专指与项目法人签订施工承包合同的具有总承包资质的施工单位,下同),另一方称为工程分包商。

第三条劳务分包:指电力工程建设过程中施工企业之间(或施工企业与劳务承包企业之间)进行的劳务作业承、发包行为。

与施工承包商签订劳务分包合同的称为劳务分包商。

第四条临时用工:指公司系统电力建设施工企业临时雇用的在施工现场从事体力劳动及辅助性施工作业的人员(包括合同期一年及以内的短期合同制用工).第五条公司系统电力建设工程禁止转包或违规分包。

施工承包商必须自行完成主体工程的施工,不得采取除劳务分包以外的其他形式对主体工程进行施工分包。

分包事项在施工承包合同中有约定的,在合同约定范围内,施工承包商可将非主体工程或劳务作业分包给具有相应专业承— 3 —包资质或劳务分包条件的分包商。

分包事项在施工承包合同中无约定的,分包必须经建设单位同意。

工程分包总价不得超过施工承包合同总价的30%.否则,应视为违规分包。

第六条工程分包、劳务分包应严格执行审批手续。

工程分包由施工承包商向监理承包商提出书面申请,经监理承包商审核同意后,报请项目法人(泛指项目法人、工程建设管理单位,下同)批准。

施工承包商应严格审查劳务分包商的资质条件,并将分包情况(劳务分包商的资质条件及人员构成等情况)报监理承包商备案.第七条施工承包商在签订工程分包、劳务分包及临时用工合同时,须将工程款、劳务费及临时工工资的支付在合同中明确。

分包合同必须遵循施工承包合同的各项原则,满足承包合同中的技术、经济条款。

建设工程施工现场临时设施管理规定

施工现场临时设施管理制度第一条总则为深入贯彻落实“安全第一、预防为主、综合治理”的安全生产方针,切实提高公司安全生产和文明施工水平,改善施工作业人员工作环境与现场生活条件,制定本管理规定。

国家和地方相关规定、标准的规范已经有明确规定的,在此不作重复,应符合国家和地方相关标准、规范和规定。

第二条适用范围(一)施工现场轻钢结构的各类办公、宿舍、食堂、厕所、浴室、娱乐活动室、仓库和其他临时用房。

(二)施工作业区临时性加工棚及围档。

第三条制订依据(一)《施工现场临时建筑物技术规程》(JGJ/T188)。

(二)《建筑施工现场环境与卫生标准》(JGJ146)。

(三)《建筑施工扣件钢管脚手架安全技术规范》(JGJ130)。

(四)《施工现场临时用电安全技术规范》(JGJ46)。

(五)《临时性建(构)筑物应用技术规程》(DGJ08-114)。

(六)《长沙市建设工程文明施工通用标准》(长住建发(2011)128号)。

第四条正文一选址1、地段选址应充分考虑各季节、各施工阶段的工程、水文、地质条件,不得设置在挡土墙下、边坡上方、低洼地带、雨季易发生滑坡、坍塌、泥石流和山洪等危险地段。

2、应处于建筑物的坠落半径以外,否则应采取防护措施。

3、不应占压原有的地下管线,严禁在外电架空线路正下方,严禁在尚未竣工建筑物内设置办公区、生活区。

4、办公、生活区与施工作业区必须分开设置,食堂应远离厕所、垃圾堆放点和有毒有害场所等污染源,厕所宜设置在主导风的下风侧。

二设计、施工、验收1、使用单位应根据施工现场实际情况和有关标准规范,组织专业人员进行设计,编制《临时设施搭设与拆除方案》,并按规定履行相关报批手续。

3、《临时设施搭设与拆除方案》应包括的主要内容有:(1)现场总平面布置、排水、电气和消防图等;(2)主要部位结构形式和材料类型;(3)主要部位施工图纸与工艺;(4)过程安全保证、节能降耗、质量保证、文明施工等措施;(5)检验、验收与使用;(6)拆除方案。

施工临时用地和临时设施管理制度

施工临时用地和临时设施管理制度_物业经理人施工临时用地和临时设施治理制度1 .目的为加强施工临时用地和临时设施的治理,严格掌握施工大型临时设施费用开支,制止施工违章占地和乱建临时设施,依据上级有关要求特作如下规定。

2 .临时用地和临时设施必需先申报,办好批准手续后才能使用和修建。

( l )申报施工临时用地,需说明用地理由、用地面积及地点、使用期限,并附用地范围平面图两份,标明用地的相对位置,图幅不限。

此项工作由工程经理部(分公司)申清,经公司生产规划部门批准行文。

向市、区规划等部门申报,办理临时用地许可证。

( 2 )申报施工临时设施,需说明修建理由及地点、工程、建筑面积、投资数量及来源、使用期限等,并附平面示意图一份,标明临建工程的相对位置。

各单位生产规划部门,依据工程经理部的申报,审查批复后,由使用单位(工程经理或分公司)到市、区规划治理机关办理临时建立许可证。

临建工程无论在临时用地或永久用地上都要申报。

施工临设依据需要,随报随批。

3 .严格掌握面积、标准和使用期限( l )尽量不建或少建临时工程,必需建的,肯定要严格掌握面积和标准,缩短使用期限,并尽量使用旧料。

( 2 )现场大型临时设施应充分利用建立单位的现有设施,尽量在建立单位经批准的城市规划绿地和市政用地范围内搭建,以削减占地和临建费用。

如必需新建,原则上应使用废旧物资,不得使用正式工程上的门窗和构件,搭设时应做到简易、有用、整齐、安全,并符合有关消防规定。

( 3 )严格掌握大型临时设施费用开支,不准突破取费标准,各单位按规定向建立单位收取的大型临时设施费,应实行统一治理,报批使用,准时摊销,专款专用。

4 .对临时用地和临建工程的治理( l )施工临时用地和临时设施由施工部门负责治理,并指定专人负责,分别建立档案及台账;( 2 )经批准搭建的临时设施,在建成后,应组织有关科室验收并进展工程结算,不准转让、交换、买卖、租赁或变相租赁;( 3 )工程竣工验收移交后,大型临时设施应准时撤除,并对临设残值进展估价,合理摊销,冲减大型临时设施本钱;( 4 )各单位应依据邯郸市有关文件和本规定精神制订详细的临时用地和大型临时设施治理方法。
