【收稿日期】2007-04-05BUILDINGCONSTRUCTION建筑施工第29卷第6期Vo1.29No.6(续上期)4超高层建筑施工流程4.1施工流程研究的重要意义流程是现代管理理论中非常重要的概念,就是一组将输入转化为输出的相互关联或相互作用的活动集合。

相应地,施工流程就是将施工资源转化为建筑工程的相互关联或相互作用的施工活动集合。

流程一般包括输入资源、活动、活动的相互作用(即结构)、输出结果等要素。

流程具有目标性、内在性、整体性、动态性、层次性和结构性。

流程结构有串联、并联、反馈等多种表现形式,表现形式的不同,流程的输出差异很大。

即流程不同,输入相同时,输出差异很大,或者输出相同时,需要的输入差异很大,流程的效率与流程结构密切相关,因此近年来研究人员和管理人员都高度重视流程研究,业务流程重组与优化思想自1990年由美国哈默教授(MichaelHammer)提出以后,已经风行世界,成为管理学研究的热点和改善企业管理的有效手段,其业务流程重组与优化思想值得超高层建筑施工借鉴。

超高层建筑施工是一项资源投入巨大的生产活动,通过优化施工流程,提高生产效率的空间很大,因此在施工组织设计中,必须高度重视施工流程研究。

4.2施工总体流程施工总体流程属于施工流程的最高层次,反映的是超高层建筑工程中各单位工程(区域)之间的施工流水关系。

施工总体流程是施工总进度计划和各单位工程施工组织设计编制的依据。

4.2.1施工流水段划分施工流水段划分应围绕超高层建筑的主要结构———塔楼进行,可以划分为塔楼核心区、塔楼外围区、塔楼以外区域等三大区域。

塔楼以外区域可以视工程规模大小,根据施工组织需要再进一步细分。

4.2.2施工流水方式塔楼与其它区域的关系因施工阶段不同而繁简不一。

在地下结构施工阶段,塔楼与其它区域通过地下室紧密相连,相互关系比较复杂,流水施工方式变化比较多,采用不同的流水施工方式,产生的效果截然不同,但是在地上结构施工阶段,塔楼与其它区域联系不很紧密,关系比较简单,流水施工方式变化不大,采用不同的流水施工方式,产生的效果差异不大。

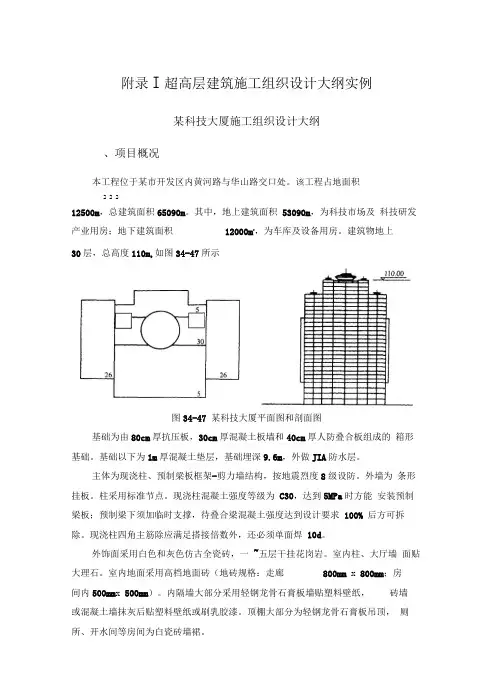

附录I超高层建筑施工组织设计大纲实例

附录I超高层建筑施工组织设计大纲实例

附录I超高层建筑施工组织设计大纲实例某科技大厦施工组织设计大纲、项目概况本工程位于某市开发区内黄河路与华山路交口处。

该工程占地面积2 2 212500m,总建筑面积65090m。

其中,地上建筑面积53090m,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。

建筑物地上30层,总高度110m,如图34-47所示图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。

基础以下为1m厚混凝土垫层,基础埋深9.6m,外做JIA防水层。

主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。

外墙为条形挂板。

柱采用标准节点。

现浇柱混凝土强度等级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100% 后方可拆除。

现浇柱四角主筋除应满足搭接倍数外,还必须单面焊10d。

外饰面采用白色和灰色仿古全瓷砖,一~五层干挂花岗岩。

室内柱、大厅墙面贴大理石。

室内地面采用高档地面砖(地砖规格:走廊800mm x 800mm;房间内500mm x 500mm)。

内隔墙大部分采用轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。

顶棚大部分为轻钢龙骨石膏板吊顶,厕所、开水间等房间为白瓷砖墙裙。

二、施工目标(一)工期目标计划2002年9月1日开工,2004年11月30日结束,工期为两年零三个月。

(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖” 。

(三)成本目标保证工程的成本比预期成本降低 3.8%。

(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于 1.5%。

,工亡率为零,在施工期间杜绝一切重大安全质量事故。

(五)文明施工和环保目标强化施工现场科学管理,满足现场环保要求,创一流水平,建成市级文明样板工地。

(六)科技进步目标将本工程列为本企业科技示范工程。

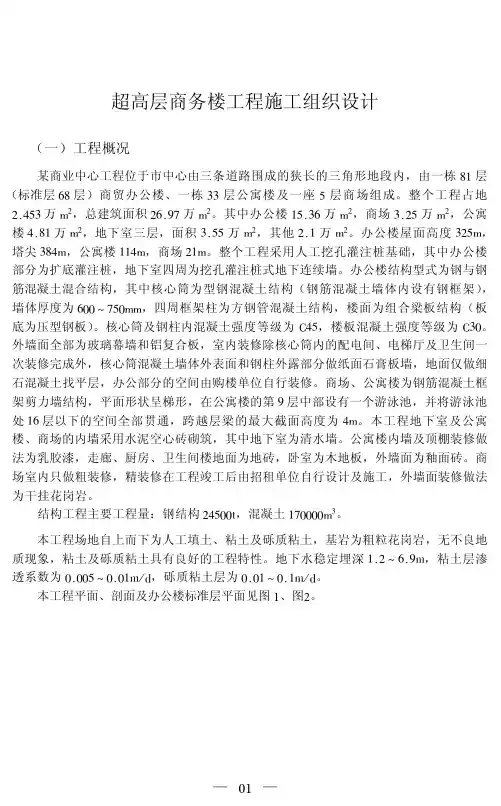

超高层商务楼工程施工组织设计

超高层商务楼工程施工组织设计
— 04 —
由于办公楼钢结构的吊装四周均需施工场地,而办公楼靠商场一侧的基坑是大开挖 施工,为满足钢结构施工的需要,在此处设一个临时钢框架,钢筋混凝土梁板由上至下 施工,在全部地下钢筋混凝土结构施工完成后,再将临时钢框架拆除。该部位的零米层 将作为办公楼钢结构安装的施工场地,在办公楼上部钢结构安装全部完成后,再安装该 部位地面以上的多层钢结构。
— 06 —
在岩层上,桩长 !"# 左右,桩承台与地下室底板连成整体。 地下室工程除办公楼核心墙的混凝土强度等级为 $%& 外,其他墙柱为 $%’,公寓
楼、商场的首层梁板以及地下一层、二层的梁板为 $(&,其他区域为 $(’。地下室各层 标高及板厚见表 1。
(*)施工工艺确定 对于地下室工程,其施工工艺须满足以下要求:
— 05 —
(五)施工准备
!" 对于地下工程逆作法施工和上部结构的主要施工方法,施工与设计单位需进行 密切配合,如深基坑支护、逆作法临时结构、内爬塔吊的布置等涉及到结构的问题在设 计计算中统一考虑。
#" 熟悉图纸并组织图纸会审。 $" 编制地下工程施工组织设计。 %" 落实机械设备的选型和订货。 &" 工程及周转材料的供应商调查和订货。 ’" 建立现场测量控制网。 (" 搅拌站、办公室及其他临时设施的搭设等。 )" 公寓楼墙、柱大模板的设计和制作。
图3 地下工程平面分区示意图
公寓楼上部结构施工划分为两个施工段,与办公楼相同,在主体结构向上施工到一 定层数时,墙体砌筑、空调系统、电气系统、给排水系统及室内外装饰均相继向上施 工。
ቤተ መጻሕፍቲ ባይዱ&" 施工组织安排 为了保证多个施工单位在现场均保持均衡施工,避免出现窝工现象,由总承包单位 按网络计划对各施工单位之间的工序搭接、施工场地及机械设备使用作出统筹安排。

超高层建筑工程施工组织设计简本

超高层建筑工程施工组织设计简本

超高层建筑工程施工组织设计简本一、工程概述本工程为一座超高层写字楼,总高度达到300米,地上60层,地下3层。

工程包括结构施工、装饰装修、机电安装等。

二、施工队伍组织1.施工队伍组成施工队伍包括主体施工队、装饰装修队、机电安装队和各种专业工种队伍。

每个队伍应包括合格的技术人员、施工工人和管理人员。

2.工程管理组织设立主体工程部、装饰部、机电安装部和质量安全部,负责各自工程的管理和协调。

主体工程部负责主体结构的施工;装饰部负责装饰装修施工;机电安装部负责机电设备安装施工;质量安全部负责整个工程的质量和安全管理。

三、施工工序及关键节点1.基础施工a)指导设计单位进行地基处理,确保地基的稳定性;b)进行桩基工程,确保地基的承载力;c)进行地下结构施工,包括地下室和地下管道的施工。

2.主体结构施工a)安装塔吊,确保施工的高效进行;b)进行构件的制作和安装,确保结构的稳定性;c)进行混凝土浇筑、钢筋绑扎等工作,确保结构的强度和质量。

3.装饰装修施工a)进行室内装修工程,包括墙面装饰、地面装饰、天花板装饰等;b)进行室外幕墙施工,确保外部装饰效果和保温隔热性能。

4.机电设备安装a)进行电气设备、水暖设备、空调设备等的安装;b)进行通风、照明、防火等系统的安装。

四、安全措施1.尽量减少高空作业和危险操作,确保施工人员的安全。

2.安装合适的安全网和围挡,以防止物品坠落和人员跌落。

3.安装消防设备,建立灭火和疏散通道,确保施工期间的火灾安全。

4.做好施工现场的安全巡查和记录,及时排除安全隐患。

五、质量控制1.严格按照设计图纸和工程规范进行施工,确保质量的合格;2.进行各种质量检测,包括结构强度检测、水电工程检测等;3.建立施工质量档案,对施工过程进行记录和管理。

六、施工进度控制1.制定详细的施工计划,包括每个工序和关键节点的时间安排;2.进行施工过程的检查和监督,确保施工进度的按时完成;3.在可能的情况下,采用加班和增加施工人员的方式来加快施工进度。

超高层施工组织设计方案

超高层施工组织设计方案

超高层施工组织设计方案1. 引言超高层建筑作为现代城市的标志性建筑之一,具有独特的技术和管理要求。

为了确保施工过程顺利进行并保证工程质量,需要制定合理的施工组织设计方案。

本文档将详细介绍超高层施工组织设计方案,包括施工组织结构、项目管理措施、安全防护措施等。

2. 施工组织结构超高层建筑施工过程中涉及多个专业和工种,为了协调各个施工环节,需要建立合理的施工组织结构。

2.1 施工组织机构图以下是超高层建筑施工的主要组织机构图:超高层施工组织机构图- 项目总监- 办公室- 项目经理- 技术负责人- 质量负责人- 安全负责人- 施工现场- 施工总承包- 分包单位1- 分包单位2- 物资供应商- 劳务公司2.2 施工组织职责各个职责的具体内容如下:•项目总监:全面负责项目的组织、协调和管理工作。

•办公室:负责项目的日常管理工作,包括技术、质量、安全等。

•施工总承包:负责整个施工过程的组织和管理,包括分包单位的协调和管理。

•分包单位:按照总承包的要求进行施工,包括具体的施工工序和工作任务。

•物资供应商:负责向施工现场提供所需的材料和设备。

•劳务公司:提供施工现场所需的劳动力和技术工人。

3. 项目管理措施为确保超高层建筑施工过程的高效和质量,需要采取一系列的项目管理措施。

3.1 施工计划管理施工计划是施工过程中最重要的管理工具之一,包括工期安排、人力资源、材料和设备供应等。

在施工组织设计中,需要制定合理的施工计划,并进行严格的执行和监控。

3.2 质量管理质量管理是确保施工质量的关键措施。

通过建立合理的质量管理体系,包括监督检查和质量验收等,可以有效提高施工质量。

3.3 安全管理超高层建筑施工过程中存在许多安全隐患,例如高空作业、起重装置的使用等。

为了保证工人和施工现场的安全,需要建立完善的安全管理制度,并加强监督和培训。

4. 安全防护措施为了确保施工过程中的安全,需要采取一系列的安全防护措施。

以下是一些常见的安全防护措施:•确保施工现场周边的安全警戒区,防止无关人员进入施工区域。

上海某超高层标志性建筑物施工组织设计.doc

上海某超高层标志性建筑物施工组织设计.doc

1.技术标综合说明1.1.感谢贵方邀请我公司参加XXX工程的竞标工作,我公司完全接受本工程招标文件提出的有关质量、进度、安全、文明施工的各项要求,并愿与贵方及设计、监理一道共同把本工程建设好,为工程早日建成投入使用作出贡献。

1.2.我们认真学习了XXX工程的招标文件、设计所提供招标用图纸等资料,并数次踏勘了施工现场,在分析了本工程承包的特点、难点以及各种影响因素后,我们有信心优质、高速完成本工程招标文件规定的任务,实现我公司“创品牌工程、让顾客满意”之经营宗旨。

1.3.如果我公司有幸中标,一定全力以赴做好施工前期准备和现场总体规划布置工作。

发挥我公司管理优势,建立完善的管理组织机构,落实严格的责任制,实施项目总承包管理,通过对劳动力、设备、材料、资金、技术、方法和信息的优化处置,实现工期、质量及社会信誉的预期目标。

1.4.我公司将积极配合建设单位做好专业分包商的选定工作,并主动地做好对分包的管理、协调、配合管理工作;对于劳务分包商,我们将挑选与我公司长期合作、并曾经参加过获得上海市“白玉兰”奖及“鲁班奖”优质工程并具有丰富的施工经验的施工劳务分包队伍,抓好对分包商的施工质量、工期、安全、文明施工管理工作,确保本工程优质、按期建成。

1.5.我们完全接受招标文件提出的质量和技术要求,并按国家质量标准和上海市建委有关质量规定进行。

在本工程的施工中实行质量目标管理体系,质量职责层层分解落实到人,确保本工程竣工验收质量达到优良并获得上海市“白玉兰”奖。

1.6.我公司将严格按照上海市有关建筑工程施工现场标准化管理规定组织施工和现场文明施工,确保达到上海市市级文明工地标准。

1.7.我公司各类施工机械装备齐全,能确保本工程施工进度和质量要求。

1.8.经过认真的研究和分析,若我公司中标承建本工程,将在535天内完成本工程全部施工。

1.9.在认真、全面地阅读本工程招标文件、答疑会纪要及原设计图纸的基础上,深刻领会和贯彻建设单位意图,针对本工程的特点结合我公司多年来在类似工程中的施工实践,特别是借鉴由我公司承建的获得过“鲁班奖”、“白玉兰”优质工程奖工程的施工经验,我们本着实事求是、“科学技术是第一生产力”的科学态度,编写本工程技术投标书1.10.由于设计未提供完整施工图纸及部分内容招标文件未明确,本技术标书将作为一份初步文件,若我公司中标后,将在原标书的基础上进一步完善施工方案,细化各分部分项工程施工中的细节问题,形成一份具有技术先进性、内容全面性、科学合理性、经济适用性、操作简易性的施工组织设计,同时在施工全过程中接受建设单位及现场监理工程师的指导和审查2.工程概况2.1.概述:2.1.1.XXX工程基地位于上海XXX地区,XXX地块;整个小区计划建成六幢46~54层住宅大楼,一幢60层酒店式公寓以及地下车库的配套设施。

超高层建筑施工组织设计

34-3 施工设施34-3-1 施工用房屋34-3-1-1 一般要求1.结合施工现场具体情况,统筹安排,合理布置。

(1)布点要适应生产需要,方便职工上下班。

(2)不许占据正式工程位置,避开取土、弃土场地。

(3)尽量靠近已有交通,或即将修建的正式或临时交通线路。

2.贯彻执行国务院有关在基本建设中节约用地的指示,布置要紧凑,充分利用山地,荒地、空地或劣地,尽量少占或不占农田并保护农田,在可能条件下结合施工采取造田,改造土壤的措施。

3.尽量利用施工现场或附近已有的建筑物,包括拟拆除可暂时利用的建筑物。

在新开辟地区,应尽可能提前修建能够利用的永久性工程。

4.必须修建的临时建筑,应以经济适用为原则,合理地选择形式。

5.符合安全防火要求。

34-3-1-2 办公用房屋视工程项目规模大小、工程长短、施工现场条件、项目管理机构设置类型,办公用房可采取下列方式:1.利用拟拆除建筑;2.租用工程邻近建筑;3.新建暂用办公室,结构、装饰简易;4.采用装配式活动房屋;5.先建永久性办公室施工时用,待交工时重新装饰;6.初期搭建简易办公用房,然后搬进新建房屋。

34-3-1-3 生产用房屋施工现场生产类用房主要有混凝土搅拌站、砂浆搅拌站、钢筋混凝土构件预制厂、钢筋加工厂、木材加工厂、金属结构加工厂、施工机械的管理维修厂等用房。

施工现场生产用房主要是根据工程所在地区的实际情况与工程施工的需要,首先确定需要设置的生产类型,然后再分别就不同需要逐一确定其生产规模、产品的品种、生产工艺、厂房的建筑面积、结构型式和厂址的布置,生产用房面积的大小,取决于设备的尺寸、工艺过程、建筑设计及保安与防火等的要求。

现场加工厂用房面积参考指标,见表34-17;现场作业棚所需面积参考指标,见表34-18;现场机运、机修和机械停放所需面积参考指标,见表34-19。

现场加工厂所需面积参考指标表34-17查资料。

现场作业棚所需面积参考指标表34-18注:资料来源为:铁道部编临时工程手册、原华东工业建筑设计院资料及其他调查资料。

34-附录I 超高层建筑施工组织设计大纲实例

附录I 超高层建筑施工组织设计大纲实例——某科技大厦施工组织设计大纲一、项目概况本工程位于某市开发区内黄河路与华山路交口处。

该工程占地面积12500m2,总建筑面积65090m2。

其中,地上建筑面积53090m2,为科技市场及科技研发产业用房;地下建筑面积12000m2,为车库及设备用房。

建筑物地上30层,总高度110m,如图34-47所示。

图34-47 某科技大厦平面图和剖面图基础为由80cm厚抗压板,30cm厚混凝土板墙和40cm厚人防叠合板组成的箱形基础。

基础以下为1m厚混凝土垫层,基础埋深9.6m,外做JIA防水层。

主体为现浇柱、预制梁板框架-剪力墙结构,按地震烈度8级设防。

外墙为条形挂板。

柱采用标准节点。

现浇柱混凝土强度等级为C30,达到5MPa时方能安装预制梁板;预制梁下须加临时支撑,待叠合梁混凝土强度达到设计要求100%后方可拆除。

现浇柱四角主筋除应满足搭接倍数外,还必须单面焊10d。

外饰面采用白色和灰色仿古全瓷砖,一~五层干挂花岗岩。

室内柱、大厅墙面贴大理石。

室内地面采用高档地面砖(地砖规格:走廊800mm×800mm;房间内500mm×500mm)。

内隔墙大部分采用轻钢龙骨石膏板墙贴塑料壁纸,砖墙或混凝土墙抹灰后贴塑料壁纸或刷乳胶漆。

顶棚大部分为轻钢龙骨石膏板吊顶,厕所、开水间等房间为白瓷砖墙裙。

二、施工目标(一)工期目标计划2002年9月1日开工,2004年11月30日结束,工期为两年零三个月。

(二)质量目标确保省优质工程;为争国家优质工程“鲁班奖”。

(三)成本目标保证工程的成本比预期成本降低3.8%。

(四)安全生产目标坚持“安全第一,预防为主”的方针,保证一般事故频率小于1.5‰,工亡率为零,在施工期间杜绝一切重大安全质量事故。

(五)文明施工和环保目标强化施工现场科学管理,满足现场环保要求,创一流水平,建成市级文明样板工地。

(六)科技进步目标将本工程列为本企业科技示范工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 附录II 超高层建筑施工组织设计实例 ——某饭店工程施工组织设计 一、项目概况 (一)建筑概况 该饭店建于我国南方某市,它由塔楼、裙楼和附属建筑物组成,占地总面积近30000m2,建筑物占地面积为4850m2,建筑面积48640m2,其中主楼为45140m2。塔楼为37层,总高为108m,设客房804套,电梯10部。裙楼分别为2~3层,裙楼和塔楼的非标准层为公共活动场所。 该饭店装饰工程量大,技术要求高,绝大部分集中在下面两层。室内装饰工程有乳胶漆、壁纸、大理石、马赛克、塑料石棉砖、瓷砖和缸砖等;室外装饰工程均为玻璃马赛克。主楼平面和剖面,分别如图34-54和图34-55所示。 2 图34-54 主楼平面图 1-机房;2-行李间;3-商店;4-大堂;5-接待及行政室;6-职员食堂;7-美容院;8-职员入口;9-管理处;10-电话机房;11-垃圾房;12-洗涤间;13-食堂管理处;14-食堂贮藏库;15-守卫室;16-电话房;17-购物部;18-收货处;19-洗手间;20-咖啡室;21-厨房间;22-酒吧;23-货物收集处;24-卸货处;25-游泳池;26-喷水池;27-公共汽车;28-停车场;29-苏州花园 3

图34-55 主楼剖面图 (二)结构概况 塔楼为现浇钢筋混凝土框筒结构,它由净尺寸12.5m×12.5m方形中心筒、24根内柱、20根外柱和楼板组成;在塔楼四角有2.97m×2.97m现浇钢筋混凝土角筒;塔楼标准层楼板为13cm厚的钢筋混凝土平板。地震荷载及风载水平力由中心筒和四个角筒及柱板框架来承受,垂直荷载由框筒结构传到钢筋混凝土浮筏基础及其下面的270根外径为55cm、壁厚为8cm的预制钢筋混凝土空心管桩(桩内最后浇筑C40混凝土)上。 裙楼为现浇钢筋混凝土框架结构,浮筏基础,下有216根预制钢筋混凝土空心管桩。 塔楼与裙楼基础底板间设沉降缝,其缝宽为70mm。 (三)工程地质概况 该工程地下第一层为人工杂填土,层厚为1.3m左右;第二层为粉质粘土,分别呈流塑、可塑和硬塑状态,层厚为6~9m;第三层为卵石层,层厚约5m;第四层为强、中和弱风化基岩,间有泥质页岩或沙页岩。地下水位较高,距自然地面约为1m。 (四)气象概况 4

夏季最高温度40.5℃,冬季最低温度-13℃;夏季平均风速2.3m/s;月平均相对湿度70%~80%;日最大降水量160mm,年总降水量1013mm。 (五)施工条件 该工程由国外贷款、国外设计、由我国施工;主要施工机械和材料由国外进口,地方材料由国内供应。计划工程工期为两年十个月,为早日发挥投资经济效益,应按边施工边营业要求编制网络计划;并要求在施工中采用电子计算机,对网络计划实行有效监督和控制。

二、施工目标(略,参考本章附录I) 三、施工管理组织(略,参考章附录I) 四、施工方案 (一)地下工程施工方法 1.降低地下水位 塔楼基础最大挖土深度为8.95m,裙楼为2.8m。地下水位在-1.0m处,开挖前必须将其降至基坑底标高50cm以下。根据工程地质报告,人工杂填土层为含水层,以下三层均为不透水层。因此只要把含水层封闭并将其含水抽出,就可达到降低地下水的目的。 可供采用的降低地下水方案有:深井降水和井点降水两种。其技术经济指标,如表34-92所示。深井降水方案费用偏高,但其施工可与打桩平行进行;而井点降水方案,在埋设井管时不能打桩,将使总工期拖延60d;此外,深井抽出的地下水,可用于冲洗骨料和养护混凝土,可降低夏季混凝土的施工温度,决定采用深井降水方案。在基坑开挖前要做好排除地下水的相应设施,在基坑四周挖好排水沟和集水井,保证基坑干燥。 两种降水方案比较表 表34-92 降水方法 劳动量(工日) 费用(万元) 影响工期 说明 深井降水 3900 9.59 不影响 与打桩平行施工 井点降水 8400 8.98 拖延60天 须打桩后设井点

2.打桩和挖土

打桩和挖土可有两种施工方案,如表34-93所示。经分析对比,决定采用先 5

打桩后挖土的施工方案。 打桩与挖土顺序比较表 表34-93 施工顺序 打桩质量 挖土方式 安全性 先打桩后挖土 容易保证 人工挖土 好 先挖土后打桩 不易保证 机械挖土 差

3.塔楼浮筏基础施工

塔楼浮筏基础呈正方形,边长为32.1m,厚2.5m,混凝土总量为2733m3,钢筋总量为300t。其中电梯间基坑尺寸为12.5m×7.80m,坑底标高为-8.45m。根据类似工程施工经验,将筏基在竖向上分为I和II两个施工层,每层连续浇筑,不留施工缝,如图34-56所示。

图34-56 塔楼筏基施工示意图 (1)筏基模板 外模采用MU7.5红砖、M5砂浆砌筑的砖模,厚度分别为240mm和370mm,内表面抹20mm水泥砂浆。内模采用普通木模板。 (2)筏基钢筋 按照施工图和施工验收规范要求施工,为保证筏基上层钢筋的正确位置,采用角钢支架固定。钢筋垂直和水平运输由两台轮胎式起重机完成。 (3)筏基混凝土 由于混凝土浇筑量大,选用搅拌站集中搅拌和泵送混凝土;在施工层I与II间的施工缝,采用留齿槽和钢板止水带,其外壁采用进口合成橡胶止水带。筏基混凝土温度测点布置,如图34-57所示。 6

图34-57 测点布置图 (a)平面布置图;(b)剖面布置图 4.地下室柱和墙板施工 采用木模板经计算和实测,按4.75m浇筑高度,取混凝土侧压力为50kN/m2。其模板构造和各部尺寸,如图34-58所示。地下室顶板采用定型模板。模板和钢筋运输,由设在基坑边的塔式和轮胎式起重机完成。混凝土由泵输送,采用插入式和平板振捣器捣实,并要及时养护。

图34-58 墙模板构造图 (二)裙楼和塔楼非标准层施工方法 7

1.主要工程量 非标准层的主要工程量,如表34-94所示。 裙楼和塔楼非标准层主要工程量 表34-94

序号 项目 单位 数量 其中分项工程 墙 柱 梁 板 1 钢筋混凝土 m3 4847 637 370 1190 2650 2 成型钢筋 t 796 96 111 297 292 3 模板 m2 20944 4580 1684 4970 9710 2.垂直运输机械

垂直运输机械的选择,通过计算工作幅度、起重高度、起重量和起重力矩等主要参数及塔机的生产率等,进行综合考虑,择优选用。本工程的垂直运输机械的布置方案如下: (1)在塔楼南侧设一台S2348-2 C型定点塔式起重机,机高110m,起重能力为100t·m。负责塔楼模板和钢筋的水平和垂直运输。 (2)在塔楼西部设双笼施工电梯1台,负责人员、小型工具和零星材料的垂直运输。 (3)在中心筒内设4台1.6m×1.6m附墙金属井架,并以角钢做斜撑联成整体,不另设缆风绳,井架总保持高于施工楼层12m。负责模板、材料及工具运输,并作为混凝土泵故障时的应急运输设备,如图34-59所示。 8 图34-59 塔楼机械立面示意图 (4)在塔楼外侧设BP550·HDD-15型混凝土输送泵1台,负责混凝土垂直和水平运输。 (5)裙楼设3台起重能力为45t·m的塔式起重机,负责该楼的水平和垂直运输。 裙楼及塔楼主要机械平面布置,如图34-65所示;塔楼机械立面示意图,如图34-59所示。 3,脚手架 为便于裙楼和塔楼安装模板、绑扎钢筋和外装饰,均采用双排钢管外脚手架。裙楼外脚手架高约11m;塔楼每七层从窗口挑出槽钢进行搭设,并与塔楼临时固定。 (三)塔楼标准层施工方法 塔楼标准层结构构件断面尺寸,根据层数划分为四种类型,如表34-95所示。 标准层类型及构件断面尺寸(单位:mm) 表34-95 序号 层数 内柱断面 角筒墙厚 中心筒墙厚 边梁(b×h) 1 3~7 650×650 300 400 600×600 9

2 8~17 600×650 250 350 600×550 3 18~27 550×650 200 300 600×500 4 28~37 500×650 200 250 600×450

1.标准层工程量塔楼标准层的工程量,如表34-96所示。

塔楼标准层工程量表 表34-96 层数 类型 混凝土(m3) 钢筋(t) 模板(m2) 柱 墙 梁 板 柱 墙 梁 板 柱 墙 梁 板 3~7 42.78 101.26 28.10 124.82 12.83 15.19 7.03 13.73 285 678 188 960 8~17 41.08 90.66 27.72 124.82 12.32 13.60 6.93 13.73 280 660 188 960 18~27 38.73 83.85 27.36 124.82 11.62 12.58 6.84 13.73 274 637 187 960 28~37 37.07 77.03 26.97 124.82 11.12 11.55 6.74 13.73 269 636 186 960

2.标准层模板

模板工程的设计,首先是确定模板形式,然后进行底模、侧模和支撑系统验算,确保工程质量。本工程在塔楼标准层施工时,一次制作4层模板,柱、墙和梁均为定型模板,高度为2.55m,面板采用九夹板,以木螺丝固定于木制立带上,其构造设计同地下室模板。外柱和四个角筒外模,其安装垂直度要用经纬仪校核,每层控制偏差在5mm以内(规范为8mm),上下层模板的支柱应在同一条中心线上。电梯井模板构造和安装就位方法,如图34-60所示。

图34-60 电梯井支模示意图 3.标准层钢筋 塔楼标准层钢筋,在地面绑扎成型或焊接成骨架和网片,然后成组安装,以减少高空作业量。 4.标准层混凝土 每层混凝土量均在266~297m3之间;必须加强混凝土搅拌站和输送泵的管理;尽量避免压送混凝土时出现中断。
