2010《全国统一建筑安装工程工期定额》
序号类别定额编号层数或名称建筑面积或规格124+-0.00以上综合楼工程1-7726以下3000以内
125+-0.00以上综合楼工程1-7736以下5000以内
126+-0.00以上综合楼工程1-7746以下7000以内
127+-0.00以上综合楼工程1-7756以下7000以外
128+-0.00以上综合楼工程1-7768以下5000以内
129+-0.00以上综合楼工程1-7778以下7000以内
130+-0.00以上综合楼工程1-7788以下10000以内
131+-0.00以上综合楼工程1-7798以下15000以内
132+-0.00以上综合楼工程1-7808以下15000以外
133+-0.00以上综合楼工程1-78110以下7000以内
134+-0.00以上综合楼工程1-78210以下10000以内
135+-0.00以上综合楼工程1-78310以下15000以内
136+-0.00以上综合楼工程1-78410以下20000以内
137+-0.00以上综合楼工程1-78510以下20000以外
138+-0.00以上综合楼工程1-78612以下10000以内
139+-0.00以上综合楼工程1-78712以下15000以内
140+-0.00以上综合楼工程1-78812以下20000以内
141+-0.00以上综合楼工程1-78912以下25000以内
142+-0.00以上综合楼工程1-79012以下25000以外
143+-0.00以上综合楼工程1-79114以下10000以内
144+-0.00以上综合楼工程1-79214以下15000以内
145+-0.00以上综合楼工程1-79314以下20000以内
146+-0.00以上综合楼工程1-79414以下25000以内
147+-0.00以上综合楼工程1-79514以下25000以外
148+-0.00以上综合楼工程1-79616以下10000以内
149+-0.00以上综合楼工程1-79716以下15000以内
150+-0.00以上综合楼工程1-79816以下20000以内
151+-0.00以上综合楼工程1-79916以下25000以内
152+-0.00以上综合楼工程1-80016以下25000以外
153+-0.00以上综合楼工程1-80118以下15000以内
154+-0.00以上综合楼工程1-80218以下20000以内
155+-0.00以上综合楼工程1-80318以下25000以内
156+-0.00以上综合楼工程1-80418以下30000以内
157+-0.00以上综合楼工程1-80518以下30000以外
158+-0.00以上综合楼工程1-80620以下15000以内
159+-0.00以上综合楼工程1-80720以下25000以内
160+-0.00以上综合楼工程1-80820以下25000以内
161+-0.00以上综合楼工程1-80920以下30000以内
162+-0.00以上综合楼工程1-81020以下30000以外
163+-0.00以上综合楼工程1-81122以下15000以内
164+-0.00以上综合楼工程1-81222以下20000以内
165+-0.00以上综合楼工程1-81322以下25000以内
166+-0.00以上综合楼工程1-81422以下30000以内
167+-0.00以上综合楼工程1-81522以下30000以外
168+-0.00以上综合楼工程1-81624以下20000以内
169+-0.00以上综合楼工程1-81724以下25000以内170+-0.00以上综合楼工程1-81824以下30000以内
171+-0.00以上综合楼工程1-81924以下35000以内
172+-0.00以上综合楼工程1-82024以下35000以外结构类型(装修标准)1类2类3类预制框架结构225235265
预制框架结构240250280
预制框架结构255265295
预制框架结构275285315
预制框架结构305320350
预制框架结构320335365
预制框架结构340355385
预制框架结构365380420
预制框架结构390410450
预制框架结构350365405
预制框架结构370385425
预制框架结构390410450
预制框架结构415435475
预制框架结构445465505
预制框架结构400420460
预制框架结构425445485
预制框架结构450470510
预制框架结构475500540
预制框架结构505530570
预制框架结构435455495
预制框架结构460480520
预制框架结构485505545
预制框架结构510535575
预制框架结构540565605
预制框架结构475495535
预制框架结构500520560
预制框架结构525545585
预制框架结构550575615
预制框架结构575605655
预制框架结构535560600
预制框架结构560585635
预制框架结构585615665
预制框架结构620650700
预制框架结构655685735
预制框架结构575605655
预制框架结构600630685
预制框架结构630660710
预制框架结构665695745
预制框架结构695730780
预制框架结构620650700
预制框架结构645675725
预制框架结构670705755
预制框架结构705740800
预制框架结构740775835
预制框架结构685720770
预制框架结构715750810预制框架结构750785845
预制框架结构780820880
预制框架结构815855915

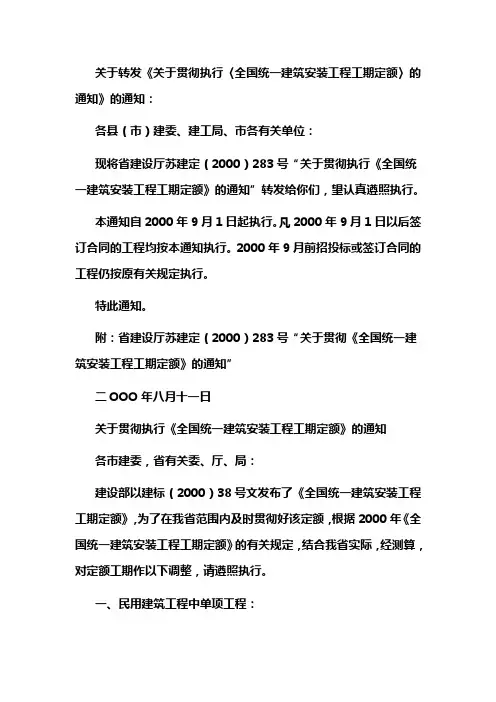

江苏省对全国工期定额的调整
关于转发《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》的通知:
各县(市)建委、建工局、市各有关单位:
现将省建设厅苏建定(2000)283号“关于贯彻执行《全国统一建筑安装工程工期定额》的通知”转发给你们,望认真遵照执行。
本通知自2000年9月1日起执行。凡2000年9月1日以后签订合同的工程均按本通知执行。2000年9月前招投标或签订合同的工程仍按原有关规定执行。
特此通知。
附:省建设厅苏建定(2000)283号“关于贯彻《全国统一建筑安装工程工期定额》的通知”
二OOO年八月十一日
关于贯彻执行《全国统一建筑安装工程工期定额》的通知
各市建委,省有关委、厅、局:
建设部以建标(2000)38号文发布了《全国统一建筑安装工程工期定额》,为了在我省范围内及时贯彻好该定额,根据2000年《全国统一建筑安装工程工期定额》的有关规定,结合我省实际,经测算,对定额工期作以下调整,请遵照执行。
一、民用建筑工程中单项工程: ±0.00以下工程按2000年国家定额工期调减5%。
±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期定额执行,不作调整,宾馆、饭店、影剧院、体育馆按定额工期调减15%。
二、民用建筑工程中单位工程:±0.00以上结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。
三、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。
四、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工均按定额工期调减5%。
五、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%。机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌柱桩、人工挖孔桩工程按定额执行不调。
江苏省工期定额执行标准
江苏省工期定额执行标准
工期定额根据江苏省建设厅苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》,结合江苏省的实际情况,在国家工期定额的基础上,对定额工期作了调整,现按我省调整后的标准执行。
l、民用建筑工程中单项工程:
±0.00以下工程按2000年国家定额工期调减5%。
±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
2、民用建筑工程中单位工程:±0.00以下结构工程,按定额工期调减5%;±0.00以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。
3、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。
4、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%。
5、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%。机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调。
6、合同工期上限为苏建定(2000)283号文规定调整后的工期,下限分别为:
住宅工程:按苏建定(2000)283号文规定调整后工期的80%;
高层建筑工程:按苏建定(2000)283号文规定调整后工期的75%;
一般框架、工业厂房等其它工程:按苏建定(2000)283号文规定调整后工期的80%。 按苏建定(2000)283号文规定调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据,是签订建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。如建设单位要求的工期小于按苏建定(2000)283号文规定调整后的工期,其赶工措施费列在报价的措施项目费中。
山东省工期定额1
总说明
一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四ill、贵州、
云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
《全国统一建筑安装工程工期定额》(2000年版)
第一部分 民用建筑工程
第一章 单 项 工 程
说 明 一、本章包括±0.00以下工程、±0.00以上工程、影剧院和体育馆工程。
二、±0.00以下工程按土质分类,划分无地下室和有地下室两部分。无地下室按基础类型及首层建
筑面积划分,有地下室按地下室层数及建筑面积划分。其工期包括±0.00以下全部工程内容。
三、±0.00以上工程按工程用途、结构类型、层数及建筑面积划分。其工期包括结构、装修、设备
安装全部工程内容。四、影剧院和体育馆工程按结构类型、檐高及建筑面积划分,其工期不分±0.00以上、以下,均包
括基础、结构、装修全部工程内容。五、综合楼适用于购物中心、贸易中心、商场(店)、科研楼、业务楼、写字楼、培训楼、幼儿园、
食堂等公共建筑。
六、高级住宅是指装修做法为: 1.内墙面贴墙纸、软包、高级涂料、木墙裙;
2.木地板、块料面层、铺地毯;
3.高级装修抹灰、吊顶;
4.硬木门窗、塑钢门窗、铝合金门窗;
5.厨房、卫生间墙面贴面砖、地面块料面层。
七、高级住宅、别墅、公寓工程的工期按相应住宅总工期乘以1.2系数计算。
八、有关规定: 1.±0.00以下工期:无地下室按首层建筑面积计算,有地下室按地下室建筑面积总和计算。
2.±0.OO以上工期:按±0.00以上部分建筑面积总和计算。
3.总工期为:±0.00以下工期与±0.00以上工期之和(不包括影剧院和体育馆工程)。
4.单项工程±0.00以下由2种或2种以上类型组成时,按不同类型部分的面积查出相应工期,相加
计算。5.单项工程±0.00以上结构相同,使用功能不同。无变形缝时,按使用功能占建筑面积比重大的计
算工期;有变形缝时,先按不同使用功能的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。
6.单项工程±0.00以上由2种或2种以上结构组成。无变形缝时,先按全部面积查出不同结构的相
应工期,再按不同结构各自的建筑面积加权平均计算;有变形缝时,先按不同结构各自的面积查出相应工期,再以其中一个最大工期为基数,另加其他部分工期的25%计算。

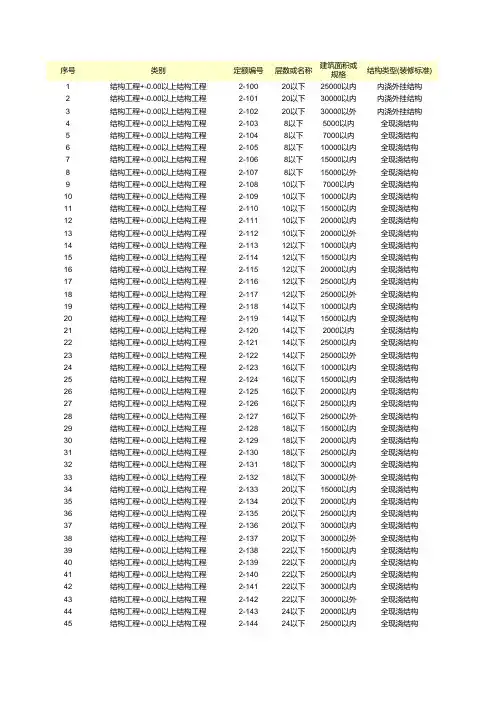

全国统一建筑安装工程工期定额2000
序号类别定额编号层数或名称建筑面积或规格结构类型(装修标准)1结构工程+-0.00以上结构工程2-10020以下25000以内内浇外挂结构2结构工程+-0.00以上结构工程2-10120以下30000以内内浇外挂结构3结构工程+-0.00以上结构工程2-10220以下30000以外内浇外挂结构4结构工程+-0.00以上结构工程2-1038以下5000以内全现浇结构5结构工程+-0.00以上结构工程2-1048以下7000以内全现浇结构6结构工程+-0.00以上结构工程2-1058以下10000以内全现浇结构7结构工程+-0.00以上结构工程2-1068以下15000以内全现浇结构8结构工程+-0.00以上结构工程2-1078以下15000以外全现浇结构9结构工程+-0.00以上结构工程2-10810以下7000以内全现浇结构10结构工程+-0.00以上结构工程2-10910以下10000以内全现浇结构11结构工程+-0.00以上结构工程2-11010以下15000以内全现浇结构12结构工程+-0.00以上结构工程2-11110以下20000以内全现浇结构13结构工程+-0.00以上结构工程2-11210以下20000以外全现浇结构14结构工程+-0.00以上结构工程2-11312以下10000以内全现浇结构15结构工程+-0.00以上结构工程2-11412以下15000以内全现浇结构16结构工程+-0.00以上结构工程2-11512以下20000以内全现浇结构17结构工程+-0.00以上结构工程2-11612以下25000以内全现浇结构18结构工程+-0.00以上结构工程2-11712以下25000以外全现浇结构19结构工程+-0.00以上结构工程2-11814以下10000以内全现浇结构20结构工程+-0.00以上结构工程2-11914以下15000以内全现浇结构21结构工程+-0.00以上结构工程2-12014以下2000以内全现浇结构22结构工程+-0.00以上结构工程2-12114以下25000以内全现浇结构23结构工程+-0.00以上结构工程2-12214以下25000以外全现浇结构24结构工程+-0.00以上结构工程2-12316以下10000以内全现浇结构25结构工程+-0.00以上结构工程2-12416以下15000以内全现浇结构26结构工程+-0.00以上结构工程2-12516以下20000以内全现浇结构27结构工程+-0.00以上结构工程2-12616以下25000以内全现浇结构28结构工程+-0.00以上结构工程2-12716以下25000以外全现浇结构29结构工程+-0.00以上结构工程2-12818以下15000以内全现浇结构30结构工程+-0.00以上结构工程2-12918以下20000以内全现浇结构31结构工程+-0.00以上结构工程2-13018以下25000以内全现浇结构32结构工程+-0.00以上结构工程2-13118以下30000以内全现浇结构33结构工程+-0.00以上结构工程2-13218以下30000以外全现浇结构34结构工程+-0.00以上结构工程2-13320以下15000以内全现浇结构35结构工程+-0.00以上结构工程2-13420以下20000以内全现浇结构36结构工程+-0.00以上结构工程2-13520以下25000以内全现浇结构37结构工程+-0.00以上结构工程2-13620以下30000以内全现浇结构38结构工程+-0.00以上结构工程2-13720以下30000以外全现浇结构39结构工程+-0.00以上结构工程2-13822以下15000以内全现浇结构40结构工程+-0.00以上结构工程2-13922以下20000以内全现浇结构41结构工程+-0.00以上结构工程2-14022以下25000以内全现浇结构42结构工程+-0.00以上结构工程2-14122以下30000以内全现浇结构43结构工程+-0.00以上结构工程2-14222以下30000以外全现浇结构44结构工程+-0.00以上结构工程2-14324以下20000以内全现浇结构45结构工程+-0.00以上结构工程2-14424以下25000以内全现浇结构46结构工程+-0.00以上结构工程2-14524以下30000以内全现浇结构47结构工程+-0.00以上结构工程2-14624以下30000以外全现浇结构48结构工程+-0.00以上结构工程2-14726以下20000以内全现浇结构49结构工程+-0.00以上结构工程2-14826以下25000以内全现浇结构50结构工程+-0.00以上结构工程2-14926以下30000以内全现浇结构51结构工程+-0.00以上结构工程2-15026以下30000以外全现浇结构52结构工程+-0.00以上结构工程2-15128以下25000以内全现浇结构53结构工程+-0.00以上结构工程2-15228以下30000以内全现浇结构54结构工程+-0.00以上结构工程2-15328以下35000以内全现浇结构55结构工程+-0.00以上结构工程2-15428以下35000以外全现浇结构56结构工程+-0.00以上结构工程2-15530以下25000以内全现浇结构57结构工程+-0.00以上结构工程2-15630以下30000以内全现浇结构58结构工程+-0.00以上结构工程2-15730以下35000以内全现浇结构59结构工程+-0.00以上结构工程2-15830以下35000以外全现浇结构60结构工程+-0.00以上结构工程2-15932以下30000以内全现浇结构61结构工程+-0.00以上结构工程2-16032以下35000以内全现浇结构62结构工程+-0.00以上结构工程2-16132以下40000以内全现浇结构63结构工程+-0.00以上结构工程2-16232以下40000以外全现浇结构64结构工程+-0.00以上结构工程2-16334以下30000以内全现浇结构65结构工程+-0.00以上结构工程2-16434以下35000以内全现浇结构66结构工程+-0.00以上结构工程2-16534以下40000以内全现浇结构67结构工程+-0.00以上结构工程2-16634以下40000以外全现浇结构68结构工程+-0.00以上结构工程2-16736以下35000以内全现浇结构69结构工程+-0.00以上结构工程2-16836以下40000以内全现浇结构70结构工程+-0.00以上结构工程2-16936以下45000以内全现浇结构71结构工程+-0.00以上结构工程2-17036以下45000以外全现浇结构72结构工程+-0.00以上结构工程2-17138以下35000以内全现浇结构73结构工程+-0.00以上结构工程2-17238以下40000以内全现浇结构74结构工程+-0.00以上结构工程2-17338以下45000以内全现浇结构75结构工程+-0.00以上结构工程2-17438以下45000以外全现浇结构76结构工程+-0.00以上结构工程2-1756以下3000以内现浇框架结构77结构工程+-0.00以上结构工程2-1766以下5000以内现浇框架结构78结构工程+-0.00以上结构工程2-1776以下7000以内现浇框架结构79结构工程+-0.00以上结构工程2-1786以下7000以外现浇框架结构80结构工程+-0.00以上结构工程2-1798以下5000以内现浇框架结构81结构工程+-0.00以上结构工程2-1808以下7000以内现浇框架结构82结构工程+-0.00以上结构工程2-1818以下10000以内现浇框架结构83结构工程+-0.00以上结构工程2-1828以下15000以内现浇框架结构84结构工程+-0.00以上结构工程2-1838以下15000以外现浇框架结构85结构工程+-0.00以上结构工程2-18410以下7000以内现浇框架结构86结构工程+-0.00以上结构工程2-18510以下10000以内现浇框架结构87结构工程+-0.00以上结构工程2-18610以下15000以内现浇框架结构88结构工程+-0.00以上结构工程2-18710以下20000以内现浇框架结构89结构工程+-0.00以上结构工程2-18810以下20000以外现浇框架结构90结构工程+-0.00以上结构工程2-18912以下10000以内现浇框架结构91结构工程+-0.00以上结构工程2-19012以下15000以内现浇框架结构92结构工程+-0.00以上结构工程2-19112以下20000以内现浇框架结构93结构工程+-0.00以上结构工程2-19212以下25000以内现浇框架结构94结构工程+-0.00以上结构工程2-19312以下25000以外现浇框架结构95结构工程+-0.00以上结构工程2-19414以下10000以内现浇框架结构96结构工程+-0.00以上结构工程2-19514以下15000以内现浇框架结构97结构工程+-0.00以上结构工程2-19614以下20000以内现浇框架结构98结构工程+-0.00以上结构工程2-19714以下25000以内现浇框架结构99结构工程+-0.00以上结构工程2-19814以下25000以外现浇框架结构100结构工程+-0.00以上结构工程2-19916以下10000以内现浇框架结构101结构工程+-0.00以上结构工程2月20日1500以内砖混结构102结构工程+-0.00以上结构工程2-20016以下15000以内现浇框架结构103结构工程+-0.00以上结构工程2-20116以下20000以内现浇框架结构104结构工程+-0.00以上结构工程2-20216以下25000以内现浇框架结构105结构工程+-0.00以上结构工程2-20318以下25000以外现浇框架结构106结构工程+-0.00以上结构工程2-20418以下15000以内现浇框架结构107结构工程+-0.00以上结构工程2-20518以下20000以内现浇框架结构108结构工程+-0.00以上结构工程2-20618以下25000以内现浇框架结构109结构工程+-0.00以上结构工程2-20718以下30000以内现浇框架结构110结构工程+-0.00以上结构工程2-20818以下30000以外现浇框架结构111结构工程+-0.00以上结构工程2-20920以下15000以内现浇框架结构112结构工程+-0.00以上结构工程2月21日11000以内砖混结构113结构工程+-0.00以上结构工程2-21020以下20000以内现浇框架结构114结构工程+-0.00以上结构工程2-21120以下25000以内现浇框架结构115结构工程+-0.00以上结构工程2-21220以下30000以内现浇框架结构116结构工程+-0.00以上结构工程2-21320以下30000以外现浇框架结构117结构工程+-0.00以上结构工程2-21422以下15000以内现浇框架结构118结构工程+-0.00以上结构工程2-21522以下20000以内现浇框架结构119结构工程+-0.00以上结构工程2-21622以下25000以内现浇框架结构120结构工程+-0.00以上结构工程2-21722以下30000以内现浇框架结构121结构工程+-0.00以上结构工程2-21822以下30000以外现浇框架结构122结构工程+-0.00以上结构工程2-21924以下20000以内现浇框架结构123结构工程+-0.00以上结构工程2月22日11000以外砖混结构124结构工程+-0.00以上结构工程2-22024以下25000以内现浇框架结构125结构工程+-0.00以上结构工程2-22124以下30000以内现浇框架结构126结构工程+-0.00以上结构工程2-22224以下35000以内现浇框架结构127结构工程+-0.00以上结构工程2-22324以下35000以外现浇框架结构128结构工程+-0.00以上结构工程2-2246以下30000以内预制框架结构129结构工程+-0.00以上结构工程2-2256以下5000以内预制框架结构130结构工程+-0.00以上结构工程2-2266以下7000以内预制框架结构131结构工程+-0.00以上结构工程2-2276以下7000以外预制框架结构132结构工程+-0.00以上结构工程2-2288以下5000以内预制框架结构133结构工程+-0.00以上结构工程2-2298以下7000以内预制框架结构134结构工程+-0.00以上结构工程2月23日2500以内砖混结构135结构工程+-0.00以上结构工程2-2308以下10000以内预制框架结构136结构工程+-0.00以上结构工程2-2318以下15000以内预制框架结构137结构工程+-0.00以上结构工程2-2328以下15000以外预制框架结构138结构工程+-0.00以上结构工程2-23310以下7000以内预制框架结构139结构工程+-0.00以上结构工程2-23410以下10000以内预制框架结构

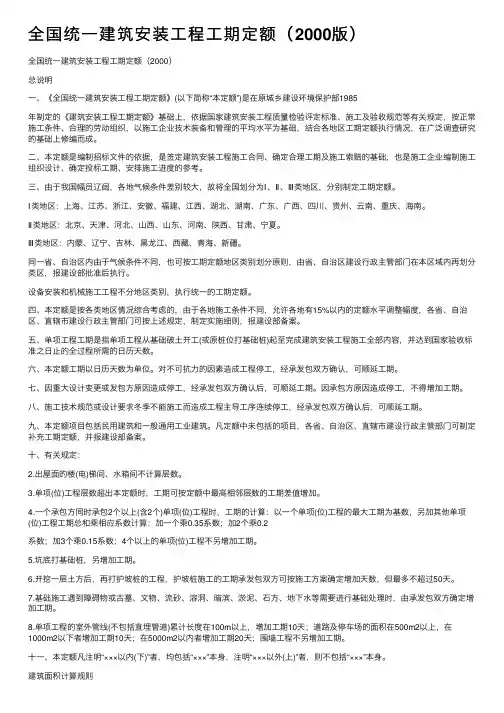

全国统一建筑安装工程工期定额(2000版)
全国统⼀建筑安装⼯程⼯期定额(2000版)
全国统⼀建筑安装⼯程⼯期定额(2000)
总说明
⼀、《全国统⼀建筑安装⼯程⼯期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985
年制定的《建筑安装⼯程⼯期定额》基础上,依据国家建筑安装⼯程质量检验评定标准、施⼯及验收规范等有关规定,按正常施⼯条件、合理的劳动组织,以施⼯企业技术装备和管理的平均⽔平为基础,结合各地区⼯期定额执⾏情况,在⼴泛调查研究的基础上修编⽽成。
⼆、本定额是编制招标⽂件的依据,是签定建筑安装⼯程施⼯合同、确定合理⼯期及施⼯索赔的基础,也是施⼯企业编制施⼯组织设计、确定投标⼯期、安排施⼯进度的参考。
三、由于我国幅员辽阔,各地⽓候条件差别较⼤,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定⼯期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、⼴东、⼴西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、⼭西、⼭东、河南、陕西、⽢肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、⿊龙江、西藏、青海、新疆。
同⼀省、⾃治区内由于⽓候条件不同,也可按⼯期定额地区类别划分原则,由省、⾃治区建设⾏政主管部门在本区域内再划分类区,报建设部批准后执⾏。
设备安装和机械施⼯⼯程不分地区类别,执⾏统⼀的⼯期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施⼯条件不同,允许各地有15%以内的定额⽔平调整幅度,各省、⾃治区、直辖市建设⾏政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项⼯程⼯期是指单项⼯程从基础破⼟开⼯(或原桩位打基础桩)起⾄完成建筑安装⼯程施⼯全部内容,并达到国家验收标准之⽇⽌的全过程所需的⽇历天数。
六、本定额⼯期以⽇历天数为单位。对不可抗⼒的因素造成⼯程停⼯,经承发包双⽅确认,可顺延⼯期。
七、因重⼤设计变更或发包⽅原因造成停⼯,经承发包双⽅确认后,可顺延⼯期。因承包⽅原因造成停⼯,不得增加⼯期。
⼋、施⼯技术规范或设计要求冬季不能施⼯⽽造成⼯程主导⼯序连续停⼯,经承发包双⽅确认后,可顺延⼯期。

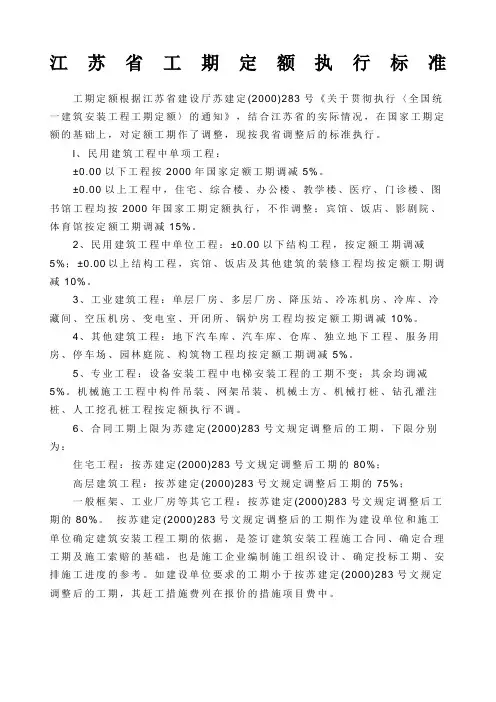

江苏工期定额执行标准
江苏工期定额执行标准
文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)
江苏省工期定额执行标准
工期定额根据江苏省建设厅苏建定(2000)283号《关于贯彻执行〈全国统一建筑安装工程工期定额〉的通知》,结合江苏省的实际情况,在国家工期定额的基础上,对定额工期作了调整,现按我省调整后的标准执行。
l、民用建筑工程中单项工程:
±以下工程按2000年国家定额工期调减5%。
±以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆工程均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
2、民用建筑工程中单位工程:±以下结构工程,按定额工期调减5%;±以上结构工程,宾馆、饭店及其他建筑的装修工程均按定额工期调减10%。
3、工业建筑工程:单层厂房、多层厂房、降压站、冷冻机房、冷库、冷藏间、空压机房、变电室、开闭所、锅炉房工程均按定额工期调减10%。
4、其他建筑工程:地下汽车库、汽车库、仓库、独立地下工程、服务用房、停车场、园林庭院、构筑物工程均按定额工期调减5%。
5、专业工程:设备安装工程中电梯安装工程的工期不变;其余均调减5%。机械施工工程中构件吊装、网架吊装、机械土方、机械打桩、钻孔灌注桩、人工挖孔桩工程按定额执行不调。
6、合同工期上限为苏建定(2000)283号文规定调整后的工期,下限分别为:
住宅工程:按苏建定(2000)283号文规定调整后工期的80%;
高层建筑工程:按苏建定(2000)283号文规定调整后工期的75%;
一般框架、工业厂房等其它工程:按苏建定(2000)283号文规定调整后工期的80%。 按苏建定(2000)283号文规定调整后的工期作为建设单位和施工单位确定建筑安装工程工期的依据,是签订建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。如建设单位要求的工期
2019编辑全国统一建筑安装工程工期定额(2000).doc
.
. 全国统一建筑安装工程工期定额(2000)
总 说 明
一、《全国统一建筑安装工程工期定额》(以下简称“本定额”)是在原城乡建设环境保护部1985年制定的《建筑安装工程工期定额》基础上,依据国家建筑安装工程质量检验评定标准、施工及验收规范等有关规定,按正常施工条件、合理的劳动组织,以施工企业技术装备和管理的平均水平为基础,结合各地区工期定额执行情况,在广泛调查研究的基础上修编而成。
二、本定额是编制招标文件的依据,是签定建筑安装工程施工合同、确定合理工期及施工索赔的基础,也是施工企业编制施工组织设计、确定投标工期、安排施工进度的参考。
三、由于我国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
Ⅰ类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
四、本定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案。
五、单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
六、本定额工期以日历天数为单位。对不可抗力的因素造成工程停工,经承发包双方确认,可顺延工期。
七、因重大设计变更或发包方原因造成停工,经承发包双方确认后,可顺延工期。因承包方原因造成停工,不得增加工期。
八、施工技术规范或设计要求冬季不能施工而造成工程主导工序连续停工,经承发包双方确认后,可顺延工期。
全国统一定额
全国统一定额 1 / 7
全 - 国- 统- 一- 定- 额 全国统一定额 2 / 7
全 国 统 一 定 额
时间 :2007-6-11 本源 :
全 国 统 一 定 额
一、仿古建筑及园林工程估计定额( 88 建标字第 451 号)
1. 通用项目
2. 创建法源作法项目
3. 创建则例作法项目
4. 园林绿化工程
二、全国一致房屋修葺工程估计定额
1. 土建分册(上) GYD-601-95)
2. 土建分册(中) GYD-601-95
3. 土建分册(下) GYD-601-95
4. 古建筑分册(唐) GYD-602-95
5. 古建筑分册(宋) GYD-602-95
6. 古建筑分册(明清·上) GYD-602-95
7. 古建筑分册(明清·中) GYD-602-95
8. 古建筑分册(明清·下) GYD-602-95
9. 暖通分册(上) GYD-603-95
10. 暖通分册(下) GYD-603-95
11. 电气分册(上) GYD-604-95
12. 电气分册(下) GYD-604-95
13. 电梯 GYD-605-95
14. 附录
15. 工程量计算规则 GYDGZ-601-95~605-95
三、全国一致建筑工程基础定额 GJD-101-95
1. 土建上册
2. 土建下册 全国统一定额 3 / 7
四、全国一致建筑工程估计工程量计算规则 GJDGZ-101-95
五、全国市政工程投资估计指标
1. 上册 HGZ47-101-96
2. 中册 HGZ47-102-96
3. 下册 HGZ47-103-96
六、全国一致城镇控制爆破工程、硐室大爆破工程估计定额 GYD-102-98
2020年(建筑工程管理)建筑安装工程工期定额
(建筑工程管理)建筑安装工程工期定额
建筑安装工程工期定额
总 说 明
一、《建筑安装工程工期定额》(以下简称本定额)是在2000年《全国统一建筑安装工程工期定额》和《建筑工程建筑面积计算规范》(GB/T50353-2013)基础上,依据国家现行产品标准、设计规范、施工及验收规范、质量评定标准和技术、安全操作规程,按照正常施工条件、常用施工方法、合理劳动组织及平均施工技术装备程度和管理水平,并结合我国目前建设工程施工的实际情况编制的。
二、本定额适用于中华人民共和国行政区域(不含港澳台地区)内建筑安装工程的新建、扩建和改建。
三、本定额是编制建设工程施工招标文件、签订工程施工合同、合理确定工期、调解处理工期纠纷的依据;是施工企业编制施工组织设计、确定投标工期、安排施工进度、办理工期索赔的参考依据。
四、本定额共分四部分。
五、本定额工期以日历天为单位。
本定额工期,是指自开工通知中载明的开工日期起,完成各章、节所包含的全部工程内容,至竣工之日的日历天数(包括法定节假日)。
六、工程竣工日期的确定原则:
(一)建设工程经竣工验收合格的,承包人提交竣工验收报告之日为竣工日期;
(二)建设工程未经竣工验收,发包人擅自使用的,发包人擅自使用建设工程之日为竣工日期。
(三) 发承包双方按合同完整履约。
七、本定额工期不包括施工准备(如三通一平、地面地下障碍物处理)和竣工文件编制所需的时间。
本定额工期,不包括打试验桩和基础施工前的降水时间。建筑安装工程工期不包括室外工程和园林绿化工程。市政工程和室外工程、庭院、园林绿化工程执行相应定额。
八、本定额工期综合考虑了冬季施工、雨季施工、一般气候影响、常规土质和节假日等因素,并结合常规设计、施工规范、技术操作规程等综合因素确定的。
经现场监理确认,冬季和雨季引起的停工超过定额工期1%以上的,工期应相应增加。
九、本定额工期已综合考虑预拌混凝土和现场搅拌混凝土、预拌砂浆和现场搅拌砂浆的施工因素,使用时不得调整。
