进度计划编制说明

合集下载

总进度计划编制说明

总进度计划编制说明

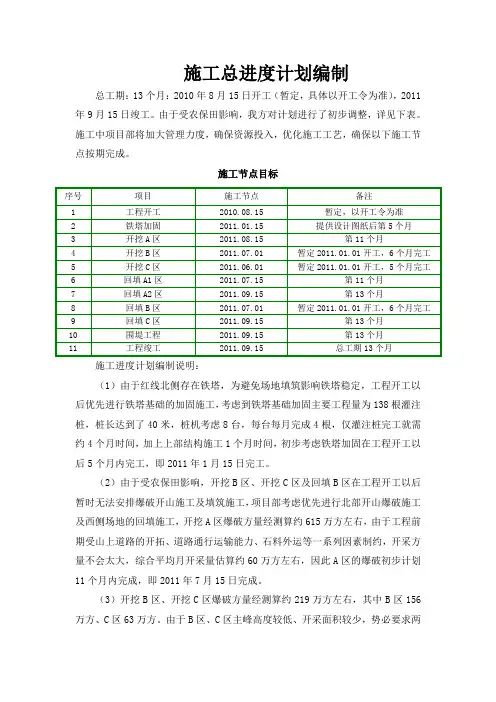

施工总进度计划编制总工期:13个月:2010年8月15日开工(暂定,具体以开工令为准),2011年9月15日竣工。

由于受农保田影响,我方对计划进行了初步调整,详见下表。

施工中项目部将加大管理力度,确保资源投入,优化施工工艺,确保以下施工节点按期完成。

施工节点目标施工进度计划编制说明:(1)由于红线北侧存在铁塔,为避免场地填筑影响铁塔稳定,工程开工以后优先进行铁塔基础的加固施工,考虑到铁塔基础加固主要工程量为138根灌注桩,桩长达到了40米,桩机考虑8台,每台每月完成4根,仅灌注桩完工就需约4个月时间,加上上部结构施工1个月时间,初步考虑铁塔加固在工程开工以后5个月内完工,即2011年1月15日完工。

(2)由于受农保田影响,开挖B区、开挖C区及回填B区在工程开工以后暂时无法安排爆破开山施工及填筑施工,项目部考虑优先进行北部开山爆破施工及西侧场地的回填施工,开挖A区爆破方量经测算约615万方左右,由于工程前期受山上道路的开拓、道路通行运输能力、石料外运等一系列因素制约,开采方量不会太大,综合平均月开采量估算约60万方左右,因此A区的爆破初步计划11个月内完成,即2011年7月15日完成。

(3)开挖B区、开挖C区爆破方量经测算约219万方左右,其中B区156万方、C区63万方。

由于B区、C区主峰高度较低、开采面积较少,势必要求两个区同时开采,以满足折返式上山道路的布置需求及上山道路的通行能力、运输能力需求,因此两个区先后交工难度较大,势必要求同时施工。

按2011年1月1日农保田问题解决、具备爆破开采条件起算, B区、C区、A区三区2011年1月1日同时开采高峰月将达到每月100万方,因此219万方的开采量按单月开采40万方计算,平行作业完工就需要5个月左右的时间,而B区开采量相对而言较C区要大,初步计划6个月完工,即开挖B区2011年7月1日完成、开挖C区2011年6月1日完成,最终完工日期还需根据农保田处理完成、具备开工条件的时间进行调整。

进度计划编制说明

进度计划编制说明

进度计划编制说明B3地块商业新建工程(地上)两项施工进度计划编制说明一、工程进度总体概况1、地下二层房心回填土完成,二次结构墙体砌筑、抹灰完成。

未施项目地下二层车库垫层及面层,地下二层墙体、框架柱腻子及涂料;地下二层车库顶板无极喷涂;配电室夹层结构、地下二层地面排水沟、消防水池防水。

2、地下一层房心回填完成,二次结构墙体砌筑及抹灰完成,地面钢筋混凝土垫层浇筑完成,古建停泥砖墙体砌筑完成。

未施项目有地下一层庭院排水沟,地下一层庭院、走廊、商铺内防水及防水保护层,地下一层庭院挂板停泥砖砌筑,设备房间腻子涂料。

3、首层、二层、三层二次结构墙体及抹灰完成,外立面古建停泥砖墙垛及大面古建停泥砖墙体砌筑完成,内庭院停泥砖垛子及楼梯间停泥砖墙体砌筑完成,室内钢梯安装完成。

未施项目有外立面门窗上口停泥砖角钢安装及停泥砖砌筑,内庭院挂板停泥砖砌筑,走廊、庭院楼地面垫层、防水及防水保护层,室外3部钢结构楼梯及2部观光电梯。

4、屋面防水找平层施工完毕,平屋面防水施工完成。

未施项目有坡屋面屋面防水、屋面保温、屋面瓦。

5、专业未施项目有门窗幕墙安装、防火门安装、公共区域精装、园林绿化、电梯安装、室外台明石、金边石安装。

二、工程特点1、本工程为中式仿古建筑与现代建筑结合创新式建筑,结构复杂、形式多样。

外立面门窗上口通过涨栓将不同大小的角钢固定在混凝土挂板上作为砌筑停泥砖受力挑耳。

这种做法在本工程中非常普遍(所有外立面的门窗上口、内庭院每层挂板处、三层屋面檐口)。

以上部位的角钢安装及焊接进度严重制约着其他各项工序,所以角钢安装进度是本计划的一道关键工序。

2、图纸设计方案变化较频繁,且结构拆改量较大。

三、进度计划编制依据1、工程进度的总体概况。

2、建设单位要求工期及合同工期。

3、截至到目前所有的设计变更、工程洽商、施工图纸。

4、工程项目预算资料、劳动定额及机械台班定额等。

5、工程项目拟采用的主要施工方案及措施、施工顺序、流水段划分等。

进度计划备注说明怎么写

进度计划备注说明怎么写

进度计划备注说明怎么写进度计划备注说明是指在项目管理中,针对项目进度计划中的特定条目或重要里程碑,进行简要的解释、澄清或补充说明。

通过合理编写进度计划备注说明,有助于提高项目团队成员对工作目标和计划的理解,确保项目进度得以顺利控制和管理。

以下是进度计划备注说明的写作建议和示例,以便更好地理解如何编写该类说明。

1. 写作目的和原则进度计划备注说明的主要目的是传达项目进度的信息,帮助相关人员全面理解进度计划,并在实施过程中做好相关安排和准备。

因此,在撰写进度计划备注说明时,需要明确以下原则:- 简洁明了:表达内容要简练、准确,避免冗长或模棱两可的表达方式,确保读者能够迅速理解。

- 关键突出:重点突出项目计划的关键信息,例如项目重要节点、关键路径或必要的前置任务等。

- 一致性:要与项目进度计划保持一致,确保备注说明与实际安排一致。

2. 描述目标和时间在撰写进度计划备注说明时,应首先明确项目的目标和时间要求。

简要描述项目的关键目标和交付物,并明确各任务或里程碑的预计完成时间,以便相关人员能够清晰了解项目进度的关键节点。

3. 说明风险和挑战进度计划备注说明还可以适当说明项目中存在的风险和挑战。

例如,如果某个任务受制于外部因素,可能会影响项目进度,可以在备注说明中提醒相关人员关注该风险,并说明可能的解决方案。

这有助于提高项目团队对项目风险管理的认识,并做好相应的计划和准备。

4. 补充任务说明对于项目进度计划中的特定任务,可以在备注说明中补充一些必要的说明。

例如,对于技术复杂或需要特定资源的任务,可以在备注说明中说明所需的技术或资源条件,以便相关人员了解并安排相应的工作。

5. 强调关键路径关键路径是项目进度计划中最长的路径,决定了整个项目的最短完成时间。

在进度计划备注说明中,可以强调关键路径的重要性,并说明对关键路径的管理和控制措施。

这有助于项目团队和相关人员明确重点工作和风险点,提高项目的管理效率。

6. 澄清假设和前提条件进度计划可能会基于一些假设和前提条件进行编制,这些假设和前提条件对于项目进度的计划和管理至关重要。

施工工程进度总说明(3篇)

施工工程进度总说明(3篇)

第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX省XX市XX区XX街道3. 工程规模:占地面积约XX亩,总建筑面积约XX万平方米4. 工程性质:住宅、商业、办公综合体5. 工程投资:约XX亿元6. 工程建设周期:XX年二、施工进度计划1. 施工总进度计划根据工程实际情况,制定以下施工总进度计划:(1)前期准备阶段:预计XX个月(2)主体结构施工阶段:预计XX个月(3)装饰装修阶段:预计XX个月(4)设备安装阶段:预计XX个月(5)竣工验收阶段:预计XX个月2. 各阶段具体进度计划(1)前期准备阶段前期准备阶段主要包括:施工图纸审查、施工组织设计编制、施工现场平整、临时设施搭建、施工队伍进场、材料设备采购等。

(2)主体结构施工阶段主体结构施工阶段主要包括:土方开挖、基础施工、主体结构施工、屋面施工等。

(3)装饰装修阶段装饰装修阶段主要包括:室内外装饰、管道安装、电气安装、设备调试等。

(4)设备安装阶段设备安装阶段主要包括:给排水设备、通风空调设备、强弱电设备、消防设备等。

(5)竣工验收阶段竣工验收阶段主要包括:工程验收、资料整理、交付使用等。

三、施工进度控制措施1. 施工进度管理组织体系成立施工进度管理组织体系,明确各级人员职责,确保施工进度有序推进。

2. 施工进度计划编制根据工程实际情况,科学编制施工进度计划,确保计划合理、可行。

3. 施工进度计划执行严格执行施工进度计划,加强现场管理,确保施工进度按计划进行。

4. 施工进度跟踪与调整定期对施工进度进行跟踪,发现问题及时调整,确保施工进度不受影响。

5. 施工资源调配合理调配施工资源,确保施工进度不受资源限制。

6. 施工合同管理加强施工合同管理,确保合同条款明确、合理,保障施工进度。

7. 施工协调与沟通加强施工协调与沟通,确保各参建单位密切配合,共同推进施工进度。

四、施工进度风险及应对措施1. 风险识别(1)设计变更风险(2)施工质量问题(3)材料供应不及时(4)施工人员不足(5)天气因素2. 应对措施(1)设计变更风险:加强设计变更管理,确保变更及时、合理。

进度计划编制说明

进度计划编制说明

进度计划编制说明(总3页) -CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除施工进度计划中国建筑装饰集团有限公司芍药居东区2组团3号地办公楼建设项目A标段装修工程项目经理部2014年1月10日北京市朝阳区办公楼建设项目A标段装修工程施工总进度计划编制说明一、编制依据根据业主对项目的施工进度要求,我项目部结合现场实际情况对施工总进度计划进行了调整,编制了项目施工进度计划二、工程施工范围1)1#楼首层:除了虚拟现实、设备间、强电间、弱电间、前室、合用前室、空调机房、和所有楼梯间以外空间;1#楼二至十二层:除了强电间、弱电间、前室、合用前室、空调机房、和所有楼梯间以外空间;1#楼十三、十四层:走廊、电梯厅、卫生间、开水间。

2) 2#楼一层:除了消防控制室、强电间、弱电间、前室、合用前室、空调机房、和所有楼梯间以外空间;2#楼二至十四层:除了强电间、弱电间、前室、合用前室、空调机房、和所有楼梯间以外空间。

3)中庭下部(1-3层):中央大堂;中庭上部(4-6层):报告厅。

4)地下一层:1#职工餐厅、2#职工餐厅、3#职工餐厅、小餐厅、宴会家私间、日杂品间、厨具间、餐具间、粮食间、餐厅经理办公室、餐厅办公室及财务充值、电梯间、卫生间和它们所涉及的走廊;地下一层:核心筒外厨房区域(不含厨房设备)。

3、工程的主要施工部位本工程的主要施工部位是四个大区域,第一区域:1#楼一层至十四层;第二区域:2#楼一层至十四层;第三区域:地下一层厨房区和餐厅区及配套附属用房;第四区域:中央大厅和上部的报告厅。

三、施工计划保证措施1、各专业单位隐蔽施工为顺利完成施工总进度计划,需各专业单位在2014年1月25日前完成楼内各项施工的隐蔽验收工作,并以书面形式移交装饰单位,以保证我项目部能够按计划进行下道工序施工。

2、材料认样工作根据进度计划安排,我项目部将在2014年2月10日后大面积展开装饰面层施工,为保证施工进度计划的顺利实施,考虑到如石材、铝板、玻璃隔断等材料加工周期较长,需业主方在2014年1月20日前确认石材、铝板及玻璃隔断等材料的样板。

施工总体进度计划编制说明

施工总体进度计划编制说明

第一节施工总体进度计划编制说明进度计划控制是实现各项目标的重要保证,通过对总工期进行分解,明确工期控制点以及各分部分项工程的起始时间,选择科学合理的施工方法,配备合理有效的资源,加强对分包队伍的总包协调与管理,制定强有力的工期保证措施,对施工进度进行全过程监控,确保总进度计划的实现。

施工进度计划编制原则:依据施工组织与策划,对里程碑计划进行分解,并将各里程碑计划所对应的人、机、料,现场布置等资源进行分解,确保足够的资源,实现各里程碑计划,并充分考虑影响进度计划实现的各项不利因素的作用,确保我公司对雇主承诺的各项管理目标的实现。

结合本工程概况分析、施工方法、资源配置以及我公司类似工程的施工经验,确定本工程总进度计划。

第二节总体施工安排及施工进度计划根据工期要求及施工现场情况和特点,为了便于组织施工以设计为依据划分为道路整修段和建筑物整修段。

道路整修具体划分为道路维修、铺装修复、道路排水、路灯及相关电气安装、道路绿化;建筑物整修具体划分为建筑立面粉刷、干挂石材、外包铝塑板、喷涂彩石漆、墙面修补、坡屋顶维修、阳台修复、围墙修复。

个段内各工序形成流水作业,以达到减少各单项工期对整体工期的压力,从而保证总工期目标的实现。

第三节建立施工计划保证体系完善的施工计划保证体系是保证工程工期的纲要,掌握施工管理主动权,全面而宏观的控制整个施工生产过程,是保证工程进度的关键。

本项目的计划体系将以宏观到微观、从节点里程碑到细目子项完成工程。

明确各责任主体的职责,建立科学的三级网络计划,使施工计划管理全面深入、层次清晰,从而实现“先期策划、制定措施、明确责任、控制实施、持续改进”的思路。

通过完善的施工计划保证体系,采用先进的施工计划计算、设计软件,制定出科学合理的施工进度计划,并由此计划派生出技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障计划等一系列计划。

一、建立三级控制的施工计划保证体系以项目经理为责任主体的进度保证体系,以项目副经理、技术负责人、各部门负责人为基础的多级计划执行体系,使施工计划的每一个节点,每一个线路都做到层层有计划、人人有目标、事事有人管。

进度计划编制说明

进度计划编制说明

进度计划编制说明
1、本计划为银河居住区一期工程总施工进度计划;
2、本计划根据施工设计文件、施工组织设计、现场条件及各种资源配置编制;
3、根据建设方提供的施工图纸及现场条件,从2016年7月1日开始具备桩基施工条件,我方从即日起开始A1#楼、A2#楼桩基施工,其他区域陆续开工;
4、本计划未考虑建设方手续、大气污染治理、政策性停工等影响。

5、兰州冬防阶段,即每年11月15日至次年3月15日不安排施工;
6、主体结构墙体模板采用木模板散拼体系,插扣架支撑体系,按照标准层配置,地下部分及非标准层按照各区域工程量配置;
7、标准层主体结构按照6天/层控制,主体结构封顶25天完成填充墙砌体;填充墙完成后25天完成内墙抹灰,外墙装修在主体结构封顶后40天开始;
8、高层区(25-33层)外墙装修(填充墙打底和外保温)从20/17层分段插入,在主楼22层/19层外周设置硬防护,吊篮安装在21/18层;
9、吊篮在完成20/17层以下外墙装修后转移至屋面,同时拆除硬防护;
10、外墙涂料在上段(20/17层以上)保温完成后,从上至下连续施工;
11、爬架在屋面女儿墙拆模后利用塔吊空中解体;
12、爬架拆除、硬防护拆除后塔吊拆除;
13、砌筑、抹灰先进行外墙及水暖井区域,为安装工程创造条件;
14、业主指定分包单位,如土方、门窗、通风、消防等需按此计划提前准备,并限期完成,否则,由此产生的工期延误及费用增加应由责任单位承担;
15、填充墙砌体在主体结构施工至14/12层时开始,项目部需提前准备施工升降机等垂直运输设备。

中铁建设集团西北分公司银河居住区工程项目部
编制日期:2016年7月30日。

简要说明编制施工总进度计划的主要步骤

简要说明编制施工总进度计划的主要步骤

简要说明编制施工总进度计划的主要步骤下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!编制施工总进度计划是项目管理过程中的重要一步,它的完成对于项目的顺利进行至关重要。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中国包装印刷基地火车站连接线工程第二标段
进度计划编制说明
中国包装印刷基地火车站连接线工程第二标段,为配合业主对该项目进度要求,我项目部根据该标段的工程量、工地的实际情况以及本标段的实施性施工组织设计,编排了我标段的总体施工进度。

总工期:10个月:2011年11月12日开工,2011年8月12日竣工。

施工进度计划编制说明:
(1)施工准备、本标段计划在2011年11月中旬开始进入全面施工阶段,根据工地目前实际情况,我部按照计划密切配合地方政府及业主展开征迁工作以及清表施工,预计在12月15日之前完成所有征迁工作及前期准备工作和清表施工工作。

(2)路基工程、根据工程量清单,本工程路基挖方约13418m³,挖方量较少,计划于2011年12月15日开工,2011年12月30日之前完成所有挖方量。

本工程路基填方约290272 m³,除利用于挖方剩方量,其余填方均需外运借土,且涉及到超挖及清淤换填及回填,工程量较大,计划预计在2011年12月15日开工,2012年3月5日之前完成所有填方。

路基排水工程、7.5浆砌片石3470.420 m³,计划于2011年3月5日开工,2012年3月30日之前完成所有方量,计划在2012年4月5日之前完成所有路基工程。

(3)涵洞工程、本标段1×1.50钢筋混凝土圆管涵共4道,按照施工实际情况,计划于2011年12月15日开工与路基挖方同步进行,2012年2月20日之前完成所有涵洞施工。

(4)雨污水管道工程、本标段雨污水管道共有8078米,计划于2012年2月30日开工,2012年5月5日完成所有雨污管道工程。

(5)路面工程、根据工程量清单,本标段机动车道以及非机动车道人行道包括级配碎石低基层、5%水泥稳定砂砾、水泥砼路面数量约、215551 m²,计划于2012年5月10日开工,2012年7月20日完成所有路面工程。

(6)路缘石安装、本标段共有路缘石长度15539.88米,计划于2012年7月5日开工,2012年8月5日完成所有路缘石安装工程。

因此完工日期与路缘石安装工程完工日期同步在开工后10个月完工,即2012年8月12日完成。

详细计划见:施工总进度计划横道图。
