二次结构砌筑技术交底

表CSCEC-PM-0803 分项工程技术交底卡 分项工程技术交底卡 编号

项目 名称及编码 合肥市青少年活动中心 第 页 共 页

楼栋号 单体 分项工程名称 砌筑工程 分部工程名称 地下室二次结构砌筑 分包 公司 负责人

本工程现阶段砌体主要采用煤矸石实心砖、蒸压砂加气混凝土砌块,蒸压砂加气混凝土砌块采用M5专用砂浆砌筑,煤矸石实心砖采用M10水泥砂浆砌筑。 一、施工准备

1.1 、机具准备 吊斗、砖笼、皮数杆、手推车、皮槌、铁锹、灰桶、线坠、水平尺、砖夹子、瓦刀等。

1.2 、材料准备 1.2.1、蒸压砂加气混凝土砌块生产龄期达到28天后,方可用于砌体施工。加气混凝土砌块在砌筑当天应对砌筑面浇水湿润;煤矸石实心砖应提前1-2天适度湿润。 1.2.2、预拌砂浆:砌筑砂浆配合比、稠度应符合设计规定。砂浆应在3h内使用完毕,当施工期间最高气温超过30℃时,应在2h之内使用完毕,砂浆在储存过程中严禁随意加水、严禁使用过夜粘接剂。 种类 预拌砂浆 传统砂浆 种类 预拌砂浆 传统砂浆

砌筑砂浆 WM M5、DM M5 M5混合砂浆、M5水泥砂浆 抹灰砂浆

WP M5、DP M5 1:1:6水泥混合砂浆

WM M7.5、DM M7.5 M7.5混合砂浆、M7.5水泥砂浆 WP M10、DP M7.5 1:1:4水泥混合砂浆 WM M10、DM M10 M10混合砂浆、M10水泥WP M15、DP M10 1:3水泥砂浆 砂浆 WM M15、DM M15 M15水泥砂浆 WP M20、DP M15 1:2、1:2.5水泥砂浆、1:1:2混合砂浆 WM M20、DM M20 M20水泥砂浆 地面砂浆 WS M15、DS M20 1:3水泥砂浆 WS M20、DS M20 1:2水泥砂浆

1.3 、技术准备 熟悉图纸,组织有关人员进行图纸核查,准备相关技术资料及有关图集,并与建设单位、设计单位、监理单位协调进行修整。 1.3.1、砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。 1.3.2、已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保系梁、过梁的标高正确。 1.3.3、使用经过校验合格的监视和测量工具。 1.3.4、施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底等技术性文件。制定该分项工程的质量目标、检查验收制度等到保证工程质量的措施。 1.3.5、施工前仔细查阅设计变更、工程洽商等技术文件,施工过程严格执行其各项要求。

1.4 、作业条件 1.4.1、主体工程要施砌的层段已施工完毕,并已结构验收合格。填充墙砌筑前先进行样板间墙体砌筑,样板墙体砌筑严格按照要求进行砌筑,砌筑完成后通过监理、甲方验收合格后方能大面积进行砌筑施工。 1.4.2、立皮数杆:皮数杆上应标明砌块皮数、灰缝厚度以及门窗洞口、拉结筋、系梁、过梁等的尺寸标高,在砖墙转角处及交接处均应设立,皮数杆应垂直、牢固、标高一致,立完后应经复核(目的为合理控制加气混凝土砌块的砌筑水平灰缝的厚度和门窗口过梁标高位置)。 1.4.3、砌体施工应配套砌块专用切割工具,非规格尺寸砌块严禁使用刀砍。 二、施工工艺 2.1、加气混凝土砌块 2.1.1、工艺流程 施工准备基层处理打眼植筋砌块浇水砌块排列铺砂浆砌筑第一步架墙体竖缝填实砂浆浇筑水平系梁、过梁、构造柱等构件砌筑第二步架墙体支模浇筑剩余部分构造柱7d后塞干硬性膨胀细石混凝土封顶验收、养护

2.1.2、砌筑砂浆 1)蒸压砂加气混凝土砌块采用M5专用砂浆砌筑,煤矸石实心砖采用M10水泥砂浆砌筑。

2)水平灰缝内的专用砌筑砂浆饱满度不应低于90%、竖向灰缝不应低于80%。 3)砂浆随拌随用,砂浆如有泌水现象时,应在砌筑前重新拌合。砂浆一般在拌合后3h内用完,如施工期间最高气温超过30℃,拌合后的砂浆要在2h内用完,严禁用过夜砂浆。超过使用规定时间的砂浆严禁二次加水搅拌使用。 2.1.3、砌筑构造要求 1)后砌墙体上、下部的处理:砌块墙体下部因考虑防潮及贴砖,则统一在砌块墙下部砌筑200mm高煤矸石实心砖,宽度同墙厚,墙体上部与梁、板部位,采用刚性连接,即上部留30~80mm使用干硬性膨胀细石混凝土进行填实。 蒸压加气混凝土墙用于有水的房间时,隔墙根部浇筑同墙厚200mm高C20混凝土,所有厨房、卫生间非承重隔墙采用煤矸石空心砖,当需固定吊柜、电热水器、燃气锅炉等时,采用200mm厚煤矸石实心砖隔墙。 2)拉结筋:后砌隔墙应沿框架柱或剪力墙全高设置,构造柱与砌体连接应按每两皮砌块即不大于600mm的高度设置配26(墙厚大于240mm时为36)拉结筋,拉结筋沿墙全长贯通设置。 3)构造柱:砌体填充应按相关要求设置构造柱,且应符合下列原则: ①构造柱截面尺寸为墙厚×200,纵筋为412,箍筋6@200mm。 ②构造柱与墙体的连接处应砌成马牙槎,马牙槎应自底向上,先退100mm后进,马牙槎沿高度方向尺寸不应超过300mm。构造柱均采用C20混凝土灌实。构造柱浇筑混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其他杂物清理干净,并在结合面处注入适量与构造柱混凝土强度等级相同的同配比水泥砂浆。 ③采用对拉螺栓固定模板,不得采用穿铁丝的方式固定模板,对拉螺栓应从构造柱内部穿过,不得在砌块上凿孔。自下而上第一排螺杆距地200mm、最上道距梁板300mm。 ④构造柱与梁、板交接处,要作成喇叭口状,以便于砼浇筑(如下图所示)。

4)过梁:①砌体墙中门窗洞及预留洞上没有结构梁或砼带时,在洞上设置钢筋混凝土过梁,过梁截面及具体配筋见下表: 洞宽Ln(mm) h (mm) 墙厚≤240 240<墙厚≤370

① ② ③ ① ② ③

≤1000 120 210 210 6@150 310 310 6@150

1000<Ln≤1500 120 212 210 6@150 312 310 6@150

1500<Ln≤2000 180 214 214 6@150 314 310 6@150 2000<Ln≤2500 180 214 212 6@150 314 312 6@150

2500<Ln≤3000 240 216 212 6@150 316 312 6@150

3000<Ln≤3500 240 316 312 6@150 416 412 6@150

②宽度大于300mm(如消防箱、水电井等)的洞口,须按设计要求预制或现浇过梁,配筋同门洞过梁设置要求。

5)水平系梁设置要求 当后砌填充墙高度超过3m时应设置沿墙全长贯通的混凝土连系梁。 ①当3m②当5m③当墙高>6m,设置多道200mm高的水平通长圈梁,圈梁沿竖向中距不大于2m。水平系梁截面尺寸为 墙厚×100mm,纵筋 210 (当墙厚大于等于240mm时, 纵筋 310,横向钢筋6@300)。 6)电梯井道圈梁及门过梁的设置要求 电梯井道采用砌体砌筑时,门过梁截面尺寸为墙厚×400mm,圈梁截面尺寸为墙厚×300,纵筋为414,具体标高尺寸见电梯详图。 7)门、窗洞框设置要求 ①门窗洞口边应用实心砖砌筑,当洞口较宽时,设置抱框,如下图: 注:蒸压砂加气混凝土砌块砌体,s=500 ②蒸压加气砌块外墙的窗台处,应设置钢筋混凝土窗台梁,截面尺寸为墙厚×200mm,纵筋为410,箍筋6@200,混凝土强度等级C25,纵筋应锚入两侧构造柱中或与抱框可靠拉结,窗洞边无构造柱时,端部应伸入窗侧墙内各600mm长。 7)强电间、弱电间、水管井门洞口做(从建筑完成面起)300mm高C20素混凝土门槛,消防水泵房及消防控制室门洞口做200mm高C20素混凝土挡水门槛。 8)灰缝应横平竖直,砌体灰缝不应大于10mm,也不宜小于6mm。水平灰缝厚度应满足设计对蒸压混凝土砌块砌体建筑构造设置的拉结钢筋或网片的技术要求;不得出现瞎缝、透缝、假缝;需要移动已砌或被撞动的砌块时,应重新铺浆砌筑。 9)每日砌筑高度要求 砌块施工过程中,砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内,低温季节应适当降低。在停砌后最高一皮砖因其自重太轻而容易造成与砂浆的胶结不充分而产生裂缝,应在当日停砌时最高一皮砖上以一皮浮砖压顶,第二天继续砌筑时再将其取走。 2.1.4、植筋构造要求 1)钻孔 确定楼板上构造柱的位置,柱钢筋为12钢筋,钻孔深度为10d,钻孔时不得切断原结构钢筋。 2)清孔 清孔是植筋中最重要的一个环节,孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,孔内杂物务必清理干净。 3)注胶 取一组强力植筋胶,装进套筒内,安置到专用手动注射器上,慢慢扣动板机,排出铂包口处较稀的胶液废弃不用,然后将螺旋混合嘴伸入孔底,如长度不够可用塑料管加长,然后扣动板机,板机孔动一次注射器后退一下,这样能排出孔内空气。为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到80%即可。孔内注满胶后应立即植筋。 4)植筋 植筋前要把钢筋植入部分用钢丝刷反复刷,清除锈污,再用酒精或丙酮清洗。钻孔内注完胶后,把经除锈处理过的钢筋立即放入孔口,然后慢慢单向旋入,不可中途逆向反转,直至钢筋伸入孔底。 5)固化养护 钢筋植入后,在梁底模板上定位,在强力植筋胶完全固化前不能振动钢筋。强力植筋胶在常温下就可完成固化,50h后便可进行下道工序施工。

合集下载

二次结构砌筑技术交底

二次结构砌筑技术交底

交底内容:1、工程概况1.1 施工部位地下室及地上部分墙体砌筑,包括内隔墙、外墙及管道井墙体等。

1.2相关做法地下室普通隔墙均为200mm厚加气块,管道井墙体亦采用加气块,卫生间墙体采用轻集料混凝土砌块。

地上部分外墙为250mm厚加气块。

1.3施工材料:1.3.1砌块:加气混凝土块(600*250*200、600*200*200、600*150*200等);轻集料砌块,加气块参数规格为A3.5,B06。

1.3.2砂浆:采用预拌干混砌筑砂浆(DM),强度等级为M5。

1.3.3钢筋:拉结筋采用Φ6,构造柱、水平系梁纵筋为12,箍筋为Φ6。

1.3.4植筋胶:A级。

1.3.5混凝土:水平系梁、过梁、构造柱为C20混凝土,卫生间、淋浴间下部坎台为C15混凝土。

1.3.6填充材料:聚氨酯发泡胶、密封膏。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

交底内容:构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸100mm,槎高同砌块材料高度(250mm)。

构造柱纵筋上端和下端与结构框架梁或楼板植筋连接,植筋植入长度为10d(遇顶板不够10d时植筋长度为顶板厚度-20mm)。

构造柱箍筋间距均为200mm,纵向钢筋搭接长度范围内的箍筋间距不大于200mm,且不少于4根箍筋。

二次结构加气块砌筑技术交底

二次结构加气块砌筑技术交底

二次结构加气块砌筑技术交底
一、引言
二次结构加气块砌筑技术是一种常用的建筑施工技术,它具有施工速度快、成本低廉、施工质量高等优点。

本文将详细介绍二次结构加气块砌筑技术的相关知识和注意事项。

二、二次结构加气块砌筑技术概述
1. 二次结构的定义
2. 气块的定义和分类
3. 二次结构加气块砌筑技术的特点和优势
三、二次结构加气块砌筑技术施工步骤
1. 基础处理
2. 砖墙体处理
3. 预留洞口处理
4. 水电安装处理
5. 加固处理
四、注意事项及解决方案
1. 施工前应做好充分准备工作,包括材料准备、设备检查等。

2. 施工过程中应严格按照规范操作,保证施工质量。

3. 在施工过程中应注意安全问题,如高空作业等。

4. 解决方案:在施工前进行充分培训,提高员工安全意识;设置安全
警示标志,提醒施工人员注意安全。

五、二次结构加气块砌筑技术的优点和应用范围
1. 优点:施工速度快、成本低廉、施工质量高。

2. 应用范围:适用于各种建筑物的二次结构加气块砌筑。

六、总结
二次结构加气块砌筑技术是一种常用的建筑施工技术,具有施工速度快、成本低廉、施工质量高等优点。

在进行施工时需要注意安全问题,并严格按照规范操作,以保证施工质量。

该技术适用于各种建筑物的
二次结构加气块砌筑。

二次结构技术交底交底

二次结构技术交底交底

二次结构技术交底交底在建筑行业中,二次结构技术交底是指对建筑物的二次结构(如梁、柱、板等)的具体施工方法、工序及注意事项进行详细交底,以确保施工质量和工期的要求得以满足。

下面将对二次结构技术交底的流程、内容和要点进行详细阐述。

一、二次结构技术交底的流程1.准备工作:在开始进行二次结构技术交底之前,需要进行相应的准备工作。

首先,需要明确项目的设计图纸和相关的技术文件,以便与实际施工进行对比和核对。

其次,需要组织相关的技术班子和施工人员,确保他们能够理解和掌握相关的技术要求。

2.组织会议:在准备工作完成后,可以召开技术交底会议。

会议应邀请项目的设计师、监理工程师和各相关单位的负责人参加。

会议应明确交底的目的、内容和要求。

3.交底内容:在会议上,交底人员应对二次结构的具体施工方法、工序及注意事项进行详细阐述。

内容应包括模板、钢筋、混凝土浇筑、支撑和脱模等方面。

交底人员应使用清晰的语言和图表,以确保参与者能够理解和掌握交底内容。

4.交底验收:交底结束后,应进行交底验收。

验收人员应检查参与者是否理解和掌握了交底内容,并及时指出不足之处。

同时,验收人员还应提交相关的交底记录和材料,以备后续参考和使用。

二、二次结构技术交底的内容1.模板工程:模板工程是二次结构施工中的重要环节。

在交底时,应对模板的种类、质量要求、安装方法和拆模顺序等进行详细说明。

同时,还应注意模板与结构之间的配合和支撑措施。

2.钢筋工程:钢筋工程是二次结构施工中另一个重要环节。

在交底时,应对钢筋的布置、加工、绑扎和焊接等进行详细说明。

同时,还应注意钢筋与模板、结构之间的配合,以及钢筋的质量要求和保护措施。

3.混凝土浇筑:混凝土浇筑是二次结构施工中最关键的工序之一、在交底时,应对浇筑方式、施工时间、料水比、振捣措施和温度控制等进行详细说明。

同时,还应注意混凝土的配合比例和质量要求,以及浇筑过程中的养护措施。

4.支撑和脱模:在交底时,应对支撑和脱模的方法和注意事项进行详细说明。

二次结构技术交底

二次结构技术交底

二次结构技术交底二次结构技术交底是指在建筑工程中,承包商向施工人员详细介绍和说明二次结构的施工细节、施工方法和施工注意事项,以确保施工人员在具体操作中能够按照设计要求进行施工。

下面将重点讨论二次结构技术交底的内容和步骤。

一、技术交底的内容1.结构施工图纸的解读:对结构图纸的拆解和解读,包括各构件、连接方式、尺寸等的具体要求和设计意图的阐述。

2.施工工艺与方法:根据结构设计要求,详细解说施工工艺和方法,包括搭设脚手架、安装钢筋和钢模板、浇筑混凝土等。

3.施工节点处理:对于结构施工中的关键节点,例如梁柱连接、梁板连接、梁梁连接等,要对处理方法和注意事项进行详细交底。

4.施工用料与材料要求:介绍施工过程中使用的材料、工具和设备,以及对材料质量、规格和检验标准的要求。

5.工序要求:对施工过程中各个工序的顺序、操作要求、安全注意事项等进行详细说明。

6.安全与质量要求:强调施工中的安全措施和质量要求,包括施工人员的个人防护装备、安全作业规范、施工现场管理等。

二、技术交底的步骤1.交底前的准备工作:施工现场设置专门的交底场地,准备好相关资料、图纸、样板和模型等进行教学展示。

2.技术交底的讲解:由专业人员向施工人员进行详细讲解,结合图纸、样板和模型进行实际示范与展示,以便施工人员更好地理解和学习。

3.交底内容的记录:交底过程中,要详细记录每个环节的要点,包括图纸相关指示、重点提示,以及出现的问题与处理方法等。

4.交底的问答环节:设置问答环节,对施工人员进行相关知识的测试,解答施工人员在实际施工过程中遇到的问题。

5.认真检查并签字确认:交底结束后,施工人员要认真核对自己的笔记和记录,并在相关文件上签字确认,以便后期追责和管理。

6.结束后的总结和复盘:交底结束后进行总结和复盘,检查交底效果和施工人员的理解程度,及时改进交底方法和内容。

三、技术交底的要求1.交底必须由经验丰富的专业人员进行,技术过硬、有责任心。

2.交底内容必须准确、详细,全面介绍相关知识和操作要点,确保施工人员理解和掌握。

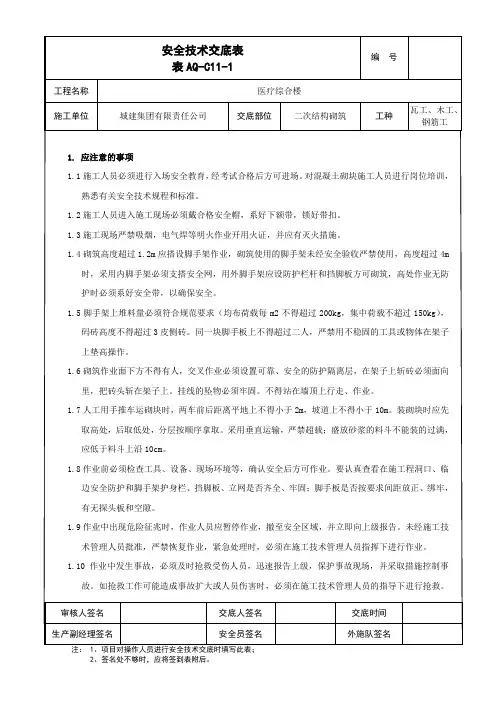

二次结构砌筑安全技术交底

二次结构砌筑安全技术交底
1.11脚手架未经交接验收不得使用,验收后不得随意拆改和移动,如作业要求必须拆改和移动时,须经工程技术人员同意,采取加固措施后方可拆除和移动。脚手架严禁搭探头板。
1.12不得站在墙顶上行走、作业;不准徒手移动上墙的料石,以免压破或擦伤手指。
1.13用于垂直运输的提升架必须满足负荷要求,牢固无损,吊运时不得超载,并须经常检查,发现问题及时修理。
1.7人工用手推车运砌块时,两车前后距离平地上不得小于2m,坡道上不得小于10m。装砌块时应先取高处,后取低处,分层按顺序拿取。采用垂直运输,严禁超载;盛放砂浆的料斗不能装的过满,应低于料斗上沿10cm。
1.8作业前必须检查工具、设备、现场环境等,确认安全后方可作业。要认真查看在施工程洞口、临边安全防护和脚手架护身栏、挡脚板、立网是否齐全、牢固;脚手板是否按要求间距放正、绑牢,下运,做到日产日清、自产自清、活完料净场地清;并设专人、定时地进行场地清理、洒水工作,保持现场清洁。







1.9作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。未经施工技术管理人员批准,严禁恢复作业,紧急处理时,必须在施工技术管理人员指挥下进行作业。
1.10作业中发生事故,必须及时抢救受伤人员,迅速报告上级,保护事故现场,并采取措施控制事故。如抢救工作可能造成事故扩大或人员伤害时,必须在施工技术管理人员的指导下进行抢救。
1.14不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上料时失手掉下造成安全事故。
1.15使用铁锤时,应先检查铁锤有无破裂,锤柄是否牢固。
1.16作业面暂停作业时,要对刚砌好的砌体采取防雨措施,以防雨水冲走砂浆,致使砌体倒塌。
1.17禁止摔砸轻集料砌块,减少破损量。对破损砌块进行挑选使用,废弃的碎块用小推车及时清理干净。

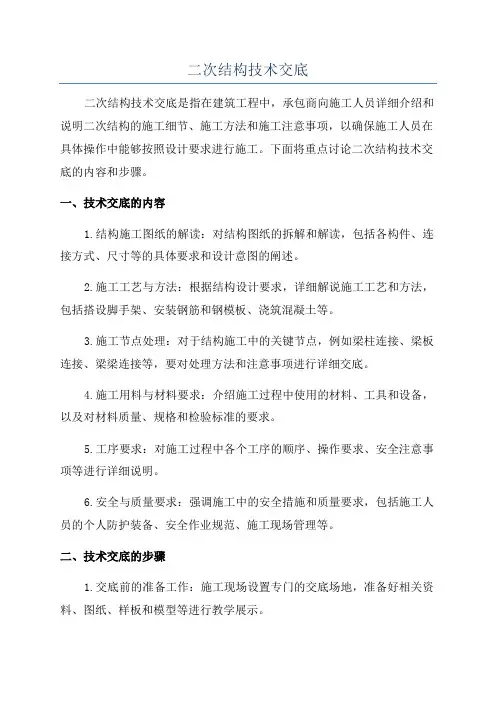

二次结构技术交底

二次结构技术交底

二次结构技术交底二次结构技术交底是指在建筑施工过程中,施工方向建筑设计方以及工程监理方交底施工图纸中有关二次结构技术要求和施工工艺流程的交底过程。

二次结构是建筑物中承载主要荷载的结构体系,包括梁、柱、框架等。

在施工前进行二次结构技术交底,能够确保施工人员对二次结构施工要求的全面理解和掌握,提高施工质量,确保工程安全。

1.施工图纸的解读:交底过程中,施工方需对施工图纸进行仔细的解读,并了解各个部位的标志和符号的含义,对图纸上的各种尺寸、线型、比例关系等进行理解。

2.检查施工材料:施工方需与工程监理方一起对施工材料进行检查和验收,确保施工材料的质量符合设计要求。

包括钢材、螺栓、焊条等二次结构施工的主要材料。

3.施工工艺与施工方法:施工方需交底具体的施工工艺和施工方法,包括焊接工艺、螺栓连接工艺、灌浆工艺等。

在交底过程中,施工方需与工程监理方达成一致意见,确保施工工序的合理性和可行性。

4.施工质量要求:施工方需了解二次结构施工的各项质量要求,如焊缝的质量、连接件的质量等。

施工方应明确施工质量的验收标准,以确保二次结构的安全和稳定性。

5.施工期间的安全措施:施工方需交底施工过程中的安全措施,如搭设脚手架、采取防护措施、施工现场的管理等。

施工方应明确各种安全规范和操作规程,保证施工人员的安全。

6.施工进度计划和施工节点:施工方需交底施工的进度计划和施工节点,明确各个节点的工作量和时间要求。

施工方应合理安排施工人员的工作,保证工程按时交付。

7.技术交底的记录和反馈:在交底过程中,施工方需详细记录交底内容,并与工程监理方进行确认签字。

施工方可根据实际情况提出问题和建议,并及时反馈给设计方和工程监理方。

在进行二次结构技术交底时,应注重以下几个方面:1.交底内容清晰明了:交底内容应简洁明了,避免术语复杂和用词模煳。

交底人员应使用通俗易懂的语言,确保施工方能够充分理解。

2.交底过程中的互动:交底过程中,应注重与施工方的互动,及时解答施工方的问题,确保施工方对交底内容的理解和接受。

二次结构技术交底

(4)按以上要求设置构造柱后,当墙长大于4m(包括开洞墙)且无构造柱时,应在墙长范围内按净距不大于4m设置构造柱,并优先在洞边处设置。
(5)外墙窗间墙垛宽不大于600mm时应设加宽构造柱代替墙垛(以避免砌筑困难)。
(6)构造柱设置马牙槎,先进后退,马牙槎宽度6mm。ห้องสมุดไป่ตู้
1.2、内墙构造柱设置:
(1)砌体填充内墙当墙长大于8m或超过层高二倍时,应在墙端无混凝土墙、柱处及中部间隔不大于8m及二倍层高设置构造柱,并优先在纵横墙交接处或洞边处设置;
(6)预埋在墙、柱内的拉结筋任意弯折、切断:应注意保护,不允许任意弯折或切断。
(7)墙体拉结筋:墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。
九、成品保护
(1)手推车应平稳行驶,防止碰撞砌筑好的墙体。墙体被撞动时,应重新铺砌。
(2)在砌体砌块上,不得搭放脚手板或其它施工临时设施、支撑的支承点,防止发生事故。
八、质量通病的分析与控制
(1)砌体开裂:原因是砌块龄期不足28天,使用了断裂的砌块,砂浆不饱满等。
(2)填充墙与梁、板底交接处易出现水平裂缝:原因是未按要求间隔14d补砌,未按要求塞实。
(3)墙体顶面不平直:砌到顶部时不好使线,墙体容易里出外进,应在梁底或板底弹出墙边线,认真按线砌筑,以保证墙体顶部平直通顺。
(4)砌筑作业面下方不得有人,交叉作业必须设置可靠、安全的防护隔离层,在架子上斩砖必须面向里,把砖头斩在架子上。挂线的坠物必须牢固。不得站在墙顶上行走、作业。
(5)常温条件下,砌块墙体的日砌筑高度,宜控制在1.5m或一步脚手架高度内。
(6)人工用手推车运砖,平地上两车前后距离不得小于2m,坡道上不得小于10m。装砖时应先取高处,后取低处,分层按顺序拿取。采用垂直运输,严禁超载。

砌体工程技术交底-二次结构

砌体工程技术交底一、砌体砂浆的拌制与使用1 砂浆根据各地区要求尽量使用于预拌砂浆。

2 砂浆应按要求贮存在贮存器内,不允许直接在楼板上堆置;因楼板吸收砂浆中的水价,将降低砂浆性、和易性,使砂浆变干硬,容易降低砂浆强度,且增加清理难度;3 水泥使用应符合下列规定:水泥进场时应对其品种、等级、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性进行复验,其质量必须符合现行国家标准《通用硅酸盐水泥》GB175的有关规定。

当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按复验结果使用。

施工中不应采用强度等级小于M5水泥砂浆替代同强度等级水泥混合砂浆,如需替代,应将水泥砂浆提高一个强度等级。

二、填充墙砌体工程(执行蒸压加气混凝土砌块建筑构造图集)1加气混凝土砌块墙的设计应符合现行《砌体结构设计规范》GB50003、《建筑抗震设计规范》GB50011、《蒸压加气混凝土建筑应用技术规程》JGJ/T17及相关技术标准的规定。

2加气混凝土砌块龄期达到28天后方可用于砌筑,砌块应码垛整齐,高度以1.5m左右为宜(不宜超过2m),底部应有防潮、顶部应有防雨措施。

蒸压加气混凝土砌块的含水率宜小于30%。

3加气混凝土砌块墙体的最小厚度宜为:内隔墙100mm,民用建筑外墙200mm,工业建筑外墙150mm。

4 钢筋混凝土结构中的加气砌块填充墙与柱采用柔性连接在平面和竖向的布置宜均匀对称,避免形成薄弱层或短柱。

5 加气混凝土砌块墙的厚度应满足《蒸压加气混凝土建筑应用技术规程》JGJ/T17中有关高厚比的规定,且墙体高度不宜大于6.0m,当墙高超过6.0m时,应进行强度及稳定性验算。

6 加气混凝土砌块墙当墙长大于或等于层高的1.5倍或墙长超过6m时,应在墙长中部设置钢筋混凝土构造柱;当墙厚不小于180mm,墙高超过4.0m或墙厚小于180mm,墙高超过3.0m是,宜在墙体半高处设置与主体构造柱、承重墙连接且沿墙全长贯通的钢筋混凝土水平配筋或系梁厚度为60mm。

二次结构加气块砌筑技术交底

工程名称交底部位填充墙砌筑
工程编号日期
任意弯折。

拉结筋伸入构造柱内不小于180mm,200mm厚墙体内通长配置2Φ6,120mm厚墙体内同长配置2Φ6,需搭接时,搭接长度不小于300mm,并弯钩绑扎。

填充墙在构造柱位置砌筑前应先把构造柱钢筋固定垂直,砌块砌成马牙槎,并按要求设置好拉结筋(拉结筋应伸至柱外侧纵筋内侧并与柱筋绑扎牢固),马牙槎应从柱脚开始(实心砖坎台)先退后进,砌块逐块进退,进退差值60 mm,进槎与退槎必须吊线找垂直,允许偏差不大于10mm。

具体做法如下图
门窗过梁示意图:
工程名称交底部位填充墙砌筑
工程编号日期
2、施工程序:
技术交底、施工准备就绪,先对照图纸检查填充墙轴线位置,门窗洞口是否正确。

根据墙的长短,首先排砖搁底(干摆砖),检查砖模数是否吻合。

调整灰缝以及砌块搭接长度是否符合要求,使其砌筑方法合理,操作时应采用三一砌筑法,即一铲灰、一块砖、一揉压,使其水平、竖向灰缝饱满,做到三轮一吊、五轮一靠,保证阴阳角、墙面垂直、水平灰缝平直,及时弹出500mm线,确定门洞口高度。

砌筑后第二天浇水养护墙面,使其灰浆有足够的强度。

四、加气混凝土砌块砌体质量验收标准:
1、主控项目应全部符合规定:
砌块和砌筑砂浆的强度等级应符合设计要求。

一般项目应有90%及以上的抽检处符合规定,或偏差值在允许偏差范围以内:
①砌体一般尺寸的允许偏差应符合下表规定
加气混凝土砌体一般尺寸允许偏差。

(完整word版)二次结构砌筑工程技术交底

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

工程名称房山区委党校学员宿舍楼和报告交底日期2022-4-26厅项目(学员宿舍楼)施工单位北京韩建集团有限责任公司分项工程名称砌筑工程交底提要二次结构砌筑工程技术交底交底内容:150mm 的砌块不得上墙。

切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈。

砌筑最底层砌块时,当灰缝厚度大于20mm 时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。

当搭砌长度小于150mm 时,即形成所为的通缝,竖向通缝不应大于2 皮砌块。

砌筑时,安排好砖的尺寸,先砌两端的第一皮,然后挂线砌墙身,铺一块砖长的砂浆砌一块,挤揉密实,“上跟线,下对棱,左右相邻要对平”。

加气混凝土砌体水平灰缝厚度一般为15mm,垂直竖缝宽度为20mm。

灰缝应横平竖直、砂浆饱满,正、反手墙面均宜进行勾缝。

砂浆的饱满度不得小于80%,铺灰长度不得超过800mm。

有抗震要求的砌体填充墙按设计要求应设置构造柱、水平系梁,构造柱的截面为240mm×墙厚。

构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小于60mm,高度为300mm 左右(按每层砖进退)。

墙体通筋与后置拉结钢筋应绑扎牢固。

砌块砌到接近上层梁板底部时,留置7天后用烧结多孔砖斜砌挤紧,从两侧向中间斜砌,砖的倾斜度约为60°左右,砂浆应饱满密实,砌块和需要进行墙顶嵌固做法需按照要求进行施工。

6、安装工程预埋管线出现偏差的,可以在墙顶或者墙底校正预埋管线,此部分可以在墙体开槽,但是尽量缩短开槽长度。

开槽预埋好后用砂浆抹好,保证墙体外观尺寸和质量。

7、砌块墙体构造做法:本工程砌块墙墙长小于5m,其墙顶做法如下:⑴墙顶高度余量为160~210时采用斜砌筑做法⑵砌块砌筑墙体时,遇有墙底部管线不宜砌筑时,可采用烧结多孔砖,其高度不宜小于200mm。
