建设项目进度控制复习题含答案(文档末)

《建设项目进度控制》课程综合复习资料一、单选题1. 施工图设计工作进度计划是工程建设阶段性设计进度计划的主要内容之一,它主要考虑各个()的设计进度及其搭接关系。

A、单项工程、单项工程B、分部工程、分部工程C、单位工程、单位工程D、分项工程、分项工程2. 在进度计划实施中,若某工作的进度偏差小于或等于该工作的(),此偏差将不会影响总工期。

A、自由时差B、紧前工作最迟完成时间C、总时差D、紧后工作最早开始时间3. 某工程含三个施工过程,各自的流水节拍分别为6天、4天、2天,则组织流水施工时,流水步距为()天。

A、1B、2C、4D、64. 工作总时差是()。

A、在不影响紧后工作最早开始时间前提下,本工作的机动时间B、在不影响紧后工作最迟完成时间前提下,本工作所具有的机动时间C、在不影响总工期前提下,本工作所具有的机动时间D、在不影响紧前工作最早完成时间前提下,本工作所具有的机动时间5. 某项工作有两端紧前工作A、B,其持续时间是A=3,B=4,其最早开始时间是A=5,B=6,则本工作的最早开始时间是()。

A、5B、6C、8D、106. 在工程网络计划中,M工作的最早开始时间为第16天,其持续时间为4天,该工作有三项紧后工作,它们的最早开始时间分别为第22天、第23天、第25天,则M工作的自由时差为()天。

A、4B、2C、3D、57. 网络计划工期优化的目的是为了缩短()。

A、计划工期B、计算工期C、要求工期D、合同工期8. 下列描述网络计划中的虚工作正确的是()。

A、既消耗时间,又消耗资源B、只消耗时间,不消耗资源C、既不消耗时间,也不消耗资源D、不消耗时间,只消耗资源9. 在某工程网络计划中,如果发现工作L的总时差和自由时差分别为4天和2天,监理工程师检查实际进度时发现该工作的持续时间延长了1天,则说明工作L的实际进度()。

A、不影响总工期,但影响其后续工作B、既不影响总工期,也不影响其后续工作C、影响工期1天,但不影响其后续工作D、既影响工期1天,也影响后续工作1天10. 主要用来安排自设计准备开始至施工图设计完成的总设计时间内所包含的各阶段工作的开始时间和完成时间,从而确保设计进度控制总目标实现的是()。

A、设计总进度计划B、技术性设计进度计划C、初步设计工作进度计划D、施工图设计进度计划11. 在工程网络图中,工作K的最迟完成时间为第20天,其持续时间为6天,该工作有三项紧前工作,它们的最早完成时间分别为第8天、第10天、第12天,则工作K的总时差为()天。

A、8B、6C、4D、212. 某工作的实际进度与计划进度如下图所示,在第6月末进行检查时发现()。

A、本工作已按计划完成B、第一月实际进度拖后3%,以后各月为:4%、10%、10%、10%、10%C、第一月实际进度拖后2%,以后各月为:4%、10%、25%、10%、10%D、在第四月末,实际完成的任务量大于计划任务量13. 当已规定了要求工期Tr时,网络计划的计划工期Tp应()。

A、Tp=TrB、Tp≤TrC、Tp≥TrD、Tp<Tr14.下列说法,正确的有()。

A、KⅠ,Ⅱ=3,KⅡ,Ⅲ=5,T=17B、KⅠ,Ⅱ=12,KⅡ,Ⅲ=9,T=21C、KⅠ,Ⅱ=3,KⅡ,Ⅲ=6,T=18D、KⅠ,Ⅱ=2,KⅡ,Ⅲ=9,T=2015. 某分部工程双代号网络计划如下图所示,其关键线路有()条。

A、5B、4C、3D、216. 某分部工程的双代号网络图如下图所示,错误之处是()。

A、节点编号不对B、有多余虚工作C、存在循环回路D、有多个起点节点17. 某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作为()。

A、工作A、工作C和工作EB、工作B、工作D和工作FC、工作C、工作E和工作FD、工作B、工作E和工作F18. 某分项工程实物工程量为1000m3,该分项工程人工时间定额为0.1工日/m3,计划每天安排2班,每班5人完成该分项工程,则其持续时间为()天。

A、100B、50C、20D、1019. 影响建设工程进度的不利因素中()是最大的干扰因素。

A、人为因素B、技术因素C、资金因素D、机具因素20. 当采用非匀速进展横道图比较法时,如果表示实际进度的横道线起点落在计划横道线起点的右侧,则二者之间的差距表示工作()。

A、实际早开工的时间B、实际晚开工的时间C、超额完成的工作量D、拖欠的工作量21. 在工程网络计划执行过程中,当某项工作的总时差刚好被全部利用时,则会影响()。

A、其紧后工作的最早开始时间B、其后续工作的最早开始时间C、其紧后工作的最迟开始时间D、本工作的最早完成时间22. 在工程网络计划执行过程中,如果发现某项工作的完成时间拖后而导致工期延长时,需要调整的工作对象应是该工作的()。

A、平行工作B、紧后工作C、后续工作D、先行工作23. 监理工程师控制工程建设进度的措施包括()。

A、组织措施B、经济措施和技术措施C、合同措施D、以上全部内容24. 在工程网络计划的执行过程中,监理工程师检查实际进度时,只发现工作M的总时差由原计划的4天变为-3天,说明工作M的实际进度()。

A、拖后7天,影响工期3天B、拖后7天,影响工期4天C、拖后4天,影响工期3天D、拖后3天,影响工期3天25. 已知某工程双代号网络计划的计划工期等于计算工期,且工作M的开始节点和完成节点均为关键节点,则对该工作的描述正确的是()。

A、为关键工作B、总时差等于自由时差C、自由时差为零D、总时差大于自由时差26. 工程项目建设总进度计划应在()阶段编制。

A、前期决策B、设计前准备C、设计D、施工招标27. 为了使工程所需要的资源按时间的分布符合优化目标,网络计划的资源优化是通过改变()来达到目的的。

A、关键工作的开始时间B、工作的开始时间C、关键工作的持续时间D、工作的持续时间28. 当利用S型曲线进行实际进度与计划进度比较时,如果实际进展点落在计划S型曲线的左侧,则通过比较可以获得的信息是()。

A、工程项目实际进度拖后的时间B、工程项目中各工作超额完成的任务量C、工程项日实际进度超前的时间D、工程项目中各工作拖欠的任务量29. 如果工作A和工作B在工程网络计划中之间的先后顺序关系属于组织关系,则说明它们的先后顺序不是由()决定的。

A、劳动力调配需要B、原材料调配需要C、工艺技术过程D、机械设备调配需要30. 编制网络计划的前提是()。

A、调查研究B、分解项目C、确定关键线路D、确定网络计划目标二、多选题1. 监理工程师控制建设工程进度的合同措施包括()。

A、协调合同工期与进度计划之间的关系B、建立进度计划审核制度C、推行CM承发包模式,分段设计、发包工程D、建立设计变更、工程变更管理制度E、严格控制工程变更和设计变更2. 监理工程师控制建设工程进度的技术措施包括()。

A、建立进度控制目标体系B、审查承包商提交的进度计划C、建立进度信息沟通网络D、编制进度控制工作细则E、及时办理工程款预付手续3. 在建设工程设计准备阶段,监理工程师进度控制的任务包括()。

A、协助建设单位确定工期总目标B、编制工程项目总进度计划C、编制设计阶段工作计划D、施工现场条件调查和分析E、编制施工总进度计划4. 建设单位进度控制的计划系统包括()。

A、工程项目前期工作计划B、工程项目建设总进度计划C、工程项目设计总进度计划D、工程项目施工总进度计划E、工程项目年度计划5. 监理工程师受建设单位委托对某工程项目实施全过程监理时,不仅需要编制监理总进度计划,还需要将该计划按()进行分解。

A、年、季、月B、工程进展阶段C、子项目D、专业E、参与单位6. 组织依次施工时,如果按专业成立专业工作队,则其特点有()。

A、各专业工作队不能在各段连续施工B、没有充分利用工作面进行施工C、完成施工任务所消耗的资源总量较多D、施工现场的组织管理比较复杂E、不利于提高劳动生产率和工程质量7. 下列双代号网络计划时间参数计算式,正确的有()。

A、ESi-j=ESh-i-Dh-iB、LSi-j=min(LFj-k-Dj-k)C、TFi-j=LSi-j-ESi-jD、FFi-j=ESj-k-ESi-j-Di-jE、LFi-j=min(LFj-k-Dj-k)8. 某分部工程双代号网络计划如下图所示,图中错误为()。

A、节点编号有误B、工作代号重复C、多个起点节点D、多个终点节点E、存在循环回路9. 某分部工程时标网络计划如下图所示,当设计执行到第4周末及第8周末时,检查实际进度如图中前锋线所示,该图表明()。

A、第4周末检查时预计工期将延长1周B、第4周末检查只有工作D拖后而影响工期C、第4周末检查时工作A尚有总时差1周D、第8周末检查时工作G进度拖后并影响工期E、第8周末检查时工作E实际进度不影响总工期10. 某分部工程双代号网络计划如下图所示,其作图错误包括()。

A、有多个起点节点B、有多个终点节点C、存在循环回路D、工作代号重复E、节点编号有误11. 某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。

A、工作B的总时差为3天B、工作C的总时差为2天C、工作D为关键工作D、工作E的总时差为3天E、工作G的自由时差为3天12. 某分部工程双代号网络计划如下图所示。

图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A、工作1—3为关键工作B、工作1—4的总时差为1C、工作3—6的自由时差为1D、工作4—8的自由时差为1E、工作6—10的总时差为313. 某分部工程双代号网络计划如下图所示(时间单位:天),图中已标出每个节点的最早时间和最迟时间,该计划表明()。

A、所有节点均为关键节点B、所有工作均为关键工作C、计算工期为15天且关键线路有两条D、工作1---3与工作1--4的总时差相等E、工作2--7的总时差和自由时差相等14. 监理工程师受业主委托对某工程项目实施全过程监理时,不仅需要编制监理总进度计划,而且还需要将该计划按()进行分解。

A、年、季、月B、进展阶段C、各子项目D、各专业E、各参与单位15. 下图为某工程项目的S形曲线,其中实线为计划S形曲线,点划线为实际S形曲线。

图中a、b、c三点所提供的信息是()。

A、a点表明进度超前B、a点表明进度拖后C、b点表明实际进度与计划进度一致D、b点表明进度拖后E、c点表明进度超前16. 某工程双代号时标网络计划执行到第4周末和第10周末时,检查其实际进度如下图前锋线所示,检查结果表明()。

A、第4周末检查时工作B拖后1周,但不影响工期B、第4周末检查时工作A拖后1周,影响工期1周C、第10周末检查时工作I提前1周,可使工期提前1周D、第10周末检查时工作G拖后1周,但不影响工期E、在第5周到第10周内,工作F和工作I的实际进度正常17. 某工作计划进度与实际进度如下图所示,从图中可获得的正确信息有()。

合集下载

建筑工程项目管理复习题(含答案)go

建筑工程项目管理复习题(含答案)go

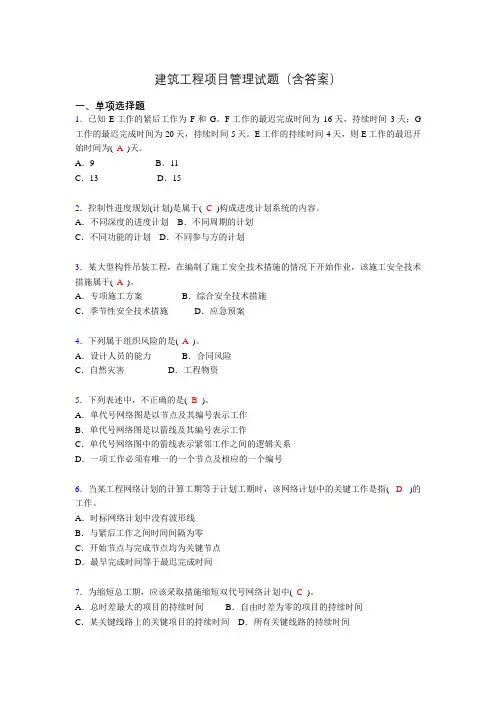

建筑工程项目管理试题(含答案)一、单项选择题1.已知E工作的紧后工作为F和G。

F工作的最迟完成时间为16天,持续时间3天;G 工作的最迟完成时间为20天,持续时间5天。

E工作的持续时间4天,则E工作的最迟开始时间为( A )天。

A.9 B.11C.13 D.152.控制性进度规划(计划)是属于( C )构成进度计划系统的内容。

A.不同深度的进度计划 B.不同周期的计划C.不同功能的计划 D.不同参与方的计划3.某大型构件吊装工程,在编制了施工安全技术措施的情况下开始作业,该施工安全技术措施属于( A )。

A.专项施工方案 B.综合安全技术措施C.季节性安全技术措施 D.应急预案4.下列属于组织风险的是( A )。

A.设计人员的能力 B.合同风险C.自然灾害 D.工程物资5.下列表述中,不正确的是( B )。

A.单代号网络图是以节点及其编号表示工作B.单代号网络图是以箭线及其编号表示工作C.单代号网络图中的箭线表示紧邻工作之间的逻辑关系D.一项工作必须有唯一的一个节点及相应的一个编号6.当某工程网络计划的计算工期等于计划工期时,该网络计划中的关键工作是指( D)的工作。

A.时标网络计划中没有波形线B.与紧后工作之间时间间隔为零C.开始节点与完成节点均为关键节点D.最早完成时间等于最迟完成时间7.为缩短总工期,应该采取措施缩短双代号网络计划中( C )。

A.总时差最大的项目的持续时间 B.自由时差为零的项目的持续时间C.某关键线路上的关键项目的持续时间 D.所有关键线路的持续时间8.建设工程项目总进度目标的控制是( A )项目管理的任务。

A.业主方 B.施工方C.设计方 D.供货方9.在项目目标动态控制中,属于项目目标控制准备工作的是(A)。

A.将项目的目标进行分解B.收集项目目标的实际值C.对项目目标进行动态跟踪D.找出实际值与计划值的偏差10.在项目组织结构中,设有专门的工作部门和具有进度控制岗位资格的人员负责进度控制工作,属于工程项目进度控制的(A)。

工程建设进度控制模拟试题

工程建设进度控制模拟试题

《建筑项目质量控制》综合复习题一、单项选择题1.一般的说,对工程项目的要求是既要合理的质量,又要合理的投资,要达到这个目标,主要是在()做好控制工作。

A、决策阶段B、设计阶段C、施工阶段D、可行性研究阶段2.对施工承包单位资质的动态管理是通过()或监督检查的办法来进行。

A、每月检查B、季度检查C、年度检查D、每三年检查一次3.施工单位(),降低一个资质等级。

A、年度检查不合格的B、现场考评不合格的C、连续两年年度检验不合格的D、无故不申请年检的4.通过工程建设形成的工程项目的质量,应满足用户从事生产、生活所需的功能和使用价值,符合设计要求和()。

A、质量评定标准B、合同规定的质量标准C、规范规定的标准D、环境协调性的要求5.材料书面检验是监理工程师对施工单位提供的()进行审核。

A、材料订货申请B、材料订货合同C、材料的验收签证D、材料的质量保证资料6.人是影响工程质量的因素之一,对人的控制应从确保质量的目的出发,本着()原则来控制人的使用。

A、专业对口B、发挥技术专长C、调动积极性D、量才适用、扬长避短7.监理工程师代表业主对施工图设计的审核应注意()。

A、所采用的技术路线是否符合总体方案的要求B、各专业设计方案是否符合预定的质量标准和要求C、是否使施工组织与生产操作得到满足D、使用功能和质量要求是否得到满足8.监理单位在()的基础上,制定监理大纲并确定建立深度。

A、确定施工承包单位B、协助施工承包单位建立质量体系C、审查施工承包单位的质量控制计划D、了解施工承包单位的管理水平及控制能力9.目测检查法的手段可归纳为看、摸、敲、()四个字。

A、听B、套C、照D、感10.事后质量控制是指()。

A、隐蔽工程验收B、在完成施工过程中形成产品的质量控制C、单位工程的检查验收D、工程质量评定11.为进行施工阶段材料质量的控制,施工单位在主要装修材料和设备订货前应向()申报。

A、监理工程师B、设计院C、业主D、城建部门12.工程开工前,对于给定的原始基准点、基准线和参考标高等控制点,()应进行复核。

建筑工程项目管理复习题(含答案)adr

建筑工程项目管理复习题(含答案)adr

建筑工程项目管理试题(含答案)一、单项选择题1.在某双代号网络计划中,,某工作M的最迟完成时间为第25天,其持续时间为6天。

该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天、第13天,则工作M的总时差为(A)天。

A.6 B.9C.12 D.152.下列选项,不属于投资纠偏措施的是(C)。

A.采取限额设计的方法 B.采取价值工程的方法C.调整进度管理的方法和手段 D.优化施工方法3.项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和实际值的比较,当发现项目目标偏离时采取( D )。

A.原因分析 B.改进措施C.调整措施 D.纠偏措施4.建设工程项目施工成本偏差控制的关键是( D )。

A.核算 B.分析C.控制 D.纠偏5.某土方工程,由于工程变更,工程量由2800立方米增加到3500立方米,原计划工期为40天,施工合同规定,工程量增减10%为承包商的风险,采用比例分析法计算,则工期索赔值应为(B)天。

A.4B.6C.8D.106.建设工程项目质量控制系统建立的环节包括:①分析质量控制界面;②制定质量控制制度;③编制质量控制计划;④确立系统质量控制网络。

正确的排序为(A)。

A.④②①③B.④①②③C.③④②①D.③②④①7.建设工程项目质量控制体系的控制目标是(D)所规定的质量标准。

A.工程建设强制性标准B.工程建设推荐性标准C.工程质量验收统一标准D.建设工程项目目标8.当某工程网络计划的计算工期等于计划工期时,该网络计划中的关键工作是指( D)的工作。

A.时标网络计划中没有波形线B.与紧后工作之间时间间隔为零C.开始节点与完成节点均为关键节点D.最早完成时间等于最迟完成时间9.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。

该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差( B )。

土木工程类建设工程质量、投资、进度控制模拟试题与答案135

土木工程类建设工程质量、投资、进度控制模拟试题与答案135

建设工程质量、投资、进度控制模拟试题与答案135一、单项选择题每题的备选项中,只有1个最符合题意1. 某公司存入银行10万元,年利率为2.79%,共存5年,按复利计息,则存款到期后的本利和为______万元。

A.11.395B.11.475C.11.595D.11.486答案:B本题考核的是本利和的计算。

本题的计算过程为:F=P(1+i)n=10万元×(1+2.79%)5=11.475万元。

2. 某公司拟投资建设1个工业项目,希望建成后在6年内收回全部贷款的复本利和,预计项目每年获利100万元,银行贷款的年利率为5.76%,则该项目的总投资应控制在______万元以内。

A.495.46B.475.36C.487.64D.496.57答案:A本题考核的是等额资金现值的计算。

等额资金现值的公式为:P=A,本题的计算过程为:P=100万元×=495.46万元。

3. 某项目各年的净现金流量如下表所示。

该项目的投资回收期约为______年。

年份 1 2 3 4 5 净现值流量(万元) -600 -700 1800 1200 900 累计净现值流量(万元) -600 -1300 500 1700 2600A.2.72B.1.72C.3.42D.2.38答案:A本题考核的是投资回收期的计算。

项目投资回收期的计算公式为:P t=T-1+,本题的计算过程为:项目的投资回收期=(3-1)年+年=2.72年。

4. 关于利息备付率,下列说法正确的是______。

A.在借款偿还期内,各年可用于还本付息资金与当期应还本付息金额的比值B.利息备付率应按月计算C.正常运营的企业,利息备付率应当小于1D.当期应付利息是指计入总成本费用的全部利息答案:D5. 投资收益率是指投资方案建成投产并达到设计生产能力后一个正常生产年份的______的比率。

A.年销售收入与方案固定资产投资B.年销售收入与方案总投资C.年净收益额与方案总投资D.年净收益额与方案固定资产投资答案:C6. 某投资项目FNPV(16%)=310.35万元,FNPV(20%)=89.20万元,FNPV(23%)=-78.12万元,则该项目的财务内部收益率为______。

建设项目进度控制(案例题)

建设项目进度控制(案例题)

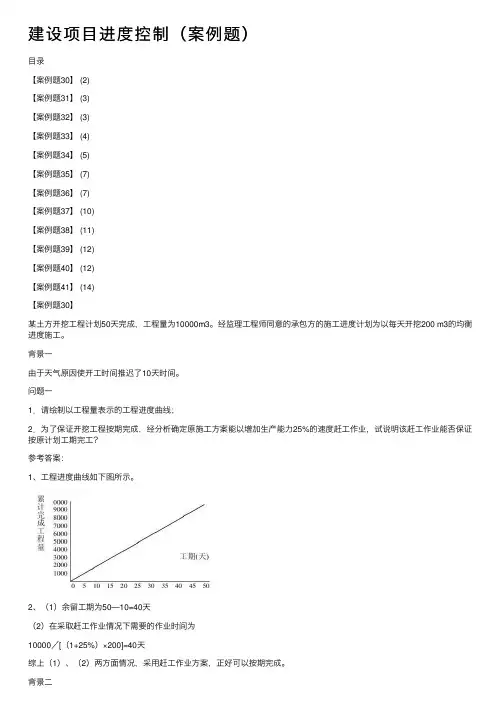

建设项⽬进度控制(案例题)⽬录【案例题30】 (2)【案例题31】 (3)【案例题32】 (3)【案例题33】 (4)【案例题34】 (5)【案例题35】 (7)【案例题36】 (7)【案例题37】 (10)【案例题38】 (11)【案例题39】 (12)【案例题40】 (12)【案例题41】 (14)【案例题30】某⼟⽅开挖⼯程计划50天完成,⼯程量为10000m3。

经监理⼯程师同意的承包⽅的施⼯进度计划为以每天开挖200 m3的均衡进度施⼯。

背景⼀由于天⽓原因使开⼯时间推迟了10天时间。

问题⼀1.请绘制以⼯程量表⽰的⼯程进度曲线;2.为了保证开挖⼯程按期完成,经分析确定原施⼯⽅案能以增加⽣产能⼒25%的速度赶⼯作业,试说明该赶⼯作业能否保证按原计划⼯期完⼯?参考答案:1、⼯程进度曲线如下图所⽰。

2、(1)余留⼯期为50—10=40天(2)在采取赶⼯作业情况下需要的作业时间为10000/[(1+25%)×200]=40天综上(1)、(2)两⽅⾯情况,采⽤赶⼯作业⽅案,正好可以按期完成。

背景⼆上述赶⼯作业⽅案(每天开挖250 m3)经监理⼯程师批准从第11天开始施⼯。

现场监理⼈员根据监理⽇志,每5天汇总⼀次实际完成的⼟⽅量,前30天的统计数据如表所⽰:问题⼆1、根据上述统计资料分析,在前30天内,监理⼯程师最初批准的进度计划与实际进度的偏差为多少天?2、根据上述统计资料分析,从监理⼯程师批准赶⼯⽅案起的11~30天内,实际进度与批准的赶⼯进度的偏差为多少天?参考答案:1、(1)按监理⼯程师最初批准的进度计划,第30天结束时,应完成⼯程量30×200=6000m3(2)实际完成的⼯程量为1250+1200+1150+1200=4800 m3(3)实际进度与初始批准计划的偏差为620060004800-=- 天即:⽐初始进度计划拖延了6天⼯期。

2、(1)按赶⼯计划,11~30⽇内,计划完成⼯程量为 250×20=5000m 3(2)实际进度与赶⼯计划进度偏差为8.025050004800-=- 天即:实际进度⽐赶⼯计划进度拖延0.8天⼯期。

建设工程质量、进度、投资控制练习题

建设工程质量、进度、投资控制练习题

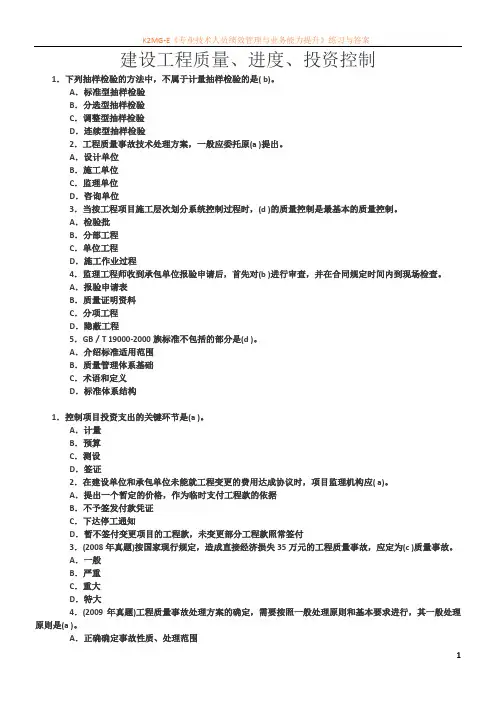

建设工程质量、进度、投资控制1.下列抽样检验的方法中,不属于计量抽样检验的是( b)。

A.标准型抽样检验B.分选型抽样检验C.调整型抽样检验D.连续型抽样检验2.工程质量事故技术处理方案,一般应委托原(a )提出。

A.设计单位B.施工单位C.监理单位D.咨询单位3.当按工程项目施工层次划分系统控制过程时,(d )的质量控制是最基本的质量控制。

A.检验批B.分部工程C.单位工程D.施工作业过程4.监理工程师收到承包单位报验申请后,首先对(b )进行审查,并在合同规定时间内到现场检查。

A.报验申请表B.质量证明资料C.分项工程D.隐蔽工程5.GB/T 19000-2000族标准不包括的部分是(d )。

A.介绍标准适用范围B.质量管理体系基础C.术语和定义D.标准体系结构1.控制项目投资支出的关键环节是(a )。

A.计量B.预算C.测设D.签证2.在建设单位和承包单位未能就工程变更的费用达成协议时,项目监理机构应( a)。

A.提出一个暂定的价格,作为临时支付工程款的依据B.不予签发付款凭证C.下达停工通知D.暂不签付变更项目的工程款,未变更部分工程款照常签付3.(2008年真题)按国家现行规定,造成直接经济损失35万元的工程质量事故,应定为(c )质量事故。

A.一般B.严重C.重大D.特大4.(2009年真题)工程质量事故处理方案的确定,需要按照一般处理原则和基本要求进行,其一般处理原则是(a )。

B.安全可靠、不留隐患C.满足建筑物的功能和使用要求D.技术上可行、经济上合理5.某承包商从一生产厂家购买了相同规格的大批预制构件,进场后码放整齐。

对其进行进场检验时,为了使样本更有代表性,宜采用( b)的方法。

A.全数检验B.分层抽样C.简单随机抽样D.等距抽样1.(2009年真题)施工阶段监理工程师进行投资控制的技术措施之一是( c)。

A.明确投资控制人员的责任B.确定工程变更的价款C.审核施工方案D.做好施工记录2.价值工程的目的是(c )。

建筑工程项目管理复习题(含答案)ii

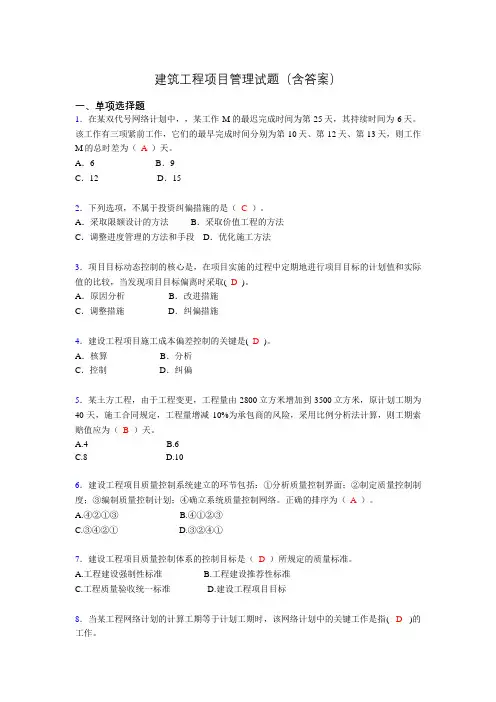

建筑工程项目管理试题(含答案)一、单项选择题1.建设工程实行总承包的,由( B )对施工现场的安全生产负总责。

A.建设单位 B.总承包单位C.项目经理 D.建设行政主管部门2.就建设工程项目进度控制的主要工作环节而言,其正确的工作程序为( D )。

A.编制计划、目标的分析和论证、调整计划、跟踪计划的执行B.编制与调整计划、跟踪计划的执行、目标的分析和论证C.目标的分析和论证、跟踪计划的执行、编制与调整计划D.目标的分析和论证、编制计划、跟踪计划的执行、调整计划3.预防防冻、防塌方、防雷击、防风等采取的措施属于( C )。

A.特殊工程安全技术措施 B.一般工程安全技术措施C.季节性安全技术措施 D.应急措施4.在双代号网络图中,虚箭线表示工作之间的(C)。

A.时间间歇 B.搭接关系C.逻辑关系 D.自由时差5.管理职能分工表是用表的形式反映项目管理班子内部( A)、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。

A.项目经理 B.总经理C.总工程师 D.业主方代表6.建设工程项目质量控制系统建立的环节包括:①分析质量控制界面;②制定质量控制制度;③编制质量控制计划;④确立系统质量控制网络。

正确的排序为(A)。

A.④②①③B.④①②③C.③④②①D.③②④①7.自由时差是指在不影响紧后工作(A)的条件下,本工作可以利用的机动时间。

A.最早开始时间B.最迟开始时间C.最早完成时间D.最迟完成时间8.某项工作分别有一项紧前工作和紧后工作,已知紧前工作的最早开始时间为3,持续时间为2,紧后工作的最迟完成时间为10,持续时间为3。

若该项工作的持续时间为2时,其总时差应为( A )。

A.0 B.1C.2 D.39.关于风险管理工作流程,排序正确的是(A)。

A.风险识别、风险评估、风险响应、风险控制B.风险评估、风险识别、风险响应、风险控制C.风险响应、风险评估、风险识别、风险控制D.风险控制、风险识别、风险评估、风险响应10.下列风险中属于技术风险的是(C)。

建设工程进度控制习题一(doc 6页)

建设工程进度控制习题一(doc 6页)进度控制习题一、单项选择题1.建设工程进度控制的总目标是( )。

A.提前交付B.建设工期C.定额工期D.计划工期2.影响建设工程进度的不利因素中( )是最大的干扰因素。

A.人为因素B.设计因素C.资金因素D.组织管理因素3.与横道图相比,网络图具有的特点不正确的是( )。

A.网络图能够明确表达各项工作之间的逻辑关系B.通过网络图时间参数的计算,可以找出关键线路和关键工作C.网络图可以利用电子计算机进行计算、优化和调整D.比横道图直观明了4.为确保建设工程进度控制目标的实现,监理工程师必须认真制定进度控制措施。

进度控制的技术措施主要有( )。

A.对应急赶工给予优厚的赶工费用B.建立图纸审查、工程变更和设计变更管理制度C.审查承包商提交的进度计划,使承包商能在合理的状态下施工D.推行CM承发包模式,并协调合同工期与进度计划之间的关系5.监理工程师控制工程建设进度时,采取经济措施的主要目的是为了( )。

A.保证物资供应B.确定费用补偿额C.保证资源均衡使用D.保证资金供应6.工程建设进度控制的经济方法之一是指( )。

A.业主在招标时提出进度优惠条件鼓励承包单位加快进度B.政府有关部门批准年度基本建设计划和制定工期定额C.政府招投标管理机构批准标底文件中的工程总工期D.监理工程师根据统计资料分析影响进度的风险因素7.在建设工程进度控制工作中,监理工程师所采取的合同措施主要有( )。

A.建立进度协调会议制度和工程变更管理制度B.协调合同工期与进度计划之间的关系C.编制进度控制工作细则并审查施工进度计划D.及时办理工程预付款及工程进度款支付手续8.为了有效地控制建设工程进度,监理工程师要在设计准备阶段( )。

A.审查工程项目建设总进度计划,并编制工程年、季、月实施计划B.收集有关工期的信息,进行工期目标和进度控制决策C.编制设计总进度计划及详细的出图计划,并控制其执行D.向建设单位提供有关工期的信息,协助建设单位确定工期总目标9.在建设工程实施阶段,监理工程师进度控制的任务有( )。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
