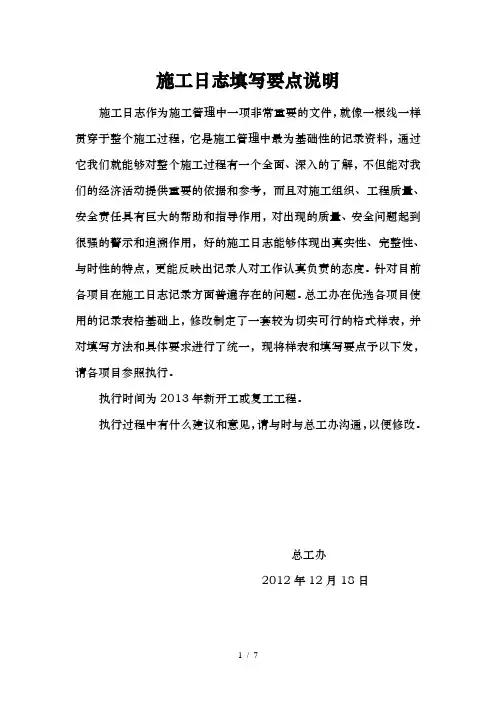

(填写示例)施工日志
最高25度
工程名称DK1068+020涵洞工程______气候(晴√、雨、阴)最低18度
施工单位:××项目分部××作业队2011年10月20日业班作业人员提出要求,1、严格按设计尺寸、位置做好模板安装;2、模板安装质量满足验收标准和技术指南要求;3、安全员必须随时在现场做好安全检查防护。(见书面交底编号:****。)
当日投入机具:砼泵车1台、砼运输车3台、振捣棒4台。投入人员:现场指挥人员2人、模板工6人,砼振捣8人、模板检查及小工5人。
无机具进退场。
7、材料、构件取样及试验情况:
现场制取同条件试件两组,编号DK1068+020涵洞第2、4、6节,取样由试验员***取样,监理工程师***见证。灌注前现场测得混凝土塌落度210mm215mm200mm,入模温度24℃、25℃、25℃,入模含气量为***。
12、上下道工序要求及交接情况:
模板及支架、混凝土浇筑按工序要求正常交接。
13、其他:
记录突发事件,安全质量隐患、事故的发生情况及处理措施。
施工负责人:* * *记录人:* * *
今日***监理工程师旁站。质检员:
4、安全检查情况:
作业人员按要求佩戴防护用品,现场施工用电做到“一机一闸一漏”,电线搭设规范,脚手架按规定进行搭设,符合验标要求。
安全员:
5、文明施工及环水保情况:
便道采用洒水车进行防尘。现场无废料乱弃现象。(具体根据今日工作内容填写)。
6、现场作业人员及施工机械进场退场情况:
领工员:技术员:安全员:
3、质量检查验收情况:
模板安装前***监理检查钢筋直径、间距、绑扎质量满足图纸和验收标准要求,允许进行下道工序施工;浇筑前模板及支架安装质量经***监理检查验收合格允许进行混凝土浇筑,混凝土施工工艺及各项指标符合设计及验标要求,施工过程中无跑模及漏浆现象,混凝土施工连续无中断。混凝土坍落度、含气量等符合要求。
8、地质核查或变更设计情况:
无。
9、施工小结:
作业过程中各工序衔接紧密,均按专业作业卡片规范操作。安全员、质量员现场卡控到位,模板支护严密、内无杂物及积水,混凝土振捣密实、无露浆现象。完成DK1068+020涵洞2、4、6节墙身模板安装、边墙混凝土浇筑。今日无安全质量事故。
10、相关部门检查整改落实情况:
×日沪昆公司曲靖指挥部×领导带队检查发现涵洞第2节上海方向边墙钢筋间距不达标,经重新调整钢筋间距后于15:30达到验收标准。今日施作的模板支护质量也达到要求,并计划对原钢筋间距不合格部分进行重新绑扎,经指正后及时进行整改并经验收合格。见检查记录本。
11、需解决的问题:
如无:无
如有:当天不能处理的问题,需要第二天或以后完善整改的问题。
2、施工部位、作业内容:
DK1068+020涵洞2、4、6节墙身钢筋经***监理检查验收合格后安装边墙模板,安装1m*1.5m模板**块;待模板安装完毕后经***监理检查验收合格后允许浇筑两侧混凝土,浇筑采用泵送混凝土对称浇筑,12:10分开始浇筑17:20分浇筑结束,采用插入式振动棒分层振捣,混凝土施工工艺符合验标要求。**监理旁站,混凝土为C**混凝土,***m3。
