矿井工作面注浆环保措施

合集下载

矿井防治水技术措施

矿井防治水技术措施

矿井防治水技术措施矿井防治水技术措施是指在矿井开采过程中,通过一系列的防水治理措施保障矿井工作面的安全和稳定性,防止由于地下水涌升、渗漏和外部水体对矿井造成的威胁和危害。

准确地说,矿井防治水技术措施主要包括以下几个方面:1.矿井防渗注浆:主要是通过在矿井壁和顶板等易渗漏区域进行注浆,有效消除地下水渗透。

2.矿井断层水位管理:矿井断层交汇区域是矿井多次发生水灾的重要原因之一,因此要在这些区域实行水位管理,及时做好维护和管理工作。

3.填井采水:矿井开采过程中,地下水常常会从开采工作面渗出,这就需要进行填井采水来进行应对,在必要时可以进行收集和处理。

4.排水系统的建设:在矿井内部建设疏干、疏浚系统,及时排水,保持矿井内部的干燥与舒适。

为了保障矿井工作面的安全和稳定性,必须采取有效的防治水技术措施,下面将从矿井防渗注浆、矿井断层水位管理、填井采水和排水系统建设四个方面进行详细的介绍。

1. 矿井防渗注浆矿井防渗注浆是指在矿井地下水级别高、渗流量大的地方,施加压力将水泥浆等材料注入矿井壁和顶板等易渗漏区域,增加地下水涌进的阻力,达到封堵水流渠道,以达到防止渗漏的目的。

注浆的材料通常包括水泥、特种混凝土、树脂等。

注浆施工前,要做好相关的工程设计和施工方案,根据矿井地质结构和地下水情况进行详细的勘测和分析,确定注浆的注入深度、注入量、注入压力等技术参数。

同时,对注浆材料的类型、比例和施工条件也要进行认真考察和筛选。

2. 矿井断层水位管理矿井断层交汇处是地下水流聚集的区域,也是水灾频繁发生的主要地方。

为了及时预防和避免矿井断层水位升高引发的安全事故,需要建设水位管理系统,对这些区域进行统一管理和调控。

水位管理系统一般包括井下水位监测、水位预警、水位调节、水位控制等多个方面。

通过监测和分析井下的水位情况,预测矿井水位升高的趋势,并及时采取相应的措施进行调控和管理,确保矿井在水位下降的过程中,不会对矿井工作面的安全和稳定性造成影响。

回风立井工作面预注浆安全技术措施

回风立井工作面预注浆安全技术措施

回风立井工作面预注浆安全技术措施近年来,随着煤炭行业的发展,回风立井工作面预注浆在采煤过程中起到了越来越重要的作用。

预注浆作为一种防灾减灾的重要措施,广泛应用于煤矿工程安全和环保建设中。

回风立井工作面预注浆安全技术措施,对于确保煤矿工作面开采的安全、高效和可持续发展起到至关重要的作用。

在工程建设中,如何科学合理地选择预注浆材料,合理编制施工方案,确保预注浆施工安全和预防不良后果,是工程建设中需要充分考虑的关键问题。

一、预注浆施工的前期准备1、制定安全技术措施:在进行回风立井工作面预注浆安全施工之前,必须先制定详细、全面的安全技术措施。

安全技术措施应包括预防措施、应急措施、工艺流程、人员管理、设备维修等方面,确保施工过程中的工作人员和设备的安全。

2、进行现场勘查:施工前要进行现场勘查,对工作面的地质构造、地下水、围岩厚度等进行细致的勘查分析,制定合理的施工方案。

3、选择预注浆材料:针对煤炭矿井的特殊工作环境,预注浆材料的选择非常重要。

优质的预注浆材料应具有防水、耐腐蚀、耐磨损、粘结力强等特点,以确保注浆效果和工作面的安全稳定。

二、预注浆施工中的安全技术1、设立防护措施:在预注浆施工过程中,要提供安全保护措施,如安全帽、防护眼镜、手套、口罩等,以确保工人的安全。

2、保持现场清洁:预注浆施工中要保持现场清洁,及时清理现场杂物,以减少人员和设备的意外伤害。

3、严格质量控制:预注浆施工中,应严格控制预注浆混合物的配合比例、浆液浓度、加速剂加入浓度等,保证注浆质量达到标准要求。

4、注意安全疏散:预注浆施工过程中,对于可能出现安全事故的状况,应制定疏散方案、设立警示标志,确保安全疏散通道畅通。

5、定期检查设备:预注浆设备应定期进行检查、维修和清洁,确保设备的运行安全和表面干净。

6、施工时与其它施工保持相对安全距离,以避免互相干扰,确保工作面施工的安全和稳定。

三、预注浆验收及质量保持1、对预注浆的强度、密度等指标进行检测,保证其达到标准规定要求。

矿山注浆措施

矿山注浆措施

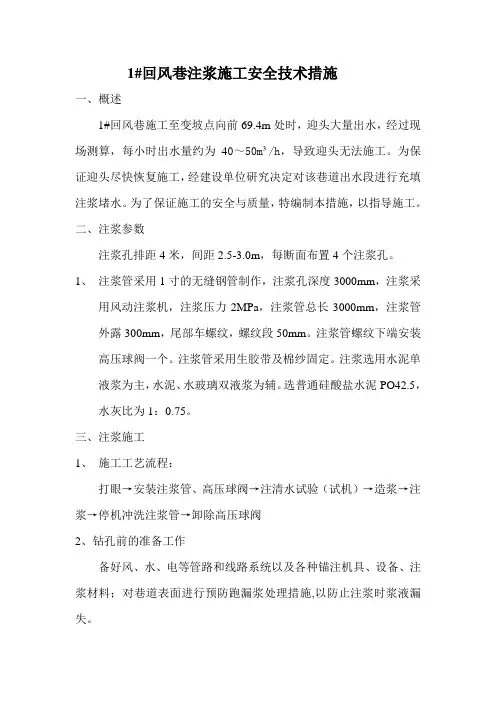

1#回风巷注浆施工安全技术措施一、概述1#回风巷施工至变坡点向前69.4m处时,迎头大量出水,经过现场测算,每小时出水量约为40~50m³/h,导致迎头无法施工。

为保证迎头尽快恢复施工,经建设单位研究决定对该巷道出水段进行充填注浆堵水。

为了保证施工的安全与质量,特编制本措施,以指导施工。

二、注浆参数注浆孔排距4米,间距2.5-3.0m,每断面布置4个注浆孔。

1、注浆管采用1寸的无缝钢管制作,注浆孔深度3000mm,注浆采用风动注浆机,注浆压力2MPa,注浆管总长3000mm,注浆管外露300mm,尾部车螺纹,螺纹段50mm。

注浆管螺纹下端安装高压球阀一个。

注浆管采用生胶带及棉纱固定。

注浆选用水泥单液浆为主,水泥、水玻璃双液浆为辅。

选普通硅酸盐水泥PO42.5,水灰比为1:0.75。

三、注浆施工1、施工工艺流程:打眼→安装注浆管、高压球阀→注清水试验(试机)→造浆→注浆→停机冲洗注浆管→卸除高压球阀2、钻孔前的准备工作备好风、水、电等管路和线路系统以及各种锚注机具、设备、注浆材料;对巷道表面进行预防跑漏浆处理措施,以防止注浆时浆液漏失。

3、钻眼注浆孔采用7655风锤,直径32mm钻头钻眼。

按注浆孔设计的位置和方位钻孔,深度3000mm,打眼时采取打一排孔注一排孔,直至注浆结束。

钻孔完成后将钻孔内积水与岩屑吹洗干净。

4、安装注浆管安装注浆管前,注浆管锚固螺纹处要缠紧棉线,注浆管打入孔内并安上球阀,注浆管外露部分不超过200mm,不小于50mm,并在眼口四周剩余部分用锚固剂封堵,锚固剂固定注浆管20分钟后方可注浆,确保注浆时不泄漏。

5、造浆、注浆(1)、造浆单液浆的制作:在一个标有刻度的搅拌桶中放入0.3m 的水,逐渐加入5袋水泥,人工均匀搅拌10分钟即可。

(2)、注浆按注浆要求连接好注浆管路,调节注浆泵,确认正常后,先注入清水试管路压力(初压)。

然后开泵注浆,达到设计压力后,关闭高压球阀,去除注浆管路,再注下一个。

矿井注浆堵水技术

矿井注浆堵水技术

矿井注浆堵水技术当涌水量很大,仅仅靠排水已不可能或有经济时,注浆堵截水源通道,然后再进行排水。

注浆堵水是将水泥将或化学浆通过管道压入井下岩层空隙、裂隙或巷道中,使其扩散、凝固和硬化,从而岩层具有较高的强度、密实性和不透水性,达到封堵截断补给水源和加固地层的作用,是矿井防治水害的重要手段之一.目前,注浆堵水已广泛用于矿井井筒注浆,封堵突水点,恢复被淹矿井,井巷堵水过含水层或导水断层,帷幕注浆堵水截流,减少矿井涌水量、底板注浆加固防止突水等方面已取得良好的效果。

一、注浆堵水的适用条件(1)当老窑或被淹井巷的积水与强大水源有密切联系时,可先注浆堵截水源,然后排干积水。

如山东肥城国庄矿、河南焦作演马庄矿等,都是先堵截水源而后排干积水恢复生产的.(2)当井巷工程必须穿过一个或几个强含水层或充水断层,如不堵截水源,将给矿井生产和建设带来很大困难和危害,甚至无法施工,我国许多矿井穿过强含水层时,都是利用这一方法。

(3)当井筒或工作面发生严重淋水,为了加固井壁、改善劳动条件、减少排水费用,可以采取注浆措施。

如鹤壁鹿楼主、副井,新汶协庄主、副井,采取挂浆措施后,取得了良好的效果.(4)某些涌水量特大的矿井,为了减少矿井涌水量,降低常年排水费用,亦可采用注浆堵截水源.如焦作九里山矿,北部隐伏露头区冲积层水补给八层石灰岩含水层涌人矿井,采取注浆措施后,矿井涌水量减少56 m3/’rain,lO年共节省排水电费近亿元,取得了显著的经济效益,使一个严重亏损的矿井得以扭亏为盈。

二、注浆工作程序(一)注浆材料注浆材料的选择应根据堵水的目的、地质条件、施工条件、注浆工艺和投资多少等因素决定.从水文地质条件考虑,选择材料可参考表4—2。

在一般情况下,凡是水泥浆能解决问题的尽量不采用化学浆,化学浆主要用于弥补水泥浆的不足,解决一些水泥浆难以解决的问题.当地下水流速为25 m /h时,采用单液水泥浆;当大干25 m/h时,采用水泥一水玻璃双液浆;用于底板岩溶、断层破碎带和动水注浆堵水及处理井下突水事故时,目前多采用先灌注惰性材料(如砂、炉渣、砾石、锯末等)充填过水通道、缩小过水断面、增加浆液流动阻力、减少跑浆,然后灌注快凝水泥一水玻璃浆液,再用强度较高的化学浆进一步封堵。

采煤工作面注化学浆安全技术措施

采煤工作面注化学浆安全技术措施

采煤工作面注化学浆安全技术措施一、注浆基本要求1、注浆区域:沿工作面倾斜方向30-90m之间范围,预计沿走向注浆100m。

2、循环进尺:根据工作面实际周期来压情况,预计注浆循环步距为12m(周期来压一般为15-20m,3个原班18刀),保证在来压之前注浆。

3、钻孔布置:沿工作面推进方向打眼,沿倾斜方向布置钻孔,钻孔间距3米×20个=60m(沿倾斜方向布置注浆眼,在支架伸缩梁下400mm处打眼,眼深7m,注浆眼与工作面煤壁成15°上扬夹角)。

4、注浆时间:根据周期来压一般持续5-7天的实际,在发生工作面破碎、片帮、抽顶地段随时打眼注浆。

5、打眼机具:ECCZM-12型煤电钻、1.5m细麻花钻杆(5根接力)。

6、注浆机具:QGB系列气动双液注浆泵,YJL-1型压风机。

7、注浆要求:每孔注浆量为树脂浆液和固化剂浆液均不得超过10桶(每桶25kg,树脂浆液和固化剂浆液比例为1:1),注浆后详细填写注浆记录表。

8、注浆负责单位:注浆由邢台宏利矿业技术公司执行(包括注浆设计),红庙煤矿二井综采队负责打眼、安全、浆液运输及相关工作。

二、注浆安全技术措施为保证化学注浆加固施工质量和施工安全,在化学注浆施工中应注意以下事项。

1、注浆人员进入工作面机道前,必须对工作面前刮板输送机停电闭锁,开关挂停电牌。

2、人员进入机道进行打眼、埋管、封孔、连管等作业时,应预先检查工作面顶板和支护情况,尤其检查工作面煤壁情况,提前处理煤壁活煤矸,防止煤壁片帮伤人。

3、确保工作面支架初撑力不低于24Mpa;注浆前保持工作面采高在2.6m,防止超高或过低,出现超高必须停机背顶,背顶由综采队负责,背顶安全工作执行工作面作业规程要求。

4、工作时,安排专人对工作地点及周围顶板进行监护检查,发现不安全隐患要及时处理,确保安全施工。

5、保持工作面每天推进度不少于3m(6刀),周期来压期间注浆区域少放货或不放货,防止工作面太低,影响注浆效果。

回风立井工作面预注浆安全技术措施

回风立井工作面预注浆安全技术措施

回风立井工作面预注浆安全技术措施回风立井工作面预注浆安全技术措施随着煤矿工作的不断推进,回风立井工作面预注浆技术得到了广泛应用。

回风立井在开采煤矿时起到了重要作用,预注浆技术则是保证回风立井工作面稳定的关键。

然而,预注浆过程中存在危险因素,为了保证工人安全,需要采取一系列安全技术措施。

一、煤矿回风立井工作面预注浆概述回风立井是煤矿中的一个重要构造,在采煤前需要进行预注浆工作。

预注浆工作是指将预先测算好的浆料输送至钻孔洞中,形成健康稳定的岩石层以支撑回风立井,以减小回风气流的阻力。

预注浆的岩石层密实度高,承载能力强,具有很好的支撑效果,对于安全生产和提高生产效率都有着重要的意义。

预注浆等工作一般由专业人员负责,包括预注浆原材料的准备、搅拌、注浆和喷涂等步骤。

二、回风立井工作面预注浆可能出现的危险因素1.电气设备安全问题:注浆作业时需要使用电气设备,设备老化等会增加电气设备安全隐患,容易引发电气事故。

2.化学药品危害:预注浆过程中,可能会涉及到一些化学药品,例如水泥等,这些化学药品对于人体有毒害作用。

3.人员活动安全问题:预注浆工作一般在孔里进行,工人可能会出现被困等意外事故。

4.设备故障:推注泵等设备故障可能导致意外事故。

5.坍塌事故:在注浆过程中,预注浆空心孔区可能发生破裂、渗漏和坍塌等意外事故。

以上危险因素都可能导致人身伤害和财产损失等问题,需要采取一系列措施来防范和治理。

三、预注浆安全技术措施1.制定准确的预注浆方案:制定详细的预注浆方案和标准操作规程,注意工艺细节,尽量发掘和处理好所有可能出现的问题,确保预注浆以达到预期目标。

2.设立安全责任人:煤矿企业要建立健全工作面预注浆安全管理体系,设立安全责任人,并将其职责明确到位,负责预注浆现场的安全管理工作。

3.选用合格的预注浆设备:选用性能先进、安全稳定、操作简单的设备,对设备进行维护保养和定期检查,对设备的安全运行进行严密监察。

4.加强安全教育培训:开展员工安全知识培训,加强安全意识教育,提高员工对危险因素的敏感度及应对能力,确保每一个员工能够独立识别、评估和处理危险因素。

煤矿灌浆措施

煤矿灌浆措施

某工作面灌浆安全措施某工作面所采煤层为3层煤,煤层自然发火期为3-6个月。

为认真执行开采防灭火规定,贯彻党和国家的安全生产方针,在防灭火方面本着“安全第一,预防为主,综合治理”的原则。

做好该灌浆防火工作,杜绝自然发火事故,确保矿井安全生产,制定本措施。

一、地面制浆1、泥浆中固体材料采用黄土等不自燃材料,采土要均匀,使冲下的土充分湿润,防止大块土进入泥浆地。

2、开动搅拌机后,制浆人员要时刻注意设备运转情况,当设备运转出现异常时应立即停机,进行检查处理。

3、制浆前所用各种设备要完好;各阀门处在正确的开关位置;供水系统应畅通;照明设备应齐全。

4、制黄泥浆前检查黄土是否符合质量要求,不准有石子、草根等杂物,并在浆液进入井下管路口安设过滤网,对泥浆中杂物进行过滤。

5、灌浆时,土水比不低于1:6。

6、严格按泥浆浓度配比,确保灌浆浓度符合要求。

二、井下灌浆1、采煤工区要按规定及时灌浆。

2、灌浆前,首先检查管路系统状况和瓦斯、二氧化碳、一氧化碳等气体浓度及温度等有害气体浓度,必须在符合《煤矿安全规程》后,方可安排操作。

发现问题要及时处理,处理不了的要汇报。

3、灌浆前,首先检查胶管和输浆管连接是否严密牢固,然后打开主管路(工作面顺槽内)的关停阀门,用电话与制浆站联系,先用清水冲洗、检查管路,待管路畅通后,第2次打电话要浆开始灌浆作业。

4、灌浆时,无关人员不得在高压胶管附近停留,以防止管子崩坏伤人。

5、灌浆时,采煤工区安排专人密切注意管路及各处阀门的情况,发现堵孔或管路漏浆时,应首先通知井上停止下浆,同时派人关闭上一道阀门,然后进行处理。

6、灌浆时,停止其他作业,撤出工作面无关人员,安排专人在工作面和下端头观察灌浆情况,直到出现泥浆,停止灌浆。

7、灌浆结束后,用清水冲洗管路,直到工作面管路出现清水为止。

8、工作结束后,要核实本班注浆量、用土量(或粉煤灰量)、水量,并将本班工作情况详细记入注浆记录,每月号前把上月灌浆记录报送相关部门。

煤矿注浆施工措施方案

煤矿注浆施工措施方案

煤矿注浆施工措施方案1. 引言煤矿是我国重要的能源产业,但由于采煤过程中容易产生地质灾害,如地面塌陷、冒顶等问题,严重威胁矿工的生命安全和矿井设备的稳定运行。

为了解决这些问题,煤矿注浆施工措施被广泛应用。

本文将对煤矿注浆施工措施进行详细介绍和讨论。

2. 煤矿注浆施工原理煤矿注浆施工是通过在岩体中注入特定材料,如水泥浆、聚合物等,增加岩体的强度和稳定性,从而达到防治地质灾害的目的。

3. 煤矿注浆施工步骤3.1 岩体勘察和分析在开始注浆施工前,需要对煤矿岩体进行详细的勘察和分析。

这包括矿井地质构造、裂隙分布、水文地质条件等的调查,以评估岩体的稳定性和注浆效果。

3.2 注浆材料选择根据岩体的特性和所需的强度要求,选择适当的注浆材料。

常用的注浆材料有水泥浆、聚合物注浆材料等。

需要根据实际情况选择最合适的注浆材料。

3.3 注浆设计根据岩体勘察和注浆材料选择,制定注浆设计方案,包括注浆孔的位置、注浆材料的配比以及注浆施工参数等。

注浆设计是确保注浆效果的关键。

3.4 注浆施工操作在进行注浆施工前,需要将施工区域进行清理,确保工作面安全。

然后按照注浆设计方案,在岩体中钻孔,并根据需要进行预处理,如清理孔壁、填充预注浆材料等。

最后,通过注浆设备将注浆材料注入岩体中,直至达到设计要求。

3.5 注浆效果监测在注浆施工过程中和施工完成后,需要对注浆效果进行监测和评估。

可以利用各种监测技术,如测力计、应变计等,对注浆区域进行监测。

根据监测结果,进行调整和改进,确保注浆效果达到预期。

4. 辅助措施为了提高注浆效果,可以采取一些辅助措施,如加强注浆材料的混合、提高注浆压力、加强孔壁的粘结等。

这些措施可以提高注浆材料的渗透性和固化效果。

5. 施工风险控制在进行煤矿注浆施工时,需要注意安全风险的控制。

特别是在地质条件较为复杂的情况下,要加强工程监测和预警。

同时,要加强施工人员的安全培训和操作规范,确保施工过程安全可靠。

6. 结论煤矿注浆施工是一项重要的地质灾害防治措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

矿井工作面注浆环保措施
简介
矿井工作面注浆是指通过注浆剂将粘土岩土层、裂隙和孔隙填充,实现地质灾
害治理和矿井开采安全的一种技术,又称为支护注浆技术。

在矿山开采中,注浆技术被广泛应用于支护、固化和加固地下结构。

然而,在注浆过程中,可能会产生环境和生态影响,因此需要进行环保措施。

环保要求
在注浆工作面进行治理和加固时,需要考虑以下环保要求:
1.控制注浆液体的流量和排放数量;
2.减少注浆液体对生态环境的影响;
3.减少化学成分对环境的影响。

环保措施
矿井工作面注浆环保措施主要包括以下几个方面:
液压差分注浆技术
在工作面采用液压差分注浆技术,通过对注浆液体的压力进行控制,实现了注
浆液体流量和排放数量的双重控制,从而达到了环保要求。

环保型注浆材料
环保型注浆材料包括水泥基注浆材料、环氧树脂注浆材料、聚氨酯注浆材料等。

这些材料的优点主要在于能够降低注浆液体对生态环境和地下水源的污染风险。

注浆剂的选择
在进行注浆作业时,选择环保的注浆剂能够有效降低化学成分对环境的影响。

如,选择乳化液注浆技术能够有效降低有毒化学物质的浓度和毒性。

环保型支撑材料
支撑材料是保护矿井工作面和防止岩层坍塌的关键材料,同时也是影响环保的
重要因素。

环保型支撑材料的优点在于能够降低化学成分对环境的影响,并具有可再生性。

结语
矿井工作面注浆技术是一种能够治理和加固地下结构的有效方式。

然而,注浆工作面可能会对环境和生态系统产生负面影响,因此需要采取一系列的环保措施。

这些措施可以有效降低环境污染,并提高注浆技术的效率和可持续性。
