高速公路防撞墙施工流程

高速公路防撞墙施工流程

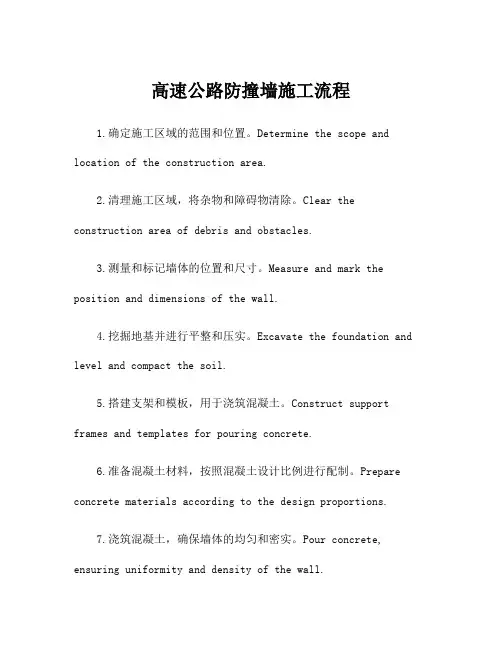

高速公路防撞墙施工流程1.确定施工区域的范围和位置。

Determine the scope and location of the construction area.2.清理施工区域,将杂物和障碍物清除。

Clear the construction area of debris and obstacles.3.测量和标记墙体的位置和尺寸。

Measure and mark the position and dimensions of the wall.4.挖掘地基并进行平整和压实。

Excavate the foundation and level and compact the soil.5.搭建支架和模板,用于浇筑混凝土。

Construct support frames and templates for pouring concrete.6.准备混凝土材料,按照混凝土设计比例进行配制。

Prepare concrete materials according to the design proportions.7.浇筑混凝土,确保墙体的均匀和密实。

Pour concrete, ensuring uniformity and density of the wall.8.使用振动器和平整工具对混凝土进行整平和表面处理。

Use vibrators and leveling tools to smooth and finish the concrete.9.等待混凝土干燥和固化,确保墙体的稳固和耐久。

Allow the concrete to dry and cure, ensuring the strength and durability of the wall.10.进行墙体的装饰和涂装,以增加美观性和耐候性。

Decorate and paint the wall to enhance aesthetics and weather resistance.11.安装护栏和标识,确保墙体在高速公路上的安全性和可见性。

桥梁墙式防撞护栏施工工法

桥梁墙式防撞护栏施工工法

桥梁墙式防撞护栏施工工法目录一、简介---------------------------------------------------------------- 1二、施工方法特点-------------------------------------------------------- 1三、范围--------------------------------------------------------------- 一四、工艺原理------------------------------------------------------------ 15.材料------------------------------------------------------------------ 16.人事及机械------------------------------------------------------------ 16.1人员--------------------------------------------------------------- 26.2机械--------------------------------------------------------------- 2七、工艺流程及操作要点 -------------------------------------------------- 27.1.施工过程 --------------------------------------------------------- 27.2.施工方法 --------------------------------------------------------- 37.2.1、施工放样 ------------------------------------------------------ 37.2.2、钢筋加工安装 -------------------------------------------------- 37.2.3.架设护栏模板 --------------------------------------------------- 47.2.4、混凝土浇筑 ---------------------------------------------------- 57.2.5、脱模分切 ------------------------------------------------------ 57.2.6.健康 ----------------------------------------------------------- 57.3、施工注意事项 ---------------------------------------------------- 58.质量要求-------------------------------------------------------------- 68.1、一般要求 -------------------------------------------------------- 68.2.防裂措施 --------------------------------------------------------- 78.3.质量检验 --------------------------------------------------------- 7九、安全生产保障措施---------------------------------------------------- 710 、文明施工和环境保护措施 --------------------------------------------- 811.效益分析------------------------------------------------------------- 911.1.经济效益 -------------------------------------------------------- 911.2.社会福利 -------------------------------------------------------- 911.3.技术优势 -------------------------------------------------------- 911.4.其他好处 -------------------------------------------------------- 9桥墙防撞护栏的施工方法一、简介随着高等级公路的快速发展,防撞护栏作为桥梁结构的重要可见部分,以其良好的防撞性能和对汽车及其驾驶员的伤害较小而被广泛使用。

高速公路桥梁桥面铺装与防撞墙施工技术

高速公路桥梁桥面铺装与防撞墙施工技术

高速公路桥梁桥面铺装与防撞墙施工技术摘要:在我国经济快速发展的大背景下,科学技术的进步促进了我国公路桥梁建设的发展。

公路桥梁作为公路运输的重要组成部分,直接影响着我国的经济发展。

在公路桥面施工中,桥面铺装和防堵墙施工技术对整个工程施工质量起着至关重要的作用,近年来,桥面铺装和防撞墙施工是整个工程的核心环节,在很大程度上决定了整个工程的施工质量,因此采取有效的技术措施具有十分重要的意义。

本文论述了桥面铺装和防撞墙的施工准备,详细阐述了桥面铺装和防撞墙的施工技术。

关键词:公路桥面;防撞墙施工技术引言:高速公路桥梁施工中经常遇到的桥面铺装和防撞墙施工问题,在整个公路桥梁工程的施工中具有十分重要的地位。

因此,有必要严格按照施工过程进行桥面铺装和防撞墙的施工,有效地保证施工质量。

防撞墙是一种可靠而有效的安全防护措施,能有效地缓冲车辆的冲击,提高交通安全。

由于防撞墙具有重要的安全防护功能,其工程质量要求非常严格,内部质量和外观质量都必须成为高标准、高质量的产品。

1、高速公路桥面铺装及防撞墙施工准备一般来说,桥面铺装和防撞墙的准备工作如下:一是原料进入审批,物资部门采购充足的原材料储备,检验室做好原材料检验工作,并经批准后报给监理工程师审批。

第二,测量放样,准确测量桥面铺装平面位置和其他平面位置的布置,确保桥面的线形和宽度,并及时检查。

第三、施工技术,施工前,技术人员要对操作队伍进行全面的技术基础,阅读施工图,并说明要点、难点和注意事项。

2、桥面铺装施工技术(一)钢筋混凝土路面施工技术规程1、施工顺序重新检查桥面的高程,铺设钢丝网,定位高度,浇筑混凝土。

2、施工技术要点首先,为了处理箱梁表面,必须去除混凝土浮子,并用高压水冲洗和清洗表面。

第二,重新测量桥面的高程,并根据设计图纸的高度和方向,用钢筋标高。

第三,在浇筑混凝土时,用人工插入的振动器夯实,然后用平面振子振动,然后用人工水准测量振动梁振平。

第四、及时进行混凝土养护工作,养护期不少于7天,采用水覆盖土工织物养护,避免桥面污染。

高速公路防撞墙施工工艺 -回复

高速公路防撞墙施工工艺 -回复

高速公路防撞墙施工工艺-回复
高速公路防撞墙的施工工艺一般包括以下步骤:
1. 土方施工:首先需要进行土地整平和挖掘。

将防撞墙所需的土方进行挖掘,并进行边坡的处理和土方回填,以确保防撞墙的基础牢固。

2. 基础施工:在土方施工完成后,需要进行防撞墙基础的施工。

基础一般采用混凝土浇筑,以确保防撞墙的稳固性和承载能力。

3. 钢筋加工:在基础施工完成后,需要进行钢筋的加工和安装。

钢筋一般采用冷弯钢筋,并根据设计要求进行规格和尺寸的加工。

4. 模板安装:在钢筋加工完成后,需要进行模板的安装。

模板一般采用木模板或钢模板,以固定混凝土的浇筑形状。

5. 混凝土浇筑:在模板安装完成后,需要进行混凝土的浇筑。

混凝土采用机械或人工方式进行浇筑,以保证混凝土的均匀性和密实性。

6. 养护和修整:混凝土浇筑完成后,需要进行养护和修整。

养护一般需进行数天,以确保混凝土的强度和耐久性。

7. 附属设施安装:防撞墙施工完成后,还需要进行相关附属设施的安装,如警
示标志、反光镜等,以提高防撞墙的使用效果。

以上是一般高速公路防撞墙的施工工艺,具体的施工步骤和工艺可能会根据具体项目的要求和设计进行调整。

公路桥梁桥面铺装防撞墙施工工艺

公路桥梁桥面铺装防撞墙施工工艺

公路桥梁桥面铺装及防撞墙施工工艺研究摘要:随着社会的进步,人们不仅对工程建设方面的内在质量比较重视,而且也对工程建设的外观质量越来越予以关注。

文章对桥面的铺装,防撞墙施工工艺加以介绍,主要有混凝土配合比设计和拌和、模板的安装、混凝土的浇筑与振捣、缺陷修饰和处理等方面,最后对混凝土的养生进行阐述。

关键词:公路桥梁;桥面铺装;防撞墙一、桥面铺装在施工前期,做试验段的时候应该根据拟定好了的工艺流程,首先在地面上做一块符合规范的铺装试验块,以此来对施工工艺加以检验和完善,同时对各种用于桥面的铺装的相关机械进行检查,看其是否正常,比如切缝机方面的刀片有没有打偏等。

(一)梁面处理对梁面的油污、残浆以及其他杂物进行仔细的处理,并且用2~44mpa的清洗剂进行梁面的清洗,保证铺装层的混凝土和梁面之间有比较好的接触,在必要时要对凿毛进行处理。

(二)钢筋安装在对钢筋网片进行绑扎前需要对点线进行控制,对钢筋网片方面的网眼尺寸要进行严格的控制,保证钢筋的网片与梁面之间不相贴,可以对焊接钢筋的短头这种方式加以采取,以此来进行支撑,同时要保证具备合适的支撑强度,并且确保施工方面的踩踏不会使钢筋网发生变形。

(三)模板安装在对槽钢模板进行安装时,要根据板块进行划分,全桥的通长弹出相应的槽钢位置的墨线,同时沿墨线每隔2m设置一个相关的标高控制点。

根据墨线以及标高方面逐步的对槽钢进行安放。

在槽钢安放完成后,要用6m长的铝合金龙骨等进行相关的检查,并且做好细部的调整,对平整度加以保证,保证其不超过3mm,然后再用砂浆对模板的下部空隙进行封堵,在对悬吊模板进行安装的同时,也要对拆除模板方面的可操作性加以考虑。

(四)混凝土的浇筑在混凝土被运送到工作面以后,首先要用人工进行摊铺,再运用平板振动器进行振捣,然后运用l2p-1型号的混凝土的铺筑整平机实施整平与提浆,再运用5m长的铝合金龙骨等对混凝土方面进行拉锯式的搓刮,最后让人工对其抹压三遍,同时覆盖养生。

砼防撞墙施工工艺及质量控制

砼防撞墙施工工艺及质量控制

砼防撞墙施工工艺及质量控制在道路工程和桥梁建设中,砼防撞墙作为一种重要的安全防护设施,其施工工艺和质量控制至关重要。

砼防撞墙不仅能够有效防止车辆偏离道路或冲出桥梁,保障行车安全,还能起到美化道路环境的作用。

下面将详细介绍砼防撞墙的施工工艺及质量控制要点。

一、施工准备1、技术准备熟悉施工图纸,了解防撞墙的设计要求、尺寸、形状等。

编制施工方案,明确施工流程、施工方法、质量标准等。

进行技术交底,确保施工人员掌握施工要点和质量要求。

2、材料准备选用符合设计要求的水泥、砂、石子、钢筋等原材料。

对原材料进行检验,确保质量合格。

3、现场准备清理施工现场,保证场地平整、干净。

测量放线,确定防撞墙的位置和标高。

4、施工设备准备准备好搅拌机、运输车辆、振捣器、模板等施工设备。

对施工设备进行检查和调试,确保其性能良好。

二、模板工程1、模板设计根据防撞墙的尺寸和形状,设计合适的模板。

模板应具有足够的强度、刚度和稳定性,能够承受混凝土的侧压力和施工荷载。

2、模板制作选用优质的钢材或木材制作模板。

模板表面应平整、光滑,拼接严密,无漏浆现象。

3、模板安装按照测量放线的位置,安装模板。

模板安装应牢固,支撑可靠,垂直度和水平度符合要求。

模板与模板之间的接缝应采用密封条或密封胶进行密封,防止漏浆。

三、钢筋工程1、钢筋加工根据设计要求,对钢筋进行下料、弯曲、焊接等加工。

钢筋加工的尺寸和形状应符合设计要求,偏差在允许范围内。

2、钢筋安装将加工好的钢筋按照设计要求进行安装。

钢筋的间距、位置、数量等应符合设计要求,绑扎牢固。

钢筋的保护层厚度应符合规范要求,采用垫块进行控制。

四、混凝土工程1、混凝土配合比设计根据设计要求和原材料性能,进行混凝土配合比设计。

确保混凝土的强度、耐久性、工作性等满足要求。

2、混凝土搅拌按照配合比,准确计量原材料,进行混凝土搅拌。

搅拌时间应足够,确保混凝土搅拌均匀。

3、混凝土运输采用混凝土运输车辆,将混凝土运输至施工现场。

高速公路桥梁墙式防撞护栏施工方案

高速公路桥梁墙式防撞护栏施工方案

高速公路桥梁墙式防撞护栏施工方案目录一、编制依据与原则 (1)1.1 编制依据 (1)1.2 编制原则 (1)二、工程概况 (2)2.1 地形、地貌、地质条件 (2)2.2 气象、水文 (2)2.3 工程简介 (3)2.4 人员准备 (4)2.5机械准备 (5)2.6 施工便道准备 (5)2.7 场地准备及材料准备 (6)2.8 施工进度计划 (6)三、施工工艺 (6)3.1工艺流程 (6)3.2施工方法 (6)3.3注意事项 (13)四、质量控制 (14)4.1质量目标 (14)4.2质量组织机构 (14)4.3质量保证体系 (14)4.4质量保证措施 (15)4.5质量检查人员和自检制度 (17)4.6质量通病及防范措施 (18)五、安全保证 (20)5.1安全目标 (20)5.2安全保证体系 (20)5.3安全保证措施 (22)六、环境保护及文明施工 (23)6.1 环保施工目标 (23)6.2 环境保护体系 (23)6.3 环境保护措施 (24)七、文明施工措施 (25)7.1 文明目标 (25)7.2文明施工体系框图 (25)7.3 管理措施 (25)7.4 文明施工措施 (26)八、季节性施工保证措施 (27)8.1雨季施工保证措施 (27)8.2夏季高温期的施工措施 (28)高速公路桥梁墙式防撞护栏施工方案一、编制依据与原则1.1 编制依据1、《中华人民共和国环境保护法》;2、《公路工程技术标准》(JTG B01-2014);3、《公路工程施工安全技术规范》(JTG F90-2015);4、《公路工程质量检验评定标准》(土建JTGF801-2004);5、《公路桥涵施工技术规范》(JTG/T F50-2011);6、《施工现场临时用电安全技术规范》(JGJ 46-2005);7、《建筑机械使用安全技术规程》(JGJ 33-2012);8、《公路工程质量控制强制性要求》(交委〔2015〕79号);9、《公路水运工程安全生产强制性要求》(交委〔2015〕81号);10、高速公路合同段《两阶段施工图设计》;11、交通工程集团有限公司《公路工程施工工艺标准》;12、《交通工程集团有限公司施工方案管理办法》;13、我部《实施性施工组织设计》;14、我项目对施工现场和周围环境调查掌握的有关资料。

高速公路桥梁防撞墙施工工艺

高速公路桥梁防撞墙施工工艺

高速公路桥梁防撞墙施工工艺引言现阶段我国高速公路正处于高速发展阶段,随着社会进步,人们不但注重工程建设的内在质量,也非常关注其外观质量,因此也就对工程建设外观质量提出了更高的要求。

防撞墙作为公路桥梁的一种安全防护措施,以其特有的向行车方向突曲的结构形式,钢筋混凝土的质地,对缓冲车辆冲击力,确保交通安全,保护人民的生命财产等方面均具重要作用。

作为安全设施的桥梁防撞墙也是桥梁形象工程中最重要的一部分,它要求不论从内在质量,还是外观质量均要成为精品。

防撞墙下部蹄行部位呈特殊的反弧形,在浇筑过程中蹄部前侧在拆模后往往出现较为密集的气泡,而且在悬空板上安装后进行现浇,对模板支护的技术要求很高,所以接缝部位和底部常常出现蜂窝、麻面等瑕疵。

为了提高防撞墙施工质量,根据沈阳至彰武高速公路的建设经验及笔者的工作体会,对桥梁防撞墙的施工工艺谈一些粗浅的见解。

1、混凝土配合比设计和拌和混凝土配合比设计是保证混凝土质量的核心环节,因此,必须高度重视,确保工程所需的耐久性。

所配置的混凝土拌合物必须满足和易性、流动性和凝结速度等施工条件要求,而且考虑耐久性、抗冻性、抗渗、抗腐蚀性等要求。

防撞墙上窄下宽,内部的钢筋较密,浇筑时气泡不一排出,所以要求混凝土有较高的和易性。

为了节约水泥和改善混凝土和易性,可在混凝土拌合物中加入适宜外加剂。

和易性的好坏一般由混凝土配合比来决定。

为了使混凝土的和易性更好,需要在施工前对集料的级配进行设计,同时在施工过程中及时调整,使其达到最佳的级配曲线。

但同时要注意,控制砂的质地、级配、细度模数、含泥量和有害物质含量,尤其是含泥量和有害物质含量,这两项对于混凝土的强度的影响很大。

用于拌制混凝土的细度模数应在3.7~1.6之间,含泥量不应超过2%.砂率不能过大,含砂量过多,会使混凝土中的气泡难以上升逸出[1].在拌和混凝土时,要注意拌和时间适当。

根据搅拌机类型、实际搅拌效果、坍落度大小等情况而设定搅拌时间,对于掺外加剂的混凝土适当增加拌合时间。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高速公路桥梁防撞墙施工工艺
引言
现阶段我国高速公路正处于高速发展阶段,随着社会进步,人们不但注重工程建设的内在质量,也非常关注其外观质量,因此也就对工程建设外观质量提出了更高的要求。

防撞墙作为公路桥梁的一种安全防护措施,以其特有的向行车方向突曲的结构形式,钢筋混凝土的质地,对缓冲车辆冲击力,确保交通安全,保护人民的生命财产等方面均具重要作用。

作为安全设施的桥梁防撞墙也是桥梁形象工程中最重要的一部分,它要求不论从内在质量,还是外观质量均要成为精品。

防撞墙下部蹄行部位呈特殊的反弧形,在浇筑过程中蹄部前侧在拆模后往往出现较为密集的气泡,而且在悬空板上安装后进行现浇,对模板支护的技术要求很高,所以接缝部位和底部常常出现蜂窝、麻面等瑕疵。

为了提高防撞墙施工质量,根据沈阳至彰武高速公路的建设经验及笔者的工作体会,对桥梁防撞墙的施工工艺谈一些粗浅的见解。

1、混凝土配合比设计和拌和
混凝土配合比设计是保证混凝土质量的核心环节,因此,必须高度重视,确保工程所需的耐久性。

所配置的混凝土拌合物必须满足和易性、流动性和凝结速度等施工条件要求,而且考虑耐久性、抗冻性、抗渗、抗腐蚀性等要求。

防撞墙上窄下宽,内部的钢筋较密,浇筑时气泡不一排出,所以要求混凝土有较高的和易性。

为了节约水泥和改善混凝土和易性,可在混凝土拌合物中加入适宜外加剂。

和易性的好坏一般由混凝土配合比来决定。

为了使混凝土的和易性更好,需要在施工前对集料的级配进行设计,同时在施工过程中及时调整,使其达到最佳的级配曲线。

但同时要注意,控制砂的质地、级配、细度模数、含泥量和有害物质含量,尤其是含泥量和有害物质含量,这两项对于混凝土的强度的影响很大。

用于拌制混凝土的细度模数应在3.7~1.6之间,含泥量不应超过2%.砂率不能过大,含砂量过多,会使混凝土中的气泡难以上升逸出[1].在拌和混凝土时,要注意拌和时间适当。

根据搅拌机类型、实际搅拌效果、坍落度大小等情况而设定搅拌时间,对于掺外加剂的混凝土适当增加拌合时间。

应注意混凝土外加剂实用说明的有效日期。

同时,要严格控制剂量,不得随意添加,在搅拌混凝土时,掺外加剂的混凝土的搅拌时间应适当延长。

2、模板的安装
防撞墙设置在边梁上,距边梁外延只有2com,在安装外侧模时,无法布设支撑和拉线,安装难度大,安装内侧模板时,用拉筋控制间距和使外侧模板固定,两侧模板手里后发生位移,导致防撞墙不成直线,外观较差,严重影响了工程质量。

所以正确安装模板时保证防撞墙外观质量的一个重要环节。

由于模板越小,接缝越多,接缝处表面越不平整和容易漏浆,所以用于防撞墙的模板宜采用大块钢模板[2].
支立模板时,在防撞墙侧模的顶部与底部分别安装一根用槽钢制作的横带螺丝杆固定。

然后,在两侧的槽钢上均匀的安装几根钢支撑杆,使模板的整体得到固定。

3、混凝土的浇筑与振捣
浇筑防撞墙的混凝土,坍落度宜控制在7cm~10cm范围内。

下部蹄行部位宜采用小坍落度混凝土,以防止太多的气泡产生,进而附着于蹄行部位前侧表面,同时防止稀浆漏出。

蹄部以上宜采用大坍落度混凝土,以利于部分灰浆下渗密实,并填补表面缺陷。

在浇筑混凝土过程中应用人工装填分层按次序缓慢进行。

在向模板内装填混凝土时,自墙体一端开始伸展至另一端。

由于混凝土本身粘滞性、防撞墙模板的复杂性、钢筋的阻碍,很难讲模板内部充满而不产生空洞。

为此利用振动液化的原理对浇筑后的混凝土进行振捣,让其液化后增加流动性,充满整个模板,使混凝土的颗粒紧密地结合在一起,并使滞留在混凝土内部的空气排出混凝土的自由表面,从而达到混凝土密实坚固且外观质量较好。

为顺利排除浇筑过程中产生的气泡,可适当减少每一层的浇筑厚度,在填完一层时,开始从一端振捣至另一端,这样使振捣过程中所产生的大量气泡能迅速上升至混凝土表面而逸出。

一方面应加密振捣频率,确保振捣到位;另一方面,可用铁皮制一个扁铲,随着振捣棒的位置在混凝土与模板之间插捣,上下抽动扁铲帮助气泡逸出。

必要时也可适当使用振捣棒振动钢筋,通过振动排出气泡并促使混凝土下沉密实。

4、缺陷修饰与处理
因防撞墙外形与尺寸及所处位置,防撞墙底部难免出现小范围的麻面与零星气泡。

这就使防撞墙外观的缺陷修饰与处理成为一道必须的工序。

笔者经过近几年的实践,总结出一种新型的修饰与处理方法,供大家参考使用。

(1)修饰新用的原材料:月亮神胶、滑石粉、汽油、水泥、水和外掺剂。

(2)原材料的质量要求:
①采用的水泥标号、出厂日期和生产厂家,最好与防撞墙混凝土施工时采用的相一致。

②对于外掺剂的使用,若施工时采用了某种外掺剂,那么修饰时也应使用同种外加剂,按照同比例掺加。

③用水要求洁净无杂质。

(3)重量配合比:
月亮神胶:滑石粉:汽油:水=1:1.3:0.15:0.4
水泥用量根据当初施工时的水灰比来确定。

(4)拌和方法:
先将滑石粉、水泥、(外掺剂)拌匀,再加入汽油、胶、水拌至均匀乳状为止,要求颜色必须与防撞墙混凝土的颜色一致。

(5)刮抹:
此项工作最好由专业粉刷人员使用专业工具来完成,刮抹时应注意不要来回反复涂抹,应朝一个方向一次刮平即可。

本修饰方法具有以下优点:
①颜色一致,外表光滑,这主要是掺加滑石粉的结果。

②修饰不受时间限制,它可以在拆模以后的任何时期来进行。

③硬化凝结时间短。

一般修饰结束后5~10分钟即可硬化凝结,这主要是掺加汽油的结果。

④固结性好,这主要缘于掺加月亮神胶的结果。

2007年沈彰高速公路施工时,笔者与施工单位的质量技术负责人,共同对K55+445.5分离式立交桥,K32+889右侧防撞墙进行了混凝土表面的修饰,效果相当理想。

5、总结
混凝土配合比及混凝土的浇筑与振捣决定防撞墙混凝土强度等内在质量的同时,为防撞墙混凝土外观质量提供了可靠的必要保证;而模板安装及缺陷修饰与处理则决定防撞墙混凝土外观质量。

此四点相辅相成,缺一则漏万,须环环紧扣,方可保证防撞墙内在与外观质量。
