机械顶管施工方案 机械顶管常用的施工方法
机械顶管施工方案机械顶管常用的施工方法精品文档,仅供参考机械顶管施工方案机械顶管常用的施工方法施工方案是根据一个施工项目制定的实施方案。
以下是本站分享的机械顶管施工方案,希望能帮助到大家!机械顶管施工方案xxx基础设施配套工程 (xx路顶管工程) 施工方案编制:校核:审核:天津市xxxx路桥有限公司 20XX 年X月 X 日第一章编制总说明(缺地质检测报告、施工平面图、进度图,还未确定位置、深度、开工时间) 第一节编制依据 1、《卫南洼基础设施配套工程xx路排水工程施工图设计》 2、《卫南洼工程岩土工程勘察报告》3、《室外排水设计规范》GB50014-20026 4、《给水排水工程构筑物结构设计规范》JGJ120-99 5、《给水排水管道工程施工及验收规范》GB50069-2002 6、《混凝土和钢筋混凝土排水管》GB/T111836-1999 7、《天津市市政工程施工技术规范》DB29-76-2004 8、《给水排水标准图集》S5(二) 9、《城市道路质量通病防治系列图集》DJT29-175-2007 10、《城市排水工程质量检验标准》DB29-52-2003 11、《建筑与市政降水工程技术规范》JGJ/T111-98 12、《建筑施工安全检查标准》JGJ59-99 13、《建设工程施工现场供电安全规范》GB50194-9314、《施工现场临时用电安全规范》JGJ46-88 15、顶管施工设计的其它规范、规程和标准 16、我公司质量保证手册、有关程序文件以及相关的作业指导书。
17、施工现场实际踏勘情况。
第二节工程概况一、工程概况 xx路沿拟建道路埋设雨水管道和污水管道。
雨水工程:公交站以北分段拟建d400mm的雨水管道,就近接入友谊南路预埋的现状雨水检查井,经友谊南路雨水干管排至梅江南雨水泵站,最终排入外环河。
公交场站以南自北向南拟建d400mm~d1200mm的雨水管道,下游向东接入上岛西路现状d1200mm雨水干管,最终排入梅江南与水泵站;下游向西近期与江湾路拟建d1000mm雨水干管连通。
污水工程:污水设计按实现规划设计,祖南向北拟建D300mm~D400mm污水管道,上游承接江湾路D300mm污水管道,下游接入双林调水工程D1500mm节能减排管道,最终排入纪庄子污水处理厂。
xx路位于天津市西青区卫南洼风景区的东南部,连接规划烟波路和江湾路,是南北向的一条城市支路,北起烟波路,南至江湾路,路线全长1215米,雨水管D400mm~D1200mm干线总长1603.5米,其中位于江湾路上岛西路规划道路中心线的雨水管道需顶管穿越友谊南路,管径D1200mm长,118m.埋深5.254m。
本工程由天津城市道路管网配套建设投资有限公司投资建设,天津市市政工程设计研究院设计,由天津城建滨海路桥公司承建,监理单位为北京京盛工程建设监理有限公司。
二、周围环境、交通及管线情况 xx路位于天津市西青区卫南洼风景区的东南部,连接规划烟波路和江湾路,是南北向的一条城市支路。
北起烟波路,南至江湾路,路线全长为1215米。
顶坑和接收坑周边3倍基坑深度范围内的建筑物有新住宅、梅江国际会展中心、新建道路、市政给(排水)、管线、电力管线天然气管道、电信光缆等。
顶坑支护在开挖在保护范围,为确保安全使用,对此段基坑侧壁土体变形、沉降应进行严格监控,以动态设计信息化施工确保周边安全。
交通情况:施工现场交通运输情况良好,通往城市各个方向,另一方面需要注意上下班高峰期交通繁忙,存在不同程度交通堵塞现象。
三、气象拟建工程地处东部沿海,属亚热带季风气侯区,受海洋性气候影响,温暖湿润,四季分明。
历年平均气温13.1℃,最冷为1月份,月平均气温为-3.9℃~5.7℃,最热为7月份,平均气温为25.6~26.4℃。
四、水文场区的第四系孔隙潜水含水层主要为第一海相屡及其以上的粘土、糟土、人工土层,以Q41h召泽相粘性上层、Q41al顶部粘性土层为相对隔水底板。
地下水补给来源主要为大气降水,勘察期间刘庄浮桥处地下水埋深0.80m~2.20m,地下水位标高为1.19m~2.25m,该处海河水位标高0.75m;大光明桥处地下水埋深2.20m~2.50m,地下水位标高为0.94m~l.21m,海河水位标高0.94m。
以表层潜水的隔水底板为隔水顶板,其下之粉士、砂士层为承压含水层,具有微承压性,可不予以考虑,但应考虑由于上下木头差引起的地下水浮托力。
依据《岩土工程技术规范》DB29-20-2000第3 3 3条规定,天津地区一般条件下可按Ⅲ类环境评价,棍据本工程地下水水质分析实验结果,依据《岩土工程勘察规范》GB50021-2001的有关规定,拟建场区的地下水对混凝土结构和钢筋混凝土结构中的钢筋不存在腐蚀性;对钢结构具有弱腐蚀性。
五、地质概况根路面原状表层土主要为杂填土层厚0.8-4.0米,下层为淤泥层厚3.7-3.9米粘土层厚2.6-6.6米、粉质粘土层厚5.9-7.9米。
四、方案设计本工程采用φ1200土压平衡式大刀盘校正机头顶进方法施工。
该类机头结构简单,设备投入少,经济合理,操作灵活,技术先进、安全、可靠,采用干式排土,废弃泥土处理简单对环境影响和污染小。
在顶进中均采用机械掘进。
土压平衡式大刀盘校正机头采用管内铺设15kg/m的轻型轨道,利用机头前方大刀盘绞刀和螺旋出土机缓慢掘进前方土壤,自动装土,小车水平运输,由吊车吊起至地上装车外运。
在初顶时一定要测量好第一节管的高程和中线位移,控制在标准状态下入土,使整个管段顶进有一个良好的开端,在顶进中要遵守勤测、勤校正,缓慢纠偏的原则,防止一次纠偏过大造成反方向偏差和顶力增加。
在正常顶进每顶顶进1米测量一次,在接近出洞口时应加密测量,并要始终做好顶进长度、高程及中线位移、时间及顶进时的顶力记录,发现问题及时采取相应措施,保证不间断正常顶进。
第三节顶管施工重点难点分析顶坑围护的质量是本工程的重点及难点。
顶坑四周加设水泥搅拌桩和钢板桩水泥搅拌桩直径700mm,间距500mm,平均桩长12m,水泥掺入量16%。
顶坑四周的挡土效果、止水效果、顶坑降水的有效控制、顶坑开挖后的支护时效、进度及质量,土方开挖的科学组织是控制顶坑周边变形,保持周边顶坑土体稳定,保证工程施工进度、质量、安全的难点。
一、技术难度 1、本工程为地下结构工程,基坑开挖深度达5.254m。
2、顶坑位于江湾路规划道路中心线,地下管线纵横交错,地下水位偏高。
3、支撑结构复杂,支撑轴力较大,使加预应力大,施工难度高。
4、顶坑位于城市中心道路繁忙,周围建筑多;特别是新建梅江国际会展中心距离顶坑边缘井有30米,施工时地表及周边建筑物沉降控制精度大要求地面沉降不大于3~5mm。
5、工程采用土压平衡施工方法,一次顶进到位。
二、施工组织难度 1、本工程施工场地位于交通繁忙地带,利用有限的施工空间合理布置施工场地,合理安排施工工序,搞好施工组织调度是本工程难点之一。
2、工程距在建的梅江国际会展中心施工现场距离较近,妥善处理与周边相临施工单位的关系,施工时保证周边的交通运行安全是本工程的又一难点。
第二章施工组织及平面部署第一节施工筹划 (一)进场协调施工前积极与建设单位有关占道、水源、电源等问题,为施工创造良好的进场条件。
(二)施工围蔽为减少施工对工程附近交通的干扰,进场施工前首先对施工区域利用蓝色彩钢围挡进行围蔽。
根据工程要求,一律采用2米高彩钢围挡。
(三)施工场地布置项目经理部本着指挥机构靠近一线又方便与外界联系的原则,计划设在现场附近,搭建高标准活动房。
项目经理部内设置经理室、微机室、联合办公室、会议室、会客室。
各种职责图表在相应科室中规划上墙,其中工程平面图、纵断图、形象进度图、管理网络图、人、机、材计划表等在会议室中规划上墙。
管材、膨润土等材料本着就近使用的原则堆放于现场。
(四)施工用电根据临时用电负荷变化大、工程分布情况,计划向附近单位借用300KW的临时用电以供顶管使用。
并配备180KW环保低噪音型发电机各一台备用配电导线选用BX型(铜芯橡皮线)导线截面为75mm²,部分临时电路敷设照明220V。
临时动力线按三相五线制架设。
主干线采用架空方式,支线一律采用电缆暗敷方式,埋深60cm。
施工配电箱采用统一制作的标准铁制电箱,箱、电缆编号与供电回路对应。
(五)施工用水工程用水采用大口井内的水,在用水前取部分水进行化学试验,符合设计要求方可用于本工程。
在大口井中放潜水泵进行抽水送进运水车,再有运水车将水送进混合料预拌厂。
(六)工地排水工地排水采用工作坑四周设排水沟和集水井的方法,另外,需加设施工降水观测点以避免出现降水工程中路基和周围建筑物下沉的现象。
(七)设计交底由项目总工组织各作业队技术人员认真研究施工图纸和施工现场,在业主指定时间内做好设计文件的技术交底工作,作好设计交底记录。
(八)技术交底项目经理和项目总工确定技术交底日程,组织相关施工技术人员掌握施工图和设计文件的要求,结合施工特点、技术难点和施工重点,对主体和局部进行技术交底,并做好交底记录。
(九)原有地上、地下设施的测定与处理开工前协同相关部门积极调查确定各类地上、地下管线,以便施工过程中妥善保管,并做好施工现场的清理平整工作。
第二节施工进度安排我公司为了确保工程顺利完成施工任务,必须将四个基坑进行分区平行施工。
公司计划进场及施工准备10天;整体计划2010年1月5日至2010年4月2日竣工。
顶坑施工天,接收坑施工天,φ1200顶管设备安装及顶进天。
详见《施工进度计划》第三节现场平面布置 1、既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。
2、在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。
3、处理好交通线路与施工场地的关系,保证该地区交通运行通畅。
4、施工布置需整洁、有序,同时做好施工废水净化、排放措施、防尘、防噪措施,创建文明施工工地。
5、场地布置还应遵循三防原则,消除不安定因素,防火、防水、防盗设施齐全且布置合理。
详情见《施工现场总平面图》。
暂时没有在施工设施布置时,为满足环保的需要,在各主要施工场地设置垃圾池、洗车槽、废水沉淀池,确保工地卫生、出场车辆和废水排放满足环保卫生要求。
所有临时营地设施按国家、天津市有关消防安全法规配齐消防装置。
第四节资源配置一、项目组织机构我公司作为大型市政工程专业施工企业,具备丰富的同类工程施工经验。
充分发挥现有的管理、技术、设备和材料优势,组织公司范围内的精兵强将投入该项目工程的施工。
1、项目管理体系项目经理部设项目经理1名、副经理1名、项目总工程师1名、项目安全总监1名。
施工方案——机械顶管
施工方案——机械顶管施工方案,机械顶管机械顶管施工方案一、工程概述机械顶管是一种应用广泛的无开挖隧道施工方法,适用于河道、铁路、高速公路等场地情况复杂的地下道路施工。
本施工方案以机械顶管法为基础,结合项目特点和实际情况,对施工过程和注意事项进行详细说明。
二、施工准备1.施工前期准备(1)调查勘察:对工程区域进行详细调查,包括地质、地下管线及场地环境等情况,并制定详细的工程布置图和施工方案。
(2)设计方案:根据调查勘察结果和项目需求,设计机械顶管的具体操作方案和施工工艺。
2.施工人员培训(1)施工人员培训:对机械顶管设备操作人员进行培训,包括设备使用方法、操作规范及安全知识等。
(2)安全教育:对施工人员进行安全教育,强调施工过程中的安全注意事项和防护措施。
三、施工步骤1.设备安装与调试(1)设备安装:根据施工方案,将机械顶管设备按照规定的要求进行安装,包括液压站、推进机、推管等设备。
(2)设备调试:对机械顶管设备进行调试,包括设备的启动、运行和停止等各项功能的测试,确保设备正常运行。
2.顶管井施工(1)顶管井开挖:按照设计要求和施工方案,在地面上开挖出顶管井,并设置井内的支撑结构,确保井壁的稳定和安全。
(2)顶管井加固:根据顶管井的深度和地质条件,对井壁进行加固和支撑,以确保施工过程中的安全。
3.机械顶管施工(1)顶管机预加力:将顶管机进入顶管井,并进行预加力,使其与地面及井底接触紧密,并确保机械的稳定。
(2)顶管机推进:启动顶管机,通过液压系统带动推进机进行推进作业,使管道逐步向目标地点推进。
(3)推进控制:对顶管机进行推进过程的控制和监测,包括推进速度、管道倾斜度等参数的实时监测和调整。
4.管道安装与连接(1)管道安装:在推进过程中,对管道进行安装,确保管道与地面和井底的紧密接触,并按照设计要求进行固定。
(2)管道连接:在推进过程中,对管道进行连接,使用预制的接头进行管道衔接,确保连接处的密封性和牢固性。
机械顶管施工专项方案
目录1工程概况 (2)2施工方案选择 (2)3顶管工程施工流程图 (3)4顶管施工主要设备 (4)5顶管设备安装 (4)6工具头吊装下井、全套设备调试 (5)7顶管顶进示意图 (6)8泥水平衡式顶管工艺流程图 (7)9顶管工程力学参数确定 (7)管段顶力计算 (8)10顶管主要施工工序 (9)10.1进出洞措施 (9)10.2主顶系统 (16)10.3泥浆系统 (17)10.4测量系统 (18)10.5纠偏系统 (18)10.6管内供电系统 (18)10.7管内通风及气体检测系统 (18)10.8管内通讯及监控系统 (19)10.9顶管施工中其他附属工序 (19)11顶管施工简图 (20)12顶管施工环境保护措施 (21)12.1防粉尘措施 (21)12.2防噪音措施 (21)11.3泥浆处理措施 (22)13安全生产保证措施 (21)13.1安全生产措施 (16)13.2 建构筑物保护措施 (20)1 工程概况1、本工程部份管段采用顶管施工,管材采用RPMP玻璃纤维夹砂管。
工作井及接收井采用沉井施工,工作井和接收井平面形状为圆形或矩形,平面尺寸为φ4500 mm(22座)、φ5000mm(9座)、φ8000mm(26座)、矩形8000 mm*5000(5座)。
顶管总长度为5444.1m ,管径为DN800(448.5m)、DN1000(4301.8.8m ) 、DN1200(1542.8m)、DN1400(96m)四种规格。
2 施工方案选择一、根据地质资料及现场勘查,本工程具有以下特点、难点:1、本场地为三个连接段的施工点,沙江路和郎碧路顶管段为素填土、粉质粘土和淤泥质土,宝安大道北紧靠茅洲河北岸,水位受大气降水及河涌潮水影响较大,地下水位埋深比较浅;顶管主要在淤泥层、砂层及素填土中顶进,地下水丰富。
2、各施工段均为长距离顶管施工,顶管阻力较大,需要采用的技术工艺(减阻、中继环技术)施工难度较大,技术含量高。
机械顶管施工方案
机械顶管施工方案机械顶管施工方案一、工程概要本次机械顶管施工项目位于某市某区域地下水位较高的区域,施工长度为500米,顶管直径为2.5米。
该项目的目标是实现地下管道的无开挖穿越,避免对地面环境的破坏。
二、施工方案1. 分析勘察:首先进行现场勘察,了解地下状况,包括地质条件、地下水位等。
确定施工区域的特点和存在的问题,并进行记录和分析。
2. 设计方案:综合考虑地下管道的走向、地下水位和地质条件,设计机械顶管施工的具体方案。
考虑到施工长度较短,选择了液压顶管机进行施工。
3. 施工准备:搭建临时工地,安装起重机械和顶管机设备。
制定安全生产计划和施工组织方案,明确施工队伍职责和作业流程。
4. 施工过程:(1)井口开挖:按照设计方案,在起点井和终点井处开挖出顶管的进出口,确保顶管能够无阻碍地进出。
(2)顶管机施工:通过液压顶管机进行穿越施工。
首先将顶管机组放入起点井内,并与终点井通过钢管连接起来。
然后作业员通过操纵台进行操作,控制顶管机的前进和推进。
(3)发生器供能:顶管机的前进由发生器供能,发生器通常放置在地面上,通过电缆连接到顶管机组。
(4)过程监控:在施工过程中,需要不断监控顶管机的位置和推进速度。
利用激光测量或全站仪进行测量,确保顶管的位置和方向的准确性。
(5)管道铺设:当顶管机达到设计终点后,开始进行管道的铺设。
将预制好的管道进行隧道内的安装,连接各部分。
5. 施工完成后,进行试运行和验收。
测试地下管道的正常运行情况,确保地下管道的安全可靠。
三、安全措施1. 安装防护设施:在施工现场搭建安全围栏,确保人员和设备的安全。
2. 周期性疏散:定期进行人员疏散演练,增强工作人员的安全意识。
3. 检测监控:施工过程中利用传感器进行监测,及时发现并解决可能出现的问题。
4. 操作培训:对施工队伍进行相关操作培训,确保他们掌握正确的操作方法。
5. 废弃物处理:及时清理现场产生的废弃物,并按照规定进行正确的处置。
顶管施工方案(手掘式机械顶管)(最新)
顶管施工方案(手掘式机械顶管)编制人:审定人:辽阳中晨市政工程有限公司二O一四年十一月顶管施工组织设计一、工程概况本工程位于318国道(宜化)路过街穿越顶管(用于然气套管)长度约44米,采用户DN800的混凝土专用顶管。
二、地形地貌及平面图根据现场察看,施工地段较窄小,在绿化带上施工,地下路基为砾土,局部片石挡土墙,管网密集较多,地下水偏高,平面图见附。
三、施工方案综合现场实际情况及结合本段顶管长度,让开国防光缆和自来水管道,工作坑设在绿化外带内从西向东顶进,考虑到318国道重型车通行量大,穿越必须在国防光缆和自来水管以下3.5米左右操作,工作坑深度在原地面下4米,国道路面上3.5米顶管出口在原排水沟以上,其中在地下穿越原道路两边的片石挡土墙。
四、施工准备1、技术准备(1)搜集现场相关原始资料,确定地下管网的准确位置。
(2)编制施工方案,确定顶管技术参数,包括顶力,工作坑尺寸,靠背尺寸及结构方式。
2、人员准备、材料准备(1)根据本工程的施工内容,调配顶管专业的施工人员,组织有相关工程施工经验的熟练工人进行作业,作业人员按工种分成两个班组,每个班组配备组长和班组技术员,班组长在施工队长直接领导下组织本班人员施工作业。
(2)材料准备顶管施工的主要材料为Φ800钢承口III级钢筋混凝顶管,工作坑护臂所需的钢筋、模板、砂石料、水泥。
五、技术参数设计1、作业坑尺寸及结构设计工作坑尺寸:本工程顶管为Φ800钢筋砼管,工作坑尺寸综合考虑管径、操作空间、背后方木、主铁、横铁、减力环、千斤顶长度等因素,工作坑设为圆形,直径不得少于4米,深度约4米。
2、后背最大顶力计算按GB50268-97《给排水管道施工验收规范》计算顶力的最大顶力,是物体的重量乘以摩擦系数的`3-4为最大顶力。
Nmax(Φ800)=1.48T/根×22(3-4)=97.68T-130.24T3、根据市政文明施工管理规定,施工区域与非施工区域需设置分隔设施,以确保坑外行人及施工人员的安全,护拦搭设连接、稳固、整洁、美观,工作坑外围做两水沟,外围雨水不直接流入工作坑。
顶管机械专项施工方案最新版
顶管机械专项施工方案最新版一、施工背景为了满足城市发展和基础设施建设的需求,顶管技术在近年来得到了广泛应用。
顶管机械施工是顶管技术的核心,通过利用顶管机械进行隧道施工,可以极大地提高施工效率和质量。
为了确保顶管机械施工的安全与顺利进行,我们编制了专项施工方案。
本次施工的主要目标是完成某市X区域的地下排水管道的顶管机械施工任务。
具体施工目标如下:1.在规定时间内完成地下排水管道的顶管机械施工;2.保证施工质量,确保顶管机械施工的切削面平整、圆滑;3.严格遵守安全操作规范,确保施工过程的安全。
本次施工的主要内容包括以下几个方面:1.顶管机械准备工作:确定施工现场,并组织人员开展施工前的准备工作,包括安装、检修和调试顶管机械设备等;2.地下排水管道的顶管机械施工:根据设计图纸和施工要求,使用顶管机械进行地下排水管道的顶管施工;3.现场管道连接与密封:在顶管机械施工完成后,对管道进行连接和密封,确保管道的完整性和功能性;4.施工现场清理:施工结束后,对施工现场进行清理工作,保持施工现场的整洁。
四、施工步骤步骤1:顶管机械准备工作1.确定施工现场:根据设计要求和现场条件,确定地下排水管道的施工位置。
2.组织机械设备的安装:安装所需的顶管机械设备,包括顶管机、推进机、千斤顶等。
3.进行设备的检修和调试:对顶管机械设备进行检修和调试,确保设备的正常运行。
步骤2:地下排水管道的顶管机械施工1.施工准备:在施工前,对施工现场进行必要的准备工作,如清理施工现场、布置安全警示标志等。
2.施工操作:根据设计图纸和施工要求,使用顶管机械进行地下排水管道的顶管施工。
施工过程中,需注意安全操作,严格遵守施工规范和操作规程。
3.施工质量控制:对施工过程中的切削面进行检查和测量,确保其平整、圆滑。
步骤3:现场管道连接与密封1.管道连接:在顶管机械施工完成后,对管道进行连接,采用焊接或其他连接方式,确保连接牢固。
2.管道密封:对管道连接处进行密封处理,确保管道的密封性。
机械顶管施工方案1

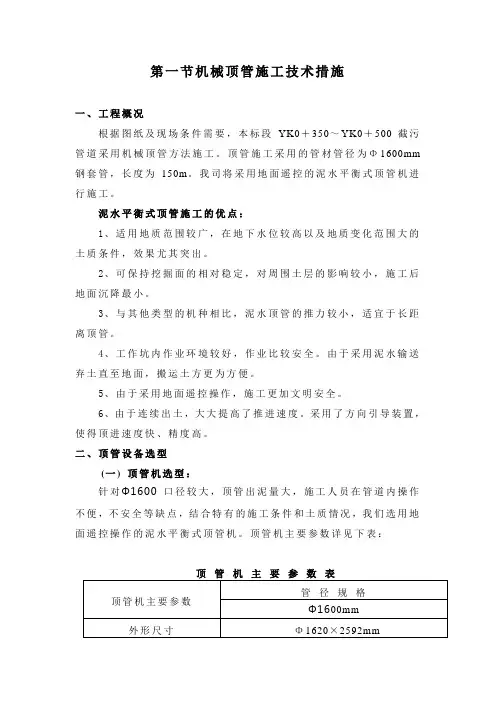

第一节机械顶管施工技术措施一、工程概况根据图纸及现场条件需要,本标段YK0+350~YK0+500截污管道采用机械顶管方法施工。
顶管施工采用的管材管径为Φ1600mm 钢套管,长度为150m。
我司将采用地面遥控的泥水平衡式顶管机进行施工。
泥水平衡式顶管施工的优点:1、适用地质范围较广,在地下水位较高以及地质变化范围大的土质条件,效果尤其突出。
2、可保持挖掘面的相对稳定,对周围土层的影响较小,施工后地面沉降最小。
3、与其他类型的机种相比,泥水顶管的推力较小,适宜于长距离顶管。
4、工作坑内作业环境较好,作业比较安全。
由于采用泥水输送弃土直至地面,搬运土方更为方便。
5、由于采用地面遥控操作,施工更加文明安全。
6、由于连续出土,大大提高了推进速度。
采用了方向引导装置,使得顶进速度快、精度高。
二、顶管设备选型(一)顶管机选型:针对Φ1600口径较大,顶管出泥量大,施工人员在管道内操作不便,不安全等缺点,结合特有的施工条件和土质情况,我们选用地面遥控操作的泥水平衡式顶管机。
顶管机主要参数详见下表:(二)泥水平衡顶管机原理:泥水平衡式顶管机是利用加压的泥水及刀盘推动切削刀进行挖掘施工的。
压力泥水在挖掘面泥土的表面形成一层泥膜,同时通过压力的作用与挖掘面的土压和地下水压力保持动态平衡,有效的稳定挖掘面,将顶管施工对地面的影响即地面沉降减少到最小。
当掘进机正常工作时,进排泥阀均打开,机内旁通阀关闭。
泥水从进泥管经过进泥阀进入顶管机挖掘面的泥水仓里,挖掘的泥砂经同泥水搅拌后,通过排泥管和排泥泵送到地面的泥水分离装置。
泥水分离装置将泥砂和水分离以后,泥水再次送入刀盘循环使用。
这些工序完全由中央操作盘进行遥控。
详见附图《泥水平衡顶管法系统图》(V-04)。
(三) 配套设备:1、进排泥泵:选用不仅能泵送清水,而且泵送r=1.3以下泥砂的离心泵作为进排泥泵。
2、基坑旁通:用于改变泥水循环方向,防止管内堵塞。
3、泥水管路系统:包括泥水钢管、泥水软管、旁通阀组、流量系统、隔膜式压力表等。
顶管施工方案(通用)
顶管施工方案(通用)一、施工概述顶管工程是一种常见的地下管道施工方法,其施工方案需要综合考虑设计要求、地质条件、施工现场及设备条件等因素。
顶管施工是指在地表上沿管道线路开挖出一条长方形的开口,然后在地下利用推进机械施工将管道一节一节地向前推进完成施工任务。
二、施工工艺1.前期准备–确定施工范围及地形地貌情况;–制订详细施工方案和施工图纸;–准备所需施工材料和设备。
2.开挖工程–利用挖掘机开挖出地表长方形开口;–按设计要求控制开口尺寸和深度;–清理挖掘出的泥土和岩石。
3.管道推进–将管道连接好,通过推进机械推进;–按照设计要求控制推进速度;–定期检查管道连接质量和管道偏斜情况。
4.管道连接–在地下挖掘出连接井,将管道进行连接;–确保连接牢固,防止漏水。
5.灌浆封固–施工完成后,对管道周围进行灌浆封固;–确保管道稳定,防止管道塌陷。
三、安全措施1.施工现场应设立施工安全警示标志,禁止无关人员进入。
2.施工人员应佩戴必要的安全防护用具,如安全帽、安全鞋等。
3.施工现场设备应符合相关安全标准,使用前应检查设备状态。
4.施工过程中应注意通风透气,防止有害气体积聚。
5.施工结束后应对现场进行清理,确保施工现场整洁有序。
四、质量控制1.在施工过程中,应严格按照设计要求进行施工,确保管道连接质量。
2.施工结束后应进行管道通水试验,检查管道是否漏水,并针对漏水情况及时处理。
3.完成施工后应对工程进行验收,确保施工质量符合相关标准。
五、总结顶管施工是一项技术要求较高的工程,需要充分考虑各种因素并制定科学合理的施工方案,以确保施工顺利进行并保障工程质量。
通过严格遵守安全措施和质量标准,可以有效减少施工风险,保障工程顺利完成。
希望通过本文的介绍,读者能对顶管施工方案有一个更全面的了解。
以上为顶管施工方案的通用内容介绍,希望对相关人员有所帮助。
顶管机械施工方案word
顶管机械施工方案1. 引言本文档旨在描述顶管机械施工方案,用于指导顶管工程的实施。
顶管机械是一种广泛应用于地下管道施工的机械设备,具有高效、快速、精确的特点。
本方案将详细介绍顶管机械施工的步骤、注意事项以及安全措施。
2. 施工准备2.1 设备准备在进行顶管机械施工之前,需要确保所有相关设备的准备工作完成。
主要设备包括顶管机械、电源设备、管道材料等。
确认设备状态良好,并进行必要的维护和保养工作。
2.2 现场准备在工程现场进行施工前,需进行现场准备工作。
包括清理施工区域、标定出地下管道的位置、确保施工区域的安全等。
此外还需要规划好施工队伍的布局,确保施工过程中的人员安全。
3. 施工步骤3.1 开挖坑道首先,根据设计要求,确定需要开挖的坑道位置和尺寸。
使用挖掘机等工具进行开挖工作,确保坑道的尺寸符合设计要求。
同时,需要保证开挖的安全,防止坍塌事故的发生。
3.2 安装顶管机械在开挖好的坑道中安装顶管机械。
确保机械安装牢固、稳定,并根据需要进行必要的调整。
安装完毕后,进行相关的连接和测试,确保机械设备正常运行。
3.3 进行推管作业通过顶管机械进行推管作业。
将管道材料逐段送入机械,由机械进行推进,直至完成整个管道的铺设。
在推管作业中,需要注意控制机械的推进速度,避免管道形变或损坏。
3.4 固化管道在管道铺设完成后,需要进行管道的固化工作。
根据管道材料的特点和设计要求,选择合适的固化方法,例如水泥浆固化或其他化学固化方法。
确保管道固化充分,以保证其稳定性和可靠性。
4. 注意事项4.1 安全注意事项在顶管机械施工过程中,需严格遵守安全操作规范,保障工人安全。
注意机械设备的正常运行状态,确保人员不在危险区域内工作。
同时,对工程现场进行标志和隔离,避免非施工人员进入施工区域。
4.2 管道质量控制顶管机械施工后,需要对管道的质量进行评估和控制。
通过非破坏性检测等方法,检测管道的性能和完整性。
同时,进行必要的修复和处理工作,确保管道满足设计要求。
钢承口钢筋混凝土机械顶管施工方案
目录第1 章编制依据 (3)第2 章工程概况 (4)1 工程基本情况概述 (4)第3 章工程特点及难点 (5)1 工程特点 (5)2 施工难点 (5)3 工程重点 (5)第4 章总体施工部署 (6)施工总体部署说明 (6)第5 章顶进施工方案 (12)1.工艺流程 (12)2.土建准备 (12)3.工艺准备 (14)4.初始顶进 (19)5.正常掘进 (20)6.贯通掘进 (27)7.接口处理 (27)笫6 章工程测量 (29)1. ............................................................................................................................................................. 地面控制点的布设. (29)2. .......................................................................................................................................................... 平面控制. (29)3. ............................................................................................................................................................. 地上、井下联系测量. (29)4. ............................................................................................................................................................. 井下高程点的设置. (30)5. ........................................................................................................................................................... 顶管施工测量 (30)6. ........................................................................................................................................................... 施工监测. (30)笫7 章施工进度计划安排 (31)笫8 章季节性施工措施 (32)1. ........................................................................................................................................................... 冬期施工措施 (32)2. ........................................................................................................................................................... 其它保证措施 (34)3. ........................................................................................................................................................... 环保措施. (36)笫9 章工程质量保证措施 (37)1. ........................................................................................................................................................... 质量目标. (37)2. ........................................................................................................................................................... 质量保证体系 (37)3. ........................................................................................................................................................... 质量保证管理措施.. (38)笫10 章文明、安全、环保施工措施 (41)1. ................................................................................................... 安全文明施工 (41)2. ................................................................................................... 建立文明安全保证体系. (41)3. 安全、文明生产及环保具体措施42第 1 章编制依据本工程施工中应执行的规范、标准、法律法规如下:DBJ01-41-98工程建设监理规程DBJ01-47-2000北京市给水排水管道工程施工技术规范DBJ01-71-2003市政基础设施工程资料管理规程DBJ01-13-2004排水管(渠)工程施工质量检验标准DBJ01-56-2001北京市市政工程施工安全操作规程GB 50021-2001岩土工程勘察规范GB 50026-93工程测量规范GB 50054-95低压配电设计规范GB 50204-2002混凝土结构工程施工质量验收规范JGJ 46-2005施工现场临时用电安全技术规范JGJ 79-91建筑地基处理技术规范JGJ/T111-98建筑与市政降水工程技术规范GB50194-93建筑工程施工现场供电安全规范北京市建筑工程施工现场管理办法(北京市政府第84 号令)顶管施工技术岩土工程勘察报告- 京岩土工程有限公司施工设计图纸第 2 章工程概况1 工程基本情况概述铁路环线(五环路机场立交~坝河)污水管线属酒仙桥污水处理厂流域,该系统是北京市总体规划中拟建的15 个污水处理厂污水管道系统之一,酒仙桥污水处理厂一期工程已于2000年9 月完工并投入使用。
机械顶管常用的施工方法
机械顶管常用的施工方法1. 微震法施工:采用微震技术辅助施工,通过向土层施加微震波动力,减少顶管推进阻力,提高推进效率。
2. 液压顶管法施工:通过液压系统提供推进力,实现机械顶管的推进工作,适用于软土和一定范围内的硬土层。
3. 逆向推进法施工:在有限土压下,采用逆向推进的方式进行施工,避免土层变形及顶管偏移,提高施工安全性。
4. 震荡推进法施工:通过振动机构提供持续的震动力,降低土层的内摩擦力,促进顶管的推进,特别适用于粘性土壤。
5. 超声波控制法施工:利用超声波进行土层勘测和定位,精准控制顶管的推进方向和位置,提高施工精度。
6. 水泥浆注入法施工:在顶管施工过程中,通过注入水泥浆加固土层,增加地层稳定性和承载能力。
7. 液压泥浆推进法施工:在顶管推进过程中,通过泥浆的液压力来减少土层摩擦力,降低推进阻力,提高推进效率。
8. 隔离壁法施工:利用隔离壁隔离地下水,减小土压力,降低地下水对施工的影响,适用于水土流失严重的区域。
9. 预制管道推进法施工:采用预制的管道片段进行推进,减少现场焊接工作,提高施工效率和质量。
10. 水平推进法施工:控制顶管在水平方向的推进,避免顶管偏移和变形,确保施工质量。
11. 现场热处理法施工:在冰冻土层或高含水量土层中,采用现场热处理技术,降低土层硬度,促进顶管的推进。
12. 土层分层推进法施工:根据不同土层的特性,采取不同推进方式,逐层进行推进,确保施工安全和顶管稳定。
13. 钻孔爆破法施工:在岩土层较硬的地段,采用钻孔爆破技术,破碎土石,降低推进阻力,促进顶管的推进。
14. 可控钻进法施工:利用可控钻进技术,精准控制顶管的推进方向和速度,确保施工精度和安全。
15. 助推液压法施工:在推进过程中,利用助推液压系统为顶管提供额外的推进力,提高推进效率。
16. 膜结构支护法施工:采用膜结构进行地下空洞的支护,提高土层稳定性,避免塌陷和挤压。
17. 人工挖掘法施工:在特殊情况下,采用人工挖掘进行施工,保证施工质量和安全。
