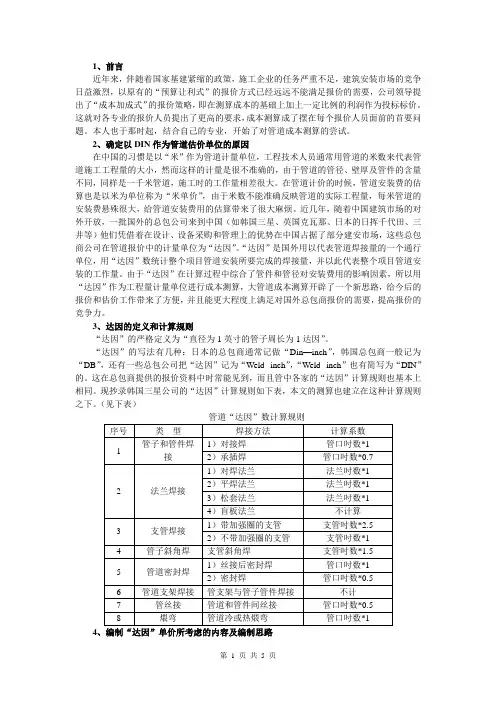

1、前言近年来,伴随着国家基建紧缩的政策,施工企业的任务严重不足,建筑安装市场的竞争日益激烈,以原有的“预算让利式”的报价方式已经远远不能满足报价的需要,公司领导提出了“成本加成式”的报价策略,即在测算成本的基础上加上一定比例的利润作为投标标价。
这就对各专业的报价人员提出了更高的要求,成本测算成了摆在每个报价人员面前的首要问题。
本人也于那时起,结合自己的专业,开始了对管道成本测算的尝试。
2、确定以DIN作为管道估价单位的原因在中国的习惯是以“米”作为管道计量单位,工程技术人员通常用管道的米数来代表管道施工工程量的大小,然而这样的计量是很不准确的,由于管道的管径、壁厚及管件的含量不同,同样是一千米管道,施工时的工作量相差很大。
在管道计价的时候,管道安装费的估算也是以米为单位称为“米单价”,由于米数不能准确反映管道的实际工程量,每米管道的安装费悬殊很大,给管道安装费用的估算带来了很大麻烦。
近几年,随着中国建筑市场的对外开放,一批国外的总包公司来到中国(如韩国三星、英国克瓦那、日本的日挥千代田、三井等)他们凭借着在设计、设备采购和管理上的优势在中国占据了部分建安市场,这些总包商公司在管道报价中的计量单位为“达因”。
“达因”是国外用以代表管道焊接量的一个通行单位,用“达因”数统计整个项目管道安装所要完成的焊接量,并以此代表整个项目管道安装的工作量。
由于“达因”在计算过程中综合了管件和管径对安装费用的影响因素,所以用“达因”作为工程量计量单位进行成本测算,大管道成本测算开辟了一个新思路,给今后的报价和估价工作带来了方便,并且能更大程度上满足对国外总包商报价的需要,提高报价的竞争力。
3、达因的定义和计算规则“达因”的严格定义为“直径为1英寸的管子周长为1达因”。
“达因”的写法有几种:日本的总包商通常记做“Din—inch”,韩国总包商一般记为“DB”,还有一些总包公司把“达因”记为“Weld--inch”,“Weld--inch”也有简写为“DIN”的。
管道吋径工程量统计办法

工艺管道施工工程量统计方法为配合单线图领料制度的实施,更加准确地对施工工程量进行核定,我装置统一采用“DIN”作为统计依据,现将计算方法规定如下:DIN=D×η×N×k×b×g其中:1.D——管径值,按英寸计,如1、2、8等。
公制与英制管均按英制计算,如φ108、φ114均为4英寸。
小于1寸的管径按1寸计算。
2.3开孔等径三通折合2个对接焊口,开孔异径三通按小管径折合1.5个对接焊口,成品管嘴按1个对接焊口计算;承插焊及角焊缝相当于0.5个对接焊口,开孔三通补强板折合成角焊缝。
管支架焊缝不计。
4.k——材质系数,碳钢K=1.0; 不锈钢K=1.8; 合金钢K=2.0。
5.b——安装修正系数,调整焊接量与安装量之间的平衡,管道延长米/焊口数≤1时,b=1;超过1时,每增加1“米/焊口”范围内,b值增加0.2。
6.g——高空系数,地面±5m范围内,g=1。
每超出5m,高空系数g值增加0.05。
垂直管道按中间标高计算。
以上计算规划,包括管道预制和安装两项常规工作,涉及管工、焊工,包括切管、中低压管开坡口、对口、点焊、调直、盲板制安、管道及管件安装、管道焊接等,不包括探伤、试压、吹扫等工作。
预制量所占比重,根据预制深度决定,装置区不超过70﹪,管廊区不超过50%。
每张单线图的DIN值由技术人员统计并公开标出,以此作为班组计算奖金的依据。
班组完成安装任务后由质量检查人员和技术人员验收。
要求有关班组、技术人员、定额人员认真做好施工记录,收集数据,以使计算公式更加完善,统计规划更加科学、客观。
管道施工DIN计量方法

管道施工DIN计量方法什么是焊接达因数,DIN,Dia-inch,~计算焊接工作量的单位~也就是焊接当量~国外叫达因~是指直径1英寸的一个焊口为1个焊接当量,1个达因,~10个1英寸的焊口就是10个达因~2个5英寸的焊口也是10个达因~ 1、 Din: dia-inch 就是用接头公称直径来表示工作量的一种计量单位。
包括承插、罗纹和对焊接头。
2、 DB: dia-inch-butt 指用寸径表示的对焊接头。
3、焊接当量大致意思同第一条差不多。
以上焊接工作量描述具体包含哪些内容呢,一般来说~在用DIN描述的工作量清单当中~相应的将管道的工作量大致分解为:焊接达因、热处理、无损检测、阀门安装、支架制作/安装、试压和吹洗等。
在用达因表示的工程量清单商务报价方面~总是分别按照材质、管表号、焊接类型、接头类型进行包价。
如: SS SCH20 FW(SW) BW(SW) 38.00解释一下: 不锈钢壁厚SCH20 安装口,预制口, 对焊口,承插口,另外:对于各种特殊情况如开孔补强~管廊和工艺焊口~都规定了折算系数。
国外在这些方面作的已经很成熟了~我们需要关注的是各种情况下我们实际的消耗。
实际影响焊工效率的主要因素:a. 管道材料质量: 如果管道材料质量较好~那么接头的组对效率和组对质量都很理想~如错边什么的。
焊工焊接效率会比较高~焊接合格率也高~折算下来对平均焊接能力估算值影响是比较大的。
b. 辅助工种配比~实际施工组织中~不能保证焊工有足够多的辅助工种协助~以保证焊工能够连续不断地进行焊接。
如焊口的打磨、组对、点焊等~中间会有很多的中断焊接时间。
c. 焊接质量要求~质量要求高的管道~焊接工艺的执行当然也会更加严格~检查过程也比较正规。
焊工作业中投机取巧的伪效率就降低了。
d. 焊接设备和焊接工艺~采用自动和半自动焊接设备的焊接工艺效率当然要比纯手工焊接效率要高的多。
装置区的可以根据经验公式算:装置区的焊接工程量,管线总长度×0.127,修正系数,×管线寸口,,弯头数量×管线寸口×2,,,三通数量×管线寸口×3,,,法兰数量×管线寸口,,,大小头数量×管线寸口×2,对于非装置区即管廊区~可以按公式计算非装置区的焊接工程量,焊口数,管线总长度/单根管线长度,×管线寸口,,弯头数量×管线寸口×2,,,三通数量×管线寸口×3,,,法兰数量×管线寸口,,,大小头数量×管线寸口×2, 如:管线是3”~焊口数有20个~焊接工程量就是60”。
DIN2413_无缝钢管的计算

p p
p p
r s
sV u d a / di vN
w
wv
A A
BP
Bu
E K
N/mm2 N/mm2 N/mm2 -
R eH
R p 0.2
6
草稿
E DIN 2413:2005-04
20℃时,在全部伸长的 0.5%的延伸极限(最小值) 20℃时 1%的延伸极限(最小值) 在计算温度 v 下,热屈服极限,即 1%的延伸极限(最小值) 在计算温度 v 下,1%的延伸极限(最小值) 持久强度(最小值) 在计算温度 v 下,200000 小时(平均值)的持久强度 在计算温度 v 下,100000 小时(平均值)的持久强度 安全系数 负载循环安全性 凸起的安全性 冲击压力下的反射时间 锁止机构的关闭时间 不圆度 利用率 内压强测试时,最小屈服极限的利用率 热轴向膨胀系数 计算温度 截面收缩系数 流体的密度 静态负载的许用应力 交变负载的许用应力 轴向应力 径向应力 永久疲劳强度 定期疲劳强度
请求本草稿的读者, 将与你们评论有关的专利信息告知我们, 并提供给我们有用的参考资料。
替代说明 本标准的将替代 DIN 2445 附录 1:2000-09; 部分代替 2008-8 撤销的标准 DIN 2413-1:1993-10 和 2002-8 撤销的标准 DIN 2413-2:1993-10。
S
SL SK TR
TS
U Y 1/ S Y
l
zul zul l
r
R Sch / D
R Sch / n
7
草稿
E DIN 2413:2005-04
u V
r w

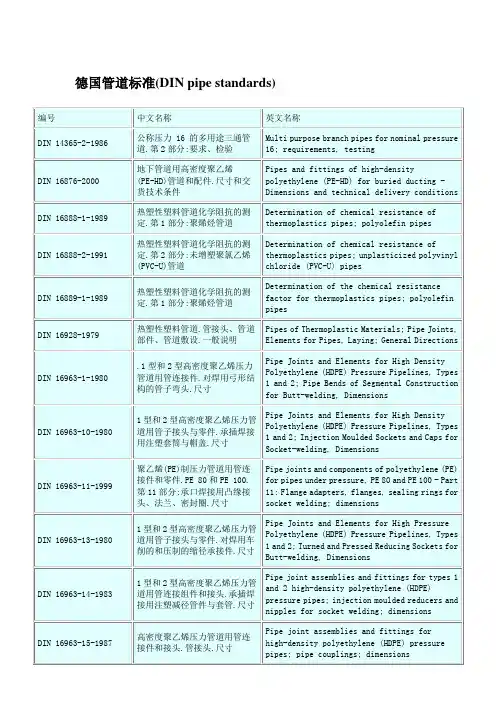

生活用水塑料管道德国标准号

DIN 16963-3-1980
DIN 16963-4-1988
DIN 16963-5-1999
DIN 16963-6-1989
DIN 16963-7-1989
高密度聚乙烯压力管道用管道 连接组件和管道配件.第 7 部 分:电阻焊接配件尺寸
DIN 16963-8-1980
Pipe Joints and Elements for High Density 1 型和 2 型高密度聚乙烯压力管 Polyethylene (HDPE) Pressure Pipelines, Types 道用管子接头与零件.承插焊接 1 and 2; Injection Moulded Elbows for 用注塑弯管.尺寸 Socket-welding, Dimensions Pipe Joints and Elements for High Density 1 型和 2 型高密度聚乙烯压力管 Polyethylene (HDPE) Pressure Pipelines, Types 道用管子接头与零件.承插焊接 1 and 2; Injection Moulded Tee Pieces for 用注塑三通管件.尺寸 Socket-welding, Dimensions 硬聚氯乙烯(PVC)制管子和管道 零件粘接用胶粘剂.一般质量要 求和检验 加热系统管道的标示颜色 持续工作温度不超过 50℃的地 下和水下管道外部有机防腐涂 层.带材和可收缩材料 Adhesives for Bonding Pipes and Pipe System Elements of Rigid PVC; General Quality Requirements and Testings Identification Colour Code for Heating System Pipelines External organic coatings for the corrosion protection of buried and immersed pipelines for continuous operating temperatures up to 50 °C
管道Din测算

管道Din—inch单价的测算与验证经营二部李恒1、前言近年来,伴随着国家基建紧缩的政策,施工企业的任务严重不足,建筑安装市场的竞争日益激烈,以原有的“预算让利式”的报价方式已经远远不能满足报价的需要,公司领导提出了“成本加成式”的报价策略,即在测算成本的基础上加上一定比例的利润作为投标标价。
这就对各专业的报价人员提出了更高的要求,成本测算成了摆在每个报价人员面前的首要问题。
本人也于那时起,结合自己的专业,开始了对管道成本测算的尝试。
2、确定以DIN作为管道估价单位的原因在中国的习惯是以“米”作为管道计量单位,工程技术人员通常用管道的米数来代表管道施工工程量的大小,然而这样的计量是很不准确的,由于管道的管径、壁厚及管件的含量不同,同样是一千米管道,施工时的工作量相差很大。
在管道计价的时候,管道安装费的估算也是以米为单位称为“米单价”,由于米数不能准确反映管道的实际工程量,每米管道的安装费悬殊很大,给管道安装费用的估算带来了很大麻烦。
近几年,随着中国建筑市场的对外开放,一批国外的总包公司来到中国(如韩国三星、英国克瓦那、日本的日挥千代田、三井等)他们凭借着在设计、设备采购和管理上的优势在中国占据了部分建安市场,这些总包商公司在管道报价中的计量单位为“达因”。
“达因”是国外用以代表管道焊接量的一个通行单位,用“达因”数统计整个项目管道安装所要完成的焊接量,并以此代表整个项目管道安装的工作量。
由于“达因”在计算过程中综合了管件和管径对安装费用的影响因素,所以用“达因”作为工程量计量单位进行成本测算,大管道成本测算开辟了一个新思路,给今后的报价和估价工作带来了方便,并且能更大程度上满足对国外总包商报价的需要,提高报价的竞争力。
3、达因的定义和计算规则“达因”的严格定义为“直径为1英寸的管子周长为1达因”。
“达因”的写法有几种:日本的总包商通常记做“Din—inch”,韩国总包商一般记为“DB”,还有一些总包公司把“达因”记为“Weld--inch”,“Weld--inch”也有简写为“DIN”的。
管道吋径工程量计算标准

21
管件之间焊口的焊接
不计算
22
管件与法兰焊口的焊接
不计算
23
管件与焊接阀件的焊接
不计算
管道吋径(Din)材质综合调整系数
附表2
外管廊管道系数
合金钢系列
不锈钢系列
钛管
不预热
预热或后热
预热+后热
预热+充氩+后热
管道吋径(Din)壁厚综合调整系数
附表3
序号
工艺管道壁厚mm(不计压力等级)
调整系数
1
管道吋径(Din)工程量计算标准
附表1
序号
工作项目及内容
工程量(Din)
备注
1
管道
(单线图中实际直管段长度(m)÷施工现场每根实际到货管段平均长度-1)×管径
不含与管件连接口
2
弯头
共2口×管径
3
焊接三通
共3口×管径
依各头管径区分
4
挖眼三通(无补强)
共1口×管径
以支管管径为准
5
挖眼三通(有补强)
共口×管径
工艺管道壁厚≤10mm
2
工艺管道壁厚10mm<壁厚≤20mm
3
工艺管道壁厚20mm<壁厚≤30mm
4
工艺管道壁厚30mm<壁厚≤35mm
以支管管径为准
6
挖眼三通(管道斜插焊接)
共口×管径
以支管管径为准
7
异径管
共2口×管径
依各头管径区分
8
管帽
共1口×管径
含平板终端堵头
9
单头短节(终端接头)
共1口×管径
10
管箍(管接头、全接头)
管道DIN计算方法

编号:
工艺管道施工工程量统计方法
为更加准确地对施工工程量进行核定,焦化装置及制氢装置统一采用“DIN”作为统计依据,现将计算方法规定如下:
DIN=D⨯N
其中:D——管直径,按英寸计,如1、2、8等。
公制与英制管均按英制计算,如ϕ108、ϕ114均为4英寸。
N——焊口数,按实际对焊焊口数量统计,其他形式焊口折合成对接焊口。
开口三通按小管径折合1个对接焊口,成品管嘴按1个小对接焊口计算;承插焊及角焊缝相当于1个对接焊口。
管支架焊缝不计。
高压管道另行规定计算方法。
以上计算原则,包括管道预制和安装两项常规工作,涉及管工、焊工,包括切管、中低压管道开坡口、对口、点焊、调直、盲板制安、管道及管件安装、管道焊接等,不包括探伤、试压、吹扫等工作。
预制量所占比重,根据预制深度决定,装置区不超过70%,管廊区不超过50%。
每张单线图的DIN值由技术人员统计并公布标出,以此作为班组计算奖金的依据。
班组完成安装任务后由质量检查人员和技术人员验收。
要求有关班组、技术人员、定额人员认真作好施工记录,收集数据,以使计算公式更加完善,统计规则更加科学、客观。
2002年6月3日
1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道Din—inch单价的测算与验证
经营二部李恒
1、前言
近年来,伴随着国家基建紧缩的政策,施工企业的任务严重不足,建筑安装市场的竞争日益激烈,以原有的“预算让利式”的报价方式已经远远不能满足报价的需要,公司领导提出了“成本加成式”的报价策略,即在测算成本的基础上加上一定比例的利润作为投标标价。
这就对各专业的报价人员提出了更高的要求,成本测算成了摆在每个报价人员面前的首要问题。
本人也于那时起,结合自己的专业,开始了对管道成本测算的尝试。
2、确定以DIN作为管道估价单位的原因
在中国的习惯是以“米”作为管道计量单位,工程技术人员通常用管道的米数来代表管道施工工程量的大小,然而这样的计量是很不准确的,由于管道的管径、壁厚及管件的含量不同,同样是一千米管道,施工时的工作量相差很大。
在管道计价的时候,管道安装费的估算也是以米为单位称为“米单价”,由于米数不能准确反映管道的实际工程量,每米管道的安装费悬殊很大,给管道安装费用的估算带来了很大麻烦。
近几年,随着中国建筑市场的对外开放,一批国外的总包公司来到中国(如韩国三星、英国克瓦那、日本的日挥千代田、三井等)他们凭借着在设计、设备采购和管理上的优势在中国占据了部分建安市场,这些总包商公司在管道报价中的计量单位为“达因”。
“达因”是国外用以代表管道焊接量的一个通行单位,用“达因”数统计整个项目管道安装所要完成的焊接量,并以此代表整个项目管道安装的工作量。
由于“达因”在计算过程中综合了管件和管径对安装费用的影响因素,所以用“达因”作为工程量计量单位进行成本测算,大管道成本测算开辟了一个新思路,给今后的报价和估价工作带来了方便,并且能更大程度上满足对国外总包商报价的需要,提高报价的竞争力。
3、达因的定义和计算规则
“达因”的严格定义为“直径为1英寸的管子周长为1达因”。
“达因”的写法有几种:日本的总包商通常记做“Din—inch”,韩国总包商一般记为“DB”,还有一些总包公司把“达因”记为“Weld--inch”,“Weld--inch”也有简写为“DIN”的。
这在总包商提供的报价资料中时常能见到,而且管中各家的“达因”计算规则也基本上相同。
现抄录韩国三星公司的“达因”计算规则如下表,本文的测算也建立在这种计算规则之下。
(见下表)
管道“达因”数计算规则
4、编制“达因”单价所考虑的内容及编制思路
编制所考虑的工作内容包括管道安装工作中的管道运输、坡口、焊接、冲洗、试压、探伤、管架制作安装等工作。
主要选择碳钢和不锈钢作为测算对象,焊接形式为氩电联焊。
测算思路为:选定单位管道长度作为测算单位(比如100米)取定相应的管件含量,并计算出相应的“达因”总数。
按不同压力等级和壁厚,分别测算管道运输、管道及管路附件安装、管道冲洗、试压、管架、探伤所需要的人工、材料、机械消耗量,然后以消耗量乘以相应的市场价格,得到测算的费用。
用测算的费用除以相应的“达因总数”得到“达因单价”。
4.1在“达因”单价的测算之前有几个重要因素必须先确定下来
4.1.1管道的外径和壁厚的取定
管道的外径和壁厚的取定,这是测算的基本条件,现按常规取定如下:(见下表)
管道焊接方法取定时应考虑以下因素,管道的切割、管道的坡口形式、管道的焊接方式。
管道的切割应区分不同材质和壁厚分别采用砂轮切割机切割、氧乙炔火焰切割和等离子切割;管道的坡口按不同的壁厚分别选用“V型”坡口,“双V型”坡口等;管道的焊接方式考虑到目前施工单位为了保证焊接的一次合格率(一般采用氩弧焊打底的现状)综合考虑为氩电联焊。
4.1.3管路附件实物量的取定
管路附件实物量的取定难度主要在管件含量的计取上,计取时应该综合考虑装置区、公用工程区和管廊区管件含量相差较大的情况,从而避免管件含量过高或过低,使“达因单价”失去准确性。
4.1.4管道探伤量的取定
按管道壁厚估计压力等级,然后按施工规范取定探伤比例。
4.1.5管架含量的取定
按国外的习惯以直管重量的一定百分比数估算吨位,计入相应费用。
4.2将影响管道测算的要素确定后分别进行人工工日、消耗材料、机械台班的估算
4.2.1人工工日的测算
人工工日的测算分两部分,综合两部分可以测算出用工消耗。
1)直接工日消耗的测算
直接工日消耗为管道施工各个工序的安装净时间和正常的施工损失时间,其中未考虑现场施工的工效。
本次测算直接工日消耗参考美国约翰•S•佩奇、吉姆•G•内森着《管道安装手册》和《管道安装工序劳动定额》编制。
2)现场施工的工效测算
本次测算综合取定生产率百分数为70%。
现场工效测算一般应考虑以下六个因素:经济概况、生产管理、工人素质、工程条件、技术装备和气候影响因素。
本文测算的现场施工功效如下表:
4.2.2消耗材料的测算
1)焊接消耗材料的测算
焊接消耗材料(焊条)按以下公式计算:
式中:Q-焊件消耗焊条重量(公斤)
F-焊缝断面积(平方毫米)
L-焊缝长度或管口周长(毫米)
K-焊条利用率(%)
r-金属比重
其中焊条利用率:不锈钢手工电弧焊为48%,碳钢手工电弧焊为50%。
2)氧气、乙炔、氩气和其它辅助材料的测算
其它材料的测算参照《安装工程焊接材料消耗定额》和《全国统一安装工程预算定额管道篇编制说明》及有关资料综合编制实际消耗量。
消耗材料单价采用市场询价。
4.2.3机械台班与各项安装用工的对应比例计算。
机械台班单价按照《全国统一施工机械台班费用定额》(1998年版)计入。
4.3根据测算资料可得到单位管道长度的测算费用,从而得到“达因单价”。
5、达因单价的应用和验证
最终“达因单价”测算按以上测算思路及取定方式完成之后,经过了原珠海PTA项目(韩国三星总包)、现珠海PTA项目(意大利TECHNIP公司总包)、上海维生素B6项目(英国克瓦那公司总包)等大量国外总包商报价的检验,总包商反映报价效果良好,这就证明这
种思路和方法是可行的。
根据以达因报价中标项目反馈回来的情况,如果组织得当,不会有亏损和费用不足的情况发生,可见测算的“达因”单价基本上可以代表本企业的管道施工目前的费用水平。
这也足以证明测算的正确性和实用性。
6、总结
在投标报价和工艺管道安装费用估算的工作中,需要准确的“达因单价”作为报价依据,本次测算仅为“达因单价”测算的一次尝试,和本人对“达因单价”测算的一点体会,目前仍在收集项目反馈回来的信息对测算进行进一步的验证和完善,立求“达因单价”更为准确。
本次测算建立在本人现有资料的基础上,测算思路、方法和实物工作量的取定均为个人看法,希望能够抛砖引玉,欢迎批评指正。
我单位施工现场实施的经验值是:比较严格的项目比如BASF\BAYER等国外项目,按照100%探伤考虑一级片,大概预制35-40;安装20-25左右;国内项目预制大概是60-70,安装30个左右;预计仅仅要求是氩电联焊要求不高的可以提高10%-15%;最好的记录是一个管道组一名焊工136个达因;不锈钢因为要充氩效率还要低点,大管道6寸左右的最能出数.
通俗说说法是寸径,没有说什么达因的: T3 {. a. \6 [
焊工一天工作量如下:& S% ]/ X. `. p+ i
预制时,一般在60寸径
安装时,一般在30寸径
这是我从事技术工作的经验,当然这是个统计量,其实还根据管道材质,焊口大小,天气情况, [; D" k# e2 `8 Q% \$ q. s
焊工能力高低的影响。
1寸径就是一个DN25的管口
管道支架重量估算
2008-10-06 15:06:12| 分类:招标预算|举报|字号订阅
DN40 0.46KG/米
DN50 0.64KG/米
DN70 0.64KG/米
DN80 0.7KG/米
DN100 1.4KG/米
DN125 1.6KG/米
DN150 1.8KG/米
河北廊坊的,我们这有前辈们定的规矩,就是不管管道大小,五米一个支架,每个2.42KG,我按图集大概算了一下,这个适合DN100以内的管道,不过我算的时候是按4米一个算的,我决得够用而且不用多多少,。
