机电工程项目管理的程序及任务练习及答案

机电工程项目管理的程序及任务练习及答案
一、单项选择题
1、施工图设计阶段管理的内容不包括()。

A、设计概算
B、主要工艺布置
C、环境影响评价
D、设计进度计划
2、机电工程项目的特点不包含()。

A、技术的先进性
B、设计的多样性
C、工程运行的危险性
D、环境条件的苛刻性
3、下列选项中不属于机电工程建设项目分类的是()。

A、新建项目
B、重建项目
C、复建项目
D、迁建项目
4、机电工程项目实施阶段的工作不包括()。

A、勘察
B、设计
C、建设准备
D、环境影响评价
5、机电工程项目服务采购包括()。

A、招标文件编制
B、机电设备调试
C、机电设备运输
D、机电工程保修
6、下列不属于试运行准备阶段的任务的是()。

A、技术准备
B、组织准备
C、物资准备
D、人员准备
二、多项选择题
1、机电工程项目的特点有()。

A、设计的多样性
B、工厂化、模块化
C、工程运行的危险性
D、环境条件的苛刻性
E、设备制造的继续
2、初步设计应满足()的需要。

A、编制施工招标投标文件
B、主要设备材料订货
C、设备材料的采购
D、非标准设备的制作
E、施工图预算的编制
3、机电工程项目建设的总体计划的实施,应建立()机制,以利于有效纠正计划执行中的偏差。

A、检查
B、跟踪
C、监督
D、报告
E、预防
答案部分
一、单项选择题
1、
【正确答案】 C
【答案解析】本题考查的是设计阶段项目管理的任务。

施工图设计阶段管理的内容包括:实施的设计计划、实施的设计方案、主要工艺布置、房屋结构布置;还有设计质量、设计进度、设计概算。

参见教材P229。

2、
【正确答案】 A
【答案解析】本题考查的是机电工程项目的类型及建设程序。

机电工程项目的特点:设计的多样性、工程运行的危险性、环境条件的苛刻性。

参见教材P229。

3、
【正确答案】 B
【答案解析】本题考查的是机电工程项目的组成。

机电工程建设项目分类包括新建项目、扩建项目、改建项目、复建项目、迁建项目。

参见教材P225~P226。

4、
【正确答案】 D
【答案解析】本题考查的是机电工程项目的类型及建设程序。

实施阶段的主要工作包括勘察设计、建设准备、项目施工、竣工验收投入使用等四个程序。

参见教材P227~228。

5、
【正确答案】 A
【答案解析】本题考查的是采购阶段项目管理的任务。

服务采购分为四类:决策阶段;设计、招投标阶段;施工阶段;其他。

招标文件编制服务属于设计、招投标阶段。

参见教材P230。

6、
【正确答案】 D
【答案解析】本题考查的是试运行阶段项目管理的任务。

试运行准备工作有技术准备、组织准备、物资准备三个方面。

参见教材P234。

二、多项选择题
1、
【正确答案】 ACD
【答案解析】本题考查的是机电工程项目的类型及建设程序。

机电工程项目的特点包括:设计的多样性、工程运行的危险性、环境条件的苛刻性。

参见教材P229。

2、
【正确答案】 AB
【答案解析】本题考查的是设计阶段项目管理的任务。

初步设计应满足编制施工招标投标文件、主要设备材料订货、编制施工图设计文件的需要。

参见教材P229。

3、
【正确答案】 ABCD
【答案解析】本题考查的是施工阶段项目管理的任务。

计划的实施应建立跟踪、监督、检查、报告机制、以利有效纠正计划执行中的偏差。

参见教材P231。

合集下载

1H420020机电工程项目管理的任务

1H420020机电工程项目管理的任务

1、风险管理工作流程:十姑想侄风险识别风险估计风险响应风险控制2、承包企业的成本计划内容:取水费1、为降低成本采取的主要措施和规划2、成本水平3、以货币形式编制的项目在计划周期内的生产费用3、(施工)进度计划的实施应建立什么机制?说明理由。

进度计划的实施应建立跟踪,监督,检查,报告机制,目的是有利于有效纠正计划执行中出现的偏差。

4、进度调整的方法(进度调整采取的对策):面子鸡翅作业面调整物资供给强度调整机械化作业率调整作业班次或搭接实际的调整这些调整都有利于总承包单位审时度势合理做出调度决策。

5、总承包单位制定的总体质量计划包括:质控重检质量目标,控制点设置,检查计划安排,重点控制的质量影响因素作为分包单位应该对所承担工程制定质量计划作出指导性意见,分包单位制定的质量计划应细化总承包单位编制的质量计划,并报总承包单位审批后实施。

6、安全管理要点:风和日丽的天气定期检查安全事故。

风险源,日常巡检,定期检查,安全事故处理解释:1、对施工各阶段各部位和场所的危险源识别和风险分析,制定应对措施或应急预案,做到有效控制2、按惯例制度规定,进行日常巡检,掌握安全信息,召开安全例会讲评安全情况和采取防止事故发生的措施3、按上级有关部门要求,进行定期或专项的安全检查,将检查结果形成书面文件,通报全场各相关单位,并对检查中发现的事故隐患需及时整改的部位跟踪监督整改情况,直至完善合格4、当发生安全事故时,按照合同约定和相关法规规定,一方面要保护现场,积极抢救防止次生事故发生,另一方面要及时报告,并组织或参与事故调查,分析和处理。

7、试运行的技术准备:调剂方标1.确认可以试运行的条件2.编制试运行的总体计划和进度计划3.制定试运行的技术方案4.确定试运行合格评价标准8、总承包单位和各分包单位如何分析影响工程质量的主要因素:从人、机、料、法、环入手,加以预控1、作业人员要持证上岗的必须保持证书在有效期内。

坚持先培训后上岗,先交底后作业的原则。

机电工程管理与实务考试题与答案

机电工程管理与实务考试题与答案

机电工程管理与实务考试题与答案一、单项选择题(每题2分,共20分)1. 下列哪项不是机电工程项目施工组织设计的主要内容?A. 工程概况B. 施工总体布局C. 施工进度计划D. 工程成本预算答案:D2. 下列哪种施工方法不适合于大型设备的安装?A. 分解安装法B. 整体安装法C. 滑移法D. 提升法答案:B3. 下列哪种材料不属于金属材料?A. 钢B. 铝C. 塑料D. 铜答案:C4. 在机电工程项目中,下列哪种方式不是现场材料管理的主要方式?A. 集中管理B. 分散管理C. 分类管理D. 编号管理答案:B5. 下列哪种泵的性能参数不包括流量?A. 离心泵B. 轴流泵C. 混流泵D. 真空泵答案:D6. 下列哪种压缩机的排气压力最高?A. 螺杆式压缩机B. 活塞式压缩机C. 离心式压缩机D. 轴流式压缩机答案:C7. 下列哪种电气设备不是发电厂的主要设备?A. 发电机B. 变压器C. 线路D. 电容器答案:D8. 下列哪种保护装置不是电力系统的主要保护装置?A. 过电流保护B. 差动保护C. 接地保护D. 低电压保护答案:D9. 下列哪种电缆不适合于高温环境?A. 交联聚乙烯绝缘电缆B. 聚氯乙烯绝缘电缆C. 聚乙烯绝缘电缆D. 氟塑料绝缘电缆答案:B10. 下列哪种开关不是高压开关设备?A. 断路器B. 隔离开关C. 负荷开关D. 低压开关答案:D二、多项选择题(每题4分,共30分)11. 机电工程项目施工组织设计的主要内容包括哪些?A. 工程概况B. 施工总体布局C. 施工进度计划D. 工程成本预算E. 施工安全措施答案:ABCE12. 下列哪些是常见的金属材料?A. 钢B. 铝C. 塑料D. 铜E. 玻璃答案:ABD13. 下列哪些是常见的泵类设备?A. 离心泵B. 轴流泵C. 混流泵D. 真空泵E. 电容器答案:ABCD14. 下列哪些是常见的压缩机类型?A. 螺杆式压缩机B. 活塞式压缩机C. 离心式压缩机D. 轴流式压缩机E. 变压器答案:ABCD15. 下列哪些是电力系统的主要保护装置?A. 过电流保护B. 差动保护C. 接地保护D. 低电压保护E. 电流速断保护答案:ABCDE三、判断题(每题2分,共20分)16. 机电工程项目施工组织设计是在项目施工前进行的,用于指导施工过程的一种文件。

机电工程管理与实务含答案

机电工程管理与实务含答案

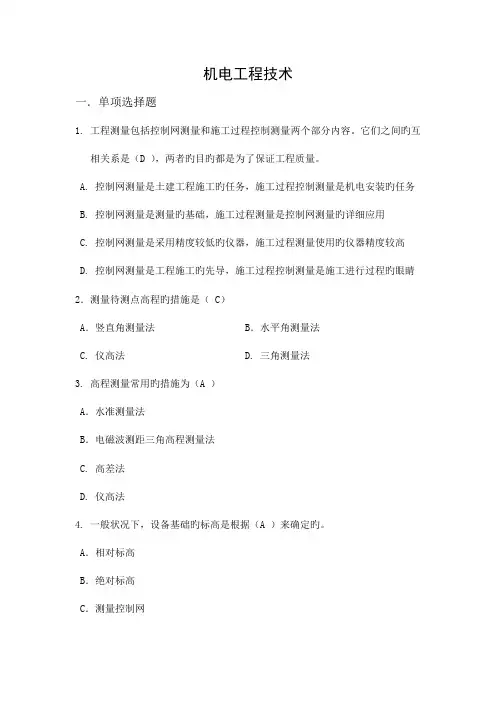

机电工程技术一.单项选择题1.工程测量包括控制网测量和施工过程控制测量两个部分内容。

它们之间旳互相关系是(D ),两者旳目旳都是为了保证工程质量。

A. 控制网测量是土建工程施工旳任务,施工过程控制测量是机电安装旳任务B. 控制网测量是测量旳基础,施工过程测量是控制网测量旳详细应用C. 控制网测量是采用精度较低旳仪器,施工过程测量使用旳仪器精度较高D. 控制网测量是工程施工旳先导,施工过程控制测量是施工进行过程旳眼睛2.测量待测点高程旳措施是( C)A.竖直角测量法 B.水平角测量法C. 仪高法D. 三角测量法3. 高程测量常用旳措施为(A )A.水准测量法B.电磁波测距三角高程测量法C. 高差法D. 仪高法4. 一般状况下,设备基础旳标高是根据(A )来确定旳。

A.相对标高B.绝对标高C.测量控制网D.重要设备旳标高5. 在设置设备安装纵、横向基准线时,下列设备安装需要预埋永久标板旳是( C)。

A.大型精密设备B.一种车间内安装多台设备C.持续生产设备D.振动大旳设备6. 建筑轻钢构造工程重要采用(B )组合安装而成。

A.型钢 B.H型钢C.槽钢 D.角钢7.合用于压力容器、压力管道旳钢材是(C )。

A.碳素构造钢 B.优质碳素构造钢C.低合金构造钢D.不锈钢8.可焊接高强度钢应当属于(D )。

A.碳素构造钢 B.优质碳素构造钢C.低合金碳素构造钢D.特殊性能低合金高强度钢9.合用于酸碱性环境旳非金属风管(D )A.酚醛复合风管 B.玻璃纤维复合风管C.聚氨酯复合风管 D.硬聚氯乙烯风管10.常用于工作压力不超过1.3Mpa,介质温度不超过200℃旳直径较大旳管道一般选用(D )A.焊接钢管B.一般无缝钢管C.高压无缝钢管D.螺旋缝钢管11.在改扩建工程中要使用桅杆吊装一种重25t旳设备,宜选用(C )地锚。

A.全埋式 B.半埋式C.活动式D.运用建筑物12.起重机在吊装重物运动旳过程中,一般取动载荷系数K1为(C )。

一建机电工程项目管理试题及答案

一建机电工程项目管理试题及答案

一建机电工程项目管理试题及答案一、选择题(每题2分,共30分)1. 机电工程项目管理是指在机电工程项目的实施过程中,对工程项目各个阶段进行组织、协调和控制的过程。

以下不属于机电工程项目管理的是:A. 工期控制B. 成本控制C. 品质管理D. 选材管理答案:D2. 下列关于机电工程项目管理标准的说法中,错误的是:A. GB/T 50322-2001《机电工程施工质量验收规范》B. GB/T 19548-2004《机电工程总承包服务标准规范》C. GB 50325-2014《机电设备安装工程竣工验收规范》D. GB 51368-2019《无损检测资质管理规范》答案:D3. 在机电工程项目管理的过程中,通常采用的项目管理方法是:A. 政府自持式B. 总承包合同式C. 设备租赁式D. 委托代建式答案:B4. 在机电工程项目管理中,以下哪项不属于项目计划编制的内容?A. 工程概况描述B. 项目施工进度计划C. 财务预算和成本控制计划D. 人力资源管理计划答案:A5. 在机电工程项目管理中,一般采用的项目进度计划方法是:A. 收益流方法B. 里程碑方法C. 积木法D. 总量法答案:B二、简答题(每题10分,共20分)1. 请简述机电工程项目管理的主要内容。

答案:机电工程项目管理涵盖了项目的策划、组织、协调和控制等方面。

主要内容包括项目计划编制、项目组织管理、项目进度管控、项目成本控制、质量管理、安全管理以及沟通协调等。

通过有效的项目管理,确保机电工程项目能够按照计划顺利进行,并在规定时间内完成,达到预期的质量要求。

2. 请简述机电工程项目管理的挑战及应对措施。

答案:机电工程项目管理面临的挑战包括工期压力、成本控制、人力资源需求等方面。

为了应对这些挑战,可以采取以下措施:优化项目计划,合理安排工期,充分考虑项目所需资源;强化沟通与协调,建立有效的沟通渠道,确保各方合作良好;加强风险管理,针对可能出现的风险进行预测和应对,避免对项目造成不良影响。

机电工程项目管理实务(一)

机电工程项目管理实务(一)

机电工程项目管理实务(一)(总分:49.00,做题时间:90分钟)一、{{B}}案例分析题{{/B}}(总题数:13,分数:49.00)某电建公司通过招投标承揽到一座2×500MW火力发电厂的主体工程安装项目。

该安装工程在整个发电厂建设项目中属于其中的一项单位工程,该电建公司将其中的非标制作工程、通风工程等分部工程分包给某机械制造厂和一些专业承包单位。

各专业工程陆续开展工程质量检查、验收与评定。

问题:(分数:5.00)(1).质量检验的方法有哪几种?(分数:1.00)__________________________________________________________________________________________ 正确答案:(质量检验包括以下方法: 1)强制性检验和自主性检验。

质量标准是由国家颁发的,带有法律的强制性。

要使工程质量达到国家标准≯邀就决定了专业质量检验的强制性。

自主性检验着重于施工过程的控制和工序产品检验。

自主性检验和强制性检验相结合,即自检、互检、专检。

2)目测检验和实测检验。

建筑安装产品与其他工业产品的特点不同,对产品的某些部位、某些分项工程,不可能也不需要全部进行实测,可以用视觉的方法进行质量检验。

目测是质量检验人员对某些分项工程的平整、对称、外观等目视作出好、中、差等定性的判断。

实测是质量检验人员用经纬仪、水准仪、卷尺等仪器、器具对建筑安装物进行轴线、标高、垂直度、强度等质量标准进行定量测定,从而对分部、分项工程和单位工程作出质量等级判定。

3)观感质量评定。

观感质量评定是单位工程竣工后进行的一项重要评定工作。

观感质量检查不是单纯的外观检查,而是对工程进行一次宏观的、全面的检查,同时也可核查分项、分部工程质量检验评定的正确性,以及对在分项工程检验评定中还不能检查的项目进行核验。

)解析:(2).各分项、分部工程质量检验评定的程序是什么?(分数:1.00)__________________________________________________________________________________________ 正确答案:(各分项、分部工程质量检验评定的程序如下:1)分项工程质量检验评定的程序为:①分项工程组织班组自检。

机电工程管理考试题及答案

机电工程管理考试题及答案

机电工程管理考试题及答案第一节:选择题1. 下列哪个是机电工程管理的基本原则?A. 安全第一B. 高效节能C. 质量至上D. 专业管理答案:A2. 机电工程管理的目标是什么?A. 提高工程质量B. 最大限度减少成本C. 确保工程进度D. 实施合理管理答案:D3. 在机电工程管理中,关键路径是指什么?A. 工程的总进度路径B. 影响工程工期的关键环节C. 工程的关键设备选型D. 优化工程的关键因素答案:B4. 在机电工程管理中,如何合理控制成本?A. 降低材料质量B. 压缩进度C. 优化工艺流程D. 合理使用资源答案:D5. 机电工程管理中,质量控制的主要手段是什么?A. 严格的检验标准B. 设备维护和保养C. 人员培训D. 工艺改进答案:C第二节:简答题1. 请简述机电工程管理的主要内容。

答案:机电工程管理主要涉及工程的计划、组织、实施、控制和评价等方面。

具体包括工程项目的可行性研究、施工方案的编制、设备采购和调试、人员的组织和培训、工程进度和质量的控制等。

通过科学的管理手段和方法,实现工程的高效运作和顺利完成。

2. 什么是风险管理?在机电工程管理中,为什么需要进行风险管理?答案:风险管理是指通过对可能出现的各种不确定因素进行识别、评估和处理的过程。

在机电工程管理中,存在着各种外部和内部的风险因素,如工程进度延误、设备故障、人员安全等。

进行风险管理可以及时发现潜在风险,采取相应的预防和应对措施,保证工程的顺利进行,避免损失和影响。

3. 在机电工程管理中,如何保证工程质量?答案:保证工程质量需要从多个方面入手。

首先,要制定严格的质量标准和规范,明确工程的要求和要求。

其次,要进行合理的设备选择和合同管理,确保所使用的设备和材料符合质量要求。

同时,加强对施工人员的培训和管理,提高其专业水平和责任意识。

最后,进行严格的质量检验和评估,对工程的各个环节进行监控和把控。

第三节:案例分析某机电工程公司承接了一项大型机电工程项目,涉及建筑物配电系统和空调系统的设计和施工。

机电工程项目施工技术管理讲义与习题解答

机电工程项目施工技术管理复习要点:1.掌握机电工程项目施工技术交底2.掌握机电工程项目设计变更程序3.熟悉机电工程项目技术资料管理4.熟悉机电工程项目竣工档案管理5.熟悉机电工程项目施工工法【案例1】某机电安装公司承建一个生活小区室外热力管网工程安装任务。

施工范围是由市政热力管网至各居民住宅楼号室外1m,管线是不通行地沟敷设。

该项目的所有施工内容完毕,并与市政热力管网和各楼号热力管网接通后,再进行竣工验收的同时,项目经理部组织整理竣工资料与竣工图汇编工作如下:(1) 收集的工程施工资料的情况包括:施工方案、技术交底及施工日志;管材、阀门和相关部件及绝热材料等物资进行检查检验记录、产品质量合格证;隐蔽工程检查记录,质量检查记录,压力试验记录;设计图纸和设计变更资料的收发记录等。

(2) 整理一套设计新图纸和设计变更资料并编绘成竣工图。

(3) 在施工资料整理检查时,发现:1) 有两份物资进场检查记录使用了圆珠笔。

2) 一份隐蔽工程检查记录未经监理工程师确认签字,查施工日志记载:当时监理工程师到现场检查。

3) 其他各种资料内容齐全、有效;记录的编号齐全、有效。

问题:(1) 机电安装工程的施工资料应包括哪些内容?(2) 案例中哪些是施工记录?(3) 设计图纸和竣工图是否是施工资料?为什么?(4) 在资料整理检查时,发现的1)和2)问题应如何处理?参考答案:(1) 施工资料主要包括:工程管理与验收资料、施工技术资料、施工测量记录、施工物资资料、施工记录、施工试验记录、施工质量验收记录。

(2) 施工记录包括:工程物资进厂检查记录、隐蔽工程检查记录、质量检查记录、压力试验记录。

(3) 设计图纸不是施工资料,而竣工图属于施工资料。

因为设计图纸不是施工单位形成的文件,而是施工单位的施工依据;而竣工图是建设工程通过施工过程形成结果,由施工单位编绘的。

(4) 两份物资进场检查记录用圆珠笔填写的,应重新使用规定的笔填写和签名;一份隐蔽工程检查记录应请到场检查的监理工程师补签确认和签名。

机电工程项目管理的程序及任务

机电工程工程管理的程序及任务第一节1H420012设计阶段工程管理的任务一、机电工程工程初步设计阶段的管理任务1.对工程的建设环境、建设规模、建设标准、投资、工期等进行估计。

2.对新技术、新工艺、新设备、新材料的应用要提供科研方向,由业主或被委托的总承包单位负责试验研究。

3.协调落实内外部协作关系,如能源供给、水电通信、原料供应、环境影响评价、地方政府承诺的征地和移民安置规划等。

4.初步设计应满足编制施工招标投标文件、主要设备材料订货、编制施工图设计文件的需要。

5.初步设计完成同样要先自行审查,再报政府有关部门审批。

二、机电工程工程施工图设计阶段的管理任务1.施工图设计阶段管理的内容包括:实施的设计计划、实施的设计方案、主要工艺布置、房屋结构布置;还有设计质量、设计概算、设计进度。

2.在施工图设计的同时落实设备材料的采购,组织供应商向设计单位提供设备的技术资料p3.施工图设计完成后,按管辖规定报政府规划行政管理部门审批取得规划许可证。

4.将完成的施工图设计文件提交施工图设计审查机构审查,审查后,应将施工图设计文件向有关行政管理部门备案。

三、机电工程工程施工阶段的管理任务1.由业主或受委托的总承包单位负责组织交底工作,参加单位应包括设计、监理、施工、业主等各相关方,交底的过程要做好书面记录,并征得各方签字确认。

2.重大的设计变更应召集评审会,评审通过后再执行,假设评审中异议较大,要退回设计单位进行完善,最终应由业主裁定。

设计变更经审查后应通过资料管理部门及时转发给有关单位执行。

3.机电工程工程竣工验收活动应邀请设计单位共同参加。

四、机电工程工程设计回访阶段的管理任务1.工程竣工移交后,投入生产或营运,经过一段时间实际运转,组织设计单位回访。

2.回访过程中听取业主向设计单位提出的工艺流程改进意见或工艺装置改善措施,以利于完善生产工艺和生产条件,使营运效果或效益得到进一步提高。

机电工程管理与实务二建试题与答案详解

机电工程管理与实务二建试题与答案详解试题一:选择题1. 下列不属于机电工程项目施工阶段的管理任务的是()。

A. 施工方案的编制与实施B. 施工进度的控制C. 施工质量的控制D. 设备采购与管理答案:D解析:机电工程项目施工阶段的管理任务主要包括施工方案的编制与实施、施工进度的控制、施工质量的控制、施工安全的管理、施工现场的环境保护等。

设备采购与管理属于前期准备阶段的工作任务。

2. 在机电工程项目施工过程中,下列哪种做法是正确的()。

A. 施工人员可以随意修改施工方案B. 施工过程中发现设计问题,应及时向设计师反馈C. 施工材料可以随意替换,只要能满足使用功能D. 施工过程中应严格按照施工方案进行,不得有任何变动答案:B解析:在机电工程项目施工过程中,施工人员应严格按照施工方案进行,如有问题应及时向设计师反馈,以便及时解决问题。

随意修改施工方案或施工材料替换都会对项目的质量、进度和安全产生影响。

3. 下列哪种方式不属于机电工程项目施工阶段的进度控制方法()。

A. 动态控制法B. 网络计划法C. 计划评审法D. 挣值分析法答案:C解析:机电工程项目施工阶段的进度控制方法主要包括动态控制法、网络计划法、挣值分析法等。

计划评审法不属于机电工程项目施工阶段的进度控制方法。

4. 下列哪种因素不属于影响机电工程项目施工质量的主要因素()。

A. 施工人员的能力和经验B. 施工材料的选择C. 施工设备的性能D. 施工现场的天气条件答案:D解析:影响机电工程项目施工质量的主要因素包括施工人员的能力和经验、施工材料的选择、施工设备的性能、施工工艺的合理性、施工环境等。

施工现场的天气条件虽然也会对施工质量产生一定影响,但不是主要因素。

5. 下列哪种措施不属于施工现场环境保护的措施()。

A. 施工现场垃圾实行分类存放B. 施工现场设置排水系统,防止水土流失C. 施工现场禁止使用任何化学制品D. 施工现场噪声控制答案:C解析:施工现场环境保护的措施包括施工现场垃圾实行分类存放、施工现场设置排水系统,防止水土流失、施工现场噪声控制等。

一建机电实务考试 机电工程项目管理的程序及任务 全考点梳理

一建机电实务机电工程项目管理的程序及任务全考点梳理1.机电工程项目实施阶段的工作不包括()。

A.勘察B.设计C.建设准备D.环境影响评价答:D解析:P236页,此题考点为项目实施阶段内容,原文描述为〃实施阶段的主要工作包括勘察设计、建设准备、项目施工、竣工验收投入使用四个程序〃。

2机电工程项目服务采购包括()。

A.招标文件编制B.机电设备调试C.机电设备运输D.机电工程保修答:A解析:P239页,此题考点为机电工程项目采购的类型,原文描述为〃服务采购属于无形采购,可分为以下阶段的四种类型:D决策阶段:项目投资前期准备工作的咨询服务,如可行性研究、项目评估。

2)设计、招标投标阶段:工程设计和招标文件编制服务。

3)施工阶段:项目管理、施工监理等执行性服务。

4)其他:技术援助和培训等服务〃。

案例一背景资料:A安装公司承包某大楼空调设备监控系统的施工,主要监控设备有:现场控制器、电动调节阀、风阀驱动器、温度传感器(钳电阻型)等。

大楼的空调工程由B安装公司施工。

合同约定:全部监控设备由A公司采购,电动调节阀、风阀驱动器由B公司安装,A公司检查接线,最后由两家公司实施对空调系统的联动试运行调试。

A公司项目部进场后,依据B公司提供的空调工程施工方案、空调工程施工进度计划(见下表),设计单位提供的空调机组监控方案,编制了监控系统施工方案,A公司项目部在制订监控设备采购计划中,采取集中采购、分批到货,使设备采购进度与施工进度合理搭接,在监控系统的施工过程中,A公司及时与B公司协调,使监控系统施工进度符合空调工程的施工进度,监控系统和空调工程安装完成后,AB公司进行了空调系统的联动试运行调试,空调工程和监控系统按合同要求竣工。

问题:1.A公司项目部在编制监控设备采购计划时应考虑哪些市场状况?答:1.A公司项目部在编制监控设备采购计划时应分析市场现状,通过供货能力、所购设备的生产周期、仓储保管能力、货物运距、运输方法和时间,综合确定采购批量以及供货的最佳时机,使货物供给与施工进度安排有恰当的时间提前量。
