110kV线路跨越高速公路施工方案[1]
110kV马钢罗河矿业变电站进线工程跨越
高速公路京台高速公路
安徽国通电力建设有限公司
2012年07月
批准: 年 月 日
审核: 年 月 日
编写: 年 月 日
总 贝y .................................................................. ( 4)
第一章工程简介 .........................................( 5)
第二章 组织措施 .......................................( 5)
第三章技术措施 .........................................( 8)
第四章安全措施 .........................................( 15)
第五章 安全事故事件应急预案 ............................ (18)
1、 《110〜500kV架空电力线路施工及验收规范(GB50233 — 2005)》
2、 《架空送电线路导线及避雷线施工工艺规程 (SDJ226 — 87)》
3、 《超高压架空输电线路张力架线施工工艺导则 (SDJJ2 — 87)》
4、 《高压绝缘于瓷件技术条件(GB772 — 87)》
5、 《110千伏及以上送变电线路基本建设工程启动及竣工验收规程》 (DL/T782-2001)
6、 《电力建设安全工作规程(架空电力线路部分,DL5009.2 — 2004)》
7、 安徽省电力有限公司《输变电工程安全文明施工管理实施细则(试行) 》
(Q/FJG 20061-2005 )
8、 《电信网光纤数字传输系统工程及验收暂行技术规定( YDJ44-1989 )»
9、 《用于架空电力线路的光纤复合架空地线(OPGW)》(IEEE-1138 )
10、 《建设工程施工管理规范》GB/T50326- 2001
11、 《工程建设强制性条文:电力工程部分》
12、 《电力建设工程重点项目质量监督检查典型大纲》
13、 《国家电网公司输变电工程施工工艺示范手册》
14、 《国家电网公司输变电工程标准化施工手则》
15、 《安徽省电力建设过程质量监督手册》
16、 《安徽省电力有限公司输变电工程安全文明施工检查大纲 (试行)》
(皖电基建(2007)56号)
17、 《输变电工程建设标准强制性条文实施管理规程》 (国家电网科〔2009〕642号)
18、 关于转发《国家电网公司输变电工程质量通病防治工作要求及技术措施》的通知
(皖电基建(2010) 25号)
19、 《福建电网送变电工程启动试运及竣工验收管理规定 (2010年版))
(皖电基建规〔2010〕141号)
第一章工程简介
本工程为110k\马钢罗河矿业进线工程。该工程#4-#5档跨越合铜黄高速公路 K1127千米 +600米一K1127千米+700米处,该跨越档为耐张线档,跨越档距 279米,交叉角为88° 12 57〃,在高速公路两边原线路下方新立两基新的耐张塔,利用旧导地线重紧线,线路导线采 用 1*LGJX-300/25,地线 JLB40-80、OPGW-6&24 芯)。
第二章 组织措施:
一、施工人员分配及职责
1、人员分配及职责
项目副经理: ********
项目技术员: **************
现场负责人:*******
技术工:*人 配合工:*人
2、施工人员的职责
2.1、项目经理职责:
① 、贯彻执行国家和上级有关质量、安全健康和环境管理的方针、政策、法规及公司的各项 管理规章制度和决议。组织编制本工程安全健康和环境措施,经批准后组织实施。
② 、全面负责工程项目施工的进度、质量、安全、成本及文明施工、环境保护等组织管理、 协调检查、监督考核工作。确保施工现场具备完善的安全文明施工条件。
③ 、主持本工程每月一次的安全例会和安全文明施工检查,主持或参加安全施工的调查和处 理工作。
④ 、科学组织和管理工程项目施工的人、财、物等各项资源,协调各分包单位之间的关系, 及时解决施工中出现的问题,确保工程合同的有效履行,提高综合经济效益。
⑤ 、组织制定项目经理部各管理人员的管理职责和各项规章制度,搞好与公司机关各职能部 门的业务联系,定期向公司经理汇报工作情况。
⑥ 、严格遵守财经制度,加强财务、预算管理,做好工程成本控制。
⑦ 、负责与业主、监理及地方部门的联系协调工作。 项目经理: **********
线路一组: ****** 线路二组: ******
安全员: *********** 安全员: *****
技术工:*人
配合工:*人
2.2、 项目技术员职责:
① 、技术员应熟悉《图纸》、有关《规范》、《标准》及《施工技术操作规程》等;
② 、技术员应对自己的本职工作认真负责,严格服从主管部门或领导的工作安排;
③ 、技术员应将施工中发现存在的技术、质量问题及时报告主管部门或领导;
④ 、做好工作日记,认真并规范的填报有关技术记录表;
⑤ 、加强自身业务学习,做好书本理论与工作实践的结合;
⑥ 、加强自身修养,树立企业形象。
2.3、 现场安全员职责:
① 、监督、检查本单位施工场所的安全文明施工状况和职工的作业行为。有权制止和处罚违 章作业和违章指挥行为;有权根据现场情况决定采取安全措施或设施;对严重危及人身安全 的施工,有权指令先行停止施工,并立即报告领导研究处理。
② 、参加本单位重要施工项目和危险性作业项目开工前的安全交底,并检查开工安全文明施 工条件,监督安全施工措施的执行。
③ 、参加本单位安全工作例会和生产调度会,协助单位领导布置、检查、总结安全文明施工 工作。
④ 、协助本单位领导布置与检查每周安全日活动;监督检查班组每天的“三交” (交任务、交
安全、交技术)“三查”(查衣着、查“三宝”、查精神状态)站班会。
⑤ 、对本单位施工现场和安全卫生责任区内文明施工、环境保护、环境卫生、成品保护措施 执行情况以及生活卫生的管理进行监督、检查。
⑥ 、负责本单位施工机械(机具)和车辆交通安全监督工作。
⑦ 、督促并协助本单位有关人员做好职业防护用品、用具和重要工器具的定期试验、鉴定工作C
⑧ 、参加工程项目部安监部门组织的安全专业检查,参加安全员工作例会。
⑨ 、负责对班组安全文明施工进行考核与奖惩。
⑩ 、协助本单位领导组织人身轻伤事故、记录事故中严重未遂事故的调查处理工作。
2.4、 技术工安全职责:
① 、学习有关基建安全工作的规程、规定、制度和措施,自觉遵章守纪,不违章作业。
② 、正确使用安全防护用品、用具,并在使用前进行可靠性检查。
③ 、施工项目开工前,认真接受安全施工措施交底,并在交底书上签字。
④ 、作业前检查工作场所,做好安全防护措施,以确保不伤害自己,不伤害他人,不被他人 伤害,下班前及时清扫整理作业场所。
⑤ 、不操作自己不熟悉的或非本专业使用的机械设备及工器具、爱护安全设施,未经工地专 职安全员批准,不得拆除或挪用安全设施。
⑥ 、施工中发现不安全问题应妥善处理或向上级报告。对无安全施工措施和未经安全交底的 施工项目,有权拒绝施工并可越级报告;作业人员有权对施工现场的作业条件、作业程序和 作业方式中存在的安全问题提出批评、检举和控告,有权拒绝违章指挥和强令冒险作业;有 权制止他人违章;在施工中发生危及人身安全的紧急情况时,作业人员有权立即停止作业或 者在采取必要的应急措施后撤离危险区域。
⑦ 、认真参加安全活动,积极提出改进安全工作的建议。
⑧ 、发生人身事故时应立即抢救伤者,保护事故现场并及时报告;调查事故时必须如实反映 情况;分析事故时应积极提出改进意见和防范措施。
二、现场施工安全人员组织措施
1、施工力量的配置表:
2、施工人员的职责
2.1、现场安全员职责:
① 、监督、检查本单位施工场所的安全文明施工状况和职工的作业行为。有权制止和处罚违 章作业和违章指挥行为;有权根据现场情况决定采取安全措施或设施;对严重危及人身安全 的施工,有权指令先行停止施工,并立即报告领导研究处理。
② 、参加本单位重要施工项目和危险性作业项目开工前的安全交底,并检查开工安全文明施 工条件,监督安全施工措施的执行。
③ 、参加本单位安全工作例会和生产调度会,协助单位领导布置、检查、总结安全文明施工 工作。
④ 、协助本单位领导布置与检查每周安全日活动;监督检查班组每天的“三交” (交任务、交
安全、交技术)“三查”(查衣着、查“三宝”、查精神状态)站班会。
⑤ 、对本单位施工现场和安全卫生责任区内文明施工、环境保护、环境卫生、成品保护措施 执行情况以及生活卫生的管理进行监督、检查。
⑥ 、负责本单位施工机械(机具)和车辆交通安全监督工作。
⑦ 、督促并协助本单位有关人员做好职业防护用品、用具和重要工器具的定期试验、鉴定工作。
⑧ 、参加工程项目部安监部门组织的安全专业检查,参加安全员工作例会。
⑨ 、负责对班组安全文明施工进行考核与奖惩。
⑩ 、协助本单位领导组织人身轻伤事故、记录事故中严重未遂事故的调查处理工作。
第三章 技术措施:
一、施工机具安排及使用注意事项
1施工机具安排如下表:
序号 机具名称 规格 单位 数量 备注
1 机动绞磨 3~5吨 台 4
2 对讲机 健伍kT-308 台 20
3 经纬仪 J2 台 1
4 液压机 100T 台 4
5 导线放线滑车 C 450 个 10
6 导线卡线器 ① 240/300 副 12
7 地线卡线器 ① 50/70 副 8
8 导线预绞卡线器 ①240 副 24
9 地线预绞卡线器 ①50 副 6
10 导线滑车 5吨 个 15
11 地线滑车 3吨 个 15
12 双钩 3〜5吨 个 16
13 地线放线滑车 2吨 个 2
14 接地线 110kV 付 4
15 接地线 10kV 付
16 拉链葫芦 3〜6吨 台 30
17 验电器 10 〜110KV 只 2
18 工具车 1.75 吨 辆 2
19 铁地锚 5〜10吨 个 10
20 短钢丝绳 5 〜25 m 根 40
21 钢丝绳 ① 15.5*100 m 条 2 主牵引
22 钢丝绳 ① 15.*200 m 条 1 主牵引
23 钢丝绳 ① 15.5*50 m 条 6 临时拉线
2、2、工器具使用注意事项
2.1、钢丝绳
1钢丝绳应按出厂技术数据使用。无技术数据时,应进行单丝破断力试验。
2)钢丝绳应按其力学性能选用,并应配备一定的安全系数。钢丝绳的安全系数及配合滑轮的 直径应不小于表一的规定。
工程悬索封网跨越高速公路施工方案
方案编号:
XXXX工程悬索封网跨越xxxx高速公路
施 工 方 案
XXXXX公司
XXXX年XX月 施工方案签名页
项目名称 xxxxxx线路工程
作业内容 悬索封网跨越XXXX高速公路施工方案
批 准 施工单位总工程师或专业副总工程
师 年 月 日
审 核 施工单位技术部门主任或副主任 年 月 日
编 写 项目总工(技术负责人) 年 月 日
注 方案应有施工单位技术部门组织本单位技术、安全、质量等部门
的专业技术人员进行审核。
1 编制依据
序号 标准号 引用标准、规程、规范及资料名称
1 GB 50233-2014 《110kV~750KV架空输电线路施工及验收规范》 2 Q/CSG411002-2012 《10kV~500kV 输变电及配电工程质量验收与评定标
准 第 1 部分:输电工程》
3 《电力建设安全工作规程 第2部分:电力线路》
4 本工程电力线路设计资料有关要求、规定
注:编写方案时须根据最新颁布的标准、规程、规范进行动态更新,保持使用有
效版本。
本方案针对悬索封网跨越高速公路方式进行编制,当采用搭设跨越架方式跨越
高速公路时,可参照本典型方案进行编制方案。
2 工程概况
xxx线路工程(以下简称本工程)起自xx变电站,经xxx,止于xxx变电站,
线路全长xxxkm。共xxx基杆塔。工程施工工期为xxxx年xx月xx日至xxxx年
xx月xx日。
架线施工范围:本次导地线放线区段为#xxx~#xxx塔,放线段长度为xxxm。三
相导线采用xxxxx钢芯铝绞线,地线采用xxxx钢包钢绞线。其中耐张转角塔xxx
基,直线塔xxx基。张力场设置在#xxxx,牵引场设置#xxxx。
本工程在#xxx~#xxx跨越xxx高速公路(里程Kxxx+xxxm),根据跨越点实际
情况,利用跨越档距两边的新建铁塔作支承体搭设悬索架空网进行跨越高速公路
架线施工。为使本次跨越施工的安全畅通和保证架线施工安全,特编制本跨越施

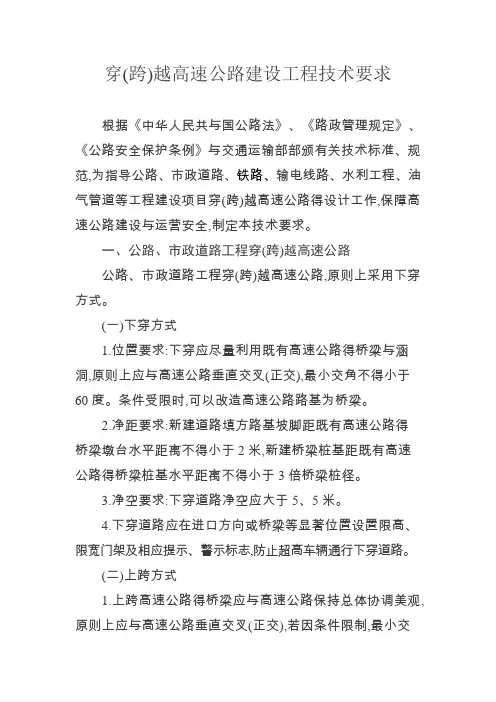

电力线路跨越高速公路技术要求
穿(跨)越高速公路建设工程技术要求
根据《中华人民共与国公路法》、《路政管理规定》、《公路安全保护条例》与交通运输部部颁有关技术标准、规范,为指导公路、市政道路、铁路、输电线路、水利工程、油气管道等工程建设项目穿(跨)越高速公路得设计工作,保障高速公路建设与运营安全,制定本技术要求。
一、公路、市政道路工程穿(跨)越高速公路
公路、市政道路工程穿(跨)越高速公路,原则上采用下穿方式。
(一)下穿方式
1.位置要求:下穿应尽量利用既有高速公路得桥梁与涵洞,原则上应与高速公路垂直交叉(正交),最小交角不得小于60度。条件受限时,可以改造高速公路路基为桥梁。
2.净距要求:新建道路填方路基坡脚距既有高速公路得桥梁墩台水平距离不得小于2米,新建桥梁桩基距既有高速公路得桥梁桩基水平距离不得小于3倍桥梁桩径。
3.净空要求:下穿道路净空应大于5、5米。
4.下穿道路应在进口方向或桥梁等显著位置设置限高、限宽门架及相应提示、警示标志,防止超高车辆通行下穿道路。
(二)上跨方式
1.上跨高速公路得桥梁应与高速公路保持总体协调美观,原则上应与高速公路垂直交叉(正交),若因条件限制,最小交角不得小于70度,且交叉附近高速公路平面线形为直线或不设超高得大半径曲线。
2.上跨高速公路得桥梁必须满足高速公路净空不小于5、5米(以最不利位置净空为准,下同),上跨桥梁墩台应设置在高速公路用地范围外不小于1米,高速公路中央分隔带内不设置桥墩。
3.上跨高速公路得桥梁结构应采用钢制轻型结构(如钢箱梁或钢-混组合梁),施工采用吊装、转体、顶推、全封闭挂篮等方法,尽量减少对高速公路运营得影响。
4.上跨高速公路得桥梁必须设置完善得桥梁防撞护栏,防止车辆坠入高速公路。
5.上跨高速公路得桥梁应设置高度不低于2米得防护网,防止上部抛洒物坠入高速公路。
二、铁路工程穿(跨)越高速公路
(一)上跨方式
1.上跨桥梁应与高速公路保持总体协调美观,上跨高速公路时应避让高速公路得隧道、互通、服务区、大型桥梁等结构物,原则上应与高速公路垂直交叉(正交),若因条件限制,最小交角不得小于70度,且交叉附近高速公路平面线形为直线或不设超高得大半径曲线。
110kv线路施工方案
110kv线路施工方案
在现代社会中,电力是我们生活中不可或缺的一部分。为了实现电力的传输,我们需要建设电力线路。本文将探讨一种110kV线路施工方案,以帮助读者更好地了解该方案的具体内容。
110kV线路是一种中压电力线路,通常用于城市和乡村的电力输送。该线路工程需要经过详细的规划和布置,以确保其正常运行和使用。在施工方面,首先需要进行线路路径的确定。线路路径的选择应基于地形和环境条件。同时,需要考虑到与现有建筑和路网的相互关系,确保线路布置合理,并且对周边环境影响较小。
选择好线路路径后,施工方案需要进一步考虑土地征用和环境保护等问题。土地征用是一个复杂的程序,需要确保与相关部门进行充分沟通和协商。在土地征用的过程中,要尽量减少对农田和自然环境的破坏,合理利用现有土地资源。
在施工过程中,需要先对地面进行清理和平整,确保施工区域的无障碍性。然后,需要进行基础设施的建设,例如架设塔杆和挖掘电缆沟槽等。这些工作需要严格按照施工相关的安全规范进行,以确保线路的牢固和稳定。
在线路架设过程中,需要使用适当的设备和工具。同时,施工人员还需要掌握相关技术和操作要求,以确保施工质量。在线路架设过程中,还需要注意施工现场的安全问题,例如预防火灾和电击等事故的发生。 当线路架设完成后,还需要进行必要的测试和调试。这些测试包括电气性能测试和安全性能测试等。只有通过这些测试,才能确保线路的良好运行和使用。同时,施工方案还应包括线路的维护和检修计划,以保证线路的长期安全运行。
110kV线路施工方案是一个复杂的工程,需要多方面的配合和合作。在实施施工方案的过程中,需要与相关部门和单位进行充分的沟通和协调。只有通过良好的协作和有效的管理,才能保证施工项目的顺利实施。
总之,110kV线路施工方案是一个需要综合考虑多个因素的复杂工程。在实施方案的过程中,需要注意规划、施工、检测和维护等各个环节。只有通过合理的方案和有效的管理,才能实现线路的顺利建设和运行。相信随着技术的不断发展和进步,我们能够建设出更加高效和可靠的电力输送线路。
跨越高速公路保通方案
跨越高速公路保通方案
一、施工保通的原则
本项目是xxx工程线路跨越高速公路工程,因而在施工中应本着 “确保xxx高速公路安全、畅通,保持正常通行”的原则进行组织,同时为了保证施工顺利进行和车辆行人的正常通行,坚持保障安全、最大限度提高通行能力和“施工服从于保通,保通服务于施工”的原则,处理好施工与保通的关系,制定科学合理的交通保障措施是工程顺利实施的根本保证。
二、保通体系
1、保通体系框图
为保证工程的顺利实施和xxx高速的正常通行,我施工单位建立和健全完善的保通管理机构,成立了以公司总工程师为决策者、项目经理、项目总工、安全员为日常管理者的保通管理体系。
2、人员配置 总工程师:
项目经理: 项目总工: 安全员:
放线班长: 交警 路政中队 高速保通负责人 施工班组 信息员
安全员: 材料供应: 保通巡查员 保 通 体 系 框 图
配备专职交通协管员6名、安全员2名和信息员1名,负责施工期间的安全保障工作。交通协管员和安全员经专业培训后统一着装,穿戴统一的反光背心上岗指挥、疏导交通。上岗之前,安全保通小组以技术交底的形式介绍项目保通方案以及道路交通安全法规、知识、常识等,并分发至每位保通员。
3、设备配置
配置与设置:光缆敷设工程预计1个放紧线施工队,其中安排1个跨越封网施工班和1个交通保通协管小班,因此所有标志标牌统一配置3套。
(1)反光标志牌:设置于施工区域前方2Km范围内。
“前方施工(2Km)”×2个、“前方施工(1Km)”×2个“前方施工(500m)”×2个、“前方施工(300m) 减速慢行”×2个、“前方施工(100m)”×2个、 “电力施工,车辆慢行”×2个。
(2)限速标设置于施工区域前方800米处。“80”×2个、“40”×2个
(3)锥形标设置于施工区域中需要隔离的部分,共需200个。
(4)保通员配戴统一字样的安全帽,统一着装。数量为10套。
(5)购置指挥旗6个,并派专职保通员在施工区域前方进行指挥。
110KV线路施工组织设计(施工用)
-
.
- .word.zl. 目 录
第一章 工程概述
1.1 工程简介
1.2 工程量
1.3 工程特点
第二章 施工现场组织机构
2.1 施工现场组织机构
2.2 工程部的主要职责
第三章 施工现场总平面布置图
3.1 施工任务
3.2 施工现场总平面布置图
第四章 施工组织及施工方案
4.1 施工技术力量的组织
4.2 施工机具准备和管理
4.3 施工技术资料的准备
4.4 施工现场准备
4.5 施工方案
第五章 施工工期及施工进度方案
5.1 开工时间
5.2 竣工时间
5.3 施工进度方案
5.4 用工方案 -
.
- .word.zl. 5.5 施工工序总体安排
5.6 施工进度方案保证措施
第六章 材料运输及供给方案
6.1 设备材料供给
6.2 材料运输
6.3 物资、材料的管理工作
第七章 技术管理
110kv线路施工方案 2
110kv线路施工方案
110kV线路施工方案
一、工程概况
本工程为110kV线路,起点为A变电站,终点为B变电站,线路全长为10km。线路类型为单回,导线型号为LGJ-400/35,杆塔型号为ZS-2,线路经过山区和平原地形。
二、施工准备
1. 人员准备:组建由项目经理、工程师、施工队长、技术人员、施工工人等组成的施工团队。
2. 设备准备:购置必要的施工设备,包括吊车、电焊机、剪切机、起重机等。
3. 材料准备:购置所需的导线、杆塔、绝缘子、配件等材料。
4. 资金准备:提前申请工程资金,并按照工程进度进行结算。
三、施工流程
1. 线路测量:根据设计要求,利用测量仪器进行线路测量,确定杆塔安装位置和锚地点。
2. 杆塔基础施工:根据设计要求,在杆塔安装位置挖掘基础坑,安装钢筋并浇筑混凝土,保证基础牢固。
3. 杆塔安装:借助起重机将预制好的杆塔件吊装至基础上,调整杆塔垂直度和水平度,并进行固定。
4. 拉线施工:根据线路走向和设计要求,使用导线张力机将导线拉直,并进行拉线定位和巡视。
5. 绝缘子安装:将绝缘子按设计要求安装在杆塔上,并进行绝缘子串串电。
6. 地线安装:按照设计要求,在线路两侧挖掘沟槽,安装地线,并进行接地处理。
7. 接地装置安装:根据设计要求,安装接地装置,并进行接地测试。
8. 线路巡视:对线路进行巡视,检查线路的安装质量和工作环境,并进行记录。
9. 线路试运行:将线路投入试运行,检测线路的稳定性和可靠性,并进行试运行记录。
四、施工安全措施
1. 施工现场的道路和施工区域设置警示标志,确保人员和车辆的安全通行。
2. 施工人员必须佩戴安全帽、安全鞋,并进行相关安全培训。
3. 施工过程中,严禁与电力设备直接接触,确保施工人员的人身安全。
4. 施工设备和工具必须经过检查和维护,确保设备的安全性能。
5. 施工人员应严格遵守操作规程,确保工作流程的安全和质量。
110KV高压线路跨越措施
110KV高压线路跨越措施
110KV高压线路是电网经济运行的重要组成部分之一,也是国家电网的重要资产之一。它的建设与维护影响着能源的稳定供应和社会经济的发展。而在高压线路建设和运维中,如何合理地跨越人造障碍物,保障线路的正常运行,是电力系统相关工作者长期关心和探讨的问题。
1. 高压线路跨越的基本情况
高压线路跨越主要指高压线路穿越人造障碍物(如建筑物、道路、铁路、河流等)的情况。在我国,相比于其他线路,110KV高压线路的验线要求更高,对于线路跨越的环境条件和照明条件有更高的要求。因此,在高压线路跨越方面,需要对线路的各个方面进行综合考虑,才能确保线路的安全运行。
2. 110KV高压线路跨越措施
(1)跨越建筑物措施
当高压线路需要跨越建筑物时,需根据建筑物的高度和宽度,综合考虑线路的允许弧垂和照明条件。一般来说,在高层建筑上,高压线路会采用穿越或拐弯的方式进行跨越,建筑物的高度和宽度一般不应超过某一规定值。同时,在穿越建筑物时,跨越点的支柱、支架等配套设施也需要设计得合理稳定,以保证线路的安全运行。
(2)跨越道路措施
高压线路跨越道路时,道路的宽度和车流量是关键考虑因素。基本原则是能够尽量避开道路的中央线,采用道路两侧的高架、隧道、拱桥等方式进行跨越。同时,为了确保线路的安全运行,跨越点应设置相应的警示标志和监控设备,防止车辆和行人误碰导致安全事故。
(3)跨越铁路措施
高压线路跨越铁路时,需要考虑铁路的使用情况和所处位置。铁路穿过山地或河谷时,可采用高架、隧道等方式进行跨越;在繁忙的车站和铁路交叉点,应采取公共安全措施进行跨越。另外,为了保证行车安全,铁路的供电线路与高压线路在跨越时应保持足够的距离。
(4)跨越河流措施
高压线路跨越河流时,河流的宽度和深度是关键考虑因素。在跨越河流时,可以采用桥架、吊装等方式进行跨越。但要注意的是,为了避免水面上的船只和铺设船道,桥架的通航净高和净宽必须符合相应标准,且采用的吊装设备和方法必须保证相应的安全性。 3.
110kv线路施工方案 3
110kv线路施工方案
110kV线路施工方案
项目背景:本次110kV线路施工项目位于 XX 市,线路全长约为 XX 公里。为确保施工质量和进度,保障工程安全顺利进行,特制定以下施工方案。
一、施工准备工作:
1. 设计工作:组织项目设计单位完成线路工程设计,并按照设计文件的要求制定施工方案。
2. 采购材料和设备:根据设计文件计划采购所需的线路材料和设备,并对其进行验收,并按需存放于仓库。
3. 施工人员组织:安排施工人员,包括班组长、工程师和技术员等职位,确保施工队伍的合理配置。
二、施工工艺:
1. 开工前检查:在施工开工前,对施工现场进行检查,确保施工场地的环境整洁,没有安全隐患。
2. 牵线:根据设计文件,进行牵线工作,确保线路的纵横平直,牵线精度符合要求。
3. 地基处理:根据地质调查报告,对施工段采取相应的地基处理措施,包括挖掘、填充加固等,保证线路的稳定性。
4. 基础施工:按照设计文件的要求,在线路的起止点、转角处等进行基础施工,确保线路的承载能力和稳定性。
5. 支架安装:根据设计文件,安装支架并固定好,保证线路的整体结构稳定。
6. 跳线施工:根据设计文件,进行跳线施工,包括跳线的悬挂、固定和接地等工作。
7. 绝缘子安装:根据设计文件,进行绝缘子的安装工作,确保绝缘子的牢固性和完好性。
8. 线路拉线:在支架上悬挂拉线,并根据设计文件要求的张力进行拉线工作。
9. 其他工艺:根据设计文件,进行其他施工工艺,包括牵引、保护设备安装等。
三、施工安全措施:
1. 安全教育:在施工前对施工人员进行安全教育,强化施工的安全意识。
2. 安全防护:施工现场设置相应的安全标志和安全警示牌,配备必要的安全防护设备,如安全帽、安全绳等,确保施工人员的人身安全。
3. 施工机具检验:对施工所使用的机具进行定期检验和维修,确保机具的安全可靠性。
4. 施工现场临时用电:临时用电应与线路工程用电完全独立,电缆应铺设明敷地,并进行严格的负荷检查和防水绝缘处理。
电力施工跨越施工方案
跨越施工
一、一般跨越措施
本工程把跨越10kV及以下电压等级的线路、通讯线、普通公路等称为一般跨
越。一般跨越采用搭设竹制跨越架的方法进行跨越施工,所有跨越架宽度应保证
导线两边线外各有2米的裕度。常用的跨越架搭设方式有如下几种方法:
(1)10kV线路按不停电搭设跨越架方式,架子形式为被跨越线路两侧搭设
牢固的单排或双排跨越架,架高超过导线3.0米以上,并封顶。
(2)380V及以下电力线路视线路的高低搭设单排护线架,架立应超过导线1.5米。
(3)通讯线两侧各搭设单排跨越架,架高超过通讯线1米,可不封顶。
(4)普通公路可在道路两侧搭设双排架并封顶。当采用不封顶的跨越架时,应适当
增加跨越架的高度。以确保过往车辆及行人的安全。架子要有明显标志,夜间应挂标志
灯。
(5)一般土路和鱼塘可在两侧搭设单排架,对于车辆和行人较少的土路可不
搭设跨越架,但必须派人监护。
二、10kV线不停电跨越措施
根据现场实地调查,10kV线路和低压线路所处地形相对比较平坦,便于跨越
架搭设,且导线对地高度最高为12m,在跨越架搭设安全允许高度内,考虑到停
电施工会给当地居民造成生活不便和损失,以及搭设跨越架施工符合安全要求,
决定跨越10kV线路采用搭 设跨越架不停电跨越,如地形复杂,要求停电施工的
线路, 另报施工方案。
(1)搭设材料的选定
从跨越架搭设要求,施工便捷性和施工成本综合考虑,本次跨越架施工决定
选取毛竹为搭设材料。用毛竹搭设跨越架时,应选用3年生长期以上的粗壮和干
燥的毛竹。
(2)不停电跨越施工的注意事项
不停电跨越施工之前要做好一切准备工作。准备充足的工器具(特别是各种
安全防护用品和验电器等)。
各种工器具必须经过检验合格的产品,安全防护用品定时定期的进行外观检
查,每年进行安全实验等,不合格的严禁使用。 (3)不停电跨越施工第二种工作票办理
a工作票签发人根据工作需要填写工作票,填写前、后均应对照系统结线图、
线路沿布图核对无误。
跨越高速及匝道施工方案(2)
代 号
编 号
作业指导书
(重大)
工 程 名 称: 康乐-下源π入高村110kV线路工程
作业项目名称:跨越高速公路及匝道施工
编 制 单 位:
编写:
审核:
审定:
批准:
年 月 日
目 录
一、 工程概况……………………………………………………..2
二、编制依据………………………………………………………2
三、施工准备及作业条件…………………………………………2
四、跨越架搭设施工方法…………………………………………3
五、跨越高速施工方法…………………………………………….5
六、质量标准及要求……………………………………..……….6
七、职业健康安全措施与环境保护………………………………9
八、强制性条文执行计划…………………………………………11
附件 1、施工危险因素辨识、评价及控制对策表
2、施工环境因素辨识、评价及控制对策表
3、施工截面搭设图
4、施工架平面布置图
一、工程概况
该工程线路全长6.7 KM,杆塔24基,含跨越高速公路。架空导线LGJ-300/40,地线选用两根24芯OPGW光缆。
二、编制依据
2.1、本工程招标文件的有关内容;
2.2、对本工程现场调查所收集的资料;
2.3、本工程施工图纸;
2.4、《110~500kV架空送电线路施工及验收规范》GB 50233-2014
2.5、《国家电网公司电力安全工作规程(电网建设部分)》(国家电网安质〔2016〕212号)
2.6、《国家电网公司电网工程施工安全风险识别、评估及控制办法(试行)》(基建3)176-2015
2.7、《国家电网公司输变电工程安全文明施工标准化管理办法》(基建/3)187-2015
2.8、《国家电网公司基建安全管理规定》(基建2)173-2015
2.9、《输变电工程安全文明施工标准》Q/GDW250-2009;
