矿山运输系统设计

矿山运输系统

1概况

朝阳露天矿位于黑龙江省双鸭山市宝清县朝阳乡,露天矿开采境界内可采地质储量836.64Mt,平均剥采比6.16 m3/t。按开采难易程度划分为五个采区,首采区煤量214.68Mt,累计岩量895.49Mm3,平均剥采比4.17 m3/t。设计生产能力5.0Mt/a,达产后逐年向产量11.0Mt/a过渡。

朝阳露天矿地形平坦,地层倾角一般3°~5°,剥离物和煤较软。主采10号煤层,其厚度一般在15m~18m,局部超过26m,煤层平均厚度16.44m。煤层倾角3°~5°近水平赋存;首采区开采范围内10号煤层顶板以上剥离物(岩石及表土),平均厚度70m。剥离采用无运输倒堆等综合开采工艺;采煤采用单斗卡车+半固定式破碎站半连续工艺。宝清朝阳煤田储量大,煤质好,开采条件优越,设计大胆采用新工艺新设备,市场前景广阔。

2运输方式及运输系统

露天矿运输是一项重要环节,在整个露天矿生产中,运输环节起枢纽作用。露天矿运输工作的任务是将采场采出的岩、矿运送到排土场、储煤场。将生产过程中的人员设备和材料运到作业地点,完成以上的运输网络,构成露天矿的运输系统。露天矿运输的基建投资,运输成本在矿山总投资中占很大比重,因此选择适当的运输系统对矿山经济效益有很大影响。

朝阳露天矿剥离开采工艺:煤层顶板以上45m厚度剥离采用拉斗铲倒堆开采工艺;45m以上剥离由单斗—自移式破碎机—转载机—带式输送机—排土机组成的半连续开采工艺为主,单斗卡车开采工艺为辅。采煤开采工艺:液压反铲采装—坑内自卸卡车运输—地面半固定破碎机(破碎后粒度300mm以下)—带式输送机运往电厂与化工厂共建的储煤场。

2.1运输方式

2.1.1剥离运输方式

2009年~2011年为露天矿的基建期,此时安排矿建工程量全部采用外包方式进行施工,用外包的运输设备将剥离物由工作面全部运至外排土场排弃。

2012年为露天矿的移交年,此时剥离物仍然外包完成,并可实行部分内排。由于内排空间不足,尚有部分剥离量需要外排,用外包的运输设备将剥离物由工作面运至外排土场排弃。

2013年为露天矿的达产年,产量达到5.0Mt/a。此时由于作业空间受限,拉斗铲仍不能投入生产,剥离物仍需外包完成。由于内排空间不足,在2013年有部分剥离量需要外排,到本年年末,外排土场排满。2014年的剥离物全部运往内排土场排弃。因此时仍不具备完全内排的条件,只能从内排土场顶部(在本矿开采境界范围内)增加排土台阶,同时,以此种排弃方法也达到了节约用地的目的。 2.1.2采煤运输方式

采煤为液压反铲采掘,220t自卸卡车运至破碎站,经半固定破碎站破碎后由带式输送机运输往储煤场。

2.2运输系统

2.2.1剥离运输系统

2009年、2010、2011年全部剥离物及2012年和2013年的一部分剥离物由卡车经工作面移动坑线和东北端帮斜坡道运往外排土场排弃。

2012年-2013年,因采掘工作线的向前推进,已经形成一定的内排空间,外包剥离运输卡车可充分利用既有内排空间进行内排,以节省运距。由于内排空间不足,尚有部分剥离物需要由卡车经工作面移动坑线和东北端帮出入沟,运往外排土场进行排弃。

2014年时外排土场已全部排满,所有剥离全部外包并运往内排土场进行排弃。

剥离主要采用卡车运输,工作面移动坑线设计,折返式开拓运输系统。

2.2.2采煤运输系统

运煤卡车由工作面及中间出入沟将煤运至地面破碎站卸载平台卸载,破碎后经带式输送机运至储煤场。煤层内剥离则由自卸卡车通过中间出入沟直接运往内排土场排弃。 采煤同样主要采用卡车运输,工作面移动坑线设计,折返式开拓运输系统,宝清朝阳露天矿开拓运输系统如下图2-1所示。

图2-1 朝阳露天矿开拓运输系统

3运输设备能力及数量计算

3.1运量

达产当年原煤产量5.00Mt,生产剥采比4.17m3/t,剥离量20.85Mm3。开采10号煤层选用斗容40m3的电铲配220t自卸卡车运输。主要运输任务全部由220t自卸卡车完成,本矿煤的容重为1.22t/m3,计算出每年运输煤量为4.10Mm3。

3.2自卸卡车运输能力及数量计算

3.2.1自卸卡车基本参数

10号煤层开采选用斗容40m3的液压反铲配220t自卸卡车运输,220t自卸卡车性能参数见表3-1。

表3-1 采煤自卸卡车性能参数表

序 号 项 目 单 位 车 型

1 自 重 t 166

2 载 重 t 220

3 卡车自重系数

0.43

4 车长 m 13.327

5 车宽 m 7.72

6 车高 m 6.9

7 发动机功率 kw 1864

8 最小转弯半径 m 30

3.2.2自卸卡车能力及数量计算

达产当年原煤产量5.00Mt,剥离量20.85Mm3,根据煤的容重计算出每年运输煤量为4.10Mm3。开采10号煤层选用斗容40m3的电铲配220t自卸卡车运输。达产时期卡车运输能力及数量计算见表3-2。

1)汽车台班运输能力

TKKGA21480 ,m3/台班

式中:

G——汽车容(载重)量,m3(t);

1K——汽车载重利用系数,取0.95;

2K——汽车工时利用系数,取0.5;

T——汽车周转时间,

式中:

停调卸走装tttttT,分

)(601入循装tNtt,分 N——装载斗数 ,取4斗

入t——汽车入换时间,取20秒,

循t——挖掘机作业循环时间,取36秒,

卸t——卸车时间,取1.5分

调t——调车时间,取1.0分

停t——停留时间,取3分

LVt602走,分(走行往返时间)

L——矿岩平均运输距离,取2.2km。

V——汽车平均运行速度,岩取18km/h,煤取18km/h。

最后求出T=23.77min

2)汽车台年工作能力

AHCAn,m3/台年

式中:

C——年工作日数,330天

H——日工作班数,3 班

3)具体计算结果

根据表10-2计算得:

运岩卡车台年生产能力为An=171.24万m3 /台年;

运煤卡车台年生产能力为An=171.24万m3 /台年。

4)汽车数量的计算

从表3-2可以看出,在运距2.20km的条件下,卡车运输能力An=171.24万m3 /台年。据表3-2能力计算达产年需要220t自年卸卡车3台。

表3-2汽车数量统计表

项目 220t卡车

剥离物 煤

年运量 2085万m3 /年 410万m3 /年

汽车台年运输能力 171.24万m3 /台年 171.24万m3 /台年

计算汽车数量 外委 2.39台

实际采用值 外委 3台

4矿山道路

根据本矿地区气候,矿山生产的特点,及运量,使用年限,道路车流密度等条件,在因地制宜,就地取材的原则下,矿山道路指标如下。

4.1矿山道路主要技术标准

1、考虑车流密度、使用年限等因素,设计矿山道路为Ⅰ级;

2、与道路等级相对应,设计速度为30km/h;

3、考虑到汽车转弯要求,最小曲率半径选为30m;

4、考虑到自卸式卡车爬坡能力,最大纵坡为8%;

5、采用双车道运输,计算路面宽度26m,路基宽度38m;

6、中等路面结构,采用泥结碎石路面;

7、为了满足安全需要,计算停车视距30m,会车视距60m。

4.2道路养护工作 为提高卡车效率、节省燃料及轮胎消耗和保证行车安全,对矿山道路进行经常性的养护和定期维修,使之保持良好状态,俗话讲修路就等于修车。此外,为减少尘土飞扬、环境污染和对人身体健康影响,还应对路面进行日常洒水消尘工作,为减轻劳动强度,矿山道路的养护及维修工作,配备了相应的养护和维护设备。

对道路进行平整时使用推土机和平路机,使用压路机对道路压平压实,运输垫路物料时使用自卸式卡车和前装机,对道路进行养护时要使用辅助设备液压反铲,进行掘水沟做好道路排水工作,道路尘土较大时要使用洒水车对道路进行洒水降尘。

道路养护和维护设备见表4-1。

表4-1 道路工程养护设备表

序号 设备名称 规格/型号 备 注

1 履带推土机

2 平路机 道路平整

3 震动压路机 道路平整

4 洒水车 80t 道路及采场、排土场洒水

5 液压反铲 斗容1.5m3 挖水沟等

6 前装机 斗容4m3 道路维修

7 自卸卡车 85t 道路维修

合集下载

矿山运输工程施工方案(3篇)

矿山运输工程施工方案(3篇)

第1篇

一、工程概述

本工程为某矿山企业运输系统改造项目,旨在提高矿山运输效率,降低运输成本,确保矿山生产安全。工程内容包括矿山运输巷道建设、运输设备安装、监控系统搭建等。

二、施工准备

1. 组织准备

(1)成立项目组,明确项目经理、技术负责人、安全负责人等岗位责任。

(2)组织施工队伍,进行技术培训和安全教育。

2. 材料准备

(1)根据设计要求,提前采购运输巷道施工所需材料,如混凝土、钢筋、模板、电缆等。

(2)确保材料质量符合国家标准,并进行验收。

3. 施工设备准备

(1)根据施工需求,准备挖掘机、装载机、运输车、吊车等施工设备。

(2)确保设备完好,并进行定期检查与维护。

三、施工工艺

1. 巷道开挖

(1)采用钻爆法进行巷道开挖,确保开挖断面符合设计要求。

(2)开挖过程中,严格控制爆破震动,避免对周边环境造成影响。

2. 模板支护

(1)根据开挖断面,选用合适的模板进行支护。

(2)模板安装要牢固,防止变形、倾覆。

3. 钢筋绑扎与混凝土浇筑 (1)钢筋绑扎要符合设计要求,确保钢筋间距、保护层厚度等指标。

(2)混凝土浇筑要连续、均匀,防止出现蜂窝、麻面等质量问题。

4. 运输设备安装

(1)根据运输需求,安装运输设备,如皮带输送机、矿车等。

(2)设备安装要牢固,确保运行安全。

5. 监控系统搭建

(1)搭建监控系统,对运输系统运行状态进行实时监测。

(2)确保监控系统数据准确、可靠。

四、施工进度安排

1. 工程前期准备:1个月

2. 巷道开挖:3个月

3. 模板支护与混凝土浇筑:2个月

4. 运输设备安装:1个月

5. 监控系统搭建:1个月

6. 工程验收:1个月

五、安全措施

1. 施工现场设立安全警示标志,提醒施工人员注意安全。

2. 施工人员必须佩戴安全帽、安全带等防护用品。

3. 施工设备定期检查,确保运行安全。

4. 施工过程中,严格控制爆破震动,避免对周边环境造成影响。

露天矿道路设计

露天矿道路设计

露天矿开采的特点:1、采矿生产的对象是天然赋存于地壳中的矿体和岩层;2、矿山中采矿场所随着时间推移不断改变其空间位置,从而引起生产对象和作业条件的经常变化;3、采矿生产时多环节进行,从矿岩准备、采装、运输到排卸,构成先后有序、彼此联系的生产总体,而且还要有机修、疏干排水的辅助环节予以保证。

露天开采的主要优点:1、矿山生产能力大;2、劳动生产率高;3、成本较低;4、安全程度高;5、建设速度快;6、木材消耗少。

缺点:1、往往需要剥去比矿石量多几倍乃至十几倍的表土和废岩;2、占地面积大,且对环境有深远的影响;3、受气候影响大;4、需引进大型设备,投资较大。

露天矿山工程:露天采矿的目的,是从地面把地壳中的有用矿物开采出来,为此按一定工艺过程,把岩石从整体中开采出来的全部工作,称成……

有用矿物:在地壳的构成物“岩石”中,含有对人类有用的成分,有用成分含量高或品质优良,适于工业应用的岩石,称为有用矿物。

剥离物:不含有用成分或含量不足以工业应用的岩石,称为剥离物。

有用矿物在地壳中的集聚体称为矿体。层状的矿体称为矿层。矿体的赋存地称为矿床。煤矿床常称煤田。

露天矿田:划归一个露天矿开采的煤田或其一部分。

露天矿场:用矿山设备进行露天矿山工程的场所,常称采场、掘场、采石场等。

露天矿:从事露天采矿的矿山企业。

台阶(阶段、梯段):在开采过程中,露天矿场被划分为若干具有一定高度的水平分层或有某些倾斜的分层。这些分层称为台阶。

台阶要素:台阶上部平台、台阶下部平台、台阶坡面、台阶坡顶线、台阶坡底线、台阶高度、台阶坡面角。

采掘带:台阶开采中通常顺序的划分为具有一定宽度的条带。

采区:如果采掘带长度足够且有必要,可沿全长划成若干区段,各配以采掘设备进行开采,这样的区段称采掘区,简称采区。

工作面:在采掘区中,把矿岩从整体或爆堆中挖掘出来的地方称为工作面。——建立在端面的称为端工作面,平行台阶长轴建立在坡面的称坡面工作面。

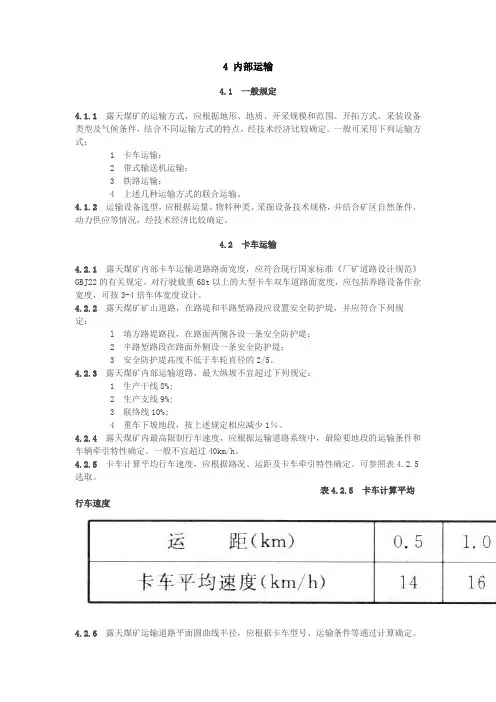

矿山道路运输规定

矿山道路运输规定

4 内部运输

4.1

一般规定

4.1.1 露天煤矿的运输方式,应根据地形、地质、开采规模和范围、开拓方式、采装设备类型及气候条件,结合不同运输方式的特点,经技术经济比较确定。一般可采用下列运输方式:

1 卡车运输;

2 带式输送机运输;

3 铁路运输;

4 上述几种运输方式的联合运输。

4.1.2 运输设备选型,应根据运量、物料种类、采掘设备技术规格,并结合矿区自然条件、动力供应等情况,经技术经济比较确定。

4.2 卡车运输

4.2.1 露天煤矿内部卡车运输道路路面宽度,应符合现行国家标准《厂矿道路设计规范》GBJ22的有关规定。对行驶载重68t以上的大型卡车双车道路面宽度,应包括养路设备作业宽度,可按3-4倍车体宽度设计。

4.2.2 露天煤矿矿山道路,在路堤和半路堑路段应设置安全防护堤,并应符合下列规定:

l 填方路堤路段,在路面两侧各设一条安全防护堤;

2 半路堑路段在路面外侧设一条安全防护堤;

3 安全防护堤高度不低于车轮直径的2/5。

4.2.3 露天煤矿内部运输道路,最大纵坡不宜超过下列规定:

1 生产干线8%;

2 生产支线9%;

3 联络线10%;

4 重车下坡地段,按上述规定相应减少1%。

4.2.4 露天煤矿内最高限制行车速度,应根据运输道路系统中,最险要地段的运输条件和车辆牵引特性确定。一般不宜超过40km/h。

4.2.5 卡车计算平均行车速度,应根据路况、运距及卡车牵引特性确定。可参照表4.2.5选取。

表4.2.5 卡车计算平均行车速度

4.2.6 露天煤矿运输道路平面圆曲线半径,应根据卡车型号、运输条件等通过计算确定。对载重68t以上的大型卡车,生产干线不宜低于40m,生产支线不宜低于25m。

文献综述_基于PLC的皮带运输的控制系统设计

文献综述_基于PLC的皮带运输的控制系统设计

..

..

... . . 《基于PLC的矿用皮带运输的控制系统》文献综述

容摘要

皮带运输机是一种有牵引件的连续运输设备,广泛应用于矿产开采、金属冶炼、化工、铸造等行业的生产线和输送线以及港口的生产部门。主要用来运送物料,根据输送工艺的要求,可以单台输送,也可以多台组合输送,或者和其它输送设备组成水平或倾斜的输送系统。煤矿的输送系统对保证矿井正常生产起着极其重要的作用。本设计主要叙述了利用先进的PLC技术对煤矿企业皮带机系统进行技术改造方案,并且叙述了皮带机的基本原理、皮带机集中控制系统设计步骤。

PLC是一种专门在工业环境下应用而设计的数字运算操作的电子设备。它采用可编程存储器,用来在其部存储执行逻辑运算、顺序运算、计时、计数和算数运算等操作的指令,并能在其部存储进行数字或模拟式的输入和输出,控制各种类型的机械或生产过程。

关键词:煤矿;皮带运输机;集中控制系统;PLC

..

..

... . . 国外皮带运输机的研究现状

国外在皮带运输机动态分析研究方面发展的比较早,动态分析理论与研制的软件已经基本能够满足当前的发展需求;而我国则比较晚,跟国外相比,还存在比较大的差距,尤其是动态分析的软件部分。为了尽快弥补差距,赶超世界先进水平,有必要研究跟分析当今国外皮带运输机的动态分析软件。目前,美国、法国意大利等发达国家在动态分析研究方面,已经达到了国际领先地位。我国生产制造的上运式带式输送机的种类较多。在“八五”时期,通过国家一条龙“日产万吨综采设备”项目实施,皮带运输机的技术水平有了很大的提高,煤矿井下用大功率、长距离带式输送机的关键技术研究和新产品开发都取得了很大的进步。如大倾角、长距离带式输送机成套设备、高产高效工作面顺槽可伸缩带式输送机等都填补了国空白,并对带式输送机的主要元部件进行了理论研究跟产品的开发,研制成功了多种软启动和制动装置以及以PLC为核心的可编程电控装置,驱动系统采用可调速型液力耦合器和行星齿轮减速器。

煤矿运输轨道铺设标准

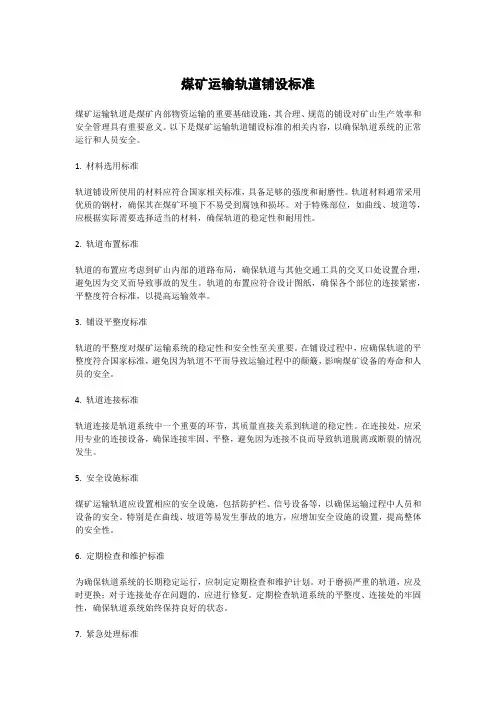

煤矿运输轨道铺设标准
