铁路电力工程施工方案

铁路电力工程施工方案
结合站前节点工期和现场情况,与站前单位密切联系,编制施工进度计划。

电力施工分以下几个阶段:
第一阶段:施工准备及接口检查。

在施工前期,管理人员、部分技术人员和协调人员进场,进行驻地建设,组织各子系统专业技术人员进行设计联络、配合站前工程预留接口及确认验收。

在施工现场具备进场条件之后,相关专业技术人员和作业人员马上进场,组织材料设备、施工机具仪表进场,并进行图纸审核和人员培训等技术准备,同时进行现场
复测。

第二阶段:区间电力电缆及电源架空线路施工
电力电缆施工方面:因贯通电缆主要工程量在桥上、路基上敷设,预先组织技术人员进行现场测量,根据接地位置预留和电缆预留槽位置进行电缆配盘设计。

电缆使用汽车运输到位,人工展放、敷设。

敷设时做好电缆防护工作,防止电缆在敷设时损坏。

每敷设一段或者一区间电缆及时对电缆槽道进行恢复。

架空线路施工方面:因架空线路的主要工程量在10kV电源线路的施工上,我单位组织人员与地方供电部门、设计院取得联系确定电源线的走向并积极组织人员施工。

第三阶段:变、配电所安装及调试。

在变配电所房建具备安装条件后及时组织人员进入现场进行变、配电所的设备安装及调试。

电缆敷设及二次配线:电缆的型号、规格、电压等级符合设计要求,且绝缘良好。

电力电缆与控制电缆分开排列。

敷设在同一侧支架上的电缆,按电压等级分层排列,一般控制电缆放于电力电缆下面,1kV以及以下电力电缆放于1kV以上电力电缆下面。

每层支架上并排敷设的电缆,其走向应一致。

水平敷设的电缆,在电缆首尾两端、转弯和中间接头处两端的支架上固定。

垂直敷设的电缆,在每个支架上固定。

二次接线采用预排法进行。

第四阶段:区间及站场设备安装。

根据站前施工进度安排电力设备的安装及调试。

室外设备安装:设备起吊及安装作业中,应采取措施防止外壳、套管等受力或碰撞。

按照设备安装说明书进行设备安装及调试。

传递使用工具时,应对设备瓷件加强防护。

进行设备调试时,调整人员和操作人员密切配合,防止发生事故。

室内设备安装:进行设备拆箱时,所用工具不得触及柜面漆膜及外露设备。

安装过程中,加强对四周设备的防护,避免损伤。

第五阶段:系统调试
电力子系统的施工、检验、调试完成后应进行系统联调,在此基础上完成整个系统的联调(含SCADA调试)。

按照低压供电线路→低压供电设备→高压供电线路→高压供电设备→电源系统的步骤和顺序进行系统联调工作。

在联调过程中根据联调预案模拟系统故障情况的出现、备用电源投入和故障排除后恢复正常工作以检验系统是否满足其功能要求,查找系统潜在的故障隐患并在系统投运前处理。

整个过程作好记录便于分析研究。

合集下载

铁路四电工程施工方案

铁路四电工程施工方案

铁路四电工程施工方案一、项目概述铁路四电工程是指铁路沿线的供电、信号、通信和电缆保护工程,是铁路交通运输系统中至关重要的部分。

铁路四电工程的建设和施工对确保铁路运输的安全、稳定和高效具有重要意义。

本项目的施工范围包括供电系统、信号系统、通信系统和电缆保护系统。

二、工程内容1. 供电系统:供电系统是铁路四电工程中最基础也是最重要的组成部分,它为铁路运输提供电力供应。

供电系统包括变电站建设、接触网施工、电力线路铺设等工作。

2. 信号系统:信号系统是铁路运输安全的保障,其主要功能是为列车提供行车指令和控制系统。

信号系统施工包括信号设备安装、数据通信线路铺设等工作。

3. 通信系统:通信系统是铁路运输中重要的信息传递和联络工具,对列车运行的协调和控制起到至关重要的作用。

通信系统施工包括通信设备安装、信号塔建设等工作。

4. 电缆保护系统:电缆保护系统是保护铁路四电系统中的电缆线路,防止外界因素对电缆的损坏和影响。

电缆保护系统施工包括电缆敷设、防护装置安装等工作。

三、施工方案1. 施工准备阶段:在项目启动前,需进行施工准备工作,包括制定详细的施工计划、组织人员和设备,确定施工现场和工艺流程等。

2. 施工过程:(1)供电系统施工:首先进行变电站建设,然后进行接触网的施工和电力线路的铺设。

施工过程中需严格按照规范操作,保证供电系统的稳定和安全。

(2)信号系统施工:信号系统施工包括信号设备的安装和数据通信线路的铺设。

施工过程中需确保信号设备的准确和可靠性。

(3)通信系统施工:通信系统施工包括通信设备的安装和信号塔的建设。

施工过程需保证通信系统的通畅和稳定。

(4)电缆保护系统施工:电缆保护系统施工包括电缆的敷设和防护装置的安装。

施工过程中需注意保护电缆线路,防止损坏和影响。

3. 施工结束阶段:施工完成后,需进行系统的调试和验收。

确保铁路四电工程的正常运行和稳定性。

四、施工安全在施工过程中,需严格遵守安全规范,做好施工区域的安全防护工作。

500千伏输电线路铁路和高速公路跨越施工方案

500千伏输电线路铁路和高速公路跨越施工方案

500千伏输电线路铁路和高速公路跨越施工方案一、工程概述本项目为500千伏输电线路工程,线路全长约XX公里,途经多个省份。

其中,铁路和高速公路跨越段是本工程的关键部分,施工难度大,安全风险高。

为确保施工顺利进行,确保铁路和高速公路的正常运营,特制定本施工方案。

二、施工准备1.组织施工队伍,对施工人员进行技术培训和安全教育,确保施工人员熟练掌握施工技术和安全操作规程。

2.配备相应的施工设备,包括吊车、牵引机、跨越架等,并对设备进行调试和维护,确保设备性能良好。

3.与铁路和高速公路管理部门沟通协调,取得跨越施工的许可,并制定相应的交通管制和应急预案。

4.对跨越段进行实地勘察,了解地形地貌、气象条件等,制定详细的施工方案。

三、施工方案1.铁路跨越施工(1)施工前,在铁路两侧搭建跨越架,确保跨越架的稳定性和安全性。

(2)在铁路停运期间,利用牵引机和吊车将导线和地线跨越铁路。

(3)在铁路运营期间,采用夜间施工,利用铁路检修窗口期进行跨越施工。

(4)施工过程中,严格控制导线和地线的张力,确保跨越施工的安全性。

2.高速公路跨越施工(1)施工前,在高速公路两侧搭建跨越架,确保跨越架的稳定性和安全性。

(2)在高速公路停运期间,利用牵引机和吊车将导线和地线跨越高速公路。

(3)在高速公路运营期间,采用夜间施工,利用高速公路低峰时段进行跨越施工。

(4)施工过程中,严格控制导线和地线的张力,确保跨越施工的安全性。

四、安全措施1.施工过程中,严格遵守国家有关安全生产的法律法规,落实安全生产责任制。

2.加强施工现场的安全管理,设置安全警示标志,配备专职安全员进行现场监督。

3.对施工人员进行安全培训和技术交底,确保施工人员熟悉施工方案和安全操作规程。

4.施工过程中,严格执行交通管制措施,确保铁路和高速公路的正常运营。

5.做好应急预案,应对突发情况,确保施工人员的安全。

五、质量控制1.严格执行国家有关电力工程的质量标准,确保施工质量。

电力线路跨越铁路施工方案(3篇)

电力线路跨越铁路施工方案(3篇)

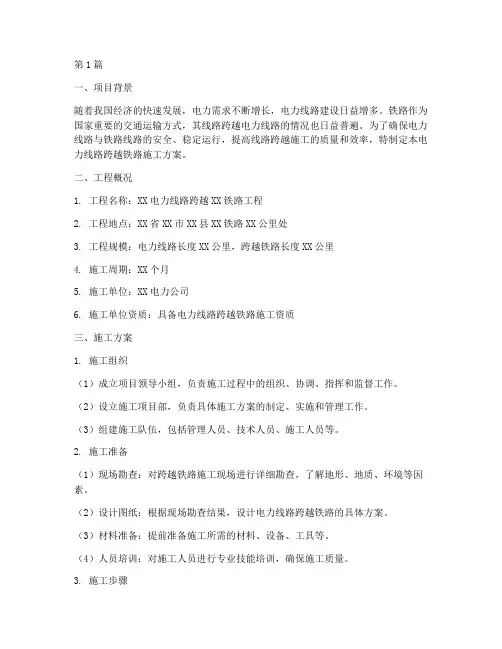

第1篇一、项目背景随着我国经济的快速发展,电力需求不断增长,电力线路建设日益增多。

铁路作为国家重要的交通运输方式,其线路跨越电力线路的情况也日益普遍。

为了确保电力线路与铁路线路的安全、稳定运行,提高线路跨越施工的质量和效率,特制定本电力线路跨越铁路施工方案。

二、工程概况1. 工程名称:XX电力线路跨越XX铁路工程2. 工程地点:XX省XX市XX县XX铁路XX公里处3. 工程规模:电力线路长度XX公里,跨越铁路长度XX公里4. 施工周期:XX个月5. 施工单位:XX电力公司6. 施工单位资质:具备电力线路跨越铁路施工资质三、施工方案1. 施工组织(1)成立项目领导小组,负责施工过程中的组织、协调、指挥和监督工作。

(2)设立施工项目部,负责具体施工方案的制定、实施和管理工作。

(3)组建施工队伍,包括管理人员、技术人员、施工人员等。

2. 施工准备(1)现场勘查:对跨越铁路施工现场进行详细勘查,了解地形、地质、环境等因素。

(2)设计图纸:根据现场勘查结果,设计电力线路跨越铁路的具体方案。

(3)材料准备:提前准备施工所需的材料、设备、工具等。

(4)人员培训:对施工人员进行专业技能培训,确保施工质量。

3. 施工步骤(1)基础施工1)开挖基础坑:根据设计要求,开挖基础坑,确保基础坑的尺寸和深度符合要求。

2)安装基础:将基础构件按照设计要求进行安装,确保基础稳定。

(2)塔架施工1)组装塔架:根据设计图纸,组装塔架,确保塔架的尺寸和结构符合要求。

2)吊装塔架:采用起重机将塔架吊装至基础,确保塔架的垂直度和稳定性。

(3)导线架设1)铺设导线:根据设计要求,铺设导线,确保导线的长度、规格和间距符合要求。

2)连接导线:将导线与塔架、基础等连接,确保连接牢固。

(4)跨越铁路施工1)铁路停运:在跨越铁路施工前,与铁路部门协商,确保铁路停运。

2)架设跨越梁:根据设计要求,架设跨越梁,确保跨越梁的强度和稳定性。

3)铺设跨越导线:将跨越导线铺设在跨越梁上,确保导线的长度、规格和间距符合要求。

铁路站电力改造工程施工方案

铁路站电力改造工程施工方案

铁路站场电力改造工程施工方案编制:审核:项目经理:编制单位:编制日期:目录1编制依据 (1)2编制原则、采用标准及适用范围 (1)2.1编制原则 (1)2.2采用标准 (1)3工程概况 (2)4施工总体方案 (3)4.1施工总体计划 (3)4.2施工方法及施工工序衔接 (7)5投入本工程的主要设备、人员及主要材料的数量 (24)5.1任务划分及劳动力安排 (24)5.2投入本工程的主要设备和材料数量表 (24)6设备、人员动员周期和设备、主要材料运到施工现场的方法 (25)6.1设备、人员动员周期 (25)6.2设备、主要材料运到施工现场的方法 (26)7施工组织机构 (26)8工程质量保证措施 (27)8.1质量保证总则 (27)8.2保证工程质量的措施 (27)8.3工程质量事故申报 (31)8.4工程试验及检验工作 (32)9工期保证措施 (33)9.1工期目标 (33)9.2工期保证体系 (33)9.3工期保证措施 (34)9.4工期进度计划的控制 (35)10资金需求计划及保证措施 (38)10.1资金需求计划 (38)10.2保证措施 (38)11雨季施工技术措施 (39)12保证施工安全的技术措施 (39)12.1安全目标 (39)12.2安全生产保证措施 (39)12.3劳动安全保护措施 (45)12.4安全事故申报 (46)12.5安全保证岗位职责 (46)12.6突发性事件的处理予案 (48)13创优规划 (49)13.1创优目标 (49)13.2创优范围 (50)13.3创优措施 (50)14对已完工程的保护措施 (51)15对已完工程破坏后的恢复措施 (52)16环境保护的各项措施 (52)16.1一般措施 (52)16.2其他环境保护措施 (53)17水土保持及生态环境保护的技术措施 (53)18弃土处置措施 (54)19开展文明施工、创建文明标准工地的措施 (54)18.1开展文明施工的措施 (54)18.2创建文明标准工地的措施 (55)20防汛、防台风措施 (56)1编制依据(1)***设计院设计的施工图纸。

铁路四电工程施工方案

铁路四电工程施工方案

铁路四电工程施工方案1. 引言铁路四电工程指的是铁路电气化工程中的四个主要部分:牵引供电系统、通信信号系统、高低压配电系统和接触网系统。

施工方案是铁路四电工程施工的指导性文件,用于规划和组织施工工作,确保施工过程和结果的质量和安全性。

本文档将介绍铁路四电工程施工的方案,包括施工组织方案、施工工序及流程、施工设备和材料、施工人员安全和质量保障等内容。

2. 施工组织方案2.1 项目背景在施工组织方案中,需要详细描述工程背景和目标。

说明工程的规模、范围、工期和预算等信息。

同时,还需要明确项目的背景和目标,例如为了提高铁路的运行效率和安全性等。

2.2 组织结构在施工组织方案中,需要明确施工组织的结构和责任分工。

指定施工的项目经理、工程师和施工人员等角色,明确各个角色的职责和权限。

2.3 施工方案流程图在施工组织方案中,需要提供施工方案的流程图。

流程图可以清晰地展示施工的各个步骤和流程,帮助施工人员理解和遵循施工方案。

3. 施工工序及流程3.1 牵引供电系统施工工序牵引供电系统是铁路四电工程的重要组成部分,需要进行详细的施工工序的规划和安排。

在施工工序中,需要包括电缆敷设、牵引变电所建设、接地系统安装等。

3.2 通信信号系统施工工序通信信号系统是铁路四电工程中关键的一部分,需要进行详细的施工工序的规划和安排。

在施工工序中,需要包括信号设备安装、通信线路敷设、信号测试等。

3.3 高低压配电系统施工工序高低压配电系统是铁路供电系统的重要组成部分,需要进行详细的施工工序的规划和安排。

在施工工序中,需要包括配电设备安装、线路敷设、电缆终端接头安装等。

3.4 接触网系统施工工序接触网系统是铁路四电工程中的重要部分,需要进行详细的施工工序的规划和安排。

在施工工序中,需要包括接触网支架安装、接触线敷设、接触网调试等。

4. 施工设备和材料4.1 施工设备在施工方案中,需要详细列出所需的施工设备及其数量。

例如,挖掘机、起重机、焊接设备等。

铁路四电工程施工组织方案

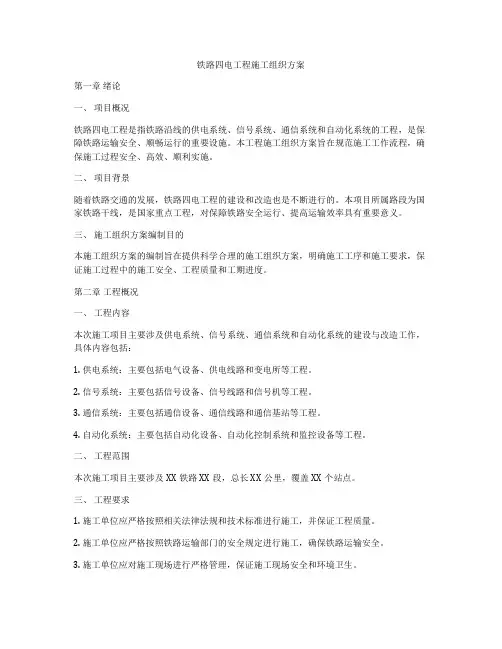

铁路四电工程施工组织方案

铁路四电工程施工组织方案第一章绪论一、项目概况铁路四电工程是指铁路沿线的供电系统、信号系统、通信系统和自动化系统的工程,是保障铁路运输安全、顺畅运行的重要设施。

本工程施工组织方案旨在规范施工工作流程,确保施工过程安全、高效、顺利实施。

二、项目背景随着铁路交通的发展,铁路四电工程的建设和改造也是不断进行的。

本项目所属路段为国家铁路干线,是国家重点工程,对保障铁路安全运行、提高运输效率具有重要意义。

三、施工组织方案编制目的本施工组织方案的编制旨在提供科学合理的施工组织方案,明确施工工序和施工要求,保证施工过程中的施工安全、工程质量和工期进度。

第二章工程概况一、工程内容本次施工项目主要涉及供电系统、信号系统、通信系统和自动化系统的建设与改造工作,具体内容包括:1. 供电系统:主要包括电气设备、供电线路和变电所等工程。

2. 信号系统:主要包括信号设备、信号线路和信号机等工程。

3. 通信系统:主要包括通信设备、通信线路和通信基站等工程。

4. 自动化系统:主要包括自动化设备、自动化控制系统和监控设备等工程。

二、工程范围本次施工项目主要涉及XX铁路XX段,总长XX公里,覆盖XX个站点。

三、工程要求1. 施工单位应严格按照相关法律法规和技术标准进行施工,并保证工程质量。

2. 施工单位应严格按照铁路运输部门的安全规定进行施工,确保铁路运输安全。

3. 施工单位应对施工现场进行严格管理,保证施工现场安全和环境卫生。

四、工程施工单位本施工项目由XX公司承担,具体负责施工的单位为XX分公司。

第三章施工准备一、施工前期工作1. 初步准备:施工单位应认真做好施工前期的各项准备工作,包括组织人员、准备施工设备和材料等。

2. 现场踏勘:施工单位应对施工现场进行详细的踏勘,确定施工范围、施工条件和可能存在的安全隐患。

3. 施工方案编制:施工单位应根据施工任务和施工条件编制施工方案,并报相关部门审批。

二、施工组织1. 人力组织:施工单位应合理安排施工人员,包括工程技术人员、施工人员、安全管理人员等。

铁路站房电力工程施工方案

一、工程概况本项目为某铁路站房电力工程,主要包括站房供电系统、信号系统、通信系统、监控系统等电力设施的建设。

工程地点位于我国某城市,工程总占地面积约为10万平方米。

工程总投资约为1亿元人民币,预计工期为12个月。

二、施工方案1. 施工组织机构(1)成立项目领导小组,负责工程的全面管理和协调。

(2)设立项目经理部,负责工程的施工、质量、安全、进度等管理工作。

(3)设立工程技术部,负责工程的技术指导和施工方案编制。

(4)设立质量安全管理部,负责工程的质量、安全、环保等工作。

2. 施工工艺(1)站房供电系统施工:1)按照设计要求,进行站房供电系统的设备安装、调试、试运行等工作。

2)在站房内设置变压器、配电柜、电缆桥架等设备,确保供电系统安全、稳定、可靠。

3)对站房供电系统进行巡视、检修和维护,确保设备正常运行。

(2)信号系统施工:1)按照设计要求,进行站房信号系统的设备安装、调试、试运行等工作。

2)在站房内设置信号机、转辙机、道岔等设备,确保信号系统准确、可靠。

3)对站房信号系统进行巡视、检修和维护,确保设备正常运行。

(3)通信系统施工:1)按照设计要求,进行站房通信系统的设备安装、调试、试运行等工作。

2)在站房内设置通信设备、传输设备等,确保通信系统畅通、稳定。

3)对站房通信系统进行巡视、检修和维护,确保设备正常运行。

(4)监控系统施工:1)按照设计要求,进行站房监控系统的设备安装、调试、试运行等工作。

2)在站房内设置监控摄像头、控制中心等设备,确保监控系统全面、实时。

3)对站房监控系统进行巡视、检修和维护,确保设备正常运行。

3. 施工进度安排(1)前期准备:1个月1)完成施工图纸的审核和确认。

2)组织施工人员、设备进场。

3)办理施工许可等相关手续。

(2)站房供电系统施工:3个月1)完成变压器、配电柜、电缆桥架等设备的安装。

2)完成站房供电系统的调试、试运行。

(3)信号系统施工:2个月1)完成信号机、转辙机、道岔等设备的安装。

铁路电力工程施工方案

1.1.铁路电力工程施工方案、施工方法、工艺1.1.1.电力工程概况东坪至旬阳段新建10kV贯通线一回。

改造既有大岭铺10kV配电所向新建贯通线供电。

各站新建信号楼内设10kV车站变电所,变电所设贯通线分断开关及电力远动设施,在变电所内由10kV既有贯通线“T”接专用变压器作为通信、信号负荷主供电源,由10kV新建贯通线“T”接或站馈线接引综合变压器作为通信、信号负荷备供电源及部分车站负荷电源。

新建二线曲线500m以上、直线1000m以上的隧道设照明及检修插座。

区间隧道照明、大桥守护等负荷由10kV新建贯通线供电。

无线列调由贯通线就近接引电源主供,设备自带蓄电池备供,设隧道照明处的无线列调与隧道照明共用电源。

沿线车号自动识别设备、红外线轴温探测设备等负荷由既有电力贯通线接引主供电源,新建电力贯通线接引备供电源。

1.1.2.施工方案根据本工程施工区段划分,本标段电力工程由在3个电务综合施工队分段实施。

电力贯通线施工基本不受土建等其他工程影响,在施工时首先安排施工,各施工段平行作业。

施工段内采取平行、流水相结合的施工方式。

施工过程中为防止基坑开挖完成后塌落,安排基坑开挖与电杆组立交叉施工,即部分基坑开挖完成,部分施工人员即开始进行电杆组立、拉线安装和横担安装等工作。

电缆线路施工按照开挖电缆沟、电缆敷设、电缆接头的顺序进行施工,电缆沟开挖时选择最佳径路,尽量避开地下管线和设施,电缆敷设注意保护电缆,电缆敷设完毕进行试验,确保电缆不受损伤,电缆接头完成后进行测试,保证电缆头接续质量和电缆绝缘性能。

变配电所改造施工在房屋改扩建完成后进行,在房建施工过程中配合进行沟槽管道预埋预留工作,避免二次进行凿洞等工作,确保设备安装施工质量。

待房建主体完成,具备安装条件后,开始配电所设备安装及调试工作。

根据相关车站站改工程施工进展情况,适时安排站场线路工程施工,避免交叉施工,避免相互影响造成返工现象。

在站场具备施工条件时,进行站场电力线路以及电源设备定位。

铁路工程施工现场临时用电方案

铁路工程施工现场临时用电方案1. 概述本文档旨在制定一份适用于铁路工程施工现场的临时用电方案。

该方案将确保施工期间的电力供应可靠、安全和效率。

2. 施工现场用电需求分析在铁路工程施工期间,需要满足以下用电需求:- 施工机械设备的动力供应- 现场照明系统- 施工现场临时办公室设备的供电- 安全监控设备的电力需求3. 电源选择考虑到施工现场的特殊性,我们建议使用以下电源:- 临时发电机组:由于施工现场不一定有稳定的电力供应,选择一台适当容量的临时发电机组来满足用电需求。

- 蓄电池组:将蓄电池组作为备用电源,以应对断电等临时情况。

4. 电力布置根据施工现场的布置和用电需求,采取以下措施:- 将临时发电机组放置在合适位置,确保能够提供充足的电力供应,并与现场用电设备进行连接。

- 安装必要的配电箱和电缆,以确保电力分配到各个用电设备点。

- 设计合理的电路系统,确保施工现场各个区域的电力供应均衡稳定。

5. 安全管理为确保施工现场用电安全,需要采取以下安全管理措施:- 确保发电机组和配电设备符合相关安全标准,并进行定期检查和维护。

- 针对用电设备进行安全培训,确保操作人员了解正确的用电操作方法。

- 安装过载保护器和漏电保护器等必要的电力安全设备。

6. 环境保护在施工现场临时用电过程中,需要注意以下环境保护事项:- 合理使用电力资源,避免浪费。

- 对废弃电池和废弃电线等进行分类处理,确保环境卫生和资源回收利用。

7. 管理和监控为确保临时用电方案的有效实施,需要进行以下管理和监控措施:- 指定专人负责临时用电的管理,包括供电设备的调度、维护、故障处理等。

- 定期检查用电设备的运行情况,及时发现和解决问题。

- 监控用电设备和电源运行状况,预防潜在的安全隐患。

8. 应急预案为应对突发情况,制定相应的应急预案:- 针对断电等情况,制定快速启动临时发电机组的操作流程。

- 设立应急通讯机制,确保及时沟通和处理问题。

9. 文档管理管理和维护临时用电方案的文档:- 确保方案文档的完整和及时更新。

铁路电力施工方案

铁路电力施工方案一、项目概述铁路电力施工方案主要针对新建、改扩建的铁路线路,在其中完成电力设备的安装调试和电力供应系统的建设。

本方案的主要目标是确保铁路线路的电力供应可靠、高效、安全,并满足客运与货运的电力需求。

二、施工流程1. 前期准备(1)项目立项:根据铁路线路规划和设计方案,确定电力设备的种类、数量和位置。

(2)采购材料:根据设备需求,及时采购电缆、绝缘子、接触网等电力设备。

(3)人员培训:为施工人员进行电力设备安装、调试和维护的培训,确保施工质量和安全。

2. 施工准备(1)工程检查:对施工地点进行现场检查,确保施工区域的平整度和安全性。

(2)施工队伍组织:根据施工计划,组织安排施工人员,确保工作有序进行。

(3)施工设备准备:准备工作所需的电动工具、起重设备以及施工所需的其他设备和材料。

3. 施工步骤(1)电源接入:根据设计要求,确定电力供应点,并进行电源接入施工。

(2)安装设备:按照设计方案和施工图纸,进行电力设备的安装和维护。

(3)电力线路布置:根据线路的长度和电力负荷,安装电缆、绝缘子和接触网等电力线路设备。

(4)调试设备:对安装的电力设备进行调试,确保其性能达到设计要求。

(5)运行与维护:监测电力设备的运行情况,并进行定期维护和故障排除。

4. 施工注意事项(1)安全第一:施工人员必须严格遵守安全操作规程,佩戴好防护用品,并保持施工区域的清洁和整齐。

(2)合理布局:根据线路的特点和负荷要求,合理布置电力设备,确保电力供应的稳定性和可靠性。

(3)施工质量:施工人员必须按照相关标准和规范进行施工,确保工程的质量和可持续性。

(4)环境保护:施工过程中必须注意对环境的保护,合理利用资源,减少对周围环境的影响。

三、施工方案的技术要求1. 设备选型与配置:根据铁路线路的负荷需求和电力供应要求,选用适合的电力设备,并进行合理配置,以满足电力需求。

2. 施工材料:选用符合国家标准和规范的电缆、绝缘子和接触网等电力材料,确保材质和质量合格。
