定额中需乘系数的汇总

合集下载

定额中涉及系数换算的项目

定额中涉及系数换算的项目
33、本章中现浇框架系指柱、梁全部为现浇的混凝土框架结构,如部分现浇时按现浇框架项目乘以系数0.96。如楼板也为现浇混凝土时,按现浇框架项目乘以系数1.04。
34、采用泵送混凝土的工程,其垂直运输机械费应按以下方法扣减:按泵送混凝土数量占现浇混凝土总量的百分比乘以6%,再乘以按项目计算的整个工程的垂直运输费。
21、砌筑弧形墙、基础按相应项目人工乘以系数1.1。
22、毛石护坡高度超过4m时,项目人工乘以系数1.15。
23、斜梁(板)是按坡度30°以内综合取定的。坡度在45°以内,按相应项目人工乘以系数1.05。坡度在60°以内,按相应项目人工乘以系数1.1。
24、块料面层以平面砌为准,砌立面者按平面砌相应项目,人工乘以系数1.38,踢脚板人工乘以系数1.56,其他不变。
18、人工挖孔灌注桩成孔,如桩的设计长度超过20m时,桩长每增加5m(包括5m以内)基价增加20%。
19、人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料、设备另行计算。若桩径小于1200mm(包括1200mm)时人工、机械各增加20%。
20、在桩间补桩或强夯后的地基打桩时,项目人工、机械乘以系数1.15。
10、推土机推土或铲运机铲运土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
11、挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,项目中不包括垫板铺设所需的工料、机械消耗,发生时另列项目计算。
12、推土机、铲运机推、铲未经压实的堆积土时,按相应项目乘以系数0.73。
7、天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚,跌级天棚其面层按相应项目人工乘以系数1.1。
5、基础回填灰土时,套用B.1楼地面工程相应项目,人工乘以系数0.7。

定额乘系数

定额乘系数

1.土石方工程桩间挖土方工程量不扣除桩所占的面积,按每根桩增加普工0.6工日计算沟槽基坑深度超过6m时,按深6m定额乘以系数1.2;超过8m时,按6m乘以系数1.6计算。

机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。

挖土方(包括大开挖)深度超过6m时,按挖土方项目乘以系数1.3。

2.砌筑工程砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。

砖用量乘以系数1.025。

砖石云墙按每立方米砌体增加技工0.3工日。

框架结构间,预制柱见砌砖墙。

混凝土空心砌块墙按相应项目人工乘以系数1.2。

砖砌挡土墙2砖以上执行砖基础项目。

高度超过3.6者人工乘以系数1.15。

2砖以内执行砖墙定额。

井壁、池壁以及其他建筑抹灰按B.B分部相应项目计算,但人工乘以系数1.21。

3.混凝土及钢筋混凝土工程现浇混凝土杯形基础按现浇混凝土基础项目执行,人工乘以系数1.1。

坡屋面混凝土按相应定额执行,混凝土用量乘以系数1.05。

现浇混凝土阶梯形(锯齿形)楼板每一梯步大于300mm 时,按板的项目执行,人工乘以系数1.45。

基础回填砂夹石、灰土时,执行垫层相应项目计算,人工系数乘以0.95。

散水、防滑坡道的垫层,按垫层相应项目计算,人工乘以系数1.2。

砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.97。

弧形钢筋制安相应项目执行,人工乘以系数1.2。

现浇构件中采用机械连接部分的钢筋,钢筋用量调整为1.03。

4.金属结构工程弧形钢构件按相应定额项目的人工、机械费乘以系数1.2。

弧形钢架桥按相应定额项目的人工、机械费乘以系数1.3。

5.防腐、隔热、保温工程现浇硫磺混凝土需支模时,按每m²接触面积增加2等锯材0.01m³。

各种面层除聚氯乙烯塑料地面外,均不包括踢脚线;整体面层踢脚线,按整体相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56。

块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数1.38。

套定额乘系数汇总

套定额乘系数汇总

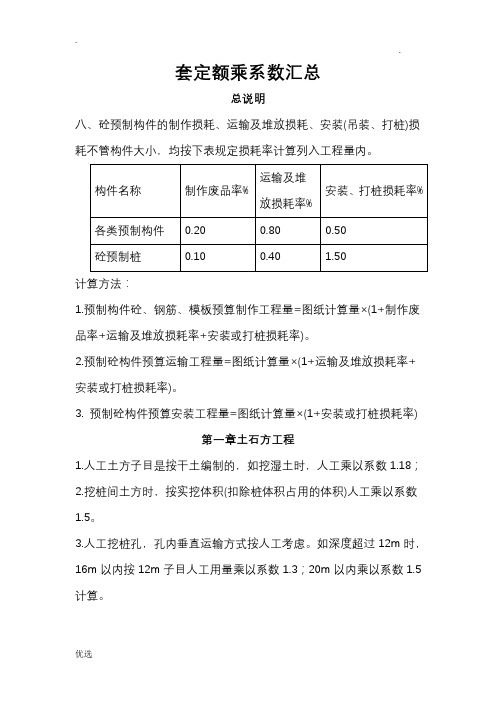

套定额乘系数汇总总说明八、砼预制构件的制作损耗、运输及堆放损耗、安装(吊装、打桩)损耗不管构件大小,均按下表规定损耗率计算列入工程量内。

运输及堆构件名称制作废品率%安装、打桩损耗率%放损耗率%各类预制构件0.200.800.50砼预制桩0.100.40 1.50计算方法:1.预制构件砼、钢筋、模板预算制作工程量=图纸计算量×(1+制作废品率+运输及堆放损耗率+安装或打桩损耗率)。

2.预制砼构件预算运输工程量=图纸计算量×(1+运输及堆放损耗率+安装或打桩损耗率)。

3. 预制砼构件预算安装工程量=图纸计算量×(1+安装或打桩损耗率)第一章土石方工程1.人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18;2.挖桩间土方时,按实挖体积(扣除桩体积占用的体积)人工乘以系数1.5。

3.人工挖桩孔,孔内垂直运输方式按人工考虑。

如深度超过12m时,16m以内按12m子目人工用量乘以系数1.3;20m以内乘以系数1.5计算。

4.机械土方子目是按土壤天然含水率制定,假设土壤含水率大于25%时,子目人工、机械乘以系数1.15。

5.人工挖土:人工挖、运土方按天然密实体积(自然方)计算工程量,土(灰土)方回填夯实按压实方计算。

运土量无法按自然方计算时,素土量按压实体积乘以系数1.22计算;灰土在场外集中拌和时,灰土运输量按压实体积乘以1.31系数计算。

假设灰土必须在现场拌和时,灰土中的素土量按比量乘以1.22系数计算。

6. 机械土方:土方体积以挖掘前的天然密实体积(自然方)为准计算,碾压工程按压实方计算。

运土量无法按自然方计算时,素土量按压实体积乘以系数1.22计算;灰土在场外集中拌和时,灰土运输量按压实体积乘以1.31系数计算。

假设灰土必须在现场拌和时,灰土中的素土量按比量乘以1.22系数计算。

第二章桩基工程8、基坑支护中的孔内注浆是按水灰比w/c=0.45的水泥浆计算消耗量,如设计与其不同时可调整材料用量。

浙江10定额系数汇总

浙江10定额系数汇总

第一章1.挖桩承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方定额乘以系数1.12.人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑;如局部超过3m且仍采用人工挖土时,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。

3.土石方工程定额挖土方淤泥、流砂为湿土外,均以干土为准。

如挖运湿土,综合定额乘以系数1.06;单项定额乘以系数1.18。

(人工挖土)(机械运输湿土,不乘以系数)4.机械挖土方定额已包括人机配合所需的人工,遇地下室底板下翻构件等部位的机械开挖时,下翻部分工程量套相应定额乘以系数1.3.如下翻部分实际采用人工施工时,套用人工土方综合定额乘以系数0.9。

5.挖机重车上坡,坡度大于5%时,运距按斜坡程度乘以系数。

详表见上册P2.6.推土机、铲运机在土层平均厚度小于30cm的挖土区施工时,推土机定额乘以系数1.25,铲运机定额乘以系数1.17.7.挖掘机在有支撑的大型基坑内挖土,挖土深度在6m以内时,相应定额乘以系数1.2;挖土深度在6m以上时,相应定额乘以系数1.4;挖掘机在垫板上进行工作时,定额乘以系数1.25.8.含水率超过25%时,挖土定额乘以系数1.15。

(机械挖土)9.机械挖土方含石量大于30%或多年沉积的沙硕以及含泥硕层石质时,推土机套用机械明挖出渣定额(1-89,1-90),铲运机按四类土定额乘以系数1.25。

10.石方:基坑深度5m为准,超过5m定额系数乘以1.09.第二章1.现场制桩,运距500m内,定额乘以系数0.5.2.打压预制钢筋砼方桩(空心),单节长度超过20m时,按相应定额乘以系数1.2.3.桩孔孔钻部分回填应根据施工组织设计要求套用相应定额,填土者按土方工程松填土方定额计算,填碎石者按砌筑工程碎石垫层定额乘以系数0.7计算。

定额乘以系数汇总

定额乘以系数汇总

安装工程中需要乘的系数汇总第二册调整系数1、电炉变压器按同容量电力变压器定额乘以系数2.0 、整流变压器按同容量电力变压器定额乘以系数1.60。

2、如果4000 kV·A以上的变压器需吊芯检查时,定额机械台班乘以系数2.0。

3、干式变压器如果带有保护外罩时,人工和机械乘以系数1.2。

4 、整流变压器、消弧线圈、并联电抗器的干燥,执行同容量变压器干燥定额,电炉变压器执行同容量变压器干燥定额乘以系数2.0。

5、软母线安装定额是按单串绝缘子考虑的,如设计为双串绝缘子,其定额人工乘以系数1.086、封闭式插接母线槽在竖井内安装时,人工和机械乘以系数2.0。

7、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.38、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作、安装人工乘以系数1.05。

9、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3,6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。

单芯电力电缆敷设按同截面电缆定额乘以0.67。

10、钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。

11、不锈钢桥架按本章钢制桥架定额乘以系数1.112、10kV以下架空配电线路地形类别丘陵(市区)一般山地泥沼地带调整系数 1.20 1.60线路一次施工工程量按5基以上电杆考虑的,如5根以内者,其全部人工、机械乘以系数1.3。

如果出现钢管杆的组立,按同高度混凝土杆组立的人工、机械乘以系数1.4,材料不调整。

13、电气调整试验经修配改或拆迁的旧设备调试,定额乘以系数1.1。

第六册调整系数1、在管道上安装的仪表一次部件,执行本章管件连接相应定额项目乘以系数0.7。

2、仪表的温度计扩大管制作安装,执行本章管件连接相应项目乘以系数1.5。

3、仪表的流量计安装,执行阀门安装相应定额乘以系数0.7。

定额中需要乘以系数的定额

定额中需要乘以系数的定额

土建工程:1.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。

2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.433.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。

无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。

4.土壤含水率定额是按天然含水率为准。

如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。

5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。

7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。

1. 打试验桩按相应定额项目的人工、机械乘以系数2计算。

2. 打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。

3. 定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。

4. 定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。

如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。

5. 因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。

6. 圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。

7. 砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.18. 毛石护坡高度超过4m时,定额人工乘以系数1.15。

砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。

(土建定额)需乘系数的项

第一章土石方工程1、人工土方项目是按干土编制的,如挖湿土时,人工乘以系数1.18。

2、在挡土板支撑下挖土方,按相应定额子目人工乘以系数1.43。

3、人工挖孔桩挖土石方项目未考虑边排水边施工的工效损失,如遇边排水边施工时,抽水机台班和排水用工按实签证,挖孔人工按相应挖孔桩土方子目人工乘以系数1.3,石方子目人工乘以系数1.2。

4、人工挖孔桩挖土方如遇流砂、淤泥,应根据双方签证的实际数量,按相应深度土方子目乘以系数1.5。

5、人工挖基坑、沟槽土方,深度超过8m时,其超过部分按8m相应子目乘以系数1.20,超过10m时,其超过部分按8m相应子目乘以系数1.5。

人工凿沟槽、基坑石方,深度超过6m时,其超过部分按6m相应子目乘以系数1.40;深度超过8m时,其超过部分按6m相应子目乘以系数1.6。

6、支撑项目是按槽、坑两侧同时支撑挡土板编制,如一侧支挡土板时,相应子目人工乘以系数1.33。

7、人工剔打钢筋混凝土构件时,按人工凿较硬岩子目乘以系数1.8执行。

8、机械运输淤泥、流砂时,按相应机械运输土方子目乘以系数1.4。

9、机械打眼爆破沟槽、基坑石方项目是按深度2m编制的,深度在4m以内人工乘以系数1.3,深度在6m以内人工乘以系数1.5,深度在8m以内人工乘以系数1.6,深度超过8m时人工乘以系数1.8。

10、机械挖土的土层平均厚度小于300mm时,其相应子目的机械乘以系数1.2。

11、机械不能施工的土石方部分(如:死角等),按相应的人工挖土子目乘以系数1.5;人工凿石子目乘以系数1.2。

12、机械碾压回填土,是以密实度达到85~90%编制的。

如设计密实度为90%~95%时,按相应机械回填碾压土石子目乘以系数1.4;如设计密实度超过95%时,按相应机械回填碾压土石子目乘以系数1.6。

回填土压实项目中,已综合了所需的水和洒水车台班及人工。

13、机械在垫板上作业时,按相应子目人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅助机械费用按实计算。

定额相应系数

一、人工土方1.挖桩承台土方:应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方定额乘以1.1.2.人工土方超3m:如局部:每增加1m按相应定额乘以系数1.05;如挖其他基础:每增加1m按相应定额乘以系数1.15.3.挖运湿土:综合定额:乘以1.06;单项定额:乘以1.18;二、机械土方⑴挖掘机:4.遇地下室底板下翻:如遇地下室板下翻乘以系数1.3;如下翻部分是采用人工,套人工综合定额乘以系数0.95.含水率超25%:如含水率超过25%,乘以系数1.15;如含水率超过40%则另行处理6.挖机工作:挖机在垫板上进行工作时,定额乘以系数1.25,铺设垫板的工料费按230元/1000m³计算挖机在有支撑的大型基坑内挖土,挖土深度在6m以内时,乘以系数1.2;在6m以上时,乘以系数1.4 7.土方装车:人工装土时,自卸车运土1000m以内,定额自卸汽车台班乘以系数1.1⑵推土机、铲运机:8.厚度小于30cm:推土机、铲运机在土层平均厚度小于30cm的挖土挖掘施工时,推土机定额乘以系数1.25;铲运机乘以1.17 9.含石量大于30%:机械推土或铲运土方,凡土壤中含石量大于30%或多年沉积的砂砾以及含泥砾层石质时,推土机套用明挖出渣定额,铲运机按四类土定额乘以系数1.25三、石方10.开挖深度:基坑开挖深度以5m为准,深度超过5m,定额乘以系数1.0911.石方爆破:石方爆破,沟槽底宽大于7m时,套用一般开挖定额;基坑开挖上口面积大于150㎡时,按相应定额乘以系数0.5四、基础排水12.止水措施:采用止水围幕等止水措施的机械土方排水费用按湿土排水定额乘以系数0.313累计根数少于半数:轻型井点以50跟/套,喷射井点以30跟/套,使用时累计根数少于半数时,使用费按相应定额乘以系数0.7 五.其他13.挖淤泥、流沙运距超过20m时挖淤泥、流沙运距超过20m时,其超运距按运干土增加运距定额乘以系数1.9桩1.试桩:单独打试桩、锚桩,按相应定额的打桩人工及机械乘系数1.5探桩位已综合在各类桩基定额内,不另行计算2.补桩:在桩间补桩或在地槽(坑)中及强夯后的地基上打桩时,按相应定额的打桩人工及机械乘系数1.15,在室内或支架上打桩可另行补充3.斜桩:预制桩和灌注桩定额以打垂直桩为桩,如打斜桩,斜度在1:6以内时,按相应定额人工及机械乘以系数1.25;如斜度大于1:6者,其相应定额的打桩人工及机械乘系数1.434.群体桩:单位(群体)工程打桩工程量少于表中数量(定额P31表)者,相应人工及机械乘系数1.25预制钢筋混凝土方桩5.单节长度超过20米:打、压单节长度超过20米的预制钢筋混凝土方桩,相应定额乘系数1.26.运距500米以内:现场预制采用汽车运输时,按定额第四章混凝土构件汽车运输定额执行,运距在500m以内时,定额乘以系数0.5沉管灌注桩7.震动式按方钢筋笼:振动式(静压振拔式)沉管灌注混凝土桩,按放钢筋笼者,沉管人工和机械乘系数1.158.扩大桩扩大桩的体积按单桩体积乘以复打次数计算,其复打部分乘以系数0.85砌筑工程1.圆弧形砌筑:除圆弧形构筑物以外,种类砖及砌块的砌筑定额均按直形砌筑编制,如砌筑圆弧形砌体者,按相应定额人工消耗量乘以系数1.1,砖(砌块)及砂浆(粘结剂)消耗量乘系数1.032.预拌砂浆:⑴使用干混砂浆的,除将现拌砂浆单价换算为干混砂浆外,另按相应定额中每立方米扣除人工0.2工日,灰浆搅拌机台班数量乘以系数0.6⑵使用湿拌砂浆的,除将现拌砂浆单价换算为湿拌砂浆外,另案相应定额中每立方米扣除人工0.45工日,并扣除灰浆搅拌机台班数量3.干铺垫层上如有砌筑工程:干铺垫层上如有砌筑工程者,每10m³垫层另加M5.0混合砂浆0.5m³,200L灰浆搅拌机0.08台班,其余用量不变4.夹心保温墙:夹心保温墙(包括两侧)按单侧墙厚套用墙相应定额,人工乘系数1.15,保温填充料另套用保温隔热工程相应定额。

定额中需乘系数的汇总

定额中需乘系数的汇总定额中需乘系数的汇总土建工程:1.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。

2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.433.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。

无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。

4.土壤含水率定额是按天然含水率为准。

如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。

5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。

7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。

1. 打试验桩按相应定额项目的人工、机械乘以系数2计算。

2. 打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。

3. 定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。

4. 定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。

如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。

5. 因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。

6. 圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。

7. 砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.18. ?毛石护坡高度超过4m时,定额人工乘以系数1.15。

定额系数表汇总(详解)

定额系数调整汇总第一章土石方工程1、单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。

2、采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。

3、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。

4、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。

挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。

5、机械土方定额项目是按土壤天然含水率编制的。

开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)。

6、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。

人工挖土套用相应定额时乘以系数2。

7、挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。

挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。

8、土石方的开挖、运输,均按开挖前的天然密实体积,以立方米计算。

土方回填,按回填后的竣工体积,以立方米计算。

不同状态的土方体积,按下表换算。

土方体积换算系数表表1-9、土类为单一土质时,普通土开挖深度大于1.2m、坚土开挖深度大于1.7m,允许放坡。

土类为混合土质时,开挖深度大于1.5m,允许放坡。

放坡坡度按不同土类厚度加权平均计算综合放坡系数。

计算土方放坡深度时,不计算基础垫层的厚度。

土方放坡系数表表1-410 重车上坡运距系数表 表1-6第二章 地基处理与防护工程1、层定额按地面垫层编制。

若为基础垫层,人工、机械分别乘以下列系数:条形基础1.05;独立基础1.10;满堂基础1.00。

2、单位工程的桩基础工程量在下表数量以内时,相应定额人工、机械乘以系数1.05。

3、打桩工程按陆地打垂直桩编制。

设计要求打斜桩时,斜度小于1:6时,相应定额人工、机械乘以系数1.25;斜度大于1:6时,相应定额人工、机械乘以系数1.43。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

定额中需乘系数的汇总
土建工程:
1.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。

2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43
3.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。

无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。

4.土壤含水率定额是按天然含水率为准。

如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。

5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。

7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。

1.打试验桩按相应定额项目的人工、机械乘以系数2计算。

2.打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系
数1.13计算。

3.定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,
如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。

4.定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项
目人工、机械乘以系数1.15。

如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。

5.因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。

6.圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。

7.砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1
8.毛石护坡高度超过4m时,定额人工乘以系数1.15。

砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。

9、垫层用于基础垫层时,按相应定额人工乘以1.2系数。

10、预制混凝土构件若采用砖模制作时,其安装定额中的人工、机械乘以系数1.1。

11、单层厂房屋盖系统构件必须在跨外安装时,按相应构件安装定额中的人工、机械台班乘系数
1.18。

使用塔式起重机、卷扬机时,不乘此系数。

12、坡度大于等于1/4(26°34′)的斜板屋面,混凝土浇捣人工乘以系数1.25。

13、坡度大于1/4(26°34?0?7)的斜板屋面,钢筋制安工日乘以系数1.25。

14、块料面层以平面砌为准,砌立面者按平面砌相应项目,人工乘以系数1.38、踢脚板人工乘以系数1.56,其他不变。

15、钢筋混凝土后浇带按相应定额子目中模板人工乘以1.2系数;模板用量及钢筋支撑乘以1.5系
数。

16坡屋面坡度大于等于1/4(26°34′)时,套相应的定额子目但子目中人工乘以1.15系数,模板用量及钢支撑乘以1.30的系数。

17、水塔脚手架按相应的烟囱脚手架人工乘以系数1.11,其他不变。

18、架空运输道,以架宽2m为准,如架宽超过2m时,应按相应项目乘以系数1.2,超过3m时,按
相应项目乘以系数1.5。

19、定额中现浇框架系指柱、梁全部为现浇的钢筋混凝土框架结构,如部分现浇(柱、梁中有一项
现浇)时按现浇框架定额乘以0.96系数,如楼板也为现浇混凝土时,按现浇框架定额乘以1.04系数。

20、单身宿舍按住宅定额乘以0.9系数。

21、本定额是按一类厂房为准编制的,二类厂房定额乘以1.14系数。

厂房分类如下:
一类是指机加工、机修、五金、缝纫、一般纺织(粗纺、制条、洗毛等)及无特殊要求的车间。

二类是指厂房内设备基础及工艺要求较复杂、建筑设备或建筑标准较高的车间。

如铸造、锻压,电镀、酸碱、电子、仪表、手表、电视、医药、食品等车间。

建筑标准较高的车间,指车间有吊顶或油漆的顶棚、内墙面贴墙纸(布)或油漆墙面、水磨石地面等三项,其中一项所占建筑面积达到全车间建筑面积50%及以上者,即为建筑标准较高的车间。

装饰工程:
1.螺旋楼梯的装饰,按相应弧形楼梯项目:人工、机械定额量乘以系数1.20;块料材料定额量乘以
系数1.10;整体面层、栏杆、扶手材料定额量乘以系数1.05。

2.地面块料面层切割成弧形、异形时损耗按实计算,人工乘1.2系数,其他不变。

3.点缀按个计算,计算主体铺贴地面面积时,不扣除点缀所占面积。

圆形及弧形点缀镶贴,人工
定额量乘以系数1.20,材料定额量乘以系数1.15。

1.墙面本章定额中的镶贴块料面层均未包括打底抹灰,打底抹灰按一般抹灰子目执行。

但人工乘
0.7系数。

2.圆弧形、锯齿形等不规则墙面抹灰、镶贴块料按相应项目人工乘以系数1.15,材料乘以系数1.05。

3.木龙骨基层是按双向计算的,如设计为单向时,人工、材料消耗量乘以系数0.55。

弧形木龙骨
基层按相应子目定额消耗量乘以系数1.10。

4.定额木材种类除注明者外,均以一、二类木种为准,如采用三、四类木种时,人工及机械乘以
系数1.3。

5.挂贴大理石、花岗岩未做钢筋网时,应扣除钢筋含量,人工乘0.9系数。

6.女儿墙(包括泛水、挑砖)、阳台栏板(不扣除花格所占孔洞面积)内侧抹灰按垂直投影面积
乘以系数1.10,带压顶者乘系数1.30按墙面定额执行。

7.墙面贴块料面层,按实贴面积计算。

面砖镶贴子目用于镶贴柱时人工定额量乘以系数1.10,其
他不变
1.天棚轻钢龙骨、铝合金龙骨定额中为双层结构(即中、小龙骨紧贴大龙骨底面吊挂),如为单
层结构时(大、中龙骨底面在同一水平上),人工乘0.85系数。

2.阳台底面抹灰按水平投影面积以平方米计算,并入相应天棚抹灰面积内。

阳台如带悬臂梁者,
其工程量乘系数1.30。

阳台上表面的抹灰按水平投影面积以平方米计算,套楼地面的相应定额子目。

3.雨蓬底面或顶面抹灰分别按水平投影面积计算,并入相应天棚抹灰面积内。

雨蓬顶面带反沿或
反梁者,其工程量乘系数1.20;底面带悬臂梁者,其工程量亦乘以系数1.20。

4.板式楼梯底面的装饰工程量按水平投影面积乘1.15系数计算,梁式及螺旋楼梯底面按展开面积
计算。

5.天棚顶面刮防瓷、刷乳胶漆、喷涂等,套相应子目后,其人工乘以1.10系数。

6.定额中的单层木门刷油是按双面刷油考虑的,如采用单面刷油,其定额含量乘以0.49系数计算。

7.家具类不分家具功能名称,只按家具结构部位分别按台面、侧面、层板、抽屉、柜门、底板、
顶板、背板套用相应定额,凡无定额子目可套的部位,均套侧面板相应子目。

饰面板层数如与定额不同可按实际层数调整,饰面板减少一层,人工乘以0.75系数,未贴饰面板,人工费乘以0.5系数。

8.装饰线条以墙面上直线安装为准,如天棚安装直线型、圆弧型或其他图案者,按以下规定计算:
1.天棚面安装直线装饰线条人工乘以1.34系数。

2.天棚面安装圆弧装饰线条人工乘1.6系数,材料乘1.1系数。

3.墙面安装圆弧装饰线条人工乘1.2系数,材料乘1.1系数。

4.装饰线条做艺术图案者,人工乘以1.8系数,材料乘1.1系数。

9、满堂脚手架,按实际搭设的水平投影面积计算,不扣除附墙柱、柱所占的面积,其基本层高以3.6m以上至5.2m为准。

凡超过3.6m、在5.2m以内的天棚抹灰及装饰,应计算满堂脚手架基本层;层高超过5.2m,每增加1.2m计算一个增加层,增加层的层数=(层高-5.2m)÷1.2m,按四舍五入取整数。

室内凡计算了满堂脚手架者,其内墙面粉饰不再计算粉饰架,只按每100m2墙面垂直投影面积增加改架工1.28工日。

相关文档
最新文档
