巴中至达州高速公路BD02合同段李家湾铁路跨线桥施工组织设计完整版
巴中至达州指导性施工组织

新建铁路广元至达州线巴中至达州段工程指导性施工组织设计成铁路局二〇一〇年七月目录1、编制依据、编制范围及项目况 (1)1.1 编制依据 (1)1.2 编制范围 (1)1.3 设计概况 (2)2、工程概况 (2)2.1 线路概况 (2)2.2 主要技术标准 (3)2.3 主要工程内容和数量 (3)2.4 征地拆迁数量、类别,特殊拆迁项目情况 (4)2.5.工程特点 (4)2.6 控制工程和重点工程 (5)3.建设项目所在地区特征 (6)3.1 自然特征 (6)3.2 交通运输情况 (10)3.3 水源、电源、燃料等可资利用情况 (11)3.4 当地建筑材料分布情况 (11)3.5 其他有关情况 (13)4、施工组织安排 (13)4.1 建设总体目标 (13)4.2 建设组织机构和任务划分 (15)4.3 总体施工安排和主要阶段工期 (16)4.4 施工准备及建设协调方案 (17)4.5 各专业工程施工工期 (18)4.6 工程接口 (23)4.7 联调联试与运行试验 (24)4.8 施工平面布置示意图等见附图 (25)5、大型临时工程和过渡工程 (25)5.1 大型临时工程 (25)5.2 过渡工程 (26)5.3 小型临时工程 (27)6、控制及重难点工程施工方案 (27)6.1 路基工程 (27)6.2 桥梁工程 (29)6.3 隧道工程 (36)6.4 站场工程 (64)7、施工方案 (67)7.1 路基工程 (67)7.2 桥涵工程 (71)7.4 站场工程 (82)7.5 铺架工程 (84)7.6 站后四电工程 (89)7.7 房建、给排水工程 (99)8、资源配置方案 (101)8.1 物资设备供应 (102)8.2 分年度形象进度及投资安排 (102)8.3 钢轨、道岔供应计划 (103)9、管理措施 (103)9.1 标准化管理 (103)9.2 质量管理措施 (110)9.3 安全管理措施 (114)9.4 工期控制措施 (124)9.5 投资控制措施 (127)9.6 环境保护措施、水土保持措施 (127)9.7 文物保护措施 (129)9.8 节约用地措施 (129)9.9 冬季施工措施 (129)9.10 夏季施工措施 (134)9.11 雨季施工措施 (135)9.12 路基沉降控制及观测措施 (137)9.13 预警机制和应急预案 (137)10.施工组织图表 (140)10.1 施工组织设计附表 (140)10.2 施工组织设计附图 (141)10.3 附件 (142)新建铁路广元至达州线巴中至达州段工程指导性施工组织设计1、编制依据、编制范围及项目概况1.1 编制依据(1)国家有关方针政策,以及国家和铁道部有关规程、规范和验标等。
高速公路 施工组织设计

目录第1章编制依据及说明 (5)1.1编制依据 (5)1.2编制说明 (5)第2章工程概况 (6)2.1项目概述 (6)2.2工程简介 (6)2.3设计标准 (6)2.4主要工程量 (7)2.5施工条件 (8)第3章工程重点难点分析 (10)3.1 工程特点 (10)3.2 工程重点、难点 (10)3.3 施工技术对策 (11)第4章管理和施工组织机构设置 (12)4.1项目组织机构 (12)4.2岗位设置及职责 (12)第5章总体实施思路 (18)5.1 施工总体部署 (18)5.2 施工顺序安排 (18)第6章总体平面布置 (20)6.1 场地布置原则及规划 (20)6.2 项目经理部、现场办公区、生活区布置 (20)6.3 工地试验室 (20)6.4 拌合站 (21)6.6 钢筋加工场 (22)6.7 施工便道 (23)6.8 临时用电 (24)6.9 弃土场布置 (24)6.10 炸药库 (25)6.11 施工用水 (25)6.12 临时通讯 (25)6.13 施工总平面图 (25)第7章工区划分及施工顺序 07.1 桥梁工区划分及施工顺序 07.2隧道工区划分及施工顺序 0第8章主要资源配置 (1)8.1 项目管理人员投入 (1)8.2 主要施工队伍、人员及机械设备配置 (3)8.3 材料计划 (7)8.4 周转材投入 (8)第9章主要工程施工技术方案 (10)9.1桥梁施工 (10)9.2 隧道施工 (16)第10章重点、难点工程施工措施 (91)10.1洞口坍方处理预案 (91)10.2防止隧道坍塌 (91)10.3隧道穿越断层带及软岩大变形段结构措施 (91)10.4隧道防排水预案 (92)10.5隧道溶洞处治预案 (92)10.7隧道岩爆处治预案 (95)第11章施工进度计划及工期保证措施 (97)11.1 施工总体进度计划与目标 (97)11.2 分项工程施工进度计划 (97)11.3 工期保证体系及措施 (98)11.4 资金使用计划 ................................................................... 错误!未定义书签。
四川省巴中至达州高速公路某大桥挖孔灌注桩施工方案

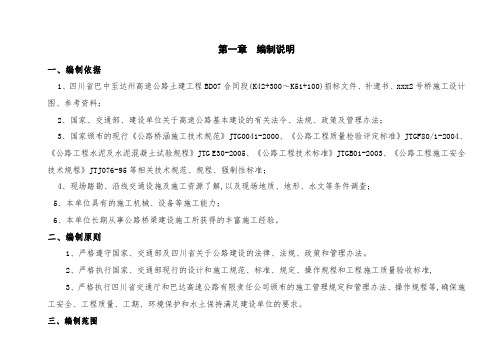

第一章编制说明一、编制依据1、四川省巴中至达州高速公路土建工程BD07合同段(K42+300~K51+100)招标文件、补遗书、xxx2号桥施工设计图、参考资料;2、国家、交通部、建设单位关于高速公路基本建设的有关法令、法规、政策及管理办法;3、国家颁布的现行《公路桥涵施工技术规范》JTG0041-2000、《公路工程质量检验评定标准》JTGF80/1-2004、《公路工程水泥及水泥混凝土试验规程》JTG E30-2005、《公路工程技术标准》JTGB01-2003、《公路工程施工安全技术规程》JTJ076-95等相关技术规范、规程、强制性标准;4、现场踏勘、沿线交通设施及施工资源了解,以及现场地质、地形、水文等条件调查;5、本单位具有的施工机械、设备等施工能力;6、本单位长期从事公路桥梁建设施工所获得的丰富施工经验。
二、编制原则1、严格遵守国家、交通部及四川省关于公路建设的法律、法规、政策和管理办法。
2、严格执行国家、交通部现行的设计和施工规范、标准、规定、操作规程和工程施工质量验收标准,3、严格执行四川省交通厅和巴达高速公路有限责任公司颁布的施工管理规定和管理办法、操作规程等,确保施工安全、工程质量、工期、环境保护和水土保持满足建设单位的要求。
三、编制范围K47+680xxx2号桥1#~5#墩挖孔灌注桩。
第二章工程概况一、工程简介K47+680xxx2号桥地处xx县xx镇xx村,位于老线xxxx旁,本桥全长192m,起点桩号K47+586,终点桩号为K47+778,上部结构为6×30m预应力混凝土简支T梁,共有T梁60片,先简支后桥面连续,桥宽为24.50m。
圆柱式桥墩20个共计348.8m,其中最高桥墩为25.21m,桥墩基础均为人工挖孔灌注桩,桩径为1.5m,20根桩基共计244m,均属于嵌岩端承桩,桩基有效嵌岩深度为:嵌入弱风化岩层有效深度≥3倍桩径,桥台为U形台,扩大基础,系梁10道,盖梁10个,共有混凝土圬工3468.42m3。
巴中至达州高速公路土建工程BD07合同段挡土墙施工方案

巴中至达州高速公路土建工程BD07合同段挡土墙施工方案
一、工程概述
巴中至达州高速公路土建工程BD07合同段位于巴中市至达州市之间,是连接巴中与达州的重要交通枢纽。
本合同段挡土墙施工是工程中的关键环节,对道路安全和可靠性具有重要意义。
二、施工准备
1.根据工程设计图纸确定挡土墙的位置、高度、长度和坡度等参数;
2.准备施工所需的土方机械、挖掘机、推土机等,并进行检查和维护;
3.选购符合要求的挡土墙材料,如砖石、混凝土等;
4.做好施工人员的技术培训和安全教育。
三、施工工艺流程
1.挖土准备:根据设计要求,使用挖掘机在挡土墙基础部位进行土方开
挖,确保基础平整;
2.基础铺垫:在挖好的基础部位铺设砼基础,保证挡土墙的稳固性;
3.墙体砌筑:用选购好的材料对挡土墙进行砌筑,注意石块摆放的紧密
度和水平度;
4.墙体浇灌:完成墙体砌筑后,对挡土墙进行混凝土浇灌,确保墙体牢
固性;
5.表层处理:对挡土墙表层进行养护和处理,保持墙体表面的平整和美
观。
四、施工注意事项
1.施工现场要设置明显的安全警示标志,确保施工人员安全;
2.施工过程中,严格按照设计图纸和工艺要求施工,不得擅自变更;
3.施工人员要按要求佩戴好安全防护装备,遵守操作规程,确保施工安
全;
4.施工过程中要加强与监理单位的沟通,及时处理施工中出现的问题。
以上为巴中至达州高速公路土建工程BD07合同段挡土墙施工方案,希望本方案能为工程的顺利进行提供参考指导。
巴中至达州高速公路土建工程BD07合同段挡土墙施工方案

巴中至达州高速公路土建工程BD07合同段挡土墙施工方案一、工程概述巴中至达州高速公路土建工程BD07合同段挡土墙是为了保证公路路基在土质较松软或陡坡区段的稳定性而设置的一种结构形式。
本施工方案旨在介绍挡土墙施工的具体工序、施工要点和技术措施,确保挡土墙施工质量和工期。
二、施工工序1.试坑及勘探:根据设计要求和标高投放木桩,进行试坑勘探,清理工地,为后续施工做好准备。
2.基础施工:进行挡土墙基础的施工,先进行浇筑混凝土基础,然后按照设计要求设置钢筋,保证基础的稳固性和耐久性。
3.墙体施工:墙体施工采用挖土法,先进行大面积的挖土,并将挖出的土方搬运至指定位置。
然后进行墙体的分段施工,按照设计要求设置钢筋和安装模板,再进行混凝土浇筑,达到墙体的要求高度。
4.排水系统施工:挡土墙需要设置排水系统,包括排水管道和排水孔。
施工时需要根据设计要求进行布置,保证排水系统的通畅和有效。
5.墙面处理:挡土墙的墙面需要进行处理,一般采用抹灰和喷涂的方式。
先进行墙面的抹灰,保证表面光滑平整,然后进行喷涂,增加挡土墙的美观性和耐久性。
6.防护设施:为了保证挡土墙的安全性和可靠性,需要设置合适的防护设施,包括护栏和警示标志。
施工时需要将防护设施设置在挡土墙的上方和周边,确保交通安全。
三、施工要点1.施工前需要对挡土墙的设计图纸和施工方案进行全面的熟悉和了解,确保按照设计要求施工。
2.挡土墙的基础施工要求严格,混凝土的配比和浇筑质量需要符合标准要求,钢筋的设置和焊接需要牢固可靠。
3.墙体施工过程中需要保证模板的安装准确,并按照设计要求进行钢筋设置和混凝土浇筑,保证墙体的垂直度和强度。
4.排水系统的施工需要保证排水管道的质量和通畅性,排水孔的设置需要合理,并且施工时需要确保排水系统与挡土墙有良好的连接。
5.挡土墙的墙面处理需要保证抹灰和喷涂的质量,表面平整光滑,并且喷涂的颜色和质量需要符合设计要求。
6.施工过程中需要注意施工安全,设置合适的防护设施,保证施工人员和设备的安全。
四川巴中至达州高速公路BD04合同段项目经理部石板大桥桩基安全方案

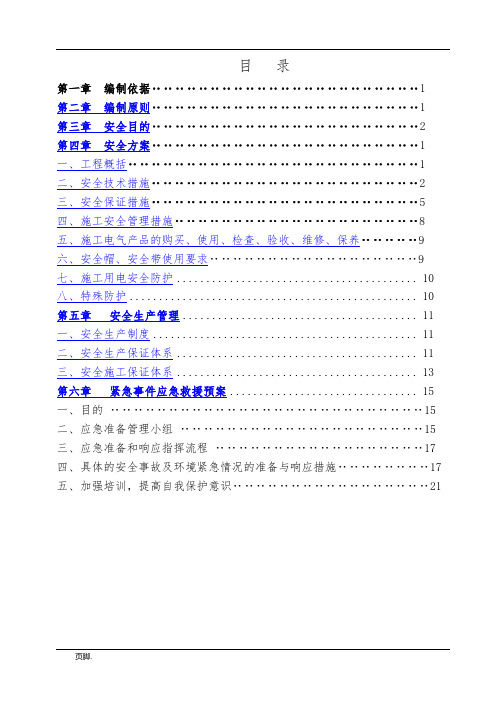

目录第一章编制依据‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥1第二章编制原则‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥1第三章安全目的‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥2第四章安全方案‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥1一、工程概括‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥1二、安全技术措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥2三、安全保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5四、施工安全管理措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥8五、施工电气产品的购买、使用、检查、验收、维修、保养‥‥‥‥‥9六、安全帽、安全带使用要求‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥9七、施工用电安全防护 (10)八、特殊防护 (10)第五章安全生产管理 (11)一、安全生产制度 (11)二、安全生产保证体系 (11)三、安全施工保证体系 (13)第六章紧急事件应急救援预案 (15)一、目的‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥15二、应急准备管理小组‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥15三、应急准备和响应指挥流程‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥17四、具体的安全事故及环境紧急情况的准备与响应措施‥‥‥‥‥‥‥‥17五、加强培训,提高自我保护意识‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥21第一章编制依据1、《四川省至达高速公路土建工程招标文件》。
2、《四川省至达高速公路土建工程施工两阶段施工设计图》。
3、《中铁二十局集团至达高速公路土建工程BD04标项目经理部安全管理办法》的相关条款和国家及地方关于安全生产等方面的法规。
4、集团公司关于发布《安全生产管理办法》的通知。
5、集团公司质量、环境职业健康安全程序文件和管理手册(企业标准QB/ZTWJ:CX1-26-2004-C[0])。
6、中铁二十局四川省巴达高速公路《BD04标段实施性施工组织设计》。
高速公路互通区主线立交桥上部结构施工方案
巴达高速公路BD01合同段巴中东互通立交桥上部结构实施性施工方案安通建设有限公司巴达高速公路BD01合同段项目经理部二〇一一年六月二十四日巴达高速公路BD01合同段巴中东互通立交桥上部结构实施性施工方案项目编制人项目审核人公司批准人日期 2011 年 6月 24 日目录1 编制说明及依据 (1)1.1 编制原则1.2 编制依据2.工程概况 (2)2.1工程概述2.2施工中主要遵循的技术规范和标准2.3 水文、气象及地质情况2.3.1水文情况2.3.2 气象情况2.3.3 地形与地质简况3.施工重难点 (5)4.总体施工方案及施工布置 (6)4.1总体施工方案4.2总体施工布置5.设施及场地布置 (8)5.1施工场地布置5.2水电设施6.施工计划安排 (9)6.1总工期6.2工期计划安排说明6.3施工计划安排6.4主要工序时间计划(横道图)7.主要施工方法 (12)7.1墩柱施工7.2支架基础施工7.3振动沉桩施工安全措施7.4钢管支墩施工7.5底模平台施工7.6模板制作、安装7.7钢筋制作、安装7.8预应力筋(钢绞线)的制作、安装7.9现浇箱梁混凝土的浇筑7.10模板和支架的拆除7.11防撞栏与桥面铺装施工7.12质量保证措施8 现场管理机构、人员、设备配置及现场施工协调 (29)8.1现场管理组织机构8.2施队工人员配备8.3 机械设备配备8.4 现场施工8.4.1减少扰民措施8.4.2与当地村民、监理、设计的协调措施9.安全、质量、工期保证措施 (33)9.1安全保证措施9.1.1安全方针9.1.2安全目标9.1.3安全管理体系9.1.4安全防范重点9.1.5安全保证措施9.1.6 安全技术措施9.1.7 物资材料安全保证措施9.2 质量保证措施9.2.1质量目标9.2.2 质量标准9.2.3 质量管理制度保证措施9.2.4质量控制措施9.3工期保证措施9.3.1建立组织机构和保证体系9.3.2采取行之有效的保证措施9.3.3雨季施工措施10.文明施工及环境保护 (55)10.1 文明施工措施10.2 环境保护10.2.1 施工现场管理10.2.2 施工噪音控制10.2.3 环境空气控制11.附件:钢管桩、钢管立柱支架计算书 (65)混凝土桩基、钢管立柱、贝雷支架计算书互通平面布置图现浇梁支撑墩标准段支架布置图巴中东互通立交上部结构实施性施工方案一、编制说明及依据本施工组织方案于2011年4月25日、2011年6月20日经专家组进行了两次评审,根据专家组评审意见,将施工方案进行了优化修改,修改如下:1、将支架高度大于30米的,改为了直径1.2m钻孔桩基础+φ820×10mm钢管立柱+3根I50c工字钢横梁+贝雷梁+16a槽钢横肋的结构形式。
巴中市巴州区江南二环路二段道路工程跨线桥工程现浇箱梁施工方案
巴中市巴州区江南二环路二段道路工程跨线桥工程现浇箱梁实施性施工方案攀枝花公路建设有限公司S302线巴中城区过境线项目经理部二O一四年四月一日目录1 编制说明及依据1.1 编制原则1.2 编制依据2.工程概况2.1 工程概述2.2 水文、气象及地质情况2.2.1水文情况2.2.2 气象情况2.2.3 地形与地质简况3.施工重难点4.总体施工方案及施工布置4.1总体施工方案4.2总体施工布置5.设施及场地布置5.1施工场地布置5.2水电设施6.施工计划安排6.1总工期6.2工期计划安排说明6.3施工计划安排6.4主要工序时间计划(横道图)7.主要施工方法7.1支架基础施工7.2钢管支墩施工7.3底模平台施工7.4模板制作、安装7.5钢筋制作、安装7.6预应力筋(钢绞线)的制作、安装7.7现浇箱梁混凝土的浇筑7.8模板和支架的拆除7.9质量保证措施8 现场管理机构、人员、设备配置及现场施工协调8.1现场管理组织机构8.2施队工人员配备8.3 机械设备配备8.4现浇梁支架配备9.安全、文明、环境保证措施9.1安全保证体系9.2文明施工措施9.3环境保护措施9.4专项安全技术措施10.附件:支架计算书支架预拱度计算书现浇梁支撑墩标准段支架布置图1 编制说明及依据本施工组织设计是专门针对本项目跨线桥上部结构编写的,主要依据为设计图纸、合同文件、相关的技术规范和标准,并结合现场实际情况,同时借鉴了我们最近几年施工过的类似工程项目经验制订而成。
1.1 编制原则(1) 严格遵循施工图纸及技术规范要求,采用先进的工法施工。
提高施工机械化程度,降低施工成本,提高劳动生产率,减轻劳动强度,统筹安排、均衡生产以达到目标工期。
(2) 组织有相同类似项目经验的员工进场,装备足够优良的机械设备进行施工,保证在规定的工期内完成施工任务并力争提前。
(3) 遵守施工规范和操作规程及国家和交通部关于质量、安全生产规定,确保工程质量与施工安全。
巴中至达州高速公路BD02合同段李家湾铁路跨线桥施工设计完整版
(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制说明 (1)第二章工程概况 (2)第三章工程项目的施工方法、施工工艺3.1 临时工程施工 (3)3.2 基础工程施工 (4)3.3 下部构造施工 (14)3.4 上部构造施工 (21)3.5 桥面系施工 (28)第四章各分项工程的施工顺序、施工注意事项4.1 桥梁工程的各分项工程施工顺序及注意事项 (30)第五章施工质量、安全、环保、进度、费用目标 (31)第六章施工保证措施6.1 施工质量保障措施 (32)6.1.1 施工管理措施 (32)6.1.2 施工组织保障措施 (33)6.2 施工安全保障措施 (34)6.2.1 安全保障制度 (34)6.2.2 安全检查制度 (35)6.2.3 安全管理制度 (35)6.2.3.1施工准备期的安全管理 (35)6.2.3.2施工设施期的安全管理 (36)第七章冬季和雨季的施工安排 (37)第八章施工进度计划 (40)附表一投入本标段的主要施工设备表 (41)附表二劳动力计划表 (42)附表三计划开、竣工日期和施工进度横道图 (43)附表四施工总平面图 (44)第一章编制说明1.1本施工组织设计的编制以公司现有的施工技术力量和历年来桥梁施工的经验作为基点,以总工期12个月,2010年7月1日正式开工,2011年6月30日竣工作为控制进度目标,统筹考虑全合同段的施工工艺、现场布置以及施工进度计划。
1.2施工组织设计中列出的工、料、机具设备等计划,仅作为指导施工时参考用,不作为最后的供应计划。
其各项数量如有出入时,应以施工预算中的数量为准。
1.3本施工组织设计的编制以下列文件和资料为依据:⑴施工图设计文件⑵《公路桥涵施工技术规范》(JTJ041-2000)⑶《公路工程水泥混凝土试验规程》(JTJ053-94)⑷《公路工程集料试验规程》(JTJ058-2000)⑸《公路工程金属试验规程》(JTJ055-83)⑹《公路工程水质分析操作规程》(JTJ056-84)⑺《公路工程质量检验评定标准》(JTG F801-2004)⑻《公路工程施工安全技术规程》(JTJ076-95)⑼《钢筋机械连接通用技术规程》(JGJ107-2003)第二章工程概况2.1 工程概况BD02合同段位于巴中市巴州区兴文镇境内,起于巴中市曾口镇,止于巴中市兴文镇。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)目录第一章编制说明 (1)第二章工程概况 (2)第三章工程项目的施工方法、施工工艺3.1 临时工程施工 (3)3.2 基础工程施工 (4)3.3 下部构造施工 (14)3.4 上部构造施工 (21)3.5 桥面系施工 (28)第四章各分项工程的施工顺序、施工注意事项4.1 桥梁工程的各分项工程施工顺序及注意事项 (30)第五章施工质量、安全、环保、进度、费用目标 (31)第六章施工保证措施6.1 施工质量保障措施 (32)6.1.1 施工管理措施 (32)6.1.2 施工组织保障措施 (33)6.2 施工安全保障措施 (34)6.2.1 安全保障制度 (34)6.2.2 安全检查制度 (35)6.2.3 安全管理制度 (35)6.2.3.1施工准备期的安全管理 (35)6.2.3.2施工设施期的安全管理 (36)第七章冬季和雨季的施工安排 (37)第八章施工进度计划 (40)附表一投入本标段的主要施工设备表 (41)附表二劳动力计划表 (42)- 0 -附表三计划开、竣工日期和施工进度横道图 (43)附表四施工总平面图 (44)第一章编制说明1.1本施工组织设计的编制以公司现有的施工技术力量和历年来桥梁施工的经验作为基点,以总工期12个月,2010年7月1日正式开工,2011年6月30日竣工作为控制进度目标,统筹考虑全合同段的施工工艺、现场布置以及施工进度计划。
1.2施工组织设计中列出的工、料、机具设备等计划,仅作为指导施工时参考用,不作为最后的供应计划。
其各项数量如有出入时,应以施工预算中的数量为准。
1.3本施工组织设计的编制以下列文件和资料为依据:⑴施工图设计文件⑵《公路桥涵施工技术规范》(JTJ)⑶《公路工程水泥混凝土试验规程》(JTJ053-94)⑷《公路工程集料试验规程》(JTJ)⑸《公路工程金属试验规程》(JTJ055-83)⑹《公路工程水质分析操作规程》(JTJ056-84)⑺《公路工程质量检验评定标准》(JTG F)⑻《公路工程施工安全技术规程》(JTJ076-95)⑼《钢筋机械连接通用技术规程》(JGJ)第二章工程概况2.1 工程概况BD02合同段位于巴中市巴州区兴文镇境内,起于巴中市曾口镇,止于巴中市兴文镇。
合同段起点桩号K7+700,终点桩号K15+630,路线全长7925m。
BD02合同段李家湾铁路跨线桥为4-40m预力砼T型梁桥、右幅桥长169m (K13+488.5~K13+573~K13+657.5、4.5+4³40+4.5m,最大桥高16m;左幅桥长169m(K13+440~K13+566~K13+650.5、4.5+4³40+4.5 m),最大桥高16.3m。
桩径为¢200cm,1#~3#桩长15 m 的12根、桩径为¢130cm,0#和4#桩长15 m 的16根、共计28根420 m。
桥台采用肋板式桥台接扩大基础,全桥混凝土共有4713.6 m3、钢材696.255T、检测管及钢板5.667T、钢绞线85.256T、支座80块、锚具15-7的160套、15-8的320套、波纹管¢外77mm 的3183.6m、¢外82mm的6356.8m、桥台和系梁挖方2036.9 m3、锥坡及防护填方12750 m3。
2.2 自然地理BD02合同段工程区属亚热带温暖湿润季风气候,具有雨量充沛、冬暖、春旱、夏热、秋高绵雨的特点。
区内多年平均气温17.25°C,极端最高气温42.3°C、极端最低气温-4.7°C,多年平均降雨量1174.9毫米,最大降雨量1549.2毫米、最小降雨量829.7毫米,降雨量年内分配不均匀,主要集中在5~9月,占全年降雨量的68.4%。
相对湿度80%,风向多为东北风,平均风力1.6~2.1级,最大达8级。
施工区域内河溪为山溪性水流,分别属于巴河与州河水系,区内降雨充沛,地表水较为丰富,但河流流量的季节性变化显著,通常1~3月为枯水期,6~9月为洪水期。
项目区内植被隶属于亚热带常绿阔叶林区的川东及西南山地常绿阔叶林地带—川东盆地偏湿性常绿阔叶林—盆地底部丘陵低山植被地区—川东平行林谷植被小区和川北深丘植被小区。
地貌单元主要为剥蚀侵蚀中、低山及丘陵地貌,部分地段沿巴河、州等河流两岸分布有侵蚀堆积地形。
工程区域构造属于新华夏系第三次沉降带—四川盆地东部,为川东弧形构造带,区内构造展向多变,构造形迹以北北东~北东向梳妆为主,断裂不发育。
测区西北为龙门山北向褶断裂带,北部是米仓山东西向褶皱带,东北与大巴山北西向褶皱带相接,东南邻华蓥山北北东向褶皱带,南西是川中北西部向褶皱带。
工程区在这些构造的中心,为这些构造保卫、控制和影响。
该区域地壳稳定性较好,属于川东部弱震区,地震活动水平相对较弱,其特点是震级中等,频度低,分布零星,附近数百公里无强震震中,区域稳定性较好。
地表水系主要有巴河、通江河及其支流,水深数米至数十米,一般河水随受季节性降雨变化,雨季江水汹涌,江水冲刷对桥台基础有微弱影响。
工程区地下水贫富不均,根据地下水的赋存条件、水理性质,水动力条件分为:松散堆积层孔隙水、碎屑岩类孔隙裂水两类,地下水对混凝土不具有腐蚀性。
本施工区路线穿越中、低山和丘陵地形,场地的工程地质条件简单,工程地质问题较为单一,不良地质及特殊地质现象主要为软基,其次为少量斜坡坡积体。
2.3 施工总平面图(见附表4:施工总平面图)第三章工程项目的施工方法、施工工艺3.1 临时工程施工3.1.1电力设施布置及安装通过对全桥施工作业面的分布、预制场地布置、施工工期以及沿线高压线路网等情况的综合分析,铁路跨线桥施工区域总共考虑布设1处变电房,变压器与距该桥200m的搅拌站共用,变压器总容量为500KVA。
电力设施布置及供电能力:铁路跨线桥施工区域用电从搅拌站变压器处用电缆接至施工区域的变电房,确保该桥施工用电。
同时为减少临时停电的影响,保证施工正常进行,在搅拌站配备1台120KW 发电机备用。
配电房施工及变压器安装:配电房采用砖墙结构,每个配电房占地约12㎡,由人工砖砌而成。
变压器由电力公司统一安装。
3.1.2 施工便道工程进场便道主要依靠现有兴文至关公村的乡村公路,进行改扩建以及部分新修便道。
施工便道设为4m宽,每间隔200m设置长20m、宽6m会车道一处,便道采用泥结石面层。
3.1.3 施工用水李家湾铁路跨线桥工程用水可在附近小河里抽水;经实地考察,该地区的水质良好,符合生产及生活用水标准。
施工时在相应的生产区及生活区均设立一定数量的蓄水池,以保证施工和生活需要。
3.1.4 施工通讯对外联系采用电话、传真方式,内部联系采用对讲机,本工程设固定电话10部,传真机1部,对讲机5部。
3.1.5材料组织1、地材砂、卵石材料来源曾口镇和万昌,材料丰富,通过取样试验可满足低标号砼的要求。
中粗砂用于梁柱等高标号砼要到安康,运距较远。
2、水泥水泥是海螺和华新,都进行了取样试验。
3、钢材钢材是达钢和成都钢材,进行了试验均满足标准要求。
3.1.6 医疗卫生与消防项目部与兴文镇卫生院保持联系,为全体员工提供医疗卫生保障,并按照医疗卫生管理部门的规定对生活供水、食堂、环境卫生、垃圾及污水处理等进行严格控制。
在工程施工期间,按照相关规定,配备足够的消防器材并由专职安全负责人管理,定期进行消防安全检查。
同时对职工进行消防知识教育,做到万无一失。
3.1.7 拌和站及砼运输BD02合同段在场内共设置1个拌和站,供全合同段施工砼用。
采用泵送砼施工,砼在距李家湾铁路跨线桥200m的搅拌站集中拌和。
3.1.8预制场主预制场布置在K11+050~K11+250路基挖方段,长200m,宽26m。
3.2 基础工程施工3.2.1李家湾铁路跨线桥基础施工方案概述李家湾铁路跨线桥桩径为¢200cm,1#~3#桩长15 m 的12根;桩径为¢130cm,0#和4#台桩长15 m 的16根、共计28根420 m。
经过现场调查和综合地质分析,选择采用人工挖孔的方式成孔,施工工艺简单,操作方便,施工速度快,对周围建筑物扰动小,施工安全可靠,对环境污染小,成孔质量好。
测量定位各桩位,安装出渣吊架,边挖孔边护壁,人工挖孔作业成孔后,安装基桩钢筋笼,浇注混凝土,待混凝土达到设计强度后,检测基桩。
3.2.1.1测量放样、孔口护壁砼浇注测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径加护壁厚度为半径画出上部圆周,撒石灰线作为桩孔开挖尺寸线,桩位线定好后,经监理复查合格后方可开挖。
孔口护壁圈厚20cm,其内径200cm和130cm,其顶面高程比桩周地面高程高30~50cm,以利于孔口防护。
其底面与岩层面接触或嵌入岩层20~50cm,防止渗水。
砼标号采用C30级,机械拌和。
3.2.1.2挖孔作业(1)开孔挖孔施工方法采用人工挖孔的方式施工。
开挖桩孔要从上到下逐层进行,每孔钻孔工人3人,钻孔直径Φ200cm和Φ130cm,每次进尺55cm,钻完后取出芯样,使桩孔圆周形成空心槽。
再在孔中心钻一个楔孔,然后取出孔的钻芯,在楔孔内用楔子楔开岩石;在每个桩位孔口安装一套起吊设备,负责提出孔内装入料斗的石渣,并把弃渣堆放在制定的位置。
按照设计要求桩基直径有效地控制开挖桩孔的截面尺寸。
按要求详尽填写挖孔记录表,当桩孔挖至设计标高以后,先利用垂球检查桩孔的垂直度,再利用检孔器检验孔位的竖直孔径、轴线偏位同时还应抽取孔底岩石试样,检验其抗压强度,当各项指标均满足设计要求之后,报请监理工程师同意后,桩基方能终孔。
(2)护壁施工桩内护壁分两种情况:①孔内开挖后,渗水较大,或岩层之间存在较厚的软弱夹层,护壁拟采用全程护壁形式,护壁的厚度要根据井圈材料、性能、刚度、稳定性、操作方便、构造简单等要求,并按受力状况,以最下面一节所承受的土侧压力和地下水侧压力,通过计算来确定。
一般护壁厚度为15cm。
为防止桩孔壁坍方,确保安全施工,挖孔可设置为砼(或钢筋砼)护壁。
当桩孔直径不大,深度较浅而土质又好,地下水位较少的情况下,采用砼护壁;若遇淤泥等软弱地层时,可设置适量钢筋加固,护壁节段间加Φ12cm钢筋,间距40cm,环向加φ8钢筋,间距20cm。
护壁模板采用拆上节、支下节重复周转使用。
护壁模板用5mm钢板制作,作成锥形,高度0.5m~1.0m,模板之间用卡具、扣件连接固定,也可以在每节模板的上下端各设一道圆弧形的用槽钢或角钢做成的内钢圈作为内侧支撑,防止内模因涨力而变形。
可设置活动水平支撑,以方便操作。
桩孔要及时护壁,根据地质情况,每下挖一段,安装护壁模板,浇筑砼护壁砼可在孔位附近采用小型拌和机械拌砼,用绞车吊入孔内浇筑,从模板顶端灌入,用小型振动棒振捣密实,等砼具有一定强度后拆下模板,继续开挖,循环作业。
