路床处理施工方案

合集下载

路床整形施工方案

路床整形施工方案

路床整形施工方案路床整形施工方案一、前期准备工作1.确定整形的路段范围,并清理该路段上的杂物和垃圾。

2.测量路段的长度、宽度和坡度,以便后期的施工计划制定。

3.检查路段上的排水系统,确保排水通畅。

4.安排人员和设备,准备好所需的材料和工具。

二、施工工序1.清除路面杂物使用机械清扫机或者人工清扫工具,清除路面上的杂物和垃圾,确保施工区域干净整洁。

2.修复路面裂缝梳理路面裂缝,清除其中松散的物料,然后填充适量的沥青胶泥或热熔胶条,使路面平整。

3.压实路面使用压路机对路面进行压实,确保路面紧密结实,提高路面的承载力和稳定性。

4.修复路坑将路面上的路坑清理干净,然后填充适量的碎石和沥青混合料,再用压路机进行压实,使修复部位与周围路面平齐。

5.整形路面根据测量结果和设计要求,进行路面整形。

在路面上铺设适量的碎石,然后用压路机进行压实,使路面平整。

6.精修路面使用摊铺机在整形的路面上铺设沥青混合料,然后用压路机进行压实。

对于需要更高质量的路段,可以使用摊铺机进行压实。

7.刷涂封层在整形的路面上刷涂封层,以增加路面的耐久性和抗水性。

封层材料可以选用沥青或者其他适合的材料。

8.路面标线在施工完成后,安排维修人员进行路面标线,以便车辆和行人的正常通行。

使用耐用的路线漆或者反光材料进行标线。

三、安全措施1.在施工现场设置警示标志,提醒车辆和行人注意施工。

2.施工人员必须佩戴安全帽和安全服,严禁吸烟和乱丢垃圾。

3.施工现场必须有专人负责安全管理,确保施工过程中没有安全事故发生。

四、环保措施1.使用环保材料进行施工,减少对环境的污染。

2.对施工现场产生的废弃物进行分类和妥善处理,保持施工环境的整洁。

3.在施工过程中合理使用水源和能源,减少资源的浪费。

五、验收及保养1.施工完成后,进行路面的验收,检查施工质量是否符合要求。

2.对新修复的路面进行保养,定期进行巡查和维修,确保路面的平整和耐久。

以上是路床整形施工方案的主要内容,并根据实际工程情况进行调整和优化,以达到最佳的整形效果。

路床施工重难点及解决措施

路床施工重难点及解决措施

路床施工重难点及解决措施路床施工是道路建设中的重要环节,其质量直接影响着道路的使用寿命和安全性。

然而,路床施工过程中会面临一些重难点问题,需要采取相应的解决措施。

本文将就这些问题进行分析和探讨。

一、路基软弱问题路基软弱是路床施工中常见的难题之一。

在一些土质较差的地区,土壤承载力不高,会导致路基容易塌陷或变形,给道路的使用带来安全隐患。

解决措施:1. 在选址阶段,要进行详细的勘察和分析,确定土质情况,避免选择软弱的地基。

2. 在施工过程中,采取加固措施,如加厚路基、加设排水系统等,提高土壤的承载能力。

3. 使用合适的加固材料,如灰土、石灰等,进行土壤改良,增加土壤的稳定性。

二、地下管线冲突问题在路床施工过程中,可能会遇到地下管线的冲突问题。

如果不加以妥善处理,可能会对管线造成损坏,进而影响到供水、供电等基础设施的正常运行。

解决措施:1. 在设计和规划阶段,要充分考虑地下管线的布置情况,避免与之冲突。

可以进行管线的搬迁或调整。

2. 在施工过程中,要进行地下管线的准确定位,采取探测技术,避免误损管线。

3. 如果发现地下管线与路床施工存在冲突,应及时与相关部门进行沟通,制定合理的解决方案。

三、土质状况复杂问题不同地区的土质状况各异,有的地方土壤松软,有的地方土质坚硬,给路床施工带来了一定的困难。

解决措施:1. 在施工前进行土质的详细调查和分析,了解土质的性质和特点,制定相应的施工方案。

2. 根据土质情况,选择合适的施工方法和材料。

如在松软的土壤中采用加固措施,如加厚路基、加设加筋网等;在坚硬的土壤中采用机械设备进行开挖和夯实。

3. 根据土质的不同,合理调整施工工艺,如在湿土地区采取排水措施,确保施工质量。

四、施工设备选择和操作问题路床施工需要使用各种机械设备和工具,设备的选择和操作是否合理直接影响施工效率和质量。

解决措施:1. 在设备选择上,要根据具体的施工要求和土质情况进行合理的选择。

如在湿土地区可以选择具有良好排水功能的机械设备。

路床施工方案

路床施工方案

东南开发区湖山路道路工程路基施工方案中国航空港建设第十工程总队2006年6月第一章总则一、编制依据1、东南开发区湖山路道路工程设计文件、技术规范等。

2、本工程段现场实际情况。

3、现行的《技术规范》、质量标准等。

二、编制原则施工组织设计按照业主提出的要求,以及我部的宗旨,即将常熟市东南开发区湖山路工程建成一流质量的原则编制,具体体现在以下几个方面:1、采用我部近年来在高速公路、机场及市政建设中使用的先进施工方法、工艺设备。

2、调集精锐的管理人员,组成一个强有力的项目经理部。

3、充分考虑各种不利因素,在综合考虑工期计划、管理机构设置、设备配置、施工方法等因素时留有余地.4、着重考虑本工程的施工特点、难点相应的施工方案和措施。

5、坚持专业化作业与综合管理相结合的原则。

提高机械化、标准化施工作业水平,同时采取综合管理手段,合理调配,以达到整体优化的目的。

第二章施工组织管理一、工程概况:1、概述东南开发区湖山路位于227省道东侧约550m,路线走向为南北向,起于东南大道,终点桩号为K0+750,全长750米,本次施工长度690米。

路床结构为:一般地段为30cm厚8%掺灰处理土+30cm厚6%掺灰处理土;河塘及暗浜段为淤泥清除后,现回填80cm厚7%闷灰土,在回填5%闷灰土至路床顶面.质量要求合格。

2、工程内容及主要工程量本工程共有六项作业内容:1)施工便道工程:施工便道是本工程施工能否顺利进行的关键,根据实际情况,我工段施工便道全长约700M,表层40cm用灰土回填。

2)河塘清淤工程:本工程段涉及鱼塘、河沟较多,清淤工作量大,作业难度也大,它直接影响到工程施工的进度与质量.3)路基土方:本路段所处地形复杂,水塘、农田、宅基、废旧路,施工中要处理好软基及不均匀沉降问题,有一定作业难度。

二、施工组织机构为加强管理确保工程质量按时完成,我单位对本工程实行项目经理负责制,项目经理是本项工程的生产指挥者,对整个标段的工程施工负全责,调度整体工程资金的使用、材料的供应及工程款的结算,积极解决工程难题 ,及时处理施工中出现的问题等,并接受业主、监理对本工程的监督。

路床4%水泥土施工方案

路床4%水泥土施工方案

机西高速公路JXZT-1标路床水泥土施工方案编制:复核:审核:浙江正方交通建设有限公司机西高速JXZT-1标项目经理部二〇一四年五月十五日目录1、编制目的 (2)2、编制依据 (2)3、工程概况 (2)4、试验目的 (3)5、施工现场准备 (3)5.1 工期安排 (3)5.2 施工方法及检验标准 (3)5.3施工组织机构及人员配备 (4)5.4 技术准备 (5)6、水泥土施工方案 (5)6.1、工艺流程图 (5)6.2 验收下路床 (6)6.3 测量放线 (7)6.4 填料要求 (7)6.5 控制素土摊铺厚度 (7)6.6 含水率测定及控制 (7)6.7 散布水泥 (8)6.8 拌和 (8)6.9 整平 (9)6.10 碾压 (9)6.11 养生和保护 (10)6.12检测验收 (10)7、质量控制 (11)8、质量保证体系 (13)8.1.质量目标 (13)8.2.质量保证措施 (13)9、文明施工 (16)10、施工安全注意事项 (16)11、环境保护措施 (16)12、创优措施 (16)路床4%水泥土试验段施工方案1、编制目的为确保机西高速公路JXZT-1标K25+600~K32+000段路床水泥土填筑质量,全面落实业主提出的“样板引路、以点带面、全面创优”的首件工程评估工作。

通过K31+850-K32+000段路床水泥土处理试验段施工,掌握最佳施工方法、施工工艺及技术参数,推广到全标段指导路床填筑施工。

2、编制依据2.1、两阶段施工设计图纸2.2、《河南省机西高速公路工程施工标准化技术指南》2.3、《公路路基施工技术规范》(JTG F10—2006)2.4、《公路工程质量检验评定标准》(JTG F80/1—2004)2.5、《公路土工试验规程》(JTJ E40-2007)2.6、《公路工程施工安全技术规程》(JTJ 076—95)3、工程概况根据《郑州机场至周口西华高速公路两阶段施工图纸设计》有关内容、业主、监理要求,结合本标段具体情况,全线上路床40cm部分采用掺4%水泥土进行填筑。

路床施工工艺(工程部)

路床施工工艺(工程部)

路床施工组织方案测量定线→挖方段路床开挖→填方段清理与掘除→路基土方填筑→石灰土处理层→成活与养护一、测量定线测量放线采用Ⅲ级管理,Ⅰ级管理由业主提供测量控制网,Ⅱ级管理由项目经理部测量室依据业主提供的控制点,每100M在路线两侧设置导线点、水准点,Ⅲ级管理项目分部测量班根据Ⅰ、Ⅱ级控制网加密控制点,沿路线每10M设置路线中心桩、边线桩,各构筑物两边独立设置控制点。

对Ⅲ级管理设定的控制点,由Ⅱ级管理在施工前加以复合。

对路基中心线由Ⅲ级管理放线,Ⅱ级管理复核,路基边线由Ⅱ级管理放出,同时根据路基填筑的高度不同,放坡坡度不同,放出路基边坡的坡脚及开挖段的上口线。

由测量人员进行清表前原地面高程测量,结合设计路面高程初步计算出清表宽度。

平坦地段每10m作一断面,起伏较大地段进行加密断面。

路基正式填筑前每10m 测设一组中线桩。

为确保路基碾压质量,在路堤土两侧需各加宽30cm,当路堤碾压成活后再进行刷坡达到设计宽度及坡度要求。

二、挖方段路床开挖挖方段施工时,先取米做为试验段,将路床清除至设计路床顶标高-1cm,记录测量数据,再经过灰土拌和碾压等工序验收后,记录实测高程,确定下一步大面积施工时挖方时的下挖深度。

一般采用机械开挖,挖至基底标高以上200mm时停止机械挖土,改用人工捡底。

挖方路基的施工标高应考虑到压实后下沉量,其值应有试验确定。

三、填方段清理与掘除在土方回填前,首先清除路基范围内的表土,根据路基下坡角边线进行清表,清表深度取决于现况土质情况,原则上清除表层土30cm 并挖除原地面30cm以下不适宜做为填筑路基的材料,包括:淤泥、垃圾、有机质残渣、地下构造物,地下洞穴等,清至露出原状土层,用重型压路机()进行碾压,对原状土进行土壤压实度检测。

土基压实度达到后方能进行上部回填,路基基底原状土的强度不符合要求时,应进行换填,换填深度,不小于30cm,并分层压实。

对局部坑洼处用素土分层回填夯实,使路基面平整,然后再进行土方填筑。

路床换填施工方案

路床换填施工方案

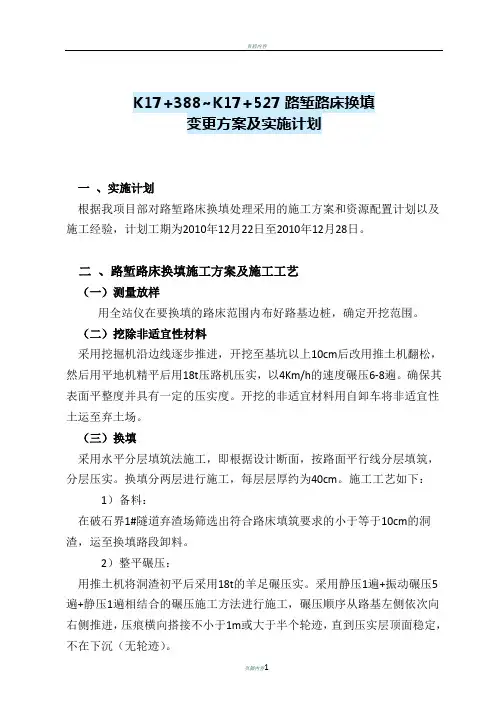

K17+388~K17+527路堑路床换填变更方案及实施计划一、实施计划根据我项目部对路堑路床换填处理采用的施工方案和资源配置计划以及施工经验,计划工期为2010年12月22日至2010年12月28日。

二、路堑路床换填施工方案及施工工艺(一)测量放样用全站仪在要换填的路床范围内布好路基边桩,确定开挖范围。

(二)挖除非适宜性材料采用挖掘机沿边线逐步推进,开挖至基坑以上10cm后改用推土机翻松,然后用平地机精平后用18t压路机压实,以4Km/h的速度碾压6-8遍。

确保其表面平整度并具有一定的压实度。

开挖的非适宜材料用自卸车将非适宜性土运至弃土场。

(三)换填采用水平分层填筑法施工,即根据设计断面,按路面平行线分层填筑,分层压实。

换填分两层进行施工,每层层厚约为40cm。

施工工艺如下:1)备料:在破石界1#隧道弃渣场筛选出符合路床填筑要求的小于等于10cm的洞渣,运至换填路段卸料。

2)整平碾压:用推土机将洞渣初平后采用18t的羊足碾压实。

采用静压1遍+振动碾压5遍+静压1遍相结合的碾压施工方法进行施工,碾压顺序从路基左侧依次向右侧推进,压痕横向搭接不小于1m或大于半个轮迹,直到压实层顶面稳定,不在下沉(无轮迹)。

3)细料嵌缝:在压实的同时采用石粉细料嵌缝,以保证石块紧密、表面平整。

(四)设置渗沟为满足路基排水的要求,根据右幅换填桩号,在桩号K17+360~K17+590段设置Ф200PVC管式渗沟,在桩号K17+390设置横向Ф200PVC管式渗沟。

施工工艺如下:1)基坑开挖采用人工开挖基坑,按放样定出的开挖线施工,从下游向上游开挖,及时回填,不可暴露太久,挖至设计标高,所有挖基土方都及时运走。

2)修整沟壁:开挖后修整坑底及坑壁,保证线型顺畅。

3)在基坑底按照设计图纸铺设一层二布一膜防渗土工布,土工布搭接长度不小于30cm。

4)浇砼基底:防渗土工布铺设完毕,在坑底浇注C15砼渗沟底座,且将砼底座每15m 设置一道伸缩缝并用沥青麻絮填塞。

路基工程路床填筑施工方案

路基工程路床填筑施工方案

路基工程路床填筑施工方案一、路床填筑施工方案的编制依据路床填筑施工方案的编制依据包括路基设计图纸、技术规范、勘察报告、施工组织设计、施工图纸、施工合同和现场实际情况等内容。

其中,路基设计图纸是路床填筑施工方案的主要依据,包括填筑路段的路基横断面、路基长剖面、路基纵断面、路基标高、路基边坡、路基排水等内容。

技术规范是路床填筑施工方案的操作规程,包括路基工程施工及验收规范、路基填筑工程技术规范、路基填筑施工规范等。

勘察报告是路床填筑施工方案的基础资料,包括地质勘察报告、地质勘察资料、地质勘察成果、地质勘察数据等。

施工组织设计是路床填筑施工方案的施工组织和措施设计文件,包括施工方法、施工措施、施工组织、施工步骤、施工工序等。

施工图纸是路床填筑施工方案的施工图纸文件,包括填筑路段的路基图纸、填筑路段的填土分层图纸、填筑路段的填土施工图纸等。

施工合同是路床填筑施工方案的法律依据,包括双方签署的合同文件、工程量清单、工程变更、工程索赔等。

现场实际情况是路床填筑施工方案的实际施工条件,包括地质情况、气候条件、自然环境、交通状况等。

二、路床填筑施工方案的基本要求路床填筑施工方案的基本要求包括施工质量、施工安全、施工进度、施工费用等内容。

其中,施工质量是路床填筑施工方案的首要要求,包括填土的压实度、填土的均匀度、填土的稳定性、填土的排水性、填土的沉降性等。

施工安全是路床填筑施工方案的第二要求,包括施工人员的安全、施工设备的安全、施工现场的安全、施工过程的安全管理等。

施工进度是路床填筑施工方案的第三要求,包括施工工期、施工进度计划、施工进度检查、施工进度考核等。

施工费用是路床填筑施工方案的最后要求,包括施工投资、施工成本、施工费用、施工经济等。

三、路床填筑施工方案的编制程序路床填筑施工方案的编制程序分为筹备阶段、设计阶段、审图阶段、评审阶段、批复阶段、施工阶段等。

其中,筹备阶段包括确定施工组织设计、确定施工图纸、确定施工合同、确定施工人员、确定施工设备、确定施工材料等工作。

市政道路路床施工组织方案

市政道路路床施工组织方案

市政道路路床施工组织方案一、工程概况本次施工项目是在市的一条道路上进行路床施工,涉及到占道施工、挖填路面、路基、基层等建设工序,总工程量约为xxx平方米。

二、施工准备1.施工人员的组织准备:组织施工必须具备有相应的资质证书的施工人员。

根据实际情况,本次施工需要派遣工长、班组长等,共计约xx人。

2.机械设备的准备:为保证施工的顺利进行,本次施工需要准备挖掘机、搅拌机、路面压路机等机械设备。

在施工前要进行设备的检修和保养,确保设备的正常运行。

3.材料准备:根据施工方案的要求,准备充足的砂石、水泥、石子等材料,并按照质量要求进行检验和存储,确保施工材料的质量达到标准。

三、施工过程及安全措施1.占道施工:在施工前,需要与相关部门协商,办理占道施工手续。

按照规定,设置警示标志、提前设立施工警戒线,并配备专人进行交通引导和疏导,确保施工区域的安全。

2.挖掘路面:首先确认路面下的管线和电缆等情况,采取合理的措施,避免对管线和电缆等的损坏。

然后使用挖掘机进行路面的开挖,并进行清理。

3.路基施工:根据设计要求,进行路基的施工,包括土方开挖与填筑、路基压实等工序。

在施工过程中,要严格控制施工层次和厚度,保证路基的平整。

4.基层施工:进行砂石的铺设,并根据路面的要求进行平整和压实。

在施工过程中,严禁步行或车辆直接通过铺设的基层,避免损坏。

5.砂浆施工:根据设计要求,进行水泥砂浆的铺设,包括砂浆的调配、铺设和压实等工序。

保证砂浆的均匀性和强度。

6.路面压实:使用路面压路机进行压实,保持路面的平整和牢固。

按照设计要求进行多次压实。

7.交通安全保障:在施工过程中,要加强对施工区域的交通安全管理,设置施工警戒线和交通提示标志,设立施工警戒员,引导交通流向,提前通知周边居民和单位,做好交通保障工作。

四、质量和安全管理1.施工过程中要严格按照设计要求进行施工,确保施工质量符合标准。

2.施工现场要设置警示标志和警戒线,加强对施工现场人员的安全教育和管理,保证施工人员的人身安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路床处理施工方案
1. 简介
路床处理是公路施工的重要环节之一,是为了提供稳定、均匀的路面基础。

路床处理的主要目的是增加路基的承载力和稳定性,减少路基变形和沉降,保证道路的正常使用寿命。

本文档旨在介绍路床处理的施工方案,包括施工步骤、施工要点和注意事项等内容。

2. 施工步骤
2.1 原始路面清理
在进行路床处理之前,需要先清理原始路面,确保基础清晰、平整。

具体步骤包括:
1.清除路面上的垃圾和杂物,如石块、土石方残留物等。

2.清除路面上的积水,确保路面干燥。

2.2 路基夯实
在清理完原始路面后,需要进行路基夯实。

具体步骤如下:
1.使用挖掘机或推土机等大型机械,将路基表层翻掘至设计标高。

2.使用压路机对路基进行夯实,夯实面积不应超过压路机胶轮的宽度。

3.夯实时要保持压路机的稳定和均匀的行走速度,确保路基夯实均匀。

2.3 路面平整
路基夯实完成后,需要进行路面平整。

具体步骤如下:
1.使用铲车等机械,将适量的碎石铺设在路基上,碎石的厚度应根据设
计要求确定。

2.使用压路机将碎石进行夯实,夯实时要保持夯实面积和压路机的行走
速度均匀。

2.4 路面整平
路面平整是路床处理的最后一步,需要将路面整平并达到设计要求。

具体步骤如下:
1.使用摊铺机将沥青或其它道路铺设材料均匀地摊铺在路面上。

2.使用平辊对摊铺材料进行压实,压实时要保持平辊的稳定和均匀的行走速度。

3.根据需要,可使用平刀等工具对路面进行修整,确保路面的水平度和纵向坡度符合设计要求。

3. 施工要点和注意事项
在进行路床处理的施工过程中,需要注意以下要点和注意事项:
•施工过程中,需对各种施工机械和工具进行定期检查和维护,确保其正常工作。

•路基夯实和路面压实时,应根据设计要求和实际情况掌握夯实层数和夯实面积。

•在施工过程中,要及时清理和处理施工现场的垃圾和杂物,保持施工环境整洁。

•施工人员应严格遵守安全操作规程,佩戴个人防护装备,确保施工人员的安全。

•在进行路面整平时,应注意控制摊铺材料的温度,避免过高或过低的温度对施工质量的影响。

4. 施工进度计划
根据实际情况,施工进度计划可以根据以下步骤进行安排:
1.第一天:完成原始路面清理和基础夯实工作。

2.第二天:进行路面平整和整平工作。

3.第三天:完成路面整平和最后的修整工作。

4.第四天:进行施工现场的清理和整理。

5. 施工质量控制
为了确保路床处理的施工质量,需要进行以下控制措施:
1.在施工过程中,定期进行质量检查,确保施工质量达到设计要求。

2.按照设计要求和规范要求,对路基夯实和路面压实进行质量检测。

3.对施工机械和工具进行定期检查和维护,保证其正常工作和安全性能。

6. 施工材料和设备
在路床处理的施工过程中,需要使用以下材料和设备:
•挖掘机或推土机
•压路机
•平辊
•摊铺机
•平刀
•碎石
•沥青或其它道路铺设材料
7. 施工费用预算
根据实际施工情况和材料价格,进行施工费用的预算。

具体费用可根据以下因素进行评估:
•施工人员的工资和福利费用
•材料的购买费用
•施工机械和设备的使用费用
•监理和检测费用等
8. 施工安全管理
在进行路床处理的施工过程中,要严格按照安全管理要求进行操作,保障施工人员的安全。

具体安全管理要求包括:
•施工人员必须佩戴个人防护装备,如安全帽、安全鞋、工作服等。

•施工现场需要设置警示标志和警示标识,提示施工区域的危险和注意事项。

•施工机械和设备必须经过检测和维护,确保其安全性能和操作正常。

•施工人员应严格遵守操作规程,禁止违章操作和违规行为。

9. 结束语
本文档介绍了路床处理的施工方案,包括施工步骤、施工要点和注意事项等内容。

在进行路床处理施工时,必须严格按照规范要求和安全管理要求进行操作,保障施工质量和施工人员的安全。

通过合理的施工方案和施工管理,确保道路建设的质量和工期的安全顺利进行。
