室外给排水工程施工方案

室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 1 = 西乡室外给排水工程施工方案

一、 工程概况:

二、 西乡站给水管道3191m、污水管道3559m、500m³消防水池1座、400m³消防水池1座;

三、 工程工期

整个工程施工工期为640天。

四、 施工阶段

施工顺序为:先排水后给水。依现场可提供的场地进行施工.

三、施工程序

1、测量放线

测量工程师及测量负责人针对本工程现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,并进行复核无误。测出各点管底标高,核对施工图中的地下管网位置高程是否准确。

2、沟槽开挖

土方工程应根据现场的实际情况和设计要求,计算各施工段挖方与填方的数量。

A、开挖前经施工负责人、测量工程师、甲方现场工程师和监理公司复核检查管线及标高无误,设计与地下管网构筑物相符才能开挖沟槽。

B、开挖时应注意对周围的构筑物的保护,不要压坏或碰撞,保证安全,并与有关施工单位协调。

C、埋管段施工原则上采用人工进行沟槽开挖。应根据不同土质情况,室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 2 = 采用适宜的放坡系数开挖沟槽(见开槽断面图),根据不同的土类确定为1:0.33~1:0.75。开挖沟底宽,应比管道构筑物横断面最宽处加宽0.5米,•以保证基础施工和管道安装有必要的操作空间,挖方堆放于管沟一侧,开挖沟槽边线1.0m以外处。以减少坑壁荷载,保证基坑壁稳定,且不影响交通。沟槽开挖期间应加强标高和中线控制测量,防止超挖。当人工开挖沟槽深度超过2.0•米且地质情况较差时,需对坑壁进行支撑。

D、砼灌注桩破除采用覆带式单头液压岩石破碎机破碎,其它小体积钢筋砼采用风镐破除。

E、施工排水:施工期间为保持管沟槽底内干燥,根据埋管段实际情况,采用以下方式进行排水:a、埋管施工的沟槽开挖,管道安装应由低向高进行,以利自然排水;b、开挖沟槽一侧设排水沟,平坡段每间隔一定距离设集水坑,采用抽水机进行排水。

3、管道基础

管道基础,视地下土质情况而定。管槽开挖后,如遇橡皮土,密实度不符合规范要求的,需做换土处理,然后进行分层夯实。给水管道管顶埋深不小于0.7m,排水管道管底埋深不小于1.0m。给排水管沟底铺设200mm厚砂垫层,即可安装管道。回填进行300mm厚3:7灰土垫层分层夯实,压实系数不小于0.95。

如遇基槽土质松软,不符合设计要求的,必须提请甲方和设计院确定施工方案及工程量。正常情况基础施工处理须严格按照有关规定进行。

4、管道安装

A、吊装下管 室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 3 = 管道安装采用人工和手动葫芦及起重车相配合的方式进行吊装下管,管道吊装必须用专用吊装胶套钢丝绳,不准用钢丝绳直接吊装。管道安装前必须对垫层的标高进行复测,并先定出节点和构筑物的位置。

管道安装时,严格控制管口中心高程及左右偏移,除图纸中规定外,不得大于5mm,高程偏差控制在±20MM内,直管至少每两节测一次,弯管、渐变管每节测一次。每节斜率不得超过1.5/1000。管道安装后逐节或逐段管口的椭园度不得超过3D/1000(•其中D为管道直径)。

B、双壁波纹管安装

(1)下管前,就图纸要求进行排管,检查管节和承口朝向与图纸是否相符。

(2)管子吊运及下沟时,应采用可靠的吊具,应平稳下沟,不得与沟壁或沟底相碰撞,应保证槽壁不坍塌。

(3)下管后,应对管膛进行清理,不得有异物存在。管道安装和铺设中断时,应用塞子或堵板将敞口封闭,不要将工具和材料放在管内。

(4)稳管时,每根管于必须仔细对准中心,管底应与管基紧密接触,管轴线和坡度应经仪器检测,并经监理工程师核准后加固稳管。

(5)安装时,应使管内底高程符合图纸规定,接口内平顾,在一个井段内应按图纸要求,挑选管壁厚度一致的管子安装。

(6)沟槽基底与检查井的底槽跨空处安管时,应将管下处理填实,当在检查井处安装需要断截短管时,其破茬不得朝向检查井内。

(7)稳管后填砂包管,承包人应及时将管内多余灰浆拉掉。

(8)在铺设前,承包人应将承口内部及插口外部洗刷干净,管于安室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 4 = 装应经仪器控制进行,使管中线位置和管内底高程符合图纸要求;接口环形缝应均匀一致,接口缝填揭密实,口部抹成斜面;及时清除管内砂浆,接缝成活后应进行养护。

5、材料准备

由于工期紧,各专业施工队伍交叉作业施工,场地小、施工作业面狭窄,所需给水管管、排水管、阀门、水泥、砂等材料保证在使用前1-2天运达现场,以保证施工进度的顺利进行。

6、管道试压

各道工序完成,经检验符合要求后进行水压试验。

A、 水压试验前堵板安装。

B、水压试验时,必须有接收单位质量检查负责人、甲方代表、

监理公司等单位代表参加。

C、试验要求:稳压1小时后压力降不大于0.05Mpa为合格,然后降至工作压力进行检查,压力应保持不变,不渗不漏。

D、污水管道闭水试验

(a)污水管道必须按图纸要求有关规定进行闭水试验。

(b)管道的闭水试验应在管道、检查井外观检查合格,管道未作回填土,沟槽内无积水,全部预留孔洞封堵严密、牢固,并报监理工程师核准后方可进行。

7、土方回填及外运

A、水压试验后的管槽紧接进行回填夯实,原土夯实,并按设计要求密实度达95%。回填素土密实度达95%以下者,视为不合格,回填后的室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 5 = 余土组织外运。

B、管道施工经质检部门检验后,采用边施工边回填细砂,回填范围至管径上方20CM•的管子胸腔两侧夯实。同时处理余土外运。

C、土方回填施工按要求分段、分层填筑,每层厚度不超过30cm。采用蛙式或振动式打夯机夯实填土。分段填筑时还应预留0.3m以上的搭接平台,与下段施工相互衔接。

D、在管沟开挖及回填过程中,根据实际情况及时将余土用汽车外运,破除砼全部外运25KM以外,预防阻碍交通和影响市容。

8、给水管道冲洗消毒

管道试压验收合格后,•收尾工序紧接安排管道冲洗消毒。

1)、第一次冲洗:首先打开进水阀门进行冲洗,在一定时间内检查排放出来的水达到基本清透,无杂物时,停止冲洗,关闭进水阀门,即组织投药。先将漂白粉溶解成药液后,用水泵慢慢压进管内,药液投完后开启进水阀少许,让药液均匀的散在管内,直至排水口处闻到药味时,即关闭进水阀和排水阀,让管内药液进行24小时消毒过程。

2)、第二次冲洗:经24小时消毒后进行二次冲洗,•按第一次同样方法进行,待出水质清透无杂质、无药味即进行水质取样化验,完成冲洗消毒的全过程。

不小于35%。

C、砌筑时应随时检测直径尺寸,注意井筒的表面平整。

D、井内壁抹面应光滑,砂浆配比为1:2.5。

E、井内爬梯应与井盖口边位置一致,铁爬梯安装后,•在砌筑砂浆及 室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 6 = 四、施工总进度及保证措施

1、施工总进度

施工总进度依现场可提供场地确定。

2、施工平面布置图

施工平面布置图见附图。

3、进度计划的控制措施

本工程工序多、工期紧,为确保施工进度计划的实施,将采取如下几方面措施进行控制:

A、抓好重点项目的施工:对关键线路上的分项工程的生产率按有效工日控制,并据此配备机械和人员,以保证关键线路上的项目按期完成。

B、调配关键性项目施工的时间及力量:对非关键线路上的项目也在有效工日内,合理调整作业时间,使其不影响关键线路上的项目施工,同时保持投入的机械量和施工人员处于均衡状态。

C、加强施工力量配备:将在全公司范围内抽调具有丰富理论知识和实践知识的技术骨干4人,技术工人25人,•其它行政管理和后勤人员3人,•另根据工程进度需要招聘若干熟练民工配合。施工机械从全公司内抽调性能可靠的设备10余台,并根据需要购置部分设备,从施工力量方面保证施工进度计划的落实。

D、加强计划管理:围绕施工总进度要求,按季度、月安排实际施工进度表,按日编制详细的施工进度计划表,向生产工段下达生产任务并及时收集资料、调整计划,使之具有指导的作用。同时工程主管部门编制主要器材供应计划和财务用款计划,以保证施工有条不紊地进行。 室外给排水工程施工方案

------------------------------------------------------------------------------------------

= 7 = E、加强同外部单位的联系与协作:指挥部、设计单位和当地政府部门都是与本工程施工进度密切相关的单位。施工期间我们将按指挥部要求进行,在施工技术等方面积极与设计单位联系,努力创造一个良好的施工环境。

F、加强施工技术管理:施工技术管理是影响施工进度的关键因素之一,在全面推行技术责任制的基础上,突出项目技术负责人(项目总工程师)的主导地位,从而提高生产效率。

G、尽量采用新技术、新材料和新工艺,以提高质量,加快施工速度。

H、充分利用我公司的优势:我公司是深圳市的大型综合企业,多年来一直坚持精心组织、科学管理、尊重人才的企业发展战略,拥有一大批经验丰富的市政工程施工和管理技术人才,市政施工技术等资料特别齐全,特别是参与了深圳地区的多项市政设施的施工,积累了许多技术和施工管理经验。为我公司在施工过程中遇到技术和其它困难的解决提供了良好的条件。

合集下载

室外工程施工方案

室外工程施工方案

室外工程施工方案

室外工程是整个工程在施工竣工前的最后一项施工内容,其施工期间要求整个场地必须将材料、设备和垃圾都清运出场。在施工过程中主要涉及室外给排水和园林绿化。

一、室外给排水施工

(一)施工准备

1、施工技术准备

(1)会同有关单位搞好现场接收工作

A.现场交接的重点是施工测量与有关资料的移交,详细复核有关红线点。

B.对场地内地下管线进行全面地了解,并要求有关单位提供相关资料。

(2)熟悉和会审施工图纸,组织工程技术人员认真学习施工图纸,施工图纸的设计意图,全面熟悉和掌握图纸的全部内容,提出改进设计便于施工的合理化建议。

(3)技术交底:在工程开工前,工程技术负责人分别组织参加施工的人员进行技术交底,应结合具体操作部位,关键部位和施工难点原质量要求,操作要点及注意事项进行交底,技术交底采取“双层三级制”,即技术负责人同班组长和质检员接受交底要认真反复地学习。班组长接受交底后要组织工人进行反复学习,认真执行。

(二)给水工程

本工程给水管道采用球墨铸铁给水管,穿口橡胶密封圈接口,给水管道穿越道路段应设置金属套管,套管规格比主管大二号。均采用焊接钢管。管道与阀门连接均采用法兰连接。

给水管施工工艺流程为:施工准备→测量放线→管沟开挖→人工清槽自检→管道安装→水压试验→回填→消毒、冲洗→现场清理。

1、管线定位测量及放线

按照设计图要求对给水管道的平面位置进行平面定位。如果在实际施工过程中出现平面位置与其他管线冲突,则及时通知设计院进行现场处理。

每段施工完毕后,根据实际的施工情况在平面图中标注已经敷设的位置及坐标,可以及时地反映已经施工的管道定位及布置情况,及时分析整个给水工程完成情况。

测量人员根据施工图进行管段的起点、终点、转折点、室外消火栓的平面定位,用全站仪进行平面坐标放样,打设钢筋桩。在土方开挖开始前,根据工程情况,准备测量仪器并进行标定,测定管道中心线及附属构筑物的位置(即施工放线工作)。管道的中线位置、基底标高、各个预留接管井及特殊井的位置以及管道的交叉等,必须符合设计图纸或项目监理的要求;核对接入原有管道接头外的高程;测量有关的地面、箱涵、地下管道高程;上述测量的误差应符合GB50268-97中表2.0.5的规定。

室外管网施工方案-给排水

室外管网施工方案-给排水

目录

1.编制说明………………………………………………………………………………………1

1。1 编制依据……………………………………………………………………………………1

1。2 编制范围……………………………………………………………………………………1

2.工程概况………………………………………………………………………………………1

2。1 工程简介……………………………………………………………………………………1

3.管理目标………………………………………………………………………………………2

4.设备准备和人员配备及主要材料供应………………………………………………………2

4。1 人员配备和设备准备………………………………………………………………………2

4。2 主要材料供应………………………………………………………………………………3

5.施工方法及工艺………………………………………………………………………………3

5。1 测量控制……………………………………………………………………………………3

5。2 排水管道工程………………………………………………………………………………4

5。2。1 施工顺序…………………………………………………………………………………4

5。2。2 施工准备…………………………………………………………………………………4

5。2。3 测量放线…………………………………………………………………………………4

5.2。4 管沟开挖…………………………………………………………………………………4

5。2。5 管道基础施工……………………………………………………………………………5

5。2。6 检查井施工………………………………………………………………………………7

5。2。7 闭水试验…………………………………………………………………………………8

5.2。8 回填土方…………………………………………………………………………………8

室外给排水管道施工方案

室外给排水管道施工方案

室外给排水管道施工方案

一、概述

雅保化工(南京)有限公司PAM 1项目,位于南京化学工业园内,我公司工作范围为PAM 1项目的装置区和辅助生产区。本工程室外给水排水包括:生活给水系统、生产给水系统、消防给水系统、循环水系统、脱盐水系统、雨水系统以及生活生产污水系统。管道材质主要有:不锈钢、碳钢、聚乙烯以及钢筋砼;管道连接形式主要为焊接、熔接、承插粘接。除脱盐水不锈钢管试验压力为,其余管试验压力均不大于。

主要工程量如下表:

序号 名称 规格 单位 数量

1 不锈钢管 DN25 米 190

2 碳钢焊管 DN100~150 米 700

3 碳钢螺旋焊管 DN200~800 米 920

4 HDPE管 DN100 米 430

5 HDPE双壁波纹管 DN200 米 350

6 钢筋砼管 DN300~600 米 880

7 管件 DN25~400 个 80

8 阀门 DN100~800 个 18

9 消防栓(炮) 个 11

10 阀门井 个 20

11 检查井 个 43

12 雨水口 个 42

二、编制依据

1.设计的给排水图纸(图号:2006088-700-80)

2.《给水排水管道工程施工及验收规范》GB50268-97 3.《埋地钢质管道聚乙烯防腐层技术标准》SY/T4013-1995,

4.《室外硬聚乙烯给水管道工程施工及验收规范》CECS18:90,

5.《建筑给排水及采暖工程施工质量验收规范》GB50242-2002,

6.《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-98,

7.《埋地塑料排水管道工程技术规程》DG/TJ08-308-2002,

8.《埋地聚乙烯给水管道工程技术规程》CJJ101-2004,

9.《建筑给水排水设计规范》GB50015-2003

10.标准图S系《给水排水标准图集》:05S502;02S515;04S516;95S518;01S201;02S404。

室外给排水工程施工方案和技术措施

室外给排水工程施工方案和技术措施

室外给排水工程施工方案和技术措施

设计要求:对没有雨水管线或不完善的社区增设雨水排水系统,合理设置雨水篦子,保证路面排水通畅;对雨污合流的社区,要做到雨污分流,增加雨水排水系统。

一、室外雨水工程

室外雨水管道采用HDPE双壁波纹塑料管,弹性密封圈(采用三元乙丙橡胶或氯丁橡胶)承插连接。雨水管道基础:采用150厚中粗砂为垫层,素土夯实基础,压实系数≥0.95,具体《市政排水管道工程及附属设施》。回填土要求:管道上皮500mm内不得回填块石、碎砖石或冻土块;500mm以上不得集中回填块石、碎砖石或冻土块。回填材料可选用碎石屑、粒径小于40mm的砂砾、高(中)钙粉煤灰、中粗砂或沟槽开挖出的良质土。回填时分层夯实,机械夯实不大于300mm;人工夯实不大于200mm。管道与检查井的连接《市政排水管道工程及附属设施》。

1、工艺流程

施工准备→测量放线→沟槽开挖→管基施工→管道敷设→检查井施工→管道闭水实验→管沟回填

2、施工准备

1)技术准备

①充分熟悉设计图纸及设计要求;

②根据图纸要求准备相应施工图集等技术资料。

③本次改造工程所涉及的小区相对年代久远,地下情况复杂。在施工前需向产权单位及各专业公司索要原有地下管线路由图,并根据原有地下管线线路由图进行复测,摸清地下管线情况,且施工前必须有各专业公司人员到现场进行交底。管道施工在原有路面拆除后进行。

2)材料准备

①材料进场后搬运管材时,应小心轻放,避免油污。严禁剧烈撞击、与尖锐物品碰触、抛摔拖滚;

②管材存放在通风良好、温度适宜的库房或简易棚内,不得露天存放;距离热源不大于1m; ③管材应水平堆放在平整的地上,应避免弯曲管材,堆置高度不得超过1.5m。管件应逐层码放,不得叠置过高。

(2)测量放线

测量放线,放样出管沟开挖的边线并用白灰等标记;测量标高。

3、沟槽开挖施工

1)管槽开挖前应探明地下管线和障碍物,以便施工时避让或保护。

2)管槽开挖宽度不宜过宽,保证操作空间即可,根据现场土质及开挖深度确定放坡坡度。

室外给排水及采暖工程施工方案

室外给排水及采暖工程施工方案

XXX有限公司

室外给、排水及采暖工程

编制单位:XX公司

编 制 人:X

编制日期:X

精品文档

成功不是偶尔而是必然

目 录

一.编制依据----------------------------------3

二.工程概况----------------------------------3

三.施工部署----------------------------------3

四.主要分项工程的施工方法--------------------5

五.季节性施工 -------------------------------11

六.主要机具设备配备--------------------------14

七.主要注意事项------------------------------14

精品文档

成功不是偶尔而是必然 一 编制依据

(一)施工图

室外给排水施工图纸。

(二)主要图集、标准、规程、规范:

1、图集:华北地区标准图88J9(室外工程)

2、标准、规程、规范:

(1)采暖与卫生工程施工及验收规范

(2)土方与爆破工程施工及验收规范

(3)建筑工程施工测量规程

(4)建筑工程冬期施工规程

(5)建筑安装工程资料管理规程

(三)招标文件、施工合同及对现场的堪勘。

(四)工程建设地点的现场条件:

二 工程概况

本工程为XX公司室外给排水工程,主要内容为生活、生产室内消防管线、室外消防管线、雨水管线及污水管线、采暖管线的敷设以及各类管道的打压、冲洗、试水;设计要求的保温、防腐、保护等。

土建内容包括:管沟土方开挖及回填、阀门井、雨、污水井等。

三 施工部署

(一)工程目标

1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量优良。 精品文档

成功不是偶尔而是必然 2、安全目标:

按北京市文明安全工地标准施工。并充分利用我单位优势,在现场设两名保卫负责现场安全保卫工作。

室外给排水管道施工方案 2

室外给排水管道施工方案 2

室外给排水管道施工方案

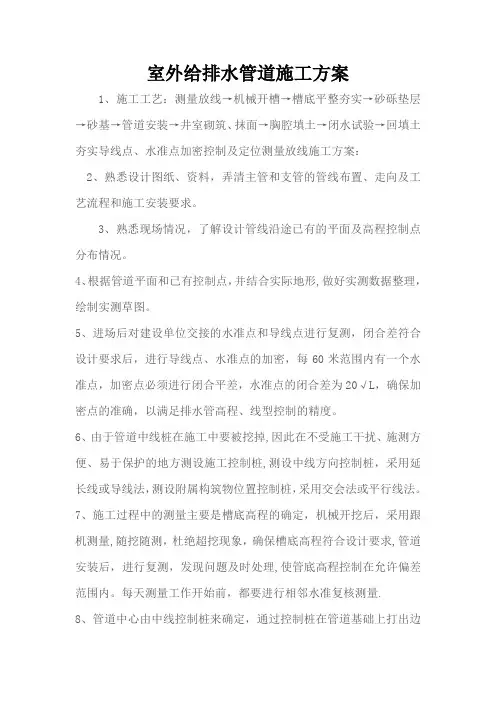

1、施工工艺:测量放线→机械开槽→槽底平整夯实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水试验→回填土夯实导线点、水准点加密控制及定位测量放线施工方案:

2、熟悉设计图纸、资料,弄清主管和支管的管线布置、走向及工艺流程和施工安装要求。

3、熟悉现场情况,了解设计管线沿途已有的平面及高程控制点分布情况。

4、根据管道平面和已有控制点,并结合实际地形,做好实测数据整理,绘制实测草图。

5、进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计要求后,进行导线点、水准点的加密,每60米范围内有一个水准点,加密点必须进行闭合平差,水准点的闭合差为20√L,确保加密点的准确,以满足排水管高程、线型控制的精度。

6、由于管道中线桩在施工中要被挖掉,因此在不受施工干扰、施测方便、易于保护的地方测设施工控制桩,测设中线方向控制桩,采用延长线或导线法,测设附属构筑物位置控制桩,采用交会法或平行线法。

7、施工过程中的测量主要是槽底高程的确定,机械开挖后,采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计要求,管道安装后,进行复测,发现问题及时处理,使管底高程控制在允许偏差范围内。每天测量工作开始前,都要进行相邻水准复核测量.

8、管道中心由中线控制桩来确定,通过控制桩在管道基础上打出边线,确定管道的铺设位置。

9、井室高程根据设计要求进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量。

10、沟槽开挖及基础处理:

1)熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证批准后方可进行沟槽开挖.

2)工程采用挖掘机进行开挖,沟槽开挖要严格控制挖深及管道中心线,机械开挖留20cm的余量,由人工清槽至设计槽底高程位置,并将里程桩引至槽底。

3)严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质情况,必要时应请驻地监理和甲方及设计代表现场确定放坡系数,以防槽边塌方。

室外施工方案(3篇)

第1篇

一、项目概述

本项目位于我国某城市,主要施工内容包括道路工程、桥梁工程、给排水工程、照明工程、绿化工程等。施工总工期为12个月,为确保工程质量和安全,特制定本室外施工方案。

二、施工组织与管理

1. 施工组织机构

(1)项目经理部:负责整个工程的施工组织、协调、管理及决策。

(2)工程技术部:负责施工图纸的审核、技术交底、施工方案的编制及施工过程中的技术指导。

(3)质量安全管理部:负责工程质量、安全、环保等工作。

(4)物资供应部:负责工程所需物资的采购、供应及管理。

(5)现场管理部:负责施工现场的日常管理、协调及施工进度控制。

2. 施工管理措施

(1)建立健全施工管理制度,严格执行国家及地方有关法律法规。

(2)加强施工现场的管理,确保施工现场的整洁、有序。

(3)加强施工人员的安全教育,提高施工人员的安全意识。

(4)加强工程质量控制,确保工程质量达到设计要求。

三、施工方案

1. 道路工程

(1)施工工艺:采用水泥混凝土路面施工工艺。

(2)施工流程:测量放样→基层施工→水泥混凝土浇筑→养护→交通管制。

(3)施工要点:严格控制水泥混凝土配合比,确保路面平整、密实。

2. 桥梁工程 (1)施工工艺:采用装配式桥梁施工工艺。

(2)施工流程:测量放样→基础施工→预制构件制作→构件运输→安装→验收。

(3)施工要点:严格控制预制构件的质量,确保桥梁结构安全、稳定。

3. 给排水工程

(1)施工工艺:采用埋地管道施工工艺。

(2)施工流程:测量放样→管道开挖→管道铺设→回填土→验收。

(3)施工要点:严格控制管道的埋深、坡度及管道接口的质量。

4. 照明工程

(1)施工工艺:采用高压钠灯照明施工工艺。

(2)施工流程:测量放样→电缆铺设→灯具安装→调试→验收。

(3)施工要点:严格控制电缆的埋深、间距及灯具的安装质量。

5. 绿化工程

(1)施工工艺:采用乔木、灌木、地被相结合的绿化施工工艺。

室外给排水管道专项施工方案

室外给排水管道专项施工方案

XXXXXXXXXXXXX车辆管理所

室外给排水管道

专项施工方案

施工单位:XXXXXXXXXXXXX

编制:

审核:

审批:

日期:年月日

目录

一、编制依据

1、《工程测量规范》(GB -2007)

2、《建筑地基基础设计规范》(GB -2002)

3、《砌体工程施工质量验收规范》(GB-2002)

4、《混凝土结构工程施工质量验收规范》(GB-2002) 5、《建筑装饰装修工程施工质量验收规范》(GB-2002)

6、《建筑地面工程施工质量验收规范》(GB-2002)

7、《室外给水设计规范》(GB -2006)

8、《室外排水设计规范》(GB -2006)

9、《建筑给水排水及采暖工程施工质量验收规范》(GB

-2002)

10、《建筑安装工程质量检修评定同一标准》(GB-2002)

11、《埋地塑料排水管道施工图集》(04S520)

12、《建筑小区塑料排水检查井图集》(08SS523)

13、《砖砌化粪池图集》(02S701)

14、《埋地硬聚氯乙烯排水管道工程技术规程》(CECS

122:2001)

15、《建筑小区塑料排水检查井应用技术规程》(CECS

227:2007)

2、工程概略

本方案叙述的是XXXXXXXXXXXXX车辆管理所室外管网工程。

该地块室外给水管道设计采用PE管电热熔连接,主管道为DN100,靠人行道边敷设,埋深0.7米,过车道采用钢套管保护。主管接自市政给水管道后分接至各单体工程,室外消火栓采用地上式消火栓,阀门井采用砖砌阀门井。

室外排水工程,包括室外雨水、污水,全部排水体系采用雨污分流。雨、污水排水管道采用HDPE双壁波纹塑料管,弹性密封橡胶圈承插式连接,检查井采用砖砌检查井。雨水口采用联合式单篦砖砌雨水收集口,雨水经检查井收集后流入市政管网。污水的化粪池采用砖砌化粪池,池壁砖砌及底板顶板浇捣钢筋混凝土。

本工程污水经化粪池以后排入市政污水管道。

室外给排水管道施工方案 3

室外给排水管道施工方案

一、概述

雅保化工(南京)有限公司PAM 1项目,位于南京化学工业园内,我公司工作范围为PAM 1项目的装置区和辅助生产区。本工程室外给水排水包括:生活给水系统、生产给水系统、消防给水系统、循环水系统、脱盐水系统、雨水系统以及生活生产污水系统.管道材质主要有:不锈钢、碳钢、聚乙烯以及钢筋砼;管道连接形式主要为焊接、熔接、承插粘接。除脱盐水不锈钢管试验压力为3.9MPa,其余管试验压力均不大于1。2MPa.

主要工程量如下表:

序号 名称 规格 单位 数量

1 不锈钢管 DN25 米 190

2 碳钢焊管 DN100~150 米 700

3 碳钢螺旋焊管 DN200~800 米 920

4 HDPE管 DN100 米 430

5 HDPE双壁波纹管 DN200 米 350

6 钢筋砼管 DN300~600 米 880

7 管件 DN25~400 个 80

8 阀门 DN100~800 个 18

9 消防栓(炮) 个 11

10 阀门井 个 20

11 检查井 个 43

12 雨水口 个 42

二、编制依据

1.设计的给排水图纸(图号:2006088-700—80)

2.《给水排水管道工程施工及验收规范》GB50268—97

3.《埋地钢质管道聚乙烯防腐层技术标准》SY/T4013-1995,

南化建设公司第八项目部 1 4.《室外硬聚乙烯给水管道工程施工及验收规范》CECS18:90,

5.《建筑给排水及采暖工程施工质量验收规范》GB50242—2002,

6.《建筑排水硬聚氯乙烯管道工程技术规程》CJJ/T29-98,

7.《埋地塑料排水管道工程技术规程》DG/TJ08-308—2002,

8.《埋地聚乙烯给水管道工程技术规程》CJJ101-2004,

室外给排水工程施工方案和技术措施 2

室外给排水工程施工方案和技术措施

室外给排水工程是城市基础设施建设中不可或缺的一部分,主要用于排除城市道路、广场、停车场等区域内的雨水和污水。为确保室外给排水工程施工的质量和安全,需要制定详细的施工方案和采取相应的技术措施。下面将详细介绍室外给排水工程施工方案和技术措施。

施工方案:

1.确定给排水工程的基础设施布置方案:根据工程设计图纸,确定下水道、雨水口、检查井、排污管道等基础设施的具体布置方案,确保排污管道的合理布局和通畅性。

2.制定施工工序和施工顺序:按照基础设施布置方案,制定给排水工程的施工工序和施工顺序。首先进行下水道的挖掘和排污管道的铺设,然后进行雨水口和检查井的安装以及污水泵站的建设,最后进行管道的连接和调试。

3.确定施工材料和设备:根据工程设计要求和施工工序,确定所需要的施工材料和设备。包括砂石、水泥、钢筋、管道等材料,以及挖土机、铲车、起重机等施工设备。

4.制定安全措施和环境保护措施:在施工过程中,要制定相应的安全措施和环境保护措施,确保施工人员的安全和居民的生活环境。包括设置警示标志、安装围挡、喷洒防尘剂等措施。

5.确定施工质量检查和验收程序:制定相应的施工质量检查和验收程序,对施工过程中的关键节点进行质量检查,确保给排水工程的施工质量符合规范要求。 技术措施:

1.针对地质条件进行合理处理:根据地质勘测结果,采取相应的施工技术措施,如地面处理、加固和防渗措施,确保地质条件稳定和排水系统的正常运行。

2.降低施工噪音和振动:在施工过程中,采取噪音隔离和振动控制措施,减少施工对周边环境和居民生活的影响。可以使用隔音设备、降低施工速度等方式进行控制。

3.控制施工污染物的排放:在施工过程中,采取相应的措施控制施工污染物的排放,如使用环保材料、进行污水处理等方式进行控制,减少对周边环境的影响。

4.合理使用节能节水措施:在给排水工程的设计和施工中,注重节能节水的原则,采用高效节能的设备和技术,减少能源和水资源的消耗,提高资源利用率。
