框架工程模板专项方案

框架工程模板专项方案

一、工程概况1. 工程名称:XX项目框架工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX万平方米,框架结构,层数XX层。

4. 工程特点:本工程框架结构复杂,施工难度较大,要求施工质量高,安全性能强。

二、模板体系选择1. 根据工程特点和施工要求,选择适合本工程的模板体系。

本工程模板体系采用组合钢模板体系,其主要优点如下:(1)强度高,刚度好,稳定性强;(2)易于安装、拆除,周转次数多;(3)表面光滑,平整度好,便于抹灰;(4)防火、防水、防腐性能好。

2. 模板材料:采用Q235钢作为模板材料,厚度为1.5mm,确保模板的强度和刚度。

三、模板安装与拆除1. 模板安装:(1)模板安装前,对模板进行验收,确保其质量符合要求;(2)根据施工图纸,确定模板的安装位置、尺寸和间距;(3)采用专用螺栓连接模板,确保连接牢固;(4)模板安装过程中,注意模板的垂直度和水平度,确保模板平整。

2. 模板拆除:(1)拆除模板前,检查模板的连接螺栓是否松动,确保安全;(2)按照拆除顺序,从上往下依次拆除模板;(3)拆除过程中,注意保护模板,避免损坏;(4)拆除后的模板进行清理、保养,以便下次周转使用。

四、模板加固措施1. 模板加固:(1)采用双排钢筋网片进行加固,确保模板的稳定性;(2)在模板加固处设置水平支撑,防止模板变形;(3)在模板与主体结构连接处,设置拉结筋,提高模板的连接强度。

2. 加固材料:采用直径为Φ6mm的钢筋,间距为200mm,确保加固效果。

五、安全措施1. 严格执行国家有关安全生产法律法规,加强施工现场安全管理;2. 施工人员必须经过专业培训,持证上岗;3. 施工现场配备必要的安全防护设施,如安全网、防护栏杆等;4. 定期对施工人员进行安全教育,提高安全意识;5. 加强施工现场的消防管理,确保消防安全。

六、环境保护措施1. 严格执行国家有关环境保护法律法规,减少施工对环境的影响;2. 施工现场设置垃圾分类处理设施,确保垃圾得到有效处理;3. 施工过程中,加强噪声、粉尘、废水等污染物的控制,减少对周围环境的影响。

框架模板专项施工方案

框架模板专项施工方案

框架模板专项施工方案框架模板专项施工方案一、背景和目标:在建筑施工过程中,框架模板的搭建是一项重要的工作。

传统的框架模板施工存在工期长、费用高、造型单一等问题。

为了提高施工效率、降低成本,并满足不同建筑风格的需求,制定此专项施工方案。

二、技术要求:1. 施工速度快:通过优化设计、标准化制作和施工流程优化,提高施工速度,缩短工期。

2. 成本控制:通过选用经济实用的材料,合理利用资源,降低施工成本。

3. 效果美观:为设计提供多种框架模板样式选择,满足不同建筑风格的需求。

三、施工方案:1. 框架模板设计优化:借鉴国内外先进的框架模板设计理念,结合实际施工需要,进行设计优化。

采用模块化设计,提高施工效率。

2. 购买标准化模板材料:选用经济实用的模板材料,进行批量采购,降低材料成本。

3. 施工流程优化:优化框架模板搭建的施工流程,减少施工环节,提高施工效率。

同时,采用标准化操作规程,确保施工质量。

4. 多样化框架模板制作:根据不同的建筑风格和设计需求,提供多样化的框架模板制作方案。

可选用不同的材料和工艺,以满足设计要求。

五、安全措施:1. 施工人员必须经过专门培训,熟悉施工流程和安全操作规程。

2. 搭建框架模板时,要保证结构稳定,进行必要的加固措施,确保人员安全。

3. 使用安全防护设施,如安全带、安全网等,保障施工人员的安全。

4. 按照相关法规和标准,定期进行施工现场的安全检查和评估,确保施工过程的安全性。

六、预计效果和实施计划:1. 预计施工速度可提高20%,工期缩短10%。

2. 预计成本可降低15%。

3. 预计可以提供多种框架模板样式选择,满足不同建筑风格的需求。

4. 实施计划:根据项目进度,制定详细的施工计划。

在施工过程中,及时调整,确保按计划顺利进行。

七、风险和应对策略:在框架模板施工过程中,可能会遇到各种问题和风险,如施工质量不达标、工期延误、材料供应不稳定等。

为了降低风险,可以采取以下策略:1. 建立质量监控体系,进行施工质量管控。

342盘扣式脚手架高支模专项方案模板【zj】

342盘扣式脚手架高支模专项方案模板【zj】

目录第一章编制依据及工程概况第一节编制依据第二节工程概况第二章施工准备第一节技术准备第二节物资准备第三节劳动力准备第四节场地布置第三章主要施工方法第一节技术指导文件设计第二节搭设参数第三节模板安装第四章质量标准及技术控制措施第一节进场模板的质量标准第二节模板分项工程质量要求第三节模板工程质量控制第五章模板的拆除第一节模板拆除原则第二节模板拆除施工第六章施工安全保证措施第一节安全管理组织第二节施工技术措施第三节其它施工安全措施第七章成品保护措施第八章文明施工措施第九章安全计算书第一章编制依据及工程概况第一节编制依据1施工组织设计《×××××施工组织设计》2计算软件及版本广联达施工安全设施计算软件3工程图纸4施工规范及规程5其他《建筑施工手册》第五版。

《建筑施工计算手册》江正荣主编第二节工程概况第二章施工准备第一节技术准备()组织施工技术人员在施工前认真学习技术规范、标准、工艺规程,熟悉图纸,了解设计意图,核对建筑和结构及土建与设备安装专业图纸之间的尺寸是否一致。

()编制模板施工组织技术指导文件,对施工队进行技术交底。

()对施工人员进行安全和技术培训,加强班组的技术素质。

()认真做好承插型盘扣式支撑的施工安全、技术交底资料。

()工程部组织现场管理人员和施工工人认真学习施工图纸和建筑施工承插型盘扣式钢管支架安全技术规程。

第二节物资准备材料准备确保材料质量合格,货源充足,按材料进场计划分期分批进场,并按要求地点存放,做好遮盖保护。

同时对各种进场材料进行抽检试验并附有新钢管应有产品质量合格证。

机具准备根据施工机具需用量计划,做好机械的租赁和购买计划,并做好进场使用前的检验、保养工作,确保运转正常。

周转材料准备做好模板、架体等周转料的备料工作,分批分期进场。

第三节 劳动力准备()根据开工日期和劳动力需要量计划,组织工人进场,并安排好工这一辈子活。

水、电管线架设和安装已完成,能够满足工程施工及工程管理、施工人员生活的用水、用电需要。

框架模板专项方案

框架模板专项方案

一、方案背景随着我国建筑行业的快速发展,框架结构因其施工速度快、抗震性能好、适用范围广等优点,已成为我国建筑行业的主要结构形式之一。

为提高框架结构施工质量,确保工程安全,特制定本专项方案。

二、方案目标1. 提高框架结构施工质量,确保工程安全;2. 优化施工工艺,缩短施工周期;3. 降低施工成本,提高施工效益;4. 规范施工管理,提升施工水平。

三、方案内容1. 施工准备(1)组织机构:成立框架结构施工领导小组,负责方案的实施、监督和指导。

(2)人员培训:对施工人员进行框架结构施工技术、安全操作规程、施工质量标准等方面的培训。

(3)材料设备:确保施工所需材料、设备质量合格,满足施工要求。

2. 施工工艺(1)基础施工:严格按照设计要求进行基础施工,确保基础稳定性。

(2)主体结构施工:①框架柱施工:采用现浇混凝土施工,确保柱子垂直度、截面尺寸和混凝土强度符合设计要求。

②框架梁施工:采用现浇混凝土施工,确保梁体平整、尺寸准确,钢筋保护层厚度符合规范要求。

③框架板施工:采用现浇混凝土施工,确保板面平整、厚度均匀,钢筋保护层厚度符合规范要求。

(3)节点施工:严格按照设计要求进行节点施工,确保节点连接牢固、可靠。

3. 施工质量控制(1)施工过程中,严格控制混凝土原材料质量,确保混凝土强度满足设计要求。

(2)加强施工过程检查,及时发现并解决质量问题。

(3)严格执行隐蔽工程验收制度,确保工程质量。

4. 施工安全(1)加强施工现场安全管理,严格执行安全生产责任制。

(2)加强施工人员安全教育培训,提高安全意识。

(3)严格执行施工现场安全操作规程,确保施工安全。

5. 施工进度(1)根据工程实际情况,编制详细的施工进度计划,确保工程按期完成。

(2)加强施工进度管理,及时调整施工计划,确保工程进度。

四、方案实施与监督1. 成立专项监督小组,负责方案实施过程中的监督检查。

2. 定期召开施工协调会议,解决施工过程中出现的问题。

3. 对方案实施情况进行总结评估,不断优化施工工艺,提高施工质量。

342模板工程专项方案【zj】

342模板工程专项方案【zj】

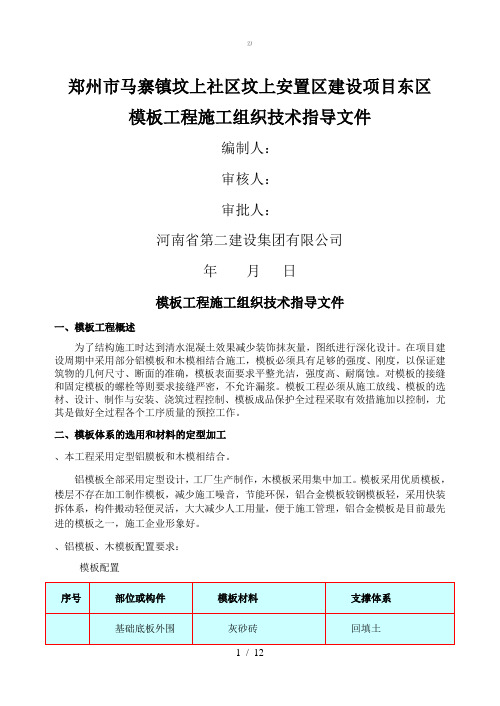

郑州市马寨镇坟上社区坟上安置区建设项目东区模板工程施工组织技术指导文件编制人:审核人:审批人:河南省第二建设集团有限公司年月日模板工程施工组织技术指导文件一、模板工程概述为了结构施工时达到清水混凝土效果减少装饰抹灰量,图纸进行深化设计。

在项目建设周期中采用部分铝模板和木模相结合施工,模板必须具有足够的强度、刚度,以保证建筑物的几何尺寸、断面的准确,模板表面要求平整光洁,强度高、耐腐蚀。

对模板的接缝和固定模板的螺栓等则要求接缝严密,不允许漏浆。

模板工程必须从施工放线、模板的选材、设计、制作与安装、浇筑过程控制、模板成品保护全过程采取有效措施加以控制,尤其是做好全过程各个工序质量的预控工作。

二、模板体系的选用和材料的定型加工、本工程采用定型铝膜板和木模相结合。

铝模板全部采用定型设计,工厂生产制作,木模板采用集中加工。

模板采用优质模板,楼层不存在加工制作模板,减少施工噪音,节能环保,铝合金模板较钢模板轻,采用快装拆体系,构件搬动轻便灵活,大大减少人工用量,便于施工管理,铝合金模板是目前最先进的模板之一,施工企业形象好。

、铝模板、木模板配置要求:模板配置铝合金快装拆模板体系由楼板模板、梁底模、梁侧模、梁板顶撑、梁板支撑梁、阴角模、连接紧固销、钢支撑等构件组成。

这些构件均由铝合金型材或型钢焊接而成,焊接质量好,强度高,外观形象)楼板模按标准层配置套,支撑系统套)墙模、柱模按标准层配置套,支撑系统套)板模板标准尺寸×,局部按实际结构尺寸配置。

铝板材厚。

板底设置单支撑宽铝梁,支撑间距布置。

)本工程梁立杆间距,梁底中间铺板,梁底支撑铝梁宽,布置在梁底两侧。

铝板材厚。

)模板几何尺寸准确,拼缝严密,表面平整,模板面层与骨架结构严密平整,刚度、强度、整体性能良好。

)对形体变化多,安装难度大的模板,应在车间编写安装编号并附组装示意图,以便现场对号入座,避免发生差错。

)模板加工完毕后,必须经过质检员检查合格后方能出厂,不合格的模板一律不准出厂,不合格的原材料不准使用。

框架结构工程专项方案

框架结构工程专项方案

框架结构工程专项方案内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)XXX物流中心1#楼模板工程专项方案编制:审核:审批:XXXX有限公司二0一五年十一月模板工程专项施工方案一、工程概况:1、本工程为XX物流中心1#楼,位于XXXXXXXX西侧。

现场基础交通方便,设施配套齐全。

2、本工程建筑面积,建筑高度米。

框架结构、地上四层、地下一层。

本工程结构形式为框架结构、安全等级为二级,地下室防水等级为一级,建筑耐火等级为地上二级,地下一级,设计使用年限50年。

基础垫层100厚C15,基础为C30,,标高以下钢筋混凝土采用内掺膨胀剂的密实补偿收缩混凝土,其抗渗等级为P6。

砌体填充墙部分除钢筋混凝土墙之外,其它内外墙均采用加气混凝土砌块,砂浆采用M5混合砂浆砌筑。

屋面工程防水等级为1级,防水层合理使用年限为20年。

地下室防水等级为一级,外墙及底板砼抗渗等级S6采用P6级抗渗混凝土,地下室防水卷材为二层聚乙烯丙纶,外窗为铝合金窗、采用5+9A+5厚无色钢化中空安全玻璃。

本工程为二类防雷建筑,防雷装置采用屋面女儿墙上环状避雷带和屋面避雷显形式避雷网,接地系统利用基础钢筋焊接形成接地网,采用强弱电联合接地系统,接地电阻〈 1欧。

二、编制依据1、施工图纸;2、图纸会审纪要的设计文件;3、《建筑施工手册》第四版中国建筑工业出版社;4、《建筑工程施工质量验收统一标准》(GB50300-2001);5、根据建筑物层高较高,使用功能特殊的特点;三、 施工工艺及操作要求1 、梁模板施工1)工艺流程:抄平、弹线(轴线、水平线)→支撑架搭设→ 支柱头模板→铺设底模板→ 拉线找平→封侧模→预检。

2)根据主控制线放出各梁的轴线及标高控制线。

3)梁模支撑。

梁模板支撑采用扣件式满堂钢管脚手架支撑,立杆纵、横向间距均为;立杆须设置纵横双向扫地杆,扫地杆距楼地面200mm ;立杆全高范围内设置纵横双向水平杆,水平杆的步距(上下水平杆间距)不大于1500mm ;.立杆顶端必须设置纵横双向水平杆。

框架模板专项施工方案

框架模板专项施工方案框架模板专项施工方案一、施工方案背景随着建筑施工的不断发展,框架模板作为一种新型的施工工艺逐渐得到广泛应用。

然而,由于目前框架模板施工的技术和操作规程仍不够成熟,存在一定的施工难度和风险。

因此,为了确保框架模板施工的质量和安全,制定一份专项施工方案显得尤为重要。

二、施工目标1.确保框架模板施工的质量,达到设计要求。

2.优化施工流程,提高施工效率。

3.保障施工过程的安全,防止事故的发生。

三、施工内容与工期安排1.框架模板的选择与准备(2天)a.根据建筑物结构和设计要求,确定适用的框架模板类型。

b.购买或租赁框架模板,并进行检查和组装。

2.模板的搭设与调整(3天)a.根据施工图纸和设计要求,进行模板的搭设。

b.根据实际情况进行模板的调整和加固。

c.对已搭设好的模板进行检测,确保其牢固和稳定。

3.模板的混凝土浇筑(5天)a.在模板搭设完成后,进行混凝土的浇筑。

b.采取适当的措施,防止混凝土流失和渗漏。

c.及时进行浇筑质量的检测和验收。

4.模板的拆除与清理(2天)a.在混凝土达到设计强度后,进行模板的拆除。

b.对拆除后的模板进行分类和归档。

c.清理施工现场,恢复环境整洁。

四、施工机械与设备1.吊车:用于模板的安装和拆除。

2.钢筋剪:用于对模板进行切割和加工。

3.模板支撑架:用于支撑模板的搭设和固定。

4.混凝土泵车:用于混凝土的浇筑。

五、安全措施1.严格执行工程现场安全管理制度,制定施工安全规章制度和操作规程。

2.保证施工人员的安全培训和持证上岗,并配备专业安全员进行监督和管理。

3.合理安排作业时间和顺序,避免施工过程中的交叉作业和冲突。

4.加强对施工现场的安全巡查和管理,发现隐患及时处理,确保施工过程的安全。

六、质量控制1.严格按照设计要求进行施工,并参照相关规范进行检测和验收。

2.加强对模板和混凝土的质量检查,确保其符合要求。

3.建立质量记录和档案,做好施工过程的质量检验和追溯。

七、经济效益1.优化施工流程,提高施工效率,减少施工时间和人力成本。

框架结构模板工程施工方案(2)

框架结构模板工程施工方案(2)一、前言本文旨在详细介绍框架结构模板工程的施工方案,为工程人员提供实用指导。

二、工程概述框架结构模板工程是指通过搭建钢结构模板,为建筑物的框架结构提供支撑和模板支架的一项施工工程。

三、施工准备3.1 施工前准备在进行施工前,需要进行细致的准备工作,包括但不限于:材料采购、人员配备、施工机具准备等。

### 3.2 安全准备工程施工中安全第一,需要做好安全防护设施的布置,保障施工过程中工人的人身安全。

### 3.3 资金准备确保施工过程中资金的充足,以保证工程的顺利进行。

四、施工步骤4.1 地基处理在进行框架结构模板工程之前,需要对地基进行处理,确保地基的承载力符合工程要求。

### 4.2 搭建模板根据设计图纸的要求,搭建钢结构模板,保证结构的稳定性和准确性。

### 4.3 浇筑混凝土在模板搭建完成后,需进行混凝土浇筑,确保混凝土的质量。

### 4.4 拆除模板待混凝土充分干燥后,拆除模板,完成框架结构模板工程的施工。

五、工程质量控制在施工过程中,需严格把控工程质量,保证结构的稳固和安全性。

### 5.1 材料质量控制对所使用的材料进行严格的检验,保证材料的质量符合标准。

### 5.2 施工工艺控制严格按照施工图纸和设计要求进行施工,确保工艺的正确性。

### 5.3 现场监督在施工现场设立监督点,对施工过程进行现场监督,及时发现并解决问题。

六、施工总结通过本文的介绍,使我们更加深入了解框架结构模板工程施工方案,为今后的施工提供指导和帮助。

七、结束语框架结构模板工程的施工是一项复杂而重要的工程,需要严格按照规范进行施工,确保工程的安全性和质量。

愿本文对读者有所帮助,谢谢。

以上为框架结构模板工程施工方案的内容,希望对工程人员有所帮助。

框架结构模板工程施工方案

框架结构模板工程施工方案一、背景框架结构模板是建筑工程中常见的构建方式,通过模板工程的施工可以有效地提高施工效率、保证施工质量,减少人工成本。

本施工方案旨在对框架结构模板工程进行详细的规划和安排,确保施工顺利进行。

二、施工准备1. 施工人员及设备准备在施工前,需要安排足够的施工人员和相应的施工设备,确保施工进度和质量。

### 2. 地基处理根据设计要求进行地基处理,确保地基承载力满足要求,为框架结构模板工程的施工提供基础保障。

### 3. 材料准备准备好所需的模板材料和支撑材料,确保施工质量。

三、施工流程1. 绘制施工图纸根据设计图纸,制定详细的施工方案,并绘制施工图纸,明确各部位的尺寸和位置。

### 2. 搭建模板支撑系统按照施工图纸,搭建模板支撑系统,确保支撑结构稳固可靠。

### 3. 安装模板安装模板板面,按照设计要求进行调整和固定,确保模板平整、垂直。

### 4. 浇筑混凝土在模板内浇筑混凝土,注意控制浇筑速度和质量,确保混凝土均匀、无空鼓。

### 5. 拆除模板待混凝土充分硬化后,拆除模板,及时修补表面缺陷,确保结构的平整和美观。

四、施工质量控制1. 材料质量检查在施工过程中,对所使用的材料进行质量检查,确保材料符合标准要求。

### 2. 施工过程监控对施工过程中的关键部位进行监控和检查,确保施工质量和安全。

### 3. 结构验收待施工完成后,对结构进行验收和检测,确保结构稳固耐用。

五、施工安全措施1. 安全防护施工中对工地进行必要的安全防护,确保施工人员和设备的安全。

### 2. 现场管理建立规范的施工现场管理制度,严格遵守相关规定,确保施工秩序良好。

六、总结框架结构模板工程施工是一项复杂的工作,需要严谨的规划和细致的施工过程。

通过本施工方案的执行,能够有效地提高施工效率,保证施工质量,实现工程目标。

框架结构专项模板施工方案

框架结构专项模板施工方案
一、前期准备工作
在进行框架结构专项模板施工前,务必进行充分的前期准备工作,包括但不限于设计方案确认、材料采购、人员配备等。

在确认施工方案之后,需要对施工区域进行清理,并确保安全出口和施工通道畅通。

二、施工准备阶段
1.确认施工图纸和施工方案,与设计师和主管部门进行沟通,明确施工
要求和标准。

2.制定详细的施工计划和进度安排,合理分配施工人员和设备资源,确
保施工过程顺利进行。

3.安排专业的施工队伍进行现场勘测和定位,确定施工区域的具体位置
和尺寸,量取实际数据。

三、施工阶段
1.检查施工现场的安全措施是否到位,包括但不限于防护设施、安全通
道等。

2.开始搭建框架结构专项模板,按照施工图纸和规范要求进行精确的操
作,保证施工质量。

3.严格控制施工进度,及时解决遇到的问题和难点,确保施工的连续性
和高效性。

4.进行质量检验和验收,确保框架结构专项模板施工符合相关标准和要
求。

四、收尾阶段
1.做好施工现场的清理工作,清除施工垃圾和材料残余,确保环境卫生
整洁。

2.编制施工总结报告,对施工过程中遇到的问题和解决方法进行总结,
为以后类似工程提供参考。

3.与相关主管部门进行验收,确保框架结构专项模板施工符合相关法规
和标准,完成施工整个过程。

框架结构专项模板施工过程中,需要严格按照规范要求进行操作,确保施工质量和安全。

在整个施工过程中,务必保持沟通畅通,配合协作,力争将每一个细节做到最好,为施工工程的顺利完成奠定坚实基础。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

玉树州八一孤儿学校教学综合楼模板工程专项施工组织技术指导
文件
目录
一、编制依据………………………………………………………
二、工程概况………………………………………………………
三、施工准备………………………………………………………
四、施工布置………………………………………………………
五、主要部位支模方法……………………………………………
六、模板拆除………………………………………………………
七、模板工程施工质量标准………………………………………
八、模板工程施工质量措施………………………………………
九、模板工程施工安全措施………………………………………
一、编制依据:
、《玉树州八一孤儿学校教学综合楼施工组织设计》。

、《系列结构标准设计图集》。

、玉树州八一孤儿学校教学综合楼住宅楼施工图纸。

、《建筑物抗震构造评图》。

、《混凝土结构施工图平面整体表示方法制图规则和构造详图》。

、本企业具备的施工技术及设备能力。

二、工程概况:
该工程为独立柱基,四层框架结构。

基础地梁设在-标高以下。

框架柱纵向间距为到不等,横向间距为到不等,共计根,截面尺寸主要为×、×。

框架梁主要规格为×、×、×、×、×、×、×、×。

楼、屋面板均为厚。

三、施工准备:
1、技术准备:
详细阅读图纸,了解工程特点,做好图纸会审和技术交底工作。

参与并执行施工组织设计的工期要求,技术要求以及与其它专业工种相配合的重点注意事项。

、现场准备:
①模板合模前,第一步由水电等专业,对预埋管件验收检定无误后,再行合模。

②支模前,必须弹线,包括轴线,控制线,标高线。

③模查钢筋绑扎质量,办好隐蔽工程记录,并要检查钢筋保护层厚度。

④安装模板前,应把模板面清理干净,刷好隔离剂。

、劳动力组织准备
建立模板浇筑领导小组:
组长:×××副组长:×××
技术负责:×××质检员:×××
、机具准备:
电钻1台,,刨、车床2台,电锯台,6,其它相关机具现场确定。

、材料准备:
木胶板:*木方: *木方:
Ф钢管:落扣件:个
四、施工布署:
1、根据工程特点,框架柱、梁板、楼梯支模均采用木胶板、×木方,
现场制作拼装,采用Ф钢管支撑。

柱、梁板、楼梯支模均分三段施工,一段为~~轴,二段为~~轴,
三段为~~。

梁、板、梯采用四套模板(两层)进行周转,柱子采
用一套模板(一段)进行周转。

3、柱子支模安排一天进度(以每层每段为单位)。

4、梁、板、梯支模安排三天进度(以每层每段为单位)。

五、主要部位支模方法:
、柱模板安装
本工程为×及×柱二种规格,柱模板为木胶板,×木方作竖向背楞,双
钢管对拉螺栓固定。

()按照设计图纸,每个柱子预制好片模板,木胶板宽度两边比柱截面小,另外两边宽度为柱截面加两块木胶板的厚度。

()竖向背楞间距不大于,对拉螺栓间距不大于,下面一道螺栓距地。

()支模前根据柱边线用钢筋在距地左右,焊好柱断面撑,每边二根,并做好柱根清理工作。

()先拼装相邻两块柱模,穿好对拉螺栓,套上套管,然后再拼装另外两片柱模,用钉固定,模板四角加贴海绵条。

()先固定柱根部模板的截面尺寸和轴线位置,然后固定柱模上口的截面尺寸及重直度,柱模的斜撑每边设二根,距地、,与预留在板面的锚筋连结,锚筋距柱约柱高。

()通排柱先安装两端柱,经校正固定合格后,拉通线校正中间柱。

()浇筑砼板时,在板下 以上的锚固铁,高于地面~,以利柱模底线准确就位,其位置在模板外边缘线左右。

支模前,弹控制线,即该线离墙体边线。

、梁板模板安装
()本工程梁板支模,采用木胶板,×木方做主次龙骨。

顶模采用木胶合板,厚度,木板接缝处采用胶条封粘,以防漏浆。

板下采用双搁栅,用×
方木上层间距,下层间距,支撑采用 钢管支撑,间距,水平方向采用斜撑。

间距。

()施工工艺进程安排:弹出梁轴线及水平控制线→搭设梁模支架→安装梁底横杆→安放梁底模→按要求梁底起拱→绑扎钢筋→安装梁侧模固定、校正→安装梁柱节点模板→搭设顶板支架→放型顶托→放大龙骨→调整顶托标高→放小龙骨→铺设顶板
.在框架柱上弹出梁的轴线、位置线和水平线。

.拉通线搭设梁支柱、立杆间距,横杆设三道。

.根据水平线安装好梁底横杆,梁跨度≥时,按跨度的‰起拱,然后放置梁底模。

在梁底模两侧粘贴海绵条,然后安装梁侧模,在梁侧模与梁底横杆间垫小竹胶板块,以利梁侧模周转使用。

用钢管扣紧梁底处侧模,梁侧竖向短钢管吊直、钢管三角撑固定,并注意梁截面尺寸大小正确,如图。

.梁模板固定完后,接着安装梁柱板接头。

根据梁柱截面尺寸四个柱面做成块模板组拼,上口平板底,下口比原砼低, 双向用Ф对拉螺栓拧紧。

在柱模安装前,在砼四边镶贴海绵条,以防漏浆。

.楼板采用满堂脚手架,支柱间距,横杆三道与梁支撑连成整体,安装顶托,主龙骨,板跨度≥,按跨度的‰起拱,调节顶托高度将背楞找平。

然后放置×次龙骨,间距≤,上口与支梁侧模上口相平。

竹胶板板边刨直对拼并在下部加垫海绵条防止漏浆。

、楼梯模板安装
()先支休息平台梁模板,后支踏步斜板、休息平台板,施工要求同梁板施工。

()楼梯绑筋完成后,最后支踏步板,踏步板用厚木板。

按照楼梯设计加工斜三角,高宽同踏步的高宽,按楼梯步节钉在同楼梯板厚的木方上,然后一起钉在斜板上。

安装时注意上下楼层的标高,最后在斜三角立面钉踏步板,支撑固定牢固,如图。

()楼梯踏步在浇筑后应按图纸要求在砼初凝前预埋楼梯杆埋件。

六、模板拆除
()拆模顺序一般应先支的后拆,后支的先拆,先拆除非承重部分,后拆除承重部分。

()柱砼强度达到时(以同条件试块为准)方可拆,模根据目前温度和砼强度,小时可拆模。

拆模时应先试拆一块模板,确定砼棱角不受到破坏方可大面积拆除。

先拆斜撑,再拆柱箍,接着用小撬棍轻轻撬模板上口,使模板与砼面脱离,然后再拆另外三块。

拆模时注意螺栓螺母等的收集,柱模码放整齐。

()梁板模板跨度≤,应当砼强度≥设计强度的%后方可安排拆除。

梁侧模须周转使用,在梁板强度达到时可以考虑拆除。

当上层正在浇砼时,下层梁板的底模板和支柱不可拆除,必须至少隔一层拆除(考虑施工荷载影响),楼梯模板随楼板模板拆除。

先拆最上支架部分水平拉杆→下调楼板顶托→拆除主次龙骨→拆楼板模板→拆梁底模→拆支架系统。

对活动部件必须一次拆除,如中途停止应及时进行加固,以免发生事故。

如果模板与砼墙面吸附或粘结不能离开时,可用撬棍轻撬动模板,不得用大锤砸模板,应保证拆模时,不损坏砼结构或门窗洞口。

()拆模时不要用力过猛,拆下来的木料应及时运走。

()加强模板保护,拆除后逐块传递下来,不得抛掷,拆下后,即清理干净,涂刷隔离剂,按规格分类堆放整齐,以利再用。

()模板拆除后,及时清理杂物,各种材料及小型构件一定清除干净,放入指定场地。

七、模板工程施工质量标准
()材料:各种模板及相应的材料由专业人员验收合格。

()保证项目:模板及其支架必须有足够的刚度、强度及稳定性。

()基础项目:模板的接缝宽度不大于,隔离剂涂刷均匀,不得有漏刷。

()允许偏差项目:柱轴线位移不大于,标高(+,),截面尺寸(+,),垂直度不大于,平整度不大于,预埋件尺寸、位置、规格符合要求,中心线不大于,预留洞方正,中心线位移不大于,截面尺寸无负误差。

()模板技术指导文件、技术交底、预检验收记录及分项工程质量评定表齐全,无漏项。

八、模板工程施工质量保证措施
()模板平整度达不到要求的,严禁使用。

()安装螺栓时,要两面均匀,对拉螺栓要平整,两端拧入螺用的丝扣,应有足够的长度。

()为防止根部漏浆,柱模板拼装前,先在根部边线外抹砂浆找平,粘贴海绵条。

()梁板应按要求起拱。

()通排柱拉通线进行校正,砼浇筑时,设看模人员,如有变形走位,及时调整模板。

()墙体及梁内设支撑铁,端头刷防锈漆。

柱采取在四角预留插铁,与支撑铁焊牢,每边根以防柱根部位移。

()留置同条件试块作为拆模依据。

()每次拆模后,及时用铲子、干拖布等清理模板表面,涂刷脱模剂备
用。

()所有模板拼缝均粘贴海绵条,与砼面接触的接缝粘贴塑胶带。

()模板工程质量控制程序。

模板工程质量控制程序。
