土石方爆破施工方案
土石方工程爆破施工方案

目录一、工程概况 ..。
..。
.....。
.。
..。
.。
...。
....。
..。
..。
.。
.。
.。
..。
1二、编制依据。
...。
..。
.。
.。
..。
.。
.。
.。
..。
.。
.....。
...。
....。
1三、人员、机械、材料部署 .。
.。
...。
.。
.。
.。
.。
..。
..。
..。
3四、施工方案..。
.。
..。
..。
..。
...。
.。
.。
.。
..。
.....。
.。
...。
.。
.5五、施工安全质量保证措施。
..。
.。
...。
.。
.。
.。
...。
.。
.。
.。
12六、爆炸事故应急救援与响应.。
.....。
..。
.。
.。
.。
.。
..。
..。
.。
.16一、工程概况本工程为国道210邻水县城至重庆界公路改建工程高滩园区段土石方工程。
工程位于邻水县高滩镇工业园区。
路基土石方占地面积约12000m2.工程总挖方量约50000m3,现场地形走势为前低后高,落差大,主要岩石为页岩。
根据现场踏勘,该开挖区域为自然山地,地貌落差较大,本工程局部土石方涉及到爆破作业.二、编制依据1.编制说明由于本工程工期紧、任务重,根据现场实际情况计划采取爆破施工。
我部深知该工程重要性,为更好的编制安全方案,使今后的工程施工实施更符合实际,更具有针对性,我项目部对现场进行了详细踏勘,对场地周边环境、施工条件进行了深入的了解(诸如道路交通、场地地形地貌、施工供水、排水、供电、相邻周边环境等),并针对该工程的特点、重点、难点进行反复研究和讨论,制订了本施工安全专项方案。
该方案科学、合理并更具有针对性和可操作性,使之成为今后指导施工的指导性文件。
2。
编制依据(1)《爆破安全规程》(GB 6722—2003);(2)《土方与爆破工程施工及验收规范》(GB 50201-2012);(3)《公路工程施工安全技术规范》(JTGF90—2015);(4)四川省建设委员会颁发的有关建筑规程、安全、质量等文件;(5)本工程地理位置、周边环境及其他相关资料信息;(6)本工程设计图纸及国家现行技术标准,施工规范及验收规范;(7)公司有关施工质量、安全生产、技术管理等文件;3。
平基土石方工程爆破施工方案

平基土石方工程爆破施工方案一、工程概述平基土石方工程是工程施工中常见的一种施工方式,通常在需要进行大规模土方开挖或者爆破作业时使用。
爆破作为土石方工程中的一种重要施工方法,在确保工程顺利进行的同时,也需要合理的施工方案来保证工程的安全性和效率。
二、爆破施工的必要性1.提高施工效率:通过爆破作业可以快速将大块土石方分解成易于开挖和运输的小块,提高施工效率。
2.节约成本:爆破施工可以减少人工开挖和挖掘机械的使用,从而节约成本。
3.保证工程安全:合理的爆破施工方案可以减少工程振动和对周边环境的影响,确保工程安全进行。
三、爆破施工方案1.地质勘察:在进行爆破作业前,需要进行详细的地质勘察,了解工程区域的地质情况,确定爆破参数和设计方案。
2.设计爆破参数:根据地质勘察结果,确定爆破的设计参数,包括药剂种类、药量、装药方案、起爆序列等。
3.设置爆破场地警戒区:在施工现场周围设立爆破场地警戒区,保证周围人员和设施的安全。
4.预处理:对工程区域进行预处理,包括清理表面杂物、加固周边建筑物等。
5.装药和布线:按照设计方案,在爆破体内设置好药包,然后进行布线连接,保证爆破的同时能够保持整体的效果。
6.整体起爆:在确认所有准备工作就绪后,进行整体起爆,实现土石方的破碎和分解。
7.清理和处理:爆破后对爆破碎片进行清理和处理,保护周围环境和设施不受影响。
8.检查质量:爆破施工结束后需进行质量检查,确保工程质量达到要求。
四、施工注意事项1.提前通知:提前通知周边居民和相关部门,确保施工过程中的安全。
2.人员防护:在施工现场周围设置明显标识,并配置专人进行安全防护。
3.爆破参数精确控制:在施工过程中要严格控制爆破参数,确保施工安全。
4.周边环境保护:爆破施工过程中,要保护周边环境、水资源和生态系统的安全。
5.爆破后清理及处理:对爆破碎片进行及时清理,减少对环境的影响。
五、总结平基土石方工程爆破施工方案是保证工程质量和安全的重要环节,通过合理的设计和实施,可以有效提高施工效率,节约成本,保证工程的安全进行。
土石方爆破施工方案

土石方爆破施工方案第一章总体说明第一节编制说明一、编制依据1、湖南省郴州市槐树下至万寿桥公路第一合同段设计图纸等相关资料;2、《中华人民共和国环境保护法》;3、《中华人民共和国矿产资源保护法》;4、《中华人民共和国矿山安全法》;5、国家标准《爆破安全规程》;6、国家技术监督局《土方与爆破工程施工及验收规范》;7、国家技术监督局《施工机械安全操作规程》;8、《中华人民共和国民用爆炸物品管理条理》;9、国家和地方政府颁布的有关技术法规、规范和条例;10、我单位对施工现场踏勘及调查的有关地形、地貌、地质、水文、气候等资料。
当地建材、柴油、炸药、火工材料的供应情况;11、我单位长期从事高速公路及从事类似工程施工所积累的施工经验、现有的施工设备能力及相应的管理水平等。
1、根据工程实际情况,合理设计施工方案,周密部署,合理安排组织施工。
2、制定切实可行的施工爆破方案和创优规划与质量保证措施,采用新工艺、新材料、新技术和新设备,确保爆破施工质量。
3、合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。
4、坚持技术先进性、科学合理性、经济适用性、安全可靠性与实事求是的原则。
树立优良工程为合格工程的标准,在施工中创一流施工水平。
三、编制范围湖南省郴州市槐树下至万寿桥公路第一合同段,K5+920~K6+100路基挖方段。
第二节设计指导思想1、确保安全:精心设计与施工,爆破过程中严格控制爆破振动及爆破飞石,确保开挖区周围的建(构)筑物、设施、设备及人员的安全,确保边坡的稳定和便道畅通。
2、确保质量:在设计及其施工中采取先进的爆破技术,确保工程质量符合要求。
开挖爆破满足设计标高、边坡的要求。
3、确保工期:爆破工序复杂,技术要求高,投入的技术管理人员、劳动力、机械设备应考虑满足计划工期要求,并留有一定的后备力量。
4、降低成本:优化方案,尽量节约投资。
在施工中不断改进施工技术与工艺,提高生产效率。
第三节工程概况本合同段为湖南省郴州市槐树下至万寿桥公路第一合同段,起于郴州大道与S322交叉处,终于亭子脚K9+000,全长9090,758m。
土石方爆破施工安全方案标准范本

解决方案编号:LX-FS-A91419 土石方爆破施工安全方案标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑土石方爆破施工安全方案标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
1、编制依据(1)《二(连浩特)至广(州)国家高速公路粤境连州三水至怀集坏城段A4设计合同段(怀集支线)》两阶段施工图设计;(2)《公路工程技术标准》(JTG B10-2003);(3)《公路路基施工技术规范》(JTG F10-2006);(4)《公路工程施工安全技术规程》(JTJ076-95);(5)《爆破安全规程》(GB6722-2003)。
2、工程概况第十七标段承建二广高速起点(K21+480)位于怀集县梁村镇蓝钟河东岸,向西跨蓝钟河、省道S349(设梁村互通),再经岗坪镇南侧至粤桂省界,与在建的广西灵峰至八步公路相接(K30+642.685),标段路线全长9.192Km。
3、工程所处地区的自然环境3.1地形、地貌本项目沿线区域地处南岭山脉南缘,地势总体由南往北呈南低北高,东西高、中部低的趋势。
道路工程土石方爆破专项施工方案

道路工程土石方爆破专项施工方案路基石方爆破专项施工方案一、工程概况:重庆市高庙科技新区线道路(美茵河谷段)原属于线道路,由于高九路的动工建设,老顶坡立交的修建,原线道路与高九路交点处标高由原先的米调整为米,因此本次将重庆市高庙科技新区线道路美茵河谷段从头进行设计。
拟建线道路工程属浅丘斜坡地貌,整体北西侧较高南东侧较低。
人类工程活动较强烈。
场地内北侧人行道位置以北5米远处为在建框架结构商住楼。
地面高程~之间,相对高差约28m。
线道路美茵河谷段起于高九路老顶坡立交转盘,从西向东,终点接到原线与A1线道路相交路口处(已经修建),道路北侧为美茵河谷小区。
设计范围道路全长为米,道路的标准路幅为29米和32米。
本区段的石方开挖数量为295865m3二、工程特点:一、工期紧,任务重。
二、平安要求高,道路北侧绝大部份工点处于在建小区及高压铁塔周围,与在建衡宇结构边缘仅3~8米远。
三、编制依据:一、《建设工程平安生产治理条例》中华人民共和国国务院令第393号。
2 、交通部《公路工程施工平安技术规程》(JTJ076--95)3、《爆破平安规程》(GB6722-2003)四、施工技术方案一、爆破整体方案:由于周围有在建钢筋砼框架结构衡宇,必需对爆破的震动进行操纵,全道路采纳“多眼、浅孔、密炮、少药”的浅孔梯段爆破方式,爆破参数的选取和装药量经试爆后确信,并在实施中,不断修正其爆破参数,以确保周围建筑物的平安。
在爆破前,对岩体上~厚的覆土全面清运完毕,然后从道路两头分两个作业队伍向中间开展爆破作业。
爆破进程中,严格按在建衡宇爱惜方法实施平安防护,施工期间做好实时爆破振动监测记录,开挖沿道路桩号前进方向自右往左进行,在开挖爆破道路北面岩体时,预留3~5米宽,高米的岩墙,然后采纳非对称抗击线爆破方式开挖岩墙,幸免岩石塌向在建衡宇上。
在建衡宇砼浇筑12小时之内,不得放炮,浇筑12小时~48小时之内,在建建筑结构处的爆破振速不得大于2cm/s。
石方爆破专项工程施工组织设计方案

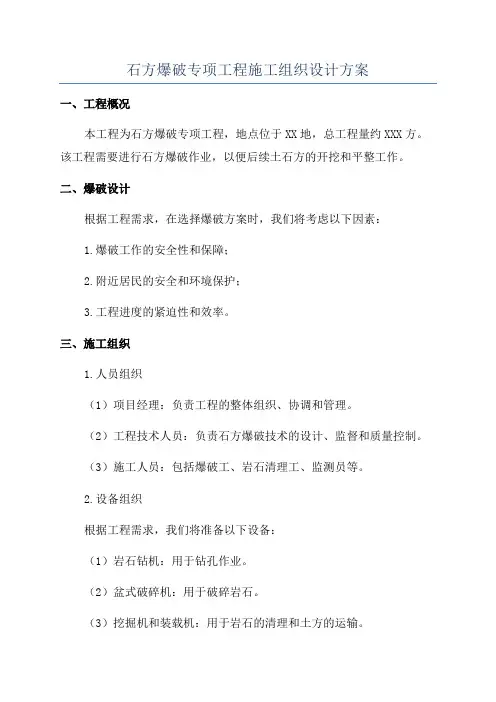

石方爆破专项工程施工组织设计方案一、工程概况本工程为石方爆破专项工程,地点位于XX地,总工程量约XXX方。
该工程需要进行石方爆破作业,以便后续土石方的开挖和平整工作。
二、爆破设计根据工程需求,在选择爆破方案时,我们将考虑以下因素:1.爆破工作的安全性和保障;2.附近居民的安全和环境保护;3.工程进度的紧迫性和效率。
三、施工组织1.人员组织(1)项目经理:负责工程的整体组织、协调和管理。
(2)工程技术人员:负责石方爆破技术的设计、监督和质量控制。
(3)施工人员:包括爆破工、岩石清理工、监测员等。
2.设备组织根据工程需求,我们将准备以下设备:(1)岩石钻机:用于钻孔作业。
(2)盆式破碎机:用于破碎岩石。
(3)挖掘机和装载机:用于岩石的清理和土方的运输。
3.工作程序(1)现场勘测:在开始施工前,对施工现场进行勘测,确定爆破方案。
(2)钻孔作业:按照设计要求,在石方上进行钻孔作业。
(3)装药:在钻孔中装药,确保药量准确。
(4)控制爆破:通过布置导爆索和设置防护措施,控制爆破的范围和方向。
(5)破碎清理:使用挖掘机和装载机进行岩石的清理和土方的运输。
(6)监测和调整:对施工过程中的爆破效果和周边环境进行监测和调整。
四、安全措施1.安全教育和培训:在施工前,对施工人员进行安全教育和培训,确保他们了解施工风险和安全操作规程。
2.安全设施:设置施工现场的警示牌、安全标志、警戒线等安全设施,保障周围人员和车辆的安全。
3.防护措施:通过设置爆破控制线、导爆索和保护罩,确保爆破的范围不影响周边建筑物和环境。
4.现场监测:在爆破作业期间,设置监测点对爆破效果和周边状况进行实时监测,确保工程的安全进行。
五、环境保护1.爆破作业前的环境评估:在施工前,对环境进行评估,了解周边环境的敏感性和保护要求。
2.爆破设计:根据环境评估结果,设计合理的爆破方案,减少噪声、振动和空气污染对环境的影响。
3.施工控制:通过设置爆破范围控制线和防护罩,控制爆破的范围,减少对周边环境的影响。
土石方爆破施工方案
土石方爆破施工方案一、工程基本概况位于*********************,在施工过程中,遇到坚硬的褐色岩石,机械与人工无法施工时,采用松动爆破,以达到设计要求。
本工程施工区域需要爆破施工的爆破方量约*****m3,计划工期为**天,基础岩石为褐色砂岩,结构较致密、坚硬,层理不明显。
爆破区周围环境:爆破周围环境比较复杂,必须严格控制爆破。
二、设计参数依据1、《爆破安全规程》GB6722--2003;2、《四川省民用爆炸物品管理实施细则》1989年6月实施;3、现场施工有关图纸;4、施工现场地形、地质情况。
三、爆破方案选择本设计着重考虑周围村民和建筑物、构筑物不受危害。
本工程采用松动控制爆破方法进行设计与施工,以达到良好的爆破效果。
四、爆破设计1、单位炸药消耗量确定:根据岩石坚硬程度、有关爆破资料和以往的实际经验,设定本工地的单位耗药量为2.0~3.0kg/m3。
2、孔数及布局参数考虑到桩径较小,循环进度定为1.0m,炮眼利用率80%,每循环爆破方量为1.4m3,每循环炸药消耗量为4.2kg。
考虑到炸药爆破后对周围岩石的破坏,应考虑周边眼定位。
周边眼起爆时所产生的影响范围主要是炸药爆炸产生的压缩圈和裂隙圈,裂隙圈半径Rr的计算公式如下: Rr=8r (式中r为药包半径)=8×(3.2÷2) =12.8cm现将周边眼定在距轮廓线15㎝左右处,孔向外边稍微倾斜,孔深1.0米。
为确保掏槽质量,掏槽眼中心20㎝处,钻眼深度1.2m,布置4个掏槽眼,钻孔向中心稍微倾斜;此后在掏槽眼和周边眼之间布置若干个辅助眼,孔1.0米。
3、试爆在爆破施工过程中,因岩层的不均匀,对不同风化程度和裂缝发育程度情况,应根据试爆效果对表一的参数作适当的调整,在确保安全的前提下取得良好的爆破效果。
采用正向装药形式,不装药部分用中粗沙作堵塞物,堵严、堵实。
4、起爆方法及起爆网络本工程采用电起爆法,为减少地震对周围建筑物的影响,应严格控制单段起爆药量,起爆时所有雷管采用串联网路连接。
石方爆破专项施工方案
石方爆破专项施工方案目录第一章工程概况 (1)1.1地理位置 (1)1.2地形地貌 (1)1.3基岩情况 (1)1.4周围的环境 (1)1.5工程量 (1)第二章爆破技术方案 (1)2.1设计依据 (1)2.2施工方案的选择 (2)2.3主要爆破参数选择及计算 (2)第三章起爆网路设计 (6)3.1深孔爆破的起爆网路设计 (6)3.2浅孔排炮的爆破起爆网路设计 (6)第四章爆破安全设计及防护 (7)4.1爆破振动 (7)4.2爆破个别飞散物 (9)4.3爆破空气冲击波的安全距离及安全评估 (10)4.4爆破作业的一般安全措施 (10)4.5盲炮的处理措施 (11)4.6爆破事故应急组织措施 (12)4.7应急的原则和方法 (12)4.8爆破安全警戒 (13)第五章爆破施工组织方案设计 (15)5.1爆破施工组织机构 (15)5.2主要施工机械设备的选择和配备 (16)5.3爆破环境复查 (16)5.4爆破作业 (16)5.5施工工艺过程 (16)第六章安全管理 (18)6.1安全管理制度 (18)6.2安全检查制度 (20)6.3单位分管负责人职责 (20)6.4安全员职责 (20)6.5爆破员职责 (21)6.6保管员职责 (22)第一章工程概况1.1地理位置1.2地形地貌本爆破区域地貌为丘陵低岗地。
地势稍有起伏,上坡平缓,坡度在15-60度,大部份保持原始地形地貌;基岩为红砂岩。
山地植被发育一般。
1.3基岩情况岩体为中硬岩(f=6-8);1.4周围的环境本标段区域周围多为山地,需爆破的区域周围300m范围内无任何建筑物,作业环境良好。
1.5工程量根据地勘报告介绍:约204万立方米;其中6条道路约31万立方米,16个场地平整地块约174万立方米。
第二章爆破技术方案2.1设计依据(1)甲方需爆破实际位置地形、地貌;(2)承包合同书;(3) 国家标准局:《爆破安全规程》(GB 6722—2014);(4) 中华人民共和国国务院:《民用爆炸物品安全管理条例》(2006.5);;(5) 公安部:《爆破作业人员安全技术考核标准》(GA 53-93);(6)《爆破作业单位资质条件和管理要求》(GA990-2012);(7)《爆破作业项目管理要求》(GA990-2012);(8) 全国人大常委会《中华人民共和国治安管理处罚法》;(9) 建设部:《施工机械安全操作规程》;(10) 其他适用于本工程的国家爆破技术标准和安全管理规定;(11)辅助施工措施及施工方案和现场调查情况及资料。
土石方挖运爆破工程施工方案
土石方挖运爆破工程施工方案一、背景介绍土石方挖运爆破工程是土木工程领域中一项重要的施工工程,通常用于清理大型场地、改善地形等。
本文旨在讨论土石方挖运爆破工程的施工方案,包括施工准备、工程流程、设备选用等内容。
二、施工准备2.1 项目背景该土石方挖运爆破工程位于XXXX地区,总面积约XXXX平方米,地形起伏较大,需要进行大规模的土石方挖运工程。
2.2 施工人员项目需组建专业的施工团队,包括工程师、技术人员、爆破员、司机等。
2.3 设备准备准备挖掘机、推土机、卡车、爆破设备等必要设备,并进行设备检测和维护。
三、工程流程3.1 土石方开挖1.根据设计要求,确定开挖范围和深度。
2.利用挖掘机进行土石方挖掘,将挖出的土石方运输至指定地点。
3.2 土石方运输1.使用卡车将挖出的土石方运输至指定的堆放区域。
2.根据实际情况,合理安排运输路线和运输方式,确保土石方能有效运输至目的地。
3.3 爆破作业1.确定爆破设计方案,包括爆破点、装药数量、引爆方式等。
2.进行爆破作业,确保安全距离和警戒措施。
3.4 土方整平1.完成土石方的运输和爆破后,进行土方整平,使地表平整。
四、设备选用4.1 挖掘机选择适合工程要求的挖掘机,需具备足够的挖掘力和稳定性。
4.2 推土机选用适合地形的推土机,能够快速平整土地。
4.3 卡车选择承载能力强、稳定性好的卡车,确保土石方的安全运输。
五、安全保障5.1 施工人员安全提供必要的安全培训和防护设备,确保施工人员安全。
5.2 爆破安全严格按照爆破作业规程进行,确保爆破作业安全可靠。
六、总结土石方挖运爆破工程是一项复杂的工程,需要综合考虑施工准备、工程流程、设备选用和安全保障等方面。
通过科学规划和精细施工,可以确保工程顺利进行并达到预期效果。
一般土石方工程爆破安全施工方案
目录一、工程概况二、工程地质三、工程爆破设计四、爆破安全距离五、爆破安全管理措施一、工程概述。
二、工程地质(一)区域构造及地形地貌工程区位于广西山字型构造的弧顶西侧转折部位,西段即上游段受北西、北西西向构造控制,河谷及山脉呈北西走向,东段即下游段受北东向新华夏系构造控制,河谷山脉呈北、北东走向。
影响本区的主要深、大断裂及主要孕震断层是右江断裂带、凭祥断裂和西乡塘~韦村断裂。
老口枢纽库坝区属弱震环境,地震活动水平不高,区内断裂活动性偏弱,区域构造稳定性较好。
右江河谷金鸡滩至金陵段地震动峰值加速度值为0.10g,对应的地震基本烈度为Ⅶ度,其余部位地震动峰值加速度为0.05g,相应地震基本烈度为Ⅵ度。
(二)地层岩性坝址区出露的地层主要为第四系和第三系古新~始新统。
的砂卵砾石层、全新统第四系覆盖层分布很广,主要有现代河流冲洪积层Q apl4Ⅰ级阶地Q alg4的粘土、粘质粉土、砂卵砾石层,以及更新统Ⅲ级阶地Q alw3上部黄棕色粘土、下部泥质胶结砂砾石层,局部为崩塌堆积土体。
第三系古新~始新统(E1-2),为内陆盆地边缘河湖相沉积,由于其古地理沉积环境的不稳定,岩相岩性变化较大、种类繁多,有砾岩、砂岩、泥质粉砂岩、粉砂质泥岩、钙质泥岩、泥岩以及灰岩等,总厚度约300~400m,其大部分为第四系地层所覆盖,仅在河岸边缘以及右岸山坡局部有出露。
坝基主要岩层E621--b、E721--b的泥岩强度较低,为软~极软岩,遇水易软化、崩解,泥岩抗风化性很差,具快速风化的特点。
E821--b岩层为含钙泥质砂岩、钙质砂岩夹砾岩,力学强度较高,岩石较坚硬,抗风化能力相对较强,但岩石中微层理极发育,长时间暴露于空气中、遇水后易沿砂泥质条带出现风干、崩解开裂现象。
另外,由于岩层中岩层含较多钙质或钙质结核、透镜状灰岩,在岩面上多见溶蚀裂缝或小孔洞,部分岩石因水冲刷溶蚀表面呈蜂窝状、疙瘩状。
表 1 工程区岩石物理力学参数推荐值表三、工程爆破设计(一)爆破基本控制1、钻孔a.松动爆破、预裂爆破、光面爆破的钻孔采用2台Atlas Copco Roc D7液压钻,基础保护层爆破采用手风钻钻孔,施工时应注意钻孔的方向与爆破设计的规定保持一致。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土石方爆破施工方案
土石方爆破施工方案
一、工程概况
该项目位于XXX地区,施工范围约XXX平方米。
本次土石
方爆破施工主要针对山体的崩塌、垮塌、裂缝等问题进行处理,以确保工程的安全稳定进行。
二、施工目标
1. 保障施工安全,规避隐患:通过爆破施工,清除山体上的松散土石,确保施工安全。
2. 提高工效,缩短施工周期:爆破施工可以快速清除大面积的土石方,加快施工进度。
3. 降低施工成本:相比于其他手段,爆破施工可以更经济地处理土石方问题。
三、施工方案
1. 前期准备工作:
a. 进行现场勘察,了解山体的地质情况,确定爆破施工区域。
b. 制定详细的施工计划,包括安全措施、爆破参数、爆破顺
序等。
2. 安全措施:
a. 建立完善的安全警示标志和防护措施,设立警戒线,并设
置专人负责施工现场的安全指导和监督。
b. 安排专业人员对施工现场进行24小时监控,及时处理突
发情况。
3. 爆破方案:
a. 根据山体的地质情况和工程要求,确定爆破参数,包括爆破量、装药量、引爆顺序等。
b. 制定详细的爆破施工流程和操作规范,确保施工过程中严格按照规定操作。
4. 施工流程:
a. 清理现场:在施工区域清理杂物、障碍物,并进行地质勘探,确认爆破点。
b. 布设炸药:按照设计要求在爆破点埋设炸药,并连接上引爆装置。
c. 疏散人员:提前通知施工区域周边人员疏散,确保人员安全。
d. 引爆炸药:由专业人员在安全距离触发引爆装置,进行爆破操作。
e. 清理碎石:爆破后及时清理碎石,确保施工通畅。
5. 后期处理:
a. 对施工区域进行检查,确保爆破操作的效果和安全。
b. 对爆破后的土石方进行合理堆放和处理,减少环境污染。
四、风险控制
1. 施工前进行全面的地质勘探,确保施工区域的地质情况可以满足爆破需求。
2. 严格按照爆破方案和操作规范进行施工,确保操作正确,避免意外发生。
3. 将施工区域周边人员疏散到安全距离,确保人员安全。
4. 施工过程中,及时排除突发事件,减少可能发生的事故。
五、总结
通过以上施工方案,可以高效、安全地解决土石方问题,确保工程顺利进行。
在施工过程中,需要严格按照规定操作,并加强对施工现场的监控,确保工程的安全稳定。
同时,在施工后对环境进行清理和处理,减少对周边环境的影响。
这样不仅能够提高工程效率和质量,还能够降低工程成本,为项目的顺利完成提供有力支持。
