生态停车场施工组织设计
六、施工组织设计 第一章:编制依据 第二章:工程概况 第三章:施工部署 第四章:主要施工方法、技术措施 第五章:质量目标及质量预控措施 第六章:工期保证措施
附表: 劳动力计划表 投入的主要施工机械设备表 第一章:编制依据 1、编制依据: 1、 《建设工程工程量清单计价规范》(2013版); 2、 《市政工程工程量计算规范》(GB 50857-2013 )、《园林绿化工程量计算规 范》(GB50854-2013); 3、 《浙江省建设工程施工取费定额》(2010版); 4、 《浙江省建设工程工程量清单计价指引》(2013版); 5、 浙江省建设工程造价管理总站发布的 《关于发布营改增后浙江省建设工程施 工取费费率的通知》(浙建站定(2016)23号); 6、 施工图,施工图答疑(如有); 7、 招标文件及其补充通知、答疑纪要; &国家或省级、行业建设主管部门颁发的计价规定和办法; 9、 与建设工程项目有关的标准、规范、技术资料; 10、 其他相关资料。
2、编制说明 针对本工程实际情况的要求,在施工组织设计中我们把施工进度计划、施工机 械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施 在本施工组织设计中作为重点阐述, 以体现本施工组织设计的全面性、 可行性。
第二章:工程概况 1.工程名称:龙山街道长岭苑生态停车场及排水沟工程 建筑面积:龙山街道长岭苑生态停车场铺装面积约 900m2,排水沟砌筑长约 200m。 工程地址:龙山街道长岭苑 2结构概况 龙山街道长岭苑生态停车场铺装面积约 900m2,排水沟砌筑长约200m=本次招标范围为设计图纸范围内的 排水沟砌筑、排水管安装、检查井砌筑、停车场铺装、侧石安砌、乔灌木种植等工作内容。
第三章:施工部署 为了保证工程顺利进行,如期交付使用,我公司选派技术素质高,管理科 学的优秀项目经理组织施工。采用先进的施工工艺和施工技术方案,严格按照 国家现行施工规范组织施工,配备充足的劳动力和机械设备,确保工期和工程 质量达标。 1 、质量目标 严格执行《建筑工程施工质量验收规范》的规定,确保该工程分项、分部、 单位工程合格率达100% ;杜绝工程重大质量事故。 2、 工期目标 按照业主要求,共计日历天 30日历天。 依据工期要求,我公司将在具备施工的条件下合理安排施工工序, 全部工程力 争提前完工。 3、 安全目标 杜绝施工中发生重大人身伤亡事故及工程质量等级事故。 4、 服务目标 信守合同,认真协调各方面的关系,接受甲方对工程质量、工程进度、计 划协调、现场管理和监督。
第四章:主要施工方法、技术措施 、测量定位 施工测量仪器,必须经国家认定的计量单位进行复核,检验合格后才能用到工
程上去进行施工测量。 施工测量所用仪器有: J 2经纬仪 一台
DS-2精密水准仪 一台 50m钢卷尺 四把 为保证施工测量的正确性和连续性,我公司有专职人员进行施工测量,这 样既能确保工程质量又对精密仪器的正确使用和保养有利。 二、施工工艺 (一) 、土方施工工序及工艺 停车场区土方工程:根据现场情况采用既不外出也不外拉土方,用挖土机将高 出部分挖去回填至低的地方,采用50型铲车摊铺平整后,压路机随后碾压;整 个场区的土方平整后南北方向排水坡度为 5%。由北向南排至场内排水沟内。 施工顺序: 开挖一回填一k平整一碾压 (二) 、硬化场地模板工程 模板采用6m长槽钢高度为10cm、厚度为4cm,在槽钢无法支设的角落 处采用木模板组合使用。
(1) 、模板必须具有足够的强度和刚度。立模时应设有足够的支撑,采用 40cm长①14钢筋钉入地面,每隔50cm设置一根,从而起到紧固模板的作用, 保证在混凝土振捣时不松动或变形。
(2) 、在模板内侧应均匀薄涂一层脱模剂,以利脱模和保护混凝土面层 (3)、模板应根据放样位置,准确安装,支撑应牢固,底面与基层表面应密贴, 以防漏浆。接头(包括企口接头)应严密无隙,不得有离缝、错缝。顶面应齐平, 不得有高低错落。 (三)场地硬化施工 (1)停车场区硬化面层为10cm厚C15商品混凝土,随打随抹光。 1 )、砼所采用的原材料进场使用前必须附合格证及自检报告,并经抽检合 格后方可用于工程施工。 2 )、砼浇注前要检查模板的标高、位置与构件的截面尺寸是否符合设计要 求,并检查所有支架支撑牢固后方可进行浇筑,特别是场区浇注前应先将场区 基层洒水湿润。 3)、砼浇注时,支模人员随时观察模板,当发现有位移、变形时,必须立 即停止浇注,必须在已浇筑的砼凝结前修整完好。 4 )、砼必须用振捣器振捣密实,尽可能地提高砼的密实度。砼浇筑应连续 进行,如必须间歇时,其时间应尽可能缩短并应在前层砼凝结前将次层砼浇筑 完毕。 5)、砼浇筑完毕,应立即进行养护,采用覆盖塑料薄膜浇水养护。养护时 间根据水泥品种不得少于七天。施工砼时按规范要求留设试块,试块由专人负 责看管并进行标养,养护时间到期后送试验室试压。 6 )、砼拆模,侧面模板应在砼强度能够保证构件不变形、棱角完整时,方 可拆除。五、分项施工方案 (三)、排水沟施工 (1)定位 1)、放线 首先,根据路基有关参数,用全站仪放出路基边沟和排水沟的位置中轴线,并 测出相应标高,在地面上标出里程桩号以及标高,并根据所交底结果,用白灰或线 绳拉出沟的相应轮廓线,示出相应的开挖深度。 (2)开挖 1 )、开挖开始之前通知监理工程师,以便检查、测量基础平面位置和现有 地面标高。在未完成检查测量及监理工程师批准之前不得开挖。为便于开挖后 检查校核,基础轴线控制桩应延长至基坑外加以固定。 2) 、根据测量组放出的开挖线,清除施工区域内的树木、草皮、树根等杂 物、障碍物,然后人工开挖基础土石方,开挖过程中密切关注边坡稳定性,如 发现坑边缘顶面土有裂纹情况出现,应及时予以可靠的支撑,并使监理工程师 认可。在距设计基础标高 20cm左右时请监理工程师验基并清底。 3) 、所有从挖方中挖出的材料,如果监理工程师认为适用,可用作回填或 铺筑路堤或按监理工程师指示的其他方法处理。 4) 、基础挖方应始终保持良好地排水,在挖方的整个施工期间都不致遭受 水的危害。 5) 、基坑开挖至图纸规定基底标高后,如基底承载力达不到设计规定的承 载力要求时,根据实际钻探(或挖探)及土壤实验资料提出地基处理的方案, 报告 监理工程师审查,并按监理工程师的指示处理。开挖的基坑未经监理工程师批 准之前,不得砌筑圬工。 6 )、基坑开挖完毕,报请监理工程师到现场监督检验,将检验情况填写地 基检验表,报请监理工程师复验批准后,方可进行基础施工。 7)、开挖和砌筑中认真按测放桩点控制,砌体表面必须拉线立架,保证墙 面平整,坡度正确
8)、作好挖基前周围的排水处理。基坑成型后应认真核对,不符合承载力 要求及时报监理工程师检查决定后,按可行的方案进行处理,以保证砌筑前的 基础最终达到设计标准。 (3) 排水沟基础 排水沟基础米用碎石垫层10厘米厚,C15砼基础,10厘米厚,拟用商品 砼。 (4) 砂浆:砂浆的强度等级应符合设计规定;砂浆的配合比应采用质量 比,并经试验确定;搅拌机拌合砂浆,拌合时间宜为 1~1.5min,人工拌合砂浆 应采用“干三湿三”法拌制;已经拌合好的砂浆应在初凝前使用完毕; 每50m3 砌体应制作试 块一组,不足50m3按每一砌筑段留设试块。 (5) 砌砖: 1 )、砌砖前应检查垫层或平基尺寸,高程及中线位置,垫层混凝土抗压强 度满足要求后,方可开始砌砖。 2 )、垫层或平基顶面应先清扫,并用水冲刷干净。 3、砌砖前应根据中心线放出墙基线,摆砖扌畧底,确定砌法。 4)、砖使用前应浸水,不得有干心现象。 5 )、砌砖体应上下错缝,内外搭接,宜采用“ 三顺一丁”砌法,但最下一 层和最上一层砖,应用丁字砌筑。 6) 、砌砖时,砂浆应满铺满挤,灰缝不得有竖向通缝,水平灰缝厚度和竖 向灰缝厚度应为10mm,允许编差为士 2mm。 7) 、砌筑直墙应挂线。砌筑240厚墙体需单面挂线,超过240厚墙体应双 面挂线。砌体表面应平直,随砌随找平。 8、、砖墙的伸缩缝与底板伸缩缝应垂直贯通、缝的间隙尺寸应符合设计要 求,砌筑整齐,缝内挤出的砂浆应随砌随刮干净。
9)、砖墙的转角处和交接处应与墙体同时砌筑。当砌筑间断时,应砌成斜 槎。接茬砌筑时,应先将斜槎用水冲干净,并使砂浆饱满。 (6) 防水 防水砂浆抹面内外墙均抹面 2层,砂浆抹面应分两道抹成。第一道砂浆抹 成后,用杠尺刮平,并将表面划出纹道,完成后间隔 48h,进行第二道抹面。 第二道砂浆应分两遍压实赶光完成。 1 )、抹面的施工接茬应留成阶梯形茬,上、下层接茬应错开,留茬的位置 应离开交留处150mm以上。接茬时,应先将留茬均匀的涂刷水泥浆一道,然 后按照层次操作程序层层搭茬,接茬应严密。 2)、水泥砂浆抹面完成后,应进行养护。抹面砂浆终凝后,应保持表面湿 润,宜 每隔4h洒水一次,养护时间宜为14d。 (7) 预制钢筋混凝土盖板预制及安装: 1 )、盖板预制见图纸。 2)、应检查钢筋混凝土盖板的外观质量,核对出厂合格证及相应的钢筋、 混凝土原材料检测试验资料,符合设计规定方可使用。 3 )、盖板安装前,墙顶应清扫干净,洒水湿润,再铺砂浆安装。 4) 、盖板就位后相邻板底错台不应大于 10mm,盖板端部压墙长度允许偏 差为士 10mm。 5) 、板缝及板端的三角灰应采用水泥砂浆填抹密实。 6) 、盖板就位后吊环应卧平。 (8 )、回填土 1 )、做好质量记录,方可进行回填土。 2)、槽底至沟顶以上500mm范围内不得含有有机物及大于 50mm的砖、 石等硬块,接口周围应采用细粒土回填。
3)、回填土不得在水、淤泥上回填,当日回填当日夯实。 4 )、回填土在分层夯实,虚铺厚度如设计无要求时,按机械夯实不大于 300mm,人工夯实不大于200mm施工。 5))横向排水沟及过道口方案 因横向及过道口排水沟上部有车辆通过,需要承重及抵抗横向作用力,必 须保证足够的强度及很好的稳定性。因此横向及过道口排水沟槽的盖板及底座 按原设计施工,排水采用钢筋混凝土预制管 断面图如下所示: 横向排水沟及过道口段面图:
植草砖停车场施工方案 → 生态停车场施工方案
植草砖停车场施工方案→ 生态停车场施工方案生态停车场施工方案简介本文档旨在提供植草砖停车场的施工方案,以便创建一个生态友好型的停车场。
植草砖停车场是一种创新的停车场设计,可以有效减少城市建设对环境的影响,提供良好的车辆停放环境。
施工流程1. 清理场地:清理并平整停车场所需的场地,确保场地水平且无障碍物。
2. 建立排水系统:在停车场底部设置排水系统,以便有效排除雨水和其他液体。
3. 铺设植草砖:根据设计图纸,铺设植草砖,确保砖块之间间隙均匀,以利于草坪生长。
4. 填充土壤:将适量的肥沃土壤填充至植草砖之间的间隙,并进行压实,以提供合适的生长环境。
5. 播种草籽:在填充的土壤上均匀撒播草籽,并轻轻压实,以促进草坪的生长和稳固。
6. 浇水与养护:定期浇水并进行草的修剪、杂草清除等养护工作,以保持草坪的健康状态。
施工要点- 植草砖的选择:选择具有良好透水性和抗压性的植草砖,以确保停车场的排水效果和承重能力。
- 草种选择:选择适应当地气候和环境条件的草种,以确保草坪的生长和保持周期。
- 排水系统的设计:根据停车场的规模和坡度,设计合适的排水系统,以避免积水和滞留。
- 定期养护:定期进行浇水、修剪、除草等养护工作,确保草坪的健康生长,并及时处理草坪破损或疾病问题。
施工效益- 环保:植草砖停车场可以大量减少水泥、沥青等传统材料的使用,降低碳排放,并增加空气质量。
- 美观:植草砖停车场具有自然的绿色景观,提供一个美丽的停车环境,增加城市景观价值。
- 排水效果:植草砖的透水性能可以迅速排除雨水,有效减少地表径流,并提供良好的水质保护。
- 经济效益:植草砖停车场具有较长的使用寿命和低维护成本,能够节省维修和管理费用。
以上是关于生态停车场施工方案的简要介绍,希望对您有所帮助。
活动方案之生态停车场建设方案

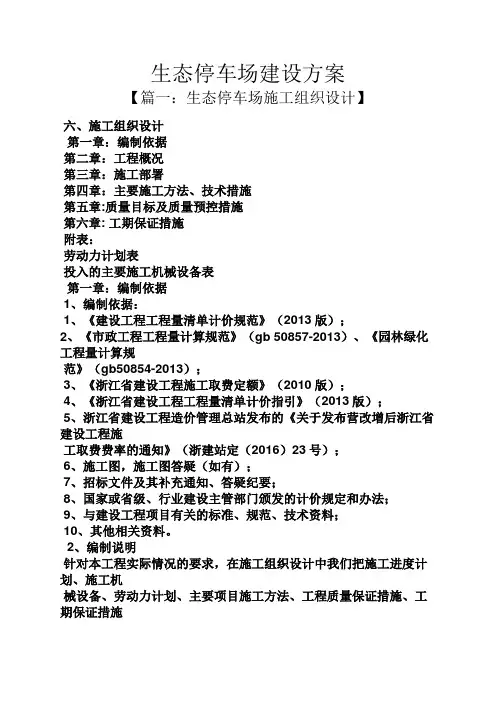

生态停车场建设方案【篇一:生态停车场施工组织设计】六、施工组织设计第一章:编制依据第二章:工程概况第三章:施工部署第四章:主要施工方法、技术措施第五章:质量目标及质量预控措施第六章: 工期保证措施附表:劳动力计划表投入的主要施工机械设备表第一章:编制依据1、编制依据:1、《建设工程工程量清单计价规范》(2013版);2、《市政工程工程量计算规范》(gb 50857-2013)、《园林绿化工程量计算规范》(gb50854-2013);3、《浙江省建设工程施工取费定额》(2010版);4、《浙江省建设工程工程量清单计价指引》(2013版);5、浙江省建设工程造价管理总站发布的《关于发布营改增后浙江省建设工程施工取费费率的通知》(浙建站定(2016)23号);6、施工图,施工图答疑(如有);7、招标文件及其补充通知、答疑纪要;8、国家或省级、行业建设主管部门颁发的计价规定和办法;9、与建设工程项目有关的标准、规范、技术资料;10、其他相关资料。
2、编制说明针对本工程实际情况的要求,在施工组织设计中我们把施工进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施在本施工组织设计中作为重点阐述,以体现本施工组织设计的全面性、可行性。
第二章:工程概况1.工程名称:龙山街道长岭苑生态停车场及排水沟工程建筑面积:龙山街道长岭苑生态停车场铺装面积约900m2,排水沟砌筑长约200m。
工程地址:龙山街道长岭苑2 结构概况龙山街道长岭苑生态停车场铺装面积约900m2,排水沟砌筑长约200m。
本次招标范围为设计图纸范围内的排水沟砌筑、排水管安装、检查井砌筑、停车场铺装、侧石安砌、乔灌木种植等工作内容。
第三章:施工部署学的优秀项目经理组织施工。
采用先进的施工工艺和施工技术方案,严格按照国家现行施工规范组织施工,配备充足的劳动力和机械设备,确保工期和工程质量达标。
1 、质量目标严格执行《建筑工程施工质量验收规范》的规定,确保该工程分项、分部、单位工程合格率达100%;杜绝工程重大质量事故。
农村生态停车场建设方案
农村生态停车场建设方案在农村,停车难一直是居民们面临的一个难题。
随着农村的发展和交通工具的增多,停车位的需求也越来越大。
如何解决农村停车难的问题,提高生活质量,保护环境,成为了摆在我们面前的一道难题。
一、背景介绍随着经济的发展,农村地区的交通工具也日益增多,尤其是农村城市化进程的加快,农村地区的车辆数量呈现快速增长的趋势。
但是,由于农村地区的用地资源有限,传统的道路停车已无法满足停车需求,这就需要我们寻找新的解决方案。
二、农村生态停车场的必要性建设农村生态停车场不仅可以解决农村停车难的问题,还可以提高农村环境质量,减少对土地资源的浪费。
农村生态停车场是一种新型的停车设施,将现代科技与生态环境相结合,为农村地区提供高效、环保的停车方案。
三、农村生态停车场的设计原则农村生态停车场的设计应该符合生态环保的原则,尊重自然,注重生态平衡。
设计时应考虑周边环境,保护植被,避免破坏生态系统。
同时,也要考虑停车场的实用性,方便车辆进出,提高停车效率。
四、选址规划农村生态停车场的选址应该考虑周边交通情况和需求,选择离主要交通要道较近的位置,方便车辆进出。
此外,也要考虑停车场周边的环境,尽量减少对周边居民的干扰。
五、停车场规划停车场的规划应该考虑到停车位数量充足,通道宽敞,方便车辆进出,同时留有一定的绿化带,提高停车场的整体环境质量。
在规划设计上,可以考虑设置智能停车导引系统,提高停车效率。
六、停车场设施建设停车场设施的建设要考虑到停车位、照明、通风等因素,保证停车场的安全性和舒适性。
同时也要考虑到环保因素,采用环保材料,合理利用雨水资源,减少环境污染。
七、管理运营农村生态停车场的管理运营应该合理规划,建立健全的管理制度和服务体系,提高停车场的利用率。
可以考虑引入先进的停车管理系统,提高停车场的效率和服务质量。
八、宣传推广为了让更多人了解农村生态停车场的优势,可以通过各种途径进行宣传推广,提高农村居民的知晓度。
可以组织相关的宣传活动,倡导绿色出行理念,引导公众自觉选择生态停车场。
生态工程施工组织(3篇)
第1篇一、工程概况本项目为某生态公园生态工程施工项目,位于我国某城市。
工程总面积为1000亩,包括生态景观、绿化、水体、休闲娱乐等功能区域。
工程总投资约5000万元,计划工期为12个月。
二、施工组织设计原则1. 生态优先原则:在施工过程中,充分考虑生态环境保护和恢复,确保工程对生态环境的影响降到最低。
2. 安全第一原则:严格执行国家安全生产法规,确保施工过程中人员安全和工程安全。
3. 质量第一原则:严格按照国家相关标准和规范进行施工,确保工程质量达到优良水平。
4. 效率优先原则:合理安排施工进度,确保工程按期完工。
三、施工组织设计内容1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确施工要求,确保施工过程中严格按照图纸进行。
(2)材料设备采购:根据工程需求,合理选择供应商,确保材料设备质量。
(3)人员组织:组建专业施工队伍,明确各岗位职责,加强培训,提高施工人员素质。
2. 施工工艺(1)生态景观:采用透水混凝土、生态植被、仿自然景观等工艺,营造生态景观效果。
(2)绿化:选用本地适生植物,采用容器苗种植,提高绿化成活率。
(3)水体:采用生态护坡、生态浮岛等工艺,提高水体自净能力。
(4)休闲娱乐:建设生态停车场、休闲步道、观景平台等设施,满足游客需求。
3. 施工进度安排(1)施工准备阶段:1个月。
(2)生态景观、绿化、水体施工阶段:6个月。
(3)休闲娱乐设施建设阶段:3个月。
(4)工程验收阶段:2个月。
4. 质量保证措施(1)严格材料设备验收,确保质量符合要求。
(2)加强施工过程质量控制,严格执行各项操作规程。
(3)建立健全质量管理体系,定期开展质量检查。
5. 安全保证措施(1)加强安全生产教育,提高施工人员安全意识。
(2)严格执行安全生产法规,落实安全生产责任制。
(3)加强施工现场安全管理,确保施工安全。
四、环境保护措施1. 施工期间,加强扬尘、噪音、废水等污染物的控制,确保符合国家排放标准。
小区停车场施工组织设计正文

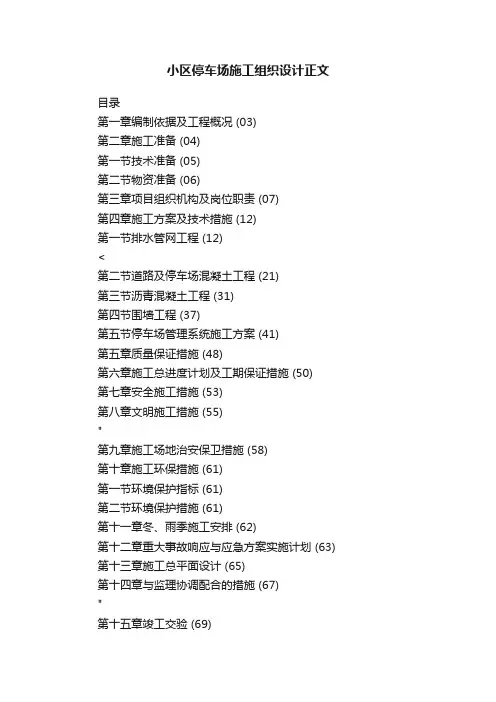

小区停车场施工组织设计正文目录第一章编制依据及工程概况 (03)第二章施工准备 (04)第一节技术准备 (05)第二节物资准备 (06)第三章项目组织机构及岗位职责 (07)第四章施工方案及技术措施 (12)第一节排水管网工程 (12)<第二节道路及停车场混凝土工程 (21)第三节沥青混凝土工程 (31)第四节围墙工程 (37)第五节停车场管理系统施工方案 (41)第五章质量保证措施 (48)第六章施工总进度计划及工期保证措施 (50)第七章安全施工措施 (53)第八章文明施工措施 (55)"第九章施工场地治安保卫措施 (58)第十章施工环保措施 (61)第一节环境保护指标 (61)第二节环境保护措施 (61)第十一章冬、雨季施工安排 (62)第十二章重大事故响应与应急方案实施计划 (63) 第十三章施工总平面设计 (65)第十四章与监理协调配合的措施 (67)"第十五章竣工交验 (69)第十六章回访、保修承诺 (72)附表一:拟投入本工程的主要施工设备表 (74)附表二:拟配备本工程的试验和检测仪器设备表 (75)附表三:劳动力计划表 (77)附表四:施工进度计划表 (78)附表五:施工总平面布置图 (79)附表六:临时用地表 (80)%/第一章编制依据及工程概况一、编制依据1、XXXX小区停车场改造工程招标文件及答疑纪要;2、XXXX小区停车场改造工程施工图纸;)3、我公司的技术、机械设备情况及管理制度;4、实地现场踏勘、施工现场的地质、地貌等具体实际情况;5、公司贯彻ISO9001:2000标准文件要求;6、《混凝土路工程技术标准》JTG B01-20037、《水泥混凝土路面施工验收规范》(GBJ97-87)8、《水泥混凝土路面施工技术规范》JTG F30-20039.《工程测量规范》GB50026-9310.《施工现场临时用电安全技术规范》JGJ46-2005}11.《建设工程施工现场供用电安全规范》GB50194-9312.《建筑拆除工程安全技术规范》JGJ147-2004二、采用的工艺标准和法律法规1、《中华人民共和国建筑法》2、《建筑工程质量管理条例》3、《中华人民共和国安全生产法》4、《建设工程安全生产管理条例》5、《建筑工程施工质量验收统一标准》GB50300-2001,国家、地区、行业其它现行规范、法律法规、文件及企业的规范标准、施工工法等。
停车场施工组织设计(完整)
目录第一章编制依据和范围. ........................................ ..1第一节工程概况 (1)第二节编制说明 (1)第三节编制依据 (2)第四节编制原则....................................... ... .. (3)第二章施工组织机构的建立与运行 ............................ . (4)第三章工程施工准备............................... .. ... ... . (9)第一节工现场交接准备............................... ... ...... .9第二节技术准备............................... ... .. .... .. (9)第三节材料准备............................... ... .. ... .. . (9)第四节施工机具准备............................... ..... .. . (10)第四章施工进度计划及保障措施......................... .. .. (12)第五章主要施工方案、方法与技术措施....................... . (18)第一节测量放线............................... ... ... ... .. ..18第二节混凝土工程............................... ... . (18)第三节沥青混凝土施工方案............................ ... .. (25)第四节排水明沟砌筑工程.............................. ... (32)第五节道牙石施工工程............................... . ... .. (33)第六节路灯基础施工工程............................... ... .. (34)第六章成品保护措施.............................. .... . (35)第七章安全管理措施............................ . . . .. . . (37)第八章质量保证措施............................... ..... .. (41)第九章文明施工、环境保护措施 (46)第十章经济技术指标............................... ..... . .. . (50)第十一章工程交付、服务及保修.............................. .. (51)第十二章危险性较大的分部分项工程安全专项施工方案.......... .. (53)第十三章农民工工资支付情况及农民工工资拖欠应急预案措施..... . . (58)附表一:拟投入本标段的主要施工设备表.......................... . . (59)附表二:拟配备本标段的试验和检测仪器设备表................. . . .. (60)附表三:劳动力计划表............................... ..... .. . . . ..61 附表四:计划开、竣工日期和施工进度网络图.................... .. (62)附表五:施工总平面图............................... ..... .... .. (63)附表六:临时用地表............................... ..... ..... . . (64)六、施工组织设计项目名称:XX公共停车场建设项目投标单位:XX有限公司2017年X月X日第一章工程概况及编制说明第一节工程概况一、施工目标工程名称:XX公共停车场建设项目建设地点:X工期目标:计划开工日期2017年X月X日至2017年X月X日完工,计X日历天。
停车场生态绿化施工方案及流程
停车场生态绿化施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!停车场生态绿化施工方案与实施流程一、引言随着城市化进程的加速,停车场作为城市基础设施的重要组成部分,其绿色化和生态化建设显得尤为重要。
生态停车场施工方案
生态停车场施工方案
生态停车场是一种集绿化、美化、净化、智能化为一体的停车场,其施工方案主要包括以下几个方面的内容。
首先,我们首要考虑的是选择一个合适的场地。
生态停车场需要有足够的空间来容纳停车位和植物生长所需的土壤和灌溉设施。
同时,它需要远离噪音和污染源,让人们可以在一个安静、清洁的环境中停车。
其次,生态停车场的施工需要对场地进行改造和准备工作。
这包括清理场地、平整地面、修建排水系统等。
在这个过程中,我们需要保留一定数量的大树和灌木,作为生态停车场的绿化和美化元素。
然后,我们需要选择适合生态停车场的植物。
这些植物应当具有耐受车辆压力和污染的能力。
同时,它们还应当有一定的草坪覆盖能力,能够维持停车场的绿化效果。
我们可以选择一些低矮的灌木和草坪,以及一些高大的树木来增加阴影和降低温度。
接下来,我们需要建设适应生态停车场需求的智能化设施。
这包括智能停车管理系统、充电桩、智能灯光系统等。
通过使用这些智能设施,我们可以提高停车场的管理效率和便利性,减少停车过程中的排放和能源消耗。
最后,我们需要进行生态停车场的运营和维护工作。
这包括定期对植物进行修剪、浇水和施肥,检查和维护智能设施的运行
状况,清理垃圾和保持停车场的整洁。
综上所述,生态停车场的施工方案包括场地选择、场地改造、植物选择、智能化设施建设以及运营和维护等几个方面。
通过合理规划和设计,我们可以建设一个美化、净化、智能化的生态停车场,为人们提供便利的同时也保护环境、改善城市生态环境。
停车场施工方案
(2)监控系统
-在停车场关键位置安装高清摄像头,实现24小时无死角监控。
-确保车辆停放安全,降低停车场内违法犯罪行为。
(3)导视系统
-设置清晰、明确的导视系统,方便车主快速找到停车位。
-提高停车场使用效率,减少车辆拥堵。
3.环保设施
(1)绿化
-在停车场周边及空闲区域进行绿化,提高环境质量。
3.环境与设施配套:绿化、照明、排水、降噪等。
四、施工方案详述
1.土建工程
场地平整:
-进行地质勘察,评估场地适宜性。
-清除现有障碍物,进行场地平整,确保地面坡度符合设计要求。
基础施工:
-根据地质报告和设计要求,进行基础处理。
-采用高规格混凝土浇筑,确保基础稳固。
主体结构建设:
-施工过程中严格遵守国家建筑标准,确保结构安全。
-引入智能导引系统,通过电子显示屏提供实时空位信息。
3.环境与设施配套
绿化:
-在停车场周边及空闲区域实施绿化工程,提升环境品质。
-选择适应当地气候的植物种类,实现生态与景观的和谐统一。
照明:
-使用节能灯具,合理规划照明布局,保障照明效果。
-确保照明系统与周边环境相协调,避免光污染。
排水:
-设计科学合理的排水系统,确保雨季排水畅通。
2.验收合格后,按照规定程序办理移交手续,确保停车场顺利投入使用。
本停车场施工方案综合考虑了功能、安全、环保、法规等多方面因素,旨在打造一个高效、便捷、舒适的停车环境,为城市交通提供有力支持。
-采用环保材料,减少对地下水资源的影响。
降噪:
-在关键位置设置隔音屏,降低车辆行驶噪音。
-使用降噪路面材料,减少噪音污染。
停车场工程施工组织设计(完整版)
苏州研发中心2018年一期室外市政工程停车场改造子工程项目施工组织设计第一章:编制说明本施工组织设计编制的对象为苏州研发中心2018年一期室外市政工程停车场改造子工程项目,编制的范围为该工程停车场工程施工,包括平面布置、施工方案、技术措施、施工总进度计划,对工期、质量、安全、文明施工的目标控制与管理,对相关专业管理、协调、配合,与监理公司及天然气公司各个部门的配合等。
对一些普遍常用的施工技术方案作简短描述,增加一些针对本工程特点的施工方案,并制订确保本工程为合格工程、文明工地的措施,常见质量通病防治的一些技术、管理措施,体现针对性、指导性。
(一)、编制依据本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照《中华人民共和国建筑法》、《建设工程质量管理条例》、《国家现行建筑工程施工与验收技术规范》。
(二)、施工规范:《城镇道路工程施工与质量验收规范》(CJJ1-2008)《公路软土路基路堤设计与施工技术规范》GB/T19001-ISO9001质量体系标准(三)、严格执行国家相关法规、规程、质量评定标准以及公司制定的质量、安全、技术管理等各项规定。
第二章工程概况1、项目名称:苏州研发中心2018年一期室外市政工程停车场改造子工程项目2、工期控制目标:本工程工期为(45)天,合同签订后3个自然日内完成进场,45个自然日内完成施工、调试。
3、工程资料控制目标竣工资料(含结算资料)在工程竣工后15日内交齐。
4、质量控制目标:优良工程(1)确保该工程达到优质工程标准。
(2)单位工程一次合格率达到100%。
(3)合同履约率达到100%。
(4)严格执行各种技术标准规范和技术规程,标准覆盖率100%。
(5)严把设备材料质量关,设备材料合格率100%。
(6)检验、测量和试验设备周检率和在用合格率100%。
(7)确保试运投用一次成功。
5、安全要求:(1)杜绝各类事故的发生。
