粉刷石膏砂浆抹灰技术交底
粉刷石膏班组安全技术交底模板

一、交底人:___________二、交底时间:___________三、接受交底人:___________四、作业部位:___________五、作业班组:___________一、上班前的准备工作:1. 检查所使用的工具,如手柄、扳手等有无松动、断裂或不牢固现象,确保工具完好。
2. 检查粉刷石膏材料,确认其质量合格,无过期、变质等情况。
3. 检查施工现场的安全设施,如安全网、防护栏、脚手架等,确保其稳固可靠。
4. 了解施工现场的消防设施,如灭火器、消防栓等,确保其正常使用。
二、粉刷石膏作业安全技术交底:1. 使用吊篮进行外墙抹灰时,吊篮设备必须具备三证(检验报告、生产许可证、产品合格证),并对抹灰人员进行吊篮操作培训,专篮专人使用,更换人员必须经主管人员批准并重新登记。
2. 利用室外电梯运送水泥砂浆等抹灰材料时,严禁超载,并将遗洒的杂物及时清理干净。
3. 外装饰为多工种立体交叉作业,必须设置可靠的安全防护隔离层。
贴面便用的预制件、大理石、瓷砖等,应堆放整齐、平稳,边用边运。
安装时要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。
废料、边角料严禁随意抛掷。
4. 脚手板不得搭设在门窗、暖气片、洗脸池等非承重的物器上。
阳台通廊部位抹灰,外侧必须挂设安全网。
严禁踩踏脚手架的护身栏杆和阳台栏板进行操作。
5. 室内抹灰采用高凳上铺脚手板时,宽度不得少于两块脚手板(50cm),间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。
高度超过2m 时,应由架子工搭设脚手架。
6. 室内推小车要稳,拐弯时不得猛拐。
7. 在高大门、窗旁作业时,必须将门窗扇关好,并插上插销。
8. 夜间或阴暗处作业,应用36V以下安全电压照明。
9. 瓷砖墙面作业时,瓷砖碎片不得向窗外抛扔。
剔凿瓷砖应戴防护镜。
10. 使用电钻、砂轮等手持电动工具,必须装有漏电保护器。
11. 粉刷石膏作业过程中,注意保持施工现场的清洁,严禁将粉刷石膏材料洒落地面,以免滑倒。
石膏抹灰施工技术交底

五、安全生产与文明施工
1)进入场内必须按要求佩戴安全帽。在外墙洞口施工时,要系好安全带,悬挂点必须牢固、可靠。
2)每班前应检查高凳、脚手架是否牢固稳定,如有不安全处应及时进行处理。
石膏抹灰施工技术交底

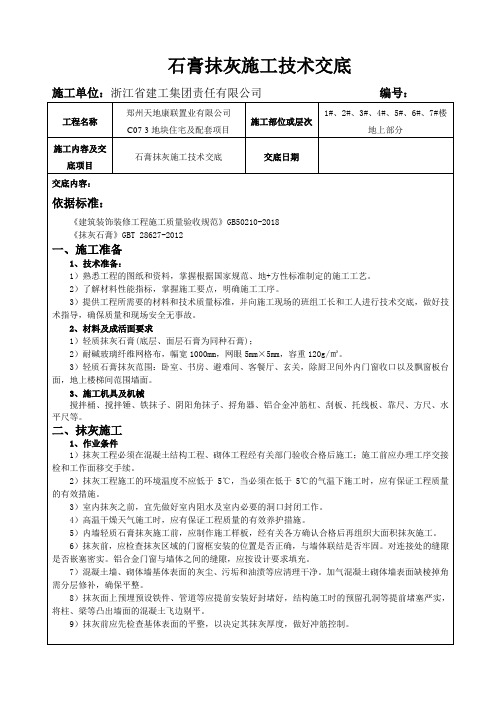

施工单位:浙江省建工集团责任有限公司编号:
工程名称
郑州天地康联置业有限公司C07-3地块住宅及配套项目
施工部位或层次
1#、2#、3#、4#、5#、6#、7#楼
地上部分
施工内容及交底项目
石膏抹灰施工技术交底
交底日期
交底内容:
依据标准:
《建筑装饰装修工程施工质量验收规范》GB50210-2018
4)抹灰时墙上的预埋件、线槽、盒、通风篦子、预留孔洞应采取保护措施,防止施工时灰浆漏人或堵塞。
5)拆除脚手架、跳板、高马凳时要加倍小心,轻拿轻放集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。
6)抹灰脚手架严禁搭在外窗框上,防止窗框损坏。
7)当抹灰层未充分凝结硬化前,防止快干、水冲、撞击、振动和挤压,以保证灰层不受损伤和有足够的强度。
4)制备浆料:粉刷石膏放置时注意防潮,做到下垫上盖。根据每片墙的用量和粉刷石膏的凝结时间拌制粉刷石膏,一般为底层一袋粉刷石膏拌合一次,面层随用随拌。拌和好的粉刷石膏一定要在初凝前使用完毕,否则会发生开裂、粉化、无强度的现象。拌料时一定要少拌,随用随拌,粉刷石膏施工温度宜在5~35℃,避免阳光直射,20℃环境温度下,初凝时间为1小时,气温降低初凝时间稍微延长,气温高初凝时间缩短。适量的加水,粉刷石膏对加水量比较敏感,水量大会出现流坠而影响操作,水量过小会加快凝结,缩短可用时间,造成浪费。使用过程中禁止加水,对于已经凝结的浆料严禁使用,更不能加水使用,因为凝结的浆料已无强度。本工程所用品牌轻质抹灰石膏施工配合比,轻质抹灰石膏:水为100:55,施工时应严格控制,具体视品牌材料特性。
石膏抹灰-技术交底

1、施工范围:(1)室内除卫生间、厨房内部为砂浆抹灰外,其余墙体均为石膏抹灰;(2)由于卫生间、厨房门口属于易开裂部位,因此也采用轻质抹灰石膏进行抹灰,厚度要求在8mm,门口过梁在砌筑时,已经按照要求过梁底抬高10mm。
因此要求,轻质抹灰石膏将门口部位完全包裹,且深入内侧10mm~15mm,厨房卫生间内侧墙体抹灰为水泥砂浆,此部位水泥砂浆抹灰至门口内侧边与室内轻质抹灰石膏相接即可。
2、墙体工艺流程:墙面清理、润水→弹灰层控制线→不同材质墙体交接部位墙体贴160g网格布→吊垂直、套方→贴灰饼→充筋→手工上墙→刮平→气泡及浮浆清理→养护。
3、相关要求及注意事项:(1)内墙轻质抹灰石膏施工前,墙面浮灰必须清扫干净并且浇水润湿,应提前一天进行。
(2)、开关线槽应安装到位,并应采用轻质抹灰石膏修复平整,表面粘贴160g耐碱玻纤网格布。
(3)、不同材质墙体交接部位墙体贴160克网格布,以防止开裂。
(4)、混凝土墙面分两遍施工,第一遍3mm厚度,待其硬化后再施工第二层,以保证其粘结性能。
(5)、弹线或将原有的200控制线进行找补。
对楼层内原有的墙体200mm控制线进行找补,同时对其进行核对,检查房间是否方正,对角线需等长。
(6)、石膏抹灰厚度在保证房间方正度的前提下,不超过8mm厚;4、做灰饼(1)、在2m左右高度,离墙两阴角10~20cm处,用轻质抹灰石膏各做一个标准灰饼,厚度为抹灰层厚度,大小5cm左右见方。
由于轻质抹灰石膏较粘,灰饼难以一次成型,可预先用轻质抹灰石膏制作成品小薄块放在灰饼最表面,作为灰饼。
(2)、以这两个标准灰饼为依据,再用托线板靠、吊垂直确定墙下部对应的两个灰饼厚度,使上下两个灰饼在一条垂直线上。
(3)、标准灰饼做好后,再在灰饼附近砖墙封内钉上钉子,拴上小线挂水平通线(注意小线要离开灰饼1mm)。
然后按间距1.2m左右的间距,加做若干灰饼。
灰饼间距最好采用1.2米的间距,不宜大于1.5米。
底层石膏抹灰技术交底

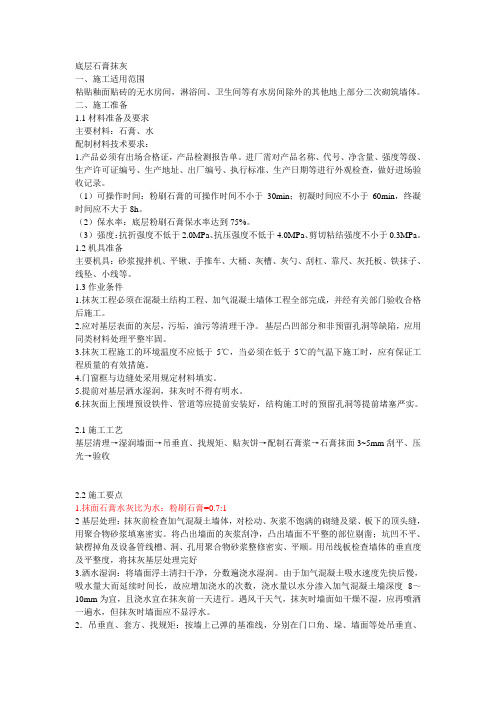

底层石膏抹灰 一、施工适用范围 粘贴釉面贴砖的无水房间,淋浴间、卫生间等有水房间除外的其他地上部分二次砌筑墙体。 二、施工准备 1.1材料准备及要求 主要材料:石膏、水 配制材料技术要求: 1.产品必须有出场合格证,产品检测报告单。进厂需对产品名称、代号、净含量、强度等级、 生产许可证编号、生产地址、出厂编号、执行标准、生产日期等进行外观检查,做好进场验 收记录。 (1)可操作时间:粉刷石膏的可操作时间不小于30min;初凝时间应不小于60min,终凝时间应不大于8h。 (2)保水率:底层粉刷石膏保水率达到75%。 (3) 强度:抗折强度不低于2.0MPa、抗压强度不低于4.0MPa、剪切粘结强度不小于0.3MPa。 1.2机具准备 主要机具:砂浆搅拌机、平锹、手推车、大桶、灰槽、灰勺、刮杠、靠尺、灰托板、铁抹子、线坠、小线等。 1.3作业条件 1.抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成,并经有关部门验收合格 后施工。 2.应对基层表面的灰层,污垢,油污等清理干净。 基层凸凹部分和非预留孔洞等缺陷,应用同类材料处理平整牢固。 3.抹灰工程施工的环境温度不应低于5℃,当必须在低于5℃的气温下施工时,应有保证工程质量的有效措施。 4.门窗框与边缝处采用规定材料填实。 5.提前对基层洒水湿润,抹灰时不得有明水。 6.抹灰面上预埋预设铁件、管道等应提前安装好,结构施工时的预留孔洞等提前堵塞严实。
2.1施工工艺 基层清理→湿润墙面→吊垂直、找规矩、贴灰饼→配制石膏浆→石膏抹面3~5mm刮平、压光→验收
2.2施工要点 1.抹面石膏水灰比为水:粉刷石膏=0.7:1 2基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物砂浆填塞密实。将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物砂浆整修密实、平顺。用吊线板检查墙体的垂直度及平整度,将抹灰基层处理完好 3.洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。由于加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,浇水量以水分渗入加气混凝土墙深度8~10mm为宜,且浇水宜在抹灰前一天进行。遇风干天气,抹灰时墙面如干燥不湿,应再喷洒一遍水,但抹灰时墙面应不显浮水。 2.吊垂直、套方、找规矩:按墙上己弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼。 3.抹底层粉刷石膏:将配置好的石膏用尺板或刮杠紧贴冲筋上下刮平,达到墙面垂直和平整要求。 3.接缝处理:在加气混凝土板的接缝处抹3mm厚底层砂浆(粉刷石膏:砂=1:2~4),宽度约为 250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。 抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。 四、质量标准及验收 1.抹灰所用材料的品种和性能应符合设计及国家规范、标准的要求。 2.不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。 3.抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无裂缝。 4..抹灰石膏应在室内贮存,运输与贮存时,不应受潮和混入杂物。抹灰石膏在正常贮存条件下自生产之日起,贮存期袋装为六个月,罐装为三个月。
石膏抹灰工艺技术交底

石膏抹灰工艺技术交底石膏抹灰是一种常见的室内墙面装饰工艺,其主要目的是对墙面进行修补和抹平,达到平整、光滑的效果。
下面是石膏抹灰工艺技术交底。
首先,准备工作。
在进行石膏抹灰前,需要将墙面表面清洁干净,并确保墙面的平整度符合施工要求。
同时,确保提前购买好工艺所需的石膏粉、混凝土砂浆、水等原材料,并正确配置好比例。
其次,进行抹灰工艺。
在施工前,需要在墙面周边贴好蓝胶纸或防水膜,以保护墙面周边的地面和装饰件不受到污损。
然后,在墙面上涂上一层基础接触层,以增加石膏和墙面的黏附力。
接着,使用刮刀将石膏粉和水混合搅拌均匀,形成石膏浆糊。
将石膏浆糊涂抹在墙面上,先从上往下刮平,再从左往右刮平,以确保墙面均匀。
注意,抹灰时的刮刀要平稳、均匀,以免出现抹灰不均匀的情况。
接下来,进行石膏抹面层的施工。
在基础层干燥后,使用刮刀将石膏粉和水混合搅拌均匀,形成石膏浆糊。
将石膏浆糊涂抹在墙面上,同样要先从上往下刮平,再从左往右刮平,以确保墙面平整光滑。
抹面层的厚度一般为3-5mm,可以根据需要适度调整。
最后,进行表面修整和打磨。
在石膏抹面层干燥后,使用抹刀对墙面进行修整,将边角处的凸起部分打磨平整。
接着,使用砂纸对墙面进行打磨,使其表面光滑细腻。
打磨时要保持力度均匀,避免产生明显的痕迹和划痕。
总之,石膏抹灰是一项需要技术和经验的工艺,如果施工不当,可能会出现墙面不平整、开裂等问题。
因此,在进行石膏抹灰前,施工人员要熟悉操作规程,掌握好每个环节的技术要点。
同时,施工过程中要注意环境温度和湿度对石膏干燥的影响,合理安排施工时间,以确保施工质量。
粉刷石膏技术交底讲课讲稿

粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 4、大面积抹灰
粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 5、梁底、门窗洞口抹灰
粉刷石膏技术交底
四、施工工艺-(三)厨房、卫生间墙面做法 6、剪力墙拉毛均匀、顺直,在墙面抹灰、拉毛完毕后必须浇水养护。
粉刷石膏技术交底
四、施工工艺-(四)门窗洞口收口 1、钢附框安装完毕后对附框与洞口间的缝隙进行塞口。在缝隙≤2mm时,采用 干硬性水泥砂浆掺防水粉或防水砂浆塞口;如果缝隙≥2mm应浇筑细石混凝土
2020/7/2
二、施工前准备:
1、技术员结构控制线复测 及1m线上墙
粉刷石膏技术交底
质检员验线
监理验收合格 。
2、技术交底报技术负责人审核后,由专业主管组织技术员、质检员、安全员、班
组长及所有施工人员进行宣贯。
3、粉刷材料进场
资料验收
材料观感验收
收料
材料复试
4、样板引路,班组开始正式大面积施工前,先在现场进行样板粉刷,经甲方、监
粉刷石膏技术交底
粉刷石膏技术交底
一、工程做法:
3、厨房卫生间抹灰: 1)、封堵螺栓孔、烟道缝隙等 2)、基层清理:结构面清理,浇水湿润 3)、混凝土墙面用:(胶:水泥=1:1)水泥胶浆垂直墙面拉毛两遍成活,厚度 8mm。 4)、砌体墙面:抹1:2.5水泥砂浆麻面8mm厚。 5)、卫生间烟道:吊垂直打点;刷基层处理剂一道;满挂网格布延伸至每边 150MM ;1:2.5水泥砂浆抹面麻面交活。 6)、卫生间外窗框收口:用水:水泥:砂=1:2:2(内掺20%建筑胶)拉毛养护; 抹1:2.5水泥砂浆(内掺3%防水粉)麻面收口15厚(预留15mm用户粘砖)。 7)、卫生间地面上返30CM为JS防水位置,分两层成活,第一遍基层清理刷素水 泥浆一遍压光,做JS防水后抹1;2.5水泥砂浆麻面交活,与上部抹灰面平。 8)、门口按要求水泥砂浆抹灰到规定尺寸。 9)、加强养护工作。
室内粉刷石膏抹灰工程技术交底
内墙饰面工程粉刷石膏一、材料要求:1面层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度大于3.0MPa,抗压强度大于5.0MPa。
2底层粉刷石膏:凝结时间不小于60min、不大于8h。
细度0.2mm筛余量小于等于40%。
抗折强度31234应用1:356梁等凸出墙面的混凝土剔平。
四、操作工艺:(一)工艺流程:1.基层处理:首先应对混凝土基层的浮灰污物进行清理,对于凹凸表面不平整的部位,剔凿平整,并对混凝土的表面的水泥棱(一般是模板的接缝处)进行打磨。
砖墙墙面需将表面尘土、砂浆清理干净。
刷建筑胶一遍,配合比为建筑胶:水=1:42.抹灰饼:按墙上己弹的基准线,分别在门口角、垛、墙面等处抹灰饼。
(清水混凝土墙面垂直度、平整度好的基层,可不做本道工序)3.抹底层粉刷石膏:将底层粉刷石膏抹在基底上。
用尺板或刮杠紧贴灰饼上下刮平,每次厚3.接缝处理:在两种材料的接缝处抹3mm厚底层粉刷石膏,宽度约为250-300mm,随后将中碱玻纤网带(250-300mm)轻轻勒入砂浆层并铺贴平整。
不同材料墙体相交接部位的抹灰,应采用加强网进行防开裂处理,加强网与两侧墙体的搭接宽度不应小于100mm。
4.抹底层粉刷石膏:待接缝处的砂浆完全干燥后,将底层粉刷石膏抹在基底上。
用尺板或刮杠紧贴灰饼上下刮平,每次厚度为5~7mm(与常规的水泥混合砂浆抹灰工程相同),达到墙面垂直和平整要求。
5.抹面层粉刷石膏:使用面层粉刷石膏,用水拌合。
建议使用搅拌器在大桶中充分搅拌均匀,稠度比传统的墙面腻子略稠即可,(注意搅拌时间越长,初凝时间会越短),使用传统腻子刮板或小号抹子可直接在基层上批抹,厚度为1~2mm。
压光应在终凝前进行(以手指压按表面不出现明显压痕为好,类似传统水泥砂浆抹灰的方法),一般在面层抹灰后45分钟左右进行,过早会出现气泡,过迟不易压光。
6.抹水泥砂浆踢脚板(墙裙):在抹水泥砂浆的高度范围内,刷一遍聚合物水泥浆,立即抹1:3水泥砂浆,厚约7-8mm,表面用木抹子搓毛。
粉刷石膏技术交底
工程名称
西部旧改5#地块工程
施工单位
北京朝林建设集团有限公司
交底部位
主楼及地下室墙面
工序名称
粉刷石膏施工
粉刷石膏技术交底
交底内容:
1、施工准备
材料要求:粉刷石膏
主要机具:
搅拌机、手提搅拌器、手推车、5mm孔径筛子、水桶、剪子、滚刷、钢卷尺、方尺、金属水平尺、铁锹、托灰板、刮板、铁抹子、木抹子、阴阳角抹子、铁捋子、大杠、小杠、钢丝刷、扫帚、锤子、錾子。
作业条件:
1.结构工程已完成,经验收合格。
2.抹灰前应检查门窗框的位置是否正确,与墙体连接是否牢固,埋设的接线盒、电箱、管线、管道等是否固定牢固,连接处缝隙应用水泥砂浆或混合水泥砂浆分层嵌塞密实,若缝隙较大时,应使用豆石混凝土将缝塞填密实,铝合金、塑钢等门窗框贴保护膜,其缝隙处理应按设计要求嵌填。
3.阳台栏杆、楼梯扶手及其他预埋件安装埋设完毕并验收合格。
5.抹面层粉刷石膏:底层抹灰终凝后可抹面层浆料,面层厚度一般1—3mm,面层浆料终凝前可以进行面层压光。
做门窗护角:门窗口护角及踢脚水泥砂浆抹灰做法:先将混凝土基层表面刷混凝土界面剂JD—601,然后用1:水泥砂浆抹灰,压光时应注意把粉刷石膏抹灰层内甩出的玻璃纤维网格布压入水泥砂浆面层内,阳角用铁捋子撸成小圆。
3.粉刷石膏抹灰应分层进行,当抹灰总厚度超过35mm或不同材料基层抹灰时,应采取增加玻璃纤维网格布措施,加强玻璃纤维网格布与各基体的搭接宽度不少于100mm。
4.粉刷石膏各抹灰层之间,抹灰层与基层之间都必须粘接牢固,无脱层或空鼓裂缝。
一般项目
1.普通抹灰表面:表面光滑、洁净、接茬平整。
2.护角、孔洞、槽、盒、管道后面抹灰尺寸正确,表面光滑平整。
粉刷石膏技术交底
阳角的垂直度等。
应注意楼内浇筑地面时,做好本层楼板预留洞的封堵措施,防止向楼下跑水,将楼下已经施工的墙面泡坏。
第二遍石膏罩面时,必须工完场清,防止落地石膏在地面上凝固,难以清除。
2、墙面与外窗洞口交界面根据现场样板施工结果,发现如果先将墙面石膏做完,然后再进行外窗抹灰收口,会将大片的墙面污染。
因此先进行外窗的收口施工,然后再进行整面墙的粉刷石膏施工。
粉刷石膏与窗口的交界按照以下方式进行处理:3、石膏墙面与砂浆墙面在门洞口处的交界面公共区、厨卫等房间的墙面全部抹水泥砂浆,房间门洞也采用水泥砂浆进行收口,同时将水泥砂浆翻卷至石膏墙面50mm,水泥砂浆与石膏交界的位置处理方式同外窗收口的节点。
当门洞两侧房间墙面均采用粉刷石膏时,门洞也采用石膏进行收口。
无论是石膏收口,还是水泥砂浆收口,厚度均为10mm。
两侧尺寸见8,一米线上尺寸见9(进户门收口尺寸详见厂家提供的图纸)。
洞口处水泥砂浆墙面与石膏墙面交接时,应先做水泥砂浆收口。
4、梁、墙交界位置的处理以下情况将梁当做墙面来进行处理,梁表面做法同其所处的墙面:(1)梁下有墙;(2)梁侧与墙面平齐时;(3)梁下有门;其他情况,将梁作为顶棚来处理,梁表面做法同顶棚。
具体的原则如下图:梁A作为墙面来处理,梁B作为顶棚来处理。
五、质量控制要求1、合理选取石膏材料,保证底层石膏与基层墙面的粘接牢固性,避免出现空鼓开裂现象。
2、面层石膏应保证颜色的一致性,同一户内墙面不得出现明显的色差。
3、装修阶段,墙体工程各项实测指标要求如下:实测项目误差范围墙体表面平整度[0,4]mm墙面垂直度[0,4]mm抹灰阴阳角方正[0,4]mm开间/进深[-10,10]mm方正性[0,10]mm户内门洞尺寸偏差[-10,10]mm外墙窗内侧墙体厚度极差[0,4]mm抹灰裂缝/空鼓无裂缝、空鼓==============以上为6月12日交底的内容,有变化的部位采用加粗字体============= ==============================以下为新增要求=================================1、严格贯彻验收流程。
石膏砂浆技术交底
石膏砂浆技术交底.底术交技膏砂浆石一、适用范围:)用于混凝土墙面、加气混凝土砌块墙面等各类基底的底层和面(1 层抹灰。
)不宜用在湿度较大的空间(如地下室、卫生间和厨房间的墙面(2等)同时,也不宜于用做粘结墙面的瓷砖。
二、施工准备:)材料(150T粉刷石膏:采用粉刷石膏应有合格证书、检测试验报告;每1.1 可设为一个检验批;1.2施工材料水灰比的控制:材料名称面层粉刷石膏底层粉刷石膏工程部石石110.42混凝土墙0.6411加气砼墙0.700.52(2)机具使用:电动搅拌机、刮板、.测尺、铝合金尺杆、抹子、托灰板、靠尺、阴阳角抹子、喷壶、水管、托线板、工具袋等。
3、作业条件:(1)抹灰工程必须在混凝土结构工程、加气混凝土墙体工程全部完成并经甲方、监理验收合格后施工;(2)抹灰工程施工的环境温度不应低于-5摄氏度,当必须在低于-5摄氏度的气温下施工时,应有保证工程质量的有效措施。
(3)抹灰前应检查抹灰面上的门窗框要求几何尺寸、与墙体连接是否牢固;断桥铝合金窗框与墙体之间的缝隙应按照设计要求嵌填。
(4)混凝土墙体、加气混凝土墙体表面的灰尘、污垢、杂物、油渍等应清理干净并洒水湿润;(5)墙体内预留预埋铁件、管道、线盒、箱体等应提前安装好,结构施工时的预留孔洞等应提前封堵严实。
粉刷石膏的应用范围及技术指标)6(.分类单位加气混凝土砌块混凝土面目项专用型粉刷石膏专用型粉刷石膏≧50 min ≧50 可操作时间≦≦60 min 60 初凝时间≦终凝时间 120min≦240三、施工工艺: 1、工艺流程:基层处理→吊垂直、冲筋、套方→不同材料接茬处处理→墙体洒水湿润→抹底层粉刷石膏→抹面层粉刷石膏→抹水泥砂浆踢脚、墙裙→抹水泥砂浆护角→养护。
2、混凝土墙面抹粉刷石膏:(1)基层处理:首先应对混凝土、加气混凝土墙基层浮灰污物进行清理,对于凹凸表面不平整的部位应剔凿平整,并对混凝土表面的混凝土棱(一般为模板接茬处)进行磨平,加气混凝土砌块墙需将表面尘土、砂浆、凸出墙面构造柱磨平清理干净。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)面砖墙面,适用于公共卫生间、小卫生间;具体做法为基层面刷建筑胶素水泥浆一遍(配比为建筑胶∶水=1∶4),15厚2∶1∶8水泥石灰砂浆分两次抹灰,5厚釉面砖专用胶粘剂粘贴,白水泥擦缝。
(2)粉刷石膏砂浆墙面,适用于主附楼各部门办公室、会议室、楼梯间、二至七层走廊、备用房间等;基层处理后用18厚1∶2粉刷石膏砂浆分两次抹底灰,2厚粉刷石膏浆压光。
五其他要求1粉刷石膏抹灰墙面下口踢脚高度按楼层面015控制该位置不抹灰主楼一层房间上口以楼层面33m为准其余房间或走廊上口以楼层面31m为准楼梯间为通高全抹柱墙阳角做125水泥砂浆护角高度不小于2m
表C2-2
技术、安全交底记录
施工单位:年月日编号:
工程名称
交底部位
室内抹灰
共2页
第1页
交底内容:
一、施工准备
(2)接粘结石膏的凝结时间、控制料浆调制用量、初凝后的粘结石膏不能再加水搅拌使用;
(3)粘结石膏在运输和贮存时应防止受潮。
(4)施工过程要加强成品保护,高空抹灰要系好安全带,夜间作业要有足够的照明。
五、其他要求
1、粉刷石膏抹灰墙面,下口踢脚高度按楼层面+0.15控制(该位置不抹灰),主楼一层房间上口以楼层面+3.3m为准,其余房间或走廊上口以楼层面+3.1m为准,楼梯间为通高全抹,柱墙阳角做1∶2.5水泥砂浆护角,高度不小于2m。
(3)抹灰应分层进行,厚度大于35mm时应采用加强措施,不同基材面应采取防裂加强措施;
(4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层无爆灰和裂缝。
2、一般项目
(1)抹灰面应光滑、洁净、颜色均匀、无抹纹;
(2)护角、孔洞、槽、盒周围的抹灰面应整齐、光滑,管道后面的抹灰应表面平整;
(5)水泥砂浆墙面,适用于地下室设备间,顶层水箱间及电梯机房;具体做法为基层面刷建筑胶素水泥浆一遍(配比为建筑胶∶水=1∶4),15厚1∶1∶6水泥石灰砂浆分两次抹灰,5厚1∶0.5∶3水泥石灰砂浆抹面,地下水泵房需采用防水砂浆抹面。
2、作业条件
外围护结构和室内隔墙均施工完成,构造柱浇筑完成,门窗洞口及其他预留洞口留置正确无误,各类线槽线管预埋到位,现场经技术人员和质量检查人员复核检查无误。
4、操作方法:
(1)冲筋:根据墙面基层平整度及抹灰层厚度的要求,先找出间距用粘结石膏粘贴冲筋条作为标筋。
(2)抹灰前,应在墙下沿地面清扫干净,以便落地灰及时重复使用,但已初凝的料浆快不可再用。
(3)在加气混凝土墙面上用粉刷石膏抹灰,底层厚度一般达到8mm即可,如因墙面不平或其他原因,抹灰层超过8mm的,应分层施工,下层应在上一层料浆刚进入终凝时进行。
2、室内干挂石材墙面不抹灰;实铺石材墙面不抹灰,但在实铺前应洒水湿润;有防水要求的房间为水泥石灰砂浆打底拉毛,不留踢脚线,但踢脚部位应在楼地面找平层施工时作八字泛水,卷起高度不小于200mm;主楼一层卫生间上口以楼层面+4.3m为准,其余上口以楼层面+3.1m为准,粘贴瓷砖前应洒水湿润。
3、地下室设备间水泥砂浆抹灰为通高全抹。
4、其他抹灰面质量检查标准参照粉刷石膏抹灰墙面要求执行。
技术负责人:交底人:接交人:
(4)在粉刷石膏底层终凝后(约2-3小时),立即罩面层,以防面层失水过快。
(5)在施工中抹灰层接近终凝时,不要用力揉搓,避免造成抹灰表面强度降低和掉粉现象。
(6)在两种墙体材料的结合处,应用玻纤网布加强处理。
四、安全措施
(1)在安装新型墙体板材时,应力求板缝中的石膏料浆饱满,板缝应控制在3mm左右为宜;
室内抹灰
共2页
第2页
三、粉刷石膏砂浆操作工艺
1、操作流程:
清除污垢→湿润墙面→贴饼冲筋→底层抹灰→刮板找平→取冲筋条→修补平整→阴阳角处理→面层涂刮→成品保护
2、基层处理:
对基层墙体表面凹凸不平部位应认真刮平或用砂浆补平;将外露的钢筋头打掉;并用水泥浆封闭抹平以免墙面出现锈斑,或砂浆残渣,油漆隔离剂污垢必须清除干净。抹灰前一天可用喷雾器对墙面均匀喷水,但在开始抹灰时,墙面不能有明水。
(3)干挂石材墙面,适用于首层门厅墙面、柱面及柱间走廊侧面装饰部分,电梯厅;按石材表面安装配套的金属挂件,用环氧树脂胶固定梢钉,挂完石材后用硅硐密封胶填缝。
(4)实贴石材墙面,适用于首层走廊,公共卫生间部分石材墙面;具体做法为30厚1∶2.5水泥砂浆分层灌浆,石材背面用双股16#铜丝与墙面固定(可选用射钉、胀管等),白水泥擦缝。
墙面基层抹灰前将不同材料基体交接处及线槽、线盒处应采取防裂措施,可采用玻纤网格布贴缝,网布与基体固定牢固且与各基体搭接宽度不应小于100mm。
墙体表面的杂物已清理干净,不同材质的基层面适当喷水湿润(仅限于水泥砂浆抹灰墙面)。
二、质量要求
1、主控项目
(1)抹灰前基层表面尘土、污垢、油渍等应清除干净;
(2)抹灰所用材料的品种性能应符合设计要求,水泥凝结时间和安定性合格,砂浆配比符合要求;
3ห้องสมุดไป่ตู้粉刷石膏砂浆料浆配制:
(1)一次投料量应是在可使用时间内用完的料浆使用量,初凝后的料浆不得再加水搅拌使用,否则会产生抹灰层开裂、粉化、无强度等现象;
(2)料浆配制必须搅拌均匀后才可使用,气温超过30℃或风力在四级以上时,料浆的配制应稍稀些,以保证抹灰层质量;
(3)底料配制时,应选用含泥量不超标的建筑中细砂,搅拌用水应为清洁无杂质的饮用水。
(3)抹灰层总厚度应符合设计要求,水泥砂浆不得抹灰石灰砂浆层上,罩面石膏灰不得抹在水泥砂浆层上;
3、允许偏差和检验方法
项次
项目
允许偏差(mm)
检验方法
1
立面垂直度
3
用2m垂直检测尺检查
2
表面平整度
3
用2m靠尺和塞尺检查
3
阴阳角方正
3
用直角检测尺检查
技术负责人:交底人:接交人:
