(建筑工程管理)街道改造施工组织设计桃源县陬市镇街道人行道板综合改造工程施工组织设计编制:审批:单位:湖南省桃源县市政工程建设公司时间:2011年9月5日目录第壹章编制说明、依据及目标承诺第二章工程施工方案及工艺方法第三章安全及文明施工保证措施第四章环境保护措施第五章劳动力配置及保障措施第六章施工工期及保障措施第七章半成品及主要材料进场计划第八章主要施工机具配置第九章项目主要管理人员资历,工程技术人员的数量配置第十章冬雨季施工措施第十壹章成品保护方案及措施第壹章编制说明、依据及目标承诺第壹节编制说明通过认真阅读和研究了招标文件、设计图纸、施工现场,结合自身情况,进行反复研讨,充分吸收各方的意见建议,我公司编制了本标段的施工组织设计,施工组织设计中涵盖了招标文件中所包括的全部工程内容。

根据本工程的特点,结合本工程的施工难点,且充分考虑到本工程的重要性,于本施工组织设计的方案中,重点介绍了人行道拆除、人行道基础、人造防滑人行道板铺装工程的施工方案、合理化建议、通病的防治措施;详细阐述了施工组织保证、劳动力安排、机械设备的投入计划,以及工程质量、安全生产和文明施工及总体协调管理的各种措施,同时对工程回访和维修服务等方面作出了承诺。

我公司将委派具有丰富的工程施工、组织、管理经验的建造师王贵平同志担任本工程项目经理,所有工作人员持证上岗,且且于施工过程中,公司关联部门对现场工作进行跟踪考核,以确保本工程施工的管理水平。

第二节编制依据1、本工程招标文件;2、本工程工程量清单、说明;3、现行各关联法律法规;4、现行各关联技术标准、规程;第三节目标承诺1.工程质量目标:符合国家质量验收标准。

验收合格,争创优质工程。

2.工程进度目标:响应招标文件要求,确保按期完成本工程。

3.安全生产、文明施工管理目标:力争达到市安全生产、文明施工标化工地标准,确保安全生产无事故。

4.响应工程招标文件中提出的其它目标、指标及承诺。

道路改造工程施工组织设计

道路改造工程施工组织设计

道路改造工程施工组织设计1.项目背景道路改造工程是为了提升道路交通的通行能力和安全性,满足城市发展需求而进行的一项重要工程。

本项目是对A市X区主干道进行改造,包括道路拓宽、路面重新铺设、绿化带建设等内容。

本文将对该道路改造工程的施工组织设计进行详细阐述。

2.目标和任务本工程的目标是提高道路交通能力,改善周边居民的出行条件,并在保证工程质量和安全的前提下,尽快完成工程建设。

任务包括:组织施工人员和设备,编制详细施工计划,确保施工过程的顺利进行。

3.施工组织机构为了保证工程施工的高效性和协调性,设计以下施工组织机构:(1)项目经理:负责整个项目的策划和管理,协调各个部门之间的工作,确保项目的顺利进行。

(4)质量监督人员:负责对施工质量进行把关和监督,保证工程质量符合相关标准。

(5)施工队伍:由熟练的施工人员组成,按照项目经理的安排进行工作。

4.施工方法与工期安排本次道路改造工程采用分段施工的方法,分为三个施工阶段:(1)第一阶段:道路拓宽工程。

首先拆除道路两侧的建筑物,然后进行土方开挖和土方填筑工作。

预计施工时间为30天。

(2)第二阶段:路面重新铺设工程。

包括路面的破碎、清理和重新铺设沥青混凝土等工作。

预计施工时间为40天。

(3)第三阶段:绿化带建设工程。

对道路两侧的绿化带进行改造和美化,增加绿化面积和景观效果。

预计施工时间为20天。

5.施工计划和资源配置为了保证施工过程的顺利进行,制定以下施工计划和资源配置:(1)拆除工程:前期组织拆除队伍,安排人员和设备协调进行,确保按时完成拆除任务。

(2)土方工程:配置土方机械设备,提前预定土方资源,确定土方开挖和填筑的施工量和进度,合理安排施工时间。

(3)路面铺设工程:提前购买和准备所需的沥青、水泥等材料,协调好路面铺设的施工队伍和设备,确保按计划顺利进行。

(4)绿化工程:预先购买所需的绿植物和园艺用品,协调绿化带建设的人员和设备,确保按时完成绿化工程。

6.安全管理措施为了确保施工过程的安全性,设计以下安全管理措施:(1)安排专人负责安全管理,对施工现场进行巡查和监督。

【推荐文档下载可编辑】XXX商业街道改造工程施工组织设计方案

【推荐文档下载可编辑】XXX商业街道改造工程施工组织设计方案

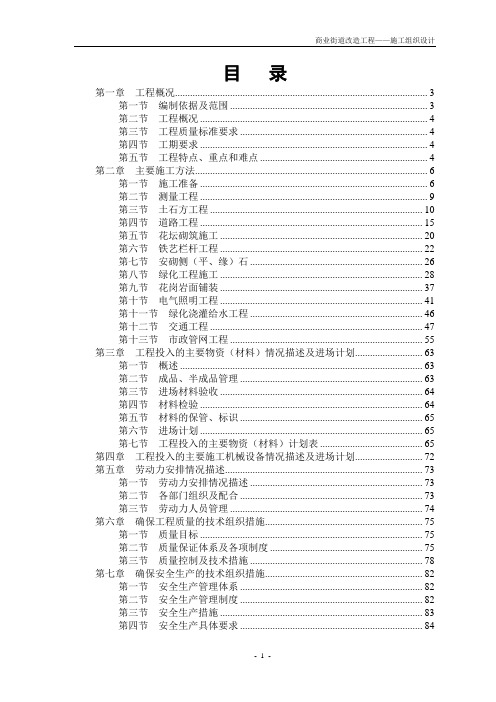

目录第一章工程概况 (3)第一节编制依据及范围 (3)第二节工程概况 (4)第三节工程质量标准要求 (4)第四节工期要求 (4)第五节工程特点、重点和难点 (4)第二章主要施工方法 (6)第一节施工准备 (6)第二节测量工程 (9)第三节土石方工程 (10)第四节道路工程 (15)第五节花坛砌筑施工 (20)第六节铁艺栏杆工程 (22)第七节安砌侧(平、缘)石 (26)第八节绿化工程施工 (28)第九节花岗岩面铺装 (37)第十节电气照明工程 (41)第十一节绿化浇灌给水工程 (46)第十二节交通工程 (47)第十三节市政管网工程 (55)第三章工程投入的主要物资(材料)情况描述及进场计划 (63)第一节概述 (63)第二节成品、半成品管理 (63)第三节进场材料验收 (64)第四节材料检验 (64)第五节材料的保管、标识 (65)第六节进场计划 (65)第七节工程投入的主要物资(材料)计划表 (65)第四章工程投入的主要施工机械设备情况描述及进场计划 (72)第五章劳动力安排情况描述 (73)第一节劳动力安排情况描述 (73)第二节各部门组织及配合 (73)第三节劳动力人员管理 (74)第六章确保工程质量的技术组织措施 (75)第一节质量目标 (75)第二节质量保证体系及各项制度 (75)第三节质量控制及技术措施 (78)第七章确保安全生产的技术组织措施 (82)第一节安全生产管理体系 (82)第二节安全生产管理制度 (82)第三节安全生产措施 (83)第四节安全生产具体要求 (84)第五节抗台风应急预案 (86)第六节雨季安全措施 (87)第七节施工期间的防汛措施 (89)第八节安全设施料具计划表 (90)第九节安全生产责任目标 (91)第八章确保文明施工的技术组织措施 (92)第一节文明施工目标 (92)第二节文明施工保证体系 (92)第三节文明施工管理制度 (92)第四节文明施工总体规划 (93)第五节交通组织 (94)第六节施工期间大气污染防治措施 (95)第七节施工垃圾和生活垃圾的处理措施 (95)第八节文明施工及环境保护措施 (96)第九章确保工期的技术组织措施 (100)第一节保证雨季正常施工措施 (100)第二节保证工期的技术措施 (101)第三节保证工期的设备设施配备措施 (102)第四节劳动力组织 (103)第五节组织管理保证 (103)第十章拟投入的主要施工机械设备表 (105)第十一章劳动力计划表 (107)第十二章施工进度表或工期网络图 (108)第一节编制依据及原则 (108)第二节施工进度计划说明 (109)第三节施工进度表或工期网络图 (109)第十二章施工总平面图及临时用地表 (110)第一章工程概况第一节编制依据及范围1、工程施工招标文件2、招标图纸及答疑3、招标工程量清单4、技术规范:(1)、城市道路路基工程施工及验收规范CJJ44-91 (2)、公路路基、基层施工技术规范JTJ034-2000 (3)、给排水管道工程施工及验收规范GB50268-2008 (4)、砌体工程施工质量验收规范GB50203-2002 (5)、城市道路养护技术规范CJJ36-2006(6)、有线电视系统工程技术规范GB50200-94 (7)、市政排水管渠工程质量检验评定标准CJJ3-90 (8)、城镇道路工程施工与质量验收规范CJJ1-90 (9)、城市道路照明工程施工及验收规范CJJ89-2001 (10)、设计文件明确的规范及图集(11)、公路、桥涵施工及验收规范5、现行国家、省、市《规范》《标准》《通知》等。

建设路上街道景观改造工程施工组织设计

建设路上街道景观改造工程施工组织设计

建设路上街道景观改造工程施工组织设计施工组织设计是指在进行街道景观改造工程施工时,为了保证施工过程的顺利进行,合理安排施工人员、设备、材料和物流等资源的使用,保障施工安全和质量的高效施工组织与管理制度。

一、施工组织设计的原则:1.合理性原则:根据不同施工工序的特点和要求,合理使用各类资源,确保施工过程的顺利和效益;2.安全性原则:注重施工现场的安全管理,明确施工队伍的安全责任,制定周密的安全施工方案,确保施工人员的生命财产安全;3.科学性原则:根据工程实际情况,科学地确定施工的工序、工艺,提高施工效率和质量;4.经济性原则:提供合理的施工方案,合理使用资源,控制成本,确保施工项目的经济效益。

二、施工组织设计的内容:1.施工现场平面布置图:根据工程实际情况,明确施工人员、设备和材料的布置位置,确保施工顺利进行;2.安全管理措施:制定详细的施工安全方案,明确责任人,确保施工人员的安全;3.施工工序安排:根据不同工序的特点和要求,合理安排施工工序的先后顺序,确保施工的连续性;4.施工组织机构设置:明确施工组织机构及人员职责,保证施工的有序进行;5.施工材料和设备管理:编制施工材料和设备的库存管理表,确保施工过程中的材料和设备的供应及时、准确;6.物流管理:编制施工过程中的物流管理图,明确物流的路径和需要的时间,确保物资的供应及时、准确;7.质量控制:制定详细的施工质量控制方案,明确施工过程中的质量要求和控制措施,保证施工质量;8.进度控制:编制施工进度计划表,明确各个工序的施工时间和完成时间,确保工程能够按时完工。

三、施工组织设计的实施步骤:1.收集工程资料:收集与施工工程相关的设计图纸、技术要求和合同文件等;2.确定施工工序:根据工程的特点和要求,确定施工的各个工序,并分析各个工序之间的前后关系;3.制定施工计划:根据施工工序的先后关系,确定施工的时间计划,并编制施工进度计划表;4.制定施工组织机构:根据工程的规模和要求,制定施工组织机构设置方案,并明确各个岗位的职责;5.制定施工安全方案:根据工程的特点和要求,制定施工安全方案,明确各个工序的安全措施;6.确定施工设备和材料:根据工程的特点和要求,确定需要的施工设备和材料,并编制物资供应计划表;7.制定质量控制方案:根据工程的质量要求,制定施工质量控制方案,并明确各个工序的质量控制措施;8.制定物流管理方案:根据工程的物资供应需求,制定物资供应计划表,并明确物资的采购渠道和供应时间;9.施工组织设计的编制:根据以上步骤的分析结果,编制施工组织设计文件。

道路改造工程施工组织设计方案

道路改造工程施工组织设计方案

道路改造工程施工组织设计方案目录1. 内容简述 (3)1.1 编制背景 (5)1.2 编制目的 (6)1.3 编制依据 (6)2. 工程概况 (7)2.1 工程地点 (8)2.2 工程范围 (8)2.3 工程内容 (9)2.4 施工期限 (10)3. 施工组织总设计 (11)3.1 施工总体规划 (13)3.2 施工准备 (14)4. 施工方案 (14)4.1 道路改造设计方案 (16)4.2 施工机械设备选择 (17)4.3 施工方法与技术要求 (18)5. 施工进度计划 (20)5.1 施工进度目标 (21)5.2 进度计划安排 (22)5.3 关键线路控制 (23)6. 安全管理 (24)6.1 安全目标 (25)6.2 隐患排查与治理 (25)6.3 应急救援措施 (27)7. 质量控制 (28)7.1 质量目标 (28)7.2 质量检验标准 (29)7.3 质量保证措施 (31)8. 环境与职业健康安全 (31)8.1 环境保护措施 (32)8.2 职业健康安全措施 (34)8.3 废弃物管理 (35)9. 合同管理 (36)9.1 合同框架 (37)9.2 合同变更与索赔 (39)9.3 工期与费用管理 (41)10. 人力资源计划 (42)10.1 人力资源规划 (43)10.2 培训与教育 (45)10.3 薪酬与激励 (47)11. 财务计划 (48)11.1 资金筹措 (49)11.2 资金使用计划 (50)11.3 成本控制 (51)12. 沟通计划 (53)12.1 信息沟通目标 (54)12.2 沟通网络与渠道 (55)12.3 公众信息披露 (56)13. 风险管理 (57)13.1 风险识别 (58)13.2 风险评估 (59)13.3 风险应对措施 (60)1. 内容简述本设计方案旨在详细阐述道路改造工程施工的组织管理、施工流程、资源配置、安全措施及环境保护等方面的内容,以便确保工程顺利进行并达到预期目标。

街道改造升级工程施工工程施工设计方案

街道改造升级工程施工工程施工设计方案

街道改造升级工程施工施工组织设计-----------------------作者:-----------------------日期:施工组织设计第一章编制说明一、编制依据(一)、编制原则1、本施工组织设计作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。

2、编制依据:①本工程设计图纸;②本工程的招标文件;③现行国家有关规范、标准、规程及地方规范、规程。

《工程测量规范》(GB50026-93)工程建设标准强制性条文房屋建筑部分(建标[2000]85号文)《建筑工程施工质量验收统一标准》(GB50300-2001)《砌体结构工程施工质量验收规范》(GB50203-2011)《建筑工程施工质量验收统一标准》(GB50300-2001)《砌筑砂浆配合比设计规程》(JGJ98-2010)《建筑地面工程施工及验收规范》(GB50209-2010)《外墙饰石砖工程施工质量验收规范》(JGJ126-2000)《建筑装饰工程质量验收规范》(GB50210-2001)《建筑施工安全检查标准》(JGJ59-2011)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)④公司多年来同类工程的成功施工经验。

⑤公司经过细致现场踏勘了解掌握的情况及对工程特点、施工现场实际情、施工环境、施工条件和自然条件的分析。

⑥公司现有的优秀技术人员储备及精良的施工机械设备;⑦安徽省有关建筑工程施工的有关规定;⑧公司ISO9001国际标准化质量管理体系有关文件;⑨公司编制的本工程施工图预算书及其他资料。

城镇街道改造项目的施工组织设计

施工组织设计1.应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考以下要点编制本工程的施工组织设计:(1)施工方案及技术措施;(2)质量保证措施和创优计划;(3)施工总进度计划及保证措施(包括以横道图或标明关键线路的网络进度计划、保障进度计划需要的主要施工机械设备、劳动力需求计划及保证措施、材料设备进场计划及其他保证措施等);(4)施工安全措施计划;(5)文明施工措施计划;(6)施工场地治安保卫管理计划;(7)施工环保措施计划;(8)冬季和雨季施工方案;(9)施工现场总平面布置(投标人应递交一份施工总平面图,绘出现场临时设施布置图表并附文字说明,说明临时设施、加工车间、现场办公、设备及仓储、供电、供水、卫生、生活、道路、消防等设施的情况和布置);2施工组织设计除采用文字表述外可附下列图表,图表及格式要求附后。

附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图吴忠市太阳山移民开发区2014年小城镇建设改造项目四标段施工组织设计二〇一四年八月十六日目录第一章、编制说明与依据第二章、工程概况第三章、施工组织机构及主要管理人员安排第四章、工程管理目标第五章、施工方案及施工工序第六章、质量保证措施第七章、季节性施工措施第八章、现场施工各项管理措施第九章、文明施工措施第十章、降低成本措施第十一章、工程验收后服务措施第十二章、农民工工资支付保障措施第一章、编制说明与依据1 编制说明与依据1.1编制说明《吴忠市太阳山移民开发区2014年小城镇建设改造项目四标段施工组织设计》是我公司根据设计图纸和现行规范、标准的要求,结合现场实际情况并总结我公司多年来各类工程建设经验,针对本工程特点编制而成的,本着保质量、保工期的要求,经我单位工程技术人员反复论证和方案比较,最终提出我们的理解和建议。

如有幸中标,在施工中过程中对主要的分项工程编制专项施工方案,报监理、建设方审批,确保本工程达到合格质量目标。

商业街道改造工程施工组织设计方案

目录第一章工程概况 (3)第一节编制依据及范围 (3)第二节工程概况 (4)第三节工程质量标准要求 (4)第四节工期要求 (4)第五节工程特点、重点和难点 (4)第二章主要施工方法 (6)第一节施工准备 (6)第二节测量工程 (9)第三节土石方工程 (10)第四节道路工程 (15)第五节花坛砌筑施工 (20)第六节铁艺栏杆工程 (22)第七节安砌侧(平、缘)石 (26)第八节绿化工程施工 (28)第九节花岗岩面铺装 (37)第十节电气照明工程 (41)第十一节绿化浇灌给水工程 (46)第十二节交通工程 (47)第十三节市政管网工程 (55)第三章工程投入的主要物资(材料)情况描述及进场计划 (63)第一节概述 (63)第二节成品、半成品管理 (63)第三节进场材料验收 (64)第四节材料检验 (64)第五节材料的保管、标识 (65)第六节进场计划 (65)第七节工程投入的主要物资(材料)计划表 (65)第四章工程投入的主要施工机械设备情况描述及进场计划 (72)第五章劳动力安排情况描述 (73)第一节劳动力安排情况描述 (73)第二节各部门组织及配合 (73)第三节劳动力人员管理 (74)第六章确保工程质量的技术组织措施 (75)第一节质量目标 (75)第二节质量保证体系及各项制度 (75)第三节质量控制及技术措施 (78)第七章确保安全生产的技术组织措施 (82)第一节安全生产管理体系 (82)第二节安全生产管理制度 (82)第三节安全生产措施 (83)第四节安全生产具体要求 (84)第五节抗台风应急预案 (86)第六节雨季安全措施 (87)第七节施工期间的防汛措施 (89)第八节安全设施料具计划表 (90)第九节安全生产责任目标 (91)第八章确保文明施工的技术组织措施 (92)第一节文明施工目标 (92)第二节文明施工保证体系 (92)第三节文明施工管理制度 (92)第四节文明施工总体规划 (93)第五节交通组织 (94)第六节施工期间大气污染防治措施 (95)第七节施工垃圾和生活垃圾的处理措施 (95)第八节文明施工及环境保护措施 (96)第九章确保工期的技术组织措施 (100)第一节保证雨季正常施工措施 (100)第二节保证工期的技术措施 (101)第三节保证工期的设备设施配备措施 (102)第四节劳动力组织 (103)第五节组织管理保证 (103)第十章拟投入的主要施工机械设备表 (105)第十■章劳动力计划表 (107)第十二章施工进度表或工期网络图 (108)第一节编制依据及原则 (108)第二节施工进度计划说明 (109)第三节施工进度表或工期网络图 (109)第十二章施工总平面图及临时用地表 (110)第一章工程概况第一节编制依据及范围1、工程施工招标文件2、招标图纸及答疑3、招标工程量清单4、技术规范:(1)、城市道路路基工程施工及验收规范CJJ4491(2)、公路路基、基层施工技术规范JTJ0342000(3) )给排水管道工程施工及验收规范GB50268-2008(4) )砌体工程施工质量验收规范GB50203-2002(5) )城市道路养护技术规范CJJ362006(6)、有线电视系统工程技术规范GB50200-94(7)、市政排水管渠工程质量检验评定标准CJJ390(8)、城镇道路工程施工与质量验收规范CJJ1-90(9)、城市道路照明工程施工及验收规范CJJ89-2001(10)、设计文件明确的规范及图集(11)、公路、桥涵施工及验收规范5、现行国家、省、市《规范》《标准》《通知》等。

市政道路改造施工组织设计方案

市政道路改造施工组织设计方案一、项目概况市政道路改造项目位于市中心区域,总长度为10公里。

本次改造的目标是提升道路的通行能力和交通安全性,改善周边环境,适应城市发展的需求。

改造范围涉及道路的平整、拓宽、沥青路面铺设、路灯安装、人行道修建等。

二、施工组织设计原则1.安全第一:施工过程中要始终将安全放在第一位,制定详细的安全管理制度,加强施工现场安全监管和教育培训。

2.全过程管控:施工过程中要全程跟踪、监控和管控,确保施工进度和质量的同时,最大限度地减少对周边居民和交通的影响。

3.环保可持续:施工过程中要注重环保,採用绿色材料和节能设备,合理安排施工工序,减少污染物排放和能源消耗。

三、施工组织设计内容1.施工进度计划根据项目总工期制定详细的施工进度计划,包括开挖、管线敷设、路面施工、路灯安装等各项工作的时间节点和进度要求。

同时,编制施工现场的横断面示意图,明确施工工序和作业空间。

2.施工现场安全管理设立施工现场安全监管人员,负责全面监督施工现场的安全工作。

搭建施工临时设施,设置安全警示标识,培训工人安全操作意识,完善施工现场消防设施,确保施工过程中的人员和财产安全。

3.水电管线迁移根据设计要求,对沿线存在的水电管线进行迁移,确保施工过程中不会对供水、供电等基础设施造成影响。

并在迁移前进行充分勘测,合理布局管线迁移路径,减少道路改造过程中对市民的不便。

4.施工材料采购与管理制定施工材料的采购计划,优先选择环保材料,确保施工所用材料的质量和工艺符合要求。

同时建立材料管理制度,做好材料的收发、储存和保管,避免材料损坏和浪费。

5.效果监测和评估改造施工完成后,对道路改造效果进行监测和评估。

包括交通流量变化、行车速度、事故率等数据的收集和分析。

根据评估结果,进一步完善道路改造方案,确保改造的效果符合预期。

四、施工组织设计效益1.提升道路通行能力和交通安全性,解决拥堵问题,提高市民的出行效率。

2.改善周边环境,美化城市形象,提升市民的生活品质。

街区整治施工组织设计(详细完整版)汇编

一、工程概况及施工场区环境1工程概况:**工程位于**市**区**路。

该地理位置优越,属于繁华的商业区。

由****投资建设,施工范围包括门头改造、绿化亮化硬化、雕塑小品等内容。

现场的设施基本齐全,已具备装饰施工条件。

2施工条件2.1本工程属街区综合整治工程,具备开工条件。

2.2施工用电:施工现场与建设单位或监理方协商,由现场配电室接本公司总配电箱,并设总电度表。

采用三级配电、两级保护、三相五线制接到现场施工范围内。

2.3施工用水:由建设单位或监理方指定水源点引入施工现场施工范围内,并单独设置水表进行计量。

2.4施工道路:施工地点与市政道路相通,可以满足施工用人员、机械及材料的进出场要求。

针对施工现场特定的环境,制定适合本工程的进出场运输方案,以确保工程进度不受影响。

2.5临时排水:我公司自行负责施工期间临时设施内排水系统的修建,通过场区内已有的排水系统排出,并保持畅通。

3工程特点:通过对招标文件的审学及施工现场的勘察,我们认为本工程有以下特点。

3.1工程现场处于繁华商业区,车辆较多。

3.2工程设备、设施齐全。

3.3工程临街施工,应注意减少施工所产生的噪音、粉尘污染,保证施工期间不影响周围环境。

3.4保证工程质量、确保使用及装饰效果是施工的控制重点。

二、施工组织设计的指导思想1编制依据:本施工组织设计编制时主要按照施工图及结合现场具体情况、我公司严格按照国家现行有关施工规范和验收标准,以确保工程达到建设方要求的质量等级并按建设方要求工期圆满完成的指导思想着重对项目中各个主要分部、分项工程的工期安排、工序穿插、进度控制、施工方案、平面布置、机械设备及人员劳力的配置情况及质量安全保证体系、文明施工管理、环保与环卫管理及传染性疾病预防措施等内容进行编制。

2工期、质量及安全文明目标2.1工期目标2.1.1计划开工日期:***年**月**日。

2.1.2计划竣工日期:***年**月**日。

2.1.3确保在60日历天内按期完工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 (此文档为word格式,下载后您可任意编辑修改!) 桃源县陬市镇街道人行道板综合改造工程 施工组织设计

编制: 审批: 单位:湖南省桃源县市政工程建设公司 时间:2011年9月5日

2

目 录 第一章 编制说明、依据及目标承诺 第二章 工程施工方案及工艺方法 第三章 安全及文明施工保证措施 第四章 环境保护措施 第五章 劳动力配置及保障措施 第六章 施工工期及保障措施 第七章 半成品及主要材料进场计划 第八章 主要施工机具配置 第九章 项目主要管理人员资历,工程技术人员的数量配置 第十章 冬雨季施工措施 第十一章 成品保护方案及措施 3

第一章 编制说明、依据及目标承诺 第一节 编制说明 通过认真阅读和研究了招标文件、设计图纸、施工现场,结合自身情况,进行反复研讨,充分吸收各方的意见建议,我公司编制了本标段的施工组织设计,施工组织设计中涵盖了招标文件中所包括的全部工程内容。 根据本工程的特点,结合本工程的施工难点,并充分考虑到本工程的重要性,在本施工组织设计的方案中,重点介绍了人行道拆除、人行道基础、人造防滑人行道板铺装工程的施工方案、合理化建议、通病的防治措施;详细阐述了施工组织保证、劳动力安排、机械设备的投入计划,以及工程质量、安全生产与文明施工及总体协调管理的各种措施,同时对工程回访和维修服务等方面作出了承诺。 我公司将委派具有丰富的工程施工、组织、管理经验的建造师王贵平同志担任本工程项目经理,所有工作人员持证上岗,并且在施工过程中,公司相关部门对现场工作进行跟踪考核,以确保本工程施工的管理水平。

第二节 编制依据 1、本工程招标文件; 2、本工程工程量清单、说明; 3、现行各相关法律法规; 4、现行各相关技术标准、规程;

第三节 目标承诺 1. 工程质量目标:符合国家质量验收标准。验收合格,争创优质工程。 2. 工程进度目标:响应招标文件要求,确保按期完成本工程。 4

3. 安全生产、文明施工管理目标:力争达到市安全生产、文明施工标化工地标准,确保安全生产无事故。 4. 响应工程招标文件中提出的其它目标、指标及承诺。 5 第二章 工程施工方案及工艺方法

第一节 施工准备 一、技术准备 1、施工方案(作业指导书)编制计划 经过细致地审核本项目施工图纸,参照相应规范、招标文件内容范围,我公司编制详细的施工方案(作业指导书),编制计划见表: 序号 专项施工方案名称 编制部门 审核部门 1 拆除工程施工方案 项目部 质安部、总工 2 测量定位方案 项目部 工程部、总工 3 砼基础工程施工方案 项目部 工程部、总工 4 铺装工程施工方案 项目部 工程部、总工 5 环境保护方案 项目部 质安部、总工 6 成品保护方案 项目部 工程部、总工 7 安全文明施工方案 项目部 质安部、总工 8 临设临时用电用水方案 项目部 质安部、总工 9 冬季、雨季施工方案 项目部 工程部、总工 10 消防保卫方案 项目部 质安部、总工

2、现场试验工作计划 施工现场配备专职试验员,具体负责试验取样、试件制作、送检、报审,施工现场建立符合相关要求的试块养护室。 3、现场试验设备计划 根据工程规模、计划目标的要求,配备相当精度的试验检测设备、测量器具。

二、项目部准备工作 1、组织施工技术人员(包括已进场的专业班长)学习设计图纸、有关施工规范,讨论异议问题,属于设计上的问题,汇总后在图纸会审中提出,并积极配合在会议上解决。相关材料、设备、人员、周转材料等问题,形成计划书,由项目部统一调度。 6

2、会同建设单位,组织图纸会审,将熟悉图纸过程中发现的问题逐一解决,更加深入的熟悉了解图纸,理解设计意图,力争把设计上的问题消灭在图纸会审中。 3、建立、健全各项管理的规章制度 4、调集施工人员,尽快组建施工队,组织全体施工人员进行安全教育,安全生产、文明施工考试和环境保护教育、防火、消防应知应会教育。逐一签订责任书。发放安全操作上岗证。对进场施工人员登记造册、备案。 5、、组织技术骨干,对设计图中的各区块交接点和复杂节点部位组织放大样求证,取得最佳效果,为顺利组织施工创造条件。

三、施工现场准备工作 1、根据现场总平面图,结合实际情况,进行临时设施工程施工,包括生活区、材料仓储区、施工道路、场地给排水、临时用电、用水布设等。 2、建立保卫制度,组织保安人员昼夜值勤保卫。 3、协调周边关系,取得对工程施工的理解支持。 4、按计划组织建筑材料、施工机械、周转材料的进场工作。进行建筑材料质量的试验、施工机械的试运行,确保合格、安全后,方能投入使用。 5、建立现场通讯管理网络。 6、工程测量 测量仪器,采用水准仪以及配套的钢尺、标尺、花杆等测量工具。 7、项目部项目经理组织全体施工人员学习培训、考试,与每位施工人员签订用工合同、岗位责任书,建立规章制度。

四、场外准备工作(材料准备) 1、项目部材料采购员、公司材料部、公司建材市场调研员,针对工程使用材料品种组织供货及时的材料供应商,并采取样送检、报检,合格后签订供求合同。 2、组织多方人员对用于本工程的人造防滑大理石进行市场考察,选定样品,落实材料的供应单位并签订合同,组织场外材料加工。 3、按照设计要求的工程用其他材料的材质品种和规格,组织公司基地加工。 4、组织其它构件的采购、订购工作。 7

5、材料准备工作程序图 第二节 施工组织与工艺 一、施工总体部署 科学合理的施工部署是统筹项目生产的要素、组织工程施工的指导性文件,包括施工段的划分、施工总体安排等因素。根据本工程规模、结构特点、招标文件要求工期、结合本工程的实际情况,全盘规划本工程的工期及衔接流水的关系,达到业主对工程质量、工期、安全生产、文明施工等各项指挥要求,为业主提供满意的服务。 根据总体设计,施工首先要牢牢把握原有拆除、基础、铺装三个关键环节,严格控制工期、质量的同时,尽可能的突击该三阶段的进度。本工程具备流水作业开工的条件。

施工预算 施工方法 施工进度计划 质量检验 资源需求计划 组织考察 签订供应合同、加工 确定运输方式和计划 组织进场,有序堆放 贮存和保管 使用 8

计划按照工作面提供的先后顺序进行流水作业,如出现较多工作面,将增加劳务队进行交叉流水作业。 二、工程施工测量 我公司在要求时间内与建设单位进行现场交接,派有关人员进驻施工现场,重点对各控制点、控制线、标高等进行复核,用经纬仪通过各测量定位原点桩,验证各施工段之间和高差变化处节点、交接线的位置和高程定位的准确性,并进行各自施工段内的最终定位,在此基础上指导现场更详细的定位及轴线、标高的控制施工。水准仪采用常规的往返“二等精密水准”测量,控制各施工段内的所有高程。 三、拆除工程及基础工程施工 (一)拆除及基础施工流程

(二)施工组织 1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况,尽量不考虑土方外运而就地回填消化。降低成本的同时根据现场的控制点进行测量放线,并在基坑外侧设置控制桩,桩附近不能堆土。 2、原有人行道拆除,采用挖掘机拆除,直接由自卸车拉出工程施工现场,自卸车开往指定地点倾倒。 3、土方的灰线一般为上口线,土方灰线放出后应经监理部门复核后方准开挖。 4、如有土方外运应根据现场的情况及时与建设单位、监理单位办理证明手续。 5、开挖拆除顺序一般按从一侧向另一侧,依次开挖。开挖时,测量工作应跟踪进

轴线放样 原地坪测算 机械拆除,路基开挖 注意原有管线 整平、碾压 混凝土基础施工 注意槽底保护

注意标高控制 验槽 9

行,在开挖中,对挖出的边坡由人工清理。确保开挖深度符合设计要求。 6、开挖前,应考虑土方开挖对周边环境的影响。 (1)开挖前应明确地下管线的布置,便于其它工种配合施工; (2)明确地下障碍物的分布情况,及时做好施工准备; 7、开挖及清理结束后及时验收隐蔽,避免地基土裸露时间过长,严禁扰动地基土。 8、土方开挖质量管理 (1)开挖施工采用机械、人工结合的方式进行,堆场应选择对下道工序周边施工影响较小处。 (2)夜间施工要有充足的光照度,特别在挖土场地和主要通道上要设置大功率照明灯具; (3)如开挖后发现局部地段土质情况与地质资料严重不符时,必须立即和建设单位、设计单位及监理人员到现场研究后,按新的设计方案处理。开挖时遇不明物体,应及时通知业主、监理,同时采取有效手段保护好现场,做好纪录和签证工作。 (4)基础挖好后,应及时通知质监、业主、监理地基验槽,符合后进行下一步施工,做好地基验槽记录,质监、业主、监理签字后,交由项目部资料员保管。 9、土方开挖安全管理 (1)严格执行"挖土工程安全技术交底"中的各项规定,并组织现场人员认真学习,严格遵守。 (2)遵守"建筑工地六大纪律",进出基坑人员一律戴好安全帽。 (3)本工程开挖前,须请业主主持召开相关部门参加会议,审核开挖方案。挖土前,须将挖土时间、行走路线等情况通报业主,使其做好充分准备。 (三)成品保护 (1)施工时,对测量控制桩、轴线引桩、标准水准点、龙门板等,填运土时不得撞碰,也不得在龙门板上休息。并应定期复测和检查这些标准桩点是否正确。基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。 (2)夜间施工时,应合理安排施工顺序,设有足够的照明设施。 (3)雨期施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边基土遭到破坏。基坑(槽)的回填土应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。
