铁路工程施工技术总结

铁路工程施工技术总结

一、工程概况:

新建货车南环线正线,上行线线路长度38.54km,下行线线路长度35.7km。普速客车联络线,上行线路长度11.42km;下行线路长度11.6km。改建既有兰新线新建双线长5.4km、单线6.6km,既有双线改建1.34 km。既有红光站改建984 军专线,线路长度1.25km(单线)。新建哈密南站、哈密东区段站,火石泉接轨站改建工程。其中重点工程双线特大桥2940.21延长米/2 座,单线特大桥4409.87 延长米/2 座,跨线桥1115.04延长米/3 座。

1路基工程

根据施工咨询图和中间图纸,区间路基断面方321.89m3,站场土石方为390.2624万m3。圬工方干砌石64744m3,浆砌石167050m3,混凝土43487m3,片石混凝土91627m3。强夯162600m2,冲击碾压2285303m2。

2桥涵工程

管段内特大桥4座,累计长度7350.08m,新建中桥桥梁2座,累计长度223.94m,新建小桥桥梁36座,累计长度284.8m。新建涵洞144座,累计长度4871.37横延米,既有涵接长16座,累计长度144.25横延米。

二、总体施工组织及规划实施

我项目在承接施工任务后,马上由公司副总带领有关部门人员于2010年6月3日进行施工调查,调查完毕后,精心编写施工组织设计,并按照施组安排。组织精干队伍,调迁机械设备,于2010年7月15日拌合占建设完成,受征地拆迁影响2010年9月20日正式开工,2011年1月18日顺利完成哈密南站至火石泉段。

1、工程实施指导原则(1)施工技术指导思想概括本段工程特点,特别是对重点、难点工程加以分析,确定合理的施工顺序,我项目部严格执行设计方案,加强施工技术管理,准确掌握技术标准,合理安排阶段工期,制定日计划,采取措施,减少施工干扰。并组织全体技术人员认真审核设计图纸,吃透设计精神,编制施工过程作业指导书。在复核制的原则下详细进行技术交底,现场施工完全在施工技术部门的指导控制下进行。

(2)施工管理指导原则是:“安全保工期、优质创信誉,管理出效益、全面争第一,”其反映在施工过程中的实质工作表现是:突出一个“快”字,狠抓一个“实”字,立足一个“先”字,确保一个“环”字。

2、现场管理模式,队伍安排。

根据本管段的施工环境及工程特点,现场施工管理采用队、各专职部门、工区三级管理模式。工区长为决策层,各专职部门为管理层,作业队为作业层。根据上述模式,哈密南站至火石泉站设两工区。

3、临时工程(1)临时用水:水资源匮乏,仅能满足工地生活需要,因此项目部向地方申请打井5眼,彻底解决了水源问题。

(2)临时用电:本地区电网发达,可接线用于生活及生产,并同时配备3台50kw发电机。 (3)临时便道本地区路网发达,施工场地均有乡间道(宽5米,泥石路面)与哈罗公路相接。基本能满足施工调迁及施工期间材料运输的要求。同时在路基施工时,在线路两侧征地范围内,我队自行修建施工便道,以满足路基机械化施工要求。

(4)项目部驻地设在哈密市地区医院南郊分院内,土方及桥涵施工队伍均在施工现场搭建临时房屋及租用当地民房。

4、材料采购及运输钢筋:自购。

水泥:天山水泥

钢筋:八一钢材厂

中砂:采用天山重合中砂,距工地40km,采用汽车运输。

碎石:采用桥梁厂碎石,工地40km,采用汽车运输。

5、机械设备配置分析

(1).设备配置原则

设备配置要实行“3限额量化配置额度、集中统一配置、注重投资效益和后期效益”的原则。

(2).设备配置方式

设备配置有多种方式,一般有“调拨、租赁、购旧设备”3种方式,并依次序优先选用。

(3). 设备配置分析

设备配置分析主要是对机械设备投资的管理性、效益性进行分析,解决“是否配置#如何配置”的问题。

首先根据项目经营管理的水平、机械设备管理水平以及工程项目的具体情况,确定配置额度及配置机械设备的总原值、总名义原值、总机械费用(机械费用=折旧费+消耗费用)占合同额的比例以,要求控制在额额定比例内。据此进行投资效益核算,为管理经营中对机械设备的管理考核提供依据。

根据以上原则项目部共配置了洒水车10台、平地机4台、平板车14台、吊车14台、装载机5台、挖掘机9台。

三、施工进度安排及保证措施

1、工期目标本管段于2010年7月5日开工,按业主要求,施工及验交开通日期由2011年9月30日。

2、进度安排主要项目工程进度路基工程:2010年9月20日~2011年1月30日哈密南站-火石泉站:2011年3月20日~2011年6月30日哈密南站-标段起点:

3、工期保证措施

(1)组建强有力的指挥机构,哈密南站-火石泉站段组建2个工区,哈密南站-标段起点组建3个工区,标段内共组建5个工区,均采取1521标准,既9大员。

(2)编制科学,严密的实施性施工组织设计,制定科学的施工方案,采用先进施工方法和合理工艺流程,按网络计划组织施工阶段性工期目标,施工计划合理安排并留有调整余地,按照节点工期、产值计划完成情况双重控制。

(3)配备性能先进,状况良好的机械设备。

(4)供应物资及时,确保工程施工持续正常进行。 (5)合理运筹资金,加强调控能力,确保工程施工正常运转。

(6)充分利用施工黄金季节,实行倒班作业。

(7)制定切实可行的安全措施。

(8)实行目标管理,奖罚分明。

(9)协调搞好与当地政府及人民的关系,排除施工干扰。

四、征地及拆迁

我管段内征地及拆迁工作由项目部地亩办专门负责,在当地政府大力支持下工作进行较为顺利。

五、路地共建

项目部自进驻施工管段后,由书记专门负责,积极与当地政府部门及线路所穿越的各个村庄负责人进行接洽。本着“互利、互助”的原则协调工作。既保证工程的正常施工,又避免影响到当地人民正常的生产、生活。发扬中铁一局的优良传统,利用现有机械设备,为线路所穿越的四个乡村修桥,修路。以及修建一些水利设施。受到当地村民的称赞及感谢。

六、施工工艺及方法

本段工程施工工艺简单,技术难度不大,按常规方法施工即可。

1、路基工程我管段内路基均为路堤,填筑工艺严格按照《铁路路基施工规范》及由技术部门编制的路基工程施工过程作业指导书进行。填土压实工艺流程分为四区段,八流程分层填筑施工。 压路机司机根据密实标准,填土厚度,按试验人员提供的控制遍数进行压实。

2、桥涵工程为确保桥涵工程质量,混凝土拌制全部采用电子计量。由双机90强制式搅拌机拌制。为确保桥梁墩台内实外美。项目部加大资金投入桥梁模板全部采用定型,整体式模板。模板拼装前,对模板进行打磨、清洁、涂油。为防止污染,涂油后即覆盖塑料薄膜,边浇筑边清除塑料薄膜。模板采用脚手架支护外围,采用工字钢加肋,打眼穿螺栓加固。墩身顶帽一次浇筑成型。由试验人员根据试验室下发的混凝土施工配合比,在浇筑混凝土前先制做几组试块,根据现场粗细骨料情况,选取最佳方案,砼浇筑完毕后,覆盖塑料养生膜养护。

3、路基附属工程附属浆砌采用挤浆法分层、分段砌筑,砌缝砂浆密实、饱满,石料应互相咬搭、交错,砌体砌筑完毕时及时覆盖,洒水养生,空转砖六棱块先进行工艺性试验,严格控制外观质量,做到内实外美,受到乌鲁木齐铁路局领导好评。

七、质量目标、质量保证体系及措施

1、质量目标确保全部工程达到国家、铁道部现行的工程质量验收标准。

2、质量保证体系本段质量保证体系按照iso9002;1994idtgb/t19002-1994《质量保证体系—生产、安装和服务的质量保证模式》标准,建立、保持决策层、管理层、作业层三级职责,权限明确的质量保证体系,实施项目质量体系工作。

3、质量保证措施

(1)持续保持质量保证体系的有效运行,对参加施工的全体人员进行教育培训和技术考核,坚持持证上岗制度。做到各级领导、业务部门现场指挥,作业班组质量责任明确、考核奖罚明确,充分调动全体职工的创优积极性。

(2)坚持质量工作一票否决制,强化质量意识,深入贯彻落实“百年大计,质量第一”的方针,把创优工作贯穿到施工生产的全过程。

(3)加强与建设、监理、设计单位的密切配合,主动听取监理工程师的意见,实现“四位一体”联合创优的质量工作格局。

(4)健全内部检查制度,实行施工技术部门管理,质量检查部门监控的监管分立机制。

(5)完善激励机制的约束手段,定期评比,奖优罚烈,运用经济杠杆,确保工程质量。

(6)针对冬季施工项目项目部专门成立qc小组。针对冬季施工期间存在的问题开展qc小组活动,对工程实体质量进行全面分析,进行科技攻关,解决施工中不断发现的问题,在安全保质的前提下成功地完成施工任务,节约了大量的施工成本,提高施工效率,取得了一定的经济效益及社会效应。

八、安全目标、安全保证体系及措施

1、安全目标认真贯彻落实“安全第一,预防为主”的方针,以“安全为了生产,生产必须安全”为指导,严格按照技术操作规程和安全规则组织施工。本段的安全目标是:无人身重伤及以上事故;年负伤频率低于12‰;无等级火警事故;无机械及行车事故;确保工程列车和运输安全;确保施工区域内公路、河道畅通和安全;这一目标已经顺利实现。 2、安全保证体系为实现上述目标,在立以队长为第一责任者的安全生产组织机构,自上而下形成安全生产监督保证体系,对施工生产实施全过程安全监控,对施工生产全过程和安全负全面责任。(详见附“安全体系组织机构图”)3、安全保证措施(1)严格执行国家、铁道部、济南铁路局关于安全生产的规定健全制度,完善措施,确保施工区域内人员和设施的安全。

(2)实行安全风险抵压金制度,将各级领导及个人收入与安全生产挂钩,激发职工生产积极性,保证工程施工安全有序进行。

(3)开展安全教育,上岗前,由单位领导负责组织全体人员认真学习有关施工安全规则和安全技术操作规程,提高全员安全生产意识。特殊工种进行岗前培训,持证上岗。

(4)实行各项安全生产岗位责任制,明确责任,把安全工作落实到每个人。

(5)在完善实施性施工组织设计的同时,编制详细的安全操作规程、细则,制订切实可行的安全技术措施,经有关部门审核后遵照执行。

(6)施工现场做到布局合理,场地平整,道路畅通,机械设备安置稳固,材料堆放整齐,用电设施安装触电保护器,为安全生产创造良好的环境。施工现场设醒目的安全标语和安全警示标志,提示工人注意安全,施工便道边坡稳定,并做好必要防护。

(7)施工用脚手架、模板、钢架、支架等重结构经设计核算,保证有足够的强度和安全系数。

合集下载

(中铁)跨既有连续梁转体施工技术总结

(中铁)跨既有连续梁转体施工技术总结

(中铁)跨既有连续梁转体施⼯技术总结

跨既有线连续梁转体施⼯技术总结

(中铁⼆局宝兰客专⽢肃段项⽬经理部刘天宙)1⼯程概况

1.1 设计概况

称沟驿特⼤桥在DK962+011~DK962+167处上跨既有陇海铁路,上部结构为(40+56+40)m预应⼒混凝⼟连续梁,下部结构为圆端形桥墩,钻孔桩基础。既有陇海铁路为I级双线电⽓化铁路,宝兰客运专线与既有陇海铁路线夹⾓为85°。为保证既有线运营安全,减少施⼯过程中既有线运营⼲扰和加快施⼯进度,连续梁采⽤转体施⼯,即在21号、22号墩处平⾏于既有陇海铁路挂篮浇筑悬灌段施⼯,待施⼯⾄最⼤悬臂状态后,结合既有线运营,施⼯要点及天⽓等因素,择机实施转体施⼯。将梁体及桥墩逆时针旋转85°,转体到位后再进⾏合拢段施⼯。1.2平⾯、⾥⾯位置概况

连续梁主跨跨越陇海铁路双线长度13.3⽶,宝兰铁路梁底距离陇海铁路轨⾯10.53m,距接触⽹线顶⾯2.735m。其中21号墩承台边距陇海铁路防护⽹最⼩距离为10.3m,22号墩承台距陇海铁路防护⽹最⼩距离为17.71m。

宝鸡21#墩DK963+01122#墩DK963+067合拢处DK963+039

1.3转体结构概况

称沟驿特⼤桥主桥采⽤平转法施⼯,转体结构由下转盘、球铰、上转盘和转体牵引系统组成。其中,转动球铰是转动体系的核⼼,在转体过程中⽀撑转体重量,是整个平衡转体的⽀撑中⼼,为转体施⼯的关键结构。

称沟驿特⼤桥主桥球铰竖向承载⼒为4500t ,平⾯直径为270cm ,它由上下球铰、球铰间聚四氟⼄烯滑⽚、固定上下球铰的27cm 钢销、下球铰钢⾻架组成。

2设备配置

序号机械名称规格型号额定功率(KW)或吨位或容量数量(台)13 电焊机3000型10

DAZ-100×

75KW 5

14 ⾼压⽔泵

6

15 装载机ZL50 1

16 洒⽔车EQ1141G70 1

3.1下转盘施⼯

3.1.1下转盘第⼀次混凝⼟浇筑

为保证下球绞及滑道的安装质量下转盘混凝⼟分两次施⼯。第⼀次混凝⼟浇筑⾄下球绞及滑道⾻架底部即可。3.1.2下球绞的安装

铁路桥隧工高级技师技术总结_铁路线路工技师总结

铁路桥隧工高级技师技术总结_铁路线路工技师总结

铁路桥隧工高级技师技术总结_铁路线路工技师总结

我是一名铁路桥隧工高级技师,多年来一直从事铁路线路工作。在这个岗位上,我积累了丰富的实践经验和专业知识,下面是我的技术总结。

我们要掌握桥梁和隧道的检测、维修和改造技术。桥梁和隧道在使用过程中会受到各种外力的影响,如风力、车辆荷载等,我们需要及时检测桥梁和隧道的结构安全并采取相应的维修措施。随着铁路线路的改建和升级,我们也要参与桥隧改造工作,使用先进的技术手段对桥梁和隧道的结构进行改善,提高其承载能力和使用寿命。

我们还需要熟悉各种铁路线路工程的施工技术。铁路线路是指铁轨和基座,我们需要参与铁轨的敷设、固定和维修工作。我们需要熟悉铁轨的种类和规格,并掌握铺轨和调整的方法。我们还需要了解铁轨的固定技术,如钉子和夹子的使用方法。我们还需要掌握铁路线路的维修技术,及时修复和更换老化和损坏的铁轨和基座。

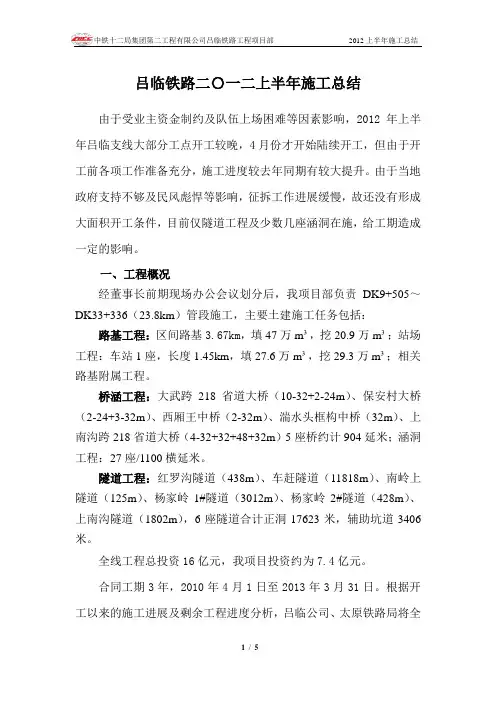

吕临铁路二O一二年上半年技术工作总结(修改)

吕临铁路二O一二年上半年技术工作总结(修改)

中铁十二局集团第二工程有限公司吕临铁路工程项目部 2012上半年施工总结

1 / 5

吕临铁路二〇一二上半年施工总结

由于受业主资金制约及队伍上场困难等因素影响,2012年上半年吕临支线大部分工点开工较晚,4月份才开始陆续开工,但由于开工前各项工作准备充分,施工进度较去年同期有较大提升。由于当地政府支持不够及民风彪悍等影响,征拆工作进展缓慢,故还没有形成大面积开工条件,目前仅隧道工程及少数几座涵洞在施,给工期造成一定的影响。

一、工程概况

经董事长前期现场办公会议划分后,我项目部负责DK9+505~DK33+336(23.8km)管段施工,主要土建施工任务包括:

路基工程:区间路基3.67km,填47万m³,挖20.9万m³;站场工程:车站1座,长度1.45km,填27.6万m³,挖29.3万m³;相关路基附属工程。

桥涵工程:大武跨218省道大桥(10-32+2-24m)、保安村大桥(2-24+3-32m)、西厢王中桥(2-32m)、湍水头框构中桥(32m)、上南沟跨218省道大桥(4-32+32+48+32m)5座桥约计904延米;涵洞工程:27座/1100横延米。

隧道工程:红罗沟隧道(438m)、车赶隧道(11818m)、南岭上隧道(125m)、杨家岭1#隧道(3012m)、杨家岭2#隧道(428m)、上南沟隧道(1802m),6座隧道合计正洞17623米,辅助坑道3406米。

全线工程总投资16亿元,我项目投资约为7.4亿元。

合同工期3年,2010年4月1日至2013年3月31日。根据开工以来的施工进展及剩余工程进度分析,吕临公司、太原铁路局将全中铁十二局集团第二工程有限公司吕临铁路工程项目部 2012上半年施工总结

2 / 5

线合同工期进行了调整,竣工日期调整至2014年12月31日。但目前正式的工期调整文件尚未下发。

铁道工程实训报告总结(3篇)

铁道工程实训报告总结(3篇)

第1篇

一、实训背景

随着我国经济的快速发展,铁路建设成为国家重点工程之一。为了提高铁路建设质量,培养具备实际操作能力的专业人才,我们学校开展了铁道工程实训课程。本次实训旨在通过实际操作,让学生深入了解铁路工程的基本原理、施工工艺和安全管理,为今后从事铁路相关工作打下坚实基础。

二、实训内容

本次实训主要包括以下内容:

1. 铁路工程基础知识学习:包括铁路线路、轨道、桥梁、隧道、车站等基本组成部分及其功能。

2. 铁路施工工艺实训:通过模拟实际施工过程,让学生掌握铁路施工的基本工艺,如轨道铺设、桥梁架设、隧道开挖等。

3. 铁路工程测量实训:学习使用全站仪、水准仪等测量仪器,进行铁路线路、轨道等测量工作。

4. 铁路工程安全管理实训:了解铁路施工中的安全规定,掌握安全操作技能,提高安全意识。

5. 铁路工程资料管理实训:学习铁路工程图纸、施工记录、验收报告等资料的管理方法。

三、实训过程

1. 理论学习:首先,我们对铁路工程基础知识进行了系统学习,包括铁路线路、轨道、桥梁、隧道、车站等基本组成部分及其功能。通过学习,我们对铁路工程有了初步的认识。

2. 施工工艺实训:在施工工艺实训环节,我们通过模拟实际施工过程,掌握了铁路施工的基本工艺。例如,在轨道铺设实训中,我们学习了轨道铺设的步骤、方法和注意事项,亲自操作了轨道铺设过程。

3. 测量实训:在铁路工程测量实训中,我们学习了使用全站仪、水准仪等测量仪器,进行了铁路线路、轨道等测量工作。通过实际操作,我们掌握了铁路测量的基本技能。 4. 安全管理实训:在安全管理实训中,我们了解了铁路施工中的安全规定,掌握了安全操作技能,提高了安全意识。我们学习了如何正确使用安全防护用品,如何处理突发事件等。

5. 资料管理实训:在资料管理实训中,我们学习了铁路工程图纸、施工记录、验收报告等资料的管理方法。通过实际操作,我们掌握了资料管理的流程和技巧。

四、实训成果

隧道施工技术总结_铁路线路工技师技术总结

隧道施工技术总结_铁路线路工技师技术总结

隧道施工技术总结_铁路线路工技师技术总结

1. 隧道形式和开挖方法的选择

隧道形式应根据工程地质条件、交通规划需求、地形地貌及其它工程条件等综合因素而定,开挖方法应当考虑技术可行性、经济适用性、施工安全性等方面。

2. 掘进机具的选择

选择掘进机具应考虑地质情况、工期要求、经济效益等因素,严格执行掘进机具的维修保养制度,确保其正常运行。

3. 断面控制

对隧道断面的控制是施工过程中的重要内容之一。应选用合适的控制措施,采取有效的工程测量、控制、监测措施,理顺施工思路,防止施工过程中断面变形。

4. 地下水的控制

地下水的控制是地下隧道的重要施工技术之一。应根据地下水的涌流量及地质条件、隧道施工工艺等因素,选择适当的排水方案及排水材料。

5. 隧道支护

隧道支护是保证隧道工程施工安全的关键。应针对不同地质条件、隧道断面形状及所需支撑能力等因素,选择适当的支护材料和支护措施,防止地质灾害对隧道施工的影响。

6. 隧道通风

隧道通风是保证隧道施工、运行环境安全的重要技术措施。在施工过程中,应严格执行通风技术标准,确保隧道内空气符合相关要求。

7. 断层处理

在隧道施工中,断层是难以避免的地质条件之一。应通过充分的地质勘探、实验探究等方式,制定科学合理的断层处置方案,防止其对隧道施工的影响。

8. 隧道排水系统

隧道排水系统是保证隧道运行安全、增大运行寿命的重要措施。应选用合适的排水系统及排水材料,对隧道进行有效的排水,防止水与构件直接接触而造成损伤。

9. 确定节水措施 在隧道施工中,节水措施是减少工程费用,提高施工效率的关键之一。应选择以水量小、覆盖范围小、施工方便等优良特性的施工工艺,强化节水意识,有效控制水资源的使用。

10. 施工质量管理

施工质量管理是隧道施工过程中必不可少的一项工作。应强化工人素质教育,加强现场管理,严格执行施工质量标准,确保隧道施工质量达到标准。同时,应对施工过程中出现的问题及时进行处理,防止因一次小问题而影响整个工程的进展。

2025年铁路房建工程总结例文(3篇)

2025年铁路房建工程总结例文(3篇)

第 1 页 共 8 页 2025年铁路房建工程总结例文

____年铁路房建工程总结

一、工程概况

____年,本公司积极参与了多个铁路房建工程项目。这些项目包括新建铁路车站、修复老旧车站、改扩建列车维修库等。本工程总结将对____年的铁路房建工程项目进行概括和分析,评估项目进展和成果,总结经验教训,以期提高今后类似工程的实施水平。

二、项目进展

在____年,本公司共参与了____个铁路房建项目,总计工期____个月。其中,新建项目____个,修复项目____个,改扩建项目____个。项目规模从小到大,技术难度也逐渐增加。

在所有项目中,____个已经完工并投入使用,其余____个项目正在进行中。其中,新建项目进展顺利,按计划进行,质量和进度符合要求;修复项目遇到一些突发问题,但均得到及时解决,没有影响工程的整体进展;改扩建项目由于涉及到现有设施的改动,存在一定的困难和延误,需要加强协调和沟通。

三、项目成果

1. 新建铁路车站:在____年,本公司完成了____个新建铁路车站的建设。这些车站建设在设计、施工、设备安装等方面都按照相关标准进行,达到了预期效果。新建车站的功能完善,设施设备齐全,符合现代旅客出行的需求。在车站建设过程中,我们充分考虑了人性化的设计,提供了便利的出入口、停车场和无障碍设施,提高了乘客的出行体验。 第 2 页 共 8 页 2. 修复老旧车站:在____年,我们积极参与了____个老旧车站的修复工程。这些车站存在着年久失修、设备老化等问题,给乘客出行带来不便。通过对车站的全面维修和更新,我们使这些老旧车站焕发了新的活力。修复后的车站设施得到了优化和改善,为乘客提供了更加舒适和便利的候车环境。

3. 改扩建列车维修库:本公司参与了____个列车维修库的改扩建项目。这些项目旨在满足铁路运输日益增长的维修需求。通过改扩建,我们提高了列车维修库的容量和效率,保障了列车运营的正常进行。改扩建后的列车维修库设备齐全,操作流程合理,提高了维修效率和质量。

关于铁路方面的工作总结七篇

关于铁路方面的工作总结七篇

关于铁路的工作总结【篇1】

我参加工作至今的年来,无论是在见习期间,还是在任工班技术员,都能坚持认真负责、任劳任怨的工作态度,多次圆满的完成了上级部门交给的各项任务。通过几年的工作、学习和总结,我感触尤深,现就个人各方面总结如下:

一、技术学习方面

通过几年跟着工人师父和前辈们及公司组织的各项学习结合自身摸索和积累,截至目前基本上掌握了部分基础知识,主要有以下几方面:

1、车站联锁:主要以6502电气集中为主,对它的设备组成、电路原理、动作程序、配线、结合电路等都有了一个全新的认识。6502大站电站电气集中主要由15条网络线构成,其中1~6为选路电路,7~15线为执行电路。所有的列车进路,调车进路电路的动作原理同性质的相同,即15条网络线为定型电路。牢记每条线的送电规律(KZ、KF)、用途、动作程序便不难掌握其动作原理,对故障的分析和处理做出准确判断。尤其是6502电气集中调试,要多处理故障,积累经验,而且还要做详尽的分析记录,这样才会更加熟悉网络,增强记忆;在熟练掌握ZD、JD型电动转辙机安装、电路工作原理、调试的基础上,还在施工中不断学习掌握了国内先进ZYJ7、S700K(四机牵引可动心轨)型电动转辙机安装、电路工作原理及调试。

2、区间信号方面:随着中国铁路发展,尤其是铁路大提速,区间设备发展很快,我们在学校学习法国UM71制式工作原理。而北京九线采用 ZPW—2000制式国产化设备,室外为无绝缘移频轨道电路,室内设有发送器、接收器、轨道继电器、模拟电缆网络,这些先进的设备安装类似于UM71制式。在学校学习的基础,我很快在施工中学会了ZWP—2000新设备、新工艺的使用安装及工作原理,只要熟悉一种闭塞制式工作原理,其它的便不难掌握。

3、拿到施工图后,认真审核图纸文件,对既有设备进行现场调查,对设计中存在的问题以及图实不符部分做好记录,联系设计单位或妥善处理。

铁路营业线施工总结材料

第 1 页 共 3 页 铁路营业线施工总结材料

1. 引言

铁路营业线施工是维护和改进铁路运输系统的重要环节,对铁路运输的安全、高效运行起着至关重要的作用。本文旨在总结分析铁路营业线施工的经验和教训,为今后的施工工作提供参考。

2. 施工前准备

在进行铁路营业线施工之前,必须进行充分的准备工作。首先要明确工程目标和施工计划,制定详细的工作方案和施工图纸。同时,要评估施工所需的人力、物力和技术条件,并做好相应的准备工作。此外,还要与相关单位和部门进行充分的沟通和协调,确保施工过程中的安全和顺畅。

3. 施工现场管理

施工现场的管理对铁路营业线施工的质量和进度有着重要的影响。首先要确保施工现场的安全,建立和完善安全管理制度和规范,加强对施工人员的安全培训和教育。同时,要做好施工现场的环境保护,合理利用资源,减少对环境的污染和破坏。此外,要加强对施工人员的管理和监督,合理安排人员的工作任务和工作时间,确保施工的质量和进度。

4. 施工技术应用

在铁路营业线的施工过程中,合理应用先进的施工技术对保证施工质量和提高施工效率具有重要意义。在道床施工方面,可第 2 页 共 3 页 以采用机械铺设道石板、压实道床等技术,提高施工效率和道床质量。在轨道铺设方面,可以采用无缝轨道、高速铺轨等技术,减少轨道接头和施工时间。在通信和信号设备安装方面,可以利用现代化的设备和技术,提高安装质量和施工效率。在电气设备安装方面,可以采用模块化设计和安装,提高安装速度和质量。

5. 施工经验与教训总结

通过对铁路营业线施工的总结分析,得出以下经验与教训:

- 加强施工前的准备工作,确保施工目标和计划的明确性和可行性。

- 加强施工现场管理,做好安全和环保工作,确保施工质量和进度。

- 利用先进的施工技术,提高施工效率和质量。

- 加强施工人员的培训和管理,确保施工的安全和质量。

- 加强与相关单位和部门的沟通和协调,确保施工过程中的安全和顺畅。

新建铁路精伊霍线技术总结

新建铁路精伊霍线北天山隧道进口段

工程施工技术总结

精伊霍项目自2004年10月开工至今已近两年。在此期间北天山隧道遇到了不良地质段和多次特大涌水,下面我将精伊霍项目北天山隧道施工过程中遇到的难点以及相应的施工技术措施作以简单总结。

一、 工程概况

北天山隧道为北天山越岭主隧道,起迄里程为DK109+240~DK122+850,全长13610m,是精伊霍铁路的控制工程。

隧道进口位于阿萨勒沟右岸山体斜坡上,最大埋深约1038m。该地区年平均气温1.1~3.4℃,极端最高气温38.0℃,极端最低气温℃,年平均降水量250~860mm,最大冻结深度200cm。

为辅助正洞隧道施工需求,并结合运营、养护及防灾要求,在正洞左侧线间距30m处设一全长贯穿平行导坑,平导纵向每隔420m设一横通道与正洞相通。

本隧道洞身岩性主要为下石炭系的砂岩夹灰岩、英安斑岩、奥陶统灰岩。隧道在DK110+920处穿越F14区域性断层,断层影响带宽500m。而且隧道主要穿越灰岩地层,因此可能有涌水、岩爆、岩溶等不良地质。本地区地震烈度为八度。

全隧设计正洞洞身为模筑衬砌,整体道床。平导洞身Ⅲ级以上围岩模筑衬砌,Ⅲ级以下围岩不进行二次衬砌。

二、 工程特征

北天山隧道是全线重点控制工程。隧道正洞和平导施工受洞口场地条件限制,施工干扰较大。此外,平导还要辅助正洞施工,其多工作面施工在长距离通风、运输、供水、供电等方面存在较大的干扰和难度。

由于北天山隧道地质环境复杂,断裂构造发育,岩层挤皱褶曲,进口段隧道穿越F14断层,地下水量大、岩溶地质较为突出,局部地段可能出现围岩失稳、突然涌水、岩爆、岩溶等不良地质,施工难度大。

三、施工概况

北天山隧道是全线工期控制性工程,我项目部负责施工的进口段担负正洞长度6805m,平导长度6770m的施工。

〔一〕、施工进度:

根据业主的要求及投标书的承诺,决定工期的主要是平导洞的掘进,但施工时因为遇到塌方和涌水影响以及其它地质不良地段掘进速度的降低等问题,使工程进度大受影响。截止目前,北天山隧道平导洞掘进至DzK112+265,开累2990米。正洞掘进2775米,衬砌1550米。

铁路个人技术工作总结(精选多篇)

铁路个人技术工作总结(精选多篇)

第一篇:铁路电力技术个人工作总结铁路电力技术个人工作总结

尊敬的各位领导、各位评委:

你们好!

我叫**,现年34岁,大专文化程度,自2020年参加工作以来,一直在生产一线从事电力以及安全管理工作。从一名学徒工逐步成长为一名经验丰富的电力工。在此期间我不断向老师傅、老同志虚心学习,和同事相互学习交流经验,积累了大量实践经验,并且在业余时间阅读了大量专业书籍。

工作中认真注意理论联系实际,现对我的业务技术等方面工作进行总结。一、努力钻研业务知识,不断提高业务素质

俗话说“兵马未动,粮草先行”,特别是2020年电力、供电合并及分局撤消后,原有的规章制度已经对生产力布局调整后的新的站段电力安全管理工作带来了很大的不便,重新清理和规范电力安全规章制度便成了摆在眼前的一个迫在眉睫的任务,我结合以往全段电力安全工作的特点,以及新形势下安全管理的要求,对安全分析、事故抢修、设备日常管理等一系列安全规章制度进行了修改,对"安全真空"环节进行了必要的补充。近几年以来,共组织修订完善了《安全生产动态考核办法》、《安全生产委员会制度》、《安全生产评估考核办法》、《电力零小施工控制办法》、《安全管理文件汇编》、《危树考核管理办法》等常效性规章制度共计17项,真正实现了电力、供电安全规章制度的有效、合理融合。

针对原有事故抢修工作单一,涵盖面窄,操作性差,全段事故抢修工作五花八门的弊端,我根据新形式下的新情况、新设备的特点,一改过去段、车间、班组由上而下制订的规律,变为由班组、车间、段自下而上制订,在原有文件的基础上,修订完善了《**供电段事故抢修细则》,将接触网、电力、变(配)电、轨道车以及人身伤害、防洪等各方面的事故预案全面纳入到了文件中,事故处理预案真正做到“切合实际、操作性强”的要求。同时规范了预案的具体格式及内容,具体包括故障处理程序、事故抢修组织、抢修人员通讯联络表、事故抢修路线图、信息处理程序、事故抢修材料、机具、备品清单、重点防洪区段及保安措施等,并对各部门的执行情况进行演练。几年以来,共进行大小演练40余次,出动70辆次、600余人,有效提高了各工种职工非正常情况下的应急应变能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
