铝塑板幕墙工程施工方案

禹城市职业学院外墙干挂铝塑板工程施工组织设计北京XXXXXXXX装饰公司年月日目录第一章编制说明及依据 (5)第一节编制说明 (5)第二节编制依据 (5)3、《建筑幕墙》JG3035-96 (5)4、《建筑防腐蚀工程施工及验收规范》GB50212-91 (5)第二章工程概况 (6)第三章主要机具仪表配备表 (7)第四章施工主要组织措施 (8)第一节施工组织机构 (8)第二节施工组织计划 (11)第五章主要施工方案 (14)第一节施工总体安排 (14)第二节锚固件安装 (14)第三节测量放线 (14)第四节铝塑板幕墙施工方法 (15)第五节幕墙防雷施工 (21)一、防雷安装工艺概述 (21)二、防雷安装 (22)第六节幕墙防火施工 (22)一、工艺概述 (22)二、防火棉安装 (22)第六章脚手架的搭设 (24)第七章工程质量管理及保证质量措施 (26)第一节工程质量管理 (26)一、适应范围 (26)二、主要职责 (26)三、程序内容 (26)第二节工程保证质量措施 (27)一、质量目标 (27)二、项目质量保证体系及实施办法 (27)1、项目质量保证体系 (28)2、质检仪器一览表 (29)3、实施办法 (29)1)程序控制 (29)2)过程控制 (29)3)各工序质量控制 (30)4)特殊工序控制 (32)三、薄弱环节预防措施(幕墙质量通病的防治措施) (33)(1)幕墙渗水原因分析 (33)四、成品、半成品运输及存储保护措施 (35)(5)成品保护措施及工程保险 (36)安装工艺流程控制图 (37)弹线放样质量控制 (38)质量问题分析处理程序 (39)基座安装质量控制 (40)焊接质量控制 (42)打胶质量控制 (43)第八章确保安全生产施工的技术组织措施 (44)第一节安全管理原则 (44)第二节安全保障体系表 (44)第三节保证安全生产总体措施 (45)第四节施工安全保证措施 (45)第五节保证安全的具体规定及技术措施 (46)第六节防火安全措施 (47)第七节防大风措施 (47)第九章文明施工保证措施 (49)第一节文明施工管理网络图 (49)第二节文明施工内容 (50)一、文明施工奋斗目标 (50)二、现场文明施工 (50)第三节文明施工的保障措施 (50)(8)强化工地卫生建设 (51)第十章环境保护保证措施 (52)第一节减少扰民噪音、降低环境污染技术措施 (52)第二节环保设计 (52)第十一章施工措施 (53)1.2.4对于配合中产生的额外经济支出,其费用按规定由项目协定。

(54)1.3与建设单位的配合: (54)1.4 与其他单位的配合: (54)2.4 工程完工后的成品防护: (56)2.4.1工程完工后,由项目经理、工长指定专人对产品进行防护,定人定点分区域管理,发现损坏要及时报告处理。

(56)2.4.2对进入施工现场的作业人员要进行成品、半成品保护教育,制定严格的管理制度和奖惩措施,确保工程产品完好无损地交付业主使用。

(56)2.5 单项工程成品保护措施: (56)2.5.1施工中的幕墙应采用适当的措施加以保护,防止发生碰撞、污染、变形、变色及排水管堵塞等现象。

(56)2.5.2施工中,给幕墙构件表面装饰造成影响的粘附物要及时清除,恢复其原状及原貌。

(56)2.5.3铝塑板幕墙表面保护膜应在幕墙清洁时才能撕掉,防止大气污染和铝板划伤。

(56)2.5.4清洁幕墙时,清洁剂应是经耐腐蚀检验的中性清洁剂,避免对铝板产生腐蚀和污染环境。

(56)2.5.5对易撞伤的幕墙部位,除应打上明显标记提请注意外,还应采用竹胶板进行保护。

(56)第十二章幕墙清洗及交验 (57)第一节幕墙清洗一般要求 (57)第二节幕墙清洗 (57)一、清洗顺序: (57)二、擦窗机清洗方案 (57)(一)擦窗机使用顺序 (57)(二)吊板使用顺序 (57)(三)安全操作管理要求 (57)(四)防火管理要求 (58)第三节工程验收 (58)二、公司内部验收 (59)三、业主、监理等组织举行的竣工验收 (60)(7)连接件安装偏差控制(mm), (63)第一章编制说明及依据第一节编制说明一、本工程施工组织设计是严格按照工程施工图和总承包方施工组织设计的要求进行质量策划后编制的,在人员、机械、材料供应、平衡调配、施工方案、质量要求、进度安排等方面统一部署的原则下,编写而成的。

二、我公司能够接到本工程深感责任重大,所以高度重视本工程的施工组织的编制工和可操作性。

三、本着对业主负责和资金的合理使用,对工程质量的高度责任感,针对本工程设计特点和使用功能要求,我们编制原则是:“确保工程质量优、速度快、造价低、操作性强,使、用功能发挥好”。

同时保证周边和施工现场的良好环境。

四、本施工组织设计的编制内容是依据建设单位提供的幕墙设计图纸及同类工程的相关经验编制的,指导施工。

第二节编制依据一、禹城市职业学院外墙干挂铝塑板设计图纸。

二、我公司目前的技术管理力量及机械设备装备情况。

三、国家和行业现行施工及验收规范、规程。

1、《建筑装饰装修工程施工质量验收规范》GB50210—20012、《建筑工程施工质量验收统一标准》GB50300—20013、《建筑幕墙》JG3035-964、《建筑防腐蚀工程施工及验收规范》GB50212-91第二章工程概况一、工程名称:禹城市职业学院外墙干挂铝塑工程二、建设单位:禹城市职业学院三、监理单位:四、工程地点:禹城市迎宾路禹城职业学院院内五、工程内容:本工程为铝塑板干挂。

铝塑板干挂主龙骨采用25*50铝方管,次龙骨采用50*5角铁找平。

铝塑板上下两层铝合金板厚度不的小于0.5mm。

正立面4mm厚白色铝塑板作点缀,背立面为4mm厚白色铝塑板条形作点缀。

第三章主要机具仪表配备表主要机具仪表配备计划表第四章施工主要组织措施第一节施工组织机构一、项目管理机构的组建我公司高度重视本工程的建设,把本工程列为重点工程。

公司的指导方针为“优质、高效、安全文明地做好每一个工程,为公司创造良好的社会效益和经济效益,为社会奉献精品”。

所以根据该工程的规模和特点,建立以优秀项目经理为首的项目管理层,选派思想好、业务精、能力强、能融合、合作好、原则性强的具有丰富实践经验的管理人员进入项目管理班子。

项目经理作为公司法人的项目委托人对外行使权力和应尽的义务,适应业主管理的要求,充分发挥公司的经济技术优势和精诚合作的精神,业主的指示、意见、建议能直接得到项目部的贯彻执行。

对内建立健全项目经理、技术负责人、工长、内业、材料、质安等岗位责任制,由项目领导班子定期对各专业进行考核,确保预定目标的最终实现。

㈠、建立完整的组织机构根据本工程特点,项目经理部由一名项目经理,两名工程师组成,下设内业技术、质量安全、材料供应、施工管理、计划统计部五个组,具体实施项目的职能。

⑴、内业技术组由具有大专学历的专业工程师和技术员组成,其职能是:①、工作流程化标准②、技术管理规范化③、参与图纸会审、技术交底、编写施工方案④、参加项目质量、安全检查,参与制定纠正和预防措施。

⑤、指导专业班组按施工图施工,按规范操作并执行标准进行验收。

⑵、质量安全组设有专职质检员、专职安全员,其职能是:①、编制质量、安全技术措施。

②、对工人进行质量、安全教育。

③、督促劳动层按照质量、安全操作规程施工。

④、检查现场质量、安全情况并制定落实整改措施,消除和处理质量、安全隐患和事故。

⑤、执行材料设备,工程产品的质量检验工作,对检验产品负直接责任。

⑥、对经检验不合格的产品有权禁止放行。

⑦、对违章作业,违章指挥,有权责令其暂停施工,有权按规定进行处罚或提出处罚建议。

⑶、材料供应组由材料部主管和材料员组成,其职能是:①、负责材料进场时登记、清点及验收;②、负责堆码标识以及材料发放和保管;③、有权拒收不符合规定要求的材料;⑷、施工管理组由各专业工长组成,其职能是;①、严格执行“三检制”,并做好“三检”记录;②、认真填写施工技术资料;③、对分管的施工产品质量负直接责任。

⑸、计划统计部社预算员,其职能是:⑸、项目成本管理①、项目预(结)算②、项目各方施工阶段的计划发放。

二、施工组织机构框图三、施工组织机构的高效运作㈠、明确项目经理的责、权、利⑴、根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊,紧张有序地开展工作,从而较大幅度提高项目经理部的工作效率,有效促进管理整体实力的强化,使项目管理班子有更好的精力和时间来分析运筹较为复杂的环节,做到项目整体下活一盘棋。

⑵、项目经理受公司法人委托,全权处理本工程施工过程中的一切事务,并享有人事组阁权,劳动力选择权,材料采购权以及资金使用权,并且项目上的一切开支(装饰、水电)由项目经理签字后方能支付,项目经理有权奖罚管理人员及施工班组。

⑶、项目所需的材料,机械设备,周转材料由项目经理部按工程进度自行配置。

⑷、项目经理部必须按GB/T19002-ISO9002质量体系进行全面管理,组织好各工种、各专业的施工协调配合,实现决策准,指挥灵,落实快的工作方针,确保工程按照既定质量、进度目标交付使用。

㈡、企业形象,创工程精品市场需要精品,用户需要精品。

精品工程是由施工管理的全过程及各分部分项工程质量精细的程序所组成的,同时职业道德也是精品工程不可分割的重要部分,我公司建立了“职业道德考核机制”,并在项目中大力推行和运用。

具体做法是将考核标准具体落实到人头并与他们的收入直接挂钩,以形成自觉抵制施工质量和材料质量的以次充好,偷工减料,弄虚作假等不良行为,实施用户满意工程。

㈢、证施工组织机构高效运作的措施⑴、项目经理部直接隶属公司总部,由公司法人代表授权项目经理处理施工现场一切事务。

⑵、组织强有力的项目班子,由项目经理选用思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。

⑶、建立健全项目管理岗位责任制,定期对各专业进行考核。

项目经理,业主或监理认为不称职的管理人员及施工班组立即更换。

⑷、强化激励与约束机制,制定业绩评比,奖罚办法,定期组织项目经理部管理人员会议,检查工作质量。

⑸、每半月召开一次现场办公会,重点解决项目的质量、进度等难题,以确保工程能高质、高效的运转。

⑹、每天下午召开由项目经理主持的班子碰头会,对次日的工作进行协调安排。

⑺、实行劳动用工管理,选用组织能力强,技术水平高,能打硬仗的作业队伍,树立连续作战的精神,确保工期按时完成。

⑻、项目经理部加强对项目职工进行素质教育,强化敬业精神,提高工作技能,鼓励参战人员艰苦作业,同时提高其福利待遇,让他们以旺盛的精神积极投入工程建设。

第二节施工组织计划一、工程的总工期目标及施工工期的安排按照本工程的特点和现场条件,我公司结合多年类似工程施工经验,经测算确定为天。

合集下载

铝塑板施工方案

铝塑板施工方案

铝塑板施工方案铝塑板,又称铝复合板,是一种由铝板和塑料复合而成的建筑装饰材料。

它具有重量轻、抗风压强度高、造型美观等优点,广泛应用于建筑幕墙、室内外装饰和广告牌制作等领域。

下面是铝塑板施工方案的详细介绍。

一、准备工作1. 施工前需对施工区域进行测量,制定合理的施工方案和施工图纸,确保施工的准确性和可行性。

2. 准备好所需的工具和材料,如框架架设所需的梯子、龙骨和橡胶垫等。

二、铝塑板墙体施工1. 搭建好梯子,并确保梯子的稳定性和安全性。

2. 根据沙盒原则,将龙骨固定在墙面上,用墙螺丝将其固定稳固。

3. 用锡合金焊接器焊接好镀锌槽贴片钢龙骨,横纵向各加一个,提高铝塑板的稳定性。

4. 将铝塑板切割成适当的尺寸,用螺丝和扣板将其固定在钢龙骨上。

5. 检查板材的平整度和装配质量,确保每块铝塑板之间的接缝平整、紧密。

三、铝塑板屋面施工1. 搭建好施工脚手架,确保其坚固安全。

2. 将龙骨固定在屋面上,用墙螺丝将其固定稳固。

3. 放铝塑板,用螺丝和扣板将其固定在钢龙骨上。

4. 检查板材的平整度和装配质量,确保每块铝塑板之间的接缝平整、紧密。

四、铝塑板户外广告牌制作施工1. 搭建好施工脚手架,确保其坚固安全。

2. 根据广告牌设计图纸,将龙骨固定在广告牌上,用墙螺丝将其固定稳固。

3. 放铝塑板,用螺丝和扣板将其固定在钢龙骨上。

4. 检查板材的平整度和装配质量,确保每块铝塑板之间的接缝平整、紧密。

5. 进一步加固广告牌结构,确保其能够承受风压和外力的作用。

五、施工安全注意事项1. 施工前,工人需穿戴好个人防护用品,如安全帽、防护眼镜等。

2. 在高空作业时,需保证梯子和脚手架的稳固性。

3. 施工现场需设置明显的安全警示标志,并确保工人遵守相关安全规定。

4. 完工后,检查施工质量,确保施工结果的合格性。

铝塑板施工方案在施工过程中需严格按照相关规范进行操作,确保施工质量。

希望以上方案能为您提供参考。

铝塑板幕墙施工方案

铝塑板幕墙施工方案

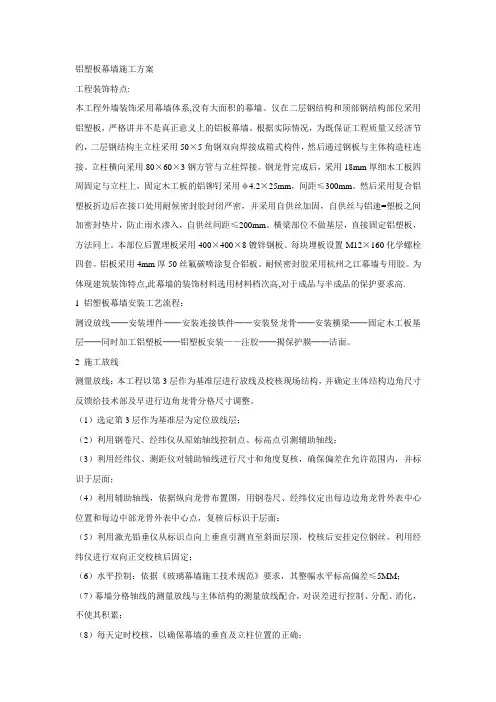

铝塑板幕墙施工方案工程装饰特点:本工程外墙装饰采用幕墙体系,没有大面积的幕墙。

仅在二层钢结构和顶部钢结构部位采用铝塑板,严格讲并不是真正意义上的铝板幕墙。

根据实际情况,为既保证工程质量又经济节约,二层钢结构主立柱采用50×5角钢双向焊接成箱式构件,然后通过钢板与主体构造柱连接。

立柱横向采用80×60×3钢方管与立柱焊接。

钢龙骨完成后,采用18mm厚细木工板四周固定与立柱上,固定木工板的铝铆钉采用φ4.2×25mm,间距≤300mm。

然后采用复合铝塑板折边后在接口处用耐候密封胶封闭严密,并采用自供丝加固,自供丝与铝速=塑板之间加密封垫片,防止雨水渗入,自供丝间距≤200mm。

横梁部位不做基层,直接固定铝塑板,方法同上。

本部位后置埋板采用400×400×8镀锌钢板。

每块埋板设置M12×160化学螺栓四套。

铝板采用4mm厚50丝氟碳喷涂复合铝板。

耐候密封胶采用杭州之江幕墙专用胶。

为体现建筑装饰特点,此幕墙的装饰材料选用材料档次高,对于成品与半成品的保护要求高.1 铝塑板幕墙安装工艺流程:测设放线──安装埋件──安装连接铁件──安装竖龙骨──安装横梁──固定木工板基层──同时加工铝塑板──铝塑板安装——注胶──揭保护膜──洁面。

2 施工放线测量放线:本工程以第3层作为基准层进行放线及校核现场结构,并确定主体结构边角尺寸反馈给技术部及早进行边角龙骨分格尺寸调整。

(1)选定第3层作为基准层为定位放线层;(2)利用钢卷尺、经纬仪从原始轴线控制点、标高点引测辅助轴线;(3)利用经纬仪、测距仪对辅助轴线进行尺寸和角度复核,确保偏差在允许范围内,并标识于层面;(4)利用辅助轴线,依据纵向龙骨布置图,用钢卷尺、经纬仪定出每边边角龙骨外表中心位置和每边中部龙骨外表中心点,复核后标识于层面:(5)利用激光铅垂仪从标识点向上垂直引测直至斜面层顶,校核后安挂定位钢丝,利用经纬仪进行双向正交校核后固定;(6)水平控制:依据《玻璃幕墙施工技术规范》要求,其整幅水平标高偏差≤5MM;(7)幕墙分格轴线的测量放线与主体结构的测量放线配合,对误差进行控制、分配、消化,不使其积累;(8)每天定时校核,以确保幕墙的垂直及立柱位置的正确;(9)放线的顺序:按土建方提供的轴线,经我方复测后上、下放钢线,用经纬仪校核其准确性。

1铝塑板幕墙施工实施方案

1铝塑板幕墙施工实施方案

1.2.1铝塑板幕墙立柱的安装应符合下列要求:(1)应将立柱先与连接件连接,然后连接件再与主体预埋件连接,并应进行调整和固定。

立柱安装标高偏差不应大于3mm,轴线前后偏差不应大于2mm,左右偏差不应大于3mm。

(2)相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱的距离偏差不应大于2mm。

1.2.2铝塑板幕墙横梁的安装应符合下列要求:(1)应将横梁两端的连接件及垫片安装在立柱的预定位置,并应安装牢固,其接缝应严密;(2)相邻两根横梁的水平标高偏差不应大于1mm。

同层标高偏差:当一幅墙宽度小于或等于35m时,不应大于5mm;当一幅幕墙宽度大于35m时,不应大于7mm。

1.2.3铝塑板幕墙构件安装应符合下列要求:(1)应横、竖连接构件进行检查、测量、调整;(2)构件安装时左右、上下的偏差不应大于1.5mm;(3)空缝安装时,必须有防水措施,并应有按设计要求的排水孔;(4)填充硅酮耐候胶时,铝塑板缝的宽度、厚度应按设计计算的技术参数进行施工。

1.2.4铝塑板幕墙的竖向构件和横向构件的组装允许偏差应符合下表的规定。

序号项目尺寸范围允许偏差检查方法1 相邻两竖向构件间距尺寸(固定端头)±2.0 用钢卷尺两块相邻的铝板20m以下20m以下±1.5±2.0 用靠尺2 相邻两横向构件间距尺寸间距<2000时间距≥2000时±1.5±2.0 用钢卷尺3 分格对角线差对角线长<2000时对角线长≥2000时 3.03.5 有钢卷尺或伸缩尺4 竖向构件垂直度高度≤30m时高度≤60m时高度≤90m时高度>90m时10152025 用经纬仪或激光仪5 相邻两横向构件的水平标高差 2 有钢板尺或水平仪6 横向构件水平度构件长<2000时构件长≥2000时23 水平仪或水平尺7 竖向构件直线度 2.5 用2.0m靠尺8 竖向构件外表面平面度相邻三立柱宽度≤20m时宽度≤40m时宽度≤60m时宽度>60m时≤2≤5≤7≤9≤10 用激光仪9 同高度内主要横向构件的水平度长度≤35m长度>35m ≤5≤7 用水平仪10 铝塑板下连接托板水平夹角允许向上倾斜不准向下倾斜+2.0-0 塞尺11 铝塑板上连接托板水平夹角允许向下倾斜+0-2.01.2.5铝塑板幕墙允许偏差应符合下表的规定。

铝塑板幕墙施工方案教学教材

铝塑板幕墙施工方案教学教材

铝塑板幕墙施工方案第七节铝塑板幕墙施工方案一、施工流程测量放线→结构及预埋件检查→转接件的安装→立柱的安装→横梁的安装→防火层的安装→面材安装→打胶二、铝塑复合板幕墙安装施工1.测量放线:a.放线工首先与总包方确定好基准轴线和水准点。

再用经伟仪放出控制线以及拐角控制线。

b.将土建提供的基准中心线、水平线进行复测,无误后放钢线,定出幕墙安装基准线。

为保证不受其它因素影响,放完线后,用水平仪检测,调准。

2.结构及预埋件检查根据测量放线结果检查结构是否符合幕墙的安装精度要求,如超出允许偏差范围则应通知总包单位进行处理,直至达到要求。

检查埋设的预埋件是否符合设计要求,若偏差较大的设计做出修正方案。

3.连接件的安装a.首先由测量放样人员将连接件的分格线及标高线全部弹在结构上,作为安装连接件的基准线。

b.依据放线组所弹中心线、分格线安装钢连接件,要求钢连接件高低、左右控制在2—3mm之内。

c.依据放线组所布置的钢丝线,结合施工图将转接件与埋件焊接。

4、立柱的安装(2直至各尺寸符合要求,立柱安装后进行轴向偏差的检查,轴向偏差控制在±1mm范围内,竖料之间分格尺寸控制在±1mm,否则会影响横料的安装。

(4)底层立柱安装完毕后,在安装上一层立柱时,两立柱之间安装套筒,立柱安装调节完毕,两立柱之间打胶密封,防止雨水入侵。

上下连接套筒插入长度不得小于250mm。

竖向伸缩缝密封胶套筒立柱5.横梁安装(1)立柱全部安装完毕后进行横梁的安装,横梁未安装之前,首先将角码插到横梁的两端,将横梁担住。

然后用螺栓固定在立柱上。

横梁承受玻璃的重压,易产生扭转,因而立柱上的孔位、角码的孔位应采用过渡配合,孔的尺寸比螺杆直径大0.1~0.2毫米。

图示:(24~4.5mm,横梁两端安装2mm防噪声隔离片(2mm缝或打胶处理)(3)横梁在安装过程中,横梁两端的高低应控制在±1mm范围内。

同一面标高偏差不大于3mm。

铝塑板幕墙施工方案范文

铝塑板幕墙施工方案范文

铝塑板幕墙施工方案范文目录第一章、工程概况一、工程项目概况二、装饰设计内容简况三、外装饰工程现场施工条件四、工程主要项目特点第二章、施工计划目标一、质量计划目标二、工期计划目标三、环境保护计划目标四、文明施工计划目标五、安全生产计划目标六、服务目标第三章、项目组织机构一、公司项目组织管理机构二、项目经理部管理机构三、施工项目组织管理机构人员配备四、管理岗位职责第四章、机械、机具使用计划一、机械、机具设备配备计划二、机械、机具设备进场计划三、电动吊篮施工方案四、脚手架施工方案第五章、材料供应计划一、工程主要材料的选择二、材料供应计划第六章、施工进度计划一、施工进度计划安排第七章、工程配合协调措施一、与业主监理单位的配合措施二、与建筑设计单位的配合措施三、与总包人员的配合措施四、其他需要协调的问题第八章、项目施工管理措施一、项目管理措施及主要办法二、降低工程成本措施第九章、施工准备计划一、施工技术准备二、施工人员准备三、施工现场临建设施准备第十章、幕墙工艺流程一、施工安装方案选择二、铝塑板幕墙施工工艺第十一章、质量保证措施一、质量控制标准二、质量控制程序第十二章、安全生产保证措施一、安全管理体系二、职业健康安全目标及保证措施三、各级安全生产岗位责任制第十三章、环境保护及文明施工保证措施一、文明施工措施二、环保管理措施三、消防保卫措施第十四章、成品保护措施一、加工组装过程中成品保护措施二、包装入库过程中成品保护措施三、运输过程中的成品保护措施四、安装施工过程中的成品保护措施五、验收移交过程的成品保护措施一.工程项目概况第一章工程概况二.装饰设计内容简况(1)幕墙工程;A.铝塑板幕墙;三.外装饰工程现场施工条件现场已具备施工条件。

四.工程主要项目特点1.主要项目特点:本工程结构形式为框架-剪力墙。

2.主要施工要点保证措施:施工前准备工作要细,材料加工精度要高,安装尺寸要准确。

为此,我公司提出相应的保证措施:1.我们将在中标之日起,成立本工程总指挥部,做好施工进场前人、机、料、法、环各环节施工准备,对施工过程各个环节进行科学管理和控制,确保工期如期完成。

外墙铝塑板施工方案完整版(可编辑)

外墙铝塑板施工方案完整版(可编辑)

外墙铝塑板施工方案完整版一、前言随着城市建设的不断发展,外墙铝塑板逐渐成为了现代建筑中常见的装饰材料之一。

其外观美观、耐候性能优越,可以提高建筑物外墙的防水性和保温性能,同时还具有隔热、隔音、防火等功能。

外墙铝塑板施工方案的质量和安全关系到建筑物的使用寿命和稳定性,因此本文将为大家提供一份完整的外墙铝塑板施工方案,以供参考。

二、施工方案1. 设计方案在施工前,需要根据建筑楼体的结构和要求,制定外墙铝塑板的设计方案,包括板材类型、厚度、规格、颜色、样式等参数,并进行计算和测量,确定板材的大小和形状。

同时,需要考虑板材的安装方式和位置,以及墙面的结构、平整度和矫直度等因素。

2. 材料准备在施工前,需要准备好各种所需材料和工具,包括外墙铝塑板、铝制骨架、胶水、钢结构支架、角铁、墙体锚固件、切割机、钻头等工具。

材料的质量和规格需要符合设计方案的要求,同时需要进行检验和确定。

3. 铝制骨架定位在施工前,需要确定外墙铝塑板的安装位置,并根据设计方案,在墙体表面上进行测量和标记。

然后需要在标记点上使用钻头钻孔,安装墙体锚固件,以固定钢结构支架和角铁。

4. 面板切割在施工前,需要对外墙铝塑板进行切割,根据设计方案的要求制作出需要的板材大小。

切割时需要注意材料尺寸的准确性,并使用合适的切割工具和设备,以避免材料损坏和浪费。

5. 粘贴安装在施工前,需要使用胶水将外墙铝塑板粘贴在铝制骨架上。

粘贴时需要注意胶水的使用量和均匀性,同时需要使用适当的工具和机械设备,对板材进行压实和固定,以确保板材的牢固性和密封性。

6. 板材固定在粘贴安装完成后,需要再次检查板材的安装位置和平整度,并使用螺丝等固定件对板材进行固定,以提高板材的稳定性和抗风能力。

固定时需要注意固定件的位置和数量,以保证板材的整体性和平衡性。

三、安全措施在施工过程中,需要注意以下安全措施:1.在高空作业时需要确保安全带的正确使用和固定,以避免高空坠落事故的发生。

铝塑板幕墙施工方案

重庆化工园区武警特勤消防二站工程铝塑板幕墙编制单位:编制时间:铝塑板幕墙施工方案一、编制依据1、铝塑板设计图纸。

2、类似工程的施工总结经验及技术成果和同行业技术标准。

3、国家和行业现行施工及验收规范、规程。

4、《建筑装饰装修工程施工质量验收规范》5、《建筑工程施工质量验收统一标准》6、《建筑幕墙》GB/T21086-20077、《建筑防腐蚀工程施工及验收规范》8、《建筑用硅酮结构密封胶》二、工程概况本工程位于重庆市长寿区晏家园区。

工程名称:重庆化工园区武警特勤消防二站工程;建设单位:重庆化工园区开发建设有限责任公司。

本工程铝塑板采用4mm铝塑板,铝皮厚度为0.5mm。

铝塑板幕墙用于主办公楼和应急指挥中心的山墙面及1F所有幕墙;铝塑板线条:此系统主办公楼和应急指挥中心整个外立面;雨棚:用于主办公楼和应急指挥中心主入口处。

采用280*100*5镀锌钢矩管为主龙骨100*100*3 镀锌钢矩管为次龙骨,外包铝塑板;屋顶铝塑板包梁包柱:用于主办公楼和应急指挥中心屋顶框架线条处,采用30镀锌角钢为龙骨。

根据现场土建结构梁柱的尺寸确定分隔尺寸。

工程预计2月20号开始施工,至3月20号完成,工期一个月。

三、施工准备1、主体结构经验收合格,施工前,对照铝板幕墙的骨架设计,复检主体结构的质量。

因为主体结构质量的好坏,对幕墙骨架的排列位置影响较大。

特别是墙面垂直度、平整度的偏差,将会影响整个幕墙的水平位置,轴线、标高标识明确。

2、主要材料:铝塑复合板、型材骨架、预埋件、连接件、嵌缝密封材料和紧固件等。

3、主要机具:激光经纬仪、水准仪、交流电焊机、冲击电锤、手枪电钻、型材切割机、砂轮切割机、胶枪、乙炔氧气割具、真空吸盘、空压机、曲线锯、手提电锯、质检工具、角磨机、配电箱、电缆线、卷尺等4、详细核查施工图纸和现场实测尺寸,以确保设计加工的完善,前应按设计要求准确提供所需材料的规格及各种配件的数量,以便加工。

材料进场后必须有出厂合格证、检验报告单,进场后进行复试,合格进行安装施工。

幕墙铝板施工方案

幕墙铝板施工方案幕墙铝板施工方案一、施工前准备工作1.组织人员,明确各自的职责和任务;2.确认施工图纸和设计要求,确保准确无误;3.准备所需的材料、工具和设备;4.对施工现场进行清理和整理,确保施工安全。

二、铝板的加工和安装1.根据设计要求和图纸,进行铝板的切割、打孔和折弯等加工工序;2.对铝板进行清洁处理,确保表面无油污、锈蚀等杂质;3.按照施工图纸和设计要求,进行铝板的安装,保证其垂直、平整和对齐;4.使用专用的铝板连接件进行铝板的连接,确保连接结实牢固;5.在铝板安装完成后,进行表面处理,涂上防腐涂料,增加铝板的耐候性和美观度。

三、玻璃幕墙的安装1.按照设计要求和图纸,选择合适的玻璃板材;2.进行玻璃板的切割和处理,确保其尺寸和质量符合要求;3.使用专用的胶水和密封胶进行玻璃板的安装,保证其粘贴牢固;4.对玻璃幕墙进行彩色或透明的表面处理,提高其美观度和装饰效果;5.对玻璃幕墙进行质量检验,确保其安全可靠。

四、施工过程中的安全措施1.施工现场应划定安全区域,保证施工人员的安全;2.施工人员应做好个人防护措施,佩戴好安全帽、手套、口罩等;3.对施工现场及时清理,防止杂物堆积和滑倒等安全事故;4.使用安全设备,如防护网、高空安全带等,确保施工人员在高空作业时的安全;5.定期进行施工现场的安全检查和整改,及时消除安全隐患。

五、施工结束后的验收和保养1.施工结束后,对幕墙铝板和玻璃幕墙进行全面的验收;2.检查铝板和玻璃幕墙的质量和安装情况,确保达到设计要求;3.对铝板和玻璃幕墙进行必要的保养和维护,延长其使用寿命;4.做好施工记录和资料整理,为后续的维护和改造提供参考。

以上就是幕墙铝板施工方案,通过详细的施工准备、铝板加工和安装、玻璃幕墙的安装、施工过程中的安全措施以及施工结束后的验收和保养等步骤,保证了施工质量和安全,同时也提高了幕墙铝板的美观度和使用寿命。

希望能对您有所帮助。

铝塑板幕墙墙面安装施工工艺及施工方法方案

铝塑板幕墙墙面安装施工工艺及施工方法方案(一)施工工艺流程(二)主要施工工艺说明1、根据幕墙分格大样图和土建单位给出的标高点、进出位线及轴线位置,采用重锤、钢丝线、测量器具等工具在主体墙面上定出幕墙平面、立柱、分格及转角等基准线,并用经纬仪进行调整、复测和校正。

2、幕墙分格轴线的测量放线应与主体结构测量放线相配合,水平标高要逐层从地面向上引,以免误差累积。

误差大于规定的允许偏差时(包括垂直偏差值)应征得监理、设计人员的同意后,适当调整幕墙的轴线,使其符合幕墙的构造需要。

3、对高层建筑的测量应在风力不大于四级的情况下进行,测量在每天定时进行。

4、在测量放线的同时,应对预埋件的位置偏差进行检验、定位。

其上下左右偏差不应超过30mm。

(三)复合铝板(铝塑板)的加工复合铝板(铝塑板)的加工要点:一)、注意事项1、板的存放和搬运应注意以下要求:复合铝板(铝塑板)应倾斜立放,倾斜角不大于10°。

地面上应垫上厚三合板。

搬运时应两个抬起,不要推拉以免损坏表面氧化膜或涂层。

工作台面应平整,无硬物,不可伤及铝合金表面。

2、复合铝板(铝塑板)加工要点(1)加工前注意事项①储存时以10°内倾斜放置,底板须用厚三合板垫底,才不至于产生弯曲现象。

②搬运时,须两人取放,将板面向上,切勿推拉,以防擦伤。

③裁切前先将工作台清理干净,以免压伤。

④板材上方勿置重物或践踏,以免有弯曲或凹陷之现象。

(2)加工方法及使用工具①裁切:可使用电锯、刨锯、圆盘锯或剪床等裁切。

②钻孔:可依尺寸配合钻床、电钻、线钻等各种作圆形、曲线加工。

③修边:切削小口或修边时,可使用木工刨刀或电动刨及锉刀修边,如用定盘固定切削,其效果更为理想。

④弯曲:可使用三支滚轮或用简单手动加工弯曲。

A、圆柱弯曲加工法:a、使用一般木工用美工刀,将塑铝板的背面以40~80㎜间距,切割至铝片的深度,并于产品两侧用电动刨清机(平口型刀刃)刨预留间距表面1.5㎜厚度,以利于施工时接合。

铝塑板施工方案

铝塑板施工方案1. 引言铝塑板是一种结合了铝合金与塑料的材料,具有轻质、易加工、耐腐蚀、保温等优点,被广泛应用于建筑幕墙、屋面、内墙饰面等领域。

本文将介绍铝塑板在施工过程中的注意事项以及具体的施工方案。

2. 施工前准备在施工之前,需要进行一些准备工作,以确保施工质量和安全。

具体步骤如下:2.1 确认设计图纸和规格在施工前,施工人员需要确认设计图纸和规格,确保准确无误。

在确认过程中,需要特别注意铝塑板的颜色、规格、厚度等细节信息,以确保铝塑板的材质和规格与设计一致。

2.2 安装工具和设备准备在铝塑板施工过程中,需要使用一些专用工具和设备,例如踏板、千斤顶、钢尺等。

施工前,需要确保这些工具和设备完好无损,并且工具和设备的数量、型号等需要满足施工需要。

2.3 环境准备在施工前需要考虑环境因素。

例如,施工现场的平整度、洁净度、潮湿度等对铝塑板的安装都会产生一定的影响。

施工前,需要确保施工现场平整、干燥、无灰尘等。

3. 施工流程3.1 布局定位进行铝塑板施工前,需要进行规划和布局定位。

具体操作如下:•根据设计图纸和规格要求,确定铝塑板的尺寸和数量。

•根据规划要求,确定铝塑板的布局方案,包括安装位置、拼接方式等。

3.2 简单切割加工为满足布局要求,需要对铝塑板进行一些简单的切割和加工。

这些操作包括:•使用钢尺和尺子量取尺寸和切割位置。

•使用手动切割机或电动工具进行切割加工。

3.3 安装完成铝塑板的布局和加工后,可以进行安装操作。

安装操作包括:•检查铝塑板的尺寸、位置、拼接等细节,并作出调整。

•向墙体或主龙骨上悬挂铝塑板。

•使用螺钉和支架将铝塑板固定在墙体或主龙骨上。

3.4 拼接在铝塑板的安装过程中,需要进行多个板块之间的拼接。

在拼接过程中,需要注意以下几点:•拼接处需要保持平整、美观、牢固。

•不同颜色、规格的铝塑板需要按照图纸设计要求拼接。

3.5 完成完成安装和拼接后,需要对铝塑板进行清理和检查。

具体操作包括:•清除铝塑板表面的污垢和残留物。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
