预防性养护工程施工方案
五、施工组织设计投标人应按以下要点编制施工组织设计(文字宜精炼、内容具有针对性,总体控制在30000字以内):(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期保证体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(必须明确安全目标)(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项(一)、总体施工组织布置及规划1.1编制依据1、赤峰市2020年国道305线、306线公路养护工程第一标段施工招标文件(项目编号:G1504000001000632)。
2、《赤峰市2020年国道305线、306线公路养护工程第一标段》施工设计图。
3、国家、行业及地方颁布的现行有关法律、法规、标准、规范及管理规定。
4、《公路工程标准施工招标文件》。
1.2项目概述1、本项目为赤峰市2020年国道305线、306线公路养护工程第一标段。
主要位于翁牛特旗境内,所涉及养护段起点自松山区养护段终点,途经桥头镇、北井、双岭村、乌丹镇、头分地村、板石吐村、五分地镇等村镇,终点至巴林养护段起点。
部分路线所在山峦重丘区,为事故多发区段。
随着经济的发展,交通量的增长,重车多,远远超过路面设计的通行能力,经过多年运营,局部路段出现龟裂、网裂、车辙及不同程度的坑槽、沉陷等病害。
通行能力较差,行车不舒适,存在安全隐患,已不能满足交通运输和经济发展的需求,且G306投入运营时间较长,中、大型货车占比较大。
第一标段共涉及1个养护段落,管理桩号为:K377+789-K402+000,实测桩号为:K377+789-K401+919,实际长度24.13km。
2、道路横断面为整体式路基(1)K377+789-K384+740、K386+675-K398+775段路基宽度8.5m,路面宽度7m,横断面布置为:0.75m土路肩+2×3.5m行车道+0.75m土路肩;(2)K384+740-K384+930、K386+000-K386+675、K398+775-K401+919段路基宽度10.5m,路面宽度9m,横断面布置为:0.75m土路肩+2×3.75m行车道+0.75m土路肩;(3)K384+930-K386+000段路基宽度17.5m,路面宽度16m,横断面布置为:0.75m土路肩+0.5m硬路肩+4×3.75m行车道+0.5m硬路肩+0.75m土路肩;1.3总体施工组织部署我公司坚持和发扬“诚实守信、依法经营”的企业文化,以优良的工程质量和良好的企业形象,实现对业主的承诺,把本项目建成“内在质量优,外在质量美,科技创新强,文明氛围浓”的精品工程。
1.3.1施工总体目标1.工期目标:计划总工期:70日历天计划开工日期:2020年6月10日,计划交工日期:2020年8月20日。
2.质量目标:标段工程交工验收的质量评定:合格竣工验收的质量评定:合格3.安全目标:不发生重大事故或特别重大事故1.3.2项目管理机构的设置针对本工程特点我单位将充分利用整体优势,调集最优秀的管理人员和专业技术人员组成精良的团队,在施工现场成立精干高效、运转自如、经验丰富、技术过硬的强有力的项目经理部。
同时集中大量经验丰富、素质精良并具备多条类似工程施工经验的专业技术人员、管理人员及各类熟练技术工人参加施工,保证工程的顺利运转。
项目经理部设置项目经理1人、项目总工1人、试验室主任1人、安全负责人1人、测量工程师2人,施工员2人、综合部4人、物资设备部2人、财务部2人、专职安全员3人(施工现场、生活区、拌合站)、质检工程师2人、环保工程师1人、计量工程师1人、试验员3人、合计26人。
建立健全完善的工程管理机构,确保工程顺利进行。
各施工作业队伍同样建立相应的机构,配备必要的人员,开展质量管理活动,严格执行技术规范,按施工组织设计进行施工,具体落实项目经理部制定的技术方案和技术措施。
建立内部质量考核办法,消除质量隐患,确保工程质量,我公司将质量责任制作为经济责任制的主要内容。
项目部组织机构图1.3.3施工总体计划(见附表一)1.3.4分项工程进度率计划(斜率图)(见附表二)1.3.5工程管理曲线(见附表三)1.3.6分项工程生产率和施工周期表(见附表四)1.3.7施工任务划分及劳动力安排根据本合同段工程特点及工期要求,项目经理部拟下设施工一队、施工二队两个作业队。
施工作业队的主要责任和权利:施工作业队按项目部编制的实施性施工组织设计负责实施,其实施过程由项目部负责指导、监督和检查。
施工作业队严格按照项目部制定的质量、安全、工期等各项保证措施组织实施,项目部将经常检查各施工作业队的落实情况,并确保各项措施的落实。
1.4施工准备工作1.4.1项目准备工作认真学习和掌握合同条款及国家的各种法律、法规,响应招标文件的要求,中标后积极办理各种手续,并建立健全项目经理部内部各种规章制度。
组织高效精干、管理系统化、规范化的项目经理部,选配强有力的项目部领导班子、技术业务人员和施工力量,强化施工队伍的技术培训。
对全体人员进行项目教育和动员,介绍本项目的工程情况和特点,以及工程施工安排,让每个参加施工的人员明确工程的质量、工期、安全目标,明确自己所担负工作的内容和要求。
1.4.2技术准备工作在全面熟悉设计文件和技术规范的基础上,进行现场踏勘和施工调查,对各种料场及施工便道、施工现场进行调查,发现问题根据程序提出变更意见申报有关部门申请变更。
根据现场收集到的情况、核实的工程数量,按工期要求、施工难易程度和人员、设备、材料准备情况,编制实施性的施工组织设计和相关施工设计,按要求及时报监理工程师、业主批准。
设立工地试验室,配备满足施工需要的试验检测仪器和设备,配足配齐试验人员,按监理工程师要求,按时完成试验室建设,建立施工技术档案,专人负责。
同时完成各类原材料试验及水泥稳定碎石基层、贫混凝土基层、橡胶沥青碎石封层、沥青混合料配合比设计等试验工作。
接桩后作好复测,根据设计文件及规范要求的精度恢复线路中线并加密坐标点、水准点控制网,埋好保护桩。
按设计图纸对现有路面病害情况进行调查确定。
1.4.3施工材料准备工作工程开工前编制材料供应计划,超前准备好充足合格的各种施工用材料。
由项目经理部统一组织各种材料的采购和供应工作,地材就近购置,施工时充分利用当地的运输力量以进行材料的运输工作;水泥采用合格企业生产的优良产品。
各种材料经试验合格后报监理工程师审批后方可使用。
1.4.4临时工程准备工作根据工程需要,本着因地制宜、精打细算的原则设置临时设施,做好现场“三通一平”工作,重点抓好拌合站、供电、供水设施及准备工作。
1.4.5施工机械准备工作根据施工进度安排合理配制各种机具的进场计划,安装水稳和沥青混合料拌合站,使用前进行调试工作,达到要求精度,确保机械性能良好。
1.4.6资金准备中标后建立专用帐户,各方面筹集充足的资金以满足施工需用,办理各项保险业务。
施工中做到廉正建设,坚决不挪用工程资金它用。
1.4.7编制申请开工报告及作业指导书在有关人员进场到位并经技术交底、设备到位且调试完毕、材料试验合格、测量复核等各项准备工作完成的情况下,做好作业指导书,编制试验段开工报告、单位分部分项工程划分、编制单位分部分项开工报告,由监理单位审批后申请正式开工。
1.5施工总平面布置1.5.1施工总平面图(见附表五)1.5.2施工总平面布置原则1、尽量不占用农田,不影响交通,少占用地,布置尽量紧凑,满足要求。
2、减少环境污染,减少干扰居民,符合环保、安全和防火的要求。
3、减少投资,尽量租用空地和民房,利用既有道路、电力、水源。
4、便于指挥生产,满足工人在施工操作和生活上的便利的需求。
5、拌合站以生产工艺流程为依据,有利于生产的连续性。
6、拌合站场地均进行平整、硬化,设垃圾池、污水池、车辆冲洗场,场地周围适当的绿化,设围墙大门,电线、水管布置有条理、安全、方便使用。
7、场地功能满足使用,标准、标牌齐全。
1.5.3施工便道工程如果中标,我公司将立即组织人员及机械设备进场,现场踏勘后,择优选择利用原有旧路或新建施工便道,新建施工便道标准为:路面宽度不小于4.5m,最大纵坡不大于8%,在适当的位置修筑会车道。
1.5.4施工围护、场地硬化及形象布置1、施工围护为保证工地安全施工,以及确保现场交通畅通,根据文明施工有关规定,在主要交叉道口及其他影响通行地段采用封闭式施工围护,将施工区域与现有道路隔离;同时在工程起点附近设置醒目标志牌。
交通围护与施工围护形式一致。
2、堆料场各原材料均分开堆放,并采取隔离措施。
为避免与地方产生边界纠纷,进场后于开工前,应即刻对施工范围进行测量,施工边界勘定后做好生活、生产区内的排水工作。
1.5.5项目经理部建设项目经理部拟采用临时活动板房的形式建设,并在门前悬挂项目经理部名称。
项目经理部办公房、生活用房及机具停放场地分开设置。
在项目经理部及其他醒目位置设立施工告示牌和施工平面示意图。
项目经理部建立、健全各项规章制度,做到内业管理科学化、规范化,并采用计算机进行管理。
1.5.6基层、面层混合料拌合站建设坚持便于运输、选址合理的原则,满足混合料供应。
拌合站内设拌合楼、配电房及发电机房、各个原材料料仓应设隔挡以免串仓。
1.5.7供水方案1、供水方案施工用水由采用沿线村庄用水或其他水源,饮用水采用当地饮用水源。
(二)、重点、关键和难点工程的施工方案2.1重难点分析及应对2.1.1道路现状与处治方式K377+789-K401+919段大部分路面破损程度较低,但局部病害严重路段面积较大,多为大面积病害。
具体处置方式见下表:我公司中标后将重点对本项目路面病害进行专项分析,依托于我公司类似工程的处治经验,重点分析研究处治方案,设立专项方案等措施,确保施工过程中平稳、顺利进行。
2.2旧路面挖除2.2.1施工测量准备在开工之前进行现场恢复和固定路线,其内容包括导线点复测与加密,水准点复测与加密,横断面的测量和绘制等。
2.2.2挖除旧路面施工1、机械配备:铣刨机、挖掘机、装载机、洒水车、自卸汽车2、测量人员应测定好设计标高,中桩定位,确定好挖除范围,撒灰线做好范围标记。
测量人员计算好现有高程与设计标高拆除高差,并标记在木桩上。
3、根据现场情况,组织施工,先用破碎机对旧路面实施点对点的打孔成缝,使之开裂。
在对开裂的板块进行破碎成小块状。
组织挖掘机清理至标高后,粗略整平,装载机对拆除后的旧路面成块废渣进行集中清除,再由自卸汽车运至指定弃土场。
人工将四周机械无法施工的边角破除清理干净,并将基底精平,压实底层,做好临时排水设施。
双曲拱桥预防性养护应用技术
双曲拱桥预防性养护应用技术董海军(安徽路达公路工程有限责任公司,安徽安庆246001)作者简介:董海军("973-),男,安徽安庆人,毕业于大连理工大学土木工程(道桥方向》业,本科,学士,高级工程师。
专业方向:道路与桥梁工程。
以SH就峯囲drrEF羽摘要:为了科学合理保障双曲拱桥的运营安全和寿命周期,文章以水吼大桥为实例,针对双曲拱桥不同的病害成因分析,重O介绍了预防性养护应用技术。
结果表明,及时进行预防性养护,可显著抑制病害,为同类型双曲拱桥养护提供参考经验。
关键词:双曲拱桥;预防性养护;应用技术中图分类号:U448.22+1文献标志码:B文章编号:1007-7359(2020)07-0160-03 DOI:10.16330/j.c n ki.1007-7359.2020.07.0780前言双曲拱桥是一种独特的桥梁结构形式,其结构新颖,外形美观,在我国早期公路桥梁的建设中得到广泛的应用。
目前我国在用双曲拱桥数量不多,主要集中运营在国省干线上,大部分始建于上世纪六七十年代。
由于设计、施工的经验不足以及其他各种原因,结构存在一定的缺陷,尤其近年来大型运输车、超重超限车的增多,以及外界种种因素的作用和影响,导致荷载标准低的双曲拱桥结构产生病害,出现缺陷4、全部拆除重建既不经济,也不符合我国国情,因此有必要对现有的双曲拱桥进行准确的检查分析,对这些桥梁的使用状况进行客观实际的检测与评定,有些急需进行预防性养护与加固维修改造。
预防性养护实质是在适当的时间1将适用的技术措施1应用在适宜的部位上;本文主要结合水吼大桥及近年来在双曲拱桥施工和养护工作中的经验,针对双曲拱桥中经常出现的一些主要病害提出预防性养护的应用技术方案。

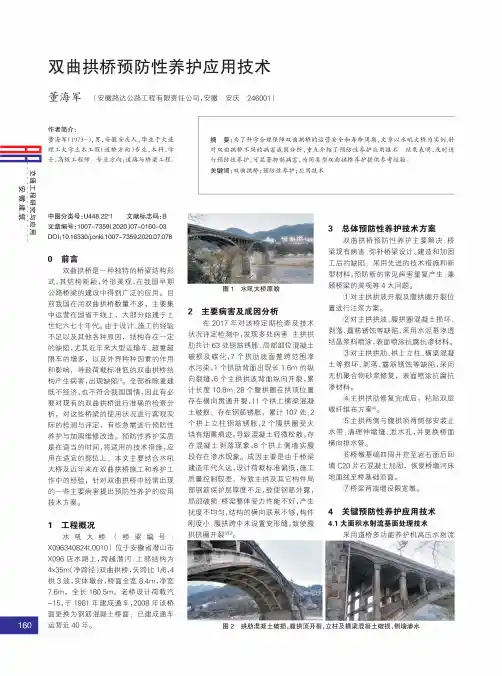

"工程概况水吼大桥(桥梁编号X096340824L0010)位于安徽省潜山市X096店水路上,跨越潜河;上部结构为4x35m(净跨径)双曲拱桥,矢跨比1/6,4拱3波,实体墩台,桥面全宽8.4m,净宽7.3m,全长180.5m。
公路预防性养护工作手册
预防性养护工作手册一、总那么1、目的为指导干线公路养护工作,提高公路的养护技术水平,维持或提高公路使用性能、延长公路使用寿命和减少公路周期养护费用,特制定本指导意见。
2、定义公路的预防性养护是公路养护的一种新的理念,是指公路养护部门在路基、路面、桥涵、隧道以及其它公路设施的结构良好或病害、损毁发生初期,即对其进行养护,延缓公路病害、损毁的发生或进一步扩大,从而到达延长公路使用寿命、维持公路完好率、提高公路质量和效劳水平、落低公路寿命本钞票、延长中修或大修期限目的的作业方式。
3、原那么公路预防性养护,必须遵循“治早治小,及时主动〞的原那么。
合理地确定预防性养护的时机,全面调查和科学评价公路技术状况,加强日常小修保养,及时采取中修措施,制定适当的年度养护方案,合理操纵大、中修的比例,采取正确的技术措施治理病害和消除隐患,提高养护质量,以确保公路在设计年限内的正常使用或延长公路的使用年限。
4、程序公路预防性养护,应定期对公路技术状况进行检测和调查,掌握公路的使用状况,必须严格按照程序依次进行:数据采集(检测)→数据整理分析和评价→提出建议方案→批准立项→设计→施工。
5、范围本指导意见适用于国、省干线公路路基、路面、桥涵、隧道以及其他沿线设施的预防性养护。
二、预防性养护的内容1、路基预防性养护公路路基是路面的根底,它承受着本身岩土自重和路面重量,以及由路面传递而来的行车荷载,因此路基是公路的承重主体。
1.1路基预防性养护的内容1.1.1维修加固路肩、边坡,使其尺寸和边坡坡度符合要求。
1.1.2疏通、改善、展砌排水系统,确保排水顺畅。
1.1.3维护、修理各种防护构造物及透水路堤,管护两旁公路用地。
往除塌方,处理塌陷,检查险情,预防水毁。
瞧瞧、预防、处理翻浆、滑坡、泥石流等病害。
1.1.6有方案地局部加宽、加高路基,改善急弯、陡坡和视距,使之逐步到达的等级。
1.2路基预防性养护的要求路基预防性养护的全然要求是通过日常检查和定期检查,发现咨询题,分析缘故,及时采取维修措施,到达:1.2.1路肩无车辙、坑洼、隆起、沉陷、缺口、横坡适度、边坡顺直、外表平坦清洁。
养护工程施工布置(3篇)
第1篇一、工程概况养护工程施工前,首先要明确工程概况,包括工程名称、地点、施工内容、施工范围、施工期限等。
例如,某路段的养护工程,施工地点为G509唐通线(平宝线-河北香河界),全长6.824公里,主要施工内容包括路面修复、排水系统改造、交通安全设施更新等,预计施工期限为7个月。
二、施工准备1. 人员组织:成立养护工程领导小组,负责施工过程中的组织、协调和监督工作。
明确各岗位职责,确保施工顺利进行。
2. 材料设备:根据工程需求,采购所需材料设备,如沥青、水泥、砂石、土工布等。
确保材料质量合格,设备性能良好。
3. 施工方案:制定详细的施工方案,明确施工顺序、施工方法、质量控制标准、安全措施等。
针对不同施工内容,采取相应的施工技术。
4. 交通组织:根据施工需要,合理设置施工区域,并制定交通导行方案。
确保施工期间,过往车辆和行人安全通行。
三、施工布置1. 施工区域划分:根据施工内容,将施工区域划分为路面施工区、排水系统施工区、交通安全设施施工区等。
2. 施工顺序:按照施工方案,依次进行路面施工、排水系统施工、交通安全设施施工等。
确保各施工区域之间相互协调,避免交叉作业。
3. 施工材料堆放:合理规划材料堆放区域,确保材料堆放整齐、有序。
对易燃易爆、有毒有害等危险品进行特殊标识,并采取相应的安全措施。
4. 施工设备布置:根据施工需求,合理布置施工设备,如摊铺机、压路机、挖掘机等。
确保设备运行正常,提高施工效率。
5. 临时设施:根据施工需要,搭建临时设施,如办公室、仓库、休息室等。
确保施工人员生活和工作环境舒适。
6. 交通安全设施:在施工区域设置交通安全设施,如警示标志、隔离设施、交通导行设施等。
确保施工期间交通安全。
四、质量控制1. 材料质量:对进场材料进行严格检验,确保材料质量符合国家标准。
2. 施工过程:加强施工过程控制,严格按照施工方案执行,确保施工质量。
3. 成品保护:对已完成施工的部位进行保护,防止人为损坏。
园林绿化后期养护工程施工方案
园林绿化后期养护工程施工方案园林绿化后期养护工程是园林绿化工程中非常重要的环节,它关系到绿化工程的成活率和品质。
后期养护工程主要包括绿化植物的修剪、施肥、浇水、病虫防治等工作,通过后期养护工程可以保证园林绿化工程长期保持良好状态。
下面将介绍园林绿化后期养护工程的施工方案。
一、园林绿化植物修剪1.1植物修剪的目的是保持植物形态美观,促进植物生长,调节植物内外平衡,防止病虫害的滋生。
修剪时间要选择在植物生长旺盛的季节,一般在春季或秋季进行。
修剪工具要选择适合的剪刀或修枝工具,保持工具的锋利。
1.2修剪要根据不同植物种类和生长特点来进行,主要包括整形修剪、疏枝修剪、园艺修剪等方式。
整形修剪主要是根据植物自身特点进行修剪,使植物形态更加美观;疏枝修剪是为了稀疏植物的枝条,增加植物光照和通风;园艺修剪是为了促进植物生长和开花。
二、园林绿化植物施肥2.2施肥量要根据植物种类和生长状态来确定,一般每季度施肥1-2次为宜。
施肥要注意均匀撒布在植物周围,避免直接接触植物茎叶。
三、园林绿化植物浇水3.1浇水是植物生长的重要环节,通过适量的浇水可以保持植物土壤湿度,促进植物生长发育。
浇水时间一般在晨间或傍晚,避免在中午高温时浇水。
浇水要根据植物生长状况和天气情况来进行,保证植物接受到适量的水分。
3.2浇水量要适度,不要过多或过少。
一般情况下每次浇水要保证植物根系吸收到足够的水分,但避免造成土壤水分过多。
四、园林绿化植物病虫防治4.1病虫害是园林绿化工程中常见问题,通过定期巡查和预防性防治可以有效减少病虫害的发生。
巡查时要仔细观察植物叶片、茎干、根系等部位,及时发现病虫害,采取相应的防治措施。
4.2防治病虫害要选择绿色环保的防治方法,如采用生物农药、植物提取物等方式进行防治,避免对植物和环境造成污染。
通过以上施工方案,可以有效保证园林绿化工程的后期养护质量,使园林绿化植物长期保持健康生长状态,提升园林绿化工程的整体品质。
公路工程建设养护方案(3篇)
第1篇一、项目背景随着我国经济的快速发展,公路交通基础设施建设取得了举世瞩目的成就。
公路作为国家重要的基础设施,对促进地区经济发展、改善民生具有重要意义。
然而,公路在长期使用过程中,由于自然因素和人为因素的影响,容易出现病害,影响公路的使用寿命和行车安全。
因此,加强公路工程建设养护,提高公路质量,保障行车安全,已成为当前公路建设的重要任务。
二、项目目标1. 提高公路使用寿命,延长公路的使用寿命。
2. 提高公路通行能力,满足日益增长的交通需求。
3. 保障行车安全,降低交通事故发生率。
4. 提升公路服务水平,提高人民群众的出行满意度。
三、工程内容1. 公路路基工程养护(1)路基病害处理:针对路基沉降、裂缝、塌陷等病害,采取填方、换填、加固等措施进行处理。
(2)路基排水系统整治:对路基排水系统进行检查,修复破损、缺失的排水设施,确保排水畅通。
(3)路基边坡防护:对路基边坡进行加固,防止边坡坍塌,确保行车安全。
2. 公路路面工程养护(1)路面病害处理:针对路面裂缝、坑槽、车辙等病害,采取修补、铣刨、重铺等措施进行处理。
(2)路面结构层修复:对路面结构层进行检测,对损坏的基层、底基层进行修复。
(3)路面抗滑处理:对路面抗滑性能进行检测,对不合格的路段进行抗滑处理。
3. 公路桥梁工程养护(1)桥梁结构检测:对桥梁结构进行定期检测,发现病害及时进行处理。
(2)桥梁维护:对桥梁进行日常维护,包括桥梁伸缩缝、支座、桥面铺装等设施的养护。
(3)桥梁加固:对损坏的桥梁进行加固,提高桥梁承载能力。
4. 公路隧道工程养护(1)隧道结构检测:对隧道结构进行定期检测,发现病害及时进行处理。
(2)隧道通风设施养护:对隧道通风设施进行检查、维修,确保通风良好。
(3)隧道照明设施养护:对隧道照明设施进行检查、维修,确保照明效果。
四、养护措施1. 加强养护队伍建设,提高养护人员素质。
选拔具有丰富经验和专业知识的养护人员,加强业务培训,提高养护队伍的整体素质。
普通公路沥青路面预防性养护技术规范
普通公路沥青路面预防性养护技术规范1范围本标准规定了普通公路沥青路面预防性养的术语和定义、缩略语、预防性养护评价、决策、施工、检测与验收及后评价。
本标准适用于普通干线公路沥青路面的预防性养护,其他普通公路也可参照执行。
2规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
JTG/T F20公路路面基层施工技术细则JTG F40公路沥青路面施工技术规范JTG F80/1公路工程质量检验评定标准JTG H10公路养护技术规范JTG H20公路技术状况评定标准JTG H30公路养护安全作业规程JTJ073.2公路沥青路面养护技术规范JT/T740路面橡胶沥青灌封胶3术语和定义下列术语和定义适用于本文件。
3.1路面预防性养护在不改变当前路面结构承载能力的前提下,为提高路面全寿命周期养护效益,防止路面病害出现或者轻微病害的进一步扩展、延缓路面使用性能的衰减,采取的一种事先性路面养护措施。
3.2最佳预防性养护时机在预防性养护周期内实施某种预防性养护措施的最佳时段,在这个时段内实施该预防性养护措施能达到整个路面寿命周期内路面养护总费用最低或路面养护效益费用比最大的目标。
3.3路面主导损坏类型在特定调查路段已发现的路面损坏类型严重程度相对较轻,但其存在及发展对路面结构功能的稳定形成潜在隐患,并能通过采用预防性养护措施进行养护处理的代表性损坏类型。
3.4路面非主导损坏类型主导损坏类型以外的所有损坏类型。
4缩略语下列缩略语适用于本文件。
PQI:路面使用性能指数(Pavement Quality or Performance Index)PCI:路面损坏状况指数(Pavement Surface Condition Index)RQI:路面行驶质量指数(Riding Quality Index)RDI:路面车辙深度指数(Rutting Depth Index)SRI:路面抗滑性能指数(Skidding Resistance Index)PSSI:路面结构强度指数(Pavement Structure Strength Index)5评价5.1公路路面技术状况评价指标5.1.1公路路面技术状况评价指标按JTG H20执行。
高速公路预防性养护施工技术及管理
高速公路预防性养护施工技术及管理 摘要:高速公路工程建设数量随着社会经济的快速发展而不断增加,在充分满足人们多样性出行需求的基础上能够持续提升经济发展水平。现阶段,高速公路施工质量安全管理及道路养护成为备受关注的重点对象,养护措施及管理工作是否到位决定着公路使用寿命和运行的安全性。因此,本文着重从公路预防性养护施工技术及施工管理两个方向入手展开全方位分析研究,并提出相应的观点和有效措施。
关键词:高速公路;预防性养护;施工技术;施工管理 加强高速公路预防性养护能够保证在节省公路维修养护成本的基础上尽可能延长公路的使用寿命,同时需要全面落实各项施工管理工作,最大程度保证高速公路运行的安全。而高速公路预防性养护也属于公路施工管理的一项重要内容,通过提高公路预防性养护水平来推进施工管理工作的有序落实。
一、高速公路预防性养护 (一)预防性养护内涵 公路预防性养护需要从把握其实用原则出发,通过对公路总体系统设施及附属性设施采取有效的养护技术和方法,进行及时有效的养护从而减少公路路面损坏、公路安全事故发生的次数,同时在提高公路系统使用功能的基础上还能保证公路施工质量、延长公路使用寿命,但并不改变或者增加公路系统结构承载力。高速公路预防性养护主要是指早期阶段采用前置措施或技术方法对公路路面及内外部附属设施进行及时改善,消除其中的风险或安全隐患。由于公路预防性养护不能增加公路结构承载力,因而仅用于公路表面的修复,无法解决公路内部结构已经存在的问题。
(二)预防性养护的必要性 现阶段,我国高速公路管理部门全面提高了对公路预防性养护的重视,当前高速公路建设中多采用沥青材料铺设路面,沥青路面的损坏问题多表现为结构性损坏额功能性损坏,其中结构性损坏主要是指路面承载力结构整体或部分存在损坏情况,而功能性损坏多表现为路面平整度、抗滑性能的下降,对于公路运行质量安全构成直接性的威胁。随着经济快速建设发展,各种新技术、新工艺不断涌现,更好地推动了公路预防养护技术的更新发展。针对公路沥青路面养护,相关部门制定了关于沥青路面专业养护技术规范,主要针对沥青路面施工工程性质特点而提出相应的规范要求。为充分发挥沥青路面的功能效用,必然要做好早期预防性养护工作,尽可能减少沥青路面结构或功能性损坏,从而延长沥青路面使用寿命。
预防性养护工程施工总结
标题:预防性养护工程施工总结随着我国公路事业的快速发展,公路养护工作日益凸显出其重要性。
预防性养护作为公路养护的重要组成部分,旨在通过定期对公路进行维修和加固,以延长公路使用寿命,提高公路质量,确保行车安全。
本文将对近期完成的预防性养护工程进行总结,分析施工过程中的经验教训,为今后类似工程提供参考。
一、工程概况本次预防性养护工程位于某国省干线公路,主要包括路面铣刨、沥青混凝土摊铺、路面裂缝修复、交通安全设施更新等施工内容。
工程范围全长约10公里,施工期间采取半封闭施工方式,确保施工安全与道路通行相互保障。
二、施工准备在工程开工前,我单位组织专业技术人员对路面病害进行了详细调查,分析了病害成因,并有针对性地制定了预防性养护实施方案。
同时,对施工人员进行安全教育和技术培训,确保施工安全与质量。
三、施工过程1. 铣刨施工:首先对路面进行铣刨,去除损坏严重的沥青层,为后续摊铺作业创造良好基础。
在铣刨过程中,严格控制铣刨深度,确保铣刨质量。
2. 沥青混凝土摊铺:在铣刨完成后,立即进行沥青混凝土摊铺。
摊铺过程中,注重沥青混凝土的温度、速度和厚度控制,确保摊铺质量。
3. 路面裂缝修复:对路面裂缝进行清理、灌浆,采用专用材料进行封闭,以防止水分侵入,延长公路使用寿命。
4. 交通安全设施更新:对沿线交通安全设施进行检修、更换,确保设施齐全、功能正常。
5. 施工监理:在整个施工过程中,安排专业监理人员进行现场监督,确保施工质量、安全与进度。
四、施工成果经过全体施工人员的共同努力,本次预防性养护工程提前完工,取得了显著成效。
工程完工后,路面质量得到明显提升,道路通行条件得到改善,行车安全得到保障。
同时,工程质量得到了上级部门和沿线群众的一致好评。
五、经验教训1. 精细化管理:在施工过程中,要注重细节控制,严格遵循施工规范,确保施工质量。
2. 安全生产:强化安全意识,加强施工现场安全管理,确保施工人员生命财产安全。
3. 协调沟通:加强与相关部门的沟通协作,确保施工顺利进行,减少对交通的影响。
公路沥青路面破坏特征及预防养护措施
公路沥青路面破坏特征及预防养护措施摘要:预防性养护措施是道路养护工作最常用也是最重要的养护方法,其不仅可以最大化地减少人员、材料、机械的投入,同时也可以将道路病害消灭在萌芽之中,从而保证道路工程的施工质量,具有十分重要的现实意义。
文章主要分析和讨论了沥青路面病害形式,并对此提出了相应的养护方法。
关键词:公路沥青路面;破坏特征;预防养护措施一、公路沥青路面预防性养护的原则公路沥青路面预防性养护措施的选用是在满足当地公路管理部门对路面养护要求的前提下,结合公路等级、路面情况、车流量、气候条件等因素,对比寿命周期内各个方案的成本经济效益,选取最优方案。
不同的预防养护方式会带来不同的效果,在预防养护方式的选择过程中应根据公路沥青路面预防性养护所要达到的目的和效果进行选择,各措施的效果见表1.1。
表1.1不同预防养护措施效果统计表在公路沥青路面抗滑性能进行处理时,通常不需要对路面状况和质量等因素进行考虑,只需对路面结构进行处理,因此在选择公路沥青路面抗滑性能预防措施时只需将沥青路面的平整度作为主要因素并对抗滑性能进行单独处理。
水是公路沥青路面被破坏的主要因素,对公路沥青路面进行预防性养护时要重点关注路面防水性能的完整情况,采取合理的预防养护措施增强沥青路面的防水性能。
在预防性养护的过程中应采用合理的方式、方法建立沥青路面预防性养护成本-效果模型,通过模型分析选择最佳的预防性养护措施。
二、公路沥青路面破坏形式1.车辙正常的路面是平整的,生活中我们经常能看到在路的中央或者路的边缘处有一段齿轮宽度的凹陷,凹陷程度不均匀,很大程度上影响汽车的正常行驶,那就是车辙。
高速上每天来来往往很多的车辆,其中不乏很多超载的,由于重复载荷,车辆每次的行驶都是对路基承受能力的一次考验,很多时候,过量的载荷会使得道路的横断面受力过重,慢慢变形,量变引起质变,久而久之,路面就会出现侧向位移或者凹陷现象,形成车辙。
车辙形成的主要原因是路面承受的载荷过重、汽车的超载过多。
高速公路养护施工方案
***高速公路养护方案一、工程概况1、工程简介本项目位于***境内,高速公路全长95km,双向四车道,主要工程内容:高速公路路基、路面、涵洞、桥梁、隧道等设施的日常养护及小修保养。
二、机构设置为“按期、优质、安全、有序”地完成工程养护任务,保持路面、桥梁及其附属设施等处于良好的技术状态,从而保证高速公路、桥梁具有快速、安全、舒适、畅通、经济的使用性能,按照相关要求设立项目经理部,高速公路养护项目经理部应设项目经理、副经理各1人,项目总工程师1名。
下设六部二室8个职能部门,工程技术部(3人)、合同部(3人),质检部(3人),财务部(2人),中心试验室(3人,不含试验工),设备材料部(2人)、办公室(2人),安保部(2人),项目部定员23人,项目部下设2个养护工区,工区人数根据现场实际要求决定。
三、日常养护(一)、日常保养1、路况检查人员配备:各工区技术负责人兼职本路段的路况普查员。
路况检查分日常路况巡查、定期普查和特殊检查三种方式。
1)、日常路况巡查每天对全线路基、路面、桥涵、隧道构造物等进行的巡视检查。
日常路况巡查由巡查车每天进行一次,发现问题及时处理。
2)、定期普查对全线路基、路面、桥涵、隧道构造物设施进行全面、详细的检查。
每年进行两次,普查结果录入路面、桥梁管理系统,进行数据更新和技术状况综合评定,提供养护决策依据。
3)、特殊检查对道路遭受自然灾害(如水毁、干旱、地震、冻胀等)以及交通事故造成损毁的调查,并且做到“见雨上路、见雪上路”。
2、路基的日常养护人员配备:按照每2公里进行配备一个护路员,遇到抢险工程临时增加抢修人员。
主要包括:路基各部分的日常巡视、定期检查和保养整修,以及小范围路基毁损修复、小范围路基坛工修复。
1).路基各部分经常保持完整,各部分尺寸保持规定的标准要求,不损坏变形,经常处于完好状态;2).路肩无坑洼、隆起、沉陷、裂缝、缺口,横坡适度,路肩石及缘石边缘顺适,表面平整坚实、整洁,与路面接茬平顺,排水顺畅;3).边坡稳定、坚固,平顺无冲沟、松散,坡度符合规定;4).挡土墙、护坡等设施保持完好无损坏,泄水孔无堵塞;5).做好坍方等病害的预防、治理;6).及时清理路基红线范围内的杂物,保持路容整洁;7).及时修复小范围路基毁损(每处10m3以内),保证在24小时内完成;8).及时对护坡、挡土墙、路缘石、路肩及中央分隔带铺砌等形工结构进行养护,及时对原勾缝、抹面的脱落损毁部分进行修复,及时对新出现的裂缝进行勾缝;及时修复小范围坛工结构毁损(每处3m以内),保证在48小时内完成。
