2019年4月28日声屏障与混凝土栏杆衔接方式技术交底
钢筋混凝土防护栅栏技术交底

四、钢筋混凝土防护栅栏施工工艺及技术要求
1.防护栅栏施工工艺图
2.技术注意事项及要求:1)、钢筋混凝土立柱、上槛、下槛、栏片及柱帽均应采用钢模工厂集中预制,自然保湿养护或水养。表面均应光滑平整,不得有麻面、掉皮。脱模时混凝土强度不得低于设计强度的70%;出厂时,混凝土强度不得低于设计强度的80%。立柱截面边长误差≤2.5mm,高度误差≤5mm,立柱中预留孔位误差≤2.0mm。牛脚支撑及凸榫位置及尺寸误差≦2.0mm。上槛、下槛、栏片和柱帽的各部分尺寸误差均应≤2.0mm。
4)、安装刺丝滚笼冷拔镀锌钢丝均由φ6.5mm的HPB300高线钢丝冷拔后再热镀锌处理加工制作。
5)、立柱、下槛、上槛及柱帽,运输中应有保护措施,可于其间夹草席、稻草、锯末或其它缓冲防振材料,竖向堆码层数不超过600mm。
6)、防护栅栏安装时,应先将立柱定位固定,待浇筑的混凝土基础强度达到设计的80%以上后,在安装下槛、栏片、上槛及柱帽,安装后的上、下槛与栏片的间隙应采用C30细料混凝土或M30水泥砂浆灌满形成牢固整体,固定后不得出现栏片晃动现象。
4)、排水沟封闭:防护栅栏跨越水沟等设施时,下部应采用混凝土篦子或金属网片等封闭网封闭,封闭网间隙不得大于10cm,并应根据排水流量等进行设计,设计时应考虑防止杂草等物可能堵塞封闭网等因素。
5)、其它封闭:放线遇建筑物、铁路设备等情况时,应采用直角拐弯形式封闭,对建筑物、设备等应根据实际情况选择放入防护栅栏以内或以外。车站、货场、正线与支线交汇等处防护栅栏应保证开口位置距封闭处200m以上。
6.线路封闭方法:1)、隧道进出口封闭:防护栅栏应设置于隧道进出口堑顶以外至少2m;地形陡峭,人及动物难以到达时可不设置。
栏杆工程安全技术交底

栏杆工程安全技术交底一、工程概述栏杆工程是指在建造物或者其他场所中设置栏杆,用于保护人员的安全。
本次栏杆工程是在某公园内设置栏杆,主要用于园区道路两侧的人行道边缘,以确保行人的安全。
二、工程要求1. 栏杆的高度应符合相关安全规范,普通要求为1.1米至1.2米之间。
2. 栏杆的材质应选用耐候性好、结构稳定的材料,如不锈钢、铝合金等。
3. 栏杆的固定方式应坚固可靠,能够承受一定的外力冲击。
4. 栏杆的设计应美观慷慨,与周围环境协调一致。
三、施工前的准备工作1. 施工前应对工程现场进行勘察,了解地势、土质等情况,为施工提供参考。
2. 根据工程要求,制定详细的施工方案,包括栏杆的设计、选材、施工流程等内容。
3. 准备所需的施工材料和工具,如不锈钢管、铝合金配件、焊接设备等。
四、施工过程1. 栏杆的安装应按照设计方案进行,首先确定栏杆的位置和尺寸。
2. 根据设计要求,进行栏杆的切割、焊接等加工工作。
3. 栏杆的固定方式可以采用螺栓固定或者焊接固定,具体根据实际情况决定。
4. 栏杆的安装过程中,应注意施工安全,佩戴好个人防护装备,防止发生意外事故。
5. 安装完成后,对栏杆进行检查,确保固定坚固、无松动现象。
五、施工后的验收1. 完工后应对栏杆工程进行验收,检查栏杆的安装质量和符合要求的程度。
2. 验收时应注意栏杆的外观质量、固定坚固性、高度符合要求等。
3. 如发现问题,应及时进行整改,确保栏杆工程符合安全要求。
六、安全注意事项1. 施工过程中,必须严格按照像关安全规范操作,佩戴好个人防护装备。
2. 使用焊接设备时,应注意防火防爆措施,确保施工现场的安全。
3. 施工现场应保持整洁有序,材料堆放要合理,防止发生滑倒、绊倒等事故。
4. 施工人员应具备相关的技术知识和经验,严禁无证上岗。
5. 如遇恶劣天气,应暂停施工,确保人员安全。
以上是栏杆工程安全技术交底的相关内容,希翼能对您的工作有所匡助。
如有任何疑问,请随时与我们联系。
栏杆工程安全技术交底

栏杆工程安全技术交底一、背景介绍栏杆工程是指在建筑、桥梁、道路等场所中设置的用于保护人员安全的围护设施。
栏杆工程的施工和使用过程中,必须严格遵守相关的安全技术规范和操作要求,以确保施工人员和使用人员的人身安全。
二、安全技术交底内容1. 栏杆工程的安全技术规范:a. 栏杆工程应符合国家相关标准和规范,如《建筑工程安全技术规程》等;b. 栏杆的高度、强度、稳定性等指标必须满足设计要求;c. 栏杆的材质应符合耐久性、防腐蚀等要求;d. 栏杆的连接方式和固定方法应牢固可靠。
2. 栏杆工程的施工安全要求:a. 施工前,必须对施工人员进行安全教育和培训,确保其具备相关的技能和知识;b. 施工现场必须设置明显的安全警示标志,提醒人员注意安全;c. 施工人员必须佩戴符合要求的个人防护装备,如安全帽、安全鞋等;d. 施工现场必须保持整洁,材料和设备必须摆放整齐,以避免发生意外事故;e. 施工过程中,必须按照规范要求进行操作,严禁违章施工。
3. 栏杆工程的使用安全要求:a. 栏杆工程应经过验收合格后方可投入使用;b. 栏杆工程应定期进行检查和维护,确保其功能正常;c. 栏杆工程使用过程中,应注意不得随意改动或拆除,如发现问题应及时报修;d. 使用人员应遵守相关的安全操作规程,不得擅自攀爬或跨越栏杆。
4. 栏杆工程的紧急情况处理:a. 在发生火灾、地震等紧急情况时,使用人员应按照相关的应急预案进行疏散;b. 在紧急情况下,栏杆工程应保持通畅,不得阻碍人员疏散;c. 栏杆工程应具备一定的防护功能,能够有效地阻挡人员的坠落。
三、安全技术交底的重要性1. 保障施工人员的安全:通过安全技术交底,施工人员能够了解栏杆工程的安全要求和操作规程,提高安全意识,减少事故发生的可能性。
2. 保障使用人员的安全:安全技术交底能够使使用人员了解栏杆工程的使用注意事项,避免不当操作导致的安全事故。
3. 提高工程质量:严格按照安全技术规范进行栏杆工程的施工和使用,能够保证工程质量,提高工程的耐久性和稳定性。

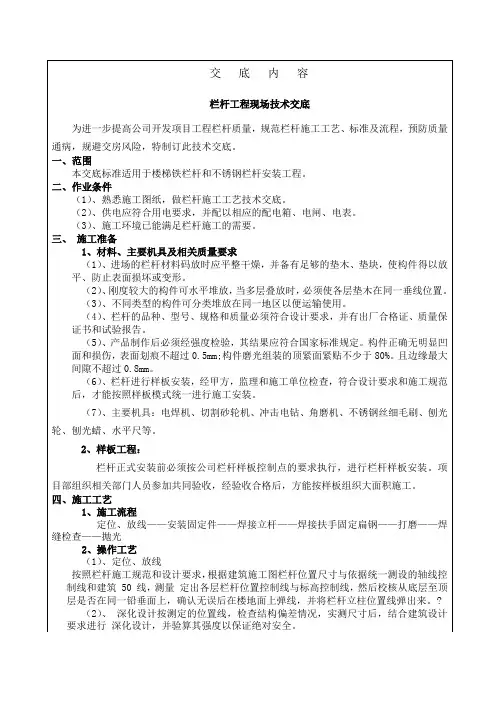

栏杆技术交底

(4)、栏杆的品种、型号、规格和质量必须符合设计要求,并有出厂合格证、质量保证书和试验报告。
(5)、产品制作后必须经强度检验,其结果应符合国家标准规定。构件正确无明显凹面和损伤,表面划痕不超过0.5mm;构件磨光组装的顶紧面紧贴不少于80%。且边缘最大间隙不超过0.8mm。
(6)、栏杆进行样板安装,经甲方,监理和施工单位检查,符合设计要求和施工规范后,才能按照样板模式统一进行施工安装。
五、具体施工措施及相关注意事项
1、应注意的质量问题:
(1)、尺寸偏差:对焊缝长宽、厚度不足,中心线偏移,弯折等偏差,应严格控制焊接部位的相对位置尺寸,合格后方准焊接,焊接时精心操作。
(2)、焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和焊接程序,避免用大电流,焊缝接头应搭接10-15mm,焊接中不允许搬动、敲击焊件。
3、楼梯栏杆、扶手安装操作要点:
(1)、栏杆立杆安装应按要求及施工墨线从起步处向上的顺序进行。楼梯起步处平台两端立杆应先安装,安装分焊接和螺栓固定两种方法。
(2)、焊接施工时,其焊条应与母材材质相同,安装时将立杆与埋件点焊临时固定,经标高、垂直校正后,施焊牢固。
(3)、采用螺栓连接时,立杆底部金属板上的孔眼应加工成腰圆形孔,以备膨胀螺栓位置不符,安装时可作微小调整。施工时,在安装立杆基层部位,用电钻钻孔打入膨胀螺栓后,连接立杆并稍作固定,安装标高有误差时用金属薄垫片调整,经垂直、标高校正后固紧螺帽。
栏杆技术交底

(1)、定位、放线
按照栏杆施工规范和设计要求,根据建筑施工图栏杆位置尺寸与依据统一测设的轴线控制线和建筑50线,测量定出各层栏杆位置控制线与标高控制线,然后校核从底层至顶层是否在同一铅垂面上,确认无误后在楼地面上弹线,并将栏杆立柱位置线弹出来。?
(2)、深化设计按测定的位置线,检查结构偏差情况,实测尺寸后,结合建筑设计要求进行深化设计,并验算其强度以保证绝对安全。
(6)、较长的金属扶手(单面扶手栏杆与超长栏杆)安装后,其接头应考虑安装能适应温度变化而伸缩的可动式接口,可动式接头的伸缩量,如设计无要求时,一般考虑20mm。室外扶手还应在可伸缩处考虑设置漏水孔。扶手根部与混凝土、砖墙面的连接,一般也应采用可伸缩的固定方法,以免因伸缩使扶手的弯曲变形。扶手与墙面连接根部应安装装饰罩盖。
5、焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝表面的焊波应均匀,不得有咬边、未焊满、裂纹、渣滓、焊瘤、烧穿、电弧擦伤、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。
6、折角线清晰,坡角合适,弯曲自然,断面一致。
7、转角弧度应符合设计要求,接缝应严密,表面应光滑,色泽应一致,不得有裂缝、翘曲及损坏。
8、栏杆安装的允许偏差见下表:
6、切割钢管和焊接时应注意切割的火化和焊接的火花不要伤人,注意防火。
7、施工现场不得酒后作业。
3、楼梯栏杆、扶手安装操作要点:
(1)、栏杆立杆安装应按要求及施工墨线从起步处向上的顺序进行。楼梯起步处平台两端立杆应先安装,安装分焊接和螺栓固定两种方法。
(2)、焊接施工时,其焊条应与母材材质相同,安装时将立杆与埋件点焊临时固定,经标高、垂直校正后,施焊牢固。
(3)、采用螺栓连接时,立杆底部金属板上的孔眼应加工成腰圆形孔,以备膨胀螺栓位置不符,安装时可作微小调整。施工时,在安装立杆基层部位,用电钻钻孔打入膨胀螺栓后,连接立杆并稍作固定,安装标高有误差时用金属薄垫片调整,经垂直、标高校正后固紧螺帽。
栏杆工程施工技术交底

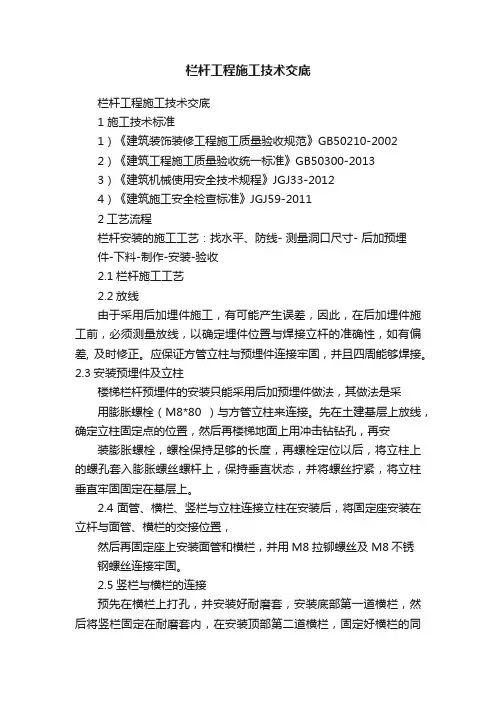

栏杆工程施工技术交底栏杆工程施工技术交底1 施工技术标准1)《建筑装饰装修工程施工质量验收规范》GB50210-20022)《建筑工程施工质量验收统一标准》GB50300-20133)《建筑机械使用安全技术规程》JGJ33-20124)《建筑施工安全检查标准》JGJ59-20112工艺流程栏杆安装的施工工艺:找水平、防线- 测量洞口尺寸- 后加预埋件-下料-制作-安装-验收2.1栏杆施工工艺2.2放线由于采用后加埋件施工,有可能产生误差,因此,在后加埋件施工前,必须测量放线,以确定埋件位置与焊接立杆的准确性,如有偏差, 及时修正。
应保证方管立柱与预埋件连接牢固,并且四周能够焊接。
2.3安装预埋件及立柱楼梯栏杆预埋件的安装只能采用后加预埋件做法,其做法是采用膨胀螺栓(M8*80 )与方管立柱来连接。
先在土建基层上放线,确定立柱固定点的位置,然后再楼梯地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,再螺栓定位以后,将立柱上的螺孔套入膨胀螺丝螺杆上,保持垂直状态,并将螺丝拧紧,将立柱垂直牢固固定在基层上。
2.4面管、横栏、竖栏与立柱连接立柱在安装后,将固定座安装在立杆与面管、横栏的交接位置,然后再固定座上安装面管和横栏,并用M8拉铆螺丝及M8不锈钢螺丝连接牢固。
2.5竖栏与横栏的连接预先在横栏上打孔,并安装好耐磨套,安装底部第一道横栏,然后将竖栏固定在耐磨套内,在安装顶部第二道横栏,固定好横栏的同时将竖栏固定牢靠。
2.6其它注意事项楼梯扶手与扶手之间必须采用斜角拼接连接;在踏步上打孔时,注意避免损坏踏步,做好成品保护工作。
3.玻璃栏杆安装工艺(1)放线:依据弹好的栏杆位置控制线,测定基脚和立柱脚位置线。
(2)立杆安装:根据控制线剔打阳台边梁表层混凝土,露出边梁上部水平钢筋,用? 6钢筋做成90°, 一条边与边梁水平钢筋焊接,另一条边与立杆焊接,焊接长度为100m m。
安装时先按一个区段两端立柱,焊接牢固校正垂直后,拉通线以同样方法安装中央其余部分立杆。
声屏障安装安全技术交底模板

一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、建设单位:[填写建设单位名称]四、分项工程名称:声屏障安装五、交底部门:[填写交底部门名称]六、交底人:[填写交底人姓名及职务]七、施工期限:[填写施工期限,例如:2023年3月1日至2023年5月31日]八、接受交底班组或员工签名:[填写班组或员工签名]九、交底内容:1. 进入施工现场的安全要求:- 所有进入施工现场的操作人员必须佩戴安全帽,并确保安全帽佩戴正确。
- 作业人员严禁穿高跟鞋、硬底鞋或易滑鞋,以防滑倒。
- 高处作业人员必须佩戴安全带,并做到高挂低用,确保安全带扣紧。
2. 声屏障材料及工具的安全管理:- 在运输和存放声屏障材料时,应确保材料堆放稳固,防止倾倒或滑落。
- 所用工具必须完好无损,如有损坏应及时更换或维修。
- 电动工具在使用前应检查电源线和插头,确保安全。
3. 安装作业的安全措施:- 声屏障安装前,应对安装区域进行清理,确保无障碍物,地面平整。
- 安装过程中,操作人员应站在稳固的位置,避免因站立不稳导致坠落。
- 高处作业时,应设置安全防护设施,如安全网、防护栏杆等。
- 安装声屏障时,应使用适当的吊装设备,并确保吊装设备完好可靠。
4. 吊装作业的安全要求:- 吊装作业前,应对吊装设备进行全面检查,确保其符合安全标准。
- 吊装过程中,操作人员应保持通信畅通,确保指挥信号清晰。
- 吊装作业区域应设置警示标志,提醒过往人员注意安全。
5. 应急处理措施:- 发生意外事故时,应立即停止作业,迅速组织人员进行救援。
- 确保急救设备齐全,并熟悉急救方法。
- 安排专人负责事故调查和处理,及时向上级汇报。
6. 环境保护要求:- 安装过程中,应采取措施减少对周围环境的影响,如噪音、粉尘等。
- 废弃物应按照规定进行处理,不得随意丢弃。
十、注意事项:- 操作人员应严格按照安全技术交底的要求进行作业。
- 加强安全教育培训,提高操作人员的安全意识。
栏杆、扶手安装安全技术交底三篇

栏杆、扶手安装安全技术交底三篇篇一:栏杆、扶手安装工程工程技术交底工程概况XX区改造工程平庄棚户区,位于XX,小区规划用地约7.7万㎡,建筑总面积约为20万m2,小区共有23栋建筑物,层数为16层至26层高层建筑,除小区幼儿园、地下车库及商业外其余都为住宅,该小区分为两个标段,一标段施工范围为8#、9#、10#、11#、12#、13#、14#、15#、19#、20#、21#楼、幼儿园;二标段施工范围为1#、2#、3#、4#、5#、6#、7#、16#、17#、18#、22#、23#、22#楼。
交底内容:一、施工现场应具备的作业条件:1、楼梯间墙面、楼梯踏板等抹灰全部完成。
2、金属玻璃栏杆或靠墙扶手的固定埋件安装完毕。
二、施工现场的准备工作1、工程所使用的材料及构配件:1)锌合金阳台栏杆:栏杆可视面高度为1.2m;面管采用锌合金直径38x77mm、壁厚为1.4mm,横杆与横杆之间的间距为≤110mm;槽管槽采用铝合金32x32mm、宽16.5mm、壁厚为1.2mm;立杆采用锌合金40x40mm、壁厚为1.2mm;立杆间距定为700~1200mm;玻璃采用12mm厚夹胶钢化安全玻璃;栏杆颜色为深灰色同主墙面漆颜色。
2)凸窗、飘窗不锈钢栏杆:凸窗、飘窗等室内窗的不锈钢栏杆;面管为直径50.8mm ,壁厚为1.5mm ;主立管采用直径为38mm ,壁厚为1.5mm ;次立管采用直径为32mm ,壁厚为1.5mm ;底口横管采用直径为38mm ,壁厚为1.5后;次立杆的净距为≤110mm ,主立管的跨距为≤1500mm ,底口横杆离最终完成面≤110mm ;栏杆材质为不锈钢圆形管;可视面高度未950mm 。
说明:栏杆的平面位置和预埋件按照原图施工3)转角楼梯栏杆:转角楼梯面管为直径60mm ,壁厚为1.5mm ;立杆为直径38mm ,壁厚为1.5mm ;立杆净距以踏步宽度剧中,可视面垂直高度未1100;栏杆材质采用不锈钢;剪刀梯的材质、高度、管径同转角楼梯。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底书
工程名称:新建郑州至万州铁路湖北段站前工程ZWZQ-3标编号:JD-XMB-20190428-01 单位工程名称桥梁工程
分项工程名称桥面附属设施交底部位声屏障、栏杆
交底单位中铁十九局集团有限公司郑万高铁湖
北段ZWZQ-3标项目经理部
接受单位1、3分部
交底日期2019年4月28日交底地点项目部
本交底主要明确:1、声屏障与混凝土栏杆衔接方式。
2、现场金属声屏障遮板安装超出设计范围段落混凝土栏杆的施做形式。
交底内容:
一、声屏障与混凝土栏杆衔接方式
1、金属声屏障与混凝土栏杆衔接按照《高速铁路常用跨度梁桥面附属设施》图号:通桥(2016)8388A-66页(桥梁声屏障、混凝土栏杆衔接布置图)施工,钢立柱与声屏障法兰板、高套管间进行焊接,焊缝涂刷防腐措施。
钢管及外露钢板均采用热浸锌进行防腐处理。
梁端栏杆混凝土立柱中预埋PVC套管,安装钢管扶手,并用螺栓与立柱固定;在声屏障法兰板上加焊钢立柱,安装伸缩钢套管与钢管扶手相连接。
伸缩缝套管长度可根据声屏障H 钢立柱与钢管扶手的实际距离调整。
注意分为有砟梁、无砟梁两种方式。
曲线梁梁端钢套管需根据实际情况适当进行弯折以保证钢管的自由伸缩。
以下附图为(2016)8388A-66页截图。
交底人交底接受人
注:本交底一式4份,第1页,共4页
技术交底书
工程名称:新建郑州至万州铁路湖北段站前工程ZWZQ-3标编号:JD-XMB-20190428-01 单位工程名称桥梁工程
分项工程名称桥面附属设施交底部位声屏障、栏杆
交底单位中铁十九局集团有限公司郑万高铁湖
北段ZWZQ-3标项目经理部
接受单位1、3分部
交底日期2019年4月28日交底地点项目部交底内容:以下附图为(2016)8388A-66页截图。
交底人交底接受人
注:本交底一式4份,第2页,共4页
工程名称:新建郑州至万州铁路湖北段站前工程ZWZQ-3标编号:JD-XMB-20190428-01
工程名称:新建郑州至万州铁路湖北段站前工程ZWZQ-3标编号:JD-XMB-20190428-01。
