GBF高强薄壁空心管在空心楼板混凝土应用中的质量控制

合集下载

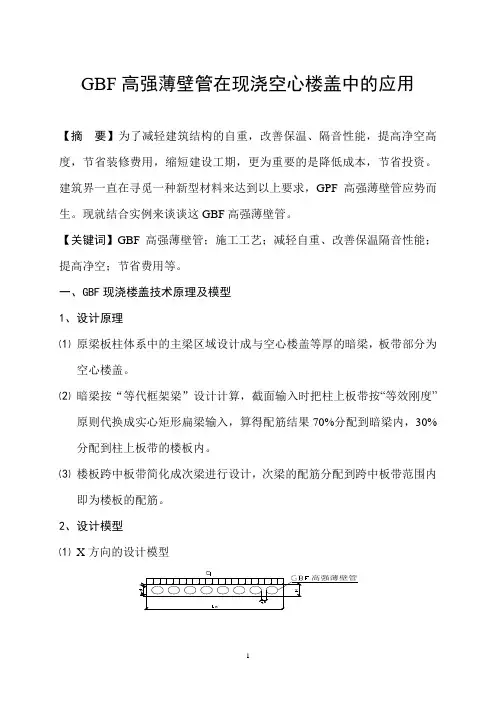

GBF高强薄壁管在现浇空心楼盖中的应用

GBF高强薄壁管在现浇空心楼盖中的应用

GBF高强薄壁管在现浇空心楼盖中的应用【摘要】为了减轻建筑结构的自重,改善保温、隔音性能,提高净空高度,节省装修费用,缩短建设工期,更为重要的是降低成本,节省投资。

建筑界一直在寻觅一种新型材料来达到以上要求,GPF高强薄壁管应势而生。

现就结合实例来谈谈这GBF高强薄壁管。

【关键词】GBF高强薄壁管;施工工艺;减轻自重、改善保温隔音性能;提高净空;节省费用等。

一、GBF现浇楼盖技术原理及模型1、设计原理⑴原梁板柱体系中的主梁区域设计成与空心楼盖等厚的暗梁,板带部分为空心楼盖。

⑵暗梁按“等代框架梁”设计计算,截面输入时把柱上板带按“等效刚度”原则代换成实心矩形扁梁输入,算得配筋结果70%分配到暗梁内,30%分配到柱上板带的楼板内。

⑶楼板跨中板带简化成次梁进行设计,次梁的配筋分配到跨中板带范围内即为楼板的配筋。

2、设计模型⑴X方向的设计模型⑵Y方向的设计模型⑶一般构造尺寸要求①砼等级一般应≥C30,板厚h一般取1/30~1/45Ld(Ld为短边长);②最小配筋率0.2%,最大配筋率1.2%,人防荷载按规范取;③空心率30~50%;④适应跨度≤20米(非预应力),≤30米(预应力);⑤板构造尺寸d=0.50~0.75h(d≥80)a=0.20~0.25h(且d≥40mm)b=0.20~0.25h(且d≥40mm)t1=0.15~0.20h(且d≥50mm)t2=0.30~0.50h(且d≥80mm)3、构造设计⑴暗梁与柱交汇处周边300mm范围内为实心砼。

⑵ GBF管离暗梁边净距应>30mm,离预留洞边净距不宜<50mm。

⑶暗梁主筋间距在满足规范要求下尽量通过柱内。

⑷暗梁箍筋加密区为二倍梁高。

⑸板支座筋锚固长度为30d,板底筋锚固长度为300mm。

⑹柱支点处双向框架梁配筋量大的梁其面筋放上排。

⑺ GBF管的排放应综合考虑楼板预留孔位置,以孔留于GBF管处少切断板受力主筋为原则。

⑻因楼板留孔而切断板受力筋,则应在留孔四周板肋内加筋,加筋原则:与GBF管平行方向每侧板肋内各加一半被切断钢筋,且直通入两端梁内300mm,与GBF管垂直的各加工Φ12直通两端梁内300mm。

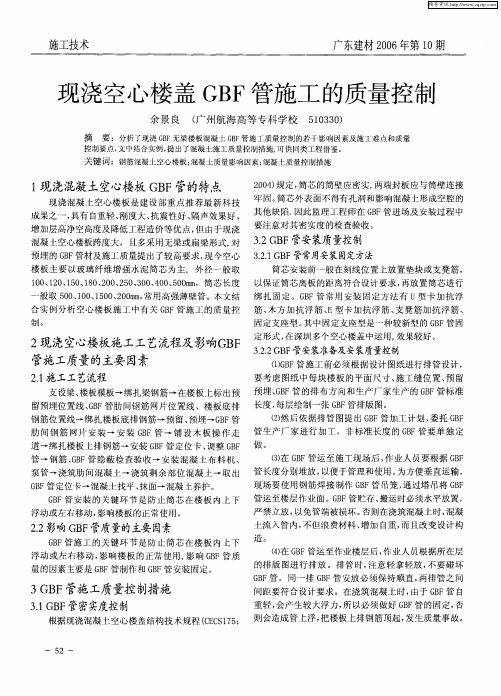

浅析GBF管现浇混凝土空心楼盖的施工质量控制

浅析GBF管现浇混凝土空心楼盖的施工质量控制

小于 5 r 。对于 G F管肋间宽度的控制 , 0 m) a B 可以根据 需要先将
35 。 %
料后再进行封补, 修补 的标准为混凝土水泥浆不得进入管 内。 材 料经重新检验合格后再用于工程 , 否则坚决予以清退 出场 。 对每个检验批 随机抽取 2 0根 , 进行尺 寸偏差检验 ; 验合 检
格 后 ,从 中 随机 抽 取 3根 G F管按 C C l52 0 B E S 7 : 4现 浇 混 凝 土 0 空 心 楼 盖 结 构 技 术 规 程 附 录 A 的 规 定 进 行 检 验 , 验 的项 目有 检 单 位 长 度 重 量 、 向抗 压 荷 载 。 径
建材发展导 向 2 1 年 0 0 1 6月
施 工技术
浅析 G 管现浇混凝土空心楼盖的施工质量控制 B F
杨 吉 斐
摘 要: 本文介绍 了 G F管现浇混凝土空心楼盖 的施工流程, B 以及对施工过程 中难点进行 了分析. 出了质量控制要 点。 并提 关键词 : B G F管 ; 施工 ; 质量控制
薄壁管下的预埋水 电管线盒要按接线预埋 ,管线盒宜尽可
能布 置 在 管 间 肋 位 置 , 薄 壁 管 相 交 的预 埋 管 应 采 用 钢 管 , 埋 与 预
2 现浇 G F管使 用范 围与性能特点 B
G F高强薄壁管一般应用在多层、 B 高层 的大型公建、 工业 与 民用 大跨度无 梁楼 板、 人防工程 、 地下车库工程及其他具有大 型 无梁 楼板的场所。其性能特 点为: () 1 由于在楼板 内部形成 了空腹 , 减少 了结构计算过剩 的抗 弯刚度 , 使材料 能充分发挥结 构受力作用 , 使结构 体系强度 大、
() 2 采用 G F高强 薄壁管 的新型混凝 土构件 具有 重量轻 、 B 有 效截面面积 大等特 点。 在相 同的设计条件下 , 与实心楼板相 比 较, 不仅楼板本身节约混凝土和钢筋 , 而且可 以起到减轻构件 自 重 ,空心 率 应控 制在 2 ~ 0 5 5 %之 间 。本 工程 楼板 中孔洞 率 为

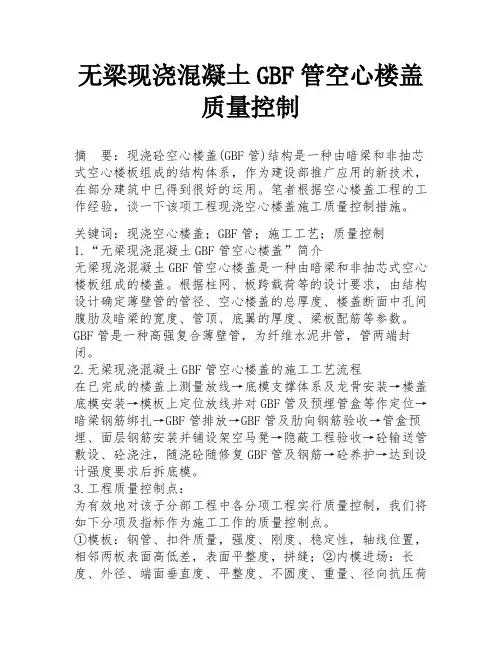

无梁现浇混凝土GBF管空心楼盖质量控制

无梁现浇混凝土GBF管空心楼盖质量控制

无梁现浇混凝土GBF管空心楼盖质量控制摘要:现浇砼空心楼盖(GBF管)结构是一种由暗梁和非抽芯式空心楼板组成的结构体系,作为建设部推广应用的新技术,在部分建筑中已得到很好的运用。

笔者根据空心楼盖工程的工作经验,谈一下该项工程现浇空心楼盖施工质量控制措施。

关键词:现浇空心楼盖;GBF管;施工工艺;质量控制1.“无梁现浇混凝土GBF管空心楼盖”简介无梁现浇混凝土GBF管空心楼盖是一种由暗梁和非抽芯式空心楼板组成的楼盖。

根据柱网、板跨载荷等的设计要求,由结构设计确定薄壁管的管径、空心楼盖的总厚度、楼盖断面中孔间腹肋及暗梁的宽度、管顶、底翼的厚度、梁板配筋等参数。

GBF管是一种高强复合薄壁管,为纤维水泥井管,管两端封闭。

2.无梁现浇混凝土GBF管空心楼盖的施工工艺流程在已完成的楼盖上测量放线→底模支撑体系及龙骨安装→楼盖底模安装→模板上定位放线并对GBF管及预埋管盒等作定位→暗梁钢筋绑扎→GBF管排放→GBF管及肋向钢筋验收→管盒预埋、面层钢筋安装并铺设架空马凳→隐蔽工程验收→砼输送管敷设、砼浇注,随浇砼随修复GBF管及钢筋→砼养护→达到设计强度要求后拆底模。

3.工程质量控制点:为有效地对该子分部工程中各分项工程实行质量控制,我们将如下分项及指标作为施工工作的质量控制点。

①模板:钢管、扣件质量,强度、刚度、稳定性,轴线位置,相邻两板表面高低差,表面平整度,拼缝;②内模进场:长度、外径、端面垂直度、平整度、不圆度、重量、径向抗压荷载;③钢筋:品种、规格、数量、下料长度、间距、排距、搭接长度、锚固长度、箍筋间距、保护层、梁柱节点;④内模安装:规格、数量、安装位置、定位措施、抗浮技术措施、区格板中内模的整体顺直度;⑤商品砼:质量保证资料(水泥、砂、石、外加剂、矿物掺合物、水)、坍落度、轴线位置、截面尺寸、表面平整度、浇筑顺序、振捣方法、梁柱等钢筋集中区域。

4.应用实例某工程总建筑面积23331m2,建筑总高度为18.9米,总共5层。

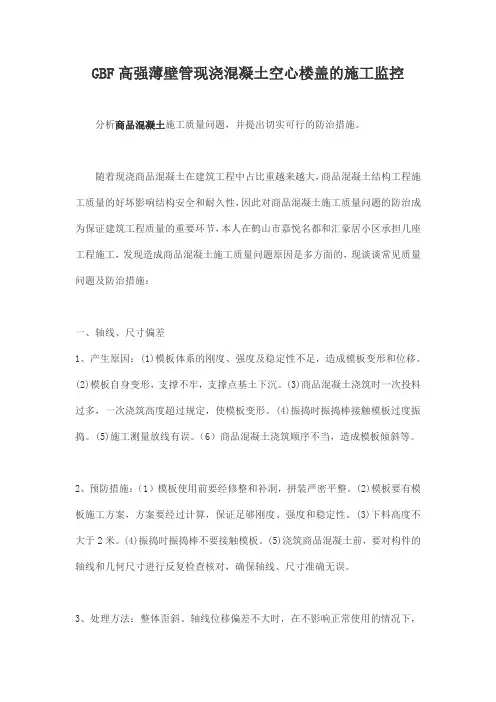

GBF高强薄壁管现浇混凝土空心楼盖的施工监控

GBF高强薄壁管现浇混凝土空心楼盖的施工监控

GBF高强薄壁管现浇混凝土空心楼盖的施工监控分析商品混凝土施工质量问题,并提出切实可行的防治措施。

随着现浇商品混凝土在建筑工程中占比重越来越大,商品混凝土结构工程施工质量的好坏影响结构安全和耐久性,因此对商品混凝土施工质量问题的防治成为保证建筑工程质量的重要环节,本人在鹤山市嘉悦名都和汇豪居小区承担几座工程施工,发现造成商品混凝土施工质量问题原因是多方面的,现谈谈常见质量问题及防治措施:一、轴线、尺寸偏差1、产生原因:(1)模板体系的刚度、强度及稳定性不足,造成模板变形和位移。

(2)模板自身变形,支撑不牢,支撑点基土下沉。

(3)商品混凝土浇筑时一次投料过多,一次浇筑高度超过规定,使模板变形。

(4)振捣时振捣棒接触模板过度振捣。

(5)施工测量放线有误。

(6)商品混凝土浇筑顺序不当,造成模板倾斜等。

2、预防措施:(1)模板使用前要经修整和补洞,拼装严密平整。

(2)模板要有模板施工方案,方案要经过计算,保证足够刚度、强度和稳定性。

(3)下料高度不大于2米。

(4)振捣时振捣棒不要接触模板。

(5)浇筑商品混凝土前,要对构件的轴线和几何尺寸进行反复检查核对,确保轴线、尺寸准确无误。

3、处理方法:整体歪斜、轴线位移偏差不大时,在不影响正常使用的情况下,可不进行处理;偏差较大时,需经有关部门检查认定,并共同研究处理方案。

二、商品混凝土强度偏低或波动太大1、产生原因:(1)商品混凝土原材料质量不符合要求,造成商品混凝土强度偏低。

(2)商品混凝土配合比不正确、水灰比控制不严、投料顺序不对、搅拌时间过短,搅拌不均匀,运送时间过长或产生离析。

(3)商品混凝土振捣不密实。

(4)商品混凝土养护时间不够等。

2、预防措施:(1)商品混凝土原材料应送检试验合格。

(2)严格控制配合比、水灰比、按砂子+水泥+石子+水的顺序上料。

(3)商品混凝土应搅拌均匀,搅拌时间应根据商品混凝土的坍落度和拌合机容量合理确定。

(4)商品混凝土浇捣完后要适当进行养护。

现浇空心楼盖GBF管施工的质量控制

现浇空心楼盖GBF管施工的质量控制
混凝土施工质量控制措施, 文 提 可供 同类工程借鉴 。
关键词 :钢筋混凝土空心楼板; 混凝土质量影响因素; 混凝土质量控制措施
1 现浇混凝土空心楼板 G F管的特点 B
20 ) 04 规定, 筒芯的筒壁应密实, 两端封板应与筒壁连接
筒 现浇 混 凝 土 空心楼 板 是建 设 部 重 点推 荐 最 新科 技 牢 固 。 芯外 表 面不得 有孔 洞和 影 响混凝 土形 成空 腔 的 其他 缺 陷. 因此监 理 工程师 在 GF管进 场及 安装 过程 中 B 成 果之一 , 具有 自重 轻 、 度大 、 震性 好 、 声效 果好 、 刚 抗 隔 要注 意对 其 密实度 的检查验 收 。 增加 层 高净空 高度 及 降低 工程造 价 等优 点 , 由于 现浇 但 混凝 土 空心楼板 跨度 大 ,且多 采用 无梁 或 扁梁 形 式, 对 楼 板主 要 以玻 璃 纤 维增 强 水泥 筒 芯 为 主 ,外 径 一般 取
的排 版 图进 行 排 放 。排 管 时 , 意轻 拿 轻放 , 要碰 坏 注 不
G F管 。同一 排 G F管 安放 必 须保 持 顺 直 , 排 管 之 间 B B 两
3 B F管施工质量控制措施 G
3 B 管密实度控制 .G F 1
间距 要符 合 设计 要求 。在浇 筑 混凝 土 时 , 由于 GF管 自 B 重轻 , 会产 生 较大 浮 力 , 以必 须做 好 G F管 的固 定 , 所 B 否
现场要使用钢筋焊接制作 GF管吊笼 , B 通过塔 吊将 G F B
严禁 立放 , 以免 管端被 损坏 。 则在 浇筑 混凝土 时 , 否 混凝 土流 入管 内, 不但 浪 费材料 、 加 自重 , 增 而且 改变 设 计构
造。

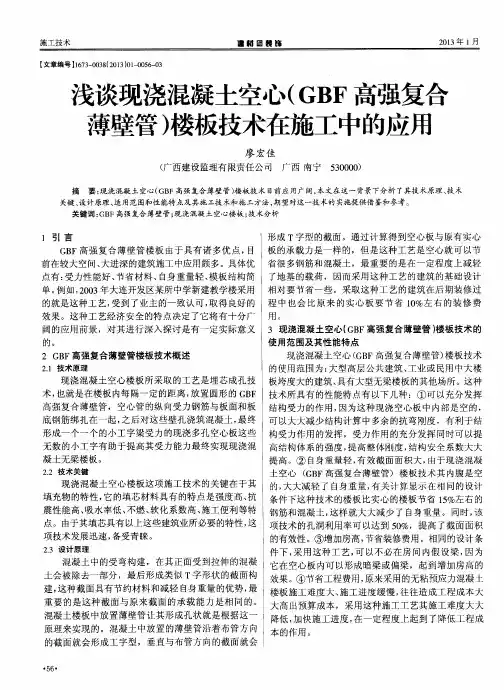

浅谈现浇混凝土空心(GBF高强复合薄壁管)楼板技术在施工中的应用

浅谈现浇混凝土空心(GBF高强复合薄壁管)楼板技术在施工中的应用
2 . 2 技 术 关 键
土空 心 ( G B F高强 复合 薄 壁管 )楼 板 技术 其 内腹 是 空 现 浇 混凝 土 空心 楼 板这 项施 工 技术 的关键 在 于其 的, 大大 减轻 了 自身重量 , 有关 计算 显 示在 相 同 的设 计 填 充 物 的特 性 , 它 的填芯 材 料具 有 的特 点 是强 度 高 、 抗 条件 下 这种 技术 的楼 板 比实 心 的楼 板节 省 1 5 %左 右 的
2 . 3 设计原 理
的有效性。③增加房高, 节省装修费用 。相同的设计条 件下 , 采用这种工艺 , 可 以不必在房 间内假设梁 , 因为 它在 空 心板 内可 以形成 暗梁 或 偏梁 ,起 到 增加 房 高 的 效果。④节省工程费用, 原来采用的无粘预应力混凝土 楼板 施 工难 度大 、 施 工进 度 缓慢 , 往 1 3 年 1 月
瞳 研 国 爱 瞄
施 工技 术
4 现浇混凝土空心( G B F高强复合薄壁管 ) 楼板技术施 具和 机械 进行 检查 , 确 保机械 能 够进 行正 常运 转 。G B F 工 技术 分析 高 强 复合 薄 壁 管 在 施 工现 场 应 该尽 量 避 免 二 次 搬 动 , 4 . 1 现浇混凝土空心( G B F高强复合薄壁管 ) 楼板的技术要求 防止 薄 壁管 出现裂 纹 , 吊至 安装 楼 顶 时应 该采 用 吊笼 这 项 技术 的关 键就 是 在楼 板 中填 充 了具 有一 定 性 运 输 ,严 禁 使 用绳 索 吊运 ,避免 在 吊运 过程 中滑 落现 能的内芯才保证 了它具有 了种种优势,因而在施工过 象 。此 项 工程 的一个 关键 之 处就是放 线 工作 , 需要 按照 程中 G B F高 强 复 合 薄壁 管 必 须 符合 相 关 的质 量 标 准 , 施 工 图在 模 板上 楼层 板 下 钢筋 进 行 正确 的布 线 ,确 定 若质量有缺 陷将会会在浇筑混凝 土过程中受到破 坏 , 薄壁 管 的施 工位 置 。另外 , 还应 该按 施工要 求 组织设 计 严重的情况下必须增加钢筋 的数量来保证建筑物的整 模 板 ,放 线 工作 完成 后 应 该在 钢 筋 中打孔 用 来 固定 薄 体安全 , 它降低 自身重量的优势将不复存在。因此, 这 壁 管的位 置 。在浇 筑混 凝土 时 , 对 混凝 土是 有一 定要求 项技术对 G B F高 强 复 合 薄 壁 管 的质 量 要 求 是 非 常 高 的 ,其 坍落 度 不 得 低 于 1 5 c m,粗 集 料 的粒 径 要 小于 的。应满足 以下条件: ①外观质量要求。受测试管的 目 3 0mm 。 视距 离 应 该控 制 在 0 . 5 m左右, 并 且不 能 有 飞边 毛 刺 和 施 工 工 艺流程 。G B F高 强复 合 薄壁 管 在具 体施 工 贯通 性 裂 纹 , 具 体要 求 见表 1 所 示 。② 尺 寸偏 差 要求 。 时应 该 遵 循 一 定 的 工 艺流 程 , 具体 流 程 为 : 放线, 即在 G B F高 强 复 合 薄壁 管 的尺 寸 应 该 包 括 以 下 几 部 分 长 已经完成的楼顶上进行 ; 模板的支撑 ; 模板的安装 ; 模 度、 截面尺寸、 壁厚、 堵 头平 整 度等 内容 。长 度 要求 , 测 板 上放 线 ; 预 埋 水 电线 的定 位 ; 安 装底 层钢 筋 及其 他 小 量 管 的 长度 时应 该 去三 根 管进 行 计算 最 终 取者 三 根 管 附件 ; 排 放 薄 壁 管 定位 ; 安 装 面 层钢 筋 的捆 绑 ; 架 空 马 的平 均值 , 计算 精 度要 求 到 毫米 , 每 根 管 允许 的误 差 为 道 的铺设 ; 浇筑 混 凝土 ; 养护 和拆 除模 板 。 1 5 mm; 截 面尺 寸 允许 的误 差 为 5 mm; 管 壁 厚 度 允 许 的 4 . 3 施工方法分析 误差为 0 . 5 mm; 堵 头平 整度 允许 的误 差为 2 mm。 ③ 物理 施工方法应该做好以下几项工作: ①模板安装 , 楼 力学性能要求。 线密度 , 线密度的计算公式为 G / L , 其中 盖 的底层 模 板 要选 用 聚 酯胺 脂胶 合 板 ,模 板 的最 大起 P为线 密度 , G为试 件 质量 , L为试 件 长 度 , 线 密度 不 得 拱 度不 大 于 0 . 3 %。 模 板在 安装 前要 对暗梁 、 与买水 电管 大于 1 5 。吸水 率 , 吸水 率 的计算 公式 为 : 吸 水率 : ( 吸 水 等进行定位, 实现大好预留孔 。②钢筋的安装 , 钢筋捆 后 的总量 一 干燥 后 的重量 ) / 干燥 后 的重量 x 1 0 0 %,吸水 扎 完成 后 , 要 及 时安 装 混凝 土 保护 层块 , 并 安装预 埋 水 率 不 得大 于 1 2 。 泡水 抗压 线 负债 不得 小于 7 5 0 。 抗 震动 电管线盒安装 , 暗梁安装完毕后, 要确保钢筋垫块安全

GBF管现浇钢筋混凝土无梁空心楼盖施工及其质量控制

GBF管现浇钢筋混凝土无梁空心楼盖施工及其质量控制

GBF管现浇钢筋混凝土无梁空心楼盖施工及其质量控制摘要:本文结合该工程的具体施工过程,对无梁现浇混凝土GBF管空心楼盖的性能特征、施工技术、施工质量控制以及成品保护与质量要求进行了介绍与探讨,供业内同行借鉴与参考。

关键词:GBF管;无梁楼盖;施工技术;现浇混凝土;质量控制Abstract: based on the project of specific construction process, no beam of cast-in-situ concrete hollow floor GBF tube performance characteristics, construction technology, construction quality control and product protection and quality requirements are introduced and discussed, for the academic reference and reference.Keywords: GBF tube; Flat slab floor; Construction technology; Cast-in-situ concrete; Quality control1GBF管空心无梁楼盖技术特征GBF管现浇空心板是在现浇钢筋混凝土楼盖结构中采取埋芯成孔工艺,在楼盖内每隔一定间距,放置圆形GBF高强复合薄壁管,浇筑混凝土,形成类似无数小工字梁受力的现浇多孔空心板或以密肋形式受力的现浇空心板,成为无柱帽的现浇混凝土无梁楼盖。

该结构具有以下技术特征。

①施工速度快,节省中间部分梁的支模工序,减少模板裁损。

②自重轻,竖向结构造价低。

③跨度大(非预应力可达15m,采用预应力可达25m)。

④开孔洞方便且节省层高。

GBF管是由水泥砂浆、固化剂等材料按一定比例混合搅拌,内置玻璃纤维成型,并经养护制成的两端封闭的空心圆柱形复合管。

现浇混凝土(GBF)空心楼盖施工质量监理控制要点

现浇混凝土(GBF)空心楼盖施工质量监理控制要点

现浇混凝土(GBF)空心楼盖施工质量监理控制要点摘要:现浇混凝土空心楼盖结构具有自重轻、地震作用小等优点,在跨度较大的公共建筑与住宅建筑已有较多应用。

本文简单介绍了以GBF高注合金竖孔箱模作为芯模的现浇钢筋混凝土空心楼盖施工工艺,着重对材料进场到过程控制等施工质量监理控制要点进行论述。

关键词:GBF;高注合金;竖孔芯模;空心楼盖;质量控制现浇钢筋混凝土空心楼盖既按一定规则放置埋入式内模后,经现场浇筑混凝土而在楼板中形成空腔的楼盖。

内模主要起到规范成孔形状的作用,不参与结构受力。

内模芯体一般有筒芯、筒体、箱体及块体形式。

GBF高注合金竖孔箱模为箱体形式,经过改造优化,产品升级,箱体强度较之前期产品有所提高,抗破损能力加强,造型更方便固定以预防混凝土浇筑过程中产生上浮。

GBF高注合金竖孔芯模钢筋混凝土空心楼盖有效运用能够减轻结构自重,改善保温、隔音性能,提高净空高度,但如果施工不当,其优点不仅难以实现,甚至会适得其反,给工程留下质量安全隐患,因此其施工质量便显得尤为重要。

笔者通过所在工程项目实践经验并结合相关资料进行总结分析,认为GBF高注合金竖孔芯模现浇混凝土空心楼盖施工质量监理控制要点主要有四点,分别为质量管理、材料质量控制、安装质量控制及混凝土施工质量控制。

以下为结合工程实例对GBF高注合金竖孔芯模现浇混凝土空心楼盖的施工工艺流程及施工质量监理控制要点的论述。

1 工程概况××工程,为综合办公建筑,分塔楼与裙房两部分组成,塔楼地上为23层,裙楼地上3层,共1层地下室。

地下室顶板部分使用GBF高注合金竖孔芯模现浇钢筋混凝土空心楼盖,约14000㎡,采用的空心箱模主规格为:900×900×400mm,局部区域不符合模数的采用其他规格配套盒。

楼板厚度为620mm,箱体上、下层板厚均为110mm。

2 GBF高注合金竖孔芯模现浇钢筋混凝土施工工艺流程钢筋和箱模安放位置放线---绑扎肋梁及板底钢筋---铺设预埋管线---设置抗浮固定点---检查验收抗浮点设置---安装空心箱模下部垫块---安装空心箱模---绑扎楼板上部钢筋---搭设施工便道---隐蔽验收---砼浇筑---养护、拆模3 施工质量监理控制要点3.1 质量管理GBF高注合金竖孔芯模现浇混凝土空心楼盖施工前,项目监理部安排人员会同业主、施工单位相关人员一起到生产厂家进行了考察,并对使用此产品的在建工程进行参观,学习相关经验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

GBF高强薄壁空心管在空心楼板混凝土应用中的质量控制
摘要:本人在项目建设过程中,就空心楼板混凝土应用GBF高强薄壁空心管施工技术产生的质量问题进行综合分析,并对成因提出防治措施,以加强空心楼板混凝土的质量控制。

关键词:空心管;空心楼板;混凝土;质量控制
GBF high strength thin-walled hollow tube in hollow floor in the application of concrete quality control
Xiao Yingjun
Abstract: In the course of project construction, hollow floor concrete application of GBF high strength thin-wall hollow pipe construction technology and the quality problem of the comprehensive analysis, and put forward the prevention measure of causes, to strengthen the quality control of concrete hollow slab.
Key words: Hollow tube; Hollow slab; Concrete; Quality control
前言
随着人们生活水平的日益提高,对建筑物的结构形式以及因此而带来的舒适美观和实用效果的要求也越来越高,各种楼板结构形式因此得以广泛应用,在空心楼板混凝土应用GBF高强薄壁空心管施工技术,便是在楼板结构施工中的一种新型结构形式。

GBF高强薄壁空心管具有降低噪音以及隔热的功能,而且强度高,减轻了建筑物的自重,在热带地区有着较好的实用价值和经济效益。

但是这种新技术在使用中如果施工不当就会产生混凝土的质量问题,因此,加强控制施工质量管理就成为这项新技术使用的关键环节。

下面就我担任海南和风江岸高层住宅工程项目经理时,对这项技术的运用浅谈应用GBF高强薄壁空心管施工技术的质量控制。

一、和风江岸项目简介
和风江岸工程由二栋三十二至三十三层高层住宅组成,地下设两层停车库,地上部分建筑面积为73011.02平方米,地下部分建筑面积为22787.80平方米,总建筑面积为95798.82平方米。

该工程的空心楼板主要集中布置于地下车库负一层板和地下室车库顶板,地下车库负一层楼板板厚250mm,地下室车库顶板板厚300mm。

空心填充体为GBF高强薄壁管,直径150mm。

本工程结构特点为现浇混凝土空心楼盖结构,施工难度较大、周期长,其施工质量的好坏直接影响到企业的社会信誉,影响到公司的品牌和建筑的质量,是决定工程能否创优的关键环节之一。

为了响应住建部及中建总公司关于推广应用新技术、新工艺、新材料、新设备的号召,为今后类似工程的施工积累经验并提高施工人员的技术水平,尽管没有可供参考的经验与施工方法,和风江岸项目部经过反复论证和研究,集思广益,在进行了多次验证取得了良好评效果后,项目部在混凝土空心楼板中大胆采用了GBF 空心管进行施工现浇结构,这在我公司还是第一次。

二、空心楼板容易出现的质量问题成因分析
1、上板面不平:主要是由于平板振动器不足导致混凝土振捣不到位,平整度控制不好;体积大、密度小的空心管上浮:(经计算,1条整管的体积为0.034m3,所受到的浮力达80多KG。

但现场称其重量只有15KG);加上抗浮措施不到位,空心管固定不牢而隆起;而且无类似施工经验,工人操作不熟练;工人的成品保护意识差,破损的空心管未及时更换造成高低不平;最后混凝土浇筑遭遇下雨天气,表面水泥浆严重流失从而导致空心楼板上表面平整度不满足规范的要求。

2、下板面蜂窝:是因为小直径振动棒不足致使混凝土振捣不及时、不到位;石子粒经不均匀导致的混凝土流动性差;相邻空心管紧靠,混凝土难以填充其空间而形成。

3、面筋露筋:表面钢筋因人为踩踏而翘曲未及时恢复或空心管上浮后未及时下压固定,马凳筋放置不均匀而引起。

4、楼板裂缝: 无类似工程经验,现场抽查10个工人,发现9个人都缺乏对空心管施工的经验,对施工难度认识不足; 石子粒径不均匀, 混凝土浇筑过程中,由于肋间距比较小,又要安放一个拉钩,较大石子卡在之间,下面造成局部的空洞;空心管的破损残片未清除,直接切割楼板而造成。

5、上面板孔眼:未考虑侧向固定,空心管易侧向滚动;上板面的局部水泥浆过少,石子偏多,水泥浆填充不饱满而产生孔眼现象。

三、空心楼板质量问题的预防和应对措施
1、施工前,对所有管理人员和操作人员进行全面的技术交底
(1)在工程施工前夕,项目部召开专题会议,由项目部技术负责人要按照图纸要求,向项目部全体人员进行技术交底,让所有管理人员和操作人员明白图纸意图和技术要求,熟悉并掌握GBF空心管的施工工艺,技术要点,施工方法和注意事项,提高项目部参建人员的质量意识。

(2)组织管理人员和操作工人的骨干到其他兄弟单位进行现场观摩学习,总结第一手的经验,开展施工前的班前交底,巩固加强对空心管楼板施工容易产生的问题的感性认识和理性认识。

(3)项目部管理人员配备老中青相结合的技术人才,外聘曾经施工过空心管的同志,有一定的空心管施工基础和施工经验的同志,开展导师带徒的计划:手把手教育、试做样本、培训工人。

(4)项目部技术人员可以利用CAD强大的3D建模功能事先进行计算机模拟,最大程度降低施工风险,形象直观的进行演示教育。

和风江岸工程空心管的支设绑扎3D模拟图(混凝土浇筑前)
(5)加强工人的成品保护意识,对于破损的空心管及时清除,运离施工作业面。

2、加强技术措施,防止空心管的上浮和侧向滚动
(1)用铁线将板底筋因定在模板上,再将马镫固定在板底筋上,增强抗浮办法,空心管100%不上浮。

(2)研发新型专用马镫,技术人员利用CAD制作三维模型,并放样,现场利用废钢筋制作马镫,空心管不侧移,合保证空心管间距。

(3)增加小直径振动棒数量,新购置6台小直径振动棒,加强对操作工人的技术交底,保证空心管准确的位置和合理的间距。

四、混凝土空心楼板的施工全过程的质量控制
1、严把质量关,做到事先预防,详细编制GBF空心管混凝土空心楼板的专项施工方案
(1)加强GBF空心管材料的进场验收:对缺棱掉角或者严重破损者当场拒收,进场的空心管建立台账,长短分区堆放,加强成品保护。

和风江岸工程空心管的支设绑扎图(上层钢筋绑扎前)
(2)编制专项施工方案,采用3D动画模拟空心管工程的全过程的施工,形象演绎整个施工次序,并经过项目班组—项目部—公司工程部—公司技术负责人进行可行性论证后,报甲方监理审批。

(3)对项目部所有参建人员进行专项方案和图纸的交底,提高对混凝土空心楼板的质量意识,加强对空心管施工的质量控制。

2、做好事中质量控制,针对GBF空心管施工开展专题QC小组全面质量管理活动
(1)专门成立以项目经理为组长的GBF空心管专题攻关型QC质量小组,统筹兼顾地全面支持QC小组的质量管理活动;每周开展一次活动,进行一次PDCA循环的质量控制行为,不断地总结经验,服务于质量。

(2)增强抗浮方法。

经计算,每条空心管的浮力虽然达到了80多公斤,由于上下受力板钢筋、马凳筋、拉钩均层层相连,连接牢靠通过现场的实施,空心管没有浮起,达到预期效果。

(3)增加小直径振动棒。

新购置6台小直径振动棒。

加强振捣。

对小直径振动棒的操作进行了技术交底,现场施工的4名振捣手均能熟练操作,提高了混凝土振捣质量,振捣质量满足要求。

(4)研发新型专用马镫。

用CAD虚拟建模的方式,进行模拟,造价低,便于加工,安装方便等要求;控制了空心管的侧向位移,施工质量得到了保证。

(5)项目部技术总工--专职质检员--班组质检员--直至操作人员层层把关,责任到人,谁做谁签名谁负责,齐抓共管。

五、混凝土空心楼板的实施效果与展望
通过项目部近三个月的共同努力,空心管的上浮和平整度得到了有效的控制。

2010年10月10日项目部会同业主、监理一起对施工完成的地下室空心楼板进行了施工效果的检查,空心管在混凝土过程中不上浮,空心板厚度、平整度合格率97%;达到了预期的目标。

和风江岸空心楼板上表面效果
此项技术的运用,在实施过程中采用钢筋余料制作马镫,变废为宝,对钢筋废材进行了有效的利用,节约了成本,简化了施工难度,工人上手很快。

保证了我工程提前两天完成了业主制定的节点工期目标。

空心楼板施工一次成活,质量优良,节能环保,新技术的使用,大大提高我公司的知名度,受到了业主及监理单位的好评。

GBF空心管在混凝土空心楼板施工中的成功应用,不仅体现了其降低噪音
以及隔热的性能,而且强度高,自重轻,整体减轻了建筑物的重量,节能环保,受到业主的欢迎,尤其在热带地区有着较好的实用价值和经济效益。

同时也开启了一个新型楼板的结构形式,为住宅及商业楼宇提供了崭新的建设空间。

通过运用GBF空心管技术及获得的成效来看,我认为此项技术非常值得推广,而且将其具有节能环保和经济适用的特性用于造福人类的居住空间和环境,必将是未来长远发展的要求,也是我们共同的心愿。
