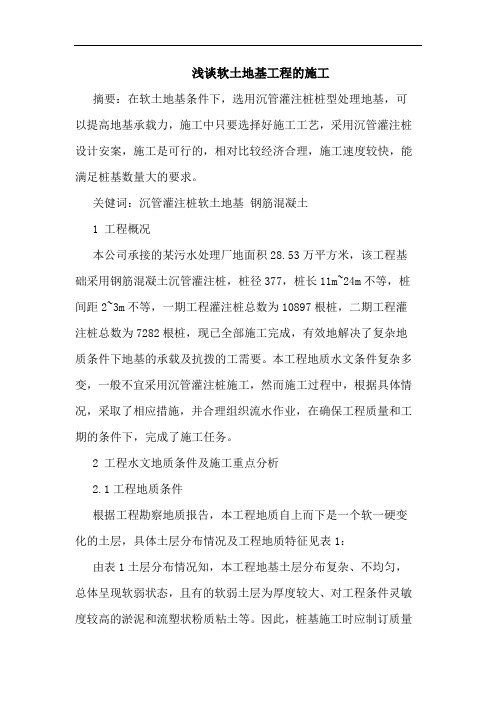

浅谈软土地基工程的施工摘要:在软土地基条件下,选用沉管灌注桩桩型处理地基,可以提高地基承载力,施工中只要选择好施工工艺,采用沉管灌注桩设计安案,施工是可行的,相对比较经济合理,施工速度较快,能满足桩基数量大的要求。

关健词:沉管灌注桩软土地基钢筋混凝土1 工程概况本公司承接的某污水处理厂地面积28.53万平方米,该工程基础采用钢筋混凝土沉管灌注桩,桩径377,桩长11m~24m不等,桩间距2~3m不等,一期工程灌注桩总数为10897根桩,二期工程灌注桩总数为7282根桩,现已全部施工完成,有效地解决了复杂地质条件下地基的承载及抗拨的工需要。

本工程地质水文条件复杂多变,一般不宜采用沉管灌注桩施工,然而施工过程中,根据具体情况,采取了相应措施,并合理组织流水作业,在确保工程质量和工期的条件下,完成了施工任务。

2 工程水文地质条件及施工重点分析2.1工程地质条件根据工程勘察地质报告,本工程地质自上而下是一个软一硬变化的土层,具体土层分布情况及工程地质特征见表1:由表1土层分布情况知,本工程地基土层分布复杂、不均匀,总体呈现软弱状态,且有的软弱土层为厚度较大、对工程条件灵敏度较高的淤泥和流塑状粉质粘土等。

因此,桩基施工时应制订质量保证措施,并经试桩成功后方可实施。

2.2 桩基施工重点分析本工程桩基设计按摩擦村考虑,所以沉管灌注桩的施工应以桩长控制为主,贯入控制为辅。

并针对上述软弱土质条件,施工时要重点防止桩身断裂、夹泥(砂)和桩身缩径等,以及防止在沉桩时地下水进入桩管,在成桩过程要根据不同土层条件,严格控制振动时间、拨管速度和混凝土搅拌质量,以确保沉管灌注桩在软土地基条件下施工的工程质量。

3 钢筋混凝土沉管灌注桩施工3.1 工作量及施工布置本工程一期共施工钢筋混凝土沉管灌注桩10897根。

具体各工程单体部位为:辐流池2座,打桩1300根;二沉池8座,打桩3184根;生化池2座,打桩4794根;接触池打桩648根。

谈现浇混凝土管桩在软土地基处理应用

谈现浇混凝土管桩在软土地基处理应用

谈现浇混凝土管桩在软土地基处理应用我国地域辽阔,地质条件极为复杂,特别是在沿海地区及内地湖河沉积地区存在着许多复杂的软土地基,在这些地质条件下修建高质量的公路及建筑物都要开展软基处理,以增加地基的稳定性及减少沉降,软基处理方法的选择对工程质量、工期和经济效益均有重要的影响,寻求使用较少的混凝土方量,以实现造价低、承载力高,并且地基的稳定性增加明显的新桩形成为岩土工程界的迫切需要解决的问题,正是考虑到实心桩及预制管桩的缺陷,工程实践中开发了高效经济的现场浇筑混凝土管桩软土地基加固技术和施工工艺,且已开始在高等级公路中推广应用。

本文就现浇混凝土管桩在公路软土地基处理中的应用谈一些体会。

一、工程概况某公路工程地基土层为8m~18m深粉质粘土,设计路堤填土最大高度为6.0m,通过堆载预压、真空预压、粉喷桩等方案比较,最终确定了浇筑混凝土管桩复合地基加固技术方案,设计桩长从6m~11.8m不等,设计直径1000mm,壁厚120mm,混凝土等级C20,坍落度5cm~8cm,桩间距横向3.0m,纵向间距排与排之间3.5m,采用正方形布置,设计7.8m长管桩竖向极限承载力600kN.二、现浇混凝土管桩技术简介1、现浇混凝土管桩技术优点现浇混凝土管桩技术吸收了预应力混凝土管桩、振动沉管桩和振动沉模薄壁防渗墙等技术的优点。

该管桩桩身强度高,直径可达1.5m,有效加固深度可达25m以上,施工工艺简单,可操作性强,便于质量控制、监视,单桩承载力高而造价相对较低。

现浇混凝土管桩复合地基技术在高等级公路软基加固中的使用,将有助于解决许多工程实践问题,节约成本,缩短工期,提高工程质量。

2、工作原理现浇混凝土管桩是近年新发展的一种新型桩技术,类似沉管灌柱桩,涉及震动、沉管、拨管、浇筑混凝土等工艺。

目前国内做法有两种,一是桩头采用预制钢筋混凝土桩尖,二是采用活瓣桩靴。

其工作原理基本一致,即依靠沉腔上部锤尖的振动将内外双层套管所形成的环形腔体在预制桩头(或活瓣桩靴)保护下打入预定的设计深度,在腔内现浇混凝土,之后振动拨管,在环形城中土体与外部的土体之间形成混凝土管桩。

振动沉管灌注桩在高寒软土地基中的施工实践

振动沉管灌注桩在高寒软土地基中的施工实践
整个 工程 施工 工期 。 增加 很多 费用 支 出, 于工 程成 本
该工 程原 设计 为钢 筋砼 柱 下十 字交叉 梁 条形 基 础, 采用人 工处 理砂 石垫 层 地基作 为 基础持 力层 , 基
础底 标高 一2 5 . m。 2 2原设计 对 地基 处理 的要 求 . ①场地 内 自然地 坪 以下 5 O 范 围 内的 填土 层 .m 及 淤泥质粉 质粘 土 层 全 部 挖 除 , 后 分层 回填 天 然 然
⑤该 场 地 地 下 水位 较 高 。 在基 坑 开 挖之 前 及 砂
石 垫层分 层碾 压施 工期 间 , 采取 人工 降水措 施 , 应 H
水 位须降 至 自然地 坪 以下不小 于 60 . m。
2 3原设 计 基础 地基 人工处 理技 术经 济分 析见 表 1 .
表 1 原 设 计 人 工 处理 地 基 主 要 施工 项 目工 程 量
齐 荣彪
( 肃 省 第 七 建 筑工 程集 团公 司 , 肃 兰 州 70 2 ) 甘 甘 3 0 0

要 : 绍 了在地 处 青藏 高原 东部 边 缘过 渡地 带高寒软 土地质 条件 下 , 介 首次优 化采 用机械 振 动沉
管灌注桩基 础 方案 的成 功施 工 实践
关键 词 : 软弱 土层 ; 方案 优化 ; 动沉 管灌 注桩 。 振
的角 砾层普 遍夹 有 大量 含 角 砾 粉 土 夹层 ( 大 厚度 最
达 2 9 或透镜 体 , 部 区 域 夹 有粉 土 或 粉 细砂 薄 . m) 局
序 号 目内 容 项 1 降 水 井 2 潜 水 泵
3 土 方 开 挖
单 位 数量
备 注
层 , 分布 复杂无 明显 规 律 性 , 且 土质 松散 , 部土 层 上 为疏松 的饱 和软 弱土层 , 能作 为基 础可靠 持 力层 。 不

混凝土灌注桩施工方案

混凝土灌注桩施工方案

混凝土灌注桩施工方案
《混凝土灌注桩施工方案》
混凝土灌注桩是一种常用的基础形式,适用于各种土质和地质条件下的基础施工。

对于混凝土灌注桩的施工,需要严格按照工程规范和要求进行,以确保基础的稳固和安全性。

在进行混凝土灌注桩的施工时,需要首先进行桩基的设计,确定桩的直径、长度和间距等参数;其次,对场地进行准备工作,清理场地、测量桩位和标定桩点;然后进行桩孔的钻挖工作,根据设计要求选择合适的钻机进行作业,确保桩孔的直径和深度符合设计要求;接下来是灌注桩的浇筑工作,首先在桩孔中安放钢筋笼,然后利用混凝土输送泵将混凝土灌注到桩孔中,并通过振捣作业确保混凝土的密实性;最后,进行桩顶的处理和标高调整,根据设计要求进行修整和标高测量。

在混凝土灌注桩的施工过程中,需要严格控制各项施工参数,确保桩的质量和稳固性。

同时,还需要注意施工现场的安全和环保,避免对周围环境造成污染和破坏。

总的来说,混凝土灌注桩施工方案涉及多个环节和工序,需要严格遵循规范和要求进行作业,以确保基础的稳固和安全。

只有在科学施工的基础上,才能保证工程的顺利进行和质量可控。

建筑桩基检测中低应变反射法的应用

建筑桩基检测中低应变反射法的应用

建筑桩基检测中低应变反射法的应用发布时间:2021-02-01T07:14:57.963Z 来源:《防护工程》2020年30期作者:曾辉[导读] 在建筑桩基检测中,低应变反射法是一种最为常用的方法,在建筑桩基检测中应用低应变反射法能够有效的发挥桩基作用,提高工程的施工质量。

本文将针对桩基检测中的低应变反射法展开相关的讨论分析,为建筑桩基的施工提供可靠的支持和帮助。

曾辉佛山市禅城区建设工程质量安全检测站广东佛山 528000摘要:在建筑桩基检测中,低应变反射法是一种最为常用的方法,在建筑桩基检测中应用低应变反射法能够有效的发挥桩基作用,提高工程的施工质量。

本文将针对桩基检测中的低应变反射法展开相关的讨论分析,为建筑桩基的施工提供可靠的支持和帮助。

关键词:建筑;桩基检测;低应变反射法;应用近年来随着我国社会经济的不断发展,建筑工程的规模和数量在不断的增加,人们对工程的质量和功能提出了更高的要求,在建筑工程施工过程中,桩基检测变得极为重要,桩基检测会贯穿工程施工的各个阶段,因此越来越多的装机检测技术应运而生。

在桩基检测技术中,最为常见的技术就是低应变反射法,即便反射法的应用会直接关系到桩基检测的质量和工程的质量,因此提高低应变反射法的质量是目前需要重点发展的问题。

一、低应变反射法在桩基检测技术不断发展的今天,桩基检测的质量控制是至关重要的,目前检测技术朝着多样化的方向发展,但是桩基检测技术中的低应变反射法,具有独特的优势和特点。

在桩基结构完整性检测方面,常用的方法有静载试验法、声波透射法、应力波反射法、高应变动力试验法等,已成为国内外实际工程中应用最广泛的检测技术。

它能有效地检测桩的完整性和成桩质量。

灌注桩在灌注混凝土时均在水下或地下进行,质量不易监控,易出现断桩、夹泥、离析、缩颈、缩颈膨胀等现象,影响工程桩质量检测的因素较多,而在实际应用中往往存在误判和疏漏,对工程安全和质量评价影响很大,应根据施工和工程地质条件,对桩身缺陷的位置和类型进行正确的检测和识别【1】。

沉管灌注桩和内夯沉管灌注桩的施工要求有哪些

沉管灌注桩和内夯沉管灌注桩的施工要求有哪些

锤击城管灌注装施工应该根据土壤土 质的情况和荷载的要求,分别选用单 打法不打法或者
追击城管灌注桩的施工应该符合,瓶 装基础的机装施工应该根据土质,服 装情况采取消除件,负面基础效应的 基础措施,确保承装的质量
钢管混凝土预制桩,或装装间的加工 质量方面,装管与装间的接触应该有 良好的,密封性
城管到设计的比较高之后应该立即检 查和处理装管内的静怡,进水,和村 庄间等情况,并立即混凝土
沉管灌注桩和内夯沉管灌注桩的施 工要求有哪些?
灌注桩是一种就位成孔,灌注混凝土或钢筋混凝土而制成的桩。常用的有:(1)钻孔灌注桩:用 螺旋钻机、潜水钻机等就地成孔灌注混凝土而成桩,施工时无振动、不挤土,但桩的沉降量稍大。 螺旋钻机宜用于地下水位以上的粘性土、砂土及人工填土等,钻削下来的土块沿钻杆上的螺旋叶 片上升排出孔外,孔径300mm左右,钻孔深度8~12m,根据土质和含水量选择钻杆。潜水钻机宜 用于粘性土、砂土、淤泥和淤泥质土等,尤宜于地下水位较高的土层中成孔。钻孔时为防止坍孔 用泥浆护壁。在粘土中用清水钻进,自造泥浆护壁;在砂土中应注入制备的泥浆钻进。利用泥浆 循环排除钻削下的土屑,钻至要求深度后要清孔以排除沉在孔底的土屑,减少桩的沉降量。在高 层建筑和桥梁等大型工程中推广应用的大直径钻孔灌注桩多用此法施工,桩径多在1m以上,桩底 部还可扩孔,单桩承载能力可达数千吨。(2)沉管灌注桩:用锤击或振动将带有钢筋混凝土桩靴 (桩尖)或活瓣式桩靴的钢管沉入土中,然后灌注混凝土同时拔管而成桩。用锤击沉管、拔管者称 锤击灌注桩;用激振器的振动沉管、拔管者称振动灌注桩。
《刚-柔性桩复合地基施工工法》其主要的工法特点是施工器械与传统器械并无差异,工艺实施 简单,安全可靠性高。可使地基基础工程工期缩短1/3~1/4时间。可使地基基础工程成本节约 20%~35%,节约了投资。

沉管钢筋砼灌注桩施工方案

沉管钢筋砼灌注桩施工方案1.设计准备在施工前,需要对工程进行详细的设计和计算。

根据土壤的承载能力和桩基的要求,确定桩的数量、直径和间距等参数。

同时,还需要制定桩身和桩顶的标高控制,并确定桩的质量要求。

2.材料准备进行施工前,需要准备好所需的材料。

主要材料包括钢管、钢筋、混凝土和灌注材料等。

钢管应符合国家标准,并进行验收检查。

钢筋的材质和数量要满足设计要求。

混凝土应使用优质水泥和骨料,保证强度和质量。

3.施工准备在施工前,需要进行场地平整和清理工作。

将桩位的土壤挖出,清除杂物和障碍物。

确定桩位的准确位置,并进行标记。

4.钢管下沉根据设计要求,选择合适的直径和长度的钢管,并通过机械设备将钢管沉入土壤中。

沉管时需要保证垂直度和水平度,确保桩的稳定性。

在沉管过程中,需要控制下沉的速度和深度,以防止桩身发生变形或损坏。

5.钢筋安装根据设计要求,将钢筋预先加工和剪裁,并将其放入钢管中。

在钢筋安装过程中,需要注意钢筋的间距和纵横交叉的连接。

钢筋的固定应牢固可靠,并与钢管和土壤相连接。

6.灌注混凝土在钢筋安装完毕后,开始灌注混凝土。

混凝土应按照设计要求进行配比,并使用搅拌车将混凝土运到施工现场。

在灌注过程中,需要控制流动性和浇注时间,确保混凝土能够充满整个钢管。

7.桩顶处理在混凝土凝固后,需要对桩顶进行处理。

可以使用打磨机器和其他设备将桩顶进行平整和修整。

桩顶的高度和标高要符合设计要求,并进行检查和验收。

8.施工验收完成施工后,需要对桩进行验收和检查。

主要包括桩的质量、控制标高、几何参数等方面。

如发现问题和不合格的情况,需要及时进行整改和修复。

总结:沉管钢筋砼灌注桩施工方案包括设计准备、材料准备、施工准备、钢管下沉、钢筋安装、灌注混凝土、桩顶处理和施工验收等步骤。

通过合理的施工方法和严格的质量控制,能够确保桩的质量和稳定性,达到设计要求。

软弱土地基的特点和几种常用的地基处理方法

软弱土地基的特点和几种常用的地基处理方法作者:路科盈来源:《商品与质量·学术观察》2013年第04期摘要:近年来许多重要的工程和复杂的工业厂房在软弱土地基上兴建,工程实践的要求推动了软弱土地基处理技术的迅速发展,地基处理的途径愈来愈多。

地基处理不仅应用于拟建工程,也可用于已建工程的地基加固处理,例如建筑物的加层扩建或对建成后出现的一些事故进行处理等。

本文作者对软弱土地基的处理提出了自己的看法。

关键词:软弱土;地基处理方法软弱土系指淤泥、淤泥质土和部分冲填土、杂填土及其他高压缩性土。

由软弱土组成的地基称为软弱土地基。

淤泥、淤泥质土在工程上统称为软土。

由于软土地基的承载力较低,如果不做任何处理,一般不能承受较大的建筑物荷载。

所以在软土地基上修建建筑物,必须重视地基的变形和稳定问题。

因此在软土地基上建造建筑物,要求对软土地基进行处理。

地基处理的目的主要是改善地基土的工程性质,达到满足建筑物对地基稳定和变形的要求,包括改善地基土的变形特性和渗透性,提高其抗剪强度和抗液化能力,消除其它不利影响。

下面我就介绍一下软弱土地基的特点和几种常用的地基处理方法。

1、软弱土地基的特征1.1 含水量高,孔隙比大。

据统计,软土的含水量一般为35%~80%,孔隙比为1~2。

1.2 压缩性较高。

软土的压缩系数在0.5~1.5MPa之间。

有些高达4.5MPa,且其压缩性往往随着液限的增大而增加。

1.3 抗剪强度很低。

软土的天然不排水抗剪强度一般小于20kPa,其变化范围约在5~25kPa。

1.4 渗透性较差。

软土的渗透系数一般在i×10-5至i×10-7mm/s(i=1,2…,9)之间。

因此软土层在自重或荷载作用下达到完全固结所需的时间很长。

1.5 具有显著的结构性。

特别是滨海相的软土,一旦受到扰动(振动、搅拌或搓揉等),其絮状结构受到破坏,土的强度显著降低,甚至呈流动状态。

软土受到扰动后强度降低的特性可用灵敏度表示。

怎样防止软土地基施工钢筋砼灌注桩缩径与断桩

怎样防止软土地基施工钢筋砼灌注桩缩径与断桩我所监理的一住宅小区工地上,在20#楼钢筋混凝土灌注桩施工过程中,曾经出现大面积地缩径现象。

由于该小区座落位置属湖滩地带,表层多为淤泥质土,设计采用沉管扩底施工工艺,现场施工难度较大,所以选择的都是常年打桩的施工队伍,施工经验较为丰富。

但做完桩基小应变试验后,仍然发现大面积的桩出现了不同程度地缩径现象,最严重的地方竟造成断桩,缩径的部位大都出现在-2.5m~-2m之间。

分析原因可能是沉管桩工艺属挤土施工,虽然施工时实行顺序跳打,仍不能避免土层对临桩的挤压,特别是上部比较软弱的土层,在施工后地面土隆起达2m之多。

由于表层土的隆起,使临桩在-2.5m~-2m范围内出现真空抽吸现象,致使该处出现缩径甚至断桩。

针对此情况,我们认真分析研究了对策:
1、针对原打完的桩缩径较严重的,进行补强处理;
2、未打的桩采用钢筋笼外焊接钢丝网法,在出现缩径和断桩的部位加焊钢丝网片,以避除地基土的扰动影响。

方法如图:
3、采用先进的超流态施工工艺(用螺旋钻成孔,细石混凝土高压注浆提钻)。

经过以上处理和改进后,小区内的桩基检测全部合格,均控制在规范许可范围内。

桩基础施工(灌注桩、预制桩)

2、钻孔过程中容易发生的质量问题及处理方法
1)塌孔 在成孔过程或成孔后,有时在排出的泥浆中不断出现气泡,有时 护筒内的水位突然下降,这是塌孔的迹象。其形成原因主要是土质松 散、泥浆护壁不好、护筒水位不高等所致。 处理方法:探明塌孔位臵,将砂和黏土的混合物回填到塌孔位臵 1m-2m,如塌孔严重,应全部回填,等回填物沉积密实再重新钻孔。 2)缩孔 缩孔是指孔径小于设计孔径的现象。是由于塑性土膨胀造成的, 处理时可反复扫孔,以扩大孔径。 3)斜孔 桩孔成孔后发现较大垂直偏差,是由于护筒倾斜和位移、钻杆不 垂直、钻头导向部分太短、导向性差、土质软硬不一或遇上孤石等原 因造成。 处理方法:在偏斜处吊放钻头,上下反复扫孔,直至把孔位校直; 或在偏斜处回填砂黏土,待沉积密实后再钻。
3、制备泥浆 泥浆的作用: (1)在孔内产生较大的静水压力,可防止坍孔; (2)泥浆向孔外土层渗漏,在钻进过程中,由于钻头的活 动,孔壁表面形成一层胶泥,具有护壁作用,同时将孔内外 水流切断,能稳定孔内水位; (3)泥浆比重大,具有挟带钻渣的作用,利于钻渣的排出。 此外,还有冷却机具和切土润滑作用,降低钻具磨损和发热 程度。 泥浆的要求: 一般比重以1.1~1.3为宜,在冲击钻进大卵石层时可用 1.4以上,黏度为20s,含砂率小于6%。在较好的黏性土层 中钻孔,也可灌入清水,使钻孔内自造泥浆,达到固壁效果。 调制泥浆的黏土塑性指数不宜小于15。
底沉积物
2、掏渣清孔 用掏渣筒掏清孔内粗粒钻渣,适用于 冲抓、冲击成孔的摩擦桩;
3、换浆清孔 正、反循环旋转机可在钻孔完成后不 停钻、不进尺,继续循环换浆清渣,直至达到清理泥浆的 要求。它适用于各类土层的摩擦桩。 清孔应达到的要求:清孔应满足《公路桥涵地基与基 础设计规范》(JTG D63—2007)对沉渣厚度的要求:摩 擦桩,d (桩的直径)≤1.5m时,t(桩端沉渣厚度) ≤300mm;d >1.5m时,t ≤500mm,且0.1<t/d<0.3;端承桩 d ≤1.5m时,t ≤50mm;d >1.5m时,t ≤100mm。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1 软一可塑. . 0 中高压缩性. 低强度局部缺失 1 0 流塑. . 1 中高压缩性. 低强度. 局部缺失 1 0 欠均质. . 5 高压缩 陛. 低强度. 分布场中南部
24 — 淤泥质粉质粘土
24 —A 粉砂 24 — B 淤泥质粉质夹土
2 5 粉 砂 —
1—. . 6 7 1
l 0 流塑 . 土透镜 体零 星分 布 _ l 软弱
3l 一 A 粉质粘土与粉砂互层 . l. 8 一4 3 3
32 — 粉 土夹砂
32 砂 —A 粉 3 3 粉 细砂 —
1. 2. 4 —1 1 2
1.一 9 55 l. 8 1.— 27 5 2. 8
2 . 4
2 0 年第 4期( 07 总第 8 ) 2期
及 工程地质 特征 见表 l : 由表 l 层 分布 情况 知 , 土 本工 程 地基 土 层分
合理 组织 流水施工 是关键 。并根
布复杂 、 不均匀 , 总体呈现软弱状态 , 且有的软弱 (1 × 0 . 一次投 入 8台桩机 , 10 10 m) 9 在对称线两 土层为厚度较大 、 对工程条件灵敏度较高的淤泥 侧 各安排 4台 ; 辐 流池 、 对 二沉 池 (8 5m 直 径 ) 4— 2 和流塑状粉质粘土等。因此 , 桩基施 工时应制订 的 圆 形 池 , 桩必 须 先 从 池 子 中心 开 始 , 以先 打 所 质量 保证措施 , 并经 试桩成 功后方 可实施 。 安排 l 台桩机从中心部位逐圈向外施工 , 待有足
维普资讯
20 0 7年第 4期( 总第 8 期 ) 2
南京市政
钢筋混凝土沉管灌注桩在软土地基条件下的施工
王 步州 钟 明华
( 南京市江心洲污水处理厂扩建工程指挥部 , 2 0 1 ) 10 9
基的承载及抗拔的工程需要。本工程地处长江江
1 工程概 况
土层 分布 情况及 工程 地质 特征 表 1
分层
名称
土层埋深 平均厚度 0 一. . 1m 3 7 1_. .4 4 4

l 耕植土
2 l 粉质粘土 一 23 — 粉质夹砂 2 2 淤泥质粉质粘土夹土 5 3 — 0 —. 0
0 松散 、 . 6 高压缩性 、 低强度
1. 中密实. 8 0 低压缩性. 中高强度 6 0 中密实. . 0 低压缩性. 中高强度
作者简介 : 王步州(9 4一 )男 , 16 , 工程师 , 现任指挥部综合业务部部长 , 主要从事市政工程建设管理工作 。
维普资讯
王步州 钟明华. 钢筋混凝土沉管灌注桩在软土地基条件下的施工
22 水 文地 质条 件 .
够的作业面时 , 再进入 l 台桩机 , 2台桩机各从相
拟建场地位于江心洲 , 其西北方 向为长江主 反方向 , 由内向外逐圈打桩 。桩机的投入按上述 航道 , 东南为长江汊流夹江 , 长江水位年平均标 原则 , 先施工 单体桩数量多的项 目, 后施工单体 高50 . m左右 , 0 年最高水位多年平均值 8 0 极 桩数 量少 的项 目, . m, 2 由于 采取 了 上述施 工 原则 和 流 端最高水位 1. 15 年 8 1 0 m(9 4 2 月 7日)极端最 水施工 的程序 , , 从而确 保了工期 要求 。
2 一 1 . l. 6 3 1 一 21 . l. 9
27 l. . 1 一 3
4 0 流塑. . 1 高压缩性. 低强度. 西薄东 中部厚
2 0 松散. . 1 中压缩 陛. 低强度. 透镜体 出现 3 6 流塑. . 0 高压缩性. 低强度. 局部分布
44 稍密 . 缩 陛. 强度 . 部分布 .0 中压 中低 西
处理 2 6万 吨 的 一级 污水 处 理 基 础 上 扩 建 为 6 4
2 工 程水 文地 质 条 件及 施 工重 点
万吨二级污水处理 。该工程基础采用钢筋砼沉管 分 析 灌注桩 , 桩径 3 7桩长 lm 2m不等 , 7, l 一4 桩间距 23 - m不等 , 一期工程灌注桩总数为 187 0 9 根桩 , 2 1 工程地 质条 件 . 根 据工 程 勘察 地质 报 告 , 工程 地 质 自上 而 本 二期工程灌注桩总数为 78 22根桩 ,现 已全部施 工完成 , 有效地解决了江心洲复杂地质 条件下地 下是 一个 软 一硬变 化 的土 层 , 体 土层 分 布J 具 隋况
稍密. 中高压缩性. 局部缺失
1 0 稍 一中密. . 3 中强度 . 呈透镜 体零 星分 布 28 中密实 . . 0 中低压缩 性 . 度局 部缺 失 中强
3 4 中细砂 _ 35 - 粉砂
收稿 日期 :0 70 - 5 20-80 ;
1. 2 . 8 —6 2 2 3. 45 7—5 7
25 —A 粉质粘土夹粉土 3 l 粉砂 一
3 l 粉 质粘 土 一B
5 l. 一4 7 7 一6 . l. 0 0
l. l. 1 一 65 2
1 0 流塑. . 5 高压缩性. 低强度透 镜体状零星分布 6 0 稍中密. . 0 高压缩性. 低强度. 局部缺失 2 0 稍密土. . 7 流型中高压缩性局 部分布
江 心 洲 污 水 处理 厂位 于 南京 市 河 西新 城 区
心洲 岛 , 地质水文 条件复杂多变 , 一般不宜采用 沉管 灌注桩施工 , 然而施工过程 中, 根据具体情
况, 采取 了相 应措 施 , 合理 组织 流 水作 业 , 确 并 在
江心洲岛 中东部 , 占地面 积 2 . 8 3万 i , 5 n 主要为 保 工程 质量 和工期 的条件 下 , 完成了施 工任 务。 大型池 体构 筑物 及 部分 附 属单 体 工程 , 是在 原 日
相关文档
最新文档
