路肩挡土墙施工组织设计
路肩挡土墙施工方案

路肩挡土墙施工方案路肩挡土墙施工方案一、项目概述本项目是在道路边缘设置路肩挡土墙,用于固定和保护道路边缘土壤,防止土壤侵蚀和坡体滑坡,同时提高道路的安全性和稳定性。
二、施工工艺流程1. 土壤开挖:根据设计要求和线路规划,选定挡土墙位置,并根据工程量进行土方开挖,形成挡土墙基础。
2. 基础处理:在挡土墙基础上进行清理和压实,确保基础平整坚实。
3. 挡土墙建设:采用砌石挡土墙,依照设计要求进行砌筑。
可以选择石材或混凝土块进行砌筑,石材砌筑要求石块形状规则、接缝填充坚实,混凝土块砌筑要求接缝规整,同时砌筑过程中要保证挡土墙的垂直度和水平度。
4. 排水系统安装:在挡土墙顶部设置排水管道,以排除墙内的积水,避免墙体渗漏。
5. 完善挡土墙结构:加固挡土墙结构,设置梯度块和锚杆,以增加挡土墙的稳定性和抗震能力。
三、施工注意事项1. 施工前要进行充分的地质勘探和土壤测试,确定土壤的承载能力和稳定性,从而选择合适的挡土墙结构。
2. 挡土墙的建设要满足设计要求和标准,坚固稳定,并在施工中保证施工质量。
3. 施工过程中要注意安全,设置警示标识,并配备必要的安全防护设施,防止意外伤害的发生。
4. 挡土墙施工过程中要及时调整和控制坡度,保证挡土墙的平整度和垂直度。
5. 挡土墙的材料选择应考虑到环境要求和工程要求,具有足够的抗压和抗风化能力。
6. 施工完毕后,要进行验收和整理,确保挡土墙的质量和美观。
四、施工计划和进度1. 施工前准备:包括土壤测试、设计方案确定、设备和材料准备等。
2. 基础处理:安排人员进行土方开挖和基础处理工作,按照计划完成。
3. 砌石挡土墙:按照设计要求进行砌筑,确保施工质量。
4. 排水系统安装:在挡土墙顶部设置排水管道,保证排水通畅。
5. 完善挡土墙结构:加固挡土墙结构,提高抗震能力。
6. 阶段性验收:对施工过程进行阶段性验收,确保施工质量。
7. 施工总验收:对挡土墙进行总体验收,包括结构和美观等。
路肩施工方案及施工组织设计

路肩施工方案及施工组织设计一、引言随着社会经济的发展和交通需求的增长,道路建设已成为我国基础设施建设的重点之一。
路肩施工是道路建设的重要组成部分,其施工质量和进度直接影响到整个道路工程的成功与否。
因此,制定合理、有效的路肩施工方案及施工组织设计,对确保工程质量和进度具有重要意义。
二、路肩施工方案路肩施工方案主要包括路肩墙施工和路肩挖方施工两个方面。
1、路肩墙施工路肩墙施工应采用分段、分级施工的方法,以控制施工速度和保证施工质量。
具体步骤如下:(1)测量放样:根据设计图纸,对路肩墙的位置、高程进行精确测量,确定施工范围和高度。
(2)基坑开挖:根据测量放样结果,采用挖掘机进行基坑开挖,人工配合清理。
(3)模板安装:根据设计图纸,安装路肩墙模板,确保模板的平整度和稳定性。
(4)混凝土浇筑:在模板内浇筑混凝土,振捣密实,确保路肩墙的强度和稳定性。
(5)养护:混凝土浇筑完成后,应进行养护,确保路肩墙的质量。
2、路肩挖方施工路肩挖方施工应采用安全、快速的施工方法,以减少对周围环境的影响。
具体步骤如下:(1)测量放样:根据设计图纸,对路肩挖方的位置、高程进行精确测量,确定施工范围和深度。
(2)土方开挖:根据测量放样结果,采用挖掘机进行土方开挖,人工配合清理。
(3)边坡修整:在开挖完成后,应立即对边坡进行修整,确保边坡的平整度和稳定性。
(4)压实:在边坡修整完成后,应立即进行压实,确保路肩的稳定性和承载能力。
三、施工组织设计施工组织设计是确保路肩施工顺利进行的关键因素之一。
应根据工程实际情况,制定合理的施工组织设计。
具体步骤如下:1、人员组织:应根据工程量和工期要求,合理配置施工人员和管理人员。
应明确各岗位的职责和权限,确保施工过程的协调和有序。
2、设备配置:应根据工程实际情况,选择合适的施工设备和机具。
应制定设备使用计划和维护计划,确保设备的正常运行和使用寿命。
3、材料采购:应根据工程需要,选择符合设计要求的材料。
路肩挡土墙施工组织设计文字说明

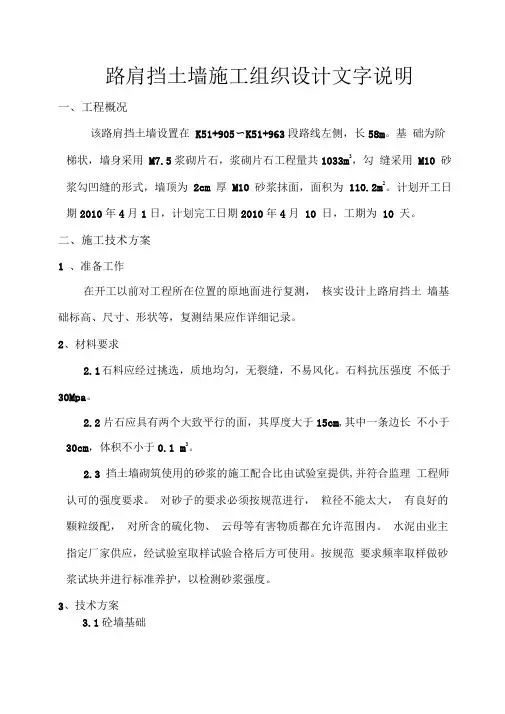

路肩挡土墙施工组织设计文字说明一、工程概况该路肩挡土墙设置在K51+905〜K51+963段路线左侧,长58m。
基础为阶梯状,墙身采用M7.5浆砌片石,浆砌片石工程量共1033m3,勾缝采用M10 砂浆勾凹缝的形式,墙顶为2cm 厚M10 砂浆抹面,面积为110.2m2。
计划开工日期2010年4月1日,计划完工日期2010年4月10 日,工期为10 天。
二、施工技术方案1 、准备工作在开工以前对工程所在位置的原地面进行复测,核实设计上路肩挡土墙基础标高、尺寸、形状等,复测结果应作详细记录。
2、材料要求2.1石料应经过挑选,质地均匀,无裂缝,不易风化。
石料抗压强度不低于30Mpa。
2.2片石应具有两个大致平行的面,其厚度大于15cm,其中一条边长不小于30cm,体积不小于0.1 m3。
2.3 挡土墙砌筑使用的砂浆的施工配合比由试验室提供,并符合监理工程师认可的强度要求。
对砂子的要求必须按规范进行,粒径不能太大,有良好的颗粒级配,对所含的硫化物、云母等有害物质都在允许范围内。
水泥由业主指定厂家供应,经试验室取样试验合格后方可使用。
按规范要求频率取样做砂浆试块并进行标准养护,以检测砂浆强度。
3、技术方案3.1砼墙基础K51+905〜K51+963段基础应经监理工程师验收合格后方可开始基础施工。
当基础开挖至设计标高时若为软土层,不能满足设计的地基承载力时,应经监理工程师批准后,采用换填加固或加深加大基础尺寸方法处理。
浸水和近沟路基的挡土墙基础的设置深度,应低于冲刷线50cm,基础有渗水时,应及时排除。
基础施工前,应将地基进行清理使之符合设计图纸要求,当地基干燥时应洒水湿润。
如果是岩石地基时,先铺一层厚20〜30mm 厚水泥砂浆并在凝结前进行基础施工。
3.2片石砌筑(1)砌筑时必须两面立杆挂线或样板挂线,外面线应顺直整齐,逐层收坡,内面线可大致调顺,在砌筑过程中应经常校正线杆,以保证砌体各部尺寸符合图纸要求。
俯斜式路肩挡土墙施工方案

俯斜式路肩挡土墙施工方案一、前期准备工作1.施工单位应向有关部门申请施工许可,并申请施工用地。
2.对施工用地进行规划和测量,并确保场地平整,适合挡土墙施工。
3.进行现场勘测,了解地质情况、水文情况和环境要求,根据勘测结果制定设计方案。
二、材料准备1.挡土墙主要材料包括混凝土、钢筋、水泥、石子、沙子等。
2.根据设计方案和需求,预先准备好所需的材料,确保施工不受材料供应的限制。
三、土方开挖与处理1.根据设计要求,对施工场地进行土方开挖,确保挡土墙的基础平整。
2.挖掘土方时要注意控制坡度和高度,避免坡面坍塌的风险。
3.开挖土方后,对挖掘后的土方进行处理,堆放在指定区域,并进行分类、固化或运输处理。
四、基础施工1.根据设计要求,进行挡土墙基础的浇筑。
2.首先进行基坑的定位和标线,确保基础施工的准确性。
3.根据地质和设计要求,选择适当的基础类型,常见的有钢筋混凝土梁、承台等。
五、挡土墙结构施工1.根据设计方案,进行挡土墙结构的施工。
2.首先进行挡土墙的钢筋绑扎工作,保证钢筋的正确位置和连接。
3.钢筋绑扎完成后,进行模板的安装,并进行验收,确保模板的质量和稳定性。
4.混凝土的浇筑应按照一定的高度进行,以避免坍塌的风险。
5.在混凝土浇筑后,进行定向振动和压实,确保混凝土的密实性。
六、挡土墙的面层施工1.挡土墙的面层施工包括防水层和保护层的施工。
2.防水层可以选用沥青、聚酯防水卷材等材料,确保挡土墙的防水性能。
3.保护层可以使用杜绝剂、抗腐蚀喷涂剂等材料,提高挡土墙的耐久性和抗风化能力。
七、施工验收1.施工完成后,进行工程验收,以确保挡土墙的质量和安全。
2.工程验收过程中,应进行质量检查,检查挡土墙的平整度、牢固度以及其他安全要求。
3.向有关部门报备挡土墙的施工完成情况,并申请验收合格证。
以上是一个俯斜式路肩挡土墙施工方案的大致步骤和措施,施工过程中需要严格按照设计要求进行,确保挡土墙的稳定性和安全性。
同时,施工过程中要注意监测挡土墙的变形和应力,及时采取措施进行修复,确保挡土墙的长期稳定性。
路肩施工方案及施工组织设计

路肩施工方案及施工组织设计【路肩施工方案及施工组织设计】一、任务背景近年来,随着城市交通的不断发展,道路建设和维护工作变得越来越重要。
路肩作为道路的重要组成部份,对于交通流畅和行车安全起着至关重要的作用。
为了确保道路的正常使用和维护,需要制定合理的路肩施工方案及施工组织设计。
二、路肩施工方案1. 方案目标路肩施工方案的目标是确保施工过程中的安全和质量,最大限度减少对交通的影响,并保证施工期间道路的正常通行。
2. 施工内容根据实际情况,路肩施工内容包括路肩修复、路肩加宽、路肩硬化等,具体施工内容根据道路现状和需求确定。
3. 施工步骤(1)勘察和设计:对道路的路肩进行勘察和设计,确定施工方案和施工参数。
(2)材料准备:根据设计要求,采购所需的路肩施工材料,包括路肩砂石、水泥、沥青等。
(3)施工准备:清理施工现场,确保施工区域的安全和通行。
(4)路肩施工:按照设计要求进行路肩施工,包括路肩修复、加宽、硬化等。
(5)施工质量检验:对施工完成的路肩进行质量检验,确保施工质量符合要求。
(6)完工验收:完成施工后,进行完工验收,确保施工结果符合设计要求。
4. 施工安全措施为确保施工过程中的安全,需要采取以下措施:(1)设置施工警示标志,提醒驾驶人注意施工区域。
(2)设置施工隔离带,将施工区域与行车道分开,确保施工人员和车辆的安全。
(3)配备专门的施工人员,确保施工过程中的安全和顺利进行。
(4)施工现场要做好防火、防爆等安全措施,确保施工过程中不发生事故。
三、施工组织设计1. 组织机构(1)项目经理:负责整个施工过程的组织和协调。
(2)技术人员:负责施工方案的制定和技术指导。
(3)施工人员:根据需要进行招聘和培训,确保施工人员的素质和技术能力。
2. 施工计划根据实际情况和施工内容,制定施工计划,包括施工时间、施工区域、施工步骤等。
同时,要考虑交通流量和行车需求,合理安排施工时间,尽量减少对交通的影响。
3. 施工资源根据施工需要,合理配置施工资源,包括人力、物力和财力等。
挡土墙施工组织设计

挡土墙施工组织设计一、项目背景挡土墙是一种常用的土木工程结构,用于抵御土体的侧压力,保护建造物或者道路的稳定。
本项目旨在设计挡土墙的施工组织,确保施工过程安全、高效、质量可控。
二、施工组织设计内容1. 施工组织原则- 安全第一:确保施工过程中的安全措施得到充分落实。
- 资源合理利用:优化施工资源配置,提高施工效率。
- 质量可控:制定详细的施工方案,确保施工质量达到设计要求。
2. 施工组织机构- 项目经理:负责整个施工过程的组织、协调和管理。
- 技术负责人:负责施工方案的制定和技术指导。
- 安全员:负责安全管理和事故预防。
- 施工人员:按照施工方案进行具体施工。
3. 施工准备- 调查勘测:对施工区域进行详细勘测,了解地质情况和地形地貌。
- 设计方案:根据勘测结果制定合理的挡土墙设计方案。
- 材料准备:根据设计方案采购所需的材料,并进行检验合格。
- 施工设备准备:根据施工方案确定所需的施工设备,并进行检修和调试。
4. 施工步骤- 地基处理:清理施工区域,进行地基处理,确保地基稳定。
- 基础施工:按照设计方案进行基础施工,包括基础开挖、钢筋绑扎、混凝土浇筑等。
- 墙体施工:按照设计方案进行挡土墙墙体的施工,包括土方开挖、土方回填、墙体砌筑等。
- 排水系统安装:根据设计要求安装排水系统,确保挡土墙的排水畅通。
- 防护措施:设置防护网、警示标志等,确保施工现场安全。
5. 施工质量控制- 施工方案审核:施工方案应经过专业人员审核,确保其合理性和可行性。
- 施工过程监控:通过现场巡查和监控设备,对施工过程进行实时监测。
- 质量检验:对施工过程中的关键节点进行质量检验,确保施工质量符合要求。
- 质量整改:如发现施工质量问题,及时进行整改,确保施工质量达标。
6. 安全管理- 安全培训:对施工人员进行安全培训,提高其安全意识和应急处理能力。
- 安全检查:定期进行安全检查,发现问题及时整改。
- 安全防护:设置安全警示标志,配备必要的安全防护设施。
俯斜式路肩挡土墙施工方案

俯斜式路肩挡土墙施工方案
一、工程概况
1.1 工程背景
本工程位于XX市某地,为一俯斜式路肩挡土墙施工项目。
### 1.2 工程要求根据设计要求,本项目需要施工一座高度达到3米的俯斜式路肩挡土墙。
二、施工准备
2.1 材料准备
•水泥
•碎石
•砂浆
•钢筋
•过滤层材料 ### 2.2 设备准备
•砼搅拌机
•铲车
•抹灰机
•平地机
•打桩机
三、施工步骤
3.1 基础处理
3.1.1 清理基地
首先清理基地表面,去除杂物和碎石等,并确保基地平整。
#### 3.1.2 打桩根据设计要求,在基地上打桩固定支撑墙体。
3.2 墙体施工
3.2.1 制备砂浆
将水泥、砂子和适量的水搅拌成砂浆。
#### 3.2.2 筑墙将预制的模板架在基础上,倒入砂浆,用抹灰机将墙面抹平。
3.3 铺设过滤层
3.3.1 铺设过滤层
在墙体背后铺设过滤层材料,用钢筋加固。
#### 3.3.2 结构加固对墙体进行结构加固,确保墙体牢固。
四、质量和安全要求
4.1 质量要求
•墙体平整、无裂缝
•结构牢固、不易倾斜 ### 4.2 安全要求
•施工人员需佩戴安全帽、安全鞋等个人防护装备
•遵守施工现场安全操作规程
五、总结
通过以上施工步骤,俯斜式路肩挡土墙施工完成。
在施工中,加强质量和安全管理,确保工程质量,保障施工人员安全。
路肩挡土墙施工方案

路肩挡土墙施工方案1. 引言在道路建设和维护过程中,为了保证道路的稳定性和可行性,常常需要进行路肩挡土墙的施工。
路肩挡土墙是指用于支撑路肩和防止土地滑坡的墙体结构。
本文将介绍一种常见的路肩挡土墙施工方案。
该方案包含挡土墙的设计、材料选取、施工过程和质量控制等内容。
2. 设计在进行路肩挡土墙施工之前,首先需要进行挡土墙的设计。
设计的主要考虑因素包括挡土墙的高度、倾斜角度、墙体材料以及反力的计算等。
设计应根据实际情况进行,以确保挡土墙的稳定性和安全性。
3. 材料选取挡土墙的材料选取直接影响到施工的质量和耐久性。
常见的挡土墙材料包括混凝土、钢筋混凝土和石头等。
选择材料时应综合考虑材料的强度、耐腐蚀性以及成本等因素。
同时,还要考虑到施工的可行性,确保选取的材料能够满足施工的要求。
4. 施工过程挡土墙的施工过程主要包括基坑开挖、基础施工、墙体砌筑和后期处理等步骤。
4.1 基坑开挖在进行基坑开挖时,应根据设计要求进行开挖,并注意考虑到基坑的安全问题。
开挖后,应进行排水处理,确保基坑内的积水不影响后续施工。
4.2 基础施工基础施工是挡土墙施工的重要环节。
基础施工包括基础的浇筑和加固等工作。
浇筑基础时,应确保基础的平整和强度,并根据设计要求进行加固工作。
4.3 墙体砌筑墙体砌筑是挡土墙施工的核心步骤。
墙体砌筑应根据设计要求进行,并注意保证墙体的垂直度和水平度。
墙体砌筑时,应使用适当的材料和工艺,以确保墙体的稳定性和防水性。
4.4 后期处理施工完成后,还需要进行一些后期处理工作。
后期处理包括墙体表面的处理、水泥养护等。
这些工作能够提高挡土墙的美观度和耐久性。
5. 质量控制为了确保挡土墙施工的质量,需要进行严格的质量控制。
质量控制主要包括施工过程的检查和质量记录的整理。
在施工过程中,应进行常规的检查,确保每个环节的质量达标。
同时,还应及时记录施工过程中的关键数据,以备后续参考。
6. 总结本文介绍了一种常见的路肩挡土墙施工方案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
左侧路肩挡土墙施工组织设计一、工程概况:K74+060〜K74+160左侧防护采用路肩挡土墙防护,挡土墙墙高9米至16米不等,墙身厚1.35米至2. 9米不等;挡土墙墙高小于14米采用7. 5#浆砌片石共计3096. 42m3,挡土墙墙高大于14米采用15#片石栓共计594. 54 m3;挡土墙每隔10米〜15米设一道2cm宽沉降伸缩缝,挡土墙的基础底面应埋置在地面线以下不小于50cm,若受水流冲刷应埋在冲刷线以下,地基应力浆砌片石挡土墙为250 Kpa.片石栓挡土墙为oOOKpao二、施工机械及人员安排:1、施工机械设备见进场设备报验单2、人员安排三、施工计划安排:四、主要施匸方案:1、对材料的要求1.1石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不宜小于150mm。
片石中部厚度不应小于200mm:石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。
1.2砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。
1.3石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpao1.4石砌体所用砂浆为7. 5#水泥砂浆,其品种与强度等级应符合设计要求。
2、施工准备2.1审核图纸,计算放样资料;2.2制作坡度架,准备施工机械设备;2.3现场施工放样,测放控制桩,护桩。
3、片石砌体施工3.1片石基础施工⑴按设讣图纸标高、尺寸采用机械开挖基坑,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑:出自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填。
⑵砌毛石基础应双面拉线,采用“铺浆法”砌筑(即先铺砂浆,再摆砌石块, 最后砂浆填缝、填塞小石块于大缝中)。
砌第一皮最底层毛石基础时,按所放的基础边线砌筑,先在基坑底铺设砂浆,再将有较大平面的石块面向下铺砌在砂浆±;第二皮以上各皮则按准线砌筑;⑶砌筑每一皮片石时,应分皮卧砌,并应上下错缝、内外搭砌,不得釆用先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采用先填塞碎石块后塞砂浆或干填碎石块的方法;⑷片石基础的灰缝厚度宜为20-30mm,砂浆应饱满,大小石块间均不得有直接接触或无砂浆的现象。
⑸片石基础的每一皮内均应每隔2m长设置一块拉结石。
基础宽度小于、等于400mm时,拉结石长应与基础宽度相同;基础宽度大于400mm时,可采用两块拉结石内外搭接砌筑,其搭接长度不应小于150mm,且其中一块长度不应小于该皮基础宽度的2/3。
⑹片石基础的转角处和交接处应同时砌筑,不能同时砌筑时应留斜槎,斜槎长度不应小于其高度,斜槎面上的毛石不得用砂浆找平;在斜槎处继续接砌片石基础时,应先将斜槎石面清理干净、浇水润湿后,方可砌筑。
(7)每2-3皮为一工作层,工作层中水平缝应大致找平,且竖缝错开不小于 80cm,斜向通缝不的超过两皮.3.2片石墙体施工⑴砌筑毛石墙,采用“铺浆法”,顺墙面线支立好坡度架,沿坡度架双面拉准线,第一皮按墙边线砌筑,以上各皮均按准线砌筑。
⑵毛石墙的第一皮、转角处、交接处、沉降缝处,应用较大的平毛石砌筑。
灰缝厚度宜为20-30mm,砂浆饱满,不得有干接、空缝现象;石缝间较大空隙应先填砂浆后塞碎石块。
⑶毛石墙应分皮卧砌,各皮石块利用其自然形状,经适当凿打修整,使之能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得釆用侧立石块与外侧,中间填心的砌法。
毛石墙上,不得有尖石向下或斜尖向外的铲口石、上宽下尖三角形的斧刃石和仅在两端搭在下面石块上的过桥石。
⑷毛石墙必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m'墙面至少设置一块,且同一皮内的拉结石中间距离不大于2m。
墙厚等于或小于 400mm时,拉结石长度应与墙厚相等;墙厚大于400mm时,可用两块拉结石两面搭砌,搭接长度不小于150mm,且其中一块的长度不应小于墙厚的2/3。
⑸浆砌片石挡土墙每天的砌筑高度不应超过1. 2m。
⑹砌筑挡土墙时,除应满足上述要求外,还应注意以下儿点:每砌2-3皮毛石为一个分层高度,应找平一次;每皮应大体找平,外露墙面的灰缝宽度以 20-30mm为宜,上下皮毛石的竖向灰缝应相互错开80mm以上斜向通缝不许超过两层;挡土墙泄水孔为eiOcm,间距3米,上下交错布置;地面线以上挡土墙后面设30cm砂砾垫层,砂砾垫层和底部应用0. 3〜0. 5米厚的胶泥(或其他不透水材料)封闭,以防止水下流。
(7)砌体勾缝采用凸缝,勾缝砂浆不低于M10,且勾缝砂浆嵌入砌缝不小于2cm,当不足2cm时,应掏槽够2cm.(8)沉降缝应上下贯通、竖直、且与基础沉降缝对齐,沉降缝中严禁有砂浆、石块等杂物。
砌体每隔1-2M就填塞一次沥青。
沉降缝从露面应勾2-3cn)顺直缝。
(9)砌体施工完毕后墙背应大致找平,不平整处应以砂浆找平,然后再回填土。
4、片石確挡土墙施工4.1施工要求浇注栓前,应对支架、模板、钢筋和预埋件进行检查,并做好记录,符合设计要求后方可浇注。
模板内的杂物、积水和钢筋上的污垢应清理干净。
模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
浇注磴前,应检查絵的均匀性和坍落度。
自高处向模板内倾卸栓时,为防止栓离析,应符合下列规定:4.1. 1从高处直接倾卸时,其自曲倾落高度不宜超过2m,以不发生离析为度。
4. 1. 2当倾落高度超过2m时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过10m时,应设置减速装置(在串筒的不同高度设多向挡板)。
4.1.3在串筒出料筒下面,栓堆积高度不宜超过lm=3)栓应按一定厚度、顺序和方向分层浇注,应在下层栓初凝或能重塑前浇注完成上层栓。
上下层同时浇注时,上层与下层前后浇注距离应保持1. 5m以上。
在倾斜面上浇注栓时,应从低处开始逐层扩展升高,保持水平分层。
4. 1.4浇注磴使用插入式振动器时,移动间距不应超过振动器作用半径的1. 5倍; 与侧模应保持50-100mm的距离;插入下层碗50T00mm:每一处振动完毕后应边振动边徐徐提出振动棒;应避免振动棒碰撞模板、钢筋及其他预埋件。
对每一振动部位,必须振动到该部位絵密实为止。
密实的标志是絵停止下沉, 不再冒出气泡,表面呈现平坦、泛浆。
4. 1.5 ft的浇注应连续进行,如因故必须间断时,其间断时间应小于前层栓的初凝时间或能重塑的时间。
栓的运输、浇注及间歇的全部时间不得超过表的规定,当需要超过时应预留施工缝。
且便于施工的部位,并应按下列要求进行处理:(1)应凿除处理层栓表面的水泥砂浆和松软层,但凿除时,处理层磴须达到下列强度:①洗凿毛时,须达到0. 5Mpa;②用人工凿除时,须达到2. 5Mpa;③用风动机凿毛时,须达到lOMpa;(2)经凿毛处理的栓面,应用水冲洗干净,在浇注层次栓前,对垂直施工缝宜刷一层水泥净浆,对水平缝宜铺一层厚度为10-20mm的1: 2的水泥砂浆。
(3)施工缝为斜面时应浇注成或凿成台阶状。
(4)施工缝处理后,须待处理层栓达到一定强度后才能继续浇注栓。
需要达到的强度,一般最低为1. 2Mpa,当结构物为钢筋栓时,不得低于2. 5Mpao4. 1.7在浇注过程中或浇注完成时,如栓表面泌水较多,须在不扰动已浇注栓的条件下,采取措施将水排除。
继续浇注栓时,应查明原因,釆取措施减少泌水。
4.1.8结构磴浇注完成后,对栓裸露面应及时进行休整、抹平,待定浆后再抹笫二遍并压光或拉毛。
当裸露面面积较大或气候不良时,应加盖防护,但在开始养生前,覆盖物不得接触栓面。
4. 1.9浇注栓期间,应设专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有松动、变形、移位时,应及时处理。
4. 1. 10掺加片石技术要求(1)片石掺加前应清除表面的杂物、泥土(2)片石掺入量一般不超过总坊工体积的25%,施工控制在20%,掺入时不可乱投乱放,石块应分布均匀,净距不小于100mm,距结构侧面和顶面的净距不小于150mm,石块不得接触预埋件,不可直接接触基底、模板(3)施工完毕及时覆盖养生15天。
四、质量保证措施1、以合同文件要求和设计图纸为依据,以技术规范为标准,制定项目创优规划,确定各分项□的质量管理口标和各匸序的质量管理标准,以工序质量标准的实现来保证分项LI质量LI 标的实现,以分项质量LI标的实现来保证工程项LI质量创优目标的实现。
2、进一步建立和完善IS09002质量管理和保证体系,推行TQC全面质量管理,积极开展群众性的QC小组活动,使构成整个工程的各个环节,各种因素都得到有效的控制。
3、实行项LI经理质量负责制和技术质量双向承包责任制,逐层签定技术质量责任状,以激发全体参与项LI施工人员的创优积极性,促进工程质量的提高。
4、加强教育,贯彻制度,科学管理,促进创优。
在整个工程施工中力求做到“五不施工”(施工图未复核、测量未复核、材料未实验或无合格证、技术未交底、隐蔽工程未签证不施工);“三不交接”(无自检记录、无施工记录、无专职质检人员签字不交接);“三教育”(工前培训、工中指导、工后讲评)。
5>加强现场质量控制和质量检查。
按照合同文件和技术规范的规定,设立丄地试验站和质量监测站,配备满足检测需要的各种测试仪器设备,对工程所用的各种材料、设备和施工的各工序进行有效的检测控制。
6、施工中采用先进的施工工艺和精良的施工设备,不断优化施工组织设计方案,推广应用“四新”成果,突破创优难点,以先进的技术和科学的管理确保创优目标。
大力组织“两化”施工,使工程质量一次成优。
7、虚心听取和接受工程师及其代表的指导和监督,坚决执行工程师及其代表的指示,及时落实工程师及代表的改进意见。
捉供满足工程师及其代表在现场检测需要的人员和仪器设备,搞好与工程师及其代表的配合工作,同心协力创优。
8、作好各种试验、检测记录,为施工提供准确可靠的各种数据,收集整理工程质量和施工技术资料,及时编制竣工文件。
9、坚持内审员制度,落实IS09000质量体系程序,以过程质量确保工程质量。
10、建立施工与建设、监理、设计各方组成的质量监控网络,使整个工程在施工过程中始终处于受控状态。
五、安全保证措施:1、成立环境保护领导机构:项目部成立环境保护委员会,指定一名副经理负责环境保护工作的组织领导、规章制度的制订和检查落实。
各工程队成立环境保护领导小组,队主管领导任小组组长,各施工工长及后勤保障部门负责人为成员,负责日常性的环境保护工作的检查和落实。
2、积极与所在地(乡)镇村联成环境保护网络,认真听取地方环保部门的意见,虚心接受其监督和落实。
3、根据本工程项H的作业特点,制订如下保护措施:3. 1在砌筑操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好、牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。
