35千伏输电线路施工方案

合集下载

35kv输电线路施工方案

35kv输电线路施工方案

35kv输电线路施工方案1. 引言35kv输电线路是电力系统中的重要组成部分,用于将电力从发电厂输送到用户。

本文档旨在介绍35kv输电线路的施工方案,包括施工前的准备工作、线路的布置和敷设、安装设备、接地和试验等内容。

2. 施工前准备工作在正式进行35kv输电线路的施工之前,需要进行一系列准备工作,以确保施工的顺利进行。

具体的准备工作包括: - 项目前期调研和设计:通过对施工地点的勘察和设计,确定线路的走向和布置方案。

- 申请相关审批:根据当地的法规要求,申请施工相关的审批文件。

- 购买材料和设备:根据设计方案,购买所需的线缆、杆塔、绝缘子等材料和设备。

3. 线路布置和敷设根据设计方案,确定线路的布置和敷设方案。

具体步骤如下:3.1 线路走向确定根据设计方案和实际情况,确定线路的走向。

考虑因素包括地形、土质、交通情况等。

3.2 杆塔位置确定根据线路走向,确定杆塔的位置。

考虑因素包括线路的载荷、杆塔的稳定性等。

3.3 线缆敷设按照设计方案,将线缆敷设在杆塔上。

确保线缆的安全和可靠性。

3.4 绝缘子安装安装绝缘子以确保线缆与杆塔之间的绝缘。

4. 安装设备在线路敷设完成后,进行设备的安装工作。

主要包括以下几个方面:4.1 杆塔安装按照设计方案,安装杆塔,确保其稳定和牢固。

4.2 转换设备安装安装转换设备,用于将输送到输电线路上的电能传递到用户。

4.3 监控设备安装安装监控设备,用于对线路进行实时监测和管理。

5. 接地装置的安装在安装设备完成后,需要进行接地装置的安装。

接地装置用于将电力系统的接地与大地进行连接,确保系统的安全和稳定。

接地装置的安装需要遵循相关的安全规范和操作流程。

6. 试验与调试在施工完成后,需要对35kv输电线路进行试验和调试,以确保其安全可靠。

具体测试项目包括: - 跑风试验:检查线路的通风情况,确保线路敷设的合理性。

- 跑水试验:检查线路的防水性能,确保线路在潮湿环境下的使用安全。

分析35kV输电线路设计与施工方案

分析35kV输电线路设计与施工方案

分析35kV输电线路设计与施工方案一、 35kV输电线路设计35kV输电线路是电力系统中的重要组成部分,其设计需经过科学论证和合理规划。

35kV输电线路设计的主要内容包括线路走向确定、线路参数选择、杆塔结构设计等。

1.1 线路走向确定35kV输电线路的线路走向确定需要考虑地形地势、土地利用、环境保护等因素。

针对不同地区的地形地势特点,可以采用不同的线路走向方式,如采用山地线路时需考虑杆塔的基础设计和抗风抗震等能力;采用平原线路时需考虑农田或建筑物的避让等问题。

1.2 线路参数选择35kV输电线路的线路参数选择包括导线类型、截面尺寸、接地方式等。

通过对导线电气性能和机械性能的分析,结合实际情况进行选择,以保证线路的稳定运行和安全可靠。

1.3 杆塔结构设计35kV输电线路的杆塔结构设计需要充分考虑线路的走向、导线的张力、标准化系列杆塔的选用等。

通过合理的结构设计,可以提高杆塔的承载能力和抗风抗震性能,保证线路的安全运行。

35kV输电线路的施工方案包括施工组织设计、施工工艺流程、质量控制措施等内容。

合理的施工方案能够保证施工的顺利进行和工程质量的达标。

2.1 施工组织设计35kV输电线路的施工组织设计需要综合考虑工程的特点和施工条件,确定施工的总体方案和施工的具体组织形式。

通过科学合理的组织设计,可以提高施工效率和保证施工质量。

2.2 施工工艺流程35kV输电线路的施工工艺流程包括地基处理、杆塔安装、导线架设、接地装置安装等工序。

在施工过程中,需要严格按照规定的工艺流程进行施工,确保施工工序的顺利进行。

2.3 质量控制措施35kV输电线路的施工质量控制需要从原材料的采购到施工现场的作业过程进行严格控制。

通过质量检验和监理的验收,保证施工质量符合相关标准和规范要求。

三、结语35kV输电线路设计与施工方案的制定对于保障输电线路的安全运行和工程质量的可控性具有重要意义。

需要从线路设计、施工方案的制定以及质量控制等方面进行综合考虑和严格落实,确保35kV输电线路工程的顺利实施和顺利投运。

电力系统35KV输电线路施工组织措施及施工方案书

电力系统35KV输电线路施工组织措施及施工方案书

电力系统35KV输电线路施工组织措施及施工方案书一、前言随着现代社会对电力供应需求的不断增长,电力系统的建设和维护变得愈发重要。

35KV输电线路作为城市和乡村供电的主干线路之一,其施工组织措施和施工方案的制定至关重要。

本文将就35KV输电线路的施工组织措施与施工方案进行深入探讨。

二、施工组织措施1. 项目概况35KV输电线路的建设区域概况、线路起讫点及沿线特点等必要信息。

2. 施工人员组织根据实际情况制定人员配备方案,包括工程师、技术人员、施工人员等的数量和岗位分工。

3. 设备及材料准备明确需要的施工设备和材料种类、数量,确保施工顺利进行。

4. 安全管理制定安全生产方案,明确安全管理责任人、安全预防措施等,确保施工过程安全。

5. 环保措施考虑施工对环境可能带来的影响,制定环保措施,做好环保工作。

三、施工方案1. 施工准备准备工作包括现场勘察、工程测量、设计图纸复核等,确保施工前的准备工作完备。

2. 施工工艺根据设计要求,制定施工工艺方案,包括拆除旧线路、架设新电杆、拉设导线等具体工艺流程。

3. 施工质量控制建立质量管理体系,制定施工质量控制方案,确保施工质量符合要求。

4. 进度计划制定施工进度计划,合理安排施工任务,确保项目按时完工。

5. 竣工验收明确竣工验收标准和程序,确保施工结果符合要求,安全可靠。

四、总结电力系统35KV输电线路的施工组织措施和施工方案对工程的顺利进行和质量保障起着至关重要的作用。

通过合理制定施工组织措施和施工方案,可以提高工程施工效率,确保电力系统的正常运行,为人们的生活提供稳定可靠的电力供应。

分析35kV输电线路设计与施工方案

分析35kV输电线路设计与施工方案

分析35kV输电线路设计与施工方案35kV输电线路设计与施工方案是电力系统中非常重要的一环,它是负责将发电厂产生的高电压电能通过变压器变压降低到35kV后进行输送的主要手段之一。

因此,在设计和施工过程中需要考虑各种因素,以保证输电线路的安全和运行的稳定性。

本文将对35kV输电线路设计与施工方案进行分析。

一、设计方案1.线路选址选择合适的线路位置是设计方案中的首要问题,需要考虑的因素主要包括地形地貌、基础设施、城市规划、生态环境等。

需要进行详细的勘察和资料调查,确定合理的线路走向和塔位。

2.导线型号和截面积根据线路的带载能力和输电距离,确定合适的导线型号和截面积。

导线的截面积越大,输电距离越远,带载能力越大。

但同时也要考虑到成本和实际需求。

3.塔型和塔高根据地形地貌和线路的走向,选择合适的塔型和塔高。

塔高直接影响到线路的跨越高度和可靠性。

同时也要考虑到铁塔的抗风能力和承载能力,确保线路在自然灾害等情况下不会受损。

4.地线设置地线是35kV输电线路中必不可少的一部分,起到防雷、保护设备和人身安全的作用。

在设计中,需要考虑设置地线的类型、数量和接地形式。

5.防护措施35kV输电线路是高电压线路,需要设置相应的防护措施,保证人身安全和设备的正常运行。

常见的防护措施包括防雷、防静电、防人和防鸟等。

二、施工方案1.地质勘察在施工前需要进行详细的地质勘察,了解施工地区的地形、地质条件和地下水位等情况。

根据勘察结果,确定施工方案和方法,保证施工的安全和顺利。

2.材料准备根据设计方案确定所需的材料和设备,并进行采购和储备。

其中重要的材料包括铁塔、导线、接头、接地设备、绝缘子等。

3.施工方法35kV输电线路的施工方法包括架设铁塔、安装导线和绝缘子、接线、接地等。

在施工过程中需要严格按照设计方案和安全规范进行施工,确保施工质量和安全。

4.质量监控在施工过程中,需要进行严格的质量监控和验收工作。

通过实地检查和测试,确保铁塔、导线、接头、绝缘子等各项设备和材料的质量符合规定要求。

35kv改造工程施工方案

35kv改造工程施工方案

35kv改造工程施工方案一、工程概况本工程为35千伏输电线路改造工程,主要包括线路的杆塔改造、绝缘子的更换、电缆的接头改造等内容。

本次改造旨在提高输电线路的安全可靠性和供电质量,力争尽快完成,并达到预期目标。

二、施工方案1.方案选择本工程方案选择采用组装式塔架,用光缆代替公共电线。

具体方案如下:•将原有的输电线路绝缘子全部更换成污染等级更高的复合动力绝缘子,以提高输电线路的可靠性。

•采用光缆代替公共电线,光缆的传输性能更稳定,且不易受到外界电磁干扰。

•将原有的钢制塔架全部更换为组装式塔架,组装式塔架具有拆装方便、外形美观、耐腐蚀等优点。

•选用高质量电缆接头,以确保电缆接头的可靠性。

•确保施工期间对周边环境影响最小。

2.施工计划本施工方案分为主要工程、次要工程和辅助工程三部分。

具体安排如下:1.主要工程–更换绝缘子:预计工期2周–更换钢制塔架:预计工期4周–更换电缆接头:预计工期2周–光缆铺设:预计工期6周2.次要工程–加强原有杆塔的基础:预计工期3周–新建组装式塔架:预计工期4周–光缆桥架安装:预计工期3周3.辅助工程–垃圾清理:预计工期1周–环境恢复:预计工期1周三、施工方案的技术难点本次改造工程的技术难点主要在于更换钢制塔架和组装式塔架的接口处理。

具体方案如下:1. 接口处处理在组装式塔架接口处,设计了特殊的接口处理方案。

采用沿轴向旋转的接口,将波导不合格的问题排除。

接口处并使用液晶填补,增加接口处的强度,有效解决了过去在接口处理过程中波导不合格的问题。

2. 塔架拆装塔架拆装过程中,需要注意保护塔身表面的涂层,在安装过程中避免划伤或损伤塔身表面。

在进行塔架重装时,需要使用钢丝绳等工具来协助完成。

四、安全措施施工过程中,首要考虑安全因素。

具体措施如下:•确保施工人员具备相关技能,并经过岗前培训•严格遵守安全操作规程,如安全带、安全桶等•在施工现场设置警告标志牌,确保施工现场的安全•确保施工过程中的电源安全,如防止电源漏电问题五、施工图纸•塔架组装式连接结构图纸•光缆布线图纸•绝缘子更替施工图纸六、结论本篇文档所提出的35kv改造工程施工方案旨在提高输电线路的安全可靠性和供电质量。

35kv输电线路施工方案

35kv输电线路施工方案

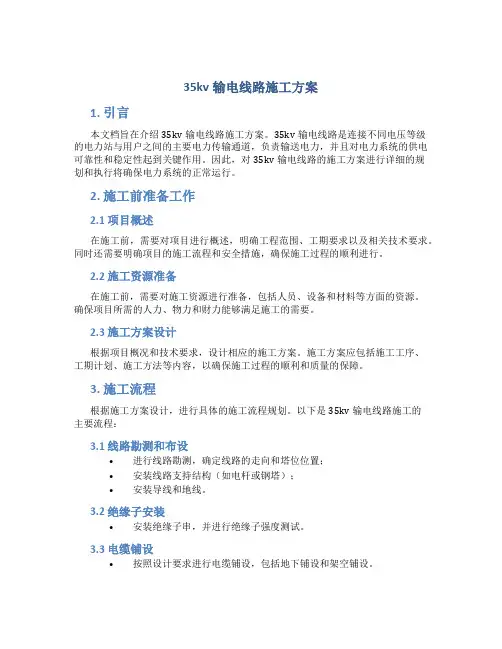

35kv输电线路施工方案1. 引言本文档旨在介绍35kv输电线路施工方案。

35kv输电线路是连接不同电压等级的电力站与用户之间的主要电力传输通道,负责输送电力,并且对电力系统的供电可靠性和稳定性起到关键作用。

因此,对35kv输电线路的施工方案进行详细的规划和执行将确保电力系统的正常运行。

2. 施工前准备工作2.1 项目概述在施工前,需要对项目进行概述,明确工程范围、工期要求以及相关技术要求。

同时还需要明确项目的施工流程和安全措施,确保施工过程的顺利进行。

2.2 施工资源准备在施工前,需要对施工资源进行准备,包括人员、设备和材料等方面的资源。

确保项目所需的人力、物力和财力能够满足施工的需要。

2.3 施工方案设计根据项目概况和技术要求,设计相应的施工方案。

施工方案应包括施工工序、工期计划、施工方法等内容,以确保施工过程的顺利和质量的保障。

3. 施工流程根据施工方案设计,进行具体的施工流程规划。

以下是35kv输电线路施工的主要流程:3.1 线路勘测和布设•进行线路勘测,确定线路的走向和塔位位置;•安装线路支持结构(如电杆或钢塔);•安装导线和地线。

3.2 绝缘子安装•安装绝缘子串,并进行绝缘子强度测试。

3.3 电缆铺设•按照设计要求进行电缆铺设,包括地下铺设和架空铺设。

3.4 绝缘子串挂装和电缆连接•安装绝缘子串,保证其正确挂装;•进行电缆连接,确保连接良好。

3.5 绝缘子线夹安装•安装绝缘子线夹,确保线夹牢固可靠。

3.6 设备安装和调试•安装相应设备(如变压器和熔断器);•进行设备的调试和测试,确保其正常运行。

3.7 断路器和避雷器安装•安装断路器和避雷器,并进行相应的测试。

3.8 线路验收和运行试验•进行线路的验收和运行试验,确保线路的质量和可靠性。

4. 安全措施在施工过程中,为了确保人员和设备的安全,需要采取相应的安全措施。

4.1 工地安全•安装警示牌,标明禁止入内的区域;•设置安全警示线,限制工作区域;•检查施工设备的安全性,确保其正常工作;•组织安全培训,提高施工人员安全意识。

35kv输电线路施工组织措施及施工方案(完整版)

35kv输电线路施工组织措施及施工方案(完整版)

目录一、工程概况及特点1、概况2、工程承包范围3、工程特点二、施工现场组织1、工程项目部组织机构及人员分工2、拟投入主要施工设备和试验、检验仪器设备3施工现场项目部布置三、施工方案1、施工准备2、施工人员进场的培训教育3、主要施工技术准备4、主要工序和特殊工序的施工方法5、技术要求四、施工综合进度及保证工期措施1、投入的劳动力2、综合进度计划3、施工资源计划4、施工进度计划分析五、质量目标、质量保证体系技术组织措施1、质量方针目标2、质量管理有关人员主要质量管理职责3、质量管理的措施4、质量保证技术措施5、质量监督、检查大纲六、安全目标、安全保证体系及技术措施1、安全管理目标2、各部门人员的安全职责及安全管理3、安全管理制度七、环境保护和文明施工1、环境保护2、加强施工管理、严格保护环境3、文明施工的目标、组织机构和实施方案八、计划统计和信息管理1、计划、统计报表的编制与传递2、信息管理一、工程概况及特点1.概况从110kV天池变电站出一回35kV线路至35KV罗安线4#转角π杆,线路最终形成110kV天池变至35kV大堰变35kV线路(简称35kV池大线),线路长度7.6km。

跨越交叉:220V。

380V12次,通信线及光缆2次,35kV电力线路1次,10kV配电线路4次,铁路1次,公路及乡村道6次,渠、沟、湖堰2次2、工程承包范围:新建35kV池大线:从110kV天池变电站35kV池大线穿墙导管开始,至35kV罗安线4#转角杆,与罗安线最终形成池大线。

导线采用JL/G1A-150/25(根数26/7),地线采用GJX-35(1×7-7.8-1270-A),电缆采用ZC-YJV62-26/35kV -1*185(不锈钢带铠装),线路全长7.75km。

共有杆塔30基,其中新立砼杆28基,2基杆塔利旧。

保留原35kV罗安线1#-4#杆之间杆塔、线路,4#杆处与原线路可靠断开。

新建线路铁塔不油漆,其余铁附件均应进行防腐、油漆处理,喷刷新线路名称,杆号及相序(喷刷标准以运行部门要求为准,包括35kV罗安线全部杆塔)。

35千伏输电线路施工方案

35千伏输电线路施工方案

35千伏输电线路施工方案***35kv架空线路迁改施工方案一、概况由于***建设需要,需改迁***35KV架空线路70米左右,移除影响***建设的原18#砼杆。

改造35KV线路全长约3.21km,拆除35KV旧线路0.07km。

导线采用LGJ-70/10(GB1179-83)钢芯铝绞线,绝缘子采用FXBW4-35/70型,金具采用国家97标准电力金具。

线路采用自立式铁塔,设计杆塔2基,基础采用现浇钢筋混凝土基础。

杆塔之间采用YJV-26/35-3*95铜芯三芯交联聚乙烯绝缘电力电缆连接。

二、电力线路拆迁方案2.1施工前的准备施工前技术人员向施工班组作技术交底,组织学习施工图,施工验收规范和质量标准,介绍施工程序、施工方法和安全技术措施,使施工班组在施工前掌握施工要求,保证施工顺利正常进行。

施工人员在施工前要熟悉施工现场,施工线路、地形条件,作到心中有数。

施工前根据需要的工具和材料进行认真检查,必须符合质量和安全要求。

2.2施工机械、设备及人员配置为确保本工程顺利进行,我单位将配备足够的施工机械及设备,并确保机械设备完好,并经过检修、检验。

具体如下表:序号名称单位数量备注1 皮卡车辆 1 自有2 面包车辆 1 自有3 轻型卡车辆 1 租赁4 吊车辆 1 租赁5 汽油发电机台 2 自有6 电锤台 1 自有7 挖掘机台 1 租赁8 对讲机对 1 新购9 液压钳套 3 自有10 放线架台 2 自有11 35KV验电仪个 1 自有12 接地棒套 2 自有13 电焊机台 1 自有14 手锤把 1 自有检测仪表配置表1 万用表块 1 自有2 兆欧表块 1 自有3 地阻仪台 1 自有人员配置表1 基础组人122 铁塔组立组人 5人153 线路架设及电缆敷设组4 电缆头制作组人 25 实验组人 32.3 旧线路拆除1 登杆前检查(三确认):①、作业人员核对线路名称及杆号,确认无误后方可登杆。

②、作业人员必须认真观测估算电杆埋深及裂纹情况,确认绝对稳固后方可登杆,(必要时再打临时拉线)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

××35kv架空线路施工方案
目录
一. 概况
二. 施工前准备
三. 施工程序流程图
四. 施工方法
五. 质量与安全
一.概况
××是利用荆炼可油液化气中的丙烯为主要原料建设年产一万吨聚丙烯装置.
××35kv输电线路是××的主要电源线路,线路由××地开关站经宝塔山到××35kv变电所,全程约8km,设计投资47万元.
××35kv输电线路工程包括改线工程和新建线路工程两部分。

改线工程将原荆宝一、二回从热电厂出线侧5#杆至××建设区10#杆拆除,新架设一条双回路共杆线路,绕过化工厂区再接上荆宝一、二回线路。

新建线路工程由××35千伏变电所(待建)建设一线路顺荆宝一、二回线路走向至××地开关站。

本工程线路全长8公里,其中双回路1.5公里,全线路共杆基42基,其中铁塔7基(改线工程4基,新建工程3基),焊接凝土杆35基,包括转角耐张龙门杆17基,直线杆18基。

全线路工程的完成,需拆除原有35千伏线路约3.9公里,包括改线工程将原荆宝一、二回路从5#杆约1.2公里,新建工程在6#杆处无法跨越炼至荆州水泥厂35千伏线路,需将其路拆除1.5公里。

本工程地形复杂高差大,施工条件较差,全线路通过深草山地弹高山松林,最大地形高差50米以上,通过松林0.5公里,山坡草地1.5公里,全线路经过跨越高低压线路十多处,铁路公路4处,河流、水塘2处。

二,施工前的准备
施工前技术人员向施工班组作技术交底,组织学习施工图,施工验收规范和质量标准,介绍施工程序、施工方法和安全技术措施,使施工班组在施工前掌握施工要求,保证施工顺利正常进行。

施工人员在施工前要熟悉施工现场,施工线路、地形条件,作到心中有数。

施工前根据需要的工具和材料进行认真检查,必符合质量和安全要求,铁塔在施工组立前,先进行予组装,检查合格后再运施工现场。

三,施工程序流程图(见附图)
四, 施工方法
1.原材料及器材检验
●架空电力线路使用的线材,不得有松股.交叉.断裂及破
损;不应有严重腐蚀等现象.钢绞线.镀锌铁线表面的镀
锌层应良好,无锈蚀.绝缘线表面应平整.光滑.色泽均
匀.
●由黑色金属制造的附件和紧固件,除地脚罗栓外,应用
热镀锌制品.
●各种连接罗栓的防松装置弹力应适宜,厚度应符合规
定.
●金属附件及罗栓表面不应有裂纹.砂眼.锌皮脱落及锈
蚀等现象.罗栓与罗母配合应良好.
●金具组装配合应良好,表面光洁.无毛刺.飞边.砂眼.气
泡..镀锌良好无锈蚀.线夹转动灵活.与导线接触面符
合要求.
●瓷件与铁件徂合无歪斜.瓷釉光滑.无裂纹.缺釉.烧痕.
气泡等缺陷.弹簧销.弹簧垫的弹力适宜.
●环形钢筋砼电杆表面光洁平整.无露筋.跑浆现象.杆身
无纵向裂纹.横向裂纹的宽度不应超过0.1mm.弯曲不
应超过杆长的1/1000.
●底盘.卡盘.拉线盘不应有蜂窝.露筋.裂纹等缺陷其强
度应符合设计要求.
2.分坑测量
a直线杆的分坑测量
●单杆分坑时,在杆位中心桩设测点,安置仪器.前视或后视
相邻杆塔位中心桩,在需排杆位置的反方向,定两个辅助
桩,两桩相距2至3米,供底盘找正用.
●在杆位中心按要求划出坑口.
1# 2# 3#
辅1 辅2 线路中心线
b.双杆分坑
●在杆位中心点安置经纬仪,水平度盘对0度,前视或后视
相邻杆塔中心桩.然后仪器转90度,左右各定一个辅助桩,供底盘找正用.
●根据坑口边长和双杆开档确定坑口位置.
c.四腿塔的分坑
●在塔中心桩o安置仪器,前视或后视相邻塔中心桩,水平
度盘对o度,然后经纬仪左右各转45度角定出辅助桩
a.b.c.d. 然后根据基础根开和坑口边长勾划四个坑
位.
c x b
d,转角塔分坑.
分坑时,必须找出线路转角处内角平分线方向.根据塔型计算出位移距离,定出位移桩.然后以位移桩作为杆塔中心桩安置仪器.以内角平分线为基准线,转角杆在基准线上进行分坑.
o线路转角桩 o1位移桩 s位移距离
3.基坑及基础理设
基坑定位应以设计图纸为依据.35kv架空线路直线杆顺线路方向位
移不应超过1%;横线路方向位移不应超过50mm.转角杆.分支杆的横路.顺线路方向的位移均不应超过50mm.
●电杆基坑深度的允许偏差为+100mm,-50mm.
●双杆基坑中心偏差不应超过±30mm.两杆坑底应一致.
●坑底采用底盘时,底盘的圆槽面应与电杆垂直,找正后
回填夯实至底盘表面.
●基础采用卡盘时,下部土壤分层夯实.深度允许偏差为
±50mm,卡盘应与电杆连接紧密.
●回填土块应打碎每回填300mm应夯实一次
●回填后杆基应设防沉土层,土层上部面积应大于坑口,
培土高度应超出地面300mm.
4.塔架.电杆组立及绝缘子安装
a,电杆组立,
●钢圈连接应由考试合格的焊工操作,焊完自检合格后在
钢圈蓝打上焊工钢印.
●焊接前清除焊口上的油脂铁锈,泥垢,钢圈找正并留
2-5mm 焊口缝隙,其错口量不大于2mm,先点焊然后交叉
施焊.雨雪及大风天气时应采取妥善措施以保证焊接质
量.
●当钢圈厚度大于6mm时,应采用v型坡口多层焊其外观质
量必须符合要求.
●焊完后整杆弯曲度不应超过电杆全长的2/1000.
●直杆,转角杆立好后横向位移均不大于50mm,直线杆倾。
