软土换填碎石土施工方案

1 软基处理施工方案 一、工程概况 主线K9+840~K9+900、K10+480~K10+660左侧段洼地、水田;K11+330~K11+490段为废弃土场。表层多为耕植土、杂土,性质差,强度低,影响路基稳定,易引起不均匀沉降。按设计要求对其进行碎石土换填,深度为1.5m-2.0m。清淤数量:22374m3;换填土方:22374m3。 二、人员配置、机械配置情况 由总工程师全面负责,道路工程师专职负责,质检工程师、试验工程师、测量工程师分工负责,有关人员、机械配置情况,见《路基施工主要人员一缆表》和《路基施工机械配置一缆表》 三、路基填料的选择 路基填筑填料为碎石土(粒径大于2厘米的颗粒超过全重的50%的土石混合料),对碎石土进行试验,各项试验数据均需满足规范填料的要求。 1、按照《公路土工试验规程》对该软基段填料进行下列试验: ①液、塑限指数 ②颗粒大小分析试验 ③含水量试验 ④密度试验 ⑤CBR试验 ⑥碎石强度试验(大于等于15Mpa) 填料选择及压实度

项目分类 路床顶面下深度(cm)

填料最大粒径(cm) 填料最小强度(CBR)(%) 重型压实度

(%)

填方路基 0~80 10 8 ≧96 80~150 15 4 ≧94 150以下 15 3 ≧93 2

零填及路堑路床 0~30 10 8 ≧96 30~80 10 5 ≧96

四、路基施工准备情况 1、对该路段进行测量放线,中桩、边桩不大于20m测设一组(与逐桩坐标表一致),并将水准,标高引入各控制桩顶,便于确定各项检测点的位置。 2、路基填筑的材料已经过试验检验合格可以用来填筑路基。 3、施工所需的检测设备都已进场,并已进行标定。 4、施工所需的机械设备都已准备就绪,经试运行均能满足施工要求 五、施工方案 在软基处理前,首先在路基两侧开挖排水沟,以保证路基施工期间的排水畅通,并结合地形在软基路段开挖纵横向排水沟,对个别排水不利的地段,则采用集水坑抽水的方式排除路基范围内的水,为后续的软基处理施工创造有利条件。 (一)、施工工艺 审核施工图设计及有关资料→储备换填材料→测量放线→挖除软土及淤泥→基底检查→分层铺筑换填碎石土→逐层压实 (二)、施工方法 1、认真审核图纸,掌握路基工程质量控制要点,按施工技术规范的要求进行组织施工。 2、对施工设备进行检查维护,试运行,保证状态良好。 3、要开工前进行施工放样,放出挖除换填处理边线,并进行横断面检查与补测,然后进行开沟、引排地表水和地下水。 4、清理与掘挖 (1)先将软土或淤泥挖除干净,并将底部平整。若软土底部起伏较大,可设置台阶或缓坡。软土顶部的开挖宽度为设计换填宽度,并应宽出路基边角不小于50cm,然后按1∶1放坡至软土底部。挖至设计标高,如 3

发现土质与设计不符,应及时通知监理工程师和设计单位进行设计变更,增减的工程数量要有监理工程师在场的情况下现场核准。 (2)要挖除非适用性材料,加深排水沟,对自然排水沟有困难的地段,采用集中进行强制性排水,确保基坑免被水淹浸泡。 (3)软土挖除后报监理旁站进行开挖基底横断面测量,测量频率为20m一断面。 5、碾压填筑 本路段每层松铺厚度控制在30㎝进行碾压,详细方法及程序如下: 清表将基底整平,用碎石土对基底进行封底,封底厚度约为30-50cm,封底的压实度达到90%后,方进行第一层填筑施工。 (1)测量放样:在该路段第一层填筑试验以前,进行放样,中边线拉出松铺厚度,用石灰标出测试点位置,做好记录,并测出各点高程以备使用。 (2)取料运输:根据现场实际情况,我们采用自卸汽车配合挖掘机进行填料运输,同时保持施工便道畅通。尽量缩短运输时间,保证挖掘机和压路机能够不间断工作。填筑路基时,应平整每层填料,且自中线向两边设置2-4%的横向坡度,及时碾压。用白灰撒线,划成6.5m*10m的方格,每方格内倒土一车,每车约20方。路基填筑按水平分层法施工,一次性全幅填筑。 (3)摊铺、整平及碾压:该路段进料,严格按方格倒土,换填部分采用人工配合,推土机推开,在换填后正常填筑时,采用推土机初平,再用平地机进行精确找平,在找平过程中确保路基排水横坡控制在2%-4%。经监理工程师认可后进行恢复测试点,测其高程并记录,并计算出各点的松铺厚度。然后用振动压路机碾平。碾平时沿路线纵向,直线段由两边到中,曲线段由内侧向外侧,由低到高、先慢后快的进退式碾压。先静压一遍,接着振压,先慢后快,由弱振至强振。碾压时,派专人计时和观察控制碾压时速、走线,轮迹处重叠1/2。自第四遍起每压一遍检测一次压实度和测试点高程,并记录、计算该遍的压实度和松铺系数(松铺系数计算时应除去个别不合理数据后再平均)。为保证试验所 4

需的各项指标符合要求,拟对填料采取如下处理措施:当填料含水量偏低时,则可在取土场洒水浇湿;当填料含水量接近最佳含水量时,应迅速运土摊捕并碾压密实,当填料含水量偏大时,应先行凉晒至适宜含水量时再进行碾压,直至压实度达到规范要求为止。记下满足压实度要求的松铺系数及松铺厚度、碾压遍数及碾压速度、填料的含水量等技术参数,后面依此施工。 (4)该路段工序流程为:施工放样→进料 →整平→含水量检测实→测松铺厚度→ 碾压→自检合格→ 报检→监理抽检→整理资料→上报监理工程师批复。 六、质量保证体系 本合同段工程质量管理保证体系的建立原则为:紧紧围绕投标承诺的质量创优目标,制订切实可行的质量创优规划,坚持“以人为本”的观点,通过政治思想工作、相应的组织保证措施和及时准确的质量管理信息系统,实现项目施工整个过程的质量控制。 1、质量管理组织机构 现场成立质量管理领导小组,由项目经理任组长、总工程师任副组长及第五工区各相关科室负责人、土方三队队长与质检员组成,各工程队成立质量管理小组,工班设兼职质检员,形成质量管理组织体系。 2、质量自检组织机构 质量自检组织机构由工程技术部部长任组长、第五工区质量监察室主任、试验室主任、测量大队队长任副组长及第五工区安质科质检工程师、专职质检员、工班兼职质检员组成。驻场质检负责人全面负责质量检查和监督工作。 5

质量管理组织机构图 3质量保证措施 (1)强化质量教育,增强全员创优意识 贯彻落实“百年大计,质量第一”的方针和国务院颁布的《质量振兴纲要》、《建设工程质量管理条例》,对全体参建职工进行经常性的宣传教育,牢固树立“质量是企业的生命”的观念,强化创精品意识,以高起点、高标准、高水平、高速度的“四高”主导思想和精密组织,精细管理、精工细作、精湛工艺的“四精”措施组织施工,做到主体与附属工程内实外美、一次达优、一次验交。

项目部质量管理领导小组 组长:林维敏 副组长:钱友平

试验室主任

:张昌峰

计划统计负责人 :孙才荫 财务负责人

:梁芬

施工队质量管理领导小组 组 长:孙磊

设备负责人 :钟考连 安全负责人 :王辉军 施工技术负责人:林尤强

质量自检组织机构 组长:孙磊 副组长:张昌峰

试验室 :文伟 测量队 :曾昌万

土方施工队: 6

(2)健全组织,建立质量管理网络 第五工区成立以项目经理负总责的创优领导小组和以总工程师负专责的技术质量管理体系,编制创优项目规划与措施,层层分解,责任落实到班组、个人;建立第五工区、作业队、工班三级质量管理网络,建立与实行岗位责任制;第五工区设试验室、测量队,配足测试人员,配备先进的测试仪器。 (3)实行创优责任制和工程质量终身负责制,制定创优规划 ①第五工区与建设、设计、监理单位的负责人共同签订工程质量责任状,对本工程的质量负终身责任。 ②编制创优工程项目规划与措施,层层分解,责任落实到班组、个人。 ③各级建立与实行创优责任制,并建立具有可追溯性的工作与岗位作业质量保证制度,对工程质量实行终身责任制。 (4)加强施工技术指导,加大监控力度 配足各专业工程师、技术员与测试、质管人员,定岗定责。认真做好设计图纸自审与会审,各专业、分部分项工程编制周密的施工技术方案,逐级进行技术交底。严格按设计图、相关的技术规范及操作规程要求进行施工。技术人员深入现场精心指导,测试与质管人员准确检测,严格把关。强化工序、工种、工艺质量控制设质量管理点,开展技术攻关小组活动。实行以质量论奖罚的政策,“优品计价,劣质重罚”。与建设、设计、监理单位密切合作,尊重并服从他们的督导监控,“四位一体”联手创优。 (5)落实各项规章制度 结合本标工程实际,组织全体参工人员学习相关设计图纸、施工规范及操作规程,使全员明确标准,全方位有章可循,全过程措施到位。严 7

格执行安全质量事故处罚制、质量否决制、标准试验室制、重要岗位易人审批制等规定。落实隐蔽工程签证、设计变更、质量验评程序与奖罚、验工计量与计价质量签证、测量换手复测、材料复试、质量事故报告、施工机械与人员进退场报验,以及工序自检、互检、交接检的“三检制”,与工班初检、作业队复检、工区项目部检验的“三检制”等制度。 (6)推行标准化施工作业,样板引路 认真落实我单位已通过ISO9002认证的质量管理、质量保证标准,制定工序、工艺的质量予控措施,实行标准工法作业。坚持样板引路。 (7)强化测量工作,完善检测手段 第五工区试验室配齐各种试验设备和计量器具及专职试验检测人员,严格执行计量设备和器具检定规程,保证取值的准确性。试验人员深入工地跟班作业进行检测,保证检测数据的真实、准确,定期对各种检测试验器具进行维修、保养、检验标定。健全工地测试管理制度,坚持挂牌施工,把好测试关。 (8)加强技术档案管理和竣工资料编制工作 第五工区、作业队设专人负责该项工作,及时搜集、整理原始施工技术资料(含照片、录像),分类归档,做到数据真实、准确,并作为分项、分部工程质量验评的主要内容。按规定要求做好竣工资料的编制和竣工移交工作。 七、保证安全措施 根据本工程特点,对本项目实行项目部、作业队、作业班(组)三级安全管理,各级第一管理者亲自抓安全。项目部成立以项目经理为组长的安全生产领导小组,各作业层成立相应的安全管理机构,配齐专职安全员。安全生产领导小组负责制订安全工作计划,开展多层次、多形式的安全教育和岗位培训及安全生产竞赛活动,增强全员安全意识。定期组织安全检查,召开安全会议,总结安全生产情况,分析安全形势,研究和解决施工中存在的安全问题。发挥各级安全员的监督检查作用,深入现场,跟班作业,加强防范,及时发现和排除事故隐患,把不安全

合集下载

碎石土施工方案

碎石土施工方案

碎石土施工方案碎石土概述碎石土是由碎石颗粒和土壤颗粒混合形成的一种土壤材料,具有良好的承重性能和排水性能。

在土木工程中,碎石土常被用于路基、基础填土和辅助排水等工程中。

其施工方案影响着工程的稳定性和使用寿命。

施工前准备在进行碎石土施工前,需要做好以下准备工作: - 确定施工范围和工程要求 -对施工现场进行勘察和测量 - 准备施工所需的人员、设备和材料 - 制定施工计划和施工方案施工工艺碎石土的施工主要包括以下几个步骤: 1. 场地准备:清理施工现场,保证施工范围内的平整性。

2. 土壤挖掘:将原有土壤挖掘并清理干净,确保施工基础牢固。

3. 碎石填筑:将碎石按照一定的规格均匀填筑在土壤基础之上,形成一定厚度的碎石层。

4. 碎石夯实:采用夯实机械对碎石进行均匀夯实,提高土层的密实度。

5.表层处理:对碎石土表层进行平整处理,确保表面平整、坚固。

施工质量控制在碎石土施工过程中,需要注意以下质量控制要点: - 碎石质量:选择具备规定强度和韧性的碎石,避免使用含有大量泥土和杂质的碎石。

- 夯实质量:夯实碎石时应分层、分块进行,保证夯实的均匀性和密实度。

- 施工规范:严格按照工程要求和规范施工,确保施工质量符合设计要求。

施工后维护完成碎石土施工后,还需要进行一定的维护工作,以确保工程质量和使用寿命:- 定期巡检:对填筑的碎石土进行定期巡检,发现问题及时处理。

- 防止污染:避免碎石土表面被污染,保持工程整体美观和使用寿命。

- 维护修补:对碎石土表层有损坏或松动的部分进行及时维护修补,保证工程稳定。

综上所述,碎石土施工是一个重要的土木工程活动,要保证施工质量和工程稳定性,需要严格按照规范操作,做好前期准备和施工过程中的质量控制,最终实现工程的长期稳定和可靠使用。

软基换填碎石施工方案

软基换填碎石施工方案

宝坻区宝武公路工程软基处理施工方案编制:监理:设计:业主:日期:天津城建集团有限公司宝坻区宝武公路工程项目经理部一、工程概况宝武公路北段K16+150~K16+550南段K19+450~K19+720、K19+780~K20+500、K20+900~K21+817、K21+950~K22+560、K22+970~K24+550、K25+085~K25+230、K25+320~K26+205、联络线K0+000~K0+650、K1+300~K2+200、K2+300~K2+720、K2+768~K3+985段路基地下水位较高,现状地面下挖1m即可见地下水,路床表层多为粉质砂性土,我项目部多次碾压,压实度均不能达到设计要求。

原设计图中无此种情况的处理方案,清单内无此项工程量。

我部拟对路床以下40cm范围内换填碎石处理,分两步填筑每步压实厚度为20cm,并将碎石用土工格栅反包。

二、主要工程量主要工程量由现场测量监理确认为准。

三、施工方案采用工艺流程:路基原地面处理→测量放样→开挖土方→布土、摊铺(检查布土厚度及含水量)→翻晒破碎→检测含水量→整平稳压→打方格布灰→灰土拌和→灰剂量检验→灰土整平→检测松铺厚度→碾压成型→检测压实度→检测压实厚度→分成填筑至路床顶→质量检查、资料整理。

3.1、沟渠及原地面处理:首先对沿线路基填筑范围内的沟渠进行清淤和腐植土清除,回填深度大于1m的沟渠,开挖宽度大于1m、高度40cm的内倾2%的横坡,用推土机将原地面的草皮、树根、有机土等杂物每间隔100米堆成一堆,用自卸车运至弃渣场;清表厚度控制在15~20cm左右,原地面应进行大致整平。

局部过湿地段进行翻晒,然后用压路机碾压。

3.2、测量放样:对全线导线点、水准点进行复测、复核;路基主线按照25m一横断面,放出路基试验段施工中边桩,并测出各点原地面高程。

按照预先设计方格用石灰打好控制卸土方格网。

3.3、开挖土方:放出路基坡脚边线后,用挖掘机开挖,开挖深度约1m左右,基坑底设2%的横坡以供排水,每隔25m挖一1mx1mx1m(长x宽x高)的集水井用以降低底地下水位,每隔3天由专人负责抽水,挖出的土方堆放在基坑两侧备用,基坑底采用18T压路机压实,压实度达到设计要求后即可开始布土3.4、布土、摊铺:用推土机均匀摊铺、初平素土,摊铺的松铺厚度不大于25cm,检查布土松铺厚度和含水量,确保摊铺均匀。

换填碎石施工方案

换填碎石施工方案

换填碎石施工方案换填碎石施工方案一、项目背景和目的换填碎石施工是为了改善某一特定区域的路面条件,提高道路的通行性和承载能力,保障交通安全。

本方案旨在详细规划换填碎石施工的流程和要求,确保施工质量和工期。

二、施工范围本次施工的范围为路面某一区域,面积约3000平方米,交通量较大,承受力较弱。

三、施工工艺1. 筹备工作:a) 购买适量的碎石材料,并进行技术检测,确保质量符合要求。

b) 准备施工机械设备,包括推土机、压路机等。

c) 制定施工计划,明确每个环节的施工要求和工期。

2. 施工过程:a) 清理现场:清理现场杂物和垃圾,确保施工道路干净整洁。

b) 挖掘路面:使用推土机等设备将表层土壤挖掘至规定深度,并进行均匀覆盖。

c) 打底层:将合适规格的碎石铺设在路面底层,厚度应适合道路承受力要求,并使用压路机进行夯实。

d) 铺设面层:将合适规格的碎石铺设在底层之上,厚度约为底层厚度的1/2,并进行夯实。

e) 压实整平:使用压路机对整个路面进行压实,确保路面平整牢固。

f) 清理现场:清理施工现场,恢复道路交通。

四、质量控制1. 材料检测:对购买的碎石材料进行技术检测,包括粒度分析、含水率等指标,确保符合规定要求。

2. 施工过程监控:对挖掘、铺设、夯实等每个环节进行全程监控,确保施工质量和工期。

3. 设备管理:对施工机械设备进行维护保养,保证设备运转正常,确保施工进度。

4. 环境保护:施工过程中注意噪音、粉尘等污染控制,确保不对周边环境和居民生活造成影响。

五、安全措施1. 安全培训:对参与施工人员进行安全培训,强调施工操作规范和个人防护意识。

2. 安全设施:设置警示标志、围挡等安全设施,确保施工现场安全。

3. 交通疏导:在施工过程中,采取交通疏导措施,确保道路交通顺畅。

六、工期安排本次换填碎石施工预计工期为10天,具体按照施工计划安排。

七、预算控制按照项目需求,预算总额约20万元,具体按照施工方案和技术要求进行合理分配和运用。

碎石换填施工方案

碎石换填施工方案

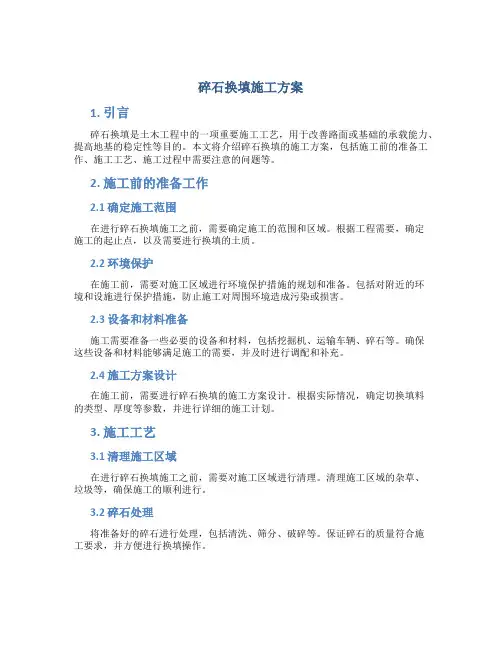

碎石换填施工方案1. 引言碎石换填是土木工程中的一项重要施工工艺,用于改善路面或基础的承载能力、提高地基的稳定性等目的。

本文将介绍碎石换填的施工方案,包括施工前的准备工作、施工工艺、施工过程中需要注意的问题等。

2. 施工前的准备工作2.1 确定施工范围在进行碎石换填施工之前,需要确定施工的范围和区域。

根据工程需要,确定施工的起止点,以及需要进行换填的土质。

2.2 环境保护在施工前,需要对施工区域进行环境保护措施的规划和准备。

包括对附近的环境和设施进行保护措施,防止施工对周围环境造成污染或损害。

2.3 设备和材料准备施工需要准备一些必要的设备和材料,包括挖掘机、运输车辆、碎石等。

确保这些设备和材料能够满足施工的需要,并及时进行调配和补充。

2.4 施工方案设计在施工前,需要进行碎石换填的施工方案设计。

根据实际情况,确定切换填料的类型、厚度等参数,并进行详细的施工计划。

3. 施工工艺3.1 清理施工区域在进行碎石换填施工之前,需要对施工区域进行清理。

清理施工区域的杂草、垃圾等,确保施工的顺利进行。

3.2 碎石处理将准备好的碎石进行处理,包括清洗、筛分、破碎等。

保证碎石的质量符合施工要求,并方便进行换填操作。

3.3 挖掘土壤使用挖掘机等设备,将需要进行换填的土壤进行挖掘。

根据施工方案设计,确定挖掘的深度和尺寸。

3.4 搬运碎石将处理好的碎石通过运输车辆等工具搬运到挖掘的土壤区域。

根据施工方案设计,确保碎石的均匀分布并符合设计要求。

3.5 压实碎石对搬运到挖掘的土壤区域的碎石进行压实。

使用压路机等设备进行压实操作,确保碎石能够紧密结合,并提高地基的稳定性。

3.6 碎石厚度检查在压实完碎石后,进行碎石厚度的检查。

根据施工方案设计,检查碎石的厚度是否符合设计要求。

3.7 表面处理最后,对施工完成的碎石换填区域进行表面处理,包括平整、抹灰等。

提高碎石换填区域的美观度和使用寿命。

4. 施工注意事项4.1 安全问题在施工过程中,需要时刻注意安全问题。

换填碎石施工方案

换填碎石施工方案

换填碎石施工方案摘要:换填碎石施工方案是一种常见的土木工程施工方式,用于填充和加固地面。

本文将详细介绍换填碎石施工方案的步骤和注意事项,以及在不同情况下的适用范围。

引言:换填碎石施工方案是一种常见的土木工程施工方式,广泛应用于道路、沥青路面、场地整平等项目中。

通过填充碎石,可以提高地面的承载能力,增强抗冻、抗渗等性能,从而保证工程的安全和稳定性。

本文将对换填碎石施工方案进行全面的介绍和分析。

一、施工前准备1. 配齐施工设备:换填碎石施工需要配备挖掘机、破碎机、运输车等设备,确保施工能够顺利进行。

2. 土壤的处理:在进行换填碎石施工之前,需要对现场土壤进行处理。

根据工程需要,可以采用挖掘、平整和填充等方法对土壤进行处理,将其调整为适合施工的状态。

3. 施工方案制定:根据工程的实际情况,制定详细的施工方案,包括时间计划、材料清单等,确保施工过程中能够有条不紊地进行。

二、施工步骤1. 确定施工范围和标高:根据现场实际情况,确定换填碎石的施工范围和标高要求。

通过测量,确定需要填充碎石的面积和深度。

2. 清理现场:清理施工现场,清除表面的杂物和污垢,确保施工环境整洁。

3. 挖掘坑洞:根据施工范围和标高要求,使用挖掘机进行挖掘,将现场的土壤挖掉一定深度,以便后续的填埋碎石。

4. 破碎和筛分:运输挖掘出的土壤到破碎机进行破碎和筛分。

破碎机将大块土块破碎成一定大小的碎石,筛分将碎石分类,保证其粒度符合要求。

5. 填充碎石:将破碎后的碎石通过运输车运输到挖掘出的坑洞中,均匀地填充。

填充时,需要注意控制碎石的厚度和压实度,确保填充的均匀性和稳定性。

6. 压实碎石:利用压路机对填充的碎石进行压实,增加填充层的密实度和稳定性。

压实时,需根据碎石的粒度和厚度合理调整压力和振动频率,确保效果满意。

7. 表层处理:如果需要进一步加固和美化,可以在填充层的上方再做一层表层处理。

常见的表层处理材料有沥青混凝土和水泥砂浆等,可以根据实际需求选择适当的材料进行施工。

碎石换填施工方案

碎石换填施工方案

碎石换填施工方案碎石换填是一种常见的土方工程处理方法,适用于土层松散、无承载能力、无利用价值的场地。

通过将碎石填筑于原土表面,提高土体的承载能力和稳定性。

本文将对碎石换填进行施工方案的设计和实施进行详细的阐述。

一、前期准备工作1. 根据工程设计要求,确定碎石换填的区域和厚度。

2. 清理现场,将原土表面的杂物、植被等清除干净。

3. 将场地分区,建立围护结构,防止土体倾泻。

二、施工工序1. 场地平整:使用挖掘机进行场地平整,确保施工区域无积水、无明显的凹凸不平。

2. 松土处理:使用松土机或铲斗等工具进行松土处理,将土层疏松,便于碎石填筑。

3. 碎石填筑:将预先准备好的碎石运输至施工现场,使用装载机或铲斗进行填筑。

根据设计要求,按层次填筑,每层碎石保持均匀厚度。

4. 边坡处理:对于边坡部分,要进行特殊处理。

首先修整边坡线型,确保边坡的稳定性和坡度的合理性。

然后在边坡上填筑一层较厚的碎石,利用碎石的高排水性和抗冲刷能力来提高边坡的稳定性。

5. 加压处理:当所有碎石填筑完毕后,使用压路机对填筑的碎石进行加压处理,提高填筑层的压实度和承载能力。

6. 高程调整:根据设计要求,对填筑后的碎石层进行高程调整,确保达到设计要求的标高。

7. 清理现场:施工结束后,清理现场,包括填料的堆积清理和废弃物的清理,确保施工现场的整洁。

三、质量控制1. 在施工过程中,不断进行质量检查。

重点检查碎石填筑的厚度、均匀性和压实度等。

2. 施工过程中严格按照设计要求进行施工,保证施工质量。

3. 施工完成后进行验收,检查填筑层的平整度、密实度、承载能力等指标是否满足要求。

四、安全管理1. 在施工现场设置明显的安全警示标志,提醒人员和车辆注意作业区域。

2. 安排专人负责现场安全管理,并定期进行安全检查。

3. 对施工人员进行安全培训,确保施工过程中的安全。

总结:碎石换填施工方案的设计和实施,需要充分考虑地质条件、设计要求和安全环保等因素,合理选择施工工序和材料,通过精确的施工操作和质量控制,保证施工质量和安全。

碎石换填方案

碎石换填方案概述在土木工程、建筑工程以及道路工程中,填土是一个非常常见的工作步骤。

填充土壤的目的是稳定地面,提供足够的承载能力以支持建筑物或道路的结构。

在填土过程中,常常会遇到碎石的问题,需要采取碎石换填方案来解决。

本文将介绍碎石换填的概念、原因、方案以及操作步骤,并给出一些实际案例,以便工程师和施工人员在工程中采取合适的措施来解决碎石问题。

碎石换填的概念碎石碎石,指的是将较大的石块经过机械粉碎或人工破碎后形成的小型碎石颗粒。

碎石较为坚硬,通常具有锐利的边缘和角落。

换填换填,指的是在填土过程中,将原本使用的填料(如碎石)移除,并用其他合适的填料替代。

碎石换填碎石换填是在填土过程中,将原本使用的碎石填料移除,并用其他合适的填料替代的工作步骤。

碎石换填通常是由于碎石在该工程中表现不佳,无法达到设计要求,因此需要采取替代措施。

碎石换填的原因碎石在填土工程中可能不适用的几个常见原因包括:1.不合适的颗粒大小:碎石的颗粒大小可能过大或过小,无法形成一个紧密的填料层。

过大的颗粒会导致孔隙度较大,降低填料的密实度;过小的颗粒则可能会使填料过于致密,无法排水。

2.不合适的颗粒形状:碎石的颗粒形状可能是不规则的,例如锐利的边缘和角落,这样的形状会导致填料之间无法紧密连接,影响填土的稳定性。

3.不合适的颗粒组成:碎石的组成可能包括不同类型的岩石或杂质,而这些岩石和杂质可能在填土过程中发生变形、溶解或反应,从而影响整体的工程质量。

因此,当碎石在填土工程中不能满足设计或质量要求时,需要进行碎石换填。

碎石换填方案碎石换填方案包括以下几个步骤:第一步:评估问题在开始处理碎石换填之前,需要对碎石问题进行评估。

评估的内容应包括碎石的颗粒大小、形状和组成等方面的质量指标,以及填土工程中的实际要求。

评估结果将决定是否需要进行碎石换填以及选择何种替代填料。

第二步:选择合适的替代填料根据评估结果,选择合适的替代填料。

替代填料应具有适当的颗粒大小、形状和组成,以确保填土工程的质量和稳定性。

碎石土填筑方案

碎石土填筑方案1. 简介碎石土填筑是一种常用的填筑材料,广泛应用于基础工程、道路、堤坝等土木工程中。

本文将介绍碎石土填筑的方案设计,并说明其施工要点。

2. 方案设计2.1 选择合适的碎石土在进行碎石土填筑之前,首先需要选择合适的碎石土。

碎石土应具备以下几个特点:•碎石颗粒应均匀,大小适中,不含过多的粉状和泥土颗粒;•碎石应具有良好的排水性能,避免积水对填筑层产生不良影响;•碎石土的含沙量和均匀系数应符合相关规范要求。

2.2 确定填筑层厚度填筑层的厚度应根据工程的要求和土壤条件来确定。

通常情况下,填筑层的厚度不应小于300mm。

在遇到较软的地基条件时,填筑层的厚度可能需要增加以增强地基的承载能力。

2.3 碎石土填筑的施工步骤以下是碎石土填筑的施工步骤:1.地表整平:在填筑层施工前,应将地表整平,清除杂草和其他障碍物。

2.填筑层底部处理:填筑层底部应进行必要的处理,如夯实、排水等。

夯实可以采用机械碾压或人工加压的方式进行。

3.碎石土填筑:将选取好的碎石土均匀铺设在填筑区域内,逐层夯实,每层夯实厚度一般不超过200mm。

4.夯实处理:采用夯实机械进行碎石土的夯实,确保填筑层的密实度。

夯实应分层进行,每层夯实后进行检测,确保夯实质量。

5.碎石土的控制:填筑层内的碎石土应逐层控制,使用振动夯或压路机进行夯实,确保填筑层的均匀性和承载力。

6.最终抹平:填筑层夯实完成后,应进行最终抹平,确保填筑层的平整度和外观。

3. 施工要点3.1 施工前的准备工作在进行碎石填筑施工前,需要进行以下准备工作:•清理施工区域,确保地面平整,清除障碍物;•检查并确定地基的承载力和稳定性,确保填筑层能够承受设计荷载;•选取合适的碎石土材料,确保质量符合规范要求。

3.2 施工中的注意事项在施工过程中,需要注意以下几点:•碎石土的填筑应分层进行,每层填筑后进行夯实,夯实层厚度一般不超过200mm;•确保碎石土夯实质量,夯实应达到设计要求的密实度;•填筑层的厚度应符合设计要求,根据地基条件可能需要增加填筑层厚度;•确保填筑层的平整度和外观,夯实完成后应进行最终抹平。

前池底板软基碎石换填地基处理方案

目录一、换填地基处理机理及技术要求21、换填地基处理机理22、换填地基技术要求3二、换填地基处理施工41、换填地基施工工艺 42、换填地基施工的劳动力、设备及材料 53、换填地基施工要点74、换填地基施工安全保证措施95、换填地基施工质量控制措施106、换填地基施工的环境保护11三、换填地基处理检测111、换填地基检测指标112、换填地基检测设备及方法12屈头排涝泵站前池底板软基碎石换填地基处理方案一、换填地基处理机理及技术要求1、换填地基处理机理前池底板基础因地质(淤泥)软弱土地基的承载力、稳定或沉降变形不能满足上部荷载对地基的要求,软弱(淤泥)土层的厚度面积又大又深,经设计、业主、监理初步议定采用清淤泥换填碎石层来处理软弱地基,即将原设计基础下范围(深度2.00m)的淤泥土层挖去,回填以质地坚硬,强度较高,水稳性好,具有抗侵蚀性的块石、碎石土进行,并分层压(夯、振)实至设计要求的密实度,作为地基的持力层,主要使用于淤泥质土、素填土、杂填土地基,应符合《湿陷性黄土地区建筑规范》(GB 50025)中的有关规定。

换填地基加固机理为:(1)、置换作用:将基底以下淤泥软弱土全部或部分挖出,换填为较密实材料,可提高地基承载力,具有透水率增强地基稳定。

(2)、应力扩散作用:基础底面下一定厚度层的应力扩散作用,可减小垫层下天然土层所受的压力和附加压力,从而减小基础沉降量,并使下卧层满足承载力的要求。

(3)、加速固结作用:用透水性大的材料(级配1:0.30块石、碎石)作垫层时,软土中的孔隙自由水因静水压力差和毛细水的作用可部分通过它排除,在建筑物施工过程中,可加速软土的固结,减小建筑物建成后的沉降。

(4)、均匀地基反力与沉降作用:将软弱土层挖出,换填料(级配1:0.3块石、碎石);或对于建筑物范围内局部存在松填土基础后的坑穴,可进行局部换填,保证基础底面范围内土层压缩性和反力趋于均匀。

换填的目的是增强地基强度、提高地基承载力,减少地基沉降,当垫层采用透水材料时可加速地基土体的排水固结。

碎石土回填夯实施工方案

碎石土回填夯实施工方案1. 引言碎石土是一种常用的填料材料,广泛应用于土地复垦、交通路基和建筑基础等工程中。

回填夯实施工是保证土方回填质量和工程稳定性的关键环节。

本文档将介绍碎石土回填夯实施工方案,包括施工前的准备工作、施工步骤和注意事项等内容。

2. 准备工作在进行碎石土回填夯实施工前,需要进行以下准备工作:•安全措施:施工人员应参加相关的安全培训,并配备必要的个人防护设备,如安全帽、防护眼镜、手套等。

•设备准备:准备好夯实设备,如振动夯、平板夯等,并确保设备处于良好的工作状态。

•碎石土材料:根据工程要求,准备足够的碎石土材料。

•现场清理:清理施工现场,确保无杂物和障碍物,以便顺利施工。

3. 施工步骤步骤一:放样和查看回填土面在施工现场进行放样工作,确定回填土的高程和坡度要求。

然后查看回填土面是否平整,无明显凹凸不平的情况。

步骤二:碎石土回填将准备好的碎石土材料按照设计要求进行回填。

在回填过程中,需注意以下事项:•均匀回填:将碎石土均匀地铺设在回填区域内,避免出现集中堆积或空缺现象。

•分层回填:根据填土层厚度和夯实设备的能力,分层进行回填。

每一层回填后要进行夯实处理,夯实厚度通常为150-200mm。

•渐进式回填:采用渐进的回填方式,避免出现过高或过低的回填情况。

回填高度一般控制在100-150mm左右。

步骤三:夯实处理在碎石土回填后,使用适当的夯实设备进行夯实处理。

夯实的目的是增加碎石土的密实度和稳定性,提高土体的承载能力。

施工时需注意以下事项:•夯实频次:根据工程要求和实际情况,合理控制夯实频次,确保回填土层的夯实质量。

•夯实范围:夯实范围应覆盖整个回填土面积,特别是土体边缘和接缝处,确保土体的整体稳定性。

•夯实技术:根据夯实设备的特点和施工要求,灵活运用夯实技术,如振动夯、平板夯等。

步骤四:验收和记录对夯实施工进行验收,检查夯实质量是否符合设计要求。

同时,做好工程记录,包括回填土的用量、夯实设备的使用情况、夯实效果等。
