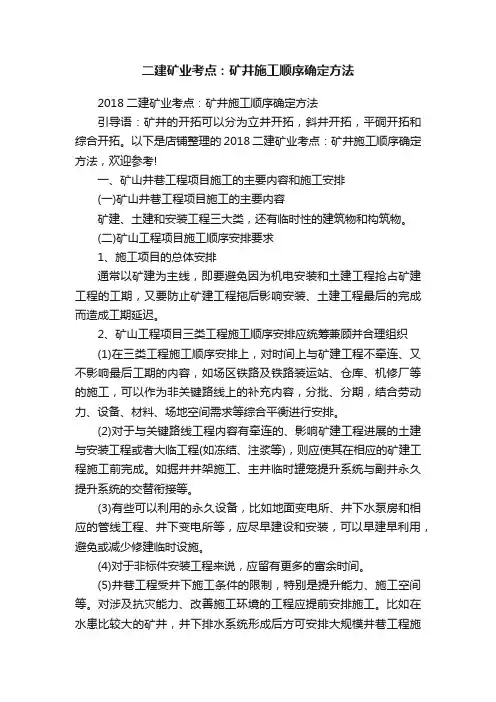

二建矿业考点:矿井施工顺序确定方法

二建矿业考点:矿井施工顺序确定方法2018二建矿业考点:矿井施工顺序确定方法引导语:矿井的开拓可以分为立井开拓,斜井开拓,平硐开拓和综合开拓。
以下是店铺整理的2018二建矿业考点:矿井施工顺序确定方法,欢迎参考!一、矿山井巷工程项目施工的主要内容和施工安排(一)矿山井巷工程项目施工的主要内容矿建、土建和安装工程三大类,还有临时性的建筑物和构筑物。
(二)矿山工程项目施工顺序安排要求1、施工项目的总体安排通常以矿建为主线,即要避免因为机电安装和土建工程抢占矿建工程的工期,又要防止矿建工程拖后影响安装、土建工程最后的完成而造成工期延迟。
2、矿山工程项目三类工程施工顺序安排应统筹兼顾并合理组织(1)在三类工程施工顺序安排上,对时间上与矿建工程不牵连、又不影响最后工期的内容,如场区铁路及铁路装运站、仓库、机修厂等的施工,可以作为非关键路线上的补充内容,分批、分期,结合劳动力、设备、材料、场地空间需求等综合平衡进行安排。
(2)对于与关键路线工程内容有牵连的、影响矿建工程进展的土建与安装工程或者大临工程(如冻结、注浆等),则应使其在相应的矿建工程施工前完成。
如掘井井架施工、主井临时罐笼提升系统与副井永久提升系统的交替衔接等。
(3)有些可以利用的永久设备,比如地面变电所、井下水泵房和相应的管线工程、井下变电所等,应尽早建设和安装,可以早建早利用,避免或减少修建临时设施。
(4)对于非标件安装工程来说,应留有更多的富余时间。
(5)井巷工程受井下施工条件的限制,特别是提升能力、施工空间等。
对涉及抗灾能力、改善施工环境的工程应提前安排施工。
比如在水患比较大的矿井,井下排水系统形成后方可安排大规模井巷工程施工;对于瓦斯隐患较大的矿井,尽快形成永久通风系统,之后方可安排采区煤巷的大规模施工。
二、矿山井巷工程项目施工顺序及其确定(一)井筒的施工顺序一般有主副井同时开工、主副井交错开工、主副井先于风井开工、风井先于主副井开工等几种顺序。

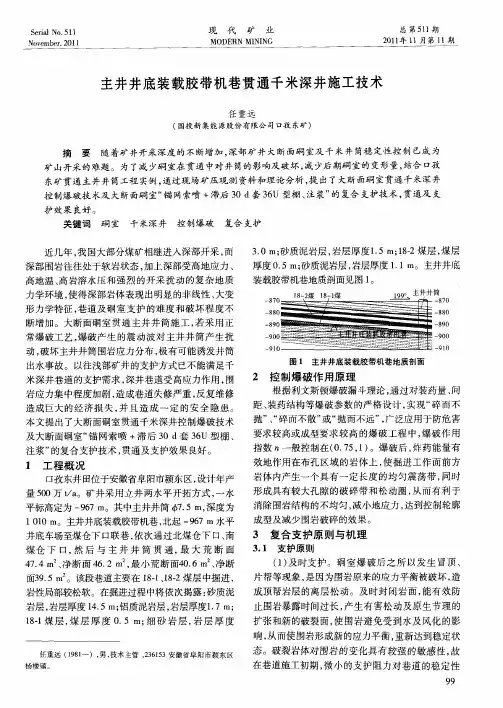

主井井底装载胶带机巷贯通千米深井施工技术

岩性局部较松软。在掘进过程 中将依次揭露 : 砂质泥
岩层 , 层厚度 1. 铝质泥岩 层 , 岩 45m; 岩层厚度 17m; .
成顶帮岩层的离层松动。及时封闭岩面 , 能有效防
止围岩暴露时间过长, 产生有害松动及原生节理的
1-煤 层 , 8l 煤层 厚 度 0 5m; 砂 岩 层, . 细 岩层 厚 度
4 . I、 断 面 4 . 最 小 荒 断 面4 . l、 断 74I 净 T 6 2m , 06I 净 l 面3. 95m 。该段巷道 主要在 1—、82煤层 中掘 进 , 811-
( ) 时 支 护 。硐 室 爆 破 后 之 所 以发 生 冒顶 、 1及 片 帮等现 象 , 因为 围岩原来 的应 力平衡 被破 坏 , 是 造
护 效果 良好 。
关键 词
硐 室 千 米深 井
控 制爆破
复合 支护
近几年 , 我国大部分煤矿相继进入深部开采 , 而 深 部 围岩往 往处 于 软岩状 态 , 加上 深部 受高 地应 力 、 高地 温 、 高岩溶 水 压 和强 烈 的开 采 扰 动 的复 杂 地 质
力学环境 , 使得深部岩体表现出明显的非线性 、 大变
效地作用在布孔区域 的岩体上 , 使掘进工作面前方
岩体内产生一个具有一定长度 的均匀震荡带, 同时
形成 具有 较 大孔 隙 的破 碎 带 和 松动 圈 , 而 有 利 于 从 消 除 围岩 结构 的不 均匀 , 减小 地应 力 , 到控 制轮廓 达 成 型及减 少 围岩破 碎 的效果 。
2 控 制爆破作 用原理
根据 利文斯 顿爆 破 漏斗理 论 , 过对装 药 量 、 通 问 距 、 药结 构 等爆 破参 数 的严 格 设 计 , 现 “ 而不 装 实 碎 抛 ” “ 而不 散 ” “ 、碎 或 抛而 不远 ” 广 泛应用 于 防危 害 ,
立井井筒临时改绞快速施工技术

第28卷第6期 建 井 技 术 Vol 128 No 16 2007年 12月 MIN E CONSTRUCTION TECHNOLO GYDec 1 2007立井井筒临时改绞快速施工技术曹 伟,陈保淦(中煤第五建设公司第一工程处,江苏徐州,221006) 摘 要:赵庄矿2号井主井一期工程施工结束后,必须进行临时改绞,即将凿井期间采用的单钩吊桶提升方式改为双钩双层罐笼提升,以满足二期井巷工程施工需要。
针对工程具体情况,采用科学的施工方案,合理的施工工序和“盘下盘”、“成组吊装”等新的施工方法,实现了安全快速施工。
关键词:立井井筒;临时改绞;快速施工;临时工作盘;成组吊装中图分类号:TD26213 文献标识码:B 文章编号:1002ˉ6029(2007)06ˉ0031ˉ02 收稿日期:2007ˉ04ˉ131 工程概况赵庄矿2号井位于山西省长治市长子县境内,立井开拓方式,设计生产能力0.9Mt/a 。
主井一期工程由宏圣公司承建,副井一期工程由中煤第五建设公司第一工程处承建。
至2006年底,矿井一期工程全部竣工。
中煤第五建设公司第一工程处中标二期井巷工程,共投入2个掘进队。
为了满足二期工程提升能力要求,迫切需要进行主井临时改绞,即将单钩吊桶提升改为双钩双层罐笼提升。
赵庄矿2号井主井改绞前,井筒淋水及煤仓渗水造成井底水仓涌水量达到25m 3/h 左右。
地面原有的J K ˉ215型提升机不能满足改绞后的运行要求。
计划安装的2J K ˉ315型提升机只能布置在井架北侧,因而天轮平台中间大梁(5号梁)必须调整90°。
这样一来,天轮平台所有梁及天轮必须全部拆除,调整后重新安装。
根据工期要求,改绞必须在1个月内完成,工期较紧。
2 改绞方案改绞工程是影响赵庄矿2号井二期工程能否顺利开展的咽喉工程。
经工程处领导和机电安装队研究,提出了改绞方案,合理编制了施工组织设计和安全技术措施,大胆采用了新的施工方法。
主井溜煤眼堵塞处理的安全技术措施

主井底溜煤眼疏通期间的安全技术措施主井底溜煤眼疏通期间的安全技术措施一、概况:主井底溜煤眼由于大块煤矸、湿煤矸堆积,导致溜煤眼堵塞,煤仓煤矸无法落至提升箕斗,影响正常运煤,为保证溜煤眼畅通,需对堵塞的溜煤眼进行疏通,为确保疏通溜煤眼期间的的安全,特制定主井底溜煤眼疏通期间的安全技术措施。
二、危险源辨识危险因数预想主井底溜煤眼疏通期间的安全技术措施三、施工组织机构施工负责人:现场负责人:成员:全体施工人员职责:1、施工负责人为施工第一责任人,对本次施工安全工作全面负责;2、现场负责人对本次施工安全工作现场组织协调,发现问题及时汇报调度室;3、全体成员负责按照措施的具体规定执行施工,确保安全施工。
四、安全技术措施主井底溜煤眼发生堵塞时,应立即停止工作,岗位人员必须立即查明堵塞情况,严禁盲目处理,要查明溜煤眼堵塞的基本情况、堵塞物体、堵塞位置、存煤情况及是否存在煤泥等,查明原因后要及时详细汇报调度室,当班调度员应立即汇报当日值班领导、井下带班领导。
值班领导根据汇报情况下达处理指令,井下带班领导现场指挥,采用常规方法处理。
当常规方法处理无效时,由值班领导下达指令,由队组人员按照规定采用爆破方法处理,并将处理情况随时向公司调度室汇报。
一、溜煤眼堵塞常规方法处理的安全技术措施1、带班矿领导、跟班队长要认真检查施工地点安全情况,排除不安全的因素后,再通知工作人员疏通。
首先检查溜煤嘴的固定情况,各部连接情况等,若有问题应及时处理,确保工作环境安全。
2、施工前,跟班队长与主井提升绞车司机和信号工进行联系,说明工作中要注意的问题及联系信号。
当人员进行疏通时,主提升绞车必须停电闭锁。
主井底溜煤眼疏通期间的安全技术措施3、溜煤眼堵塞后,严禁采用上部灌水将煤体稀化的方法疏通。
4、处理溜煤眼时要两人进行,一人操作,一人监护,并事先选好撤退路线,清理干净退路内的杂物。
5、处理溜煤眼时主井提升箕斗必须放至此溜煤眼下方,避免疏通后溜煤眼发生歘煤事故。
蒙西超大直径立井临时改绞混合提升新技术

蒙西超大直径立井临时改绞混合提升新技术刘耀明;秦江艳;张智山【摘要】In mine construction, temporary winding change is necessary link twisted, shaft by temporarily winding change after exactly ground can be in relatively short time form bigger promotion ability, can speed up the mine construction speed. Traditional shaft temporary winding change, ways to upgrade for harvesters transportation and temporary cage combined promotion modes of transport. New winding change process increases the skip upgrade system, and coal bunker in the bottom of the shaft and additional temporary semi-automatic coal loading system, using a double the cage and double skip mixed ways to upgrade. It realizes transportation of separation for coal wasting promotion, materials and personnel promotion, and use belt conveyor substitute for tape transportation shipping coal wasting, greatly improving the system of vertical shaft temporary promotion efficiency.% 在矿井建设中,临时改绞是必不可少的环节,井筒到底后通过临时改绞可以在较短的时间内形成较大的提升能力,能够加快矿井建设速度。
大直径直立井底煤仓的设计与施工

号 工 字钢加 工 制作 。 () 2 为保 证 人员 升降 和物料 供 给 , 胶带 机 大巷
其 中上收 口仓帽 为钢筋 混凝 土支 护 ,仓 体 为素 混
维普资讯
8 6
李承 军
大直径 直立井 底煤 仓 的设计 与施 工
20 0 7年 第 1 期
25 仓 体 浇 筑 .
作 为人 员和物 料提 升 容器 。另 外准 备一个 软 梯 ,
必要 时用 以人 员上 下 。
( ) 工 安装 封 口盘 , 口盘 用 l 号 矿用 工 3加 封 l
字钢 上 下纵横 排列 , 用 “ 卡 固定 , 封 口盘上 并 U” 在
留有 吊蓝通 口, 其余 处 用 5仓 体净 直径 8m,净 高
1 . 8m。下漏 斗 由净 直径 8m 圆筒 非对 称 不规 72 3 则 渐 变 为 13 0 m l0 0 m 的 2个 并 列 矩 形 0 mx 6 m 漏 斗 口, 漏斗 高度 4 0 m, 6m 下锁 口高度 1 0 7 o 6 mm。 煤仓 支护 厚 度均 为 5 0m 0 m.混凝 土标 号 为 C 0 3,
完成 了永 久支 护 。 据现 场及 地质 条件 . 根 确定 的煤
— —
8o o o
仓施 工工 序 为 :煤 仓反 井 施工一 煤 仓刷 大一 煤仓 下 口硐室 永久 支 护及反 底拱 浇筑一 浇筑 下锁 口一 漏斗 施工一 煤 仓仓 体 浇筑一 煤仓 仓 帽施 工一 煤仓
漏斗 铺轨 、 钢砂 混凝 土抹 面 。 铁
土 浇筑 。 煤仓 穿过 岩层 主要 为 粉砂岩 , 性条 件较 好 。 岩
帽、 仓体 、 斗及下 锁 口三部 分组 成 。 图 1 示 。 漏 如 所
反井法施工深井软岩大断面井底煤仓技术

实现 绞车过卷 、 过速 、 减速、 限速 等重要保 护 的双线 制 保护功 能 , 满 足安全规程要求 。
4 . 5 系 统维 护
( 6 ) 采用变频控 制后 , 可采 用原绕 线式 电机 , 不需
要作任何 改动。
4 . 3 节 电 性 能
变频调速 装置 加 P L C及 上位 机 控制 , 技术 先 进 、 制造 工艺严格 , 属 于逻 辑控制 , 动作接点 很少 , 基本 属
2 0 1 3 年 第2 期
东 撼晨 舛技
5 3
反 井 法施 工 深 井软 岩大 断 面井底 煤 仓 技 术
王素 军 , 李 帅 , 刘 巍
( 国投新 集能源股份有 限公 司口孜 东矿 , 安徽 阜阳 摘 2 3 6 1 5 3 ) 要 口孜 东矿主井井底煤仓埋藏深 、 断面大 , 地质条件较复杂 , 支护强度要求高 , 采用反井钻技 术, 合理安排施工工序 , 施工 中采用锚注 、 防
时间及砼 强度 , 亦为煤仓施 工打下 安全基 础。 在煤仓 上 口位置进 行下 行封孑 L 预 注浆施 工 , 并做 好下 口排水 工作。注浆充 填后 的围岩通 过浆液 的粘结 形成稳固的整体 , 强化了围岩抗破 坏能力 , 能够有效地 封闭围岩裂隙 , 增 强围岩 自稳性 , 提高围岩 的 自身 承载 能力和岩体强度 , 同时可有 效 防止水通 过裂 隙对 围岩
收 稿 日期 : 2 0 1 2—1 0— 2 4
的浸湿而造成降低围岩 自身强度。
2 . 2 煤 仓施 工方 案及 工序
作者简介 : 王 素军 ( 1 9 8 3一) , 男, 安徽 阜 阳人 , 采矿 助理 工程 师 , 2 0 1 0年于安徽理工大学采矿工程专 业获硕士学 位, 现在 口孜东 矿工
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
张集矿(北区)主井井底南煤仓快速施工技术
摘要:根据张集矿(北区)主井井底煤仓的工程情况采用反井
钻机导硐、砌筑永久锁口代替临时口等措施,保证施工质量,实现
安全快速施工。
关键词:井底煤仓;反井导硐;快速施工
前言:施工采用lm-120型反井钻机自下而上导硐,自上而下一
次性全断面刷扩到底,锚网喷一次支护,最后自下而上逐节支模,
整体连续砌壁,简化施工程序,加快施工速度。
1、工程及地质概况
张集矿(北区)井底南煤仓位于主井南侧,其上口标高
-379.780m,下口标高-419.624m,净深39.844m,给煤机硐室底板
标高-424.124m。煤仓上口位于-380m~-490m南翼胶带机头硐室内,
下口位于-424m装载硐室,井底煤仓装载胶带机巷内,分为煤仓主
体和给煤机硐室两部分。
根据煤仓地质柱状图设计:南煤仓穿过岩性,以花斑铝质泥岩和
状铝质泥岩为主,煤仓中下部有小段细中粒砂岩和粉细砂岩。构造
及水文条件简单。
2、施工方案
由于煤仓断面大,施工工序复杂,安全性差,为确保安全、快
速、优质完成煤仓施工,权衡利弊,多方参议后确定采用利用lm-120
型反井钻机自下而上导硐,自上而下一次性全断面刷扩到底的施工
方案:首先施工煤仓上口胶带机头硐室及下口给煤机硐室,在煤仓
上口安装lm-120型反井钻机,在煤仓中心位置施工∮120mm溜矸杆,
先掘砌煤仓永久锁口,而后从煤仓上口向下按设计断面刷扩,同时
进行一掘一锚网喷一次支护,待煤仓全面刷扩及一次支护结束后自
下而上立模浇筑砼。
3、煤仓施工
1、煤仓掘进
1)掘进
在煤仓上口安装lm-120型反井钻机,在煤仓中心位置施工∮
120mm溜矸杆放炮,并立即锚网喷支护,直至圆台下变断面结束,
再往下掘1米仓筒随后采用锚索(ф18㎜,l=6.3米)进行加固斜
面,锚索间距1500㎜,排距2000㎜,将上锁口掘完后,继续往下
掘8米仓筒后放一茬座底炮,平底准备浇筑砼。
2)仓筒掘进
将仓筒全断面分成两部分,呈下台阶式掘进,外台阶高出内圈
0 .8~1.2m。内台阶最大直径6m,分次打眼,分次放炮。炮眼深度
1.8m,循环进尺1.6m。掘进时,先施工中心断面,后施工外圈上台
阶,并一掘一锚网喷支护。
3)煤仓下锁口掘进
仓筒掘进到距给煤机硐室顶板3米时,下部矸石留足,将煤仓
下锁口按设计从上向下掘刷出来,并一掘一锚网喷支护。
4)给煤机硐室
从上向下将硐室刷到设计尺寸,并一掘一锚网喷支护,最后出
尽矸石、排底、将反拱掘出。
5)喷浆
煤仓施工期间,在煤仓附近的上口胶带机头硐室内安装一台转
子ⅴ型喷浆机经2寸胶管输送到迎头进行喷浆,后期也可在煤仓附
近的井底煤仓装载胶带机巷内安装一台转子ⅴ型喷浆机进行喷浆。
2、煤仓浇砼
1)煤仓上锁口
煤仓上锁口从上向下掘进到位继续向下掘8米仓筒后,先放一
炮座底炮,平底后,盖好钻井小眼由下向上连续搭设脚手架立仓筒
模板,并浇筑混凝土,当混凝土浇筑到变断面处,将钢筋梁钢筋扎
齐,然后继续稳骨、扎筋、钉模、浇筑斜面混凝土,直至煤仓上锁
口,最后再利用脚手架稳好模板、扎筋、预留好溜煤口,将混凝土
浇齐。
2)煤仓仓底
先将煤仓仓底反拱清理到设计,绑扎好煤仓底板反拱钢筋和两
侧墙部钢筋后,将底板砼浇齐,然后搭脚手架,稳立两侧墙和-424m
井底煤仓装载胶带机巷相贯木骨,钉模、扎筋,并将煤仓仓底砼浇
至仓底下锁口。
3)煤仓下锁口
将脚手架按标高找平,加固后,先稳下锁口模板,然后稳锁口
上l1、l2、l3共7根大梁的模板,并将四个溜煤眼眼口模板与梁
之间的模板稳好,形成一个整体。当模板稳好后,即开始从下而上
将钢筋梁与四个溜煤眼内的钢筋绑扎好,给煤机预埋件及压风清扫
管固定牢,最后浇筑砼,直至楼板面砼浇筑齐。再一次立模,浇筑
中下段仓筒砼与上段仓筒合好茬。再拆除脚手架至楼板上平面时,
将楼板上平面及分煤斜面与仓筒接触部分凿毛,清理并冲洗干净
后,立各分煤斜面模板,浇铁钢砂砼。
4)煤仓仓筒
上段由下向上连续搭脚手架、扎筋、稳骨、立模、浇筑砼,每
次段高1米,直至与上锁口砼接好茬。
5)浇筑砼用木骨和模板
上锁口和仓底木骨采用双层70mm×200㎜优质大板加工,m18㎜
螺栓连接,模板采用30mm优质木板,仓筒浇筑砼采用20号槽钢圈
配30mm建筑用钢模板,其他均采用厚30mm木模板加工小块成形模
板下井组装。
6)浇筑砼的搅拌及输送
砼采用砼搅拌机,第一阶段可浇筑砼,必须搭设脚手架,铺满
大板,使用溜灰槽,溜灰管及高压软管,直接送到模板内。下灰系
统为:搅拌机拌料→搪瓷溜子→下灰管→高压管→入模。
砼输运采用6寸钢管,用两根11#矿工钢,一端钻眼后用φ18.5mm
钢丝绳四道元宝卡子卡住钢管,另一端用4根φ20×2500mm树脂锚
杆固定在巷道底部。
给煤机硐室及煤仓下锁口采用混凝土输送机。
7)脚手架材料及搭设
煤仓浇筑砼过程中,必须搭设脚手架,脚手架采用1.5寸钢管,
利用卡子进行搭设,脚手架立柱间距不大于1.8米,层间距不大于
1.5米,斜拉撑不少于4道,脚手架上满铺70㎜厚优质大板,并用
扒钉钉牢,施工煤仓下锁口时,采用满堂密排脚手架支撑模板。
4、结语
1)采用砌筑永久锁口代替临时锁扣,减少工序转换,节约材料。
2)煤仓施工采用lm-120型反井钻机自下而上导硐,自上而下
一次性全断面刷扩到底,锚网喷一次支护,最后自下而上逐节支模,
整体连续砌壁,简化施工程序,降低施工成本,提高经济效益。
参考文献:
[1] 苏光祥. 深井软岩回采巷道锚网索支护技术应用
[j].2008,(6):67-68. [2]张世芳,杨小林,深厚表土矿井
建设技术[m],北京:煤炭工业出版社,2002. [3]张军辉,反
井钻机在新义煤矿主井煤他施工中的应用[j].煤炭技术,2009.28
