公路工程变更管理办法细则范文
公路工程变更管理办法细则

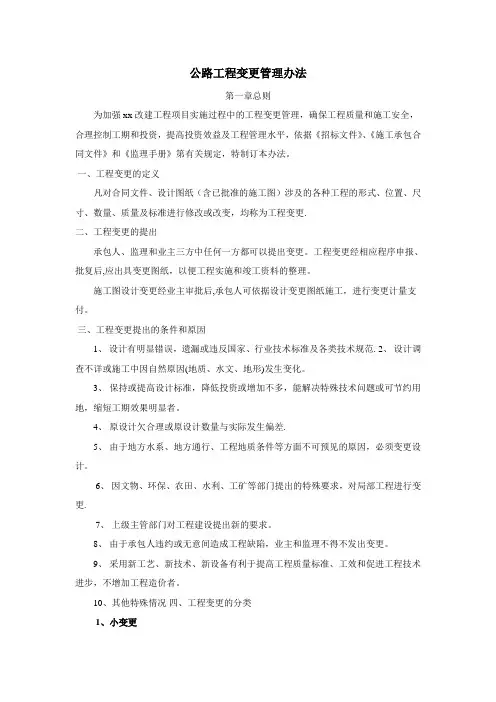

公路工程变更管理办法第一章总则为加强xx改建工程项目实施过程中的工程变更管理,确保工程质量和施工安全,合理控制工期和投资,提高投资效益及工程管理水平,依据《招标文件》、《施工承包合同文件》和《监理手册》第有关规定,特制订本办法。
一、工程变更的定义凡对合同文件、设计图纸(含已批准的施工图)涉及的各种工程的形式、位置、尺寸、数量、质量及标准进行修改或改变,均称为工程变更.二、工程变更的提出承包人、监理和业主三方中任何一方都可以提出变更。
工程变更经相应程序申报、批复后,应出具变更图纸,以便工程实施和竣工资料的整理。
施工图设计变更经业主审批后,承包人可依据设计变更图纸施工,进行变更计量支付。
三、工程变更提出的条件和原因1、设计有明显错误,遗漏或违反国家、行业技术标准及各类技术规范.2、设计调查不详或施工中因自然原因(地质、水文、地形)发生变化。
3、保持或提高设计标准,降低投资或增加不多,能解决特殊技术问题或可节约用地,缩短工期效果明显者。
4、原设计欠合理或原设计数量与实际发生偏差.5、由于地方水系、地方通行、工程地质条件等方面不可预见的原因,必须变更设计。
6、因文物、环保、农田、水利、工矿等部门提出的特殊要求,对局部工程进行变更.7、上级主管部门对工程建设提出新的要求。
8、由于承包人违约或无意间造成工程缺陷,业主和监理不得不发出变更。
9、采用新工艺、新技术、新设备有利于提高工程质量标准、工效和促进工程技术进步,不增加工程造价者。
10、其他特殊情况四、工程变更的分类1、小变更(1)涵洞(人机孔)位置、交角、进出水口形式、涵洞标高、基础埋置深度及明挖基础基底处理。
(2)排水系统中边沟、截水沟、急流槽等位置、长度、纵坡、断面尺寸的变化。
(3)工程数量的核实确定和增减,路基工程个别不良地质地段的砂砾,碎石垫层处理。
(4)其他每一项工程增减在2万元以内(含2万元)的小变更。
2、一般变更(1)路基开挖后,土石分界线与原设计不符的变更。
2024年公路工程变更管理办法细则(2篇)

2024年公路工程变更管理办法细则第一章总则第一条为规范公路工程变更管理,提高公路工程质量和投资效益,根据国家有关法律法规,制定本办法。
第二条本办法适用于全国范围内正在建设和即将建设的公路工程的变更管理。
第三条公路工程变更包括设计变更、施工变更、材料设备变更、工程量变更等。
第四条公路工程变更应当严格按照设计文件和施工图纸的要求进行,变更必须符合法律法规和技术标准。
第五条公路工程变更应当及时审批,并按照程序办理相关手续。
第六条公路工程变更应当与相关单位进行合作,保持沟通畅通,共同解决问题。
第七条公路工程变更应当注重合理性、经济性和安全性,不能无限制地增加工程造价。
第八条相关单位应当加强对公路工程变更的监督和管理,确保变更的合法合规。
第二章变更申请与审批第九条公路工程变更由建设单位提出申请,并提交变更设计文件和施工图纸。
第十条建设单位应当提供充分的变更理由和依据,说明变更的必要性和合理性。
第十一条主管部门对公路工程变更申请进行审查,并根据实际情况确定是否批准变更。
第十二条主管部门应当在规定的时间内作出批准或者不批准的决定,并将决定书面通知建设单位。
第十三条批准的公路工程变更应当重新编制设计文件和施工图纸,并按照新的变更内容进行施工。
第十四条未经批准的公路工程变更不得进行施工和支付相关费用,建设单位应当自行承担相应后果。
第三章变更管理与控制第十五条公路工程变更应当严格按照批准的变更方案进行,不得擅自进行任何改动。
第十六条变更后的工期、质量和造价应当重新评估和控制,确保变更后的工程达到相关要求。
第十七条变更后的工程应当重新进行验收,并按照规定进行质量保证和维修工作。
第十八条变更后造成损失的,应当由责任方承担相应责任,并进行相应的赔偿和补偿。
第四章监督与责任追究第十九条监督部门应当加强对公路工程变更的监督和检查,发现问题及时处理和通报。
第二十条建设单位应当配合监督部门的工作,提供相关资料和协助解决问题。
第二十一条对违反本办法的行为,相关单位和责任人员应当承担相应的法律责任。
公路工程变更管理办法细则

公路工程变更管理办法第一章总则为加强xx改建工程项目实施过程中的工程变更管理,确保工程质量和施工安全,合理控制工期和投资,提高投资效益及工程管理水平,依据《招标文件》、《施工承包合同文件》和《监理手册》第有关规定,特制订本办法。
一、工程变更的定义凡对合同文件、设计图纸(含已批准的施工图)涉及的各种工程的形式、位置、尺寸、数量、质量及标准进行修改或改变,均称为工程变更。
二、工程变更的提出承包人、监理和业主三方中任何一方都可以提出变更.工程变更经相应程序申报、批复后,应出具变更图纸,以便工程实施和竣工资料的整理.施工图设计变更经业主审批后,承包人可依据设计变更图纸施工,进行变更计量支付。
三、工程变更提出的条件和原因1、设计有明显错误,遗漏或违反国家、行业技术标准及各类技术规范。
2、设计调查不详或施工中因自然原因(地质、水文、地形)发生变化.3、保持或提高设计标准,降低投资或增加不多,能解决特殊技术问题或可节约用地,缩短工期效果明显者.4、原设计欠合理或原设计数量与实际发生偏差。
5、由于地方水系、地方通行、工程地质条件等方面不可预见的原因,必须变更设计.6、因文物、环保、农田、水利、工矿等部门提出的特殊要求,对局部工程进行变更。
7、上级主管部门对工程建设提出新的要求。
8、由于承包人违约或无意间造成工程缺陷,业主和监理不得不发出变更。
9、采用新工艺、新技术、新设备有利于提高工程质量标准、工效和促进工程技术进步,不增加工程造价者。
10、其他特殊情况四、工程变更的分类1、小变更(1)涵洞(人机孔)位置、交角、进出水口形式、涵洞标高、基础埋置深度及明挖基础基底处理。
(2)排水系统中边沟、截水沟、急流槽等位置、长度、纵坡、断面尺寸的变化。
(3)工程数量的核实确定和增减,路基工程个别不良地质地段的砂砾,碎石垫层处理。
(4)其他每一项工程增减在2万元以内(含2万元)的小变更。
2、一般变更(1)路基开挖后,土石分界线与原设计不符的变更。
公路工程变更管理办法范本

工程变更(签证)管理办法一、目的:为了加强工程建设过程中工程变更的管理,规范工程签证,使该项工作规范化、制度化、程序化;并且合理有效控制工程建设成本,减少工程合同(含材料,设备合同)外的成本支出,减少今后与承包商(含厂商)的矛盾,提高工程质量和工作效率,特制定此办法。
二、适用范围:适用于集团新建、在建的工程项目.三、工程变更:工程变更是指对原有施工图纸发生设计标准、标高、尺寸、基线、位置、施工工艺的变更,以及相关材料和设备的规格、型号、材质、外观、颜色、质量标准、产品等级等方面的变更。
1、工程变更的审批流程:监理工程师→项目指挥部现场工程师→项目指挥部工程技术负责人→项目指挥部负责人2、重大工程变更是指对建筑外观、风格有较大影响,结构体系、房型变化、园林绿化及装饰效果、主要设备材料、主要功能等的工程变更.重大工程变更需报集团审图办,设计总监,集团分管副总裁审批。
3、工程变更集团内部流转流程:项目指挥部审核送达→集团变更部复核送达→集团核算中心核算送达→集团变更部复核送达→项目指挥部4、工程变更的审核原则:(1)变更是否符合政府法律、法规、规范标准的要求(2)是否符合集团工程发展规划和质量标准(3)是否符合集团成本控制要求(4)是否符合合同规定5、工程变更控制:(1)工程变更是基于工程原设计的变化。
要加强工程设计过程中的管理工作,对工程设计方案可行性、科学性、合理性的论证工作,并为设计单位提供详尽的设计委托书,设计单位必须按照设计要求设计出高质量的施工图纸,施工图纸提交集团公司后,应组织项目指挥部、监理单位、审图办对施工图纸继续审核,从源头上控制工程变更数量。
(2)工程变更原则上要求在工序实施前解决,如遇紧急情况,项目指挥部可通过电话沟通解决但必须留有影像资料.非紧急情况但影响施工进度的工程变更,项目指挥部可通知集团变更部在第一时间到现场共同进行工程变更现场核定,并在7日内补办工程变更正式手续,过期将不予受理.(3)所有工程变更必须有文字记载,禁止口头承诺,工程变更一般由设计修改通知单、修改图、技术核定单、会议纪要、资料图片等形式体现。
公路工程变更管理办法细则

公路工程变更管理办法细则一、前言本文旨在制定公路工程变更管理办法的详细规定,将公路工程变更过程中的各项事项规范化,并为后续管理提供指导和参考。
二、变更管理的基本原则1. 协商一致原则:公路工程变更应当根据各方的实际情况,在平等协商、互相尊重的基础上达成一致意见。
2. 确保质量安全原则:公路工程变更不得影响道路的安全性、可用性和质量标准,对于影响道路功能和交通安全的变更,必须进行专业评估和审核。
3. 保护合法权益原则:公路工程变更过程中,应保护各方的合法权益,特别是施工单位和相关业主的权益。
4. 政策合规原则:公路工程变更必须符合国家有关政策法规和规范标准的要求,确保变更后的工程符合国家建设要求和规范。
三、变更管理程序1. 变更申请:变更方向相关部门提交变更申请,并提供相关资料和论证材料,明确变更原因和影响因素。
2. 变更审核:由专业审核人员对变更申请进行评审和审核,评估变更对工程质量、安全和环境的影响。
3. 签署变更协议:变更申请通过审核后,各方签署变更协议,明确变更的内容、条件和责任。
4. 变更实施:根据变更协议,组织实施变更工作,确保变更符合设计要求和施工规范。
5. 变更验收:变更完成后进行验收,并出具变更验收报告,确认变更工程的合格性。
四、变更管理的主要内容1. 变更范围的确定:根据变更的具体情况,明确变更范围和变更的内容,确保变更的合理性和可行性。
2. 变更的时间节点:确定变更工作的时间节点和工期,制定详细的变更计划,并及时进行进度控制和监督。
3. 变更费用的处理:根据变更工作的实际情况,确定变更费用的责任和支付方式,确保变更费用的合理安排和清晰核算。
4. 变更后的工程质量:根据变更内容的不同,制定相应的工程质量控制措施,确保变更后的工程符合相关质量标准和要求。
5. 变更影响的评估:对于可能影响道路安全和交通状况的变更,进行专业评估和分析,提出风险控制措施和应对方案。
五、变更管理的责任和义务1. 各方责任:变更申请方、施工单位、监理单位等各方在变更管理中应承担相应的责任,确保变更工作的顺利进行。
公路工程设计变更管理实施细则模版

公路工程设计变更管理实施细则(**年1 1月16日印发**年6月10日修订)第一章总则第一条为加强对****建设集团公司(以下简称**集团)所属建设项目实施过程中设计变更的有效管理,严格控制建设规模、标准及投资,保证工程质量、进度及安全,依据**部《公路工程设计变更管理办法》(**部令2005年第5号)和****厅《关于严格执行**部(公路工程设计变更管理办法)的通知》(陕交发[**]181号),结合**集团的实际情况,制定本细则。
第二条本细则适用于由**集团负责建设的新建、改(扩)建公路工程。
第三条在建设项目的管理过程中,必须维持设计文件的严肃性,各建设项目管理处均应严格控制设计变更,不得随意扩大或缩小建设规模,提高或降低建设标准。
第四条本细则所称设计变更,是指自公路工程初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善等活动。
第五条设计变更应以优化、完善原设计为前提,以提高设计质量、节省建设资金、节约资源、方便施工、有利环保、利于安全营运为目标,必须符合国家有关公路工程强制性标准和技术规范的要求;符合公路工程质量和使用功能的要求;gf合环境保护的要求;符合现场地质、水文、材料的实际情况。
第六条设计变更条件(一)原设计不合理、不完善,不能满足使用要求;(二)由于地形、地质条件发生变化,按原设计难以施工;(三)颁布新标准、规范、规程后确需变更设计;(四)由于建设环境等原因,确需进行设计变更,更好地适应社会、经济及环境的要求;(五)设计变更后,确能有效地保证或提高工程质量,加快工程进度,缩短工期,降低工程造价或节约其它资源;(六)发生不可抗拒的自然灾害。
第七条设计变更应以分项工程为单元进行,并归属到各个分部工程;若某项设计变更跨越不同的分部工程,应以分部工程为单元分别下达变更令。
第八条任何工程的设计变更,一般只能变更一次,无特殊原因不得进行多次变更,也不得将大的变更分解为多个小变更规避审批。
公路变更管理制度范文

公路变更管理制度范文公路变更管理制度范文第一章总则第一条为加强对公路变更管理的规范和有效监督,保障公路变更作业的安全、高效和标准化,提高公路变更管理质量和水平,根据国家相关法规和规章,制定本制度。
第二条公路变更管理适用于所有涉及公路建设项目的变更事项,包括但不限于路线调整、道路改造、桥梁扩建、道路修复等。
第三条所有参与公路变更作业单位和个人应遵守本制度的规定,按照国家相关法规和规章进行操作,确保公路变更作业的顺利进行。
第二章变更申请与审批第四条公路变更申请应提交给相关省级交通部门,包括详细的变更计划、设计方案和施工方案等相关资料。
第五条相关省级交通部门应按照国家有关法律法规和规章的规定,对公路变更申请进行严格审查,并在规定的时间内做出审批决定。
第六条凡涉及公路变更的项目,应经过环境影响评价,确保变更作业不会对周边环境造成严重污染和破坏。
第七条公路变更作业单位和个人在进行公路变更作业前,必须持有合法的施工许可证,并确保具备相应的技术和设备条件,以确保变更作业的质量和安全。
第三章变更作业监督第八条公路变更作业单位和个人应按照国家相关法律法规和规章的要求进行作业,严禁擅自更改或违规操作。
第九条变更作业过程中,应加强施工现场管理,确保施工现场的整洁和安全。
如发现安全隐患,应及时采取措施进行改善,确保施工作业的安全性。
第十条公路变更作业单位和个人应按照变更计划和设计方案的要求进行施工,严禁随意改变施工方式、规格和质量标准。
如需调整变更计划或设计方案,应提前向相关交通部门进行申请,并经批准后方可进行。
第十一条公路变更施工过程中,应加强对施工现场的监督,确保施工进程和质量。
第四章变更验收与评估第十二条公路变更作业完成后,应由相关省级交通部门进行验收,并出具验收报告。
第十三条公路变更验收时,应对变更后的工程质量、完成状况和服务情况进行评估,确保变更作业达到预期的效果和要求。
第十四条公路变更作业单位和个人应对变更作业进行自查自纠,并做好相关的记录和整改工作。
公路工程变更管理规定细则

公路工程变更管理规定细则The manuscript was revised on the evening of 2021公路工程变更管理办法第一章总则为加强xx改建工程项目实施过程中的工程变更管理,确保工程质量和施工安全,合理控制工期和投资,提高投资效益及工程管理水平,依据《招标文件》、《施工承包合同文件》和《监理手册》第有关规定,特制订本办法。
一、工程变更的定义凡对合同文件、设计图纸(含已批准的施工图)涉及的各种工程的形式、位置、尺寸、数量、质量及标准进行修改或改变,均称为工程变更。
二、工程变更的提出承包人、监理和业主三方中任何一方都可以提出变更。
工程变更经相应程序申报、批复后,应出具变更图纸,以便工程实施和竣工资料的整理。
施工图设计变更经业主审批后,承包人可依据设计变更图纸施工,进行变更计量支付。
三、工程变更提出的条件和原因1、设计有明显错误,遗漏或违反国家、行业技术标准及各类技术规范。
2、设计调查不详或施工中因自然原因(地质、水文、地形)发生变化。
3、保持或提高设计标准,降低投资或增加不多,能解决特殊技术问题或可节约用地,缩短工期效果明显者。
4、原设计欠合理或原设计数量与实际发生偏差。
5、由于地方水系、地方通行、工程地质条件等方面不可预见的原因,必须变更设计。
6、因文物、环保、农田、水利、工矿等部门提出的特殊要求,对局部工程进行变更。
7、上级主管部门对工程建设提出新的要求。
8、由于承包人违约或无意间造成工程缺陷,业主和监理不得不发出变更。
9、采用新工艺、新技术、新设备有利于提高工程质量标准、工效和促进工程技术进步,不增加工程造价者。
10、其他特殊情况四、工程变更的分类1、小变更(1)涵洞(人机孔)位置、交角、进出水口形式、涵洞标高、基础埋置深度及明挖基础基底处理。
(2)排水系统中边沟、截水沟、急流槽等位置、长度、纵坡、断面尺寸的变化。
(3)工程数量的核实确定和增减,路基工程个别不良地质地段的砂砾,碎石垫层处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路工程变更管理办法细则范文
第一章总则
第一条为了规范公路工程变更管理,提高工程质量,保证工程安全,根据《中华人民共和国建筑法》等相关法律法规,制定本办法。
第二条公路工程变更是指在工程施工过程中,由于设计需要、施工实际情况、环境因素等原因,需要对工程设计、施工方案等进行调整和修改的行为。
第三条公路工程变更应该遵循公正、公平、公开、合理的原则,确保变更后的工程能够满足设计要求和质量标准。
第四条工程变更应以合同、设计文件、施工方案等文件为基础,经批准后方可进行。
第五条工程变更应根据实际需要,确保工程质量、工期和费用等方面的平衡。
第六条工程变更应依法实施,违法违规行为将依法追究责任。
第二章变更程序
第七条工程变更应根据实际需要编制变更方案,明确变更范围、变更内容、变更原因、变更方式等。
第八条变更方案应提交给业主单位审核,经审核通过后,签署变更协议。
第九条变更协议应明确变更的费用、工期、质量要求等内容。
第十条变更协议签署后,施工单位应组织编制变更实施方案,明确变更的施工方式、工程量计算等。
第十一条变更实施方案应提交给业主单位审核,经审核通过后,方可实施变更工程。
第三章变更评估和审批
第十二条工程变更应进行技术和经济评估,评估结果应提交给业主单位审核。
第十三条技术评估内容包括但不限于工程施工方法、工序、材料等的变更对工程质量和安全的影响。
第十四条经济评估内容包括但不限于变更工程造价、工期以及对其他工程进展和耗材的影响。
第十五条变更评估结果应综合考虑技术和经济因素,以及施工进度等因素进行审核。
第十六条变更评估结果经审核通过后,由业主单位进行审批。
第十七条业主单位应在变更评估结果审核通过后的合理时间内作出审批决定,并将决定书面通知施工单位。
第四章工程变更管理
第十八条工程变更应由业主单位和施工单位共同管理。
第十九条业主单位应组织专业人员对工程变更进行监督和检查。
第二十条施工单位应按照变更协议和变更实施方案的要求进行施工。
第二十一条工程变更过程中,如遇到原设计文件缺失或不符合要求的情况,应及时通知业主单位,由业主单位协调解决。
第二十二条工程变更完成后,施工单位应按照变更实施方案的要求进行检查和验收。
第二十三条工程变更验收应由业主单位组织专业人员进行,并出具变更工程质量验收报告。
第五章法律责任
第二十四条违反规定进行工程变更的,依法追究责任。
第二十五条工程变更过程中,如造成其他工程质量和安全的问题,由违规方承担责任。
第二十六条工程变更造成的费用增加,由业主单位承担。
第二十七条工程变更施工过程中的损失应由违约方承担。
第六章附则
第二十八条对于工程变更没有明确规定的,应参照本办法执行。
第二十九条本办法解释权归业主单位所有。
第三十条本办法自发布之日起生效。
