现制水磨石地面工程
水磨石面层施工工艺标准

水磨石面层施工工艺标准1 总则1·1适用范围本工艺标准适用于工业与民用建筑地面的现制水磨石面层的施工。
1.2 编制参考标准及规范(1)中华人民共和国国家标准G B50300—2001《建筑工程施工质量验收统一标准》(2)中华人民共和国国家标准G B50209一2002《建筑地面工程施工质量验收规范》2 术语、符号1)建筑地面建筑物底层地面 (地面)和楼层地面 (楼面)的总称。
(2)面层直接承受各种物理和化学作用的建筑地面表面层。
(3)结合层面层与下一构造层相联结的+间层。
(4)基层面层下的构造层,包括填充层、隔离层、找平层、垫层和基土等。
(5)填充层在建筑地面上起隔声、保温、找坡和暗敷管线等作用的构造层。
(6)隔离层防止建筑地面上各种液体或地下水、潮气渗透到地面等作用的构造层;仅防止地下潮气透过地面时,可称作防潮层。
(7)找平层在垫层、楼板上、或填充层 (轻质、松散材料)眪起整平、找坡或加强作用的构造层。
(8)垫层承受并传递地面荷载于基土上的构造层。
(9)基土底层地面的地基土层。
(10)缩缝防止水泥混凝土垫层在气温降低时产生不规则裂缝而设置的收缩缝。
(11)伸缝防止水泥混凝土垫层在气温升高时,在缩缝边缘产生挤碎或拱起而设置的伸胀缝。
(12)纵向缩缝平行于混凝土施工流水作业方向的缩缝。
(13)横向缩缝垂直于混凝土施工流水作业方向的缩缝。
(14)计量单位与符号本工艺标准中所采用的计量单位,一律为国家法定计量单位,相应符号为国家法定符号。
3 基本规定(1)水磨石面层应采用水泥与石粒的拌和料铺设。
面层厚度除有特殊要求外,宜为12—18㎜,且按石粒粒径确定。
水磨石面层的颜色和图案应符合设计要求。
(2)当水磨石面层铺设在水泥类的基层上时,其基层的抗压强度不得小于1·2MPa;基层表面应粗糙、洁净、湿润并不得有积水。
铺设前宜涂刷界面处理剂。
(3)白色或浅色的水磨石面层,应采用白水泥;深色的水磨石面层,宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥;同颜色的面层应使用同一批水泥。
水磨石地面施工方案.

水磨石地面施工方案一、施工概况:河南省渑池县韶州中学校园规划及建筑设计-行政办公楼地面为现制水磨石地面.共计个房间.1水磨石颜色做法:底色:白水泥加水泥重量0.1%绿色粉,中小八厘石子,加10%黑石子。
边框: 氧化铁黄色。
2房间分格原则: 普通教室平面尺寸9.1×7.2m,水磨石分格可取为1000×1000mm,周边为220mm宽水磨石边框。

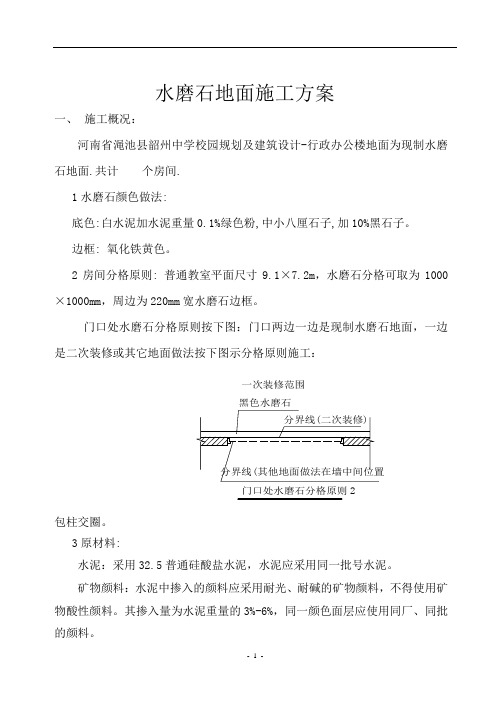

门口处水磨石分格原则按下图:门口两边一边是现制水磨石地面,一边包柱交圈。
3矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用矿物酸性颜料。
其掺入量为水泥重量的3%-6%,同一颜色面层应使用同厂、同批的颜料。
石粒:采用坚硬可磨的白云石、大理石等岩石加工而成,石料应无杂物。
分格条:采用铜条,断面尺寸15mm×3mm,长度根据房间分块规格尺寸而定。
砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。
草酸:用前用水稀释;4主要机具磨石机、石滚子、木抹子、毛刷子、铁簸箕、2m长刮杠,手推车、5mm孔径筛子、磨石(粗、中、细)、胶皮管、大小水桶、扫帚、带胶皮的刮浆推板等二、作业条件施工部位结构验收完毕,并做好屋面防水层,墙面已弹好+100cm标高水平线。
教室门洞口末安装门框,应堵严管洞口,与地面有关的各种设备和埋件安装完,做完地面垫层,按标高留出磨石面层厚度(至少3cm)。
石渣应分别过筛,并洗净无杂物。
三、操作工艺(一)工艺流程基层处理→找标高弹水平线→铺抹找平层砂浆并养护→弹分格线镶分格条并→养护→拌制装填水磨石面层拌合料→滚压、抹平→粗磨→细磨→二遍刮浆→贴预制水磨石踢脚板→磨光→清洗打蜡上光头遍→竣工清理打蜡上光二遍水磨石面层构造钉间距30cm固定,防止面层开裂。
根据墙面上弹出的水平线,留出面层厚度10mm,抹1:3水泥砂浆找平层,为保证找平层的平整度,先抹灰饼(纵横方向间距1.5m左右),大小8~10cm 并养护3天。
灰饼砂浆硬结后,以灰饼的高度为准,抹宽度为8~10cm的纵横筋。
水磨石地面施工方案(最新)

水磨石地面施工方案(最新)水磨石是一种装饰性很强的地面材料,具有独特的质感和美观的外观,广泛应用于公共建筑和住宅装修中。
本文将针对水磨石地面的施工方案进行详细介绍,包括材料准备、施工步骤等内容,希望能对相关从业人员提供参考和帮助。
材料准备在进行水磨石地面施工前,需要准备以下材料和工具:•水磨石材料:水磨石颗粒、树脂、色浆等;•砂浆:用于底层处理和填充;•手工具:平整刷、角铲、镘刀等;•机械设备:抛光机、打磨机等;•防护用品:手套、口罩、安全镜等。
施工步骤步骤一:基础处理1.清洁地面:将地面清洁干净,确保表面无尘土和杂物。
2.确定施工范围:根据工程需要确定施工范围和施工线路。
步骤二:底层处理1.涂刷底层砂浆:将底层砂浆均匀涂刷在地面上,填平地面不平。
2.等待固化:等待底层砂浆固化后,进行下一步处理。
步骤三:水磨石施工1.涂刷水磨石:将水磨石颗粒、树脂和色浆混合涂刷在地面上,均匀覆盖整个施工范围。
2.抛光处理:使用抛光机对水磨石进行抛光,增加光泽度和平整度。
3.打磨处理:使用打磨机对水磨石地面进行打磨,使表面更加光滑。
4.清洁保护:清洁地面,使用防护材料对水磨石地面进行保护处理。
步骤四:验收和完工1.验收:对水磨石地面进行验收,确认施工效果符合要求。
2.完工:完成水磨石地面的施工,并交付使用。
注意事项1.施工过程中应严格按照要求进行,确保施工质量和进度。
2.在施工过程中要做好防护工作,保障施工人员的安全。
3.施工完成后要及时清洁和保护水磨石地面,延长使用寿命。
水磨石地面施工是一项繁琐的工程,需要相关人员具备丰富的施工经验和专业技能。
通过本文的介绍,相信读者能对水磨石地面的施工流程有所了解,并在实际工作中做到心中有数,确保施工质量和效果。
水磨石施工工序

第四节、现制水磨石地面施工方法1.1. 房间分格原则:房间短边小于8m 的房间,水磨石分格为800*800〜1000*1000左右,短边超过8m 的房间,水磨石分格为1000*1000〜1200*1200左右,周边为150宽普通黑色水磨石边框。
详见各层现制水磨石地面分格图。
1.2. 各主要部位分格原则:1.2.1. 走道间按两块分格,“L”形、“T”形交叉节点处居中拉通线按下图1.2.2. 走道间十字形与转角处分格按下图施工,走道有门的位置一次装修 与二次装修分界留在门中间位置:1.2.3. 楼梯间预制水磨石与走道间现制水磨石分界处做法如下图:走廊1”形交叉节点分交叉点处按此节点的工趟钟工麟处分格原则示翳1.2.4. 门口处水磨石分格原则按下图:第一种情况门口两边均为现制水磨石地面按下图示一施工;第二种情况门口两边一边是现制水磨石地面,一边是二次装修或其它地面做法按下图示分格原则2施工:一次装修范围 黑色水磨石 :分界线(二次装修) ,,/"夕〃zihq /7彳I分界线(其他地面做法在墙中间位置)! 门口处水磨石分格原则2 1.3. 原材料水泥:采用425#普通硅酸盐水泥。
同颜色水泥应采用同一批水泥;矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,不得使用矿物酸性颜料。
其掺入量为水泥重量的3%-6%,同一颜色面层应使用同厂、同批的颜料;石粒:采用坚硬可磨的白云石、大理石等岩石加工而成,石料应无杂物。
分格条:为玻璃条由平板普通玻璃裁制而成,3mm 厚,宽度根据面层厚度而定,长度根据房间分块规格尺寸而定;砂:中砂,过8mm 孔径的筛子,含泥量不得大于3%。
草酸:用前用水稀释;外加剂:由于施工期间气温较高,拌合料凝结过快;大面积使用砂浆收缩过 大易出现裂缝。
为保证水磨石施工质量减少返工,在水磨石拌合料中掺加缓凝剂黑色水磨石 口口处水磨石分格原则 预制水磨石踢脚板走道现制水磨石和水泥用量10%的UEA 膨胀剂。
无缝化现浇水磨石施工方法

无缝化现浇水磨石施工方法无缝化现浇水磨石施工方法是一种新型的地面装饰材料,它具有无缝、防滑、耐磨、易清洁等特点,广泛应用于商业、工业、公共场所等地面装饰。
下面将介绍无缝化现浇水磨石施工方法的具体步骤。
一、基础处理在施工前,需要对基础进行处理。
首先,清理基础表面的杂物和灰尘,确保基础表面干净。
然后,对基础表面进行打磨和修补,使其表面平整、无裂缝、无凸起和凹陷。
二、底涂处理底涂处理是为了增强水磨石与基础之间的附着力。
底涂材料可以选择环氧树脂底涂或水泥砂浆底涂。
底涂材料需要均匀地涂抹在基础表面上,厚度一般为0.2-0.3mm。
三、水磨石面层施工1. 配料水磨石面层的配料需要按照一定比例混合水泥、石英砂、颜料和其他辅助材料。
配料比例可以根据实际需要进行调整。
2. 搅拌将配料倒入搅拌机中,加入适量的水,开始搅拌。
搅拌时间一般为3-5分钟,直到混合物均匀。
3. 浇筑将混合好的水磨石混凝土倒入基础表面上,用抹刀将其均匀地铺开。
铺好后,用批刀将表面压实,使其表面平整。
4. 打磨水磨石混凝土表面需要在硬化前进行打磨。
打磨时,需要使用水磨石打磨机,将表面打磨至光滑、平整。
打磨后,需要用吸尘器将表面的灰尘清理干净。
5. 密封处理水磨石混凝土表面需要进行密封处理,以增强其防水性和耐磨性。
密封材料可以选择环氧树脂密封剂或聚氨酯密封剂。
密封处理后,需要等待一定时间,让其充分干燥。
以上就是无缝化现浇水磨石施工方法的具体步骤。
在施工过程中,需要注意保持施工现场的清洁,确保施工质量。
同时,需要根据实际情况进行调整,以达到最佳效果。
4.水磨石面层工程技术标准

天龙房地产有限公司水磨石面层工程技术标准标准第二册:地面部分4.水磨石面层工程技术标准整理编写:王永才胡亚林2010年11月水磨石面层工程施工工艺标准1 总则1.1 适用范围本工艺标准适用于工业与民用建筑建筑房屋,以水磨石作地面面层的施工。
1.2编制参考标准及规范(1)《建筑工程施工质量验收统一标准》(GB 50300-2001)(2)《建筑地面工程施工质量验收规范》(GB 50209-2002)2 术语2.1 建筑地面建筑物底层地面(地面)和楼层地面(楼面)的总称。
2.2 面层直接承受各种物理和化学作用的建筑地面表面层,本标准指现制水磨石面层。
2.3 纵向缩缝平行于混凝土施工流水作业方向的缩缝。
2.4 横向缩缝垂直于混凝土施工流水作业方向的缩缝。
2.5 职业健康安全影响工作场所内员工、临时工作人员、合同方人员、访问者和其他人员健康和安全的条件和因素。
3 基本规定3.1水磨石面层工程所用的颜料、水泥、石子应有产品的合格证书(或产品性能检测报告),水泥应有进场复试报告。
3.2水磨石面层工程必须严禁格按本标准操作规范进行操作,保证工程质量,同时确定施工人员的职业健康安全和现场文明施工。
3.3 水磨石面层工程随属地面工程检验批检验时,主控项目必须达到本标准的规定认定为合格;一般项目应有80%及以上的检查点(处)符合本标准的规定,且其他点(处)不得有明显影响使用的地方,并不得大于允许偏差值的50%为合格。
3.4本标准中未提及的方面,按照现行国家质量验收规范、标准执行。
3.5铺设整体面层时,其水泥类基层的抗压强度不得小于1.2Mpa;表面应粗糙、洁净、湿润并不得有积水。
铺设前宜涂刷界面处理剂。
3.6整体面层施工后,养护时间不少于7d,抗压强度应达到5Mpa后,方准上人行走;抗压强度应达到设计要求后,方可正常使用。
3.7 当采用掺有水泥拌合料做踢脚线时,不得用石灰砂浆打底。
3.8 整体面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。
现浇水磨石施工方案
现浇水磨石施工方案1. 引言现浇水磨石是一种常用于室内和室外地面装饰的建筑材料。
它具有高强度、耐磨、美观等特点,广泛应用于商业中心、酒店、别墅等场所。
本文将介绍现浇水磨石的施工方案,包括准备工作、施工步骤等内容。
2. 准备工作在进行现浇水磨石施工前,需要做好以下准备工作:2.1 工具和材料准备•水泥砂浆搅拌机•平整刮刀•磨石砂浆•金属整平板•扫把、铲子等清洁工具•水平仪、尺子等测量工具2.2 地面清理和处理•清理地面上的灰尘、杂物等。
•对于旧地面,需要铲除老化、松散的地面材料。
2.3 基层处理•对地面进行打磨,确保地面平整。
•如有裂缝,可以使用填缝剂进行修补。
2.4 地面的防潮处理•如需要,在地面铺设防潮层以防止水分渗透。
3. 施工步骤现浇水磨石施工可按照以下步骤进行:3.1 基础层施工•将水泥砂浆倒入搅拌机中,加入适量的水搅拌均匀。
•用平整刮刀将砂浆均匀地涂抹在地面上,厚度约为2-3mm。
•使用金属整平板将砂浆刮平,保持与地面平齐。
3.2 色面层施工•将磨石砂浆倒入搅拌机中,加入适量的水搅拌均匀。
•用平整刮刀将砂浆均匀地涂抹在基础层上,厚度约为5-8mm。
•使用金属整平板将砂浆刮平,保持平整度。
•在砂浆未干燥之前,使用钢刷将砂浆表面进行处理,使其呈现出石磨效果。
•砂浆干燥后,使用抛光机进行表面抛光,使其更加平滑。
3.3 封面层施工•将磨石砂浆倒入搅拌机中,加入适量的水搅拌均匀。
•用平整刮刀将砂浆均匀地涂抹在色面层上,厚度约为2-3mm。
•使用金属整平板将砂浆刮平,保持平整度。
•在砂浆未干燥之前,使用钢刷将砂浆表面进行处理,使其呈现出石磨效果。
•砂浆干燥后,再次使用抛光机进行表面抛光,增加光泽度。
4. 施工注意事项在进行现浇水磨石施工时,需要注意以下事项:4.1 施工环境•施工环境要求通风良好,避免灰尘过多影响施工质量。
•施工时应控制室内温度和湿度,避免对砂浆干燥时间的影响。
4.2 施工人员•施工人员应具备相关水磨石施工经验,熟悉施工工艺和操作规范。
水磨石地面专项施工方案
水磨石是一种常用的建筑装饰材料。
因其原材料来源丰富,价格较低,装饰效果好,施工工艺简单等优点,获得较为广泛的应用。
水磨石也是一种人造石,用水泥做胶结料,掺入不同色彩,不同粒径的大理石或花岗石碎石.经过搅拌、成型、养护、研磨等工序,制成一种具有一定装饰效果的人造石材。
1.施工操作程序如下找平层施工——固定分格条——抹面灰——磨光—-打蜡2.操作要点(1)找平层施工水泥砂浆找平层施工工艺主要控制以下几个问题。
A.基层的清理。
水磨石地面的空鼓,粘结不牢,很多是由于基层清理不够,有影响粘结的杂物造成。
所以,在工序安排上,应将清理基层作为一道工序完成,也就是说,不进行基层清理不能进行下道工序. B.水泥砂浆稠度要适当,搅拌要均匀,现场分堆搅拌,人工拌合,就地分摊的办法不宜提倡。
如果有排水坡度要求,特别要注意泛水的走向及地漏的位置与标高,在找平层施工中应准确完成。
那种找平层不认真,面层再去找坡的做法,是不妥的。
为了更好控制排水坡度,在找平层完成后,如能增加一道检查的工序,发现不妥,及时处理,就能较好的解决坡度问题,同时也应注意,在加强土建工种施工的同时,还需同设备工种做好配合,解决好两个工种的工期与进度、标高与保护的问题。
C.注意检查结构的质量情况,如楼板的裂缝问题。
如果发现裂缝,应提请有关单位注意,并要做出判定及处理意见。
在近年来的水磨石地面中,经常因楼板裂缝而影响水磨石面层(其他面层也会遇到类似情况).需要处理的裂缝最好在找平层施工前处理完毕,如果在面层做好后再去处理,势必影响面层色彩的整体性及造成接槎的痕迹。
对于经常流水的地面,如卫生间、厨房等地面,还需注意地漏的抹口及穿楼板洞的堵洞工作,因为这些部位一旦渗透水,一定要返修。
返修就要破坏局部面层,虽然可以修复,但前后施工的接槎,是比较明显的。
在做找平层前,应特别注意这些问题。
找平层施工完毕,24小时后应洒水养护,养护2~3天,即可做面层施工。
(2)固定分格条现制水磨石地面镶分格条,不仅增加地面的美观,同时也便于施工。
水磨石地面施工方案精选全文
可编辑修改精选全文完整版
水磨石地面
(1)基层清理:为杜绝地面空鼓、裂缝等质量通病的出现,楼(地)面工程施工前必须将基层表面的浮土、砂浆等沾污杂物清理干净,表面如沾有油污,应用5%~10%浓度的火碱水溶液清刷干净,以确保楼(地)面工程不空鼓,粘接牢固。
(2)在找平层上按设计要求进行分格弹线,一般间距为1m左右为宜。
(3)镶铜条后浇水养护,最少2d。
在此期间严加保护,并采取封闭措施,以免碰坏。
(4)先把地面清扫干净,撒一层水泥浆并涂刷均匀,随即将拌好的石渣灰铺抹分格条边,后铺入分格条中间,用铁抹子由中间向边角推进、压实抹平,罩面石渣应高出分格条1~2mm。
(5)面层所用石渣要一次进齐,按配合比一次配好,以免造成规格、颜色不一致,影响美观。
(6)水磨石面开磨前应进行试磨,以不掉石渣为准,经检查认可后方可正式开磨。
(7)磨光时要用不同粒度的砂轮,磨光遍数一般不应少于3遍(俗称三磨两浆),用擦浆法补浆两次:头遍粗磨用60-90号粗金刚砂磨,二遍用90-120号,三遍细磨用200号,最后用细油石(240-300号)出光,清洗干净后用油石酸洗,擦净晾干后打蜡两遍。
墙根、柱边等磨光机械难于磨到的部位,辅以手工磨光,其标准不能低于机磨水平,以达到整体水磨石楼地面表面光滑,石粒密集,显露均匀,颜色图案一致,分格条牢固,清析顺直的要求。
(8)磨石完成后,用清水冲洗地面,干燥后用布蘸草酸进行擦拭,清除水磨石表面的污物。
(9)工程验收前进行打蜡。
水磨石地面施工工艺
水磨石地面施工工艺水磨石是一种常见的地面装饰材料,具有独特的质感和美观的外观,因此得到了广泛的应用。
它可以用于住宅、商业、文化、办公等各种场所的地面装修。
然而,水磨石的施工需要掌握一定的工艺,只有正确施工才能保证地面质量。
本文将介绍水磨石地面施工的工艺流程和一些注意事项。
1.准备工作在施工前,需要对施工现场进行准备工作。
首先,要将地面清理干净,确保没有灰尘、油脂等杂物。
其次,还要检查地面是否平整,如有不平整的地方,需要进行修复处理。
如果地面不平整度较高,可以考虑进行找平层施工。
2.底层处理水磨石的底层一般采用水泥砂浆作为基础。
首先,在地面上涂抹一层水泥砂浆,厚度一般为3~5mm,用来填平地面的孔洞和不平整。
待水泥砂浆稍干后,再铺设一层玻纤网格布,以增强地面的承载力和抗裂性。
最后,再涂抹一层水泥砂浆,厚度一般为5~8mm。
注意,涂抹水泥砂浆时要均匀、充分,避免出现空鼓和漏涂的情况。
3.石材选择和制作水磨石主要由石英砂、大理石粉和水泥等材料制成。
在选择石材时,要注意质量和颜色的搭配。
石材一般分为颗粒状和块状两种,根据设计需求选择适合的形式。
若需要花纹,可以使用模具进行塑形。
4.石材铺设在铺设水磨石之前,需要对石材进行浸泡处理。
将石材放入水中浸泡6~8小时,这样可以提高其吸水性,方便与水泥砂浆粘结。
待石材吸水后,将其平铺在处理过的底层上,注意要保持石材之间的间隙均匀。
铺设完毕后,用水平仪检查石材的平整度,调整需要调整的石块。
5.石材修整和打磨铺设完成后,需要对石材进行修整和打磨。
使用专业的磨具,将石材表面的不平整和凹凸处修平。
然后,使用打磨机进行全面的打磨,直到石材表面光滑、亮丽。
6.封闭和抛光水磨石施工完成后,需要进行封闭和抛光处理。
封闭是指涂抹一层特殊的封闭剂,用来防止表面的石材吸水和污染。
抛光是指使用专业的抛光机对水磨石进行高速打磨,使其表面更加光滑、亮丽。
7.养护水磨石施工完成后,需要进行养护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工准备 (一)作业条件 1.顶棚、墙面抹灰已完成,并已验收,屋面已做完防水层。墙面已弹好+0.5m水平控制线。 2.安装好门框并加防护,与地面有关的水、电、气管线已安装应倒,宿营地面的管洞已堵严、堵实。 3.做完地面垫层,按标高留出磨石层厚度(至少3mm)。 4.石粒应分别过筛,并洗净无杂物。 (二)材料要求 1.水泥:白色或浅色的水磨石面层,应采用白水泥;深色的水磨石面层,宜采用含碱量达到国家要求的硅酸盐水泥,普通硅酸盐水泥或矿渣硅酸水泥,其强度不应小于42.5级,同颜色的面层应使用同一批水泥。 2.矿物颜料:水泥中掺入的颜料应采用耐光、耐碱的矿物颜料,其掺入量宜为水泥用量的3%~6%,或由试验确定,同一彩色面层,应使用同厂同批的颜料。 3.石粒:应采用坚硬可磨的白云石、大理石等岩石加工而成,石粒应洁净无杂物,其粒径除特殊要求外,宜为4~14mm。 4.分格条: (1)玻璃条:平板普通玻璃裁制而成,3mm厚,一般10mm宽(根据面层厚度而定),长度依分块尺寸而定。 (2)铜条:1~2mm厚铜板裁成10mm宽(根据面层厚度而定),长度以分块尺寸而定。用前必须调直调平。 5.砂:中砂,过8mm孔径的筛子,含泥量不得大于3%。 6.草酸:块状、粉状均可,用前用清水稀释。 7.根据工程量备好白蜡和22#铁丝。 (三)施工机具 大小水磨石机和手提式磨石机、滚筒(直径一般200~250mm,长约600~700mm,混凝土或铁制)、木抹子、毛刷子、铁簸箕、靠尺、手推车、平锹、5mm孔径的筛子磨石(规格按粗、中、细)、胶皮水管、大小水桶、扫帚、钢丝刷、铁錾子等。 二、质量要求 质量要求符合《建筑地面工程施工质量验收规范》(GB50209-2002)的规定。 表3-10 三、工艺流程 基层处理--找标高--弹水平线--铺抹找平层砂浆--养护--弹分格线--镶分格条--拌水磨石拌合料--涂水泥浆结合层--铺水磨石拌合料--滚压抹平--试磨--粗磨--磨光--草酸清洗--打蜡上光 四、操作工艺 (一)基层处理 将混凝土基层上的杂物清除,不得有油污、浮土,用钢錾子和钢丝刷将沾在基层上的水泥浆皮錾掉铲净。 (二)找标高弹水平线 根据墙面上的+0.5m水平控制线,往下量测出磨石面层的标高,弹在四周的墙上,并考虑其他房间和通道面层的标高,相邻同调和的部位注意交圈。 (三)抹找平层砂浆 1.根据墙上弹出的水平线,留出面层厚度(约10~15mm厚),抹1:3水泥砂浆结合层,为了保证找平层的平整度,先打灰饼(纵横方向间距1.5m左右),大小约8~10cm。 2.灰饼砂浆硬结后,以灰饼高度为标准,抹宽度为8~10cm的纵横标筋。 3.在基层上洒水润湿,刷一道水灰比0.4~0.5的水泥浆,随刷浆随铺1:3找平层砂浆,并用2m长刮杠以标筋为标准进行刮平,再用木抹子搓平。 (四)养护 抹好找平层砂浆养护24h,待强度达到1.2MPa,方可进行下道工序施工。 (五)弹分格线 根据设计预设的分格尺寸, 房间中部弹十字线,计算好周边的镶边宽度后,以十字线为准可弹分格线,如果设计有图案要求时,应按设计要求弹出清晰的线条。 (六)镶分格条 用小铁抹子稠水泥浆,将分格条固定在分格线上,抹成30°八字形(图3-3),高度应低于分格条顶4~6mm,分格条必须平直通顺,牢固,接头严密,不得有缝隙,作为铺设面层的标志,粘贴分格条时,在分格条十字交叉接头处,在距交点40~50mm内不抹水泥浆(图3-4),为了使拌合料堵塞饱满,采用铜条时,应预先在两端头下部1/3处打眼,窗入22#铁丝,锚固于下口八字水泥浆内。
镶条一12h后开始浇水养护,最少2d,在此期间,房间应封闭,禁止各工序进行作业。 (七)拌制水磨石体积比例采用1:1:5~1:2.5(水泥:石粒),要求计量准确,拌合均匀。 1、拌合料的体积比例采用1:1.5~1:2.5(水泥:石粒),要求计量准确,拌合均匀。 2.彩色水磨石拌合料,除彩色石粒外,还加入耐碱、耐光的矿物颜料,掺入量为水泥的3%~6%,水泥与颜料比例,彩色石子与普通石子比例,在施工前必须经试验后确定。同一彩色水磨石面层应使用同厂、同批颜料。在拌制前,水泥与颜料根据整个面层的需要一次配制、配足、配制时不但要拌合,还要用筛子筛匀后,装袋存入干燥的室内备用,严禁受潮。彩色石粒与普通石粒拌合均匀后,集中贮存待用。 3.各种拌合料在使用时,配比加水拌均匀,稠度约60mm。 (八)涂刷水泥浆层 先用清水将找平层洒水润湿,涂刷与面层同品种、同等级的水泥浆结合层,其水灰比宜为0.4~0.5,要刷均匀,要随随刷随铺拌合料,防止结合层风干,导致空鼓。 (九)铺设水磨石拌合料 1.水磨石拌合料的面层厚度,除特殊要求外,宜为12~20mm,并按石粒粒径确定,将搅拌均匀的拌合料,先铺抹分格条边,后铺入分格条方框中间,用铁抹子由早间向边角推进,在分格条两边及交叉处特别注意压实抹平,随抹随用直尺进行平度检查,如有局部铺设过高,应用铁抹子挖去一部分,再将周围的水泥石子拍末平(不得用刮杠刮平)。 2.几种颜色的水磨石拌合料,不可同时铺抹。要先铺抹颜色的,后铺抹浅颜色的,待前一种达到施工允许强度后,再铺后一种。 (十)滚压抹平 用滚筒滚压前,先用铁抹子或木抹子在分条两边宽约100mm范围内轻轻拍实(避免将分格条移位)。滚压时用力均匀(要随时清除粘在滚筒 上的石渣),从横竖两个方向轮换进行,达到表面平整、密实,出浆石粒均匀为止。待石粒浆稍收水后,再用铁抹子将浆抹平压实。如发现石粒不均匀处,应补石粒浆,再用铁抹子拍平夺实。24h后洪水养护。常温养护5~7d . ( 十一)试磨 正式开磨前应进行试磨,以不掉石渣为准,经检查认可后方可正式开磨。 (十二)粗磨 第一遍用60~90#粗砂轮石磨,边磨边加水(可加部分砂,加快机磨速度),并随磨随用水冲洗检查,用靠尺检查平整度,直至表面磨到磨匀,分格条和石粒全部露出(边角处用人工磨成同样效果)检查合格晾干后,用与水磨石表面相同成分的水泥浆,将水磨石表面擦一遍,特别是面层的洞眼小孔隙要填实抹平,脱落的石粒应补齐,洪水养护2~3d . (十三)细磨 第二遍用90~120#金刚石磨,要求磨石至表面光滑为止,然后用清水冲净,满擦第二遍水泥浆,仍注意小孔隙要细致擦严密,然后养护2~3d . (十四)磨光 第三遍用180~200#金刚石磨,磨至表面石子显露均匀,无缺石粒现象,平整、光滑、无孔隙为度。 在使用水磨石机时,尽量选用大号水磨石机,并要靠边多磨,减少手提式水磨石机和人工打磨工作量,这样既省工,质量相对也好。普通水磨石面层磨光次数不少于三遍,高级水磨石面层的厚度和磨光遍数及油石规格应根据效果需要确定。 (十五)草酸擦洗 为了取得打蜡后显著效果,在打蜡前磨石面层要进行一次适量限度的酸洗,一般均用草酸进行擦洗,使用时先用水加草酸化成约10%浓度的溶液,用扫帚蘸后洒在地面上,再用油石轻轻磨一遍,磨出水泥及石粒本色,再用清水冲洗拖布擦干。此道工序必须在所有工种完工后才能进行。经酸洗后的面层不得再受污染。 (十六)打蜡上光 用干净的布或麻丝沾稀糊状的成蜡,在面层上薄薄地涂一层,要均匀,不漏涂,待干后用钉有帆布或麻布的木块装在磨石机上研磨,有同样的方法再打第二遍蜡,直到光滑洁亮为止。 (十七)水磨石踢脚板制作 1.抹底灰:与墙面抹厚度一致。墙面抹灰时,踢脚板根位置,抹灰高度应多留出一些。在阴阳角处套方、量尺、拉线,确定踢脚板厚度,按底层灰的厚度冲筋,间距1~1.5m。然后用短杠刮平,木抹子槎成麻面并划毛。 2.抹磨石踢脚板拌合料:先将底子灰用水润湿,在阴阳角上口,用靠尺按水平线找好规矩,贴好靠尺板,先涂刷一层薄水泥浆,紧跟着抹拌合料,抹平压实。刷水两遍,将水泥浆轻轻刷去,达到石子面上无浮浆,常温下养护24h后,开始人工磨面。 第一遍用粗砂轮石,先竖磨,后横磨,要求把石渣磨平,阴阳角倒圆,擦一遍素浆,将孔隙填抹密实,养护1~2d,再用细砂轮石磨。 用同样的方法磨完第二遍、第三遍,用油石出光擦草酸,用清水擦洗干净。 3.人工涂蜡:擦二遍出光成活。 五、成品保护 1.铺抹水泥砂浆找平层时,注意不得碰坏水、电、气管线及其他设备。 2.运输材料时,保护好门框。 3.在机磨水磨面面层时,研磨的水泥废浆应及时清除,不得流入下水口吸地漏内,以防堵塞。 4.磨石机应设罩板,防止研磨时溅污墙面及设施等,重要部位及设备应加覆盖。 六、应注意的质量问题 1.分格条折断,显露不清晰:主要原因是分格条镶嵌不牢固(或未低于面层),滚压前未用铁抹子拍打分格条两侧,在滚筒滚压过程中,分格条被压弯或压碎。因此为防止此现象发生,必须在滚压前将分格条两边的石子轻轻拍实。 2.分格条交接处四角无石粒:主要是粘结分格条时,稠水泥浆应粘成30°角,分格条顶距水泥浆4~6mm,同时在分格条交接处,粘结浆不得抹到端头,要留有抹拌合料的孔隙。 3.水磨石面层有洞眼、孔隙:水磨石机磨后总有些洞孔发生,一般均用补浆方法,即磨光后用清水冲干净,用较浓的水泥浆(如彩色磨石面时,应用同颜色颜料加水泥擦抹)将洞眼擦抹密实,待硬化后磨光;水磨石面层用"二浆三磨"法,即整个过程磨光三次擦浆二次。如果为图省事少擦抹一次,或用扫帚扫而不是擦抹或用乐等,都易造成面层有小孔洞(另外如果擦浆后未硬化就进行磨光,也易把洞孔中灰浆磨掉)。 4.面层石粒不匀、不显露:主要是石子规格不好,石粒未清洗,铺拌合料时用刮尺刮平时将石粒埋在灰浆内,导致石粒不匀等现象。
