钻孔灌注桩后压浆施工工艺

合集下载

钻孔灌注桩后压浆施工工艺

钻孔灌注桩后压浆施工工艺

钻孔灌注桩后压浆施工工艺1 施工工艺1.1工艺流程注浆泵打开压浆阀出露压浆管高压水枪冲洗压水试验制浆(稠度试骏)压浆达到设计给定注浆量或控制压力稳压5min 堵孔。

1.2压浆顺序的确定首先对靠近河流一侧以及承台四周的桩基进行压浆,以期封闭浆液外流;然后进行中间桩注浆,并加大其压浆量,以在控制压浆总量基础上最大限度提高压浆效果。

1.3施工操作工艺1.3.1 开工报验及技术交底压浆施工前,向监理工程师报送施工技术方案及开工报告,未经监理进行下道工序施工。

压浆前,工程技术部门组织现场技术干部、质检员及班组负责人进行书面交底,交底内容包括:施工方案、安全环保措施、注意事项等。

1.3.2 打开压浆阀钢筋笼加工时,在压浆管底部制作安装单向压浆阀,混凝土浇注完毕、凝固前,必须采用注浆泵打开压浆管底部的压浆阀1.3.3 出露压浆管由于桩基施工时,可能间隔安排进行其他工程的施工,场地需要平整,垫实的土层将压浆管埋住,故压浆前应将压浆管管头出露。

一般采用挖掘机配合人工进行开挖,使压浆管管头出露土体50cm以上,并用氧气割去已弯曲变形的钢管,将管头割齐。

1.3.1 清洗压浆管钢筋笼施工过程中,难免会出现压浆管焊接不牢固、不密封等现象,当钢筋笼下放时,泥浆及水泥浆可能渗入管中将其堵塞,故应采用高压水枪清洗压浆管。

清洗时先将清洗机启动,同时将高压管放入管中,慢慢往下放,待放入桩底并将管内的泥浆全部冲出,压浆管管口冒清水为止。

清洗完以后,用带钢筋头的测绳测量深度,直至满足要求为止。

1.3.5 压水试验为确保压浆顺利进行,压浆前必须进行压水试验,确保压浆管未堵且压浆阀已打开。

压水与压浆操作基本相同,只是介质不同。

1.3.6 制浆一般采用水泥浆搅拌机制浆,水泥净浆强度等级不低于C20。

首先按试验室批复的配合比往搅拌机内依次加入水、减水剂和水泥。

为尽快将混合物搅拌均匀,应一边搅拌一边加入水泥,打开倒顺开关,来回搅拌均匀。

为防止未搅拌均匀的颗粒物堵塞注浆泵,出浆口应增设钢丝滤网过滤颗粒物。

钻孔灌注桩的后压浆技术

钻孔灌注桩的后压浆技术
注浆管开塞
注浆时间宜在混凝土初凝(7~15天左右)后进行。过早,会破坏桩体本身;过晚,不容易打开注浆通道。 成桩后至灌浆前,应进行压水试验,以疏通注浆通道,即进行开塞,提高桩底可灌性。 压水开塞一般用清水,按2~3级压力逐级进行,压水量一般控制在0.6m3,开塞压力一般小于8MPa。
浆液浓度
稀浆(水灰比0.8:1),渗透力强,便于加固预定范围周边地带 中等浓度浆液(水灰比0.6;1),加固预定范围的核心部分,起充填、压实、挤密作用 浓浆(水灰比0.4:1),对已注浆体起脱水作用,最后注入浓浆可掺加减水剂(木钙)、固化膨胀剂(UEA)和早强剂(石膏) 一般是先稀后浓,即水灰比从0.6 0.4。
3.5 桩端后注浆工艺技术
注浆管置与制作 桩开始注浆时间 压水试验(开塞) 初注 注浆量 注浆压力 浆液浓度(水灰比) 注浆节奏 注浆次序 注浆后的保养龄期 桩身强度设计
注浆管设置与制作
注浆管采用Φ30mm~Φ50mm钢管 用榔头将钢管底端砸成尖形开口 距底端30mm左右钻若干小孔,并在小孔放图钉(单向阀作用),再用绝缘胶布加胶带包裹 钢管可作为钢筋笼的一根主筋,用丝扣连接或者外加短套管电焊
注浆后龄期保养
一般要保养20天以上。
桩身强度设计
桩端阻力和侧阻力因注浆而显著提高,因此设计中应相应提高桩身强度,并按《建筑桩基技术规范》验算,避免桩身强度先于土阻力破坏而使注浆失效。后注浆桩的混凝土强度等级一般应较普通桩提高1—3个等级,常用C30~C40。
3.6 注浆效果检测
由于桩端后注浆属于地下隐蔽工程,对其进行完整的注浆效果检测难度较大。 除了在注浆过程中严格遵守注浆规程外,对其注浆效果检测一般是对注浆桩抽样进行静载荷试验,并与未注浆桩进行对比。对深度不大的桩,也可以采取钻芯取样的方法。

钻孔灌注桩后压浆施工技术

钻孔灌注桩后压浆施工技术

钻孔灌注桩后压浆施工技术钻孔灌注桩后压浆施工技术[摘要]灌注桩因其具有能承受更大的竖向荷载和水平荷载,已广泛应用于基础设施,但钻孔灌注桩施工工艺本身存在的缺陷,尤其是灌注桩桩底的沉渣很大程度上影响着桩的承载力,钻孔灌注桩采用后压浆施工工艺后,能大幅度的提高桩的承载能力,减少其下降,近年来已推广应用。

关键词:灌注桩;后压浆;承载力钻孔灌注桩后压浆施工是近年来推广的提高桩身承载力的有效方法,其原理是在桩身砼灌注5d后,桩端注浆通过渗透、劈裂和挤密作用使桩端持力层在一定范围内形成浆液和土的结石体,从而改善持力层的物理力学性能,恢复和提高了持力层土体强度,从而增加桩的承载力,并可减少沉降,注浆的压力和顺序必须根据不同的地质条件来确定,下面以铁四院生产科研综合楼工程的桩机施工为例来介绍钻孔灌注桩在中风化砂砾岩层中进行后压浆的施工。

1.工程概况铁四院生产科研综合楼位于武昌区杨园街和平大道旁,占地9959.6m2,其中主楼占地1840 m2,建筑高度110.6m,地上24层,地下2层,局部25层,框剪结构。

该工程的基础采用钻孔灌注桩是¢800有效桩长25m和¢800有效桩长45m,桩端持力层为砂砾岩风化层,强砂砾岩风化层、中砂砾岩风化层,¢800有效桩长25m的桩身砼强度等级为C35, ¢800有效桩长45m的桩身砼强度等级为C45,只对桩身砼强度等级为C45的灌注桩进行后压降。

2.适用的地质条件钻孔灌注桩的后压浆工艺适用于无流动地下水的卵砾石层、中粗砂夹卵砾石层、中粗砂、稍密和中密粉细砂等土层、也可适用于风化岩3.后压浆施工3.1 后压浆工艺流程钢筋笼、压浆管加工制作→按桩孔深配压浆管→钻孔成孔→随钢筋笼下放压浆管→二次清孔→桩体砼灌注→桩体砼灌注后的12-24小时内清水将喷头冲开→压浆设备检查→同一承台下的最后一根桩体混凝土灌注5d后注浆→压浆达注浆压力或注浆量后结束→桩身检测合格后交工验收。

3.2 压浆管制作压浆竖管采用外径为30mm、壁厚为3mm的钢管制作,接长采用接头丝扣连接。

浅谈钻孔灌注桩后压浆施工工艺及控制要点

浅谈钻孔灌注桩后压浆施工工艺及控制要点

环球市场施工技术/-195-浅谈钻孔灌注桩后压浆施工工艺及控制要点孔庆东 贺松定中交二公局东萌工程有限公司摘要:随着我国桥梁设计和施工技术的不断创新,对于桥梁施工新工艺、新方法也不断发展,而对于桥梁基础,桩端后压浆施工工艺经过大量的试验、施工过程,施工工艺也逐渐成熟,目前桩端压浆装置形式较多,各单位采用的注浆工艺也不近相同,操作规程和质量控制标准相差较大,这给后压浆技术推广应用和质量控制带来不利。

本文阐述了钻孔灌注桩桩端后压浆施工工艺,技术控制要点,常见问题处理。

关键词:软土地基;桥梁桩基;卵石层桩端后压浆1 工程地质条件本标段施工的桥梁基础位于浙江东南沿海丘陵平原及岛屿区,主要位于陆域,部分跨越海域及岛屿。

陆域区段场地表面硬壳厚度约1~2m,局部缺失,沿线桥梁表面地质为海积淤泥、淤泥质粘土,一般厚度7~15m,其下为粉质粘土、含粘性土碎石、角砾等,中部为海积软塑粘性土以及含角砾粉质粘土、含粘性土角砾等,下部分为含粘性土角砾、含粘性土碎石或冲洪积圆砾等,厚度较大,下伏凝灰岩岩面起伏大,岩质较硬。

2 桩基承载力分析对于摩擦桩,桩基承载力主要是桩身侧壁摩阻力和桩端阻力,举例龙溪1#桥14#-2桩基,桩径1.5m,设计桩长31m,根据<<公路桥涵地基基础设计规范>>(JTG D63-2007),承载力计算公式为:根据我部试桩进行自平衡承载力试验检测结果,14#-2压浆前承载力极限值为8510KN,压浆后承载力极限值为17627KN,承载力提升107%,以及龙溪2#桥19#-4桩基,桩径1.5米,设计桩长45.8米,根据浙江交科对我部桩基静载试验检测结果,19#-4最大试验荷载18012KN,单桩竖向抗压极限承载力满足设计要求。

3 施工工艺流程3.1 工艺流程工程地质资料分析→施工参数选取→桩基钻进成孔→钢筋笼、注浆管下放→清孔、水下混凝土灌注→开塞→桩基质量检测→注浆管循环注浆→压浆终止条件→压浆质量检测3.2 成孔工艺控制结合本项目地质情况采用2种成孔方式,包括旋挖钻和回旋钻两种,钻孔过程中应注意地质层的判别和桩底标高的控制,要详细记录。

钻孔灌注桩后压浆技术分析(全文)

钻孔灌注桩后压浆技术分析(全文)

钻孔灌注桩后压浆技术分析(全文)【模板一:正式文档】一:引言钻孔灌注桩后压浆技术分析是针对钻孔灌注桩工程中的一个关键环节进行了详细的研究和分析。

本文将从技术原理、操作步骤、注意事项等方面进行细化,为相关工程人员提供指导和参考。

二:技术原理分析钻孔灌注桩压浆技术是在钻孔灌注桩施工过程中为加固桩身、增强桩体承载力而进行的一项工艺。

该技术通过注浆材料的注入,将桩孔内的空隙填充,与灌注桩桩身形成整体。

钻孔灌注桩后压浆技术的主要原理是利用注浆材料的流动性和胶结性,填充桩孔内的空隙,使钻孔灌注桩的整体性和承载能力得到提升。

三:操作步骤钻孔灌注桩后压浆的操作步骤如下:1. 准备工作:包括准备好所需的注浆设备和材料,检查桩孔和模板的净度等。

2. 注浆设备安装与检查:安装好注浆设备,并进行相关的检查和试验,确保设备运行正常。

3. 注浆材料准备:按照施工方案要求,准备好注浆材料并进行搅拌均匀。

4. 压浆操作:将注浆材料通过注浆管注入桩孔,从底部开始逐渐向上注浆,直至浆液从桩顶溢出为止。

5. 压力控制与监测:在注浆过程中,要注意控制注浆压力,并进行相应的监测和记录。

6. 压浆结束与处理:注浆完成后,做好相应的结束工作,清理、检查和维护注浆设备。

四:注意事项钻孔灌注桩后压浆技术的施工过程中需要注意以下几点:1. 注浆材料的选择和配比要合理,确保注浆效果。

2. 注浆管的布置要合理,保证注浆材料能够充分填充桩孔内的空隙。

3. 控制好注浆压力,避免过高或过低造成不良影响。

4. 注浆过程中要进行压力监测和记录,及时发现问题并采取相应措施。

【附件】本文档涉及的附件包括施工方案、注浆设备参数表等。

【法律名词及注释】1. 钻孔灌注桩:一种土木工程施工技术,通过在地下进行钻孔、给予一定数量的灌注料、然后再拔桩所形成的桩。

2. 注浆材料:一种用于填充空隙、加固桩体的特殊混凝土材料。

【模板二:非正式文档】一:背景介绍钻孔灌注桩后压浆技术分析是对钻孔灌注桩的一个重要环节进行了详细分析和探讨。

钻孔灌注桩后压浆方法

钻孔灌注桩后压浆方法

钻孔灌注桩后压浆方法简介:灌注桩后压浆技术(国际通用名的英语为External grouting.我国习惯用Post-grouting)是土体加固技术与桩工技术的有机结合。

分为桩身后注浆(shaft grouting)与桩端后压浆(base grouting)。

要点是在桩身砼达到予定强度后,用注浆泵将水泥浆或水泥与其它材料的混合浆液,通过予置于桩身中的管路压入桩周或桩端土层中,桩周(身)压浆会使桩土间界面的几何和力学条件得以改善,桩端压浆将使桩底沉渣、施工桩孔时桩端受到扰动的持力层得到有效的加固或压密,进而提高桩的承载能力。

关键字:灌注桩后压浆技术0. 概述灌注桩后压浆技术(国际通用名的英语为External grouting.我国习惯用Post-grouting)是土体加固技术与桩工技术的有机结合。

分为桩身后注浆(shaft grouting)与桩端后压浆(base grouting)。

要点是在桩身砼达到予定强度后,用注浆泵将水泥浆或水泥与其它材料的混合浆液,通过予置于桩身中的管路压入桩周或桩端土层中,桩周(身)压浆会使桩土间界面的几何和力学条件得以改善,桩端压浆将使桩底沉渣、施工桩孔时桩端受到扰动的持力层得到有效的加固或压密,进而提高桩的承载能力。

1. 分类1.1 桩端后注浆施工工艺分类目前可归纳为两大类。

一类是在桩底予置柔性注浆腔(囊),通过桩内予置的导管向腔中压入水泥浆形成扩大头,并挤压加密周围土体。

简称桩底封闭式后注浆法(见图A.10 a)。

另一类是在桩底由予置管式单向阀与内导管组成后压浆装置。

简称开式后压浆工法(见图A10 b)。

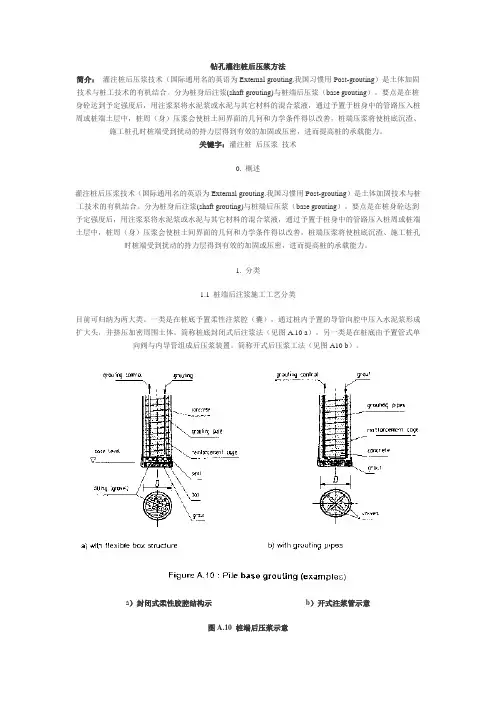

a)封闭式柔性胶腔结构示b)开式注浆管示意图A.10 桩端后压浆示意1.2 桩侧压力注浆工艺分类按桩侧注浆管设置分为沿钢筋笼纵向设置(见图A.11)和沿钢筋笼环向设置两类。

图A.11 桩侧后压浆示意2. 后压浆技术发展进程史D.A Bruce指出,桩端压力注浆桩自1961年在修建Maracaibo大桥桩基中首次应用以来,得到了广泛的应用。

钻孔灌注桩后压浆施工工艺的研究

钻孔灌注桩后压浆施工工艺的研究1 概述目前,钻孔灌注桩逐渐成为高大建筑物地基处理的常用方案,但钻孔灌注桩受成桩机械、地基土质、地下水位、管理水平、施工人员素质等众多因素影响,常容易造成桩身不完整、沉渣过厚、泥皮过厚等现象,造成降低端承承载及桩身摩阻力,从而影响桩基的承载力。

本文提供一种后压浆施工工艺,通过采取此工艺,固化桩底沉渣及桩侧泥皮,补强桩身缺陷,从而提高桩基承载力。

2 钻孔后压浆工作原理后压浆工艺是通过预埋注浆管,待桩身完成达到一定强度后,注入水泥浆,补强桩身缺陷,以达到提高桩身完整性及固化桩身摩擦介质、增大摩擦力的目的。

钻孔灌注桩后压浆技术是灌注桩成桩时在桩底和桩侧预置压浆管路和压浆装置,待桩身达到一定强度后通过压浆管路利用高压注浆泵压注水泥浆,对孔底沉渣、桩侧泥皮及桩周土体通过渗透、置换、劈裂等方式,经过一系列的物理与化学反应进行加强补强,从而消除传统灌注施工工艺所固有的缺陷,以达到提高桩身完整性及固化桩身摩擦介质、增大摩擦力的目的,是一种科学先进的技术。

后压浆分桩侧后压浆和桩底后压浆两种。

2.1 桩侧压浆提高承载力机理(1)在桩侧细粒土层中后压浆时,压浆压力超过劈裂压力,则土体产生水力劈裂,呈现劈裂加筋效应;充及固结作用,使桩侧土孔隙率降低、密度增加,呈现渗透填充胶结效应。

上述两种效应,不仅使桩周土恢复原状,而且提高了桩周土的强度;另外,泥浆脉结石体像树的根、须一样向桩侧土深处延伸。

(2)在桩侧后压浆点处,由于浆液的挤压作用,形成凸出的浆液包结石体。

形成凸出的浆液包结石体。

(3)在桩侧非压浆点处形成一层泥浆壳,这层泥浆壳或单独存在而固化,或与泥膜发生物理化学反应面固化,它与原桩身砼组成的复合桩身,增大剪切滑动面,增加桩侧面摩擦面积。

(4)浆液充填桩身砼与桩周土体的间隙,提高桩土间的粘接力,从而提高桩侧摩阻力。

2.2 桩底后压浆提高承载力机理(1)由于桩底压浆在桩下端形成扩大头,挤压桩底土层及周围土层,使其密实,增加了桩端及周围土层的侧向压力,因而使桩的桩侧摩阻力有所提高。

钻孔灌注桩和后压浆施工工艺

第一节钻孔灌注桩和后压浆施工工艺施工准备→测量放线→桩机对位→钻孔→钢筋笼制作安装→清孔→灌注砼→成桩一、钻孔桩机就位后,调整垂直度,钻头进入护筒,对准桩位,检查钻头与护筒相对位置符合要求后,再开始钻进。

钻机钻孔使用泥浆护壁,用原土造浆,泥浆比重宜为1.10--1.30,排出泥浆在1.25--1.35之间,并根据进尺随时调整泥浆比重。

泥浆比重用泥浆比重计随时测得。

当钻头达到粘土层或淤泥层时,为防止缩径,要控制好进尺速度,适当加大泥浆比重,以利护壁。

可以采取隔孔施工、保证桩身成孔垂直精度等措施,以避免发生塌孔、桩身偏斜等质量问题。

二、一次清孔成孔达到设计要求后,钻机继续空钻进行一次清孔,待孔底的残余沉渣已经成浆,泥浆比重为1.15-1.25时,一次清孔结束,提钻。

三、钢筋笼安装(1)钢筋笼入孔内时要对准钻孔中心,采用双面吊放,吊起垂直缓缓入孔,以免钢筋笼摆动而损伤孔壁,造成坍塌。

(2)钢筋笼保护层采用直径100砼块,并用直径8钢筋固定到主筋上,每一水平面3点,间距4米。

(3)下放钢筋笼前,应根据所测的护筒标高,计算吊筋长度,并由技术人员准确测量,监督焊接,以保证钢筋笼所处标高准确。

四、下导管导管在使用前检验好水密性试验,不合格的接头不准使用。

保证导管在填充水下混凝土中不漏水,不漏浆,确保桩的质量。

根据孔深配制好相应的导管节数,保证安装时一次性到位。

下放导管时,位置保证正确,卡口旋紧。

导管底与孔底保证有30cm左右的空隙,防止导管进入沉淀中,混凝土无法涌出管外。

另避免离孔底太高,使第一斗灌注混凝土无法埋住导管口或导管埋深太少,泥浆重新涌入导管内形成夹泥,影响成桩质量。

五、二次清孔导管下放完毕后,先测量孔深和泥浆比重,如果符合要求,即开始灌注混凝土,如果不符合要求,要采用泥浆泵进行二次清孔。

以小比重泥浆置换孔内较大比重泥浆,直至泥浆比重达到1.20左右,再重新测量孔深,检查沉渣是否符合要求,如果仍大于10cm,应重新调节泥浆比重,继续清孔,直至沉渣符合要求为止。

钻孔灌注桩的后压浆技术PPT.


3.2 桩端后注浆示意图与注浆流程
成 桩
依次同 理注浆
方案 设计
注浆 参数
反馈修改
钻 孔
下钢筋笼
预埋 注浆管
清孔
浇灌 砼
经7~15 天龄期
注浆管 开塞
两管连通否
记录最大压力和 单管最终注浆量
观测注浆压力 和注浆量
监测桩 上抬量
初 注
水灰比
配置 注浆液
3.3 注浆材料的性能和选择
❖ 土质条件是决定浆材的关键,其次是环境条件、 注浆目的和要达到的预期效果等因素。
❖ 理想的注浆材料应该满足以下一些要求:
❖ (1)浆液粘土低,流动性好,可注性好,能够 进入细水孔隙和粉细砂砾层;
❖ (2)浆液凝固时间能够准确控制; ❖ (3)浆液的稳定好
3.3 注浆材料的性能和选择
❖ (4)浆液无毒、无臭、不污染环境; ❖ (5)浆液对注浆设备、管路损伤小,并且容易
清洗; ❖ (6)浆液固化时收缩小,并能牢固与岩土粘结;
❖ 浓浆(水灰比0.4:1),对已注浆体起脱水作 用,最后注入浓浆可掺加减水剂(木钙)、 固化膨胀剂(UEA)和早强剂(石膏)
❖ 一般是先稀后浓,即水灰比从0.6 0.4。
高压注浆
❖ 将水泥浆通过高压泵(要求最大压力达10MPa以 上)压入地下被注土层中。
❖ 初注压力较小,浆液由稀到稠。 ❖ 关注注浆压力、注浆量和注浆皮管变化,并控制
(7)浆液结石率高,易于形成结合体; ❖ (8)结合体耐态化性能好; ❖ (9)注浆材料的粒度较细,易于扩散流动;
3.3 注浆材料的性能和选择
❖ (10)浆液配置方便,操作容易掌握,原材料来 源丰富,且价格便宜。

通常桩底注浆采用水灰比0.4~0.6的纯水泥

灌注桩及后压浆施工方案

灌注桩及后压浆施工方案一、引言灌注桩及后压浆是土木工程中常用的基础工程方法,其施工方案的设计和执行对工程的稳定性和安全性具有至关重要的影响。

本文将详细介绍灌注桩及后压浆的施工方案,包括施工前准备、施工工艺、材料选择等内容,旨在为工程专业人士提供参考。

二、施工前准备1.工程测量:在开始施工前,需根据设计图纸确定灌注桩的位置、深度和直径等参数,确保施工的准确性。

2.施工组织设计:制定详细的施工方案和工序图,确定各工种的分工和配合关系,提前安排好设备和人员。

3.材料准备:根据设计要求采购所需的水泥、砂、碎石等材料,确保施工过程中的材料供应充足。

三、灌注桩施工工艺1.钻孔:按照设计要求,在地基中钻孔,确保孔洞的直径和深度符合规范要求。

2.灌浆:将水泥、砂等材料混合后,通过泵送设备将混凝土浆液灌注到钻孔中,使孔洞充实并形成灌注桩。

3.桩顶处理:在灌注桩成型后,进行顶部的整平和养护工作,确保桩顶的平整度和强度。

4.质量检验:对灌注桩的质量进行抽检,确保每根桩符合强度和稳定性的要求。

四、后压浆施工工艺1.孔洞清理:在灌注桩施工后,需对桩周土层进行清理,将杂物和泥土清除,以便后续的压浆施工。

2.压浆:通过压浆泵将水泥浆液注入灌注桩周围的土层,形成土压桩,增加桩体与土壤的粘结力。

3.浇筑导管:在压浆过程中,需在桩周浇筑导管,以便浆液的均匀注入和控制浆液的压力。

4.浆液养护:待压浆完成后,需对浆液进行养护,保持一定的湿度和温度,以确保浆液充分凝固和硬化。

五、施工安全与质量控制1.安全措施:施工过程中需严格遵守安全规范,保障施工人员和设备的安全,合理设置安全警示标志和防护设施。

2.质量监督:工程质量部门需加强对施工过程的监督和检查,确保施工符合设计要求和规范标准,及时发现和解决问题。

结语灌注桩及后压浆作为一种常见的基础工程方法,在土木工程中有着广泛的应用。

正确的施工方案和严格的质量管理是保障工程安全和稳定性的关键。

希望本文所述的施工方案能为相关工程专业人士提供参考,确保工程的顺利进行和质量保障。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

灌注桩后压浆施工工艺钻孔灌注桩是目前应用较为普遍的基础结构,灌注桩基础已经日益成为软土地基上工业建筑、高层楼宇、桥梁码头、重型储仓等工程常用的一种深基础形式。

随着现代建筑技术的飞速发展,对桩基础承载能力和抗变形的要求越来越高,传统钻孔灌注桩难以彻底解决桩周泥皮和沉渣之顽症,其优点得不到充分发挥。

钻孔灌注桩“后压浆技术”能更大限度地节约桩基成本,缩短施工工期,有效地增强质量稳定性和提高单桩承载力。

由于钻孔灌注桩后压浆可大幅度地提高单桩承载力,因而设计上可以通过减少布桩,缩小桩长或桩径来到达节约投资的目的。

根据工程实际情况说明,在不增加桩长和桩径的条件下,后压浆不仅在技术上是可靠的,而且在提高单桩承载力、减少工程沉降量、降低桩基工程造价等方面都具有深远的意义。

钻孔灌注桩的施工大部分是在水下进行的,其施工过程无法观察,成桩后也不能进行开挖验收。

施工中任何一个环节出现问题,都将直接影响到整个工程的质量和进度,甚至给投资者造成巨大的经济损失和不良的社会影响。

因此,要求基础施工队伍在施工技术措施上要落实,并加强施工质量管理,密切注意抓好施工过程中每一个环节的质量,力争将隐患消除在成桩之前。

因此在施工前要认真熟悉设计图纸及有关施工、验收标准,核查地质和有关灌注桩方面的资料,对灌注桩在施工过程中可能会发生的一些问题进行分析后制订出施工质量标准、验收实施方案和每根桩的施工记录,以便有效地对桩基施工质量加以控制。

钻孔灌注桩相关标准介绍❖1、《建筑地基基础工程施工质量验收标准》〔GB50202-2002〕❖2、《建筑桩基技术标准》〔JGJ 94- 2008〕❖8、《建筑桩基检测技术标准》〔JGJ106-2003〕电力建设施工质量验收及评定规程第1部分土建工程〔〕国家其他现行标准和行业标准钻成孔灌注桩施工工艺流程:现场调查→测量放线及定桩位→配制泥浆→开挖地面表层土埋设钢护筒→检查桩中心轴线→钻机就位及钻进→成孔检查→清孔→吊放钢筋笼→安装砼导管→二次清孔→灌筑水下砼→后压桨→桩成品检测、验收。

一、成孔灌注桩应满足以下要求:1、护筒宜选用厚度不小于10mm的钢板制作,护筒内径宜大于钻头直径200mm~300mm,钢护筒的直径误差应小于10mm。

护筒下端宜设置〔山东省工程建设标准旋〕。

护筒中心基本与桩位中心重合,其偏差不大于3cm。

护筒斜度不大于1%。

符合要求后在护筒周围对称填土,对称夯实后,再次检测护筒的中心位置和竖直度。

测量护筒顶高程,根据桩顶设计高,计算桩孔需挖的深度。

2、成孔质量的控制成孔是混凝土灌注桩施工中的一个重要部分,其质量如控制得不好,则可能会发生塌孔、缩径、桩孔偏斜及桩端达不到设计持力层要求等,还将直接影响桩身质量和造成桩承载力下降。

因此,在成孔的施工技术和施工质量控制方面应着重做好以下几项工作。

2.1 采取隔孔施工程序钻孔混凝土灌注桩和打入桩不同,打人桩是将周围土体挤开,桩身具有很高的强度,土体对桩产生被动土压力。

钻孔混凝土灌注桩则是先成孔,然后在孔内成桩,周围土移向桩身土体对桩产生动压力。

尤其是在成桩初始,桩身混凝土的强度很低,且混凝土灌注桩的成孔是依靠泥浆来平衡的,故采取较适应的桩距对防止坍孔和缩径是一项稳妥的技术措施。

隔桩施工,并应在灌注混凝土24h后进行邻桩成孔施工;2.2 确保桩身成孔垂直精度这是灌注桩顺利施工的一个重要条件,否则钢筋笼和导管将无法沉放。

为了保证成孔垂直精度满足设计要求,由于旋挖钻机的本身自重一般的都在50T以上,施工过程是个动态的过程,难免要发生局部位移。

在施工中要根据钻机平衡仪表或深度仪表中的显示仪进行微调,确保钻孔的成孔质量。

2.3 确保桩位、桩顶标高和成孔深度。

在护筒定位后及时复核护筒的位置,严格控制护筒中心与桩位中心线偏差不大于50mm,并认真检查回填土是否密实,以防钻孔过程中发生漏浆的现象。

在施工过程中自然地坪的标高会发生一些变化,因此,在提出钻具后用测绳复核成孔深度,如测绳的测深比钻杆的钻探小,就要重新下钻杆复钻并清孔。

同时还要考虑在施工中常用的测绳遇水后缩水的问题,因其最大收缩率达1.2%,为提高测绳的测量精度,在使用前要预湿后重新标定,或采用细钢丝绳进行测定,并在使用中经常复核。

旋挖钻钻孔到达设计深度, 应更换清孔钻头进行清孔;灌注混凝土之前,孔底沉渣厚度指标应符合以下规定:对于端承桩型不大于50mm,摩擦桩型不大于100mm,抗拔抗水平型不大于200mm;〔《建筑桩基技术标准》〔JGJ 94- 2008〕〕3、桩径、孔深、桩顶标高、垂直度允许偏差:《建筑地基基础工程施工质量验收标准》〔GB50202-2002〕及DL/T5210.1-2005电力建设施工质量验收及评定规程:桩径允许偏差〔mm〕±50 mm ;孔深允许偏差+300 mm 〔只深不浅,用重锤测,或测钻杆、套管长度〕;桩顶标高+30,—50 mm水准仪,需扣除桩顶浮浆层及劣质桩体〔或辟桩后测量〕;垂直度:<1%;桩位(D≤1000mm )允许偏差:d/6且不大于100mm(1-3根桩、条形桩基沿轴线方向和群桩基础中的边桩)、d/4且不大于150mm〔条形桩基沿轴线方向和群桩基础的中间桩〕。

二、钢筋笼的加工及安装就位1、钢筋的加工要求钢笼主筋焊接采用闪光对焊或搭接焊,搭接双面焊焊缝长度为5d,单面焊长度10d,焊接过程中注意轴线必须顺直。

钢筋笼直径小于500mm时,加劲筋宜设在主筋外侧。

钢筋笼主筋宜设置保护层间隔件,每组保护层间隔件竖向间距不宜大于3m,保护层间隔件宜对称设置,每组不宜小于4块,《建筑桩基技术标准》〔JGJ 94- 2008〕的要求:灌注桩主筋的混凝土保护层厚度不应小于35mm,水下灌注桩的主筋混凝土保护层厚不下于50mm。

钢筋笼的吊放应对准孔中心,防止碰撞孔壁,应缓慢垂直自由下放,定位准确。

2、钢筋笼的安装要求假设骨架长度小,可一次吊装就位。

长度超过25m的钢筋笼宜分段制作,为防止钢筋笼在吊装过程中变形,钢筋接头宜采用帮条焊或搭接焊,焊接头应错开,在35d长度范围且不大于50cm区段内,焊头个数不大于50%。

并应遵守国家现行标准《钢筋焊接及验收规程》JGJ18和《混凝土结构工程施工质量验收标准》GB50204的规定。

钢筋笼的搬运和吊装,对于钢筋笼笼吊装时宜采用不小于4个吊点,合理根据钢筋笼重心确定吊点位置,以便于起吊;钢筋笼加劲筋中间可采用十字支撑或在钢筋笼内部沿主筋方向绑设杉木杆等方法防止变形。

钢筋笼不得强行下笼,下笼时应缓慢旋转下放,注意垂直居中下放防止碰撞土壁;吊筋应牢固,以免钢筋笼坠落;吊筋的长度应根据实测标高计算而定,确保笼标高正确。

三、安放导管:《建筑桩基技术标准》〔JGJ 94- 2008〕导管的构造和使用应符合以下规定:导管壁厚不宜小于3mm,直径宜为200~250mm;直径制作偏差不应超过2mm,导管的分节长度可视工艺要求确定,底管长度不宜小于4m,接头宜采用双螺纹方扣快速接头;导管使用前应试拼装、试压,试水压力可取为0.6~1.0MPa;每次灌注后应对导管内外进行清洗。

导管内壁应圆滑、顺直、光洁和无局部凹凸。

导管采用吊车配合人工安装,导管安放时,人工配合扶稳使位置居钢筋笼中心,然后稳步沉放、防止卡挂钢筋骨架和碰撞孔壁。

使导管底距孔底40cm。

导管高度确定后,用枕木调整导管卡盘高度,用卡盘将导管卡住。

灌注水下混凝土前泥浆的制备和第二次清孔清孔的主要目的是清除孔底沉渣,而孔底沉渣则是影响灌注桩承载能力的主要因素之一。

清孔则是利用泥浆在流动时所具有的动能冲击桩孔底部的沉渣,使沉渣中的岩粒、砂粒等处于悬浮状态,再利用泥浆胶体的粘结力使悬浮着的沉渣随着泥浆的循环流动被带出桩孔,最终将桩孔内的沉渣清干净,清孔后的泥浆相对密度应控制在1.15~1.25。

清孔后泥浆取样应在距孔底50cm处。

孔深及沉渣厚度应满足设计要求,如旋挖钻成孔后泥浆比重及沉渣厚度符合要求时,可不进行二次清孔。

四、混凝土浇筑:钻终孔后,必须在2-3小时以内及时浇灌。

停歇时间过长,孔壁坍塌将造成返工和混凝土量增加。

浇筑前,在导管放入隔水栓或球胆,根据《建筑桩基技术标准》〔JGJ 94- 2008〕的要求:开始灌注混凝土时,导管底部至孔底的距离宜为300~500mm;以便能顺利排出隔水栓。

开始灌注前储料斗内储备的混凝土量应不少于 1.0m3, 以便在混凝土隔水栓被挤出导管后能将导管底端一次性埋入水下混凝土中0.8m 以上, 当混凝土埋过钢筋笼底端2~3m时,适时提升或拆卸导管, 确保导管在混凝土面的埋置深度一般宜保持在2~4m,不宜大于5m和小于1m,严禁把导管提出混凝土面。

灌注应连续进行。

一旦发生机具故障或停电停水及导管堵塞等事故时, 应采取有效措施进行处理, 以便尽快恢复灌注混凝土, 应有专人测量导管埋深及管内外混凝土灌注面的高差,填写水下混凝土灌注记录;应控制最后一次灌注量,超灌高度宜为0.8~1.0m,凿除泛浆高度后必须保证暴露的桩顶混凝土强度到达设计等级。

4.1、《建筑桩基技术标准》〔JGJ 94- 2008〕\电力建设施工质量验收及评定规程第1部分土建工程〔〕的要求:坍落度宜为180~220mm;在《建筑地基基础工程施工质量验收标准》〔GB50202-2002〕中的要求:坍落度160~220mm 。

施工时,应按照较小的塌落度进行控制。

4.2、《建筑桩基技术标准》〔JGJ 94- 2008〕要求,直径大于1米或单桩混凝土放量超过25立方的桩,每根桩必须有1组试件,直径不大于1米或单桩混凝土放量不超过25立方的桩,每个灌注台班且不超过50立方不小于1组试件。

混凝土灌注的充盈系数不得小于1。

五、钻孔灌注桩后压浆施工技术所谓后压浆,就是在钻孔灌注桩成桩后不早于2天,不迟于30天内实施,采用高压注浆泵通过预埋于桩底或桩侧的压浆导管向桩底或桩侧高压注入水泥浆液,通过浆液的劈裂、填充、压密、固结等作用,塞实桩底的松软地,到达固结底泥和挤压土层的目的;同时浆液沿桩侧向上返浆扩散,加强土层与桩体的侧摩阻力,在软土地基条件下,可改善钻孔灌注桩成桩工艺,提高单桩承载力、减少工程沉降量。

钻孔灌注桩后注浆技术施工,施工单位除了要编制钻孔灌注桩施工方案外,还需编制注浆技术的专项施工方案,提供各种注浆参数。

工艺流程准备工作→按设计水灰比拌制水泥浆液→水泥浆经过滤至储浆桶〔不断搅拌〕→注浆泵、加筋软管与桩身压浆管连接→打开排气阀并开泵放气→关闭排气阀先试压清水,待注浆管道通畅后再压注水泥浆液→桩检测注浆设备及注浆管的安装〔1〕高压注浆系统由浆液搅拌器、带滤网的贮浆斗、高压注浆泵、压力表、高压胶管、预埋在桩中的注浆导管和单向阀等组成。

〔2〕高压注浆泵系统的选型:高压注浆泵一般采用额定压力6~12MPa,额定流量30~100L/min的注浆泵;高压注浆泵的压力表量程为额定泵压1.5~2.0倍。
