某项目扣件式高大模板专项施工方案(按JGJ162-2008编制和计算)图文并茂通过论证

合集下载

高大模板专项施工方案

高大模板专项施工方案

高大模板专项施工方案第一节编制依据《建筑施工模板安全技术规范》JGJ162-2008;《建筑结构荷载规范》GB50009-2001;《混凝土结构设计规范》GB50010—2002;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;《钢结构设计规范》GB 50017—2003;第二节工程概况本工程为四川建院图书馆工程,位于四川建筑职业技术学院校区内。

本工程由上海建筑设计研究院有限公司设计。

建筑结构类型:框架结构,基础类型:柱下条基,总建筑面积:18309㎡,建筑层数:地上5层,层高4.5m,建筑高度:22。

800m。

1、因立面造型新颖、有进有退,在结构布置上周边从二层至四层有部分梁板凹进建筑物,五层又挑出,因此模板支撑高度大于8m,在9米至13.5m之间,属高大模板支撑体系.2、模板支撑系统支撑在二层现浇梁板上,支模标高17。

95m,支撑高度9m、11m、13,5m,支撑范围内的梁截面尺寸有400×900mm、300×600mm,跨度8m,板厚120mm3、支模范围详施工平面图施工平面图第三节模板方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。

2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性.3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。

4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合省文明标化工地的有关标准.6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用木模板及其满堂脚手架支撑方案:第四节材料选择按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。

高支模(高大模板)专项施工方案_(16)

高支模(高大模板)专项施工方案_(16)

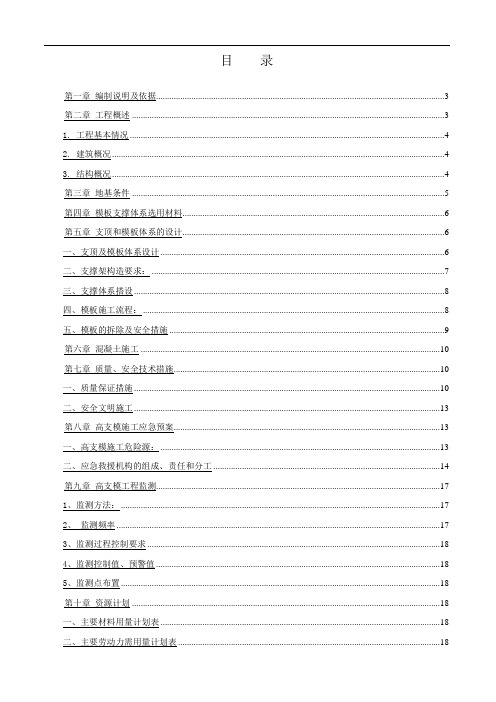

目录第一章编制说明及依据 (3)第二章工程概述 (3)1. 工程基本情况 (4)2. 建筑概况 (4)3. 结构概况 (4)第三章地基条件 (5)第四章模板支撑体系选用材料 (6)第五章支顶和模板体系的设计 (6)一、支顶及模板体系设计 (6)二、支撑架构造要求: (7)三、支撑体系搭设 (8)四、模板施工流程: (8)五、模板的拆除及安全措施 (9)第六章混凝土施工 (10)第七章质量、安全技术措施 (10)一、质量保证措施 (10)二、安全文明施工 (13)第八章高支模施工应急预案 (13)一、高支模施工危险源: (13)二、应急救援机构的组成、责任和分工 (14)第九章高支模工程监测 (17)1、监测方法: (17)2、监测频率 (17)3、监测过程控制要求 (18)4、监测控制值、预警值 (18)5、监测点布置 (18)第十章资源计划 (18)一、主要材料用量计划表 (18)二、主要劳动力需用量计划表 (18)三、主要机械计划 (19)第十一章高支模钢管扣件支撑体系设计计算 (19)3、6栋地下室负一层转换特大梁KZL10模板支撑计算书 (19)塔楼与地下室顶板高低差梁KL79模板支撑计算书 (31)3、8栋地下室顶板外挑梁KL253、KL192模板支撑计算书 (41)地下室负一层(社区文化站)梁KZL12、KZL14模板支撑计算书 (52)标准层错层阳台梁模板支撑计算书 (62)地下室顶板模板支撑计算书 (72)标准层错层阳台楼面模板支撑计算书 (80)社区文化站楼面模板支撑计算书 (88)4.9m高大截面柱1100*1600模板 (96)第一章编制说明及依据预防建设工程高大模板支撑系统(以下简称高大模板支撑系统)坍塌事故,保证施工安全,依据《建设工程安全生产管理条例》及相关安全生产法律法规、标准规范,特编制该方案以指导深圳市大工业区聚龙山保障性住房一期工程高大模板施工安全顺利进行,主要有但不限于以下编制据:第二章工程概述深圳市大工业区聚龙山保障性住房一期工程(以下简称为本工程)位于深圳市坪山新区,项目东侧为青兰一路,南侧为厂区用地,西侧为聚龙山四号路,北侧为青松西路。

高大支模专家论证方案(精选)

高大支模专家论证方案(精选)

目录第一节、工程概况 ---------------------------------------- 3一、工程概况------------------------------------------ 3二、施工平面布置-------------------------------------- 5三、施工要求------------------------------------------ 5四、技术保证条件-------------------------------------- 5五、危险性分析---------------------------------------- 6 第二节、编制依据 ---------------------------------------- 8第三节、施工计划 --------------------------------------- 10一、施工进度计划------------------------------------- 10二、材料与设备计划----------------------------------- 10 第四节、施工工艺技术 ----------------------------------- 13一、技术参数----------------------------------------- 13二、工艺流程----------------------------------------- 16三、施工方法----------------------------------------- 16 第五节、施工安全保证措施-------------------------------- 25一、组织保障----------------------------------------- 25二、技术措施----------------------------------------- 26三、监测监控----------------------------------------- 293.2、监测注意事项 -------------------------------------- 30 3.3测量仪器和监测人员组成------------------------------ 313.4监测资料和报告-------------------------------------- 313.5检查、验收工作-------------------------------------- 31四、应急预案----------------------------------------- 324.2应急响应 -------------------------------------- 334.3 应急救援工作程序-------------------------------- 344.4 应急救援装备------------------------------------ 354.5 应急救缓药品------------------------------------ 354.6 应急救援措施------------------------------------ 354.6.1 物体打击急救措施--------------------------- 354.6.2 高空坠落急救措施--------------------------- 364.6.3 坍塌事故急救措施--------------------------- 374.6.4 触电事故急救措施--------------------------- 384.6.5 火灾事故急救措施--------------------------- 39 第六节、劳动力计划 ------------------------------------- 40一、专职安全生产管理人员----------------------------- 40二、所需劳动力安排----------------------------------- 40 第七节、计算书及相关图纸-------------------------------- 41 【计算书】------------------------------------------- 41第一节、工程概况一、工程概况1、工程名称:海天一色大厦项目2、建设地点:湛江市霞山区解放东路4号;3、项目简介本项目位于广东省湛江市霞山区解放东路4号,总用地面积约为5708平方米,总建筑面积约为43700.59平方米,31层,框架结构。

高大模板专项施工方案

高大模板专项施工方案

高大模板工程专项施工方案目录一、编制依据 (3)二、工程概况 (3)三、支模用料选择 (4)四、模板及支撑架构造要求 (4)五、施工计划 (5)六、高支模施工要求 (5)七、浇筑砼注意事项 (9)八、模板拆除的程序及要求 (10)九、质量保证措施 (11)十、安全保证措施 (12)十一、安全交底内容及要求 (19)十二、应急预案 (20)十三、文明及环境保护措施 (25)十四、计算书 (28)十五、附图 (42)高大模板工程施工方案一、编制依据1、本工程设计施工图纸及其标准图(包括设计变更、图纸会审记录、设计交底等);2、本工程的施工组织设计;3、《混凝土结构工程施工质量验收规范》(GB50204-2015)4、《混凝土结构工程施工规范》(GB50666-2011)5、《建筑工程施工质量验收统一标准》(GB50300-2013)6、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)7、《建筑施工模板安全技术规范》(JGJ162-2008);8、《建筑施工手册》(第四版);9、《建筑施工安全检查标准》(JGJ59-2011);10、《建筑施工高处作业安全技术规范》((JGJ80-2011)11、《建筑拆除工程安全技术规范》(JGJ147-2004);12、《施工现场临时用电安全技术规范》(JGJ46-2005);13、《建设工程施工现场供用电安全规范》(GB50194-2014)14、《建筑机械使用安全技术规程》(JGJ33-2012)15、《建筑施工现场环境及卫生标准》(JGJ146-2013)16、《建设工程施工现场消防安全技术规范》(GB50720-2011)17、建设部建质[2009]87号文、建质[2009]254号文18、广西地方标准《建筑施工模板及作业平台钢管支架构造安全技术规范》(DB45/T618-2009)19、桂建管[2015]63号文二、工程概况该工程基础类型为混凝土灌注桩基础,主体结构形式为框架核心筒结构,地下4层,地上主楼46层,裙楼7层,建筑面积124977.23㎡。

高支模施工专项方案

高支模施工专项方案

一、编制依据1. 《危险性较大的分部分项工程安全管理办法》建办质[2017]39号2. 《建筑施工模板安全技术规范》JGJ162-20083. 《建筑施工安全检查标准》JGJ59-20114. 相关工程图纸及设计文件二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路3. 工程规模:XX平方米4. 工程结构类型:框架结构三、高支模施工范围1. 模板支撑系统高度超过8m;2. 模板支撑系统跨度大于18m;3. 模板支撑系统荷载大于15kN/m²;4. 模板支撑系统集中线荷载大于20kN。

四、施工准备1. 组织施工人员培训,确保施工人员熟悉高支模施工技术及安全操作规程;2. 配备必要的安全防护用品,如安全帽、安全带、防滑鞋等;3. 准备施工材料,如模板、支撑体系、扣件等;4. 制定高支模施工专项方案,并经专家论证通过。

五、施工工艺1. 模板及支撑体系材料选型:- 梁模板采用16厚多层板,规格尺寸为1830×915×16;- 次楞采用木枋,规格为50×100;- 主楞采用48×3.5普通钢管;- 模板选用16mm厚红色模板,弹性模量E=4200N/mm²,抗弯强度[f]=12N/mm²;- 次龙骨:50×100×2000mm木枋,抗剪强度设计值1.3N/mm²,抗弯强度设计值13N/mm²,弹性模量为8415N/mm²;- 主龙骨采用48×3.5普通钢管,抗弯强度205.0N/mm²;- 扣件拧紧力矩达40~65N·m,单扣件抗滑承载力可取8.0~0.64.8kN。

2. 高支模区域楼板满堂支撑支撑体系采用扣件式钢管架,梁下支撑体系采用扣件式钢管架(梁底支撑采用顶托)。

3. 大截面梁搭设方案:- 架体平立面设计:梁板体系共立杆,高大模板支撑体系采用扣件式钢管支撑体系搭设;- 梁底位置增设扣件式钢管架与满堂架用扣件连接,尺寸为900×900mm,架体步距1200mm;- 梁两侧立杆增设通长纵向水平找平杆;- 梁侧设置双钢管背楞,用M14对拉螺杆对拉加固,间距500mm。

高大模板施工专项方案

高大模板施工专项方案

高大模板施工技术方案目录1 编制说明 (3)1.1 编制依据 (3)1.2 编制人员 (3)1.3 发放范围 (3)2 工程概况 (4)2.1 工程概况 (4)2.2 高大模板概况 (5)3 高大模板及支架设计 (11)3.1 模板及其支架选材 (11)3.2 模架系统构造设计 (11)3.4 模板工程施工图 (17)4 施工部署 (17)4.1 施工准备 (17)4.2 施工安排 (18)4.3 资源配置 (21)5 施工流程及方法 (21)5.1施工流程 (21)5.2 施工方法 (22)5.3 混凝土浇筑方式 (28)5.4 模板工程验收 (30)5.5 模板拆除 (39)6 质量标准与控制措施 (40)6.1 质量验收标准 (40)6.2 质量控制措施 (41)6.3模板施工常见质量问题及其防治方法 (42)7 安全文明施工措施 (43)7.1 安全保证措施 (43)7.2 文明施工措施 (43)7.3 监测措施 (44)8 计算书 (48)8.1 主要材料参数及荷载标准值 (48)8.2 主要荷载取值 (49)8.3梁、板及其支架计算 (49)9 附图........................................................................................ 错误!未定义书签。

1 编制说明1.1 编制依据1.2 编制人员1.3 发放范围2 工程概况2.1 工程概况2.2 高大模板概况(2)高大模板区域构件表3 高大模板及支架设计3.1 模板及其支架选材3.2 模架系统构造设计(1)梁模架构造构造详图(根据具体构造参数进行调整,补充详图):立面图平面图平面图构造详图(根据具体构造参数进行调整,补充详图):立面图平面图3.4 模板工程施工图结合设计参数和构造图,绘制出模板工程施工图,详见附图。

4 施工部署4.1 施工准备(1)技术准备(2)现场准备4.2 施工安排(1)施工区段划分本工程地下室设计有后浇带,根据后浇带的设置将整个地下室划分为十一块区:插图-1地下室块区划分示意图主体施工阶段,因本工程只有两个单体,且一层相接,按施工需要将其划分为若干施工区段,以便施工组织及材料流水周转。

高大模板专项施工方案

高大模板专项施工方案1. 引言高大模板专项施工方案主要针对高大模板在实际施工中的使用过程提供了详细的操作指南和注意事项。

本文档旨在确保高大模板施工的安全性和施工质量,帮助施工人员顺利完成模板的搭建和拆除工作。

2. 施工前准备在进行高大模板施工之前,施工人员需要做好以下准备工作:2.1 确定施工方案施工前,应根据具体工程要求确定高大模板的搭建方案,包括模板材料的选择、搭建方式等。

确保方案合理、科学,并与相关部门进行沟通确认。

2.2 准备必要材料和工具根据施工方案确定所需的模板材料、支撑杆、螺栓、拉线等必要材料,并准备好相关的施工工具,如扳手、螺丝刀、钳子等。

2.3 确保施工人员安全在进行施工前,要确保施工人员具备相关的操作技能和安全意识,提供必要的安全防护用具,如安全帽、安全带等。

3. 搭建高大模板3.1 搭建前准备工作3.1.1 清理施工现场在搭建高大模板之前,应清理施工现场,确保地面平整、干净,以避免模板的不稳定性和不平整的施工结果。

3.1.2 安装模板支撑杆根据施工方案,在模板搭建区域的四角和中间位置安装支撑杆,并通过螺栓牢固固定。

3.2 模板拼装3.2.1 准备模板板材根据施工方案,按照需要的尺寸和数量准备好模板板材,并检查其质量和完整性。

3.2.2 按照顺序进行拼装将模板板材按照施工方案规定的顺序进行拼装,确保板材之间的连接牢固可靠,并采取适当的固定措施。

3.2.3 检查拼装质量拼装完毕后,要对拼接部位进行检查,确保连接处紧密无缝,并进行必要的调整和修正。

3.3 模板验收在搭建完高大模板后,应进行验收,确保模板搭建质量符合相关规范。

4. 拆除高大模板4.1 拆除前准备工作在拆除模板之前,应清理施工现场,确保安全无障碍,并准备好相应的拆除工具,如撬棍、锯子等。

4.2 拆除模板板材根据拆除顺序,使用合适的工具逐个拆解模板板材,注意安全,防止伤害和模板的损坏。

4.3 清理施工现场在拆除完成后,要及时清理施工现场,包括清除所有的废弃材料和工具,保持现场的整洁和安全。

中建高大模板专项方案

一、编制说明1.1 编制依据本方案依据《建筑施工模板安全技术规范》(JGJ162-2008)、《建筑施工门式钢管脚手架安全技术规范》(JGJ130-2001)等相关法规和标准,结合本项目实际情况编制。

1.2 编制人员本方案由中建XX项目部技术部负责编制,项目经理、技术负责人、安全员等相关人员参与讨论。

1.3 发放范围本方案适用于本项目高大模板施工全过程,包括施工准备、施工、验收、拆除等阶段。

二、工程概况2.1 工程概况本项目为一栋框架-双筒结构建筑,地下2层,地上15层,建筑高度约60米。

基础部分采用筏板基础,主体结构采用钢筋混凝土框架-剪力墙结构。

2.2 高大模板工程概况和特点本项目高大模板工程主要包括地下室顶板、地面层楼板、转换层楼板等。

其中,地下室顶板面积约为1000平方米,最大厚度为0.8米;地面层楼板面积约为2000平方米,最大厚度为0.6米;转换层楼板面积约为1500平方米,最大厚度为1.2米。

高大模板工程具有以下特点:(1)施工周期长:高大模板施工周期较长,需充分考虑施工进度与质量的关系。

(2)施工环境复杂:施工过程中需注意施工环境变化,如温度、湿度、风力等。

(3)施工安全风险高:高大模板施工过程中,存在高处坠落、坍塌等安全风险。

2.3 施工平面布置根据项目策划及施工组织设计,对高大模板施工区域进行划分,包括地下室后浇带、楼栋、劳务分区、塔吊布置、开发节奏及材料周转等。

三、施工计划3.1 施工进度计划根据工程进度要求,制定高大模板施工进度计划,确保施工顺利进行。

3.2 材料投入计划根据施工进度计划,合理配置材料,确保施工所需材料及时供应。

3.3 机械设备配置计划根据施工需求,配置相应机械设备,确保施工顺利进行。

四、施工管理及作业人员配备和分工4.1 施工管理和专职安全生产管理人员项目经理、技术负责人、安全员等专职安全生产管理人员负责高大模板施工全过程的管理。

4.2 岗位职责明确各岗位人员职责,确保施工过程中各项工作有序进行。

高大模板专项施工方案2

高大模板支撑系统专项施工方案一、编制说明及依据(一)、编制说明:结合设计图纸及模板专项施工方案,本工程有一些梁浇混凝土及钢筋荷载设计值大于20KN/m(见下表);根据《建设工程高大模板支撑系统施工安全监督管理导则》的通知(2009)254号文及《危险性较大的分部分项工程安全管理办法》的通知(2009)87号文要求,属高大模板支撑系统,故需编制高大模板专项方案。

荷载设计值大于20KN/m的梁统计表(二)编制依据:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2、《建筑施工模板安全技术规范》(JGJ162-2008)3、《建筑结构荷载规范》(GB50009-2001)4、《直缝电焊钢管》(GB/T13793、《低压流体输送甲焊接钢管》(GB/T3092)、《碳素结构钢》(GB/T700)5、《钢管脚手架扣件》(GB/5831-2006)6、《钢结构设计规范》GB50017-20037、《混凝土结构工程施工质量验收规范》(GB50204-2002)、《钢结构工程施工质量验收规范》(GB50205-2001)8、《混凝土结构设计规范》GB50010-20029、《建设工程高大模板支撑系统施工安全监督管理导则》的通知(2009)254号文10、《危险性较大的分部分项工程安全管理办法》的通知(2009)87号文11、《施工技术》2003(3):《扣件式钢管模板高支撑架设计和使用安全》12、四川美术馆新馆工程《施工组织设计》及《模板工程专项方案》及国家和地方政府现行有关工程施工和验收的其他标准、规范、规程、图集。

二、工程概况主楼混凝土屋面高度36.600m,地下2层,地上6层;地下室主要用途是车库、设备用房等,局部为综合藏品库;1~2层为裙房,承担大型展厅等;6层综合楼主要由展厅、学术报告厅及工作室组成;结构体系:框架—剪力墙结构;结构材料:钢筋混凝土;基础形式:裙房为独立柱基,主楼为筏板基础;抗震设防烈度为7级,设计地震分组为第三组,设计基本地震加速度为0.10g,建筑场地类别为‖类,基本风压为0.30KN/㎡;地基基础设计等级为甲级,建筑结构的安全等级为一级,建筑抗震设防重要性类别为乙类(重点设防类),建筑结构抗震设防烈度为7度。

某高大模板施工专项方案

某高大模板施工专项方案云南建水源鑫铝业——返回料处理高大模板支撑施工专项方案审定:云南工程建设总承包公司2010年8月28日目录一、编制依据 (1)二、工程概况 (2)三、施工特点、难点 (3)四、材料要求 (4)五、脚手架搭设 (5)六、模板支撑方案选择 (10)七、模板安装 (14)八、模板拆除 (16)九、安全治理 (18)十、模板监测措施 (19)十一、应急预案 (20)十二、运算书 (21)(一)、700×1300梁侧模板运算书 (21)(二)、700×1300梁底模板运算书 (28)(三)、400×1000梁底模板运算书 (37)(四)、700×800梁底模板运算书 (45)(五)、300×500梁底模板运算书 (53)(六)、120MM残极仓扣件钢管楼板模板运算书 (63)十三、附图 (70)一、编制依据1、《云南建水源鑫铝业600kt/a炭素工程—返回料处理施工图》;2、《建筑结构荷载规范》GB50009-2001;3、《混凝土结构设计规范》GB50010-2002;4、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;5、《施工技术》2002.3.《扣件式钢管模板高支撑架设计和使用安全》;6、《建筑施工模板安全技术规范》JGJ162-2008;7、《建设工程高大模板支撑系统施工安全监督治理导则》;8、 PKPM施工系列软件;9、《中华人民共和国安全生产法》;10、《建设工程安全生产治理条例》;11、《钢筋混凝土筒仓设计规范》。

二、工程概况本工程位于建水县羊街工业园区内,本工程建设规模为600kt/a炭素工程,生产阳极炭块,分两期建设。

返回料处理建筑面积约5217㎡(不含转运站和皮带廊),长102m,宽68m,框排架结构,建筑抗震设防烈度为8度,设计使用年限50年,场地类别为Ⅱ类,地基基础设计等级丙级,基础采纳人工挖孔桩承台基础和扩展基础。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某物流仓储工程 高大模板工程 专项施工方案

某某建设集团有限公司某物流仓储工程 扣件式高大模板专项施工方案

第1页共337页 某某建设集团有限公司 目 录

第一章 编制说明及依据 ........................................ 4 1.1 编制说明 ............................................... 4 1.2 编制依据 ............................................... 5 第二章 工程概况 .............................................. 6 2.1 工程建设概况 ........................................... 6 2.2 建筑结构工程设计概况 ................................... 6 2.3 模板工程结构情况 ....................................... 7 2.4 模板工程危险性分析 ..................................... 8 2.5 分部工程基本情况 ...................................... 26 2.6 施工平面布置 .......................................... 30 第三章 施工部署 ............................................. 30 3.1 施工要求 .............................................. 30 3.2 技术保证条件 .......................................... 30 3.3 施工进度计划 .......................................... 31 3.4 人机料计划与准备 ...................................... 33 第四章 施工工艺技术 ......................................... 43 4.1 技术参数 .............................................. 43 4.2 工艺流程 .............................................. 51 4.3 施工条件 .............................................. 52 4.4 施工方法 .............................................. 52 某物流仓储工程 扣件式高大模板专项施工方案 第2页共325页 某某建设集团有限公司 4.5 检查验收 .............................................. 70

4.6 高大模板支撑体系拆除 .................................. 75 第五章 高大模板体系质量控制措施 ............................. 80 5.1 轴线偏位的预防措施 .................................... 80 5.2 垂直偏差的预防措施 .................................... 80 5.3 标高不正确的预防措施 .................................. 81 5.4 柱、梁模板胀模的预防措施 .............................. 81 5.5 楼梯底板厚度不足、底模板胀模的预防措施 ................ 82 5.6 梁模下垂、失稳倒塌的预防措施 .......................... 82 5.7 漏浆的预防措施 ........................................ 82 5.8 拆模时出现缺陷的预防措施 .............................. 83 5.9 模板支撑系统质量保证措施与控制程序 .................... 83 第六章 高大模板体系施工安全保证措施 .......................... 84 6.1 危险源辨识 ............................................ 84 6.2 组织措施 .............................................. 92 6.3 技术措施 .............................................. 95 6.4 安全事故预防措施 ...................................... 98 6.5 监测监控措施 ......................................... 114 6.6 应急救援预案措施 ..................................... 119 第七章 高大模板体系安全验算 ................................ 132 7.1 计算说明 ............................................. 132 某物流仓储工程 扣件式高大模板专项施工方案 第3页共325页 某某建设集团有限公司 7.2 计算依据 ............................................. 132

7.3 3#~8#物流库900×900框架柱模板计算 .................... 132 7.4 3#~8#物流库500×500框架柱模板计算 .................... 138 7.5 1#~3#卸货平台900×1000框架柱模板计算 ................. 144 7.6 3#~8#物流库10.92m标高700×1200梁模板计算 ............ 150 7.7 3#~8#物流库10.92m标高700×1200梁侧模板计算 .......... 165 7.8 3#~8#物流库10.92m标高300×1150梁模板计算 ............ 174 7.9 3#~8#物流库标高10.92m结构板模板计算 .................. 188 7.10 1#~3#卸货平台1000×1600梁模板计算 ................... 201 7.11 1#~3#卸货平台1000×1600梁侧模板计算 ................. 216 7.12 1#~3#卸货平台700×1450梁模板计算 .................... 224 7.13 1#~3#卸货平台700×1450梁侧模板计算 .................. 239 7.14 1#~3#卸货平台500×1200梁模板计算 .................... 247 7.15 1#~3#卸货平台500×1200梁侧模板计算 .................. 262 7.16 1#~3#卸货平台700×800梁模板计算 ..................... 270 7.17 1#~3#卸货平台700×800梁侧模板计算 ................... 285 7.18 1#~3#卸货平台300×800梁模板计算 ..................... 292 7.19 1#~3#卸货平台300×800梁侧模板计算 ................... 307 7.20 1#~3#卸货平台11.00m结构板模板计算 ................... 316 第八章 附图 ................................................ 330 某物流仓储工程 扣件式高大模板专项施工方案

第4页共337页 某某建设集团有限公司 第一章 编制说明及依据

1.1 编制说明 本项目的XXXXX的多数大梁在浇筑过程中给模板体系施加的的线荷载超过20kN/m,架体搭设总高度11.12m,具体计算过程详见本方案第二章2.4条。依据建质[2009]87号文“混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上;施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上。”的规定,属集中线荷载超限。遵照“第五条”施工单位应当在危险性较大的分部分项工程施工前编制专项方案;对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。”要求,特编制本专项方案,本方案主要包括模板的设计、施工、监护、拆除等专项内容,并按相关规定组织进行专家论证。

本方案的板底模板支撑体系采用钢管扣件式脚手架,本专项方案实施前,本项目技术负责人须向现场管理人员和作业人员进行安全技术交底,详细说明本方案模板支撑体系的设计及相关安全注意事项。

本工程指定本项目的技术负责人对专项方案实施情况进行现场监督和按规定进行监测。发现不按照专项方案施工的,须要求其立即整改;发现有危及人身安全紧急情况的,应当立即组织作业人员撤离危险区域。

本方案所涉的高大模板体系浇筑前须组织建设单位、监理单位、施工单位进行验收。验收合格的,经我项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。

本专项方案适用于XXXXXXXXXXXXXX的模板脚手架工程施工。
