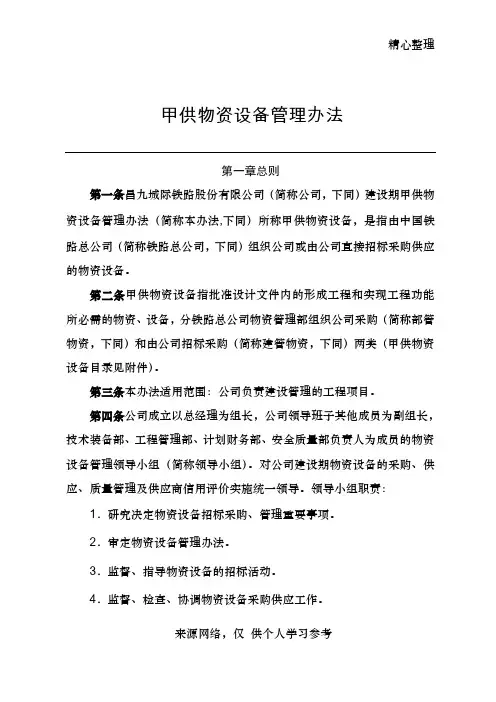

第一章总则

第一条昌九城际铁路股份有限公司(简称公司,下同)建设期甲供物资设备管理办法(简称本办法,下同)所称甲供物资设备,是指由中国铁路总公司(简称铁路总公司,下同)组织公司或由公司直接招标采购供应的物资设备。

第二条甲供物资设备指批准设计文件内的形成工程和实现工程功能所必需的物资、设备,分铁路总公司物资管理部组织公司采购(简称部管物资,下同)和由公司招标采购(简称建管物资,下同)两类(甲供物资设备目录见附件)。

第三条本办法适用范围:公司负责建设管理的工程项目。

第四条公司成立以总经理为组长,公司领导班子其他成员为副组长,技术装备部、工程管理部、计划财务部、安全质量部负责人为成员的物资设备管理领导小组(简称领导小组)。对公司建设期物资设备的采购、供应、质量管理及供应商信用评价实施统一领导。领导小组职责:

1.研究决定物资设备招标采购、管理重要事项。

2.审定物资设备管理办法。

3.监督、指导物资设备的招标活动。

4.监督、检查、协调物资设备采购供应工作。

5.督促、指导物资设备进场验收及存在问题的协调。

—1—

6.检查、指导施工单位日常物资管理工作。

7.审批每季度向铁路总公司上报的供应商信用评价情况。

8.审批甲供物资设备合同及资金承付。

9.需要领导小组议定的物资设备相关事项。

公司建设期物资设备管理日常工作由技术装备部具体负责。同时明确公司相关部门职责。

(一)技术装备部

1.负责制定公司建设期物资设备管理的有关制度和办法,建立健全物资设备采购供应管理体系和质量控制管理体系,降低采购供应成本,确保物资设备质量。

2.负责公司建设期甲供物资设备招标采购、供应、管理等工作。

3.负责与铁路总公司有关部门及物资代理公司建立相应工作机制,及时上报甲供物资设备招标请示及采购建议计划,按时完成物资设备采购供应的相关工作。

4.组织和实施建管物资的招标采购工作。

5.负责甲供物资设备供应组织和货款结算等,保障甲供物资设备的及时供应。

6.加强供应商日常管理工作,根据铁路总公司供应商信用评价办法,每季度对供应商信用情况进行评价并向铁路总公司物资管理部报告。

7.负责全线物资设备的日常管理工作,建立健全甲供物资—2—

设备管理台帐。

8.深入施工现场,调查了解物资设备采购、供应、存储、使用、质量等情况,找出存在的问题,研究改进办法,完善管理,提高现场管理和保障水平。

9.配合计划财务部做好材料价差调整工作。

(二)工程管理部

1.审核经现场指挥部审查、施工单位提交的甲供物资设备需求计划。

2.审核设计单位提供的甲供物资设备技术参数、技术要求和有关设计图。

3.进行甲供物资设备招标文件、采购合同的联签、审核。

4.协助协调现场物资设备的供应、管理工作。

(三)计划财务部

1.协助提供甲供物资设备清单和概算单价。

2.负责甲供物资设备合同的归口管理和联签、审核、归档(正、副本各一份)。

3.负责甲供物资设备价款按时复核与支付工作。

4.根据《关于铁路建设项目实施阶段材料价差调整的指导意见》(铁建设…2009?46号),完成材料价差调整工作。

(四)安全质量部

1.对现场物资进行日常质量监督,并纳入对施工单位的日常考核。

—3—

2.负责对物资设备质量管理体系运行情况进行监控。

3. 进行甲供物资设备招标文件、采购合同的联签、审核。

4. 协助协调现场物资设备的供应、管理工作。

(五)现场指挥部

1.负责检查、落实公司有关物资设备的管理规定,做好本管段物资设备采购、供应、保管的组织协调工作。

2.负责审核本管段各施工单位提报的甲供物资设备需求计划清单、技术要求等。

3. 负责监控本管段物资设备质量,掌握现场供需动态、组织甲供物资到货验收,及时向公司反馈信息。

第五条甲供物资设备按规定招标采购

1.国内物资设备招标执行《中华人民共和国招投标法》(中华人民共和国主席令第21号)、《中华人民共和国招标投标法实施条例》(国务院令613号)及铁路总公司的相关规定。

2.铁路建设采用列入国家实行生产许可证制度的工业产品目录、铁路行政许可目录、铁路产品认证采信目录内的铁路专用设备,必须选用通过许可认证的物资设备。

3.采购新型物资设备时,必须检查新型物资设备的技术评审报告、产品质量检验报告和产品验收标准,不得采购缺少上述文件的物资设备。

4.高速铁路站后系统集成采用施工总承包方式,施工总承包范围内的物资设备纳入施工单位总承包合同,由施工单位采—4—

购。

第二章相关单位职责

第六条勘察设计单位职责

1. 根据《铁路建设工程施工招标投标实施细则》(铁建设[2010]205号)的要求,在报送施工图及施工图预算的同时,向公司提供甲供物资设备清单及技术参数、技术要求和有关施工图。清单包括物资设备名称、规格型号、数量、编制期概算价、运杂费等。

2.必须严格执行铁路总公司关于铁路专用物资设备管理的相关规定。需要采用列入国家实行生产许可证制度的工业产品目录、铁路行政许可目录和铁路产品认证采信目录内的铁路专用设备(以下简称许可认证物资设备)的,必须采用经许可认证的物资设备并在设计文件中明确标明,严禁采用未经许可认证的物资设备。

3.设计阶段采用新型物资设备的,必须在设计文件中说明采用新型物资设备的必要性和依据,并注明新型物资设备的规格、性能等技术指标和验收标准,以及使用注意事项等内容。

4.对提供的甲供物资设备清单的准确性和完整性负责。由于设计单位原因造成采购的物资设备不能满足工程要求或损失浪费,应由设计单位承担相应责任。

第七条监理单位职责

1.负责审核施工单位提报的甲供物资设备需求计划,核实

—5—

计划与施工组织的适应性和真实性。

2.依据合同约定对进场甲供物资设备的品名、规格、型号、数量、外观、检测报告、合格证书、质量保证承诺(包括产品质量保证期和产品缺陷召回、经济损失责任赔偿的承诺等)进行检查验收,并按规定检测;未经检验或检验检测不合格的物资设备不得使用。

3.按规定要求对施工单位的抽样检验或试验进行见证或平行试验。

4.协助处理物资设备进场、安装、调试、测试及交验过程中的有关问题。

5.对未经监理单位验收或者验收不合格的物资设备,应拒绝签认、签发验收记录,并及时通知、督促施工单位单独保管,严禁在工程中使用和安装,并限期清理出现场。

6.因监理未认真履行职责造成现场物资设备管理、使用发生问题,应承担相应责任。

7.应负责对甲供、自购物资设备质量验收资料的真实性、准确性、完整性负责;应按规定对施工单位、检测机构等提供的资料进行检查、核实,确认后予以签署。

第八条施工单位职责

1.按照公司要求提前提报甲供物资设备批次招标计划(见表1);根据施工组织安排及时提报甲供物资设备需求计划,并对所报资料的真实性、准确性、完整性负责。

—6—

2.依据合同约定对进场甲供物资设备的品名、规格、型号、数量、外观、检测报告、合格证书、质量保证承诺(包括产品质量保证期和产品缺陷召回、经济损失责任赔偿的承诺等)进行检查验收,并按规定检测;未经检验或检验检测不合格的物资设备不得使用。

3.建立健全甲供物资设备的质量管理体系以及各项管理台帐,对计划、采购、收货、仓储、发放、使用、质量检验等情况进行记录。严格执行铁路总公司和公司甲供物资设备管理的各项规章制度。

4.甲供物资设备收、发凭证实行有权领料人管理制度,施工单位在申报第一次甲供物资设备需求计划时,应同时提供有权领料人的的身份证明(身份证复印件)及委托授权书,报技术装备部、现场指挥部,物资代理公司,监理单位进行备案。

5.根据工程实际需求,搭建必须的仓储设施(库、棚、场等),加强物资设备仓储管理工作。

6.严格执行《铁路物资技术保管规程》,加强对甲供物资物资的现场管理,执行仓储标准化管理,规范物资设备进、出场的监管和卡控制度,严格按照物资仓储和保管的规范要求,做到存放科学安全、堆码整齐规范、标识明显准确、“十防”措施齐备有效。

7.严格按照技术标准、设计要求和采购合同的质量条款对甲供物资设备进行验收,严禁不合格的甲供物资设备使用到工程

—7—

中。

8.在使用或安装甲供物资设备前,必须按规定进行检验或试验。甲供物资设备供应厂商提供的质量合格证明文件以及对甲供物资设备的验收、外观检查等工作,并不免除施工单位必须确保所使用甲供物资设备合格的责任和义务。检验、试验的原始依据以及供应厂商提供的合格证、质量证明文件等资料是工程竣工交验的重要内容之一,必须妥为保管。

9.应随时接受公司、监理等单位有关部门对甲供物资设备采购、储存、使用、质量、管理等方面的监督检查。对于监督检查发现的问题,施工单位要立即整改,同时公司视情节轻重给予其相应的处罚。

10.甲供物资设备中的工程物资设备验收合格后由施工单位保管,因搬运保管不善造成丢失、损坏的,由施工单位赔偿。

11.由于自身原因导致停工待料、经济损失的,由施工单位承担相应责任;造成质量事故的,按照铁路总公司及公司有关规定给予相应的处理。

12.按照《铁路建设项目物资设备供应商信用评价办法》(铁建设…2009?91号)要求,将甲供物资设备供应商不良行为向公司技装部报告。

13.应负责对所形成、收集的甲供、自购物资设备质量验收资料进行整理和保管;应对所编制资料的真实性、准确性、完整性负责。物资设备竣工文件资料归集严格按照原铁道部《铁路建—8—

设项目资料管理规程》(TB10443-2010)要求执行。归集标准应符合公司的相关要求。

第九条物资代理公司职责

1.物资代理公司必须严格履行部管物资设备采购供应服务合同及建管物资设备招标代理委托服务合同,做好部管物资设备采购供应服务工作及建管物资设备招标代理工作。

2.物资代理公司根据公司物资采购建议计划及时编制部管及建管物资招标文件,部管物资招标文件报铁路总公司物资管理部。承担部管物资及建管物资招标的具体工作。

3.协助公司管理部管物资采购合同;督促生产商履行部管物资生产供应合同。

4.全程掌握部管物资合同履约情况,及时协调解决供需矛盾。

5.负责部管物资供应工作。对实行驻厂监造的重要物资,按要求驻场监造,同时督促生产商按计划生产。

6.具体负责部管物资质量监控和索赔等工作。

7.建立健全甲供物资设备各项管理台帐,对计划、采购、收货、仓储、使用、质量检验、价差等情况进行记录。

由于物资代理公司的原因,影响甲供物资招标,部管物资供应,或部管物资出现质量问题的,公司将有关情况上报铁路总公司物资管理部,按铁建设…2007?219号文件规定的办法进行处理。

—9—

8.协助公司完成物资设备竣工文件资料的归集工作。

第十条施工、监理、物资代理等相关单位必须接受公司有关部门在物资设备供应、管理方面的协调、检查和考核,完成交办的物资设备供应方面的临时性工作。对未认真履行合同和遵守有关规定的单位,公司视情节轻重给予其相应的处罚。

第三章招标采购

第十一条部管物资由铁路总公司物资管理部组织招标、公司参与评标;建管物资由公司组织招标、评标工作。

第十二条部管物资由公司按照铁路总公司有关规定与物资代理公司签订部管物资招标采购和供应的服务合同和建管物资招标代理服务合同。

第十三条公司根据施工图和施工组织设计以及物资设备采购周期,组织设计单位编制甲供物资设备清单和技术要求等。物资设备清单包括物资设备规格、型号、数量、概算单价。

第十四条由技术装备部牵头,工程管理部、计划财务部、安全质量部等部门参加,对设计单位提交的甲供物资设备清单和技术要求等进行审核。根据审核后的甲供物资设备清单和技术要求等,编制招标计划。

第十五条公司将各部门审核后的甲供物资设备招标计划报铁路总公司工程招投标管理办公室批准。

第十六条根据评标委员会的评标报告及招标结果公示情况,确定中标人。技术装备部做好甲供物资设备招标价格与概算—10—

的分析对比,评标结果及时向铁路总公司进行报备。

第十七条属部管物资,公司根据招标结果,发出中标通知书,与中标人签订物资设备供货合同,并向未中标人发出中标结果通知书;属建管物资,根据评标委员会的评标报告及招标结果公示情况,在公司领导小组核准后,发出中标通知书,与中标人签订物资设备供货合同,并向未中标人发出中标结果通知书。

第十八条甲供物资设备中标价低于概算价格所节省的费用,列入建设项目招标节余;中标价格超出批准概算价格时,技术装备部配合计划财务部根据《关于铁路建设项目实施阶段材料价差调整的指导意见》(铁建设…2009?46号),完成材料价差调整工作。

第四章组织供应

第十九条需求计划的编制

1.需求计划由施工单位按季度、月份分别编制。季度需求计划须在上季度最后一月的15日前报送(见表2),月份需求计划须在上月20日前报送(见表3),月份需求计划若需调整,必须提供相关依据。

2.涉及I、II类设计变更的工程,施工单位使用甲供物资设备时,必须在季度需求计划中按照批复的变更设计文件编制并上报甲供物资设备调整计划。

第二十条需求计划的实施

施工单位提交的甲供物资设备需求计划,须经监理、现场指

—11

挥部审查后报送技术装备部。工程管理部审核后,由技术装备部根据供货合同,编制甲供物资设备采购订单(见表4)。

第二十一条由公司向物资代理公司或供应厂商提交甲供物资设备供货订单并督促其保质、保量、及时供应。

第二十二条物资代理公司承揽代理业务的甲供物资设备,由物资代理公司负责组织供应服务,包括生产过程监控、督促供货、质量追踪等工作。

第二十三条验收

1.现场指挥部组织施工单位和监理单位对进场的甲供物资设备的品种、规格、型号、数量、检测报告、合格证书、外观质量等按供货合同共同检查验收,并做好验收记录(见表5),共同签字确认。

2.到达焊轨基地的钢轨、到达轨枕厂的轨枕预埋件(如有),公司委托焊轨厂、轨枕厂进行检查验收并保管,由技术装备部根据验收记录和质量证明文件等资料予以确认。

3.物资代理公司应及时组织对代理供应服务的物资设备在验收中反映问题的调查处理,界定责任,提出解决问题的办法,并形成处理报告,提交给公司。对造成经济损失的,协助公司做好索赔工作。

第二十四条物资设备到达合同指定地点后,施工单位负责卸货和二次倒运工作,并承担相应费用。

—12—

进场的甲供物资设备验收后,由施工单位负责接收、运输和保管。

第二十五条施工单位和监理单位应按有关规定和要求对进场的甲供物资设备进行检验或试验。

第二十六条进场的甲供物资设备在使用前经检验或试验不符合技术要求的,由监理单位组织封存和督促供应商限期清理出现场并报告技术装备部、安全质量部。

第五章使用管理

第二十七条技术装备部须建立甲供物资设备采购供应情况统计表(见表6),加强动态管理。施工单位物资管理部门必须建立甲供物资设备核销台帐,并按月将甲供物资设备月度收、发、存明细表(见表7)上报公司技装部。

第六章应急预案

甲供物资设备因各种原因出现供不应求时,实施下述应急预案:

1.原则上按公司《甲供物资应急采购供应管理办法》要求执行。

2.按照就近的原则,可由公司统一组织在项目内中标厂家(供应商)范围内调剂供应。

3.各施工单位应服从公司对甲供物资设备的调剂供应。调剂供应以保障现场施工急需为原则,调剂的甲供物资设备可以是

—13

采购合同内的物资设备或有关各方库存的符合设计要求的物资设备(甲供物资设备调剂表见表8)。

第七章合同管理

1.技术装备部负责甲供物资设备供应合同的起草并组织公司相关部门与供应商就甲供物资设备合同的有关事宜进行商洽和签订。计划财务部负责甲供物资设备合同的归口管理和归档工作(正、副本各一份)。

2.公司严格执行部管物资到货验收制度,对不合格物资设备依据合同及时处理。

3.技术装备部组织部管物资代理公司及公司有关部门对所管项目的部管和建管物资设备办理索赔相关事宜。

第八章货款结算和付款

第二十八条根据合同约定需要预付货款(含订金、押金等)的,由技术装备部填写大额资金使用联签单,同时附订单或请购单等有关单据,交计划财务部按有关规定办理预付款手续。

第二十九条甲供物资设备供应厂商按照合同约定,在交货点验收合格后,凭以下所列单据向公司结算货款:

1.已交货且未结算甲供物资设备的全额发票、运杂费发票、付款申请书;

2.公司出具或认可的验收单据。

第三十条公司委托物资代理公司代理服务的甲供物资设备供应厂商,将货款结算所必须提交的单据送交物资代理公司,—14—

经物资代理公司按合同约定条款对单据的真实性、准确性进行核实,确认无误后统一交技术装备部、计划财务部审核,作为支付货款的依据。

第三十一条公司收到上述供应商提交经审核正确的单据,在扣除合同约定的该批物资设备价值的质量保证金后,按合同约定的时间支付货款。质量保证金的支付按照合同约定的条款及供应商质保金申请报告(见表9)和甲供物资质量情况评定表予以支付。

第三十二条物资代理公司根据经审核无误的票据有关信息填报《甲供物资设备供应商请款台帐》(见表10),并以季度为报告期,统计甲供物资设备的料差情况,分部管物资、建管物资分别编制《昌九城际铁路股份有限公司甲供物资设备料差统计表》(见表11),做好盈亏统计分析。

第九章罚则

第三十三条违反本办法相关规定的,视情节轻重给予以下处罚:

1.通报批评,并责成责任单位限期整改。

2.向责任单位的主管单位通报,必要时要求主管单位对其进行整顿。

3.按铁路总公司和公司信用考核评价规定的相关内容进行考核。

4.情节严重的,责令停工整顿。造成经济损失的,依法承

—15

担相应赔偿责任。

5.施工单位越权采购、不严格验收、擅自使用不符合采购合同要求的甲供物资设备或者其它严重违反本办法的行为,除按上述条款处理外,还须向公司支付所涉物资设备采购合同总价1%~5%的处罚金。

第十章附则

第三十四条本管理办法由公司技术装备部负责牵头解释。

第三十五条本办法自印发之日起施行。

附件:甲供物资设备目录

附表:1.甲供物资设备批次招标计划统计表

2.甲供物资设备季度需求计划表

3.甲供物资设备月份需求计划表

4.甲供物资设备采购订单

5.甲供物资设备验收记录表

6.甲供物资设备采购供应情况统计表

7.甲供物资设备月度收、发、存明细表

8.甲供物资设备调剂表

9.质保金申请报告

10.甲供物资设备供应商请款台帐

11.甲供料价差统计表

—16—

附件:

铁路建设项目甲供物资设备目录(一)

(铁路总公司物资管理部组织建设单位采购)

注:

1. 钢轨采购执行铁路总公司相关规定。

2. 铁路通信骨干网建设时,光纤传输设备、数据通信设备、时钟同步设备和GSM-R 核心网共用设备纳入本目录,由物资管理部组织建设单位统一采购。

—17

铁路建设项目甲供物资设备目录(二)

(建设单位采购)

—18—

—19

—20—

甲供材料管理细则

甲供材料管理细则 集团文件版本号:(M928-T898-M248-WU2669-I2896-DQ586-M1988)

甲供材料(设备)管理细则 为进一步规范与加强甲供材料(设备)的管理,规范完善工作流程,从甲供材料(设备)选用、合同、验收、保管、结算等进行全过程管理,使甲供材料得到有效监控,真实反映材料成本、最终确保工程施工进度,实现公司经济效益的提高,特制定本细则。 第一章甲供材料(设备)管理流程 采购计划---供应商选择---招标及合同签订---材料/设备进场计划及验收---进度款支付及结算---供应商后评估 一、采购计划 工程部依据项目整体进度要求,编制《材料(设备)进场计划》,合同管理部依据《材料(设备)进场计划》,综合考虑材料/设备供应商的备货期、运输时间、合同洽谈时间等,编制《材料/设备招标采购计划》,报领导批准; 二、供应商选择 公司各部门推荐一至二家供应商,合同管理部负责组织供应商的考察及整体评估。 三、招标及合同签订 1、采取邀请招标的材料和设备,合同管理部按公司招标采购管理制度执 行; 2、采取简易招标的,由合同管理部按公司招标采购管理制度在各部门推 荐单位中筛选优质供应商,邀请三至五家单位密封报价,并封存各家单

位的样品,做好标识;(简易招标适应于:标的总金额﹤50万或50万≥标的总金额≤100万,且供货期紧张的招采项目) 3、定标后,合同管理部负责甲购材料采购合同准备及前期合同沟通,工程部及规划设计部从技术、供货时间、质量控制及商务报价等角度参与合同谈判,合同管理部、成本部及财务部从价格、付款条件等角度参与合同谈判,经领导批准后办理合同签订手续。由规划设计部负责材料样板封样、并移送工程部保存等相关管理工作。 四、材料进场及验收 工程部根据项目整体进度及施工单位的要求,确定甲供材料(设备)的进场时间,由工程部通知供应商供货,同时通知施工单位做好接货验货准备。 工程部安排施工单位做好接货准备工作(工程部提前协调、落实进场条件,如道路、堆场或仓库等): 验收流程 甲供材料(设备)进场前,由供应商填写《材料验收申请单》报工程部,工程部通知各部门做好验收准备。 甲供材料(设备)进场后,由工程部组织合同部、规划设计部、施工单位、监理单位共同参加验收,并做好统计的原始记录,各单位、部门统一签字确认送货单由工程部留底并抄送其他部门,所有单位和部门的相关人员签署验收合格后,才视为该批材料设备经甲方验收合格。施工单位对接管货物后,对本批次货物的外观质量、规格、数量负责。

甲供材料管理办法样本

甲供材料管理办法 样本

甲供材料管理办法 第一章总则 1、为有效规范甲供材料的管理,杜绝工程项目在建设中偷工减料、以次充好的现象,同时也为更好地控制进货源头,保证工程质量,加快施工进度,最大限度地降低工程造价,依据公司物资管理相关规定以及工程项目的招标文件、合同文本中的要求,特制定本办法。 2、甲供材料主要指钢材(包含板材和线材)、水泥、木材、管材、商品混凝土、砌块(包含砖、浆砌块等)、沙石料等建筑材料、装饰材料,也包括卫浴、机电类(开关、配电箱)、灯饰、空调、燃油、电缆、五金类材料等。 3、本办法适用于金润源集团(包括子公司和控股企业)所有工程项目建设。 4、本办法解释权归金润源集团公司 第二章甲供材料的管理部门及职责 对土建工程建设而言,甲供材料的主管部门为集团采购部,执行单位为集团贸易公司,其它关联部门为工程部、法务部、审计部、财务部、造价公司、监理公司(如果有)等,各部门职责如下: 1、采购部:作为业主方代表,主要负责监督管理工作,对整个甲供材料流程进行监督。对供应商的选择,甲供合同的签订,甲供材料的供应计划,材料的进场和验收,材料款的结算,材料的存储和保管等环节进行监督指导。

2、工程部:依据工程项目的类别、用量和实际建设需要,在立项、招标或合同谈判时确定是否采用甲供材料,划定甲供材料的种类、数量、规格及各项技术指标或等级,并在招标文件或施工合同中予以明确。 2、贸易公司:为甲供材料的实施部门,负责和审计、法律、造价等部门共同完成甲供材料的询价、招标(或议标)以及谈判,确定供应商,建立供应商合作数据库,签订供应合同。同时负责甲供材料的供应计划、进场、核算等工作,为最终的工程结算提供准确数据。 3、法律部:负责甲供材料合同、协议的签订审查工作,确保供应合同或协议在法律层面上的完整和严谨,防范风险的存在。 4、审计部:负责对甲供材料的审计工作,核对材料的规格、数量以及供应程序是否完整,并审核甲供材料的结(决)算。 5、造价公司:负责向业主在招标文件或合同中提供甲供材料的设计种类、规格及数量,为业主提供判断和分析的依据,复核甲供材料的设计用量和实际用量,做好工程的结(决)算工作。 6、监理公司:负责对甲供材料的进场把关,做好材料的品相、规格、数量等内容的检查和相关试验检测工作,杜绝不合格的材料进场。 7、财务部:复核甲供材料的结算,负责对甲供材料款的支付和扣回工作(按合同约定的支付条款和要求执行)。 第三章供应商的选择 在确定某项工程采用甲供材料后,采购部、贸易公司协同采购、审计、财务、法律、造价等部门经过询价、招标(或议标)等程序来选择最终的供应商,并遵循以下原则:

铁路建设项目甲供物资设备采购供应暂行办法(铁建设〔2006〕217号)

铁路建设项目甲供物资设备采购 供应暂行办法 (铁建设〔2006〕217号) 第一章总则 第一条为规范铁路建设项目甲供物资设备管理,保证甲供物资设备质量,节省工程投资,依据国家有关法律法规和铁道部相关规定,制定本办法。 第二条本办法所称铁路建设项目甲供物资设备,是指铁道部规定由铁道部组织建设单位或建设单位直接招标采购供应的物资设备。 第三条本办法适用于铁道部投资及铁道部与其他投资方合资的铁路大中型建设项目。其他铁路建设项目可参照执行。 第四条铁道部成立以主管部领导为组长,计划、财务、科技、建设司,运输、监察局,鉴定、外资、工管中心等部门和单位负责人为成员的铁路建设项目甲供物资设备管理领导小组(简称领导小组),对铁路大中型建设项目甲供物资设备的采购、供应实施统一领导。 领导小组下设办公室(简称物资管理办),其工作由铁道部工程管理中心承担,主要负责组织、协调、监管甲供物资设备的采购、供应工作,定期提出甲供物资设备目录调整意见。 第五条铁路大中型建设项目甲供物资设备分铁道部组织建设单位采购供应(简称部管物资)和建设单位直接采购供应两类(建管物资);铁道部定期公布甲供物资设备目录。 施工承包和施工总承包的工作内容将不再包含甲供物资设备的采购内容。 第六条甲供物资设备实行招标采购。国内物资设备招标执行《工程建设项目货物招标投标办法》(发改委等部委第27号令),进口机电产品招标执行《机电产品国际招标投标实施办法》(商务部令第13号)。 第七条勘察设计单位应按照铁道部发布的甲供物资设备目录,提供物资设备清单,明确技术要求,单独计算物资设备购置费用及相关费用,提供物资设备进场建议计划,为甲供物资设备招标采购提供基础资料。 第八条本办法实行后,建设单位的建设管理责任不变。 第二章部管物资管理 第九条物资管理办负责大中型铁路建设项目部管物资采购、供应的组织、协调、监管工作。 第十条部管物资的采购和供应工作在领导小组领导下进行,物资管理办负

甲供材料设备管理规定

甲供材料设备管理 规定

第四卷 第二部分 附件4-7 甲供甲指材料、设备管理规定

甲供甲指材料、设备管理规定 1责任分工 1.1发包单位(以下称建设单位): 1.1.1及时提供设计图纸、设计变更、洽商等资料及甲供甲指材 料、设备清单供总包单位提量使用。 1.1.2建设单位采购部具体负责监督各方工作,划分甲供甲指材 料、设备的种类和提出报量时间要求,审核监理单位审定后提、报量,及现场实测耗量签订供货合同,审核发料、领料汇总表,随时监督甲供甲指材料、设备库存及材料、设备的发放情况,督促供货单位按计划到货,按总包报表补货,提供发料预算量参考表,拨付到货款并组织竣工结算;对不按本规定执行的单位进行处罚。 1.2监理单位: 1.2.1监理单位负责监督并审定总包单位的材料、设备提、报量及 现场甲供甲指材料、设备的实测耗量,如审定后的提、报量在工程中出现问题,监理单位应承担部分责任。 1.2.2监理单位监督发包单位对材料、设备的管理,协助总包单位 验货并在验货时最终对进场材料、设备的质量把关(有最终质量否决权),监控甲供甲指材料、设备管理按规定程序进行。直接对建设单位负责。 1.3承包单位(以下称总包单位): 1.3.1根据建设单位提供的资料负责甲供甲指材料、设备的提量、

统计工作(此工作应满足现场材料、设备招投标和实施工程之用),并应核实材料、设备的规格、型号、质量等级等技术要求。详见附表JG-1及附表JG-2。统计好数量签字后报监理工程师审核。若总包单位提量或管理责任,使建设单位造成经济损失,双方结算时,承包单位按损失金额的2倍向建设单位支付赔偿金。 1.3.2接货、验货(相关试验)、收货、保管、发货、跟踪、报 表、盘点等材料、设备的管理工作。在施工过程中严格检查使用单位对材料、设备的使用部位、安装节点、细部做法正确与否;检查对已进场材料、设备的使用情况、已安装材料、设备的成品保护情况等的管理;对合同审核会签;提供现场甲供甲指材料、设备的实测耗量,此量应与建设单位共同核定并通知各相关施工单位执行;参与材料、设备的招投标及结算等工作;在甲供甲指材料、设备管理上直接对监理负责。 1.3.3建设单位将安排部分材料、设备由独立供应单位负责供应而 由总包单位负责安装。总包须与独立供应单位联系,协调有关材料、设备的运送时间及复核提供所需的数量等以确保材料、设备的运送时间不会对总包工程造成任何延误,总包须对其工程进度总计划表中表示有关材料、设备应运至现场的时间,供建设等单位审阅。 1.3.4总包单位应须做好存放材料、设备的库房准备;对材料、设

物资、设备部管理制度汇编

物资、设备部管理制度 施工现场材料管理制度 1 .为提高建筑安装企业施工管理水平,使现场材料管理工作标准化、程序化、规范化,达到保证质量,缩短工期,降低消耗,提高效益的目的,制订本制度。 2 .凡施工所需各类材料,自进人施工现场进行保管、使用直至工程竣工,余料清退出现场为止的全过程,均属于施工现场材料管理的范围。 3 .施工现场必须由专职材料员进行现场材料的管理工作;材料员必须通过考核,持证上岗;材料员的人员配置以能够使生产及管理工作正常运行为准。 4 .现场要有切实可行的料具管理规划、各种管理制度及办法,并在施工平面布置图中标明各种料具存放位置。 5 .根据施工组织设计及施工预算编制,上报单位工程用料进料加工等计划并根据变更洽商及增减预算及时上报变更计划,数据必须准确真实。 6 .根据施工组织设计(方案)中有关的材料技术节约措施,制订并实施材料节约计划,并建立效果考核台账。 7 .材料进场必须以施工用料计划为准,严格进行验收并做好验收记录,有关资料(送料凭证、合格证、材质证明等)必须齐全。 8 .现场必须设有材料三级明细账并及时记账,材料保管员必须做到现场库存材料账物相符,并定期进行材料盘点。 9 .现场材料保管必须遵守如下规定。 ( l )需在施工现场外临时存放在施工程用料时,必须经有关管理部门批准,按规定办理临时占地手续且材料码放不得妨碍交通和影响市容; ( 2 )现场内露天存放的在施工程用料必须按施工平面布置图中标明的位置,分类、分规格码放整齐,底垫高度不得小于100mm,地面要平整夯实并有排水措施;大堆料存放应界限分明,避免混放; ( 3 )现场临时仓库中存放的料具必须分类分规格码放整齐,易燃易爆及剧毒物品必须专库存放; ( 4 )凡施工现场存放的材料,必须依照其物理及化学性能采取必要的防范措施进行保管,如防潮防雨防晒等措施; ( 5 )料区管理区分片包干,责任到人。 10 .施工用料发放必须遵守以下规定。 ( l )施工现场必须建立限额发料制度,并设立材料定额员; ( 2 )在施工程用料必须进行限额发料,其中主要材料必须建立定额考核台账; ( 3 )限额发料单必须根据施工任务书或施工预算编制; ( 4 )凡超限额用料,必须查清原因,及时签补限额发料单; ( 5 )按照在限额考核台账上的登记,及时进行材料核算。 11 .现场材料在使用过程中的管理必须执行如下规定。 ( l )水泥库内外落地灰必须及时清用; ( 2 )砂浆混凝土倒运时必须有防撒落措施,拌合站及施工现场的落地混凝

工程项目甲供设备、材料领用管理办法

工程项目甲供设备、材料领用管理办法 1范围 1.1本办法规定了技改及建设工程项目甲供设备、材料领用程序。1.2本办法适用于本公司所有新建、改扩建、技改、技措等建设项目。2职责 2.1工程管理部负责确定技改及建设工程项目甲方供货范围,负责提出采购计划并审核施工单位提交的工程设备、材料领用计划单。 2.2物资采购部负责采购及货物发放。 3工作程序和要求 3.1 本公司技改及建设工程项目设备、材料统一由主管部门工程管理部根据设计文件、图纸、变更、签证、及工程的具体情况确定甲方供货范围并向物资采购部提出委托采购计划。由工程管理部工程项目专业管理岗(项目代表)编制设备、材料采购计划并提交相关采购技术协议、设计图纸等技术资料,经工程管理部项目代表、工程管理部领导盖章确认后发物资采购部。 3.2物资采购部依据工程管理部提交的设备、材料委托采购计划,按照型号、规格、数量、质量等级等要求,经平衡库存后,以合理的价格,在规定的时间内自行或委托招标采购所需工程设备及材料等工程物资。 3.3施工承包商根据所承担的施工任务,依据设计文件、施工计划、图纸、变更、签证,按照附件二的格式测算并填写《工程设备、材料领用计划单》,注明领用单位,提交工程管理部。

3.4工程管理部工程项目专业管理岗项目代表审核《工程设备、材料领用计划单》施工范围、材料用量,经同意后加盖名章确认,后提交工程管理部领导审批生效。 3.5施工承包商以施工费结算单位的名头,用本公司的物资调拨单,到物资采购部办理甲供设备、材料的领用手续(具体领料程序及地点按本物资采购部设备、材料领用程序执行)。物资采购部以批准的《工程设备、材料领用计划单》为发料的依据,办理出库手续。 3.6施工承包商领用《工程设备、材料领用计划单》上没有或超量的设备、材料,需补办设备、材料领用计划,否则,物资采购部不予发料或按照乙供材料出库。 3.7确定为甲供材以外的施工用料由乙方自行采购(称乙供材)。确定为乙供材范畴的设备及材料的采购申请须经物资采购部领导许可并签字后方能实施该乙供材采购。否则,工程预决算部将对该部分乙供材不予结算。 3.8技改及建设工程甲供设备安装验收后经项目监理确认,工程管理部工程项目专业管理岗和工程预决算部工程造价管理岗在安装单位提供的本公司物资调拨单(第五联设备记录)上盖章确认。公司财务凭有工程管理部工程项目专业管理岗、工程预决算部工程造价管理岗盖章的物资调拨单记入工程费用并核销乙方挂帐。 3.9预算结算主材量审核以现场实际发生量为准。 3.10工程物资调拨单的填写应规范。对填写不规范的领料票,物资采购部不予发料。

物资设备部管理制度

物资设备部管理制度 为规范我项目部物设部的物资和设备管理程序,现制定以下管理制度: 一. 机械设备类 (一)设备管理目标:合理装备、安全使用、服务生产,为保证 工程质量,加快施工进度,提高生产效益,取良好经济效 益创造条件。 (二)设备管理机构要求 1、贯彻落实上级颁发的有关机械设备管理的规章制度,制订 实施细则和补充规定,组织完成上级下达的各项机械技术经济指标; 2、负责机械设备的选型、购置、检验、维护检修、调拨和分 配; 3、平衡调度机械设备,监督检查机械设备的合理使用、安全 运行和维护保养; 4、建立机械设备台账,掌握机械设备的价值、数量和分布情 况、以及机械设备的安全技术状况; 5、负责制订各种原始记录、报表的统一格式和相应制度, 并做好原始记录、报表的汇总和存档;

6、参与机械设备购置资金、折旧费、大修费的管理和使用; 7、负责汇总编制机械设备大修理计划,督促检查计划执行情况,并负责机械设备大修前的技术鉴定和修竣后技术试验及质量验收工作; 8、负责建立分解机械技术经济指标、定额的管理和考核,参与机械经济核算,努力降低机械设备使用成本,确保机械设备保值增值; 9、负责各类机械人员的技术业务培训、进修,并参与上述人员的考核、调配、晋级,以及操作证管理等工作; (三)设备管理要求 1、各种设备进场后,项目部物资设备部和各施工单位都必须建立施工设备台帐,台帐内容包括机械设备型号、规格、数量、技术状况。 2、物资设备部应有一名兼职的设备管理员,机械设备操作人员必须持有有效的设备操作证才能上岗。操作人员在当班中应坚守岗位,认真监视机械设备的运转,发现问题及时处理,严禁酒后操作(驾驶)设备。 3、加强机械设备的维修保养,设备管理员要经常督促操作人员对设备进行日常保养和定期保养,使机械设备经常保持清

甲供材料管理办法

甲供材料管理办法

甲供材料管理办法 第一章总则 1、为有效规范甲供材料的管理,杜绝工程项目在建设中偷工减料、以次充好的现象,同时也为更好地控制进货源头,保证工程质量,加快施工进度,最大限度地降低工程造价,依据公司物资管理相关规定以及工程项目的招标文件、合同文本中的要求,特制定本办法。 2、甲供材料主要指钢材(包含板材和线材)、水泥、木材、管材、商品混凝土、砌块(包含砖、浆砌块等)、沙石料等建筑材料、装饰材料,也包括燃油、电缆、五金类材料等。 3、本办法适用于天池能源工程项目建设。 4、本办法解释权归天池能源有限责任公司技改指挥部 第二章甲供材料的管理部门及职责 对土建工程建设而言,甲供材料的主管部门为天池能源技改指挥部(或由公司指定某部门负责),其他关联部门为法律部、审计部、财务部、审计部、造价公司、监理公司(如果有)等,各部门职责如下: 1、技改指挥部:依据工程项目的类别、大小,在立项、招标或合同谈判时确定是否采用甲供材料,划定甲供材料的种类、数量、规格及各项技术指标或等级,并在招标文件或施工合同中予以明确。 2、技改工程部(或指定的其他部门):技改工程部为甲供材料的实施部门,负责和审计、法律、造价等部门共同完成甲供材料的询价、招标(或议标)以及谈判,确定供应商,签订供应合同。同时负责甲供材料的供应计划、进场、核算等工作,为最终的工程结算提供准确数据。 3、法律部:负责甲供材料合同、协议的签订审查工作,确保供应合同或协议在法律层面上的完整和严谨,防范风险的存在。 4、审计部:负责对甲供材料的审计工作,核对材料的规格、数量以及

供应程序是否完整,并审核甲供材料的结(决)算。 5、造价公司:负责向业主在招标文件或合同中提供甲供材料的设计种类、规格及数量,为业主提供判断和分析的依据,复核甲供材料的设计用量和实际用量,做好工程的结(决)算工作。 6、监理公司:负责对甲供材料的进场把关,做好材料的品相、规格、数量等内容的检查和相关试验检测工作,杜绝不合格的材料进场。 7、财务部:复核甲供材料的结算,负责对甲供材料款的支付和扣回工作(按合同约定的支付条款和要求执行)。 第三章供应商的选择 在业主方确定某项工程采用甲供材料后,由技改工程部协同审计、财务、法律、造价等部门通过询价、招标(或议标)等程序来选择最终的供应商,并遵循以下原则: 1、依据设计文件和规范要求,明确甲供材料的种类、规格、数量、技术指标等,确保甲供材料各项技术指标符合设计文件及国家规范要求。 2、询价:通过市场调查或咨询以及和各兄弟单位对接,对各供应商的材料进行性价比分析,同时考察各供应商的资质、业绩、信誉等,将资质等级高、业绩和信誉良好的单位纳入邀标或议标的范围。 3、审批程序:完成前期的调查、询价以及对各供应商的考察后,将所有的资料汇总后形成报告上报领导审批。报告审批后,即可开始编制招标文件,进行招标活动。 4、编制招标文件:招标文件主要包括以下内容: 1、总体概要说明,2、货物的详细说明,3、供货方式,4、供货期限,时间要作详细要求,并有奖罚措施, 5、投标单位的资格及条件,投标单位不少于3-5家,将材料设备的技术参数要求作为严格要求, 6、投标产生的费用由投标单位自负, 7、现场考察,投标单位考察施工现场,由工程部、审计、造价等相关部门对合格的投标单位进行考察, 8、招标材料的资金及付款情况说明 9、招标文件内容、目录、格式、资料等作统一说明和要求,10、招标

甲供物资设备管理

八、设备、材料进场验收制度(讨论稿) 8.1甲供物资及设备验收制度 8.1.1、甲供材料设备验收流程 甲供物资进场验收流程

8.1.2、甲供材料设备验收表 甲供材料到货检验记录表

甲供设备外包装检查及设备移交记录表 工程名称:编号:

8.1.3、甲供材料设备管理制度 1、技术组提供材料设备的设计图纸要求及相关技术参数。 2、监控组要求总包单位提供甲供物资设备所需进场验收资料的内容、份数详单,物资采购部要求供货商或生厂商进场时提供验收资料。 3、物资采购部在甲供材料设备进场前7个工作日知会总承包单位。 4、物资采购部根据总体进度计划,编制甲供材料设备供货周期表,并及时下发给施工单位。 5、对于甲供材料设备,施工前物资采购部有必要组织相关部门和相关参建单位进行实地考察。 6、材料设备进场时,由专业工程师会同监理单位和施工单位专业工程师,根据订货合同的要求和既定的材料、设备的进场检验制度进行检查验收,并按规范要求取样送检,试验结果合格方可投入使用,如试验周期较长,影响到进度要求,可视具体情况作紧急放行,若试验结果不合格,已成为工程实体的材料必须无条件采取返工措施,包括拆除或补强等,相关费用由供货商承担。 7、甲供物资到场验收表一式四份(参加验收各方留存)。需抽检施工单位将检验结果反馈监控组。 8、2、乙供材料设备验收制度 1、施工单位订购的所有材料设备进场后由监理单位按规范要求检查验收,业主对质量有疑议的有权要求施工方送检,试验结果合格的,所发生费用由业主承担;不合格按规范规定增加送检组数,仍不合格,令其清退出现场,已用于工程的全部拆除返工,一切费用包括工期损失由施工单位负责。 2、所采购的材料设备品种、规格和质量应符合设计要求和国家现行标准的规定。 3、当设计无要求时应符合国家现行标准的规定。且严禁使用国家或地区明令淘汰的材料。 4、工程所用材料的燃烧性能应符合现行国家标准《建筑内部装修设计防火规范》(GB50222)、《建筑设计防火规范》(GBJ16)和《高层民用建筑设计防火规范》(GB50045)的规定。 5、工程所用材料应符合国家有关建筑装饰装修材料有害物质限量标准的规

甲供材料,设备管理方案计划规定

第四卷 第二部分 附件4-7 甲供甲指材料、设备管理规定

甲供甲指材料、设备管理规定 1责任分工 1.1发包单位(以下称建设单位): 1.1.1及时提供设计图纸、设计变更、洽商等资料及甲供甲指材料、设备清单供总包单位提 量使用。 1.1.2建设单位采购部具体负责监督各方工作,划分甲供甲指材料、设备的种类和提出报量 时间要求,审核监理单位审定后提、报量,及现场实测耗量签订供货合同,审核发料、领料汇总表,随时监督甲供甲指材料、设备库存及材料、设备的发放情况,督促供货单位按计划到货,按总包报表补货,提供发料预算量参考表,拨付到货款并组织竣工结算;对不按本规定执行的单位进行处罚。 1.2监理单位: 1.2.1监理单位负责监督并审定总包单位的材料、设备提、报量及现场甲供甲指材料、设备 的实测耗量,如审定后的提、报量在工程中出现问题,监理单位应承担部分责任。1.2.2监理单位监督发包单位对材料、设备的管理,协助总包单位验货并在验货时最终对进 场材料、设备的质量把关(有最终质量否决权),监控甲供甲指材料、设备管理按规定程序进行。直接对建设单位负责。 1.3承包单位(以下称总包单位): 1.3.1根据建设单位提供的资料负责甲供甲指材料、设备的提量、统计工作(此工作应满足 现场材料、设备招投标和实施工程之用),并应核实材料、设备的规格、型号、质量等级等技术要求。详见附表JG-1及附表JG-2。统计好数量签字后报监理工程师审核。 若总包单位提量或管理责任,使建设单位造成经济损失,双方结算时,承包单位按损失金额的2倍向建设单位支付赔偿金。 1.3.2接货、验货(相关试验)、收货、保管、发货、跟踪、报表、盘点等材料、设备的管 理工作。在施工过程中严格检查使用单位对材料、设备的使用部位、安装节点、细部做法正确与否;检查对已进场材料、设备的使用情况、已安装材料、设备的成品保护情况等的管理;对合同审核会签;提供现场甲供甲指材料、设备的实测耗量,此量应与建设单位共同核定并通知各相关施工单位执行;参与材料、设备的招投标及结算等工作;在甲供甲指材料、设备管理上直接对监理负责。 1.3.3建设单位将安排部分材料、设备由独立供应单位负责供应而由总包单位负责安装。总 包须与独立供应单位联系,协调有关材料、设备的运送时间及复核提供所需的数量等以确保材料、设备的运送时间不会对总包工程造成任何延误,总包须对其工程进度总计划表中表示有关材料、设备应运至现场的时间,供建设等单位审阅。 1.3.4总包单位应须做好存放材料、设备的库房准备;对材料、设备的存放及保护方法作详 细的安排,并书面呈送建设单位审核及认可,若现场未有足够的仓储空间,则总包须安排工地以外的仓库存放,对此而产生的仓租、保管、二次运输、保险等一切费用由总包单位负责。 1.3.5总包须提前为材料、设备运输做好充分准备,保证材料、设备运输路线畅通及设备与 基础相互匹配;包括设计阶段考虑设备吊装口及运输路线、校核沿线结构荷载,施工阶段对运输路线的及时形成或施工预留,及材料、设备运至现场后的水平、垂直运输(将材料、设备运至各相关现场),以及在必要的部位采取结构加固措施等,费用由总包负责。 2报量、接收及发放 2.1统计报量:总包单位根据设计信息(图纸及变更)、甲供甲指材料、设备清单(包括:

设备物资部管理制度实施细则

设备物资部管理制度实施细则

京杭商贸公司管理制度实施细则 为了进一步规范管理,贯彻公司精细化管理方针,提高管理水平,根据公司管理需要,结合公司相关管理制度,制定本实施细则: 公司机械设备租赁站、劳保建材门市部、安防设施加工厂、大型机械设备安拆班,实行“四位一体”管理模式,即为京杭商贸公司。 现场机械设备管理是公司在施工现场管理的主要内容,是企业管理工作的重要组成部分,也是反映企业形象的重要窗口。加强现场机械设备管理应遵循“安全第一、预防为主”的方针,坚持提高随机人员业务素质与计划检修相结合,专业管理与群众管理相结合,技术管理与经济管理相结合的原则。 一、机械设备租赁站 1、机械设备租赁管理制度: (1)、严格执行公司下发的各类规章制度、规定。 (2)、运用科学的管理手段,对机械设备进行综合管理,做到合理配置择优使用。 (3)、负责公司机械设备的收发及保管,做好设备的调动工作,完善机械设备租赁交接手续。 (2)、专业人员要精心操作保养,充分发挥机械效能确保工程顺利进行。

(3)、机械设备属公司所有,由设备物资部直接管理。设备物资部认真管好、用好、维修好机械设备,维护和发展生产能力,并在任期责任目标内完成设备管理的主要经济、技术考核指标。 (4)、负责公司机械设备的外租、设备的计费,收费工作。 (5)、安全部门为设备管理职能部门,负责对公司机械设备管理进行业务指导,监督检查和交流协调,防止重大事故的发生。 (6)、设备物资部为机械设备的直接管理部门,负责对直管设备的配置、使用、维护、检修、更新改造、租赁的管理工作。 (7)、外租大型起重机械设备的检测费用由项目部承担。 (8)、外租机械设备的进、出场费用及大型机械设备安拆费用由项目部承担。 (9)、公司定期每月、每周及不定期对机械设备安全大检查,对检出的问题及时整改当面落实。 (12)、协助项目部做好大型机械设备的检测、起重机械设备安拆告知书、及起重机械设备使用证的办理工作,协助项目部做好上级检查工作。 (13)、项目部确因工程施工需要租赁机械设备时,应向设备物资部租赁公司备案,将该机械设备技术档案交租赁公司(设备物资部),由其统一管理、检修。 2、施工现场机械设备安全技术管理: (1)、公司的机械设备应按其技术性能的要求使用,缺少安

甲供材料和乙供材料的优缺点对比及管理办法的建议

甲供材料和乙供材料的优缺点对比及管理办法 甲供的优势: 1、质量可控; 2、进度可控; 3、成本可控; 4、降低甲方承担的风险。 甲供的劣势: 1.乙方偷卖材料赚取差价; 2.浪费严重,尤其是差价过大的材料; 3.材料供应速度跟不上,乙方索赔工期索赔损失; 4.工程材料出现问题,在材料上面容易扯皮。 乙供的优势: 1、供货速度快,工期能按时完成; 2、甲方不占用库房,节省库房管理; 3、工程材料出现问题,甲方便与索赔; 4、购买错误的材料,乙方责任自担。 乙供的劣势: 1、质量难控制; 2、成本高; 3、容易以次充好。 建议:由乙方提供材料,甲方采取认质认价的方法 1、甲控乙供材料询价流程:A、用量计划;B、市场询价或招标;C、核价;D、审计认定 2、基建部将施工方上报并经监理单位、施工管理单位审核签字盖章后提供的工程材料、设备、构配件的认价单报资材部进行复核价格。 3、具体询价方式: ①对一些标准型产品的询价,采用电话、传真、网络查询、书面报价、市场调研等询价方式询价。 ②对于一些需通过选样确定的批量材料或需有专业技术安装的专业设备采用竞争性邀请报价询价。 4、签发询价依据,复印留存。 5、属甲控乙供的材料,甲方组织监理协助进行招投标,选择供应商。由乙方签定供货合同。零星材料由甲方、监理、乙方三方共同商定。 6、乙方与供应商在买卖交往中,因货款不清产生的矛盾与甲方无关。影响供货拖延工程进度由乙方负责。 7、乙方要提前通知甲方材料到货时间和地点,以便甲方、监理跟踪检验,必要时甲方、监理将抽样检验,乙方要给予配合。 8、凡发生材料货源与招标中标单位不符。或材料发票、质保书、炉批号与材料不符。甲方、监理有权通知乙方停止使用,清退出场。影响工程进度由乙方负责。 9、甲方、监理委托有资质的检验部门对抽检材料进行检测,所发生的检测费用已含在投标报价中由乙方负责。 10、凡乙方所购甲控乙供材料必须将供货合同及供货发票的复印件交给甲方以便财务结算. 11、凡需甲方通过招投标形式选择供应商的材料,乙方必须根据自身计划安排提前50天向甲方提出申请。否则影响供应的责任由乙方承担。 资材部

甲供物资(精选.)

甲供物资管理办法 (一)甲供物资:由铁路总公司组织建设单位采购。 (二)物资的采购、供应方式 甲供物资由武九铁路客运专线有限责任公司组织招标,并签订供应合同,由工地材料厂根据业主签订的合同采取直供的方式组织供应,实行“零库存”供应。 (三)采购控制 甲供单价由项目部物机部根据甲方及项目部的相关招标、调价等文件审核、确定。甲供物资在需用前至少三个月完成提报《物资需求总计划》,同时将技术规格书电子版发至公司物资设备部。上报的需求计划包括编制说明且需加盖单位公章、项目经理部分管领导签字,经监理单位审核后,报公司工程管理部、安全质量部审核,物资设备部负责汇总。同时要及时登陆武九铁路客运专线湖北有限责任公司项目管理信息系统,完成甲供物资总计划及阅读计划的编制。

各分部要确保物资计划的严肃性、准确性、及时性,特别是甲供料等,如出现错报、漏报、报送不及时等问题,由此给单位造成损失或影响工期将追究有关人员的责任;如由于设计变更原因导致物资计划量变化时,各分部凭变更依据(设计单位、监理、本单位施工技术主管共同签字)向项目部物机部报送物资增减计划,经工程部、总工审核批准后由项目部物机部及时调整供应计划,凡变更依据不充分或变更理由不成立而导致供不应求或供过于求所造成的一切损失由分部自负。 (四)甲供物资计划 1.甲供物资季度需求计划,在上季最后一个月的12日前报。 2.甲供物资月度需求计划,在上月5日前报。 3.甲供物资设备供应明细表,次月5日之前上报。 4.甲供物资设备月度收、发、存明细表,次月5月之前上报。

附表1总公司管(建管)甲供物资需求计划表 编制单位(盖章):工程标段:计划编号: 指挥部:监理审核:审核:编制: 日期:日期:日期:日期: word.

甲供材料管理细则

甲供材料管理细则 一、甲供材料的控制目标: 为进一步规范及加强工程建设过程中的材料管理,规范工作流程,从材料设备选用、合同、计划、验收、保管、结算等进行全过程管理,使材料得到有效监控,能真实反映材料成本、最终实现公司经济效益的提高,特制定本管理规定。 二、甲供材料各部门职责 1、成控部负责本办法的制订、修改、解释、指导、监督检查。 2、总师办(無)、工程部、造价部(成控)负责贯彻执行本管理细则。 3、总师办职责(工程部):从建筑设计角度考虑,提出采购材料(设备)在美观及使用功能等方面的要求,并提供技术参数及验收规范。 4、工程部职责: 4.1、负责甲供材料(设备)的采购资料准备、采购实施、组织验收以及检查。 4.2、邀请三至五家供应商进行招投标,并封样存至仓库,做好标识。 4.3、工地办主任应要求施工单位上交材料设备使用计划,同时考虑生产周期,由主办工程师编制月度《甲供材料(设备)采购工作计划》。 4.4、书面通知材料商按照合同进行按时按质供货。

4.5现场工程师组织总包、监理、标段施工单位对进场材料进行验收、检查,并将材料进场验收签字汇总后送至造价部。 4.6、工程竣工扫尾阶段,现场工程师组织相关单位对现场材料进行盘点,缺货或多余材料,应及时通知材料商。 5、造价(成控)部职责: 5.1、依据工程部提供的材料设备采购计划,与图纸预算量进行比较及总量控制,并进行市场价格调查; 5.2参与工程部招标、评标工作,从性价比等方面提出评标意见; 5.3依据图纸及规范,联合工程部、总包、监理、标段单位对第一批进行材料进行验收,包含规格、型号、大小、尺寸、厚度、数量等方面,工程施工过程中并进行材料抽查。 5.4、依据工程部及材料供货商提交的结算资料,进行分类、汇总、统计,并及时将月度材料供货情况及金额上报上级领导。 5.5、及时对甲供材料的预算量、供货量、实际结算量进行分析,并将分析结果汇报上级领导。 5.6、对抽查不合格的材料,造价部取样封存,责成材料商退货,造成损失及情况严重,请示公司领导给予罚款或解除合同。 三、甲供材料操作流程及要求: 1、制订材料采购计划

应急采购管理办法

甲供物资应急采购供应管理办法 第一章总则 第一条为解决甲供物资招标采购因各种原因不能及时供应的问题,确保建设项目所需甲供物资的正常供应,结合工程的实际情况,特制定本办法。 第二条本办法适用于以下情况下的甲供物资应急采购供应: 1.已招标明确了中标供应商,供货合同尚未正式签署,施工现场迫切需要的; 2.前一合同供应商已按合同数量供应完毕,接续供应的物资尚未招标或者已招标尚未签订供货合同,施工现场迫切需要的; 3.施工单位未报甲供物资总需求计划,施工合同中甲供物资清单中有的,现场急需供应的; 4.签约的合同供应商不能履约导致甲供物资断供的; 5.其他为保证建设项目所需甲供物资的应急供应。 第二章应急采购供应管理机构及任务 第三条公司成立甲供物资应急采购供应管理小组,由分管物资的副总经理任组长,指挥部指挥长任副组长,组员由技装部、工管部、计财部部长组成。 第四条应急采购供应管理小组的主要任务是:制定具体的物资应急采购供应方案,报请公司领导集体决策批准后,由技装部实施。 第三章应急供应的基本方案 第五条符合第二条第1款情况的,按照第四条的规定办理批准手续后,由技装部与中标供应商协商,签订应急供应协议,待正式合同签订后,已供物资计入合同供应量。 第六条符合第二条第2款情况的,按照第四条的规定办理批准手续后,由技装部与前一合同供应商协商,按前一合同物资到站单价签订续供协议;若价格协商不成的,可协商按照后续供应商中标价格签订续供协议。 第七条符合第二条第3款情况的,由工管部审核施工单位提报的甲供物资应急供应申报表,技装部根据工管部的意见编制应急供应计划,交计财部审核后,提出议标方案,按照第四条的规定办理批准手续后,与中标供应商签订应急供应协议,物资到站单价按照后继中标单价结算。

甲供材料管理制度

材料管理制度 针对施工现场材料,工程部安排2名材料专员,专人进行跟进、检查验收,土建、精装安排一人,水电安装安排一人,共同对工程部经理负责,对现场所有材料分类管理,材料验收合格后,参与验收的单位及部门需填写《材料进场验收台账》,并由监理单位及工程部分别进行存档。 甲供材料: 针对甲供材料,由施工单位主导材料的申报计划,并且编写《甲供物资总计划》及《甲供物资进场计划》表,经甲方审核通过后,由甲方工程部对甲供材料进行材料计划下单。材料进场时,施工单位应通知监理及甲方,会同监理及甲方立即对材料的品牌、数量、型号、合格证、出场证明等随车文件进行验收、复核,确保进场材料合格。参与验收的单位及部门需填写《材料进场验收台账》,并由监理单位进行存档。 1、材料下单:针对施工单位提出的材料计划进行复核,重点控制型号、数量、加工周期以及审核图纸材料变更、公司材料品牌变更等问题。 2、材料跟进:针对相对紧急的材料,材料专员需编制材料计划,并每天对材料加工、运输等情况进行反馈,要求材料加工跟进到加工厂班组,运输时跟进到火车驾驶员 3、材料进场:材料进场,会同监理立即对材料的品牌、数量、型号、合格证、出场证明等随车文件进行验收、复核,确保进场材料合格,如需抽样送检的材料,需监理现场取样并送检。材料核对无误后,移交施工单位进行保管,并现场签字确认。 4、材料封样:甲供材料进场前,工程部必须设置单独的材料样板区对材料样板进行分类封样存放。 5、材料计划及浪费:施工单位对于甲供材料计划的申报必须按实,不得虚报、漏报、多报。对于甲供材虚报、漏报的,将对施工单位进行2000元/次处罚,若造成公司损失,将由施工单位全权承担;若造成工期延误的,由施工单位自行解决,对于甲供材料多报,造成材料浪费,将由施工单位双倍赔偿。 甲指乙供材料: 针对甲指乙供材料,由施工单位主导材料计划下单,工程部进行审核并提醒材料生产周期,材料进场时,会同监理及甲方立即对材料的品牌、数量、型号、合格证、出场证明等随车文件进行验收、复核,确保进场材料合格,如需抽样送检的材料,需监理现场取样并送检,

物资管理办法范本

物资管理办法 第一章概述 第一条为加强项目物资的管理,有效监管项目物资成本,规范物资管理工作,根据公司有关管理规定,特制定本办法。 第二条本办法旨在规范项目物资计划、采购、租赁、验收、消耗核算、调拨、回收、处置等日常工作,是本项目物资设备管理人员的工作准则。 第二章物资管理职责 第三条项目物资设备部职责: 1、按照公司物资管理的相关规定,参与公司组织的集中采购工作,负责项目零星物资的采购工作。 2、负责对分供方的考察、招议标、推荐、选择、评价工作,并提供相关的资料与建议。 3、负责工程所需周转材料的计划、购置、租赁管理。 4、根据进度要求及需用计划,制订分批采购计划。 5、做好现场物资的验收、标识、堆码、储存、保管和限额领料发放工作,严把质量关、数量关。 6、负责物资的账务处理及物资的成本归集、分析核算工作,及时编制和保管各类台账和物资报表,动态掌握现场材料的库存、消耗情况。 7、及时完成在综合项目管理系统、集中采购网络交易平台的信息化录入工作,负责培训新入围供方在集中采购网络交易平台中的运用。 8、负责废旧物资的收集归类、建立台帐及处置申报工作。

第四条项目物资设备部部长职责 1、认真贯彻执行公司物资设备的管理办法和标准,在项目经理的带领下,负责项目物资设备部的全面管理工作。 2、负责项目物资管理,完善材料采购、材料节约措施,确保项目所需物资满足质量、环境、职业健康安全管理体系要求,制定有关物资管理制度、措施。 3、负责新项目开工前的的材料供应准备工作,调查掌握工程概况,交通运输条件,业主、监理在材料供应方面的特殊要求及地方政府法律法规,核算项目主要材料构成总量,对材料供应做总体规划。 4、收集物资采购有关规范标准,物资价格信息资料,进行市场调查分析,掌握主要厂家的生产规模、价格、质量、服务信誉等方面的情况,对主要材料分供方进行初审评定工作和参与物资采购招(议)标工作。 5、根据生产安全部计算编制的主材《物资总需用计划》,结合项目工期制定项目采购计划,确保项目施工生产需要。 6、负责指导材料人员做好进场材料的验收、发放和送检工作,做好物资标识、搬运、检验、试验、储存、保管和使用情况的监督检查工作。 7、严格遵守物资管理规章制度,做好现场物资管理,防止物资积压、损失和浪费,及时回收利用废旧物资,为项目经营利益最大化做好服务。 8、做好物资基础管理工作,建立健全有关台帐、报表、记录、制度做到完整、规范、数据真实准确。做好项目竣工物资技术总结编制工作。 9、完成领导交办的其他工作。 第五条项目材料内业员职责 1、严格执行公司相关规章制度。

甲供材管理办法

甲供材管理办法 一、进场时间 甲供材经招标询价确定供应商签订供货合同后,采购部会同工程部进一步确定材料、设备进场时间。时间确定后,由总包单位、监理、工程部共同签字确认。采购部安排供货商按确定的进场施工组织生产、备货。 在约定的到货时间前,采购部提前同供货商进行沟通:该批次材料设备能否按时进场。如能准时进场,通知工程部相关主管工程师进行材料进场的准备事宜。如不能准时进场,立即同工程部进行沟通:是否对工程进度产生影响,并立即向供货商发出书面函件(快递形式)进行催促,函件和快递回执存档,作为后续追究责任的依据。同时,迅速落实准确到场时间(必要时直接到加工厂验证)。如甲供材料设备能够按约定时间到场,但总包单位因场地、施工进度滞后等原因要求迟延进场的,会同工程部,要求总包单位出具书面的进场时间要求。作为因此产生索赔费用的处理依据。 二、进场验收 材料设备进场后,进行进场初步验收。参加人员为工程部、采购部、现场监理、总包单位、供货商。供货商应提供产品的合格证、出场检验报告等资料。各方对材料设备进场外观验收无问题的,在材料进场验收单(见附件四)上签字。 三、收料、出库、入库手续办理 收料单一式三联,施工单位、监理单位、供货商、工程部、采购部分别在收料单上签字。其中采购部留存一联,施工单位、供货商分别留存一联,作为对账依据。工程部、监理单位作为监督见证,不留存收料单。施工单位、监理单位需在收料单上签章。收料单见附件一

出库单、入库单为公司内部表单,作为内部控制管理用。 出库单由采购部、工程部进行签字。采购材料员办理材料出库手续,填写材料出库单。材料出库单一式三联,第一联为存根联,由采购部留存。第二联为会计联,作为付款附件,由财务部留存。第三联为工程部留存。材料出库单见附件二。 入库单为出库单的对应表单,采购部内部签字。一式二联,采购部留存一联。第二联为会计联,作为付款附件,由财务部留存。材料入库单见附件三 四、付款的必要资料 发票(大于等于申请付款金额)、材料设备进场验收单、收料单、出库单、入库单、付款单位账户信息(单位名称应与合同相符、开户行、账号)及其他必备资料。 附件一:材料设备收料单 材料设备收料单 供货单位签章:单据号: 收料日期:
