油气回收设施撬装设备吊装方案20150112(1)

合集下载

设备吊装方案

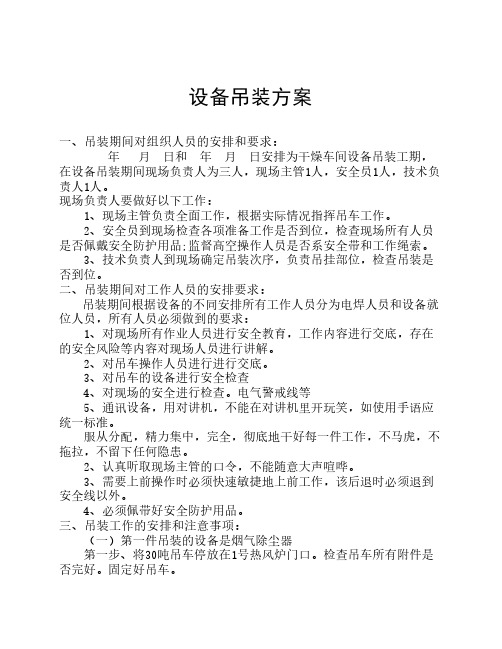

设备吊装方案

设备吊装方案一、吊装期间对组织人员的安排和要求:年 月 日和 年 月 日安排为干燥车间设备吊装工期,在设备吊装期间现场负责人为三人,现场主管1人,安全员1人,技术负责人1人。

现场负责人要做好以下工作:1、现场主管负责全面工作,根据实际情况指挥吊车工作。

2、安全员到现场检查各项准备工作是否到位,检查现场所有人员是否佩戴安全防护用品;监督高空操作人员是否系安全带和工作绳索。

3、技术负责人到现场确定吊装次序,负责吊挂部位,检查吊装是否到位。

二、吊装期间对工作人员的安排要求:吊装期间根据设备的不同安排所有工作人员分为电焊人员和设备就位人员,所有人员必须做到的要求:1、对现场所有作业人员进行安全教育,工作内容进行交底,存在的安全风险等内容对现场人员进行讲解。

2、对吊车操作人员进行进行交底。

3、对吊车的设备进行安全检查4、对现场的安全进行检查。

电气警戒线等5、通讯设备,用对讲机,不能在对讲机里开玩笑,如使用手语应统一标准。

服从分配,精力集中,完全,彻底地干好每一件工作,不马虎,不拖拉,不留下任何隐患。

2、认真听取现场主管的口令,不能随意大声喧哗。

3、需要上前操作时必须快速敏捷地上前工作,该后退时必须退到安全线以外。

4、必须佩带好安全防护用品。

三、吊装工作的安排和注意事项:(一)第一件吊装的设备是烟气除尘器第一步、将30吨吊车停放在1号热风炉门口。

检查吊车所有附件是否完好。

固定好吊车。

第二步、将吊臂升到需要的高度,烟气除尘器从煤场起吊,当吊起的烟气除尘器底部高度高于热风炉房顶时,在指挥人员的协调下,缓缓将烟气除尘器从打开房顶的热风炉房上方向下放置。

烟气除尘器的方向及其悬吊状态要事先处理好。

向下放置烟气除尘器时,吊车司机要严格听从指挥人员的口令操作吊车,烟气除尘器要直立下降,不能倾斜,以防止对房屋墙壁的撞击。

注意事项:1、必须系好控制绳索,在设备接近房顶开孔处时,要求控制绳索投入房内,要保证设备在有效空间的顺利落下。

设备吊装方案

设备吊装方案

设备吊装方案随着工程建设的发展和设备技术的不断创新,设备吊装成为了许多工程项目中不可或缺的一环。

设备吊装方案的制定和实施对于工程的顺利进行和安全性来说都至关重要。

本文将通过详细介绍设备吊装的过程、注意事项以及常见的吊装方案,为读者提供一些有关设备吊装的参考信息。

一、设备吊装的过程1.准备工作:在进行设备吊装前,首先需要进行充分的准备工作。

这包括评估作业环境、了解设备的尺寸和重量、确定吊装方法和方案等。

同时,也需要做好相关的安全措施,比如设置警示标志、确保作业现场的安全通道等。

2.吊装方案制定:制定吊装方案是吊装过程中的关键环节。

根据设备的重量、形状和工程现场的具体情况,可以选择不同的吊装方式,比如利用吊车、起重机、吊装架等。

在制定方案时,还需要综合考虑吊装过程中可能遇到的难题和风险因素,制定出最合适的吊装方案。

3.设备安装:在吊装现场,需要按照吊装方案进行设备的安装。

这包括固定吊装器材、调整设备的姿态和位置等。

在安装过程中,要注意设备的稳固性和平衡性,确保设备能够安全地悬挂和运输。

4.吊装过程:吊装过程中需要严格按照吊装方案的要求进行操作。

吊装人员需要配合吊车驾驶员或起重机操作员进行默契的配合,确保设备的顺利吊装。

同时,吊装过程中要注意设备的摇摆和旋转,防止发生意外事故。

5.设备安装完成:吊装完成后,需要对设备进行进一步的固定和调整。

检查设备的稳定性,是否符合要求,如果有需要,可以对设备进行调整和矫正。

二、设备吊装的注意事项1.安全第一:设备吊装是一项高风险的工作,安全意识应始终放在首位。

在吊装过程中,必须遵守各项安全规定,佩戴合适的安全防护装备,并避免操作中发生意外。

2.人员培训:进行设备吊装的人员必须具备相应的培训和资质,并且要熟悉吊装相关的知识和技能。

同时,还需要了解设备的特点和使用要求,才能保证吊装过程的顺利进行。

3.严格遵守操作规程:设备吊装过程中要严格按照操作规程进行操作,不能随意变动或忽略任何环节。

油气回收施工方案

油气回收施工方案

油气回收施工方案一、背景介绍在当前环保意识日益增强的社会背景下,油气回收成为重要的环保措施之一。

油气回收是指对工业生产中产生的废气进行回收和处理,以减少污染排放,保护环境。

本文旨在探讨油气回收施工方案,为相关产业提供参考和指导。

二、施工前准备1. 确定回收设备类型根据工厂生产工艺和废气类型,选择适合的油气回收设备,如活性炭吸附装置、冷凝回收装置等。

2. 测量废气排放数据在施工前需对废气排放数据进行测量和分析,了解废气成分和排放量,为后续的工程设计提供基础数据。

三、施工过程1. 设备安装根据设计方案,进行油气回收设备的安装和调试工作,确保设备正常运行。

2. 管道连接将油气回收设备与工厂排放出的废气管道连接,建立废气处理系统。

3. 调试运行对油气回收设备进行调试运行,检查设备运行情况和处理效果,并根据需要调整操作参数。

四、验收与监测1. 现场验收完成施工后,进行现场验收,检查设备安装质量和操作情况,确保设备正常运行。

2. 废气监测对废气进行监测和采样分析,检测废气处理效果,保证废气排放符合环保要求。

五、施工后维护1. 定期检查定期对油气回收设备进行检查和维护,保持设备运行稳定,避免故障发生。

2. 废气监测定期对废气进行监测,评估处理效果,及时调整操作参数,确保废气排放符合环保标准。

结语通过本文对油气回收施工方案的介绍,相信读者已经对油气回收工程有了更深入的了解。

在实践中,应根据具体情况灵活调整施工方案,确保废气处理的效果和环保指标符合要求。

希望本文能够对您有所帮助,为实施油气回收工程提供参考和指导。

设备吊装专项施工方案(两篇)

设备吊装专项施工方案(两篇)

设备吊装专项施工方案(二)引言:设备吊装是在工程建设和设备安装过程中非常重要的一项工作。

为了确保施工的顺利进行和设备的安全运输和安装,需要制定详细的专项施工方案。

本文将详细介绍设备吊装专项施工方案的具体内容,包括施工前的准备工作、施工过程中的注意事项、吊装设备的选择和使用、人员安全管理以及施工后的清理工作等,以确保设备吊装工作的顺利进行。

正文:一、施工前的准备工作:1.了解设备吊装工作的相关要求和规范,包括设备的重量、尺寸和特殊要求等。

2.制定详细的施工计划,包括设备吊装的时间、地点、吊装高度和角度等。

3.清理施工现场,确保施工区域的平整和安全,排除可能影响吊装工作的障碍物。

4.确定吊装设备的选择,包括吊装机械的类型、吊装绳索的材质等。

5.组织施工人员进行必要的培训和演练,熟悉吊装设备的使用方法和安全操作规程。

二、施工中的注意事项:1.确保吊装设备的稳定性和安全性,包括设备的固定和支撑等。

2.控制吊装速度和角度,避免设备在吊装过程中发生晃动或倾斜等不安全情况。

3.及时发现并处理吊装中的问题和隐患,如紧急停车、吊装设备故障等。

4.保持施工现场的秩序和安全,确保吊装过程中无人员靠近吊装设备。

5.根据实际情况及时调整施工计划和吊装方案,确保设备能够顺利安装到预定位置。

三、吊装设备的选择和使用:1.根据设备的重量和尺寸确定使用的吊装机械,包括起重机、吊车、吊索等。

2.选择合适的吊装绳索材料和规格,确保其承载能力和安全系数。

3.检查吊装设备的完好情况,包括起重机等机械设备的工作状态和安全装置。

4.制定详细的吊装方案,包括吊装的路径、角度和速度等,确保能够满足设备的安装要求。

5.在吊装过程中严格按照设备的安装要求进行操作,包括吊装的顺序、位置和姿态等。

四、人员安全管理:1.确保施工人员具备相关的吊装操作技能和安全知识,包括起重机械操作证等资质。

2.组织施工人员进行必要的安全培训和演练,提高其应对紧急情况的能力。

设备吊装方案

设备吊装方案

设备吊装方案
设备吊装方案是实现设备安全、高效吊装安装的重要步骤。

以下是一般设备吊装方案的基本步骤:
1. 设计方案:根据设备的重量、形状、尺寸等因素,制定合适的吊装方案。

这包括选择合适的吊装设备、工具和配件,确定吊装点位、吊装方法等。

2. 准备工作:清理吊装现场,移除障碍物,确保安全通道畅通。

检查吊装设备和工具的状况,确保其安全可靠。

3. 安全措施:在吊装现场设置警示标志,确保周围人员的安全。

必要时,建立安全围栏或设立警戒线,防止无关人员进入。

4. 吊装操作:根据设备的吊装点位,使用合适的吊装设备,如起重机、电动葫芦等,将设备悬挂起来。

5. 吊装位置调整:根据设备的安装位置要求,调整设备的吊装位置,确保准确放置到目标位置。

6. 固定设备:将设备安装在目标位置上,并进行固定,确保设备稳定不动。

7. 检查验收:检查设备吊装的结果,确保设备安装正确、稳固,并检查设备的各项功能是否正常。

8. 清理收尾:清理吊装现场,回收使用过的吊装设备和工具,恢复现场的清洁整齐。

9. 安全评估:根据吊装过程中的情况,进行安全评估和总结,提出改进意见和措施。

值得注意的是,吊装设备和方法的选择应根据具体情况进行,如果设备较大或吊装条件特殊,可能需要进行特殊的设计和计算。

此外,吊装过程中需严格遵守相关的安全操作规程和操作规范,确保人员安全和设备完好。

设备吊装方案

设备吊装方案

设备吊装方案设备吊装方案一. 背景设备吊装是指在安装消费设备、机器设备、仪器仪表等设备时,使用吊车或起重机进展吊装安装的过程。

设备吊装是一个复杂而技术性较高的工作,需要充分考虑各种因素,确保吊装平安、高效进展。

二.方案内容1. 设备吊装前的准备工作在进展设备吊装前,需要对吊装现场进展充分的准备工作,包括但不限于以下几个方面的工作:- 平安评估:对吊装现场进展平安评估,评估吊装过程中可能出现的平安隐患和风险,采取相应的措施进展预防和防止。

- 现场清理:将吊装现场进展清理,去除杂物和障碍物,确保施工区域的畅通。

- 检查设备:对待吊装的设备进展检查,确保设备完好无损,不存在损坏或故障情况。

- 吊装方案:制定详细的吊装方案,包括吊装的时间、地点、吊装高度和角度等信息。

- 联络供给商:与设备供给商或专业吊装公司进展联络,获取吊装操作要点和技术支持。

2. 吊装设备的选择吊装设备的选择是非常关键的,需要根据吊装的要求和实际情况进展选择。

通常常用的吊装设备有吊车和起重机,下面对两者的选择进展简要说明:- 吊车:吊车是一种用于吊装重物的机械设备,具有较强的承载才能和灵敏性,适宜于较小的设备吊装,尤其适用于在狭小的空间内进展吊装。

- 起重机:起重机是一种专业的吊装设备,具有更高的承载才能和稳定性,适宜于较大的设备吊装。

起重机分为塔式起重机、桥式起重机、履带式起重机等多种类型,可以根据吊装需求进展选择。

3. 吊装过程的操作流程设备吊装过程中主要包括以下几个环节的操作流程:- 系统拆解:将待吊装的设备进展拆解,分解为可以单独吊装的部件,便于吊装操作,并确保平安。

- 吊装准备:根据吊装要求,将所需的吊具和系缆材料准备好,检查吊具和系缆的使用情况,确保其完好无损。

- 吊装过程:根据吊装方案和要求,将吊具和系缆装配好,将设备部件吊离地面,进展悬挂和挪动操作,最终完成设备吊装。

- 检查和调试:完成设备吊装后,对吊装完成的设备进展检查和调试,确保设备安装准确和正常运行。

设备吊装施工方案

设备吊装施工方案概述设备吊装是指将重型设备从地面吊装到安装位置上的作业过程。

为了确保吊装过程安全、高效,减少意外事故的发生,需要制定合理的设备吊装施工方案。

本文档介绍了设备吊装施工方案的基本步骤、注意事项等内容。

设备吊装施工方案步骤1. 规划与准备在进行设备吊装前,必须进行详细的规划和准备工作,包括但不限于以下内容:•确定吊装任务的具体要求和目标。

•组织专业团队进行吊装方案的设计和评估。

•检查吊装设备的可用性和完整性。

•确定吊装现场的安全措施和应急预案。

2. 现场布置在进行设备吊装时,需要合理布置现场,以确保吊装过程的安全和高效。

•划定吊装区域和安全警示线。

•铺设防护垫和防滑设施。

•设置吊具的固定点和起吊点。

•确保施工现场的通风、照明和排水条件良好。

3. 吊装前检查在正式进行设备吊装前,需要进行前期检查和准备工作,以确保吊装的顺利进行。

•检查并确认设备的重量、尺寸和重心位置。

•对吊具进行全面的检查和测试。

•确定吊车的额定承载能力,并进行检查。

•预先计算并核对吊装时所需的起重能力。

4. 吊装操作在进行设备吊装操作时,需要严格按照吊装方案进行,确保吊装过程的安全和高效。

•操作人员必须具备相应的资质和经验。

•吊装过程中需保持通信畅通,与操作人员保持紧密合作。

•按照设备重心位置,合理调整起吊点和吊绳长度。

•当吊装过程中出现异常情况时,立即停止并进行安全评估。

5. 吊装完成在设备吊装完成后,需要进行设备的固定和验收工作,确保设备安装到位。

•对设备进行水平校准和固定。

•进行设备的机械和电气连接。

•进行设备的功能测试和验收。

•记录吊装过程中的关键操作和问题反馈,为后续工作提供参考。

设备吊装注意事项在设备吊装过程中,需要注意以下事项,以确保吊装过程的安全和顺利进行:1.严格按照吊装方案进行操作,不得随意更改。

2.确保吊装现场周围的安全警示标识明确可见。

3.操作人员必须佩戴个人防护装备,如安全帽、安全鞋等。

4.吊装过程中严禁有人员站在重物下方。

设备吊装实施方案

设备吊装实施方案一、前期准备工作在进行设备吊装前,首先需要做好充分的前期准备工作。

这包括但不限于以下几个方面:1. 设备吊装方案的制定:在进行设备吊装前,需要制定详细的吊装方案,包括吊装的具体步骤、吊装的工艺流程、吊装所需的设备和工具等。

吊装方案的制定需要充分考虑到各种可能出现的情况,以确保吊装过程的安全和顺利进行。

2. 现场勘察和测量:在吊装前,需要对吊装现场进行详细的勘察和测量,包括吊装的空间尺寸、地面承重能力、吊装设备的放置位置等。

这些数据将为后续的吊装工作提供重要的参考依据。

3. 安全措施的落实:设备吊装是一项高风险的作业,必须严格遵守相关的安全操作规程。

在吊装前,需要对吊装现场进行安全评估,制定详细的安全措施,并确保各项安全措施得到有效的落实。

二、设备吊装的具体实施1. 吊装设备的准备:在进行设备吊装前,需要对吊装设备进行检查和准备。

这包括吊装机械的检查和试运行、吊装绳索的检查和固定、吊装辅助工具的准备等。

2. 吊装现场的准备:在吊装前,需要对吊装现场进行准备工作。

这包括清理吊装现场、搭设必要的安全防护设施、设置吊装标志和警示标识等。

3. 吊装操作的实施:在吊装现场准备工作完成后,可以进行吊装操作。

在吊装过程中,需要严格按照吊装方案的要求进行操作,确保吊装过程的安全和顺利进行。

4. 吊装后的处理:在设备吊装完成后,需要对吊装现场进行清理和整理工作,及时清理吊装设备和辅助工具,恢复吊装现场的正常状态。

三、设备吊装后的安全检查设备吊装完成后,需要进行安全检查,确保吊装过程中没有造成任何安全隐患。

安全检查的内容包括但不限于对吊装设备的检查、对吊装现场的检查、对吊装操作的检查等。

必要时,还需要进行相关的安全评估和记录工作。

四、设备吊装后的总结和改进设备吊装完成后,需要进行总结和改进工作。

这包括对吊装过程中出现的问题和不足进行总结,提出改进意见和措施,以便今后的吊装工作能够更加安全和高效进行。

总结设备吊装是一项复杂而又高风险的作业,必须严格按照吊装方案进行操作,并且充分考虑吊装过程中可能出现的各种情况。

设备吊装方案

设备吊装方案在工业领域,设备吊装是一项常见而重要的工作。

在安装和维护设备时,需要使用吊装设备将重物从地面或者其他高度移动到特定的位置。

设备吊装需要考虑多个因素,如设备尺寸、重量、安全设备、支撑结构和场地等问题。

本文将介绍几种常见的设备吊装方案以及如何进行安全的设备吊装。

吊装方案在进行设备吊装时,需要制定一个适当的吊装方案。

吊装方案需要考虑如下因素:1.吊装对象的重量和尺寸2.场地和操作环境的因素3.吊装设备的类型和规格4.人力和物力资源的投入5.安全和风险控制策略根据吊装对象的重量和尺寸,我们可以选择不同的吊装方式,如起重机、手动葫芦、液压千斤顶、电动卷扬机等。

不同的吊装设备有不同的优缺点,需要根据设备的实际情况进行选择。

在场地和操作环境的因素上,需要考虑通行路线是否畅通、施工现场的危险因素、吊装高度和角度等。

在操作现场进行充分的安全措施和风险评估,确保吊装过程的安全。

对于人力和物力资源,需要考虑人员组合和技能、装备的情况、运输和保管等,以确保吊装工作的正常进行。

吊装前的准备工作在进行设备吊装前需要做好准备工作,以确保吊装过程的安全和顺利进行。

具体准备措施包括如下方面:1.对吊装现场进行评估和准备,清理现场杂物和危险物品,设置安全障碍和保护栏杆等,划定吊装区域。

2.对吊装对象进行检查、评估和测量,确认吊装重量、重心和尺寸等重要参数,选择合适的吊装设备。

3.对吊装设备进行检查、调试和维护,确认各部件状态良好,吊装机构和控制系统正常。

4.针对本次吊装确定人员组合和安全控制策略,制定吊装方案和操作规程,明确各角色职责和工作要求。

5.进行预演和模拟练习,确保各方面准备工作到位,各操作流程熟练可行。

吊装过程的注意事项在设备吊装过程中,需要注意以下事项,以确保吊装的安全和成功:1.吊装现场的安全措施要到位,并严格按照吊装方案操作,保持沟通和协作,避免误操作或者失误。

2.对吊装对象进行正确的吊装点挑选和绑扎,确保吊装承重梁和吊钩等部件能够完整地承载起重物体。

加油站油罐吊装方案

加油站油罐吊装方案一、项目背景及要求加油站作为汽车燃油供应的重要场所,其油罐是存储和供应燃油的关键设备。

由于油罐通常较为庞大且重量较大,需要使用吊装设备进行安装。

本方案旨在设计一种适合加油站油罐吊装的方案,以确保油罐安全稳定地安装在预定位置。

二、施工准备工作1.确定油罐的规格、尺寸和重量,以便选择合适的吊装设备。

2.对工地环境进行调查,了解施工现场的地势、土质和道路情况,以便选择合适的吊装方法。

3.确保施工现场周围没有电力线路、通信线缆等障碍物,以免对施工过程造成安全隐患。

4.组织专业人员进行施工方案编制和吊装设备的检验和维护,确保设备的安全可靠性。

三、吊装设备选择根据油罐的规格、尺寸和重量,建议选择大型起重机进行吊装。

大型起重机具有承重能力强、操作灵活等特点,能够满足油罐的吊装需求。

四、吊装方案设计1.基础处理:在施工现场选定合适位置进行基础处理,确保基础稳固。

根据油罐的尺寸和重量,确定基础的规格和深度,并进行相关加固工作,增加基础的承重能力。

2.吊装准备:在油罐上安装专用吊装目标,确保吊装点的位置准确,并确保目标与吊装设备的钩索相匹配。

检查吊装设备的工作状况和安全装置,确保吊装设备符合使用要求。

3.吊装操作流程:(1)吊装设备就位:将起重机驶入施工现场,选择合适位置确保吊装设备稳定。

根据实际情况设置安全告示牌,限定施工区域。

(2)吊装前准备:操作人员将起重机的支腿伸直,保证起重机的稳定性。

将吊装设备的吊钩下降到合适高度并与油罐吊装目标锁定。

(3)吊装操作:起重机机长根据信号员的指挥,将起重机臂伸展至合适位置,然后将吊钩缓慢下降至油罐吊装目标上。

在吊装过程中,吊装速度要缓慢稳定,避免产生冲击力。

(4)吊装完成:当油罐完全离地并保持水平时,信号员发出信号,并指导起重机将油罐缓慢移动至预定位置。

油罐安置到位后,进行必要的固定和校正,确保油罐的稳定性。

五、施工安全措施1.工地布置:在施工现场设置安全告示牌,禁止未经许可人员进入施工区域。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中化泉州1200万吨/年炼油项目码头
油气回收设施工程
油气回收撬装设备吊装方案
编制:陈先保
审核:邹朋
批准:熊作任
江西省安装工程有限公司
2014年12月
目录
一、工程概况 (1)
二、编制依据 (1)
三、吊装特点 (1)
四、受力分析及吊装方案 (2)
五、作业流程................................................................................................. 错误!未定义书签。

六、吊装施工管理架构图 (2)
七、安全保证措施 (2)
一、工程概况
工程名称:中化泉州1200万吨/年炼油项目码头油气回收设施工程。

吊装地点:青兰山库区新增油气回收装置区,主要设备参数如下:设备名称型号单位数量单件重量油气风机撬块2 (风机段)台 1 6000
电动阀撬块台 1 1600
真空泵撬块1 真空泵A/B(冷却油
主管接入侧)
台 1 8000
真空泵撬块2 真空泵C/D 台 1 8500
油气吸收撬块1 (油泵段)台 1 4000
油气吸收撬块2 (吸收塔段)台 1 5000
气路台架撬块个 1 1000
活性炭吸附罐V=66.9m 3 台 2 15300
吸收塔V=17.9m 3 台 1 5000
集液罐V=2m 3 个 1 700 活性炭罐联合平台套 1
二、编制依据
1.编制说明
为保证本工程油气回收设施撬块设备吊装施工的质量和安全,编制本方案。

2.编制依据
《工程建设安装工程起重施工规范》(HG20201-2000)
吊装特点<<石油化工大型设备吊装工程规范>> GB50798-2012
《建筑施工起重吊装工程安全技术规范》JGJ276-2012
《生产区域吊装作业安全规范》HG30014-2013
《化学品生产单位吊装作业安全规范》AQ3021-2008
三吊装特点
1 本项目设备比较集中,单台设备吨位较大,设备基础旁就是老管廊,电气桥架,所以吊 装风险很大。

2 活性碳吸附罐设备高度有10米,在吊装过程中我们要充分考虑溜尾,这就增加了吊装的危险系数。

四、受力分析及吊装方案
对于以上吊装特点,从安全角度出发,我们计划用一台120吨汽车吊作为主吊车,还有一台25吨吊车配合溜尾。

六、吊装施工管理架构图
七、安全保证措施
1. 一般规定:
1)起重工应健康,两眼视力均不得低于1.0,无色盲、听力障碍、高气压、心脏病、癫痫、突发性昏厥及其他影响起重吊装作业的疾病与生理缺陷。

吊装总指挥 邹朋 起重工 李飞高 安全员 曹锦海 工艺工程师 俞涛 现场协调 熊文祥 1#吊车司机 吊装工人 设备安装工 2#吊车司机B 后勤人员
2)必须经过安全技术培训,持证上岗。

严禁酒后作业。

3)作业前必须检查作业环境、吊索具、防护用品。

吊装区域内无闲散人员,障碍已排除。

吊索具无缺陷,捆绑正确牢固,被吊物与其他物件无连接。

确认安全后方可作业。

4)大雪、大雨、大雾及风力六级以上(含六级)等恶劣天气,必须停止露天起重吊装作业。

严禁在带电的高压线下作业。

5)严禁在下列情况下进行吊装作业:
A 被吊物质量超过机构性能允许范围。

B 信号不清。

C 吊装物下站人。

D 吊装物上站人。

E 立式构件、大模板不用卡环。

F 斜拉斜牵物。

G 散物捆扎不牢。

H 零碎物无容器。

I 吊装物质量不明。

J 吊索具不符合规定。

K 作业现场光线阴暗。

6)作业时必须执行安全技术交底,听从统一指挥。

7)起重作业时,必须正确选择吊点位置,合理窜挂索具,试吊。

除指挥及挂钩人员外,严禁其他人员进入吊装作业区。

8)使用两台吊车抬吊大型构件时,吊车性能应一致,单机荷载应合理分配,且不得超过额定荷载的80%。

作业时必须统一指挥,动作一致。

2. 基本操作:
1)穿绳:确定吊物重心,选好挂绳位置。

穿绳应用铁钩,不得将手臂伸到吊物下面。

吊运棱角坚硬或易滑的吊物,必须加衬垫、用套索。

2)挂绳:应按顺序挂绳,吊绳不得相互挤压、交叉、扭压、绞拧。

一般吊物可用兜挂法,必须保持吊物平衡。

对易滚、易滑或超长货物,宜采用索绳方法,使用卡环索紧吊绳。

3)试吊:吊绳套挂牢固,起重机缓慢起升,将吊绳绷紧稍停,起升不得过高。

试吊中,信号工、挂钩工、驾驶员必须协调配合。

如发现吊物重心偏移或与其他物件粘连等情况时,必须立即停止起吊,采取措施并确认安全后方可起吊。

4)摘绳:落绳、停稳、支稳后方可放松吊绳。

对易滚、易滑、易用散的吊物,摘绳要用安全钩。

挂钩工不得站在吊物上面。

如遇不易人工摘绳时,应选用其他机具辅助,严禁攀登吊物及绳索。

5)抽绳:吊钩应与吊物重心保持垂直,缓慢起绳,不得斜拉、强拉,不得旋转吊臂抽绳。

吊运易损、易滚、易倒的吊物不得使用起重机抽绳。

6)吊挂作业应遵守下列规定:
A 兜绳吊挂应保持吊点位置准确、兜绳不偏移、吊物平衡。

B 锁绳吊挂应便于摘绳操作。

C 卡具吊挂时应避免卡具在吊装中被碰撞。

D 扁担吊挂时,吊点应对称与吊物重心。

7)捆绑作业应遵守下列规定:
A 捆绑必须牢固。

B 管材、构件等必须用紧线器紧固。

8)起重工具、吊具应按说明书检验,试吊后方可使用。

9)长期不用的起重、吊挂机具,必须进行检验、试吊,确认后方可使用。

10)钢丝绳、套索等的安全系数不得小于8~10。

3. 构件及设备的吊装:
1)作业前应检查被吊物、场地、作业空间等,确认后方可作业。

2)作业前应缓起、缓移、缓转,并用控制绳保持吊物平稳。

3)移动构件、设备时,构件、设备必须各排子连接牢固,保持稳定。

道路应坚实平整,作业人员必须听从统一指挥,协调一致。

使用卷扬机移动构件或设备时,必须使用慢速卷扬机。

4)码放构件的场地应坚实平整,码放后应支撑牢固、稳定。

5)吊装大型构件使用千斤顶高速就位时,严禁两端千斤顶同时起落;一端使用两个千斤顶时,起落速度应一致。

6)超长构件运输时,悬出部分不得大于总长的1/4,并应采取防倾覆措施。

7)暂停作业时,必须将构件、设备支撑稳定,连接牢固后方可离开现场。

4. 吊索具:
1)作业时必须根据吊物的重量、几何尺寸等选用合适的吊索具。

2)严禁在吊钩上补焊、打孔。

吊钩表面必须保持光滑,不得有裂纹。

严禁使用危险断面磨损程度达到原尺寸的10%、钩口开口度尺寸比原尺寸增大10%、扭转变形超过10%、危险断面或颈部产生塑性变形的吊钩。

板钩衬套磨损达原尺寸的50%时,应报废衬套。

板钩心轴磨损达原尺寸的5%,应报废心轴。

3)吊索的水平夹角应大于45度。

4)使用卡环时,严禁卡环侧向受力,起吊前必须检查封闭销是否拧紧。

不得使用有裂纹、变形的卡环。

严禁用焊补方法修复卡环。

5)凡有下列情况之一的钢丝绳不得继续使用:
A 断股或使用时断丝速度增大;
B 在一个节距内的断丝数量超过总丝数的10%;
C 出现拧扭死结、死弯、压扁、股松明显、波浪形、钢丝外飞、绳芯挤出以及断股等现象;
D 钢丝绳直径减少7%~10%;
E 钢丝绳表面钢丝磨损或腐蚀程度,达到表面直径的40%以上,或钢丝绳被腐蚀后,表面麻痕清晰可见,整根钢丝绳明显变硬。

6)使用新购置的吊索具前应检查其合格证,并试吊,确认安全。

5. 吊装安全注意事项
1)吊装操作前,应检查吊车性能状况,良好方可投入使用;
2)吊装操作前,应检查吊具情况,良好方可投入使用;
3)吊装机具操作及吊装指挥由持证人员担任;
4)高空吊装物品时,应系上缆风绳;
5)高空吊装指挥必须采用2人指挥(一人位于地面,一人位于工件就位位置附近),并利用指挥旗或对讲机进行指挥;
6)高空大型设备吊装,应在地面进行按照吊装参数进行试吊;
7)地面吊装时风力大于5级或高空吊装时风力大于4级,禁止吊装作业;
8)高空焊接组对吊装时,应保证吊车体与被焊物体的等电位,防止产生电流回路;
9)吊具如果要与设备禁油部位接触时,吊具应进行脱脂处理。
