22803采煤工作面建筑全断面永久密闭墙安全技术通用措施

合集下载

工作面封闭安全技术措施 Microsoft Word 文档

工作面封闭安全技术措施 Microsoft Word 文档

矿领导及有关科室:为保证**回撤工作完毕后能够对其进行及时有效的充填封闭,采用新型密闭材料“优乐密闭1号”和水沙充填结合对****进行充填封闭,“优乐密闭1号”具有凝结时间短、强度增长快、绝对阻燃、操作简单等优点,而水沙充填是我矿多年以来一直采用的充填方式,具有充填距离远,充填效果好等优点,采用新型密闭材料“优乐密闭1号”和水沙充填结合能有效的防止自燃的火灾发生,现制定****充填封闭方案。

一、****封闭方案1、**顺槽封闭方法:工作面推进至停采线后,首先用优乐密闭材料对上隅角进行封闭。

然后分两步进行,第一步,上隅角用木垛进行维护顶板,在顺槽距停采线8m 建一道正沙杖,后退3m建一道半截沙杖,沙杖内设一根充填管,一根上返水管,充填管、返水管高吊至挑顶最高点,上返水管要高于充填管,对工作面上隅角进行水沙充填。

第二步,在顺槽内距离第一步充填的半截沙杖外2m处建一道0.5m厚的1#砖墙,把上隅角的充填管和返水管引到2号砖墙外。

在距1#砖墙2m外建一道反沙杖,在反沙杖外18m建一道正沙杖,距正沙杖外3m建一道半截沙杖,充填带长度18m。

在反沙杖与1#砖墙内设一根底返水管接至2#砖墙外。

沙杖内设一根,充填管和一根上返水管,充填管和返水管高吊至挑顶最高点,上返水管要高于充填管进行水沙充填。

充填结束后在半截沙杖外3米建0.5米厚2#砖墙,最后在距**顺槽绕道口5米处建一道1.5米厚的“优乐密闭”3#砖墙,砖墙要设观测孔。

2、**风道封闭方法:工作面推进至停采线后,首先用优乐密闭材料对下隅角进行封闭。

然后分两步进行,第一步,下隅角用木垛进行维护顶板,在风道距停采线8m 建一道正沙杖,后退3m建一道半截沙杖,沙杖内设一根充填管和一根返水管,充填管、返水管高吊至挑顶最高点,上返水管要高于充填管,对工作面下隅角进行充填封闭。

第二步,在风道内距第一步充填的半截沙杖外2m处建一道0.5m厚的4#砖墙,把下隅角的充填管和返水管引到4#砖墙外。

井下闭墙施工安全技术措施

井下闭墙施工安全技术措施

井下闭墙施工安全技术措施井下闭墙施工是在矿井工程中常见的一种工程施工。

该施工存在着一定的安全风险,因此需要采取一系列的安全技术措施来保障工人的安全。

下面就列举一些常见的安全技术措施。

一、安全教育培训在进行井下闭墙施工前,必须对参与施工的工人进行彻底的安全教育和培训。

教育和培训内容要涵盖工作安全规程,现场安全要求,突发事件处置技能等,确保每一位工人都能了解和掌握相关安全知识。

二、岗前安全检查施工前,对施工现场、施工机具和设备进行全面检查,发现问题及时进行修整或更换。

同时对参与施工的工人进行身体健康检查,确保身体健康才能上岗工作。

三、建立施工标准根据国家相关工程标准和井下矿山工程安全规范,建立本次施工项目的施工标准,如管理施工现场、机具设备使用规范等标准,以确保施工过程中的安全可控。

四、施工前巡视施工前需进行一次全面巡视,确定施工工序和施工作业程序,避免不同工序之间的混乱和重叠,确保施工作业程序阳光透明。

五、恰当穿戴个人防护装备工人在进行井下闭墙施工时,必须穿戴适合的个人防护装备,如安全帽、防眩光护目镜、防护服、防滑鞋等,确保工人安全。

同时,防护装备的使用、保养也是自治区发改委关注的一个重点,要求企业严格按照规章制度管理。

六、合理设置安全防护设施对施工现场进行合理设置安全防护设施。

对危险区域进行划分,采用可靠的安全防护措施,如悬挂警示牌、设置隔离线、设置安全门等等,确保施工现场的安全环境。

七、定期检查施工设备和设施实施井下闭墙施工所使用的各类设备和设施要经常进行定期检查,如切割机、钻机、冷却机等设备,确保其安全性能良好,以减少意外事故的发生。

八、安排专人负责监督在施工过程中,需特别安排专人进行监督,密切关注安全情况,不断发现和解决安全隐患,同时保证现场的秩序和施工程序的顺利进行。

九、应急预案施工过程中万一发生突发事件,必须拥有应急预案,并有专人负责实施。

应急预案应包括各种紧急情况下的应急处置办法,及时应对和控制事态发展,避免事故的扩大和蔓延。

密闭施工安全技术措施(正式)

密闭施工安全技术措施(正式)

编订:__________________单位:__________________时间:__________________密闭施工安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9073-59 密闭施工安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

101工作面已回采结束,工作面全部回撤完毕后,需在上下巷各施工闭墙一道,另4101下顺、4101-4103联巷也需施工闭墙,闭墙位置现场确定,为确保工程质量及安全,制定具体措施如下:一、质量标准闭墙用砖沙水泥等不然性材料建筑,厚度不低于500mm,闭墙两帮和底都要掏槽,掏槽深度不得低于300mm,并要与煤岩结实,墙垛平整、无裂缝、重缝和空缝,不漏风。

外部要用水泥抹面,施工完必须做到工完料净,文明施工。

二、准备工作1、施工前,通风队要做好材料的准备工作,并要做到所需工种人员配备齐全、分工合理,保障物料供给,提高工作效率,不能存在窝工现象。

2、运输材料要有专人负责,密闭材料需装车运输时,物料不得超宽超高。

3、施工人员随身携带的小型材料必须捆扎牢固;工具要拿稳,利刃工具必须装入护套。

4、下料时,料车入井前必须与矿调度室、机电队等单位联系,严格按照有关运输规定执行。

5、在斜巷中运输时,绞车司机必须持证上岗,严格按照操作规程操作。

使用绞车前,绞车工必须首先检查斜巷中的声光信号系统是否齐全灵敏可靠,挡车器、保险杠是否可靠;若不符合要求,严禁使用。

XXX回采工作面采空区封闭密闭施工安全技术措施

XXX回采工作面采空区封闭密闭施工安全技术措施

XXXX回采工作面采空区封闭密闭施工
安全技术措施
XXXX采面即将结束回采工作停止采煤进行回柱收尾,根据《煤矿安全规程》规定采煤工作面回采结束后必须在45天内进行永久性封闭,但XXXX采面上隅角已发现有一氧化碳迹象,所以该采面立即停止采煤进行封闭。

为了施工密闭的安全,根据XXXX采面上隅角一氧化碳出现的数据分析在采空区或采空区周围可能有煤炭自燃现象,为此XXXX采面采空区封闭均按封闭火区的要求建筑密闭来管理,所以制定如下安全技术措施:
1、在封闭前及在施工密闭中要确保正常的通风系统,保证工作面的通风量,瓦斯浓度在1%以下。

2、采面回柱必须采用以木换铁支护好采面,保证工作面不垮落堵死,确保通风畅通。

3、严格密闭工程质量,要求密闭墙体上、下左右必须清理干净浮煤、松煤、浮碴、松碴、杂物等,并挖槽至硬煤或硬岩内。

4、施工前必须充分准备好两道密闭墙的各种材料到现场。

5、确保密闭墙体质量,墙缝必须灌满水泥沙浆,保证墙厚度符合规定。

6、上、下密闭(风巷、顺槽)同时施工,并上下密闭预留好通风口,上下通风口必须在同时间内同时封口完毕。

7、上、下密闭封口时要求救护队员配机作业,并做好一切防护措施。

8、在密闭施工时必须指定专人检查瓦斯、氧气、一氧化碳,以及
其它有害气体和风向、风量的变化,还必须采取防止瓦斯、煤尘事故和人员中毒的安全措施。

9、施工前必须对施工现场周围进行瓦斯检查,确保无瓦斯积聚,必须对施工现场进行一次洒水灭尘,确保无煤尘堆积。

10、施工前必须清理好现场,确保撤退路线畅通无阻。

XXX
XXX年X月X日。

构筑永久密闭墙施工方案及安全措施

构筑永久密闭墙施工方案及安全措施

构筑永久密闭墙施工方案及安全措施伊东集团扶贫煤矿2009年6月24日构筑永久密闭墙施工方案及安全措施一、说明随着6102工作面的回收结束,为了加强6102采空区的管理,必须在工作面的上下两巷分别构筑永久墙,对6102采空区进行永久封闭;为了形成良好的通风系统,需要打相应的密闭。

为保证施工安全及质量,特制定如下方案及措施:二、技术质量标准1、墙体规格要求:所有永久密闭墙厚度均为500mm.2、密闭墙均用不燃性材料(砖、沙、水泥)建筑;要求墙体严密不漏风(手触无感觉,耳听无声音)。

3、密闭具体构筑要求:密闭为砖墙,厚500mm,水泥坐浆,顶、底、两帮掏槽均为750mm,两密闭中间相隔5000mm的黄土(见附图)。

4、砌墙必须挂线,确保墙面平整,灰浆要饱满,无裂缝(用雷管脚线不能插入),墙体周边要抺有不少于100mm的裙边。

5、确保两道密闭墙前后5000mm内支护完好,必要时打木垛加强支护,并做到墙前后无杂物、无积水、无淤泥(煤)。

6密闭墙体内要设立“U”型放水孔、注浆注氮孔、检测孔。

(具体位置见附图)7、密闭墙砌好后要设管永久密闭理牌板,并定期进行检查。

8、所有因砌墙形成的独头巷长度不大于6000mm。

三、安全技术措施1、所有施工人员在构筑密闭墙过程必须严格按照《操作规程》进行施工,不得违章作业。

2、如需拆棚、挑顶时,应由有经验的老工人进行。

拆棚、掏槽时操作人员必须站在安全棚下,首先要执行“敲帮问顶”,安全后方可工作,要及时处理顶、帮的活石、浮矸、煤。

3、施工人员在施工过程中要穿戴好劳动防护用品。

4、需设立脚手架时,脚手架要牢固、稳定、结实,脚手架上不得堆放过多物料。

5、所有人员在密闭墙施工过程中,要注意相互配合,听从指挥,不得随处走动,确保安全。

6、施工完成后要及时打扫干净施工场地,用不完的材料必须回收升井或转用其它地方,要确保做到工完、料尽、场地净。

砌筑永久密闭墙要求

砌筑永久密闭墙要求

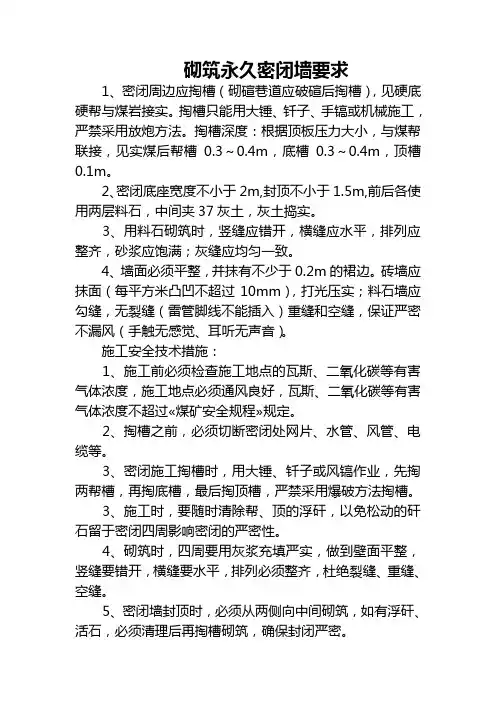

砌筑永久密闭墙要求
1、密闭周边应掏槽(砌碹巷道应破碹后掏槽),见硬底硬帮与煤岩接实。

掏槽只能用大锤、钎子、手镐或机械施工,严禁采用放炮方法。

掏槽深度:根据顶板压力大小,与煤帮联接,见实煤后帮槽0.3~0.4m,底槽0.3~0.4m,顶槽0.1m。

2、密闭底座宽度不小于2m,封顶不小于1.5m,前后各使用两层料石,中间夹37灰土,灰土捣实。

3、用料石砌筑时,竖缝应错开,横缝应水平,排列应整齐,砂浆应饱满;灰缝应均匀一致。

4、墙面必须平整,并抹有不少于0.2m的裙边。

砖墙应抹面(每平方米凸凹不超过10mm),打光压实;料石墙应勾缝,无裂缝(雷管脚线不能插入)重缝和空缝,保证严密不漏风(手触无感觉、耳听无声音)。

施工安全技术措施:
1、施工前必须检查施工地点的瓦斯、二氧化碳等有害气体浓度,施工地点必须通风良好,瓦斯、二氧化碳等有害气体浓度不超过«煤矿安全规程»规定。

2、掏槽之前,必须切断密闭处网片、水管、风管、电缆等。

3、密闭施工掏槽时,用大锤、钎子或风镐作业,先掏两帮槽,再掏底槽,最后掏顶槽,严禁采用爆破方法掏槽。

3、施工时,要随时清除帮、顶的浮矸,以免松动的矸石留于密闭四周影响密闭的严密性。

4、砌筑时,四周要用灰浆充填严实,做到壁面平整,竖缝要错开,横缝要水平,排列必须整齐,杜绝裂缝、重缝、空缝。

5、密闭墙封顶时,必须从两侧向中间砌筑,如有浮矸、活石,必须清理后再掏槽砌筑,确保封闭严密。

综采工作面启封密闭、排放瓦斯安全技术措施

综采工作面启封密闭、排放瓦斯安全技术措施

综采工作面启封密闭、排放瓦斯专项安全技术措施综采工作面封闭后瓦斯浓度逐渐升高,给矿井安全带来隐患,根据集团公司*月*日专题会议精神,计划启封综采工作面密闭,进行瓦斯排放,恢复正常通风。

经闭墙内束管监测和人工实时监测,闭墙内瓦斯浓度为2.3521-14。

6%,根据集团公司瓦斯分级排放制度,需制定专项排放瓦斯措施,经矿总工程师批准,矿山救护队负责人审核后,由救护大队入井后排放。

为保证施工期间的安全,特制定如下安全技术措施:一、综采工作面现状1、工作面概况(1)工作面支护情况:综采工作面开采2#煤层,材、运两巷采用锚、索、网、梁联合支护,巷道为矩形断面,工作面安装有97架ZY5200/14/32型掩护式液压支架。

工作面封闭时,已回采199。

5m,现运巷断面为9。

58m2,长度为660m;材巷断面为9。

02m2,长度为493m;工作面断面为13。

62m2,长度145m。

(2)工作面设备情况:综采工作面密闭前,已形成回采系统,综采设备均未撤出.(3)密闭处“三断”情况:风水瓦斯管路、电缆、轨道等均按要求全部断开.(4)工作面通风情况:综采工作面密闭前,xx运巷进风,xx材巷回风,工作面需配风量900m3/min,实际配风量为986m3/min。

2、密闭构筑情况综采工作面于2014年12月18日封闭,截止目前已封闭近35天。

工作面共构筑3道密闭(xx回风联巷密闭,xx材联巷密闭,xx运巷密闭),3道密闭构筑位置分别位于距回风巷xx材回联巷岔口3m、距轨道巷xx材联巷岔口2m、距xx运巷2110运巷岔口4m。

密闭墙全部采用料石构筑,墙面喷浆处理,墙体厚度为0.6m.在材联巷内距xx材联巷密闭15m处存在一组无压风门,无压风门上方调节风窗处于打开状态。

根据密闭日常检查情况,3道闭墙处未发现出水现象。

3、闭墙内气体情况综采工作面封闭过程中敷设有3处束管监测地点(T1、T2、T3)。

T1设置在xx回风联巷密闭以里40m位置处,对xx材巷气体进行采样;T2设置在综采工作面上隅角位置处,对综采工作面气体进行采样;T3设置在距xx 运巷密闭以里25m位置处,对xx运巷气体进行采样.(综采工作面束管监测位置见附图1)近期综采工作面束管系统分析CH4、O2、CO、CO2等气体浓度数据如下表1:综采工作面束管系统分析CH4、O2、CO、CO2等气体浓度数据表11月25日,通风区对xx回风联巷、材联巷、运巷密闭墙内、外内气体进行取样,分别经束管分析、人工检测测得各种气体浓度数据如下表2、表3:束管分析测得密闭墙体内、外各种气体浓度数据表2人工现场检测密闭墙内、外CH4、O2、CO2浓度及温度数据表3通过表1、表2和表3数据对比分析,xx材运两巷闭墙内CO及其它自燃发火指标气体浓度均为0,综采工作面暂未出现自然发火预兆。

(建筑工程安全)永久密闭施工安全技术措施精编

(建筑工程安全)永久密闭施工安全技术措施精编

(建筑工程安全)永久密闭施工安全技术措施吴忠市高闸煤矿XX公司施工永久密闭安全技术措施编制人:刘政编制时间:2012年3月8日审阅人签字集体会审意见:施工永久密闭安全技术措施壹、简介根据矿井生产的需要,需要于井下施工永久密闭,为确保施工期间的工作安全顺利进行,特制定本安全技术措施。

二、封闭方案的确定:由于128回采工作面的推进,需要于暗主井、暗风井及126运顺及128回顺联络巷靠近128回采工作面处施工六道双墙永久密闭,厚度为1.3米,砌筑材料为料石、灰浆、黄土或混合土。

于原风桥北口处施工壹道单墙密闭,枫桥内打设单体支柱进行支护,和126运顺连接处打设壹道板壁、128回顺延伸巷南端处施工俩道单墙密闭。

具体位置由通风队根据现场实际情况确定三、永久密闭施工参数四、永久密闭施工要求:1、密闭必须使用不燃性材料砌筑。

(红砖或料石)2、密闭位置必须选择于动压影响小、围岩稳定、巷道规整的巷道内,密闭外侧距离巷口应留有4—5米的距离。

3、永久密闭要求墙体结构稳定严密,墙基和巷壁必须紧密结合,连成壹体。

煤巷密闭必须掏槽,帮槽深度为见实煤后0.5米,顶槽深度为见实煤后0.3米,地槽深度为见实煤后0.2米、掏槽宽度为大于墙厚0.3米;沿巷密闭不要求掏槽,但必须将松动岩体刨除,见硬岩体。

4、砌筑时,缝隙必须错开,不得出现重缝现象,要求灰浆饱满,采用双料石墙砌筑,墙体中间充填黄土或混合土,且夯实。

5、砌筑时,要求于离底板高度为2/3设直径为不小于25mm的检测孔,用于观测压差、气温和采气样;同时密闭必须设置反水管,要求直径为500mm,且安装阀门,反水管离底板高度为300mm。

6、墙体砌筑完毕后,墙面必须抹面处理,要求厚度大于20mm,墙面平整,1m内凸凹不大于10mm,且墙体四周要求不少于0.1m 的裙边。

要做到耳听无声音、眼见无光亮、手摸无感觉。

7、墙体砌筑完毕后,必须设置警示牌板、施工说明牌板及检查牌板,且设置栅栏。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

纳雍县鬃岭镇永兴煤矿
(22803停采工作面)
构筑永久密闭设计及安全技术措施
编制人:刘金科
编制时间:2018年5月3日
22803停采工作面构筑永久密闭
设计及安全技术措施
由于22804采煤工作面回采结束,按照《煤矿安全规程》规定:对22803采空区永久封闭。

共施工以下四道密闭:
29#永久密闭位于22803回风巷内口3米;
30#永久密闭位于22803回风巷内口8米。

31#永久密闭位于22803运输巷内口3米;
32#永久密闭位于22803运输巷内口8米。

二、施工工序技术要求
1、考虑22804采煤工作面通风系统调整施工工程量大,故将次工程分三个阶段进行:
第一阶段:22803采煤运输巷回风巷砌筑密闭墙2道。

第二阶段:22803采煤运输巷砌筑密闭墙2道。

2、使用材料:料石、沙、水泥混合阻化剂等不燃性粉状材料。

3、永久密闭墙构筑地点:采煤工作面进回、风采止线外3-8米处。

4、构筑方法:料石、沙、水泥混合阻化剂等不燃性粉状材料,采煤工作面进回、风采止线外3-8米处码放成墙,与巷道帮定接严,且要保证帮顶底掏槽不低于0.5米,墙厚不低于1.0米,留设观察孔和反水池。

5、按由里向外的顺序构筑永久密闭墙,构筑的永久密闭墙必须
平行于工作面的采止线。

6、构筑永久密闭墙时,施工人员不得少于4人,其中1人在施工地点以外专门负责照明和施工安全,其余三人负责运料、构筑全断面永久密闭墙。

在发现顶、帮围岩有松动、异响、裂隙加大、淋水增大等应力异常时,要立即撤出人员。

7、构筑永久密闭墙时,移开一些支柱,以便行人运料。

施工结束后,及时补齐支柱。

8、构筑永久密闭墙时,在密集支柱以里距密集支柱0.3m处,均匀布置三颗临时木柱,并用木楔加紧加牢,以确保施工安全;随着永久密闭墙的构筑,及时回撤临时木柱。

9、永久密闭墙应建于顶板完整位置。

施工前,必须先用长柄(1.2m以上)工具找掉顶帮危岩活石,并每隔15min敲帮问顶一次,在确保安全前提下,进行施工。

10、要掌握好工作面周期来压规律,避免在来压时构筑。

11、施工人员要随身携带一氧化碳、氧气、甲烷等气体检测仪器,发现报警立即撤至安全地点。

12、抬运物料时,必须互相叫应好,先抬(落)一端,再抬(落)另一端,以免失手伤人。

13、运料通过转载机时,必须经过转载机上的安全梯,严禁经过其他地点通过转载机或在转载机上行走。

14、严禁用皮带或刮板运输机运送物料。

15、上下山运输时,严格执行各项运输制度。

16、出现特殊情况,永久密闭墙构筑要另行制定措施。
