东翼运输大巷施工规程完整

合集下载

东翼轨道大巷掘进作业规程修复的共53页

东翼轨道大巷掘进作业规程修复的共53页

巷道断面利用四根前探梁进行支护,前探梁支护间距为0.8m,每根前探梁分别用两道吊环固定在紧靠工作面的两排锚杆上。

前探梁与顶板之间用木板梁接顶背实,防止矸石掉下伤人。

1、前探梁规格:直径3吋以上,长3.5m钢管。

2、吊环规格:采用Φ22mm无纵筋螺纹钢焊接而成,经强度试验:强度在6t以上满足要求。

吊环上的螺母往顶板锚杆上拧时必须拧满扣。

附图8 临时支护断面图、临时支护平面图(二)临时支护与永久支护间的距离:安装锚杆必须在临时支护下进行,临时支护与永久支护间的最大距离为1.2m,最小距离为0.2m。

锚网支护紧跟迎头,锚索滞后工作面不大于4.0m。

附图9 永久支护平面图(三)支护参数确定:1、临时支护设计参数确定:1)基础资料及荷载计算:(1)巷道顶板上部围岩压力拱的计算:b=a/f=2.2/4=0.55m式中:b——压力拱计算高度 m;a——巷道荒宽的一半 2.2 m;f——岩石普氏硬度系数取4。

(2)巷道空顶压力拱范围内岩石重量:G=b×B×S×r=0.55×4.4×1.2×25=7.2t式中:b——压力拱计算高度m,取0.55m;B——巷道荒宽m,取4.4m;S——最大控顶距时单根锚杆承载力的距离,取1.2m;R——岩石密度: 25KN/m3;G——控顶压力拱范围内岩石重量,t。

2)临时支护构件承载能力验算:(1)前探梁端锚杆每根承载能力验算:P=G/n= 7.2/4=1.8t式中:P——单根锚杆承载力 t;n——前探梁锚杆根数取n=4;G——控顶压力拱范围内岩石重量,取G=7.2t。

每根锚杆设计抗拔能力值为:F′= G×k=7.2×2=14.4t式中:F′——单根锚杆设计承载力 t;K——安全系数取2。

因为:P=G/n= 7.2/4=1.8t< F′= G×k=7.2×2=14.4t所以:前探梁锚杆4根能够满足临时支护强度要求。

(交通运输)最新运输巷掘进作业规程最全版

(交通运输)最新运输巷掘进作业规程最全版

(交通运输)最新运输巷掘进作业规程目录第一章:地质概况 (3)第一节:巷道穿越的煤(岩)层和围岩特征及柱状图 (3)第二节:地质构造及其平、剖面图 (3)第三节:掘进范围的采掘情况 (4)第四节:掘进范围的预计水文地质条件 (4)第五节:掘进掘进工作面周围煤(岩)预计瓦斯涌出量、瓦斯等级、发火期、煤、层爆炸指数 (5)第六节:重要地质情况预报及提示 (5)第二章:工程概况 (6)第一节:巷道用途简述 (6)第二节:巷道平面布置图 (6)第三节:巷道工程量 (6)第四节:工程施工安排 (8)第五节:附设计图纸 (8)第三章:巷道断面及支护形式 (9)第一节:巷道断面设计 (9)第二节:支护设计 (11)第三节;临时支护 (17)第四节;支护工艺 (19)第四章:掘进方式 (20)第二节:作业形式 (21)第五章:运输方式及管理 (23)第一节:煤(矸)装、转、运方式 (23)第二节:材料、设备的运输方式 (23)第三节:运输管理及措施 (25)第六章:通风管理 (28)第一节:风量计算及局部通风系统图 (28)第二节:安全监控 (32)第三节:综合防尘、防灭火 (34)第四节:通风管理及措施 (36)第七章机电管理 (40)第一节设备配备及其布置 (40)第二节供电设计报告 (42)第三节供排水规定及系统 (42)第四节机电管理与措施 (43)第八章防治水 (45)第九章质量标准化 (51)第一节工程质量标准化设计 (51)第二节文明生产 (56)第三节煤质管理措施 (56)第十章劳动组织及主要技术经济指标 (58)第一节劳动组织 (58)第三节主要技术经济指标 (59)第十一章煤质管理措施 (60)第十二章安全技术措施 (61)第一节施工准备 (61)第二节掘进工艺安全技术措施 (62)第十三章避灾路线及说明 (70)第一节灾害预防措施 (70)第二节避灾路线 (72)第三节六大系统 (74)第十四章附件 (77)第一节作业规程会审记录 (78)第二节其它附件 (79)第一章地质概况第一节巷道穿越的煤(岩)层和围岩特征及其柱状图本工作面开采煤层为二叠系山西组2#煤,该煤层以半亮煤为主,暗煤次之,层状结构,属中强度硬度煤层,断口不平整,性脆,条痕黑色。

2021运输巷规程

2021运输巷规程

第一章工程概况第一节概述一、巷道名称本作业规程掘进的巷道为2021运输巷。

二、掘进目的及用途掘进目的是为了形成2021回采工作面的运输系统,满足该工作面回采时的进风、运煤等的需要。

三、巷道设计长度及服务年限1、巷道设计长度:476m。

2、服务年限:8个月。

四、预计开竣工时间预计开工时间为2011年9月25日,竣工时间为2012年1月25日。

第二节编写依据一、设计说明书及批准时间设计说明书为《2021工作面设计说明书》,批准时间为2011年6月20日。

二、地质说明书及批准时间地质说明书为《2021工作面掘进地质说明书》,批准时间为2011年6月10日。

第二章地面相对位置及地质情况第一节地面相对位置及邻近采区开采情况本面位于+1735m~+1691m水平段矿井西翼,东起1691运输石门、1691运输石门,西止2021切眼西帮对应平面位置,以+1735m和+1691m标高为上下边界,工程量476m。

本工程顶为C207、C203、C205煤层采空区(C203煤层采空区与本面层间距为15~22m,一般为17.5m),由于断层较为发育,煤层变化较大而只布置小面开采;西为石板河河床保安煤柱;东为副斜井、回风斜井、主斜井。

本工程对应地表为山坡耕地,地表地势较陡峭,冲沟发育,无重要建筑物。

地表最高标高为+1880.6m,最低标高为+1835m,地表最低标高与本工程上限标高之差为144m。

第二节煤(岩)层赋存特征一、巷道穿过煤岩层情况:本工程属顺层巷道,将顺C202a煤层掘进。

顶板:深灰色粉砂岩或泥质粉砂岩,局部为黑色泥岩与泥质粉砂岩互层,厚度一般为2.8~7.0m。

底板:褐灰色粘土岩,局部含粉砂质泥岩,厚0.5~3.0m左右。

二、煤层结构:黑色、暗淡型煤。

煤厚0.70~3.67m,一般1.27m。

煤层结构简单,一般不含夹矸,属较稳定煤层。

煤层倾角15~21°,一般为18°。

第三节地质构造根据探孔资料分析:该面煤层在走向和倾向上起伏变化大,地质构造复杂,断层发育,断层均属斜交断层。

东西翼轨道运输大巷修巷

东西翼轨道运输大巷修巷

东西翼轨道运输大巷修巷东翼西翼轨道大巷离层、脱皮处理工程量一、东翼轨道大巷1、1#石门东口-2#石门西口之间,底脚离层、片帮,剔除后,采用水泥抹平;2、东翼第一中部车场口,对面巷道(大巷右侧)巷帮离层打锚杆、挂网后喷浆;3、东翼第二中部车场口,缺少彩钢瓦覆盖部分,采用彩钢瓦重新覆盖;4、东翼第二中部车场至东翼第三中部车场,主道与辅道之间底鼓裂缝,采用水泥灌注;5、东翼第三中部车场口,辅道拆除后,落底;大巷左帮电缆钩全部回收;6、东翼第三中部车场口,向西5m打锚杆,挂网;7、东翼瓦斯泵站口,对面巷道(大巷右帮)原打锚杆后未喷浆段,采用水泥抹平;8、东翼瓦斯泵站口前后15m,水沟盖板重新铺设;9、东翼瓦斯泵站以里套U型棚;10、东翼瓦斯泵站至东翼变电站之间,离层、脱皮,处理后,用水泥抹平或喷浆;11、东翼变电站向西20m至东翼第四中部车场,水沟盖板重新铺设;12、东翼变电站口,对面巷道(大巷右帮)离层处理后,打锚杆、挂网后喷浆;13、东翼第四中部车场口,对面巷道(大巷右帮)离层(约1.5m)剔除后,采用水泥抹平;14、东翼避难硐室口,采取落底,硬化前后20m;15、大巷1050m至1150m(东翼避难硐室向东),水沟扩宽至0.6m宽、0.5m深后,盖1m盖板;16、东翼第七中部车场以里5m一处、开关放置地点以里两处,原挂网段鼓起,剃平后重新挂网;17、东翼第七中部车场口向东,巷道硬化与东翼第八中部车场硬化段接壤,预计20m;18、东翼第七中部车场与东翼第八中部车场前后20m,水沟盖板重新调平;20、东翼第八中部车场至东翼第九中部车场间,临时变电所,打锚杆、喷浆;二、西翼轨道大巷1、变电站正对面,浆皮脱落处采用水泥抹平;2、西翼第四中部车场口,大巷正顶,离层打锚杆、挂网;3、西翼第五中部车场口,大巷正顶,离层打锚杆、挂网;4、水文站,离层打锚杆、挂网后,重新喷浆;6、西翼第四中部车场口至西翼第五中部车场口,巷道底脚、巷帮浆皮脱落处采用水泥抹平;7、西翼第五中部车场口向西仓库口,至西翼第六中部车场口,巷顶离层、脱皮剔除后、打锚杆挂网;8、五六车场之间,巷道右帮(防尘喷雾前后5m)浆皮脱落处,采用水泥抹平。

运输大巷作业规程剖析

运输大巷作业规程剖析

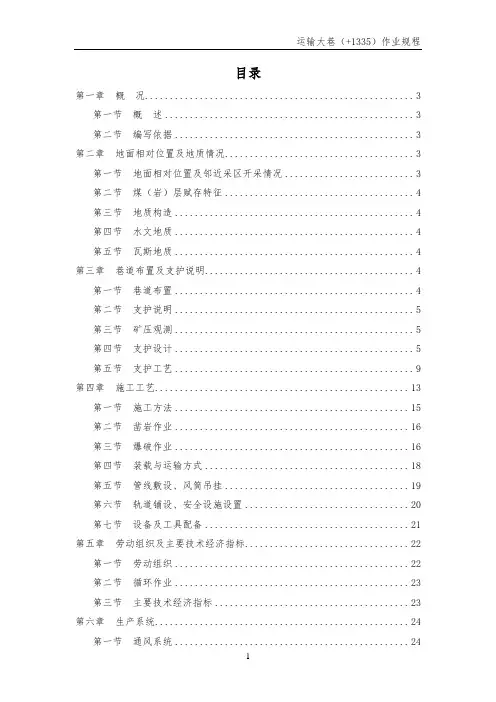

目录第一章概况 (3)第一节概述 (3)第二节编写依据 (3)第二章地面相对位置及地质情况 (3)第一节地面相对位置及邻近采区开采情况 (3)第二节煤(岩)层赋存特征 (4)第三节地质构造 (4)第四节水文地质 (4)第五节瓦斯地质 (4)第三章巷道布置及支护说明 (4)第一节巷道布置 (4)第二节支护说明 (5)第三节矿压观测 (5)第四节支护设计 (5)第五节支护工艺 (9)第四章施工工艺 (13)第一节施工方法 (15)第二节凿岩作业 (16)第三节爆破作业 (16)第四节装载与运输方式 (18)第五节管线敷设、风筒吊挂 (19)第六节轨道铺设、安全设施设置 (20)第七节设备及工具配备 (21)第五章劳动组织及主要技术经济指标 (22)第一节劳动组织 (22)第二节循环作业 (23)第三节主要技术经济指标 (23)第六章生产系统 (24)第一节通风系统 (24)第二节压风系统 (26)第三节供水、综合防尘系统 (26)第四节安全监控系统 (28)第五节供电系统 (30)第六节排水系统 (30)第七节运输系统 (30)第八节照明、通信和信号系统 (31)第九节压风自救系统 (32)第十节供水施救系统 (33)第七章灾害分析、防治及避灾路线 (33)第一节水灾分析及防治 (33)第二节顶板灾害分析及防治 (36)第三节避灾路线 (41)第四节紧急避险系统 (41)第八章安全技术措施 (42)第一节施工准备 (42)第二节一通三防 (42)第三节顶板管理 (46)第四节爆破管理 (48)第五节机电管理 (52)第六节运输管理 (57)第七节喷浆机的使用安全技术措施 (65)第八节装岩机使用、挪移管理 (65)第九节巷道文明施工 (70)第十节事故应急救援预案 (71)第十一节三位一体安全确认 (71)第十二节其它 (75)附:作业规程图第一章概况第一节概述第二节编写依据1、参照国家《煤矿安全规程》《防治煤与瓦斯突出规定》《煤矿防治水规定》《煤矿安全技术操作规程》《煤矿井巷工程质量验收评定标准》相关规定;2、兖矿贵州能化有限公司《煤矿安全质量标准化标准及考核评级办法》;3、《五轮山公司2014、2015年度灾害预防与处理计划》;4、《五轮山矿井运输大巷工程设计图》《五轮山2014年8月份~2015年5月份地质预报》。

运输、回风大巷掘进工作面作业规程

运输、回风大巷掘进工作面作业规程

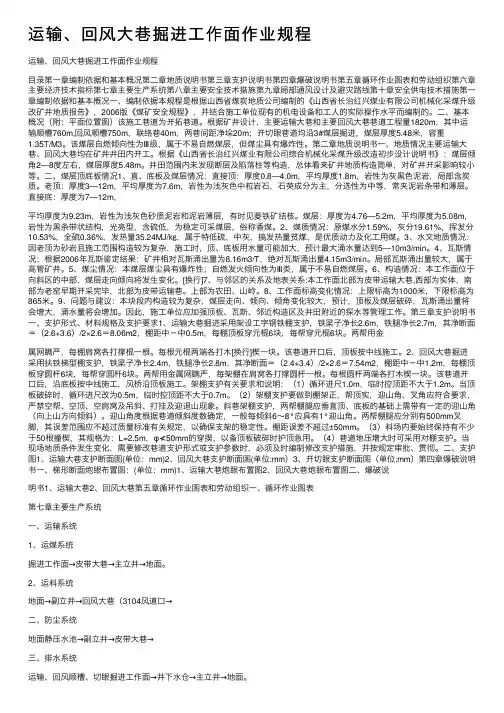

运输、回风⼤巷掘进⼯作⾯作业规程运输、回风⼤巷掘进⼯作⾯作业规程⽬录第⼀章编制依据和基本概况第⼆章地质说明书第三章⽀护说明书第四章爆破说明书第五章循环作业图表和劳动组织第六章主要经济技术指标第七章主要⽣产系统第⼋章主要安全技术措施第九章局部通风设计及避灾路线第⼗章安全供电技术措施第⼀章编制依据和基本概况⼀、编制依据本规程是根据⼭西省煤炭地质公司编制的《⼭西省长治红兴煤业有限公司机械化采煤升级改矿井地质报告》,2006版《煤矿安全规程》,并结合施⼯单位现有的机电设备和⼯⼈的实际操作⽔平⽽编制的。

⼆、基本概况(附:平⾯位置图)该施⼯巷道为开拓巷道。

根据矿井设计,主要运输⼤巷和主要回风⼤巷巷道⼯程量1820m,其中运输顺槽760m,回风顺槽750m,联络巷40m,两巷间距净垛20m;开切眼巷道均沿3#煤层掘进,煤层厚度5.48⽶,容重1.35T/M3。

该煤层⾃燃倾向性为Ⅲ级,属于不易⾃燃煤层,但煤尘具有爆炸性。

第⼆章地质说明书⼀、地质情况主要运输⼤巷、回风⼤巷均在矿井井⽥内开⼯。

根据《⼭西省长治红兴煤业有限公司综合机械化采煤升级改造初步设计说明书》:煤层倾⾓2—8度左右,煤层厚度5.48m。

井⽥范围内未发现断层及陷落柱等构造,总体看来矿井地质构造简单,对矿井开采影响较⼩等。

⼆、煤层顶底板情况1、直、底板及煤层情况:直接顶:厚度0.8—4.0m,平均厚度1.8m,岩性为灰⿊⾊泥岩,局部含炭质。

⽼顶:厚度3—12m,平均厚度为7.6m,岩性为浅灰⾊中粒岩⽯,⽯英成分为主,分选性为中等,常夹泥岩条带和薄层。

直接底:厚度为7—12m,平均厚度为9.23m,岩性为浅灰⾊砂质泥岩和泥岩薄层,有时见菱铁矿结核。

煤层:厚度为4.76—5.2m,平均厚度为5.08m,岩性为⿊条带状结构,光亮型,含硫低,为稳定可采煤层,俗称⾹煤。

2、煤质情况:原煤⽔分1.59%,灰分19.61%,挥发分10.53%,全硫0.36%,发热量35.24MJ/㎏,属于特低硫,中灰,搞发热量贫煤,是优质动⼒及化⼯⽤煤。

东翼轨道大巷掘进作业规程修复的53页word文档

巷道断面利用四根前探梁进行支护,前探梁支护间距为0.8m,每根前探梁分别用两道吊环固定在紧靠工作面的两排锚杆上。

前探梁与顶板之间用木板梁接顶背实,防止矸石掉下伤人。

1、前探梁规格:直径3吋以上,长3.5m钢管。

2、吊环规格:采用Φ22mm无纵筋螺纹钢焊接而成,经强度试验:强度在6t以上满足要求。

吊环上的螺母往顶板锚杆上拧时必须拧满扣。

附图8 临时支护断面图、临时支护平面图(二)临时支护与永久支护间的距离:安装锚杆必须在临时支护下进行,临时支护与永久支护间的最大距离为1.2m,最小距离为0.2m。

锚网支护紧跟迎头,锚索滞后工作面不大于4.0m。

附图9 永久支护平面图(三)支护参数确定:1、临时支护设计参数确定:1)基础资料及荷载计算:(1)巷道顶板上部围岩压力拱的计算:b=a/f=2.2/4=0.55m式中:b——压力拱计算高度 m;a——巷道荒宽的一半 2.2 m;f——岩石普氏硬度系数取4。

(2)巷道空顶压力拱范围内岩石重量:G=b×B×S×r=0.55×4.4×1.2×25=7.2t式中:b——压力拱计算高度m,取0.55m;B——巷道荒宽m,取4.4m;S——最大控顶距时单根锚杆承载力的距离,取1.2m;R——岩石密度: 25KN/m3;G——控顶压力拱范围内岩石重量,t。

2)临时支护构件承载能力验算:(1)前探梁端锚杆每根承载能力验算:P=G/n= 7.2/4=1.8t式中:P——单根锚杆承载力 t;n——前探梁锚杆根数取n=4;G——控顶压力拱范围内岩石重量,取G=7.2t。

每根锚杆设计抗拔能力值为:F′= G×k=7.2×2=14.4t式中:F′——单根锚杆设计承载力 t;K——安全系数取2。

因为:P=G/n= 7.2/4=1.8t< F′= G×k=7.2×2=14.4t所以:前探梁锚杆4根能够满足临时支护强度要求。

12501运输巷作业规程(新版) 2

第一章工程概况第一节概述1、巷道名称:12501运输巷2、巷道位置及设计长度:12501运输巷位于12501辅运巷西侧,12501运输巷设计全长为(中-中、平距)2044m(不含硐室)。

服务年限:2.5年。

3、12501运输巷主要用途:采煤、安置采煤设备、运输、通风、行人(避灾)。

4、12501运输巷形状及断面:运输巷为矩形断面,荒高3.8m,荒宽5.2m,荒断面S=19.76㎡。

煤层倾角:(沿煤层底板掘进)约0-5°煤层平均厚度:4.91m附图:采掘工程平面图第二节编写依据1、《长滩煤矿整合改造优化初步设计》(批准时间2009年11月)2、《长滩煤矿地质勘探报告》(批准时间为2008年7月)3、《12501运输巷平、剖面图》4、《12501运输巷图纸会审纪要》5、《煤矿安全规程》(2011版》6、《煤矿工人安全技术操作规程》(2009年)7、《煤矿井巷工程质量验收规范》(2010版)8、《煤矿作业规程编制指南》(2011年)9、《长滩煤矿井巷工程质量验收管理制度》(2012年4月)第二章地质概况第一节地面、井下相对位置及临近采区开采情况水平名称﹢921水平采区名称12盘区地面标高﹢1030.2~﹢1113.5 井下标高﹢911.808~﹢928.00地面相对位置及建筑物12501工作面地表有西青公路及任家渠、西沟自然村。

地下位置及掘进对地面设施的影响该掘进工作面位于12盘区的南翼,东为12500工作面未采及井田边界,西为12503工作面未采,南为井田边界,北部为12盘区的北翼,掘进对地表无影响。

临近采区开采情况12501工作面为12盘区的南翼第一工作面。

东侧为未开采煤层第二节煤(岩)层赋存特征一、煤层及围岩5号煤赋存于山西组下部,是本区的主要可采煤仓。

煤层自然厚度2.21m~7.8m,平均厚度4.91m。

资源储量利用度1.73m~7.20m,平均3.96m。

煤层倾角0-5°。

11105运输巷掘进作业规程

昭通市XxXXx炭运销有限责任公司作业规程工作面编号:11105运输巷编制单位:广丰煤矿技术部编制人:陈华官施工队:时间:二0一三年七月一日目录一、概况3二、地质说明书 3三、巷道平面布置示意图7四、施工方法和作业方式7五、掘进71、巷道支护要求和断面图 72、炮眼布置图 93、劳动组织和循环作业图表 11六、通风、监控、瓦斯、防尘和防灭火131、工作面需要风量计算 132、监控系统 153、防尘和防灭火 16七、运输系统18八、供电系统 18九、各项安全管理制度181、一般规定 182、交接班和敲帮问顶安全管理制度 203、火工品安全管理制度 20十、安全技术措施241、打眼安全措施 242、装药安全措施 253、联线放炮安全措施 264、顶板管理安全措施 285、敲帮问顶及找掉安全注意事项 296、架棚架安全技术措施 297、防止退路被堵塞安全技术措施 298、防止冒顶的安全技术措施 309、通风与瓦斯管理安全措施 3110、综合防尘安全措施 3211、过断层、构造带的安全技术措施 3212、用溜子出货安全技术措施 3313、用扒斗机出货安全技术措施 3514、用皮带出货安全技术措施 3615、机电维修安全技术措施 3816、防治水方面安全措施 38 十一、避灾路线39十二、其它 39 十三、各种附图39十四、培训记录40审批意见补充建议:一、概况井巷名称:11105运输巷井巷用途:运输、行人巷道工程量:半煤岩巷500m。

计划总方量:2640m3巷道断面积:净高2m,上净宽1.8m,下净宽2.6m,净断面积4.4㎡,毛断面积5.28㎡。

巷道性质:半煤岩巷巷道方位角:开口215°,按中线定向施工。

掘进方式:沿 C1号煤层掘进。

巷道高度不够时,破底板掘进。

煤层倾角:20 °。

运输设备:2JPB-15扒斗机、SGB420/30T刮板输送机、650皮带机。

支护形式:采用11#工字钢棚架支护。

最新10#运输大巷作业规程标准版)

第一章编制概况第一节概述一、巷道名称本《作业规程》适用于10#运输大巷掘进工作面作业。

二、目的及用途掘进的目的:形成10#煤运输系统。

掘进的用途:用于10#煤层的主运输。

三、巷道设计长度及服务年限1、设计工程量及掘进层位设计工程量912m(平距),煤层倾角3°—5°;工作面沿煤层底板掘进。

2、服务年限:39.5年四、预计开工竣工时间本巷道预计开工时间2012年12月上旬,预计2014年5月上旬竣工。

附图1:10#运输大巷平面布置图第二节编制依据1、依照新版《煤矿安全规程》、《操作规程》、《矿山井巷工程施工及验收规范》、《煤矿安全质量标准化标准及考核评级办法》、《山西中阳张子山煤业有限公司120万吨初步设计》、《山西中阳张子山煤业有限公司地质报告书》、《山西中阳张子山煤业有限公司瓦斯涌出预测报告》《10#运输大巷地质说明书》(2012年11月1号批准)等进行编制。

二、矿压资料第二章地面相对位置及地质情况第一节工作面相对位置一、相对位置井上位置:地面相对位置位于矿区东侧山体,地表为农田、村庄。

井下位置:待掘巷道位于井田南部,北接10#措施巷,南接10#集中回风巷,东为已贯通的10#回风大巷,西为正在开拓的10#轨道大巷,巷道底板标高+833m— +905m。

二、井上下对照关系表-1 井上、下对照关系情况表附图2:10#运输大巷井上、下对照图附图3:10#运输大巷煤层底板等高线预测图第二节煤(岩)层赋存特征一、煤(岩)层产状、厚度、结构、坚固性系数、层间距10#运输大巷大巷,位于10#煤层,根据实际揭露,10号煤为瘦煤颜色为黑色、黑灰色、条痕为褐黑色,玻璃光泽,内生裂隙不发育,断口呈参差状、不规则状,硬度中等,一般为2—3,上距6号煤层37m,煤层厚5.59~6.73m,平均6.38m。

结构复杂,含夹矸2~5层,夹矸厚度为0.05~0.67m。

煤层顶板为细粒砂岩或砂质泥岩,局部为泥岩,裂隙不发育,岩心完整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

. . . . . . . 煤炭运销集团百尺第一煤业 东翼运输巷掘进工作面作业规程 前 言 煤炭运销集团百尺第一煤业位于省市壶关县城南16Km处西柏林村,矿井东西长 5.0km,南北宽2.8km,面积9.0611km2,批准开采深度为+1246-+1015m标高。 井田地处太行山中南段的盆地东缘,沁水盆地之东缘,地貌形态属于低山区,地表经长期风化侵蚀,黄土冲沟纵横交错,冲沟间黄土梁峁断续分布,地形复杂。地势呈北部、西部高,南部、中部低,最高点位于井田西部山脊,海拔1312.90m,最低点位于井田东部冲沟中,海拔1110m,最大相对高差202.90m。 15号煤层:位于组一段下部,上距K2标志层0.95-12.05m,平均3.85m。煤层一般不含夹矸,局部夹1层夹矸,厚度变化不大,层位稳定。煤层厚度3.00-4.64m,平均厚度3.85m。区15号煤层开采历史悠久,采空区分布较多,剩余保有储量基本赋存于北部原开花山煤矿,西部原西山煤矿,及井田东部南村、家沟村一带。 矿井设计生产能力45万吨/年。由于该巷不在初步设计围,根据矿井生产实际的需要,本着“技术上可行、经济上合理、安全上可靠”的原则,该掘进巷道原则上采用半圆拱形断面,要求净宽3.2m,高2.8m,净断面积7.86m2,支护方式原则上采用25号“U”型钢支护。因该巷道为探煤巷道,根据采空区顶板的状况不同而采取不同的支护方式,当支护方式改变时,再另行编制安全技术措施。 . . . . . . . 掘进巷道过程中利用防爆胶轮车运煤、运料。 维修掘进阶段矿井采用立井开拓,利用原西山煤矿主井为进风井,副井为回风井。 该矿井为低瓦斯矿井,15号煤层具有煤尘爆炸危险性,煤层自燃倾向性为Ⅱ类,属自燃煤层。井下正常涌水量40m3/d。最大涌水量70m3/d。 第一章 概 况 第一节 概 述 一、巷道名称、位置及相邻关系 本作业规程的掘进巷道为东翼运输巷,按方位角900方向掘进,当需要改变掘进方向时,再另行编制补充措施。 二、巷道用途 为矿井东翼采区探煤时运输煤炭之用。 三、巷道性质 本工作面所掘进巷道原则上在完整的煤体中沿煤层布置,为煤巷。 四、开口位置、方位、设计长度、坡度、工程量、开竣工时间、服务年限。 开口位置位南运输大巷与回风联络巷连接点向北67m处,按方位角900进行维修掘进,煤层倾角为3-5°。东翼运输巷与东翼回风巷平行布置,净煤柱间距35m。该条巷道总体工程量为:400m。 东翼运输巷工作面每掘进100m与东翼回风巷掘进一个联络贯眼,采取“通一闭一”方式,以解决局部通风困难问题。 该段巷道预计2012年8 月 1日开工,施工工期为5个月(具体情况 . . . . . . . 要看采空区顶板状况而定),服务年限为东翼采区服务年限。 五、工作面巷道平面布置示意图:

第二节 编写依据 一、依据 根据矿井的实际情况。 二、地质说明书 本工作面所掘巷道地质资料的依据是《煤炭运销集团百尺第一煤业兼并重组整合地质报告》。批准时间为2011年6月8日。 第三节 煤层顶底板 该煤层顶板岩性以灰黑色泥岩、砂质泥岩为主,底板岩性以灰黑色泥岩、砂纸泥岩、灰色含铝泥岩为主,局部粉砂岩。 第二章 地面位置及地质情况 第一节 地面相对位置及邻近采区开采情况 地面相对位置及邻近采区开采情况见下表。 井上下对照关系情况表 工程名称 东翼运输大巷 井下标高 1246m~1015m 地面的相对建筑物及其它 该工作面在原西山煤矿主井东南方向,为丘陵地带,工作面地表为山地、已搬迁山上村村庄。 . . . . . . . 井下位置及四邻采掘情况 北为原西山矿总运输大巷,西部为采空区及未开采煤田,南部为采空区,东部为采空区及未开采煤田。

第二节 煤(岩)层赋存特征 煤(岩)层赋存特征见下表。 煤层特征表 项目 指标 备注 煤层厚度(最小~最大/平均) m 平均3.85 煤层倾角(最小~最大/平均) 3°-5°/4° 绝对瓦斯量(m3/min ) 属于低瓦斯矿 煤尘爆炸危险性 具有爆炸性 第三节 地质构造 本区属沁水复式向斜东翼与太行复式背斜西翼的过渡区,晋获褶断带的东侧。区域构造线方向与地层总体走向一致,即北北东向。井田地层总体呈向西倾斜的单斜构造,在此基础上发育次一级宽缓的褶曲。区大面积黄土覆盖,本次勘探工作揭露区4条隐伏褶曲构造分述如下: S1向斜:总体形态为轴向北偏东10-60°向斜构造,向西倾伏,两翼倾角平缓一般4—6°,仅原西山煤矿一带两翼变陡,局部达20°,此向斜构造贯穿全区。 S2背斜:轴部由ZK4号钻孔西侧经过,向北延伸约100m左右尖灭,倾角平缓,一般为4-8°,轴向北偏东20—30°。 . . . . . . . S3向斜:轴向近南北向,轴部由原五谷山煤矿西部北西向延伸至原天神山煤矿并尖灭。两翼平缓,倾角一般2—4°。 S4背斜:轴向为北偏西30—40°的背斜构造,总体产状向西倾伏,两翼平缓,倾角一般为2—6°。 井田南部有两条正断层,即F1、F2,均为原矿方井巷生产过程中揭露。 F1正断层走向近东西,长约340m,倾角向南,倾角70°。断距1—4m。 F2正断层走向近东西,长约640m,倾角向南,倾角72°。断距2—5m。 本次施工中位于本井田北部,原西柏林村开花山煤矿西部的补1号孔揭露一处陷落柱,此外区以往及本次工作中未发现其它陷落柱及岩浆侵入现象。井田构造属简单类型,为Ⅰ类。 综上所述,井田构造属于简单类型。对矿井开拓布置无影响。 第四节 水文地质 15号煤层以上的灰岩为主要充水含水层的岩溶、裂隙充水矿床,一般富水性较弱。 本工作面水文地质情况较为简单,当局部地段有淋水时,该巷中设置临时水仓并由潜水泵排到井底水仓。根据《煤炭运销集团百尺第一煤业兼并重组整合地质报告》显示,本矿井最小涌水量为40m3/d,最大涌水量为70m3/d。本矿矿井水文地质类型,按照《煤矿防治水规定》,矿井水文地质类型划分的六个分类依据,根据初步设计将我矿水文地质类型定为中等型。 第三章 巷道布置及支护说明 第一节 巷道布置 东翼运输大巷工作面沿方位角900方向布置,当改变巷道方向时再另行 . . . . . . . 编制补充措施。 第二节 矿压观测 由于所掘进巷道受以前采动影响,永久支护后的巷道容易变形,每班派专人对围岩进行观测,并与上一班观测的情况进行对比,发现有变化必须及时向生产技术部门进行汇报,生产技术部门接到报告后必须立即组织人员对现场进行分析,并采取措施及时进行处理。 第三节 支护设计 一、巷道支护形式的确定 根据我矿的实际情况,该地段顶板较稳定,故选用“U”型钢支护。改变支护方式时,再另行编制措施。 二、支护参数设计 1、架设“U”型棚时,要求对巷道先进行下对底部浮渣进行清理至实底及时架设“U”型棚。 2、“U”型棚架设后确保巷道净高2.8m,净宽达到3.2m,“U”型棚柱窝基础为300mm,嵌入硬底下不少于200mm,严禁将柱腿架设在浮煤浮矸上 (见巷道断面支护示意) 。 3、清理起底及棚基础开挖采用人工风镐施工,运输的方式为防爆胶轮车运输。 4、必须严格按矿生产技术科标定的中线施工,确保巷道直线性和架棚质量。 5、“U”型棚棚距1.0m,棚顶帮铺设2.0m×1.1m的Ø4mm的钢筋焊接网,网片搭接≧50mm,每隔一孔选用双股14#铅丝扭结,扭结要到位,保证每绑 . . . . . . . 扎部位铅丝扭结不低于3扣。并对帮、顶的空间用矸石或木楔背板背牢,从左帮到顶再到右帮每隔600mm的距离支架一块1400mm×150mm×50mm的木质撑杆。 6、架设“U”型棚时,先立棚腿,后架棚梁,棚子迈步均匀,棚距误差不超过±100mm,扭距做有误差不超±100mm。平巷做到棚腿子垂直于巷道底板。当遇到局部地段巷道的倾角发生变化时,要按照坡度的大小适当调整迎山角,确保架棚后棚架迎山有力。 7、卡栏拉杆必须配套齐全,且紧固有效,确保棚子不变形,棚于棚之间用不少于5根拉杆连接紧固。“U”型棚架设原则上保证直线性好,观感良好。 8、在架设棚架的过程中,要确保顶过实,帮背严。 第四节 支护工艺流程及施工作业技术要求 一、支护工艺流程 1、交接班。 2、放炮后敲帮问顶,将网片置于前探梁上进行临时支护。 3、联网,按中线要求先立棚腿,后架棚梁。 4、安装拉杆、架设撑木、布置帮网、顶网、背帮过顶。 . . .

. . . . 二、附巷道支护示意图 单位:mm

第四章 施工工艺 第一节 工艺方法 本工作面的巷道均采用炮掘掘进方式,煤巷打眼采用MZS—12型煤电钻,钻杆长1.5米,F100型发爆器启爆。运煤、运输材料时采用防爆胶轮车通过东翼运输大巷进入南运输大巷直接倒入煤仓。 第二节 爆破管理 一、炮掘时施工方式 检查→打眼、装药、联线、放炮→通风安全检查→临时支护→出煤→立棚腿→后架棚梁→安装拉杆→架设撑木→布置帮网、顶网→背帮过顶。 1、打眼采用MZS—12型煤电钻,钻杆长1.5米。
